《SD工作计划管理办法》

合集下载

工作计划管理办法范本

工作计划管理办法范本

工作计划管理办法范本一、总则为了提高工作效率,确保各项工作有序进行,实现公司的战略目标,特制定本工作计划管理办法。

本办法适用于公司全体员工,涵盖公司各个部门和业务领域。

二、工作计划的制定(一)工作目标设定1、工作目标应明确、具体、可衡量,并与公司的总体战略目标相一致。

2、目标应具有挑战性,同时也要考虑实际情况和资源条件。

(二)工作内容分解1、将工作目标细化为具体的工作任务和活动。

2、明确各项任务的优先级和先后顺序。

(三)时间安排1、为各项任务合理分配时间,设定开始时间和完成时间。

2、考虑可能出现的风险和延误因素,预留一定的缓冲时间。

(四)资源需求评估1、评估完成工作任务所需的人力、物力、财力等资源。

2、确保资源的合理配置和有效利用。

三、工作计划的审批(一)提交员工完成工作计划的制定后,应及时提交给直接上级进行审批。

(二)审核直接上级应认真审核员工的工作计划,重点审查工作目标的合理性、工作内容的完整性、时间安排的合理性以及资源需求的准确性。

(三)反馈与修改直接上级审核后,应及时向员工反馈审核意见。

员工根据反馈意见对工作计划进行修改和完善。

(四)批准经过修改和完善后的工作计划,经直接上级批准后生效。

四、工作计划的执行(一)执行与跟踪员工应按照批准的工作计划认真执行,并定期对工作进展进行跟踪和记录。

(二)问题解决在工作执行过程中,如遇到问题和困难,应及时向上级汇报,并共同寻求解决方案。

(三)调整与变更如因客观情况发生变化,需要对工作计划进行调整和变更,应按照审批流程进行申请和审批。

五、工作计划的监督与评估(一)监督直接上级应定期对员工的工作计划执行情况进行监督和检查,确保工作按计划推进。

(二)评估定期对工作计划的完成情况进行评估,评估结果作为员工绩效考核的重要依据。

1、评估标准应明确、具体、客观。

2、评估应注重工作成果和工作质量,同时也要考虑工作过程中的努力和付出。

(三)反馈与沟通评估完成后,直接上级应及时向员工反馈评估结果,与员工进行沟通和交流,肯定成绩,指出不足,提出改进意见和建议。

工作计划管理办法(三篇)

工作计划管理办法(三篇)

工作计划管理办法1.本公司各部门零用周转金的划拨采取定额式,各部门划拨1____元,以供日常零星开支之用。

2.各部门的备用金限用于购置消耗性文具用品及事务性临时开支,其余购置器具修缮或金额较大的开支,均应先行呈准后始得办理。

3.各部门应于每周六抄报本周诸项费用开支,限次周星期一送会计科审核,次周星期三由会计科按各单位核准金额划拨,但开支申请金额较少者,合并至下周统一划拨。

4.各部门按周抄报该部门费用时,应按次序编号填制备用金报表,一式两份,一份自行留底存查,一份送会计科凭以核对。

5.各部门申请核拨时,应将发票或收据贴于原始凭证粘贴页上,在粘贴页右下端应有部门主管、申请人签章证明。

6.索取发票或收据时,应注意本公司抬头、厂家及负责人签章品名、金额、数量等。

7.会计科审核各部门备用金申请,须会同有关单位按其授权范围审核各项费用,并通知单位。

8.各部门备用金账务处理以不设立账簿记载为原则,仅以备用金周报表代替。

备用金(现金)报表代替现金簿,备用金(各项费用)明细表代替费用明细账。

9.各部门各项费用应于发生当月报销。

10.本办法未定事项,按惯例或会计一般处理原则办理。

工作计划管理办法(二)四、《办法》的主要内容有哪些?答:《办法》共7章45条,主要内容包括:一是财政票据的定义和种类。

《办法》明确了财政票据的定义、种类及其使用范围、票据的票面基本内容和基本联次等内容。

二是财政票据主管部门及职责。

《办法》规定财政部门是财政票据主管部门,同时明确了财政部、省级财政部门、省以下财政部门管理职责和权限。

三是财政票据管理要求。

《办法》对财政票据印制、领购、使用等内容进行了规范,详细规定了财政票据印制权限、领购和发放程序及使用、保管、核销、销毁具体要求。

四是财政票据电子化改革要求。

《办法》明确应当积极推进财政票据电子化改革,依托计算机和网络技术手段,实行电子开票、自动核销、全程跟踪、源头控制,提高财政票据管理水平。

五是监督检查及罚则。

工作计划管理办法

工作计划管理办法

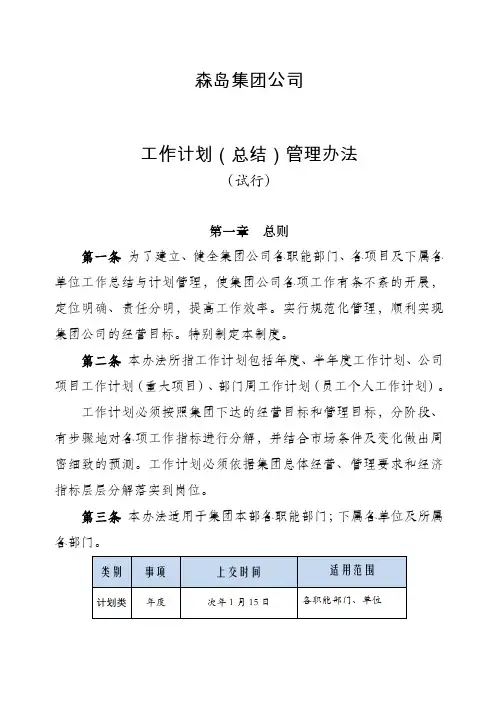

森岛集团公司工作计划(总结)管理办法(试行)第一章总则第一条为了建立、健全集团公司各职能部门、各项目及下属各单位工作总结与计划管理,使集团公司各项工作有条不紊的开展,定位明确、责任分明,提高工作效率。

实行规范化管理,顺利实现集团公司的经营目标。

特别制定本制度。

第二条本办法所指工作计划包括年度、半年度工作计划、公司项目工作计划(重大项目)、部门周工作计划(员工个人工作计划)。

工作计划必须按照集团下达的经营目标和管理目标,分阶段、有步骤地对各项工作指标进行分解,并结合市场条件及变化做出周密细致的预测。

工作计划必须依据集团总体经营、管理要求和经济指标层层分解落实到岗位。

第三条本办法适用于集团本部各职能部门;下属各单位及所属各部门。

第二章管理职责第四条集团企业管理部是全集团工作计划管理的第一责任人,并向集团高层相关领导报告工作情况。

集团企业管理部是全集团各职能部门及下属各单位工作计划的归口管理部门,负责集团及各职能部门、各下属单位工作计划的汇总、协调、管理、监督和评价。

集团企业管理部主要职责为:1、负责组织、收集、汇总集团所属各职能部门经理、各下属单位总经理以上管理人员的工作计划,上报集团高层领导审批。

2、负责督促实施、跟进工作计划及集团高层领导临时安排的重点任务等各项工作落实完成情况,并将信息反馈集团高层领导。

3、负责建立、维护集团工作计划管理和评价体系,制定工作计划编制、上报的统一标准。

第五条各职能部门、各下属单位职责各职能部门、各下属单位的第一负责人是本部门、本单位工作计划的第一责任人,对本部门、本单位及下属各部门工作计划的编制、跟进、落实、评价等负管理责任。

主要职责为:1、负责组织编制本部门、本单位工作计划,组织并指导下属各部门员工编制部门或个人工作计划,形成文字或表格以书面文档形式报上一级领导批准;各职能部门、各下属单位的工作计划和各职能部门、各下属单位的第一负责人的工作计划报集团企业管理部汇总后提交集团高层领导审核批准并备案。

工作计划管理办法

工作计划管理办法

工作计划管理办法工作计划管理办法一、工作目标和目标规划1.明确工作目标:清晰明确工作目标,为实现工作计划制定明确的方向,并利用目标确定下一步工作的优先级。

2.目标分解:将长期目标分解为中期和短期目标,使工作计划更加具体和可操作。

3.目标评估:分析和评估每个目标的可行性和优先级,确保制定的目标在时间和成本方面都是可接受的。

二、工作任务和时间安排1.任务分解:将每个目标分解成独立的任务,将复杂的目标分解成可管理的任务,并按优先级安排它们。

2.时间规划:通过时间管理和日程安排,制定详细的时间规划,包括每项任务的开始和结束时间,以实现工作计划。

3.时间掌控:在日常工作中,注意时间掌控,确保工作按照计划进行,及时调整计划以应对可能发生的变化。

三、资源调配和预算计划1.资源分配:分配足够的资源,并对资源的使用进行跟踪,确保所有需要的资源都得到了充分利用。

2.预算规划:确定每个任务的成本预算,将需要的成本与现有预算进行比较,并对费用预算进行跟踪和监测,确保工作计划的可行性。

四、项目风险评估和管理1.风险评估:对工作计划可能面临的风险进行评估,并提前规划应对措施。

2.风险管理:在整个工作过程中时刻保持警惕,注意风险的变化,及早采取措施,确保工作计划的顺利进行。

五、工作绩效管理1.绩效标准:为每个任务设置明确的绩效指标,为进行有效的绩效管理打下基础。

2.绩效评估:对每项任务的绩效进行评估和监测,不断优化绩效管理过程,提高工作效率。

六、作沟通和协调1.团队合作:确保团队成员之间的良好沟通和协作,及时解决问题,并确保团队目标的实现。

2.客户沟通:与客户保持紧密联系,确保客户需求得到满足,提高客户满意度。

七、工作总结和复盘1.总结经验:对整个工作过程进行总结和反思,总结经验教训,为实现下一项工作计划提供有价值的经验。

2.复盘监测:对工作计划进行监测和复盘,确保计划顺利完成,并进行调整和改进,提高下一步的计划效率。

综上所述,合理、高效的工作计划管理是职场人员实现工作目标的重要途径之一。

工作计划管理办法

工作计划管理办法

工作计划管理办法前言工作计划对于一个人或一个团队而言是非常重要的,尤其是在高强度、高效率的工作环境下,合理地制定和管理工作计划不仅可以提高工作的效率,还能够减轻员工的工作压力,提高员工的工作满意度。

本文旨在分享一些针对工作计划管理的办法,供大家参考。

一、确定工作目标和时间表1.确定工作目标:要制定一个好的工作计划,首先需要明确工作目标。

根据自己或团队的工作性质和任务,确定要实现的目标是什么。

将之分解成具体的任务和活动,列出一张详细的任务清单。

2.制定时间表:制定时间表时,需要将所有任务和活动按照优先级和时间限制安排好。

将任务清单中的每个任务分解成更小的任务,再将它们按照优先级排列,最后根据时间限制安排进日程表中。

二、使用GTD系统管理工作GTD 是 Getting Things Done 的简称,它是一套高效的时间管理方法论,受到了很多人的欢迎。

主要思想是:1.将所有的任务列出清单:不论大小或重要性,将所有的任务都列到清单上。

2.分类处理:分成四个区域:下一步行动、等待中、将来可能做、垃圾桶。

3.按照优先级处理:在每个区域中,按照优先级处理事项。

使用GTD系统管理工作,可以有效地降低工作量和压力。

三、使用工作管理软件1.Trello:Trello是一款基于云端的工作管理软件,用户可以创建卡片、列表和面板,将任务和活动划分成不同的阶段,实现更好的任务管理和协作。

2.Todoist:Todoist是一款轻量级的任务管理工具,用户可以在其中创建任务清单、设置提醒、划分优先级。

还可以与团队成员共享任务,在多终端进行同步。

3.OmniFocus:OmniFocus是一款Mac设备专用的任务管理软件,用户可以按照不同项目、上下文、日期等属性进行任务划分和管理。

同样提供了多终端同步的功能。

以上工作管理软件可以根据自己的工作性质和需求选择,通过科学的管理工具,实现高效管理任务,提高工作效率。

四、使用时间管理法常见的时间管理方法包括:1.Pomodoro 番茄工作法:将工作时间划分成25分钟的时间段(番茄),每个番茄结束后休息5分钟,每4个番茄休息15分钟,通过番茄钟来控制工作时间和休息时间。

工作计划管理办法及流程

工作计划管理办法及流程

工作计划管理办法及流程1. 简介工作计划管理是一种组织和安排工作任务的方法,可以有效地提升团队的工作效率和协作能力。

本文将介绍工作计划管理的一般流程和一些常用的工具和技巧。

2. 工作计划管理流程2.1. 确定目标和任务在开始制定工作计划之前,首先需要明确工作的目标和任务。

目标是指工作的最终结果,而任务则是为了实现这一目标而需要完成的具体工作。

2.2. 制定计划根据确定的目标和任务,制定详细的工作计划。

工作计划包括工作的时间安排、工作的具体内容和工作的优先级等信息。

2.3. 分配任务根据工作计划,将任务分配给合适的团队成员。

分配任务时需要考虑每个成员的能力和专长,确保任务能够合理地分配和完成。

2.4. 进行任务协调和监控在任务执行的过程中,需要进行任务的协调和监控。

协调主要是指不同成员之间的任务协作,确保任务能够按时完成。

监控主要是指对任务的进展进行跟踪和评估,及时发现问题并采取措施解决。

2.5. 完成任务和总结当任务完成时,需要对任务的执行情况进行总结和评估。

总结主要是回顾工作的过程和结果,分析成功的因素和不足之处。

评估主要是根据预定的目标和标准进行任务成果的评估。

2.6. 调整计划和持续改进根据任务的总结和评估结果,及时调整计划和改进工作方法。

通过经验总结和不断地改进,提升工作计划管理的效果和质量。

3. 工作计划管理工具和技巧3.1. 项目管理工具项目管理工具可以帮助团队成员更好地进行工作计划的管理和协作,如甘特图、任务看板和项目管理软件等。

这些工具可以提供任务的可视化和跟踪功能,方便团队成员进行任务分配和进度管理。

3.2. 优先级管理在制定工作计划时,可以使用优先级管理方法来确定任务的重要性和紧急性。

常用的方法包括优先级矩阵、ABC分类法和四象限法等。

通过合理地设置优先级,可以更好地进行任务的分配和时间管理。

3.3. 时间管理技巧时间管理是工作计划管理的关键。

一些常用的时间管理技巧包括番茄工作法、批量处理和时间日志等。

工作计划管理办法

工作计划管理办法

工作计划管理规定为进一步加强公司计划管理,提高公司管理效率,经公司领导会议研究,特制订本规定,现予以下发,请各部门认真学习并贯彻执行。

一、基本要求1、工作计划及执行是体现岗位价值及个人工作价值的基本表现,若不能体现个人工作价值,存在的意义也就没有了,所以请大家认真对待工作计划。

2、个人工作计划应以实际工作为依据结合公司整体规划,认真思考,全面考虑各种印象因素,编制出切实可行的工作计划。

二、工作计划填写要求1、工作计划填写,要按照公司给定的统一工作计划模板要求填写,不得改变表格样式。

2、表格中工作步骤和分解事项栏,如一项工作需要分成好几个步骤和事项时,需插入行,应将前边工作名称栏对应的空白栏与对应工作名称栏进行合并,每个分项必须有相对应的时间节点和完成情况。

3、月初填写的月度工作计划内容,在周更新时不允许删减,即使是该项工作已完成或已作废,也不允许删除,应在执行情况栏中说明即可。

4、计划编制若有新增工作内容时,应在新增计划编制栏中填写,不得在月度计划栏内填写。

三、工作计划上报规定1、部门及员工的本月工作计划,在钉钉“日志”中使用“工作计划/月报”模板提报,上报截止时间:每月1日上午9时前。

2、部门管理人员的本月工作计划总结,在钉钉“日志”中使用“工作计划/月报”模板提报,上报截止时间:每月30日上午9时前。

3、工作计划实行周更新,在钉钉“日志”中使用“工作计划/周报”模板提报,更新截止时间:每周一上午9时前。

4、班长及以上所有管理人员,都必须按要求上报工作计划。

四、计划审核及计划总结1、员工《月度工作计划》在“钉钉”中会自动抄送部门主管,部门主管要对下属员工《月度工作计划》认真审核,对于不符合要求、存在问题或与部门工作计划相冲突的,部门主管应即刻要求员工在当日内重新修改上报《月度工作计划》。

2、部门工作计划由公司统一审查,对于填报格式和内容存在问题的或不符合公司要求的,应退回修改后在当日内重新上报。

工作计划管理办法范本

工作计划管理办法范本

工作计划管理办法范本一、总则为了提高工作效率,确保各项工作能够按时、按质、按量完成,特制定本工作计划管理办法。

本办法适用于公司内所有部门和员工。

二、工作计划的制定(一)工作目标的确定各部门和员工应根据公司的战略规划、年度经营计划以及自身的工作职责,确定明确、具体、可衡量的工作目标。

工作目标应具有挑战性,同时也要具备实现的可能性。

(二)工作内容的分解将工作目标细化为具体的工作任务和活动,并明确各项任务的优先级和时间节点。

工作内容应涵盖所需的资源、技术、人力等方面的考虑。

(三)制定工作计划根据工作目标和工作内容,制定详细的工作计划。

工作计划应包括工作的起止时间、负责人、工作进度安排、预期成果等要素。

工作计划可以采用表格、文本或图表等形式进行表述。

三、工作计划的审批(一)部门内部审批员工制定的工作计划应先提交给直接上级进行审核,直接上级应根据部门的工作重点和资源分配情况,对工作计划进行评估和调整,并提出修改意见。

(二)跨部门审批对于涉及跨部门协作的工作计划,需提交给相关部门的负责人进行审批,确保工作计划在部门之间的协调和一致性。

(三)公司高层审批重要的工作计划,如影响公司整体战略目标实现的工作计划,需提交给公司高层进行审批。

四、工作计划的执行(一)资源配置根据工作计划的要求,合理配置人力、物力、财力等资源,确保工作的顺利开展。

(二)进度跟踪负责人应定期对工作计划的执行情况进行跟踪和检查,及时发现问题并采取措施加以解决。

进度跟踪可以通过定期的工作汇报、会议、现场检查等方式进行。

(三)沟通协调在工作计划执行过程中,部门之间、员工之间应保持良好的沟通和协调,共同解决工作中出现的问题。

对于无法协调解决的问题,应及时向上级汇报。

(四)调整优化当工作计划执行过程中出现外部环境变化、资源不足、技术难题等情况时,负责人应及时对工作计划进行调整和优化,并重新履行审批程序。

五、工作计划的评估(一)定期评估公司应定期对工作计划的执行情况进行评估,评估的周期可以根据工作的性质和重要性确定,一般为月度、季度或年度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

SD工作计划管理办法(SD-XZ002)(讨论稿)
1目的为进一步规范工作计划的管理,充分调动员工的积极性和主动性,提高各部门的工作效率和管理水平,实现公司的生产经营目标,特制定本管理办法。

2 适用范围本管理办法适用于森岛公司各部门工作计划的编制、提报、实施与考核。

3 术语
3.1 工作计划:各部门依据年度经营目标,制定的年度、月度、周工作计划。

4 职责
4.1 各部门负责本部门工作计划的编制、提报、执行、汇报。

4.2 各部门按计划体系负责对其他部门的计划提供支持或依规定进行验证。

4.3 分管领导负责对所辖部门工作计划的布置、核准、督促及辅导工作。

4.4 行政部是工作计划的归口管理部门,负责计划完成情况的检查、考核和评审。

5 正文
5.1 遵循原则
5.1.1 具体化:是指计划要切中工作特定目标,不能笼统。

5.1.2 可量化:计划指标是数量化或行为化,指标的数据或信息可以获得和验证。

5.1.3 可达到:是指计划指标在付出努力的情况下是可以实现的。

5.1.4 相关性:工作计划与整体目标是相关联的,即周计划关联月计划,月计划关联年计划。

5.1.5 时限性:是指工作计划要注重完成计划指标的特定期限。

5.1.6 主次性:工作计划突出重点工作,日常工作项控制在40%以内。

5.2 工作计划分类
5.2.1 周工作计划
5.2.1.1 各部门依据各自月度工作计划制定本部门周工作计划并于每周一例会提交。

5.2.1.2 周工作计划应将工作任务分解成可以量化的项目,如:注明完成时间、数量等。

5.2.1.3 各部门直接上级负责监督周工作计划的落实和部门内考核,不纳入公司考评体系。

5.2.2月度工作计划
5.2.2.1 编制要求
(1)制定下月计划前,须对本月计划执行情况进行全面自评总结,将本月未完成且不能取消的工作,列入下月工作计划。

(2)制定本月计划时,须将月度目标拆分成可操作的具体工作项,当单项工作跨度时间较长时,要将其拆分成阶段,明确阶段性的实施步骤和完成标准。

5.2.2.2 提报和实施
(1)各部门负责人负责本部门月度工作计划的提报工作。

(2)月度工作计划应重点围绕质量、成本、效率、基础管理提升等方面提出计划内容,于每月25日前报行政部。

(3)行政部根据各部门提报的工作计划,于月底组织召开月度工作会议,各部门负责人依据会议要求调整各自工作计划,并于次月01日前回传至行政部。

(4)各部门根据调整后的月度工作计划组织实施工作。

(5)行政部监督各部门工作计划落实情况,于每月5日前依据各部门上月工作计划落实情况进行查核考评。

5.2.3 年度工作计划
5.2.3.1 编制要求
(1)在制定年度计划时对上年度工作进行全面总结分析,并充分做好公司内外部调研,尽量以数据说明。

(2)计划必须要以经营目标为出发点,且目标必须量化,有具体的工作项。

(3)年度计划经审批后,将作为制订月度计划和实施查核考评的依据。

5.2.3.2 提报和下达
(1)各部门于每年的12月上旬向行政部提交次年本部门工作计划。

(2)行政部汇总各部门年度工作计划提交总经理并组织在12月中旬召开年度工作会议。

(3)会议具体讨论工作计划的可行性和健全性,会议结束后各部门依据会议要求重新调整下年度工作计划并在12月下旬前将下年度工作计划提交行政部.
(4)行政部汇总年度工作计划并公示,而后跟进监督和分月考核。

5.3 跟进与实施
5.3.1 跟进方式:每日跟踪周计划,每周跟踪月计划,每月跟踪年计划,。

5.3.2 工作计划因客观原因或条件发生变化而不能按期完成的,应向领导说明原因,经领导同意后调整为延期/更改/取消状态,行政部按调整后内容继续跟踪考核。

5.3.3 属责任部门独立完成的工作计划,由责任单位按照计划进度按期、按质、按量完成。

5.3.4 需两个及以上部门协调共同完成的工作计划,由责任单位牵头,配合部门按计划进度按期完成,责任界定按6:4划分。

5.4 查核与考评
5.4.1 原则要求
5.4.1.1 先审后调,未经主管领导批准而擅自调整的计划项目,视作未完成项进行考核。

5.4.1.2 实事求是,具体通过看计划完成的依据、验证部门意见或找其直接上级确认的方式
进行查核。

5.4.1.3 有理有据,以年/月达成率作为考评依据,试用期及当月离职员工不参与评比。

5.4.1.4 尊重客观,因不可控因素发生变化导致工作计划部分或全部不能完成,
则该计划不纳入考评。

5.4.1.5 按时完成,工作计划没有或未按要求提报和自评,达成率为零。

5.4.1.6 公开公正,计划实施和考评,必须公开透明,不能出现;
5.4.1.7 协同配合,各级领导/各部门密切关注和积极支持工作计划的实施、查核、验证和考评工作,不得有弄虚作假、以权谋私等严重违纪行为,否则,除当月达成率为零外,还按奖惩制度另行处罚。

5.4.2 周计划考核
5.4.2.1 周末前各部门负责人根据各自本周工作自评;并上报公司行政部,
5.4.2.2 未完成的任务、调整延期而跨周的任务、暂不考核的任务,自动转入后续的周计划。

5.4.2.3 下周一日的下午,行政部对上周的计划表逐项核对,辨别完成情况,确定是否考核,计算达成率,汇总后进行发布。

5.4.2.4 周达成率(YT)考评表
5.4.3.1 月底前,根据各自月度工作完成情况进行总结自评;并上报公司行政部,
5.4.3.2 未完成的任务、调整延期而跨月任务、暂不考核的任务,自动转入后续的月度计划。

5.4.3.3 次月10日前,行政部对上报的计划表逐项核对,辨别完成情况,确定是否考核,计算达成率,汇总后进行发布。

5.4.3.4 月达成率(YT)考评表
5.4.4 年度考核
5.4.4.1 年度工作计划自评总结和来年工作计划提报时间节点一致,即12月上旬上传自评总结、12月中旬召开公司年度工作会议、12月下旬前将年度工作计划提交行政部;
5.4.4.2 元月上旬,行政部逐项核实各部门上年度工作计划完成情况,计算年度达成率;5.4.4.3 元月中旬,行政部分别核算各部门的月工作计划平均达成率,然后计算综合达成率=月平均达成率×60%+年度达成率×40%;
5.4.4.4 元月下旬,行政部将各部门年度综合达成率进行汇总,报总经理后审批后进行发布;
5.4.4.5 年综合达成率考评表
5.4.5 考核申诉及纠正:
5.4.5.1 责任人对自己的计划考核结果有疑问的,可向直接上级或行政部查询。

5.4.5.2 责任人对考核结果不服,可向行政部申诉,于申诉后2日内组织复查完毕,并将复查结论告知申诉人,复查结论即为最终结果。

5.4.5.3 如原计划考核结果确有错误的,行政部应予以纠正。

5.5 推进节点、
5.5.1 启动后一个月为新规适应期,各部门自行学习和领会,必要时可向行政部方老师咨询;
5.5.2 后二个月为模拟考评期,按规定发布检查通报,期间不作惩戒;
5.5.3 三个月后,行政部严格按该办法常态化检查考核和公布。

5.6 附则
5.6.1 本管理办法由公司行政部负责解释和修订;
5.6.2本制度自总经理签发后启动,按本办法时间节点执行。

6 附录
6.1【周工作计划表】………………………………………………………………(SD-XZ002-01)6.2【月工作计划表】………………………………………………………………(SD-XZ002-02)6.3【年工作计划表】………………………………………………………………(SD-XZ002-03)6.4【月工作计划考评汇总表】……………………………………………………(SD-XZ002-04)6.5【年工作计划考评汇总表】……………………………………………………(SD-XZ002-05)
文件起草:审核:批准:
佛山市森岛智能家居有限公司(行政部) 2020年3月1日
周重点工作推进计划表(SD-XZ002-01)
审核:计划人:时间:
月工作计划表(SD-XZ002-02)
年工作计划表(SD-XZ002-03)
部门:□销售□工艺□生产□工程□行政□财务□岗位:责任人:日期:
合计:计划项数考评项数完成项数未完项数年达成率 %月均达成率 %综合达成率 %
年度:编制:审核:批准:日期:年月日
编制:审核:批准:日期:年月日。
