2024年农村饮水安全工作小结范本一、工作目标与任务____年,我国农村饮水安全工作面临着新的挑战和机遇。

为了保障农村居民的饮水安全,我市制定了明确的工作目标与任务:全面消除农村饮水安全问题,使每个农村居民都能够安全可靠地饮用到高质量的水源。

二、工作成效经过一年的努力,我市取得了明显的成效。

____年农村饮水安全工作主要体现在以下几个方面:1. 提供安全饮水设施:我市在农村地区新建了一批安全饮水设施,包括自来水厂、井水过滤装置等。

这些设施有效改善了农村居民的饮水条件。

2. 提高水质监测与管理水平:我市加强了对农村饮水水质的监测与管理工作,建立了一套完善的水质监测体系,严格执行水质标准,确保农村居民饮水的安全与可靠。

3. 强化宣传教育工作:我市加大了对饮水安全知识的宣传力度,通过多种渠道向农村居民普及饮水安全的重要性和正确的饮水方法,提高了农村居民的饮水安全意识。

4. 加强人员培训与技术支持:为了提高农村饮水安全工作的水平,我市组织了一系列的人员培训与技术支持活动,提高了相关工作人员的专业能力,保障了工作的顺利进行。

三、存在问题与挑战在____年的农村饮水安全工作中,我们也面临一些问题与挑战:1. 资金不足:农村饮水安全工作需要大量的资金投入。

目前,我市部分农村地区仍存在饮水安全隐患较大的问题,但由于资金紧张,无法及时解决。

2. 基础设施滞后:一些农村地区的饮水基础设施滞后,导致水源污染和供水不稳定的问题依然存在。

3. 技术难题:农村饮水安全涉及到技术问题较多,例如水质监测与处理、设备维护等。

一些农村地区的技术能力较弱,需要加强培训与技术支持。

四、工作建议针对上述存在的问题与挑战,我市提出以下工作建议:1. 增加资金投入:加大对农村饮水安全工作的资金投入,确保资金到位,解决农村地区饮水安全问题。

2. 加强基础设施建设:优先解决饮水基础设施滞后地区的问题,新建或改造安全饮水设施,提高供水质量和稳定性。

农村饮水安全工作小结范文

农村饮水安全工作小结范文

农村饮水安全工作小结范文农村饮水安全作为一项重要的工作,是关系到广大农村人民生命健康和经济社会发展的大事。

近年来,我所在地区积极开展农村饮水安全工作,取得了显著的成绩。

现将工作情况做一小结。

一、工作开展情况1. 完善制度建设。

完善了农村饮水安全工作领导小组的组建和职责,并切实履行了工作职责。

建立了农村饮水安全工作长效机制,确保工作的持续推进和稳定运行。

2. 实施供水设施建设。

我所在地区针对农村供水设施存在的问题,制定了详细的建设方案,并将资金投入到供水设施建设中。

完成了农村供水管网的改造和扩建,确保了农村人民饮水的安全和方便。

3. 加强水源保护。

我们加强了对水源地的保护,采取了一系列措施,如严格控制水源周边的规划和建设,禁止污水排放和化肥农药的使用等。

确保了水源的清洁和安全。

4. 推广宣传教育。

通过举办饮水安全知识讲座、制作宣传资料、组织义务宣传员等方式,向广大农村人民普及饮水安全知识,提高他们的饮水安全意识。

二、取得的成绩1. 农村供水设施得到了显著改善。

经过我们的努力,农村供水设施得到了有效的改造和扩建,供水能力得到了大幅提升。

农村人民不再为用水难的问题而发愁,饮水更加方便和安全。

2. 农村水源地得到了有效的保护。

我们加大了对水源地的保护力度,禁止了水源地周边的污水排放和化肥农药的使用,水源地的水质明显改善,农村人民饮用的水更加清洁卫生。

3. 农村人民的饮水安全意识得到了提高。

通过推广宣传教育,农村人民对于饮水安全的重要性有了更深入的了解,他们主动采取行动,加强了对于自家水源的管理和保护,使得饮水安全得到了有效的保障。

三、存在的问题1. 部分地区还存在一些供水设施建设不到位的问题,如供水管网老化、水源不足等。

这些问题需要进一步加大投入,全面解决。

2. 一些农村人民对于饮水安全的重要性仍然存在认识不足的情况。

需要加强饮水安全宣传,增强广大农村人民的饮水安全意识。

四、下一步的工作安排1. 继续加大农村供水设施的建设力度,确保农村人民的饮水需求。

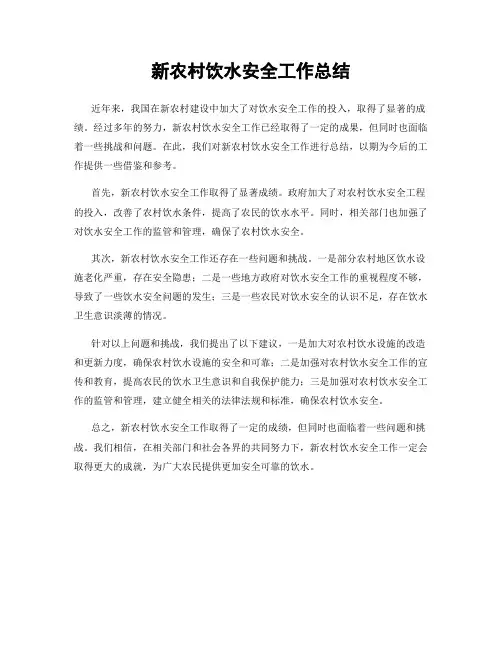

新农村饮水安全工作总结

新农村饮水安全工作总结

新农村饮水安全工作总结
近年来,我国在新农村建设中加大了对饮水安全工作的投入,取得了显著的成绩。

经过多年的努力,新农村饮水安全工作已经取得了一定的成果,但同时也面临着一些挑战和问题。

在此,我们对新农村饮水安全工作进行总结,以期为今后的工作提供一些借鉴和参考。

首先,新农村饮水安全工作取得了显著成绩。

政府加大了对农村饮水安全工程的投入,改善了农村饮水条件,提高了农民的饮水水平。

同时,相关部门也加强了对饮水安全工作的监管和管理,确保了农村饮水安全。

其次,新农村饮水安全工作还存在一些问题和挑战。

一是部分农村地区饮水设施老化严重,存在安全隐患;二是一些地方政府对饮水安全工作的重视程度不够,导致了一些饮水安全问题的发生;三是一些农民对饮水安全的认识不足,存在饮水卫生意识淡薄的情况。

针对以上问题和挑战,我们提出了以下建议,一是加大对农村饮水设施的改造和更新力度,确保农村饮水设施的安全和可靠;二是加强对农村饮水安全工作的宣传和教育,提高农民的饮水卫生意识和自我保护能力;三是加强对农村饮水安全工作的监管和管理,建立健全相关的法律法规和标准,确保农村饮水安全。

总之,新农村饮水安全工作取得了一定的成绩,但同时也面临着一些问题和挑战。

我们相信,在相关部门和社会各界的共同努力下,新农村饮水安全工作一定会取得更大的成就,为广大农民提供更加安全可靠的饮水。

农村饮水安全工程施工工作总结报告3篇

农村饮水安全工程施工工作总结报告3篇

农村饮水安全工程施工工作总结报告3篇为保障农村饮水安全工程的供水水质,确保农村居民饮水卫生安全,根据卫生部、国家发展改革委、水利部《关于加强农村饮水安全工程卫生学评价和水质卫生监测工作的通知》(卫疾控发[]号)文件精神和项目管理方案,中心领导高度重视,精心组织,认真实施,按期完成了年枯水期水质卫生监测和相关资料汇总上报工作。

现将我县今年农村饮水安全工程枯水期水质监测工作总结如下:一、组织与实施中心领导高度重视农村饮水安全工程水质监测工作,为保证这项工作顺利进行,制定了《县农村饮水安全工程水质卫生监测技术方案》,明确了我县农村饮水安全工程水质卫生监测的监测范围、监测内容及各科室的职责分工和工作程序。

为了保证工作质量,中心积极派人参加上级举办的水质监测业务技术培训,同时加强中心内部的培训和质量管理等工作,确保了该项工作的有序推进。

二、监测质量管理为保证监测数据的可靠性,实验室建立了严格的实验室管理制度,实验室所用仪器进行定期校准,质管科对整个监测工作进行全程质量控制,检验科认真做好了实验室的内部质量控制和外部质量控制,为全面开展好本次监测工作打下了坚实的基础。

三、主要结论按监测方案规定,年月,中心对全县选定的54个已建成集中式农村饮水安全工程(枯水期)进行了的监测,监测结果如下:(一)监测工程调查情况1、饮水工程水源类型:调查54个集中式饮水工程中,以地面水为水源的工程有40个,占74.07%,以地下水为水源的工程有14个,占25.93%。

2、饮水工程处理情况:54个集中式饮水工程中,有36个工程经过完全处理,占66.67%;有2个工程未处理,占3.70%;仅经过消毒处理的有5个,占9.26%。

有11个工程仅过滤、沉淀,占20.37%。

3、水质检测完成情况年我县共完成枯水期出厂水和末梢水检测108件,完成率100%。

(二)饮用水水质监测1、监测范围:我县54处已建成集中式农村饮水安全工程。

2、监测方法:水样采集、保存、运输和检测分析按照《生活饮用水标准检验方法》(GB/T5750-xx)进行,水质评价按《生活饮用水卫生标准》(GB5749-xx)进行。

农村饮水安全工程工作总结

农村饮水安全工程工作总结

农村饮水安全工程工作总结农村饮水安全工程是国家重要的民生工程之一,旨在解决农村地区饮水安全问题,提高农村居民的生活质量。

作为一名从事农村饮水安全工程工作的工作人员,我深入一线,积极参与各项工作,积累了一定的经验和心得。

在这里,我将对我参与的农村饮水安全工程进行总结,以期能够提供有益的借鉴和参考。

首先,我们在项目的前期调研阶段,根据当地实际情况进行充分的调查和了解。

我们与当地村民进行深入交流,了解他们的实际用水需求和现有的饮水设施状况。

通过座谈、问卷调查等方式,我们了解到许多村民仍然存在着饮水困难的问题,一些村民甚至还需要长时间徒步取水,这给我们工程的规划和实施带来了很大的挑战和责任。

因此,在前期调研阶段,我们要深入了解问题的本质和原因,全面掌握当地的实际情况,为后续的工作提供科学的指导。

其次,在项目的计划和设计阶段,我们要充分考虑各种因素,确保工程的可行性和科学性。

例如,我们要综合考虑当地的地质条件、水质状况、水源供应能力等因素,选择合适的饮水方式和设施。

在选择水井的位置时,我们要避免农田、禽畜圈等可能对水质造成污染的地区,选择水源地时要考虑水质是否达标。

在设计饮水设施时,我们要根据当地的实际用水需求,确定合理的供水量和供水方式。

在工程规划中,我们还要充分考虑工程的可持续发展性,针对各种可能的困难和问题进行合理的应对,确保工程的可持续运行和维护。

然后,在项目的实施和施工阶段,我们要加强对施工单位的管理和协调。

我们要对施工单位进行严格的资质审核,确保施工单位的技术能力和施工质量达到要求。

我们还要对施工单位进行现场监督和检查,确保施工过程中质量和进度的合理控制。

同时,我们要与当地政府和村民进行广泛的沟通和协调,及时解决施工过程中的各种问题和困难,确保工程的顺利进行。

最后,在工程的验收和运行阶段,我们要进行全面的检查和评估,确保工程的质量和功能达到要求。

我们要对工程的各个环节进行现场检查和测试,验证其是否符合设计要求和相关标准。

2024年农村饮水安全工作小结范本(3篇)

2024年农村饮水安全工作小结范本(3篇)

2024年农村饮水安全工作小结范本近年来,我国农村饮水安全问题逐渐引起广泛关注。

为了解决农村地区饮水安全问题,我单位在2024年加大了农村饮水安全工作力度,取得了一定成效。

现将2024年农村饮水安全工作进行小结如下:一、加大投入,改善基础设施在2024年,我单位加大了对农村饮水安全工作的投入力度,充分认识到提高农村饮水安全的重要性。

我们加大了水资源开发与利用的力度,改善了农村饮水设施,并加强了水质监测与管理。

通过全面提升农村饮水设施的现代化水平,有效解决农村饮水问题,使广大农民能够享受到清洁安全的饮水。

二、强化组织领导,加强宣传教育在2024年,我们注重加强对农村饮水安全工作的组织领导。

我们成立了专门的领导机构,并明确了各职责和任务。

同时,我们加强了对农民的宣传教育,组织开展了各类饮水安全知识培训和宣传活动,提高了农民的饮水安全意识,使他们自觉维护自己的饮水权益。

三、建立健全保障机制,完善管理措施我们在2024年建立了健全的农村饮水安全保障机制,完善了农村饮水安全管理措施。

我们加强了对农村饮水设施的日常检查和维护,及时修复设施故障,确保饮水设施的正常运行。

同时,我们建立了农村饮水安全监测体系,定期对农村饮水水质进行检测,确保农民饮水安全。

四、加强监督检查,严肃追责问责2024年,我们加强了对农村饮水安全工作的监督检查,建立了健全的考核评估机制,对工作不力的单位和个人进行了严肃问责。

我们加强了对农村饮水安全管理工作的监督力度,确保各项管理措施的有效实施,增强了饮水安全工作的有效性和可持续性。

五、加强合作交流,推进共建共享在2024年,我们积极推进农村饮水安全工作的合作交流机制,与相关部门和组织建立了紧密的合作关系,共同探讨农村饮水安全工作的解决方案,共建共享农村饮水安全的大平台。

通过加强合作交流,我们共同努力,共同推动了农村饮水安全工作的发展,取得了良好的效果。

六、加强技术研究,推动创新发展在2024年,我们加强了对农村饮水安全技术的研究与推广。

安全饮水工程总结(精选5篇)

安全饮水工程总结(精选5篇)

安全饮水工程总结第1篇尊敬的各位领导、同志们:根据会议安排,由我代表通许县人XX就通许县农村饮水安全工程建设管理工作向各位领导作以简要汇报,不妥之处,敬请批评指正。

自2XX年以来,通许县委、县政府高度重视农村饮水安全工作,坚持高起点规划、高标准建设、高水平管理和规模化发展,注重建管并重,努力做到“工程责任具体化、规划设计科学化、供水运营多样化、资金效益最大化”。

随着工程规模效益的不断增强,广大人民群众正在越来越多的感受到党和政府的关怀,我县也因此先后两次向国家发改委、水利部等部门汇报工作,介绍经验,并被省水利厅指定为水利部调研的三个县之一,也是全省10个农村饮水安全工程示范县之一。

截至“十一五”末,通许县共完成农村饮水安全工程项目,总投资9499万元,其中中央投资万元,地方和群众投资万元,共建33处集中供水工程,埋设管网万米,工程涉及10个乡镇的118个行政村,受益人口万人。

加上今年即将完成的总投资1090万元、受益人口2万人的工程建设任务,全县农村饮水不安全人口解决将近一半。

我县在工程建设的同时,因地制宜,积极探索,在全省率先探索出了一套责任明确、服务优质、维修迅捷、收费合理、管理科学的农村饮水管理模式,收到了良好的效果。

我们的具体做法是:一、健全组织,加强领导,认真落实工作责任实施农村饮水安全工程,切实改善农村饮水条件,关乎农村群众的切身利益,是深受欢迎的民心工程。

为把好事做实、实事做好,自建设之初,县委、县政府成立了高规格的农村饮水安全工程建设领导组,并批复成立了通许县农村饮水安全工程建设管理局。

具体负责全县的农村饮水安全工程的建设与管理,县政府将农村饮水安全工程纳入目标管理,并列入每年县委、县政府给群众承诺要办的实事之一。

为确保农村饮水安全工程各项责任目标落到实处,县水利、发改、财政、卫生、审计、国土等有关部门具体负责农村饮水安全状况调查、项目申报、技术培训、宣传发动、工程施工、资金监管、管理监督、组织验收等相关事宜。

农村饮水安全工程工作总结

农村饮水安全工程工作总结

竭诚为您提供优质文档/双击可除农村饮水安全工程工作总结篇一:农村饮水安全工程施工工作总结报告农村饮水安全工程施工工作总结报告一、工程概况略二、工程质量与进度20XX年度**县农村饮水安全工程严格按照合同要求进行程序化、规范化管理,从而保证了施工质量,少走了许多弯路,基本上满足了施工进度的要求。

根据合同,人饮办将该工程建设的主要工序划分如下图所示:饮水安全工程施工工序流程图水源点确定→源水水质化验→沉井(大口井)放样清基→沉井(大口井)砌(浇)筑→测量定位、放样**池(高位水池)→**池浇筑→泵房建设→管线敷设安装→水泵安装→通水试验→县级初验→省市终验在上述每一道工序结束后,由施工单位提出检验申请,工程技术人员进行现场检测,合格后才准许进行下道工序的施工。

由于实施施工中的不确定因素很多,如开挖深度、土石类别、管线走向以及征(占)用群众土地等,给有关施工单位增加了施工难度,一定程度上影响了施工进度,但到目前为止,所有中标施工单位均完成了主体工程的施工,水质水量均能满足设计要求。

篇二:江苏某农村饮水安全工程监理工作总结×××农村饮水安全三期工程监理工作总结月日至年月日监理单位:总监理工程师:法定代表人:日期:20XX年1月10日江苏省建设厅监制监理工作报告×××农村饮水安全三期工程在县委、县政府的的正确领导和×××农村计和规范要求顺利完成。

我们×××监理有限公司受×××农村饮水安全工程建设工程处的委托,对×××农村饮水安全三期工程实施工程施工阶段的监理。

现将监理工作情况回报如下:工程概况本工程包括×××××××××,其中×××饮水不安全人口为×××人,分布于10个村。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

农村饮水安全工程施工工作总结报告3篇为保障农村饮水安全工程的供水水质,确保农村居民饮水卫生安全,根据卫生部、国家发展改革委、水利部《关于加强农村饮水安全工程卫生学评价和水质卫生监测工作的通知》(卫疾控发[]号)文件精神和项目管理方案,中心领导高度重视,精心组织,认真实施,按期完成了年枯水期水质卫生监测和相关资料汇总上报工作。

现将我县今年农村饮水安全工程枯水期水质监测工作总结如下:一、组织与实施中心领导高度重视农村饮水安全工程水质监测工作,为保证这项工作顺利进行,制定了《县农村饮水安全工程水质卫生监测技术方案》,明确了我县农村饮水安全工程水质卫生监测的监测范围、监测内容及各科室的职责分工和工作程序。

为了保证工作质量,中心积极派人参加上级举办的水质监测业务技术培训,同时加强中心内部的培训和质量管理等工作,确保了该项工作的有序推进。

二、监测质量管理为保证监测数据的可靠性,实验室建立了严格的实验室管理制度,实验室所用仪器进行定期校准,质管科对整个监测工作进行全程质量控制,检验科认真做好了实验室的内部质量控制和外部质量控制,为全面开展好本次监测工作打下了坚实的基础。

三、主要结论按监测方案规定,年月,中心对全县选定的54个已建成集中式农村饮水安全工程(枯水期)进行了的监测,监测结果如下:(一)监测工程调查情况1、饮水工程水源类型:调查54个集中式饮水工程中,以地面水为水源的工程有40个,占74.07%,以地下水为水源的工程有14个,占25.93%。

2、饮水工程处理情况:54个集中式饮水工程中,有36个工程经过完全处理,占66.67%;有2个工程未处理,占3.70%;仅经过消毒处理的有5个,占9.26%。

有11个工程仅过滤、沉淀,占20.37%。

3、水质检测完成情况年我县共完成枯水期出厂水和末梢水检测108件,完成率100%。

(二)饮用水水质监测1、监测范围:我县54处已建成集中式农村饮水安全工程。

2、监测方法:水样采集、保存、运输和检测分析按照《生活饮用水标准检验方法》(GB/T5750-xx)进行,水质评价按《生活饮用水卫生标准》(GB5749-xx)进行。

对已建成投入使用的集中式供水工程项目水厂,每个水厂布一个监测点,每个监测点分别采出厂水、末梢水水样各1份进行分析。

3、监测指标:每个水样均监测20项指标。

包括:①感官性状和一般化学指标:色度(度)、浑浊度(NTU)、臭和味(描述)、肉眼可见物、pH、铁(mg/L)、锰(mg/L)、氯化物(mg/L)、硫酸盐(mg/L)、溶解性总固体、总硬度(mg/L以CaCO3计)、耗氧量(mg/L)、氨氮(mg/L)。

②毒理学指标:砷(mg/L)、氟化物(mg/L)、硝酸盐(以N计)(mg/L)。

③细菌学指标:菌落总数(CFU/mL)、总大肠菌群(MPN/100mL)、耐热大肠菌群(MPN/100mL)。

④与消毒有关的指标:根据水质消毒所用消毒剂的种类选择监测游离余氯(mg/L)或二氧化氯(mg/L)指标。

4、监测结果所监测的54处已建成集中式农村饮水安全工程共计采样108件,其中出厂水、末梢水各54件。

监测结果:合格43件(出厂水22件、末梢水21件),合格率为39.81%,不合格65件(出厂水32件、末梢水33件),不合格率为60.19%,详见下表:类别监测数合格数合格率(%)不合格数不合格率(%)出厂水542240.743259.26末梢水542138.893361.11合计1084339.816560.19四、存在问题1、农村集中式供水工程制水工艺比较陈旧,缺少消毒设备,管网老化,部分供水工程只是简单地集中取水送水,对源水不进行任何消毒处理,是农村供水水质不合格的主要因素。

54个集中式饮水工程中,有36个工程经过完全处理;有2个工程未处理;有5个工程仅经过消毒处理;有11个工程仅过滤、沉淀。

2、从枯水期监测的水质指标显示,65件不合格水样均为微生物指标超标,因此,目前影响我县农村饮用水水质的危险因素主要是微生物指标,说明当前农村供水存在的污染因素以微生物污染为重,部分供水单位未按要求进行水质处理。

3、枯水期缺水。

部分供水单位水源选择为浅井、池塘、小河流等,枯水季节仅能间断供水。

五、原因分析我县农村饮水安全工程建设及投入使用的年限跨度较长,部分较早建成使用的供水工程,近期没有资金投入,设备未及时更新,导致制水工艺落后,管网老化。

部分供水单位无消毒设备或消毒设备损坏未及时修理,采取人工进行添加消毒剂,消毒剂剂量掌握不准确。

六、建议1、各级政府应加大投入,对已建设但设施陈旧的农村饮水安全工程,应逐步进行制水设备的更新改造工作,完善和改进其制水工艺,保证供水水质的卫生安全。

2、供水主管部门加强行业管理,供水单位加强对水厂工作人员的技能培训,卫生部门加强监督和卫生知识培训。

3、环保部门加大水源保护力度,供水部门划定水源保护区、完善水源保护设施,并加强对水源地周边居民的宣传教育农村饮水安全工程施工工作总结报告2我县xx年实施的农村安全饮水项目共6个单项工程分二批建设,第一批2个单项工程,金塔镇边沟供水工程、航天镇三星供水工程,第二批4个单项工程,既金塔镇胜利供水工程、金塔镇五星供水工程、西坝乡张家墩供水工程、中东镇王子庄供水工程。

工程开工建设以来,得到了上级业务部门的大力支持,在县委、县政府的正确领导下,通过各参建单位共同努力和受益区群众积极配合,已完成了全部建设任务,现将项目建设情况汇报如下,请指正。

一、项目基本情况1、项目批复情况我县xx年度农村饮水安全项目按照基建工程建设程序,于xx年8月编制完成了可行性研究报告,并经甘肃省发展和改革委员会以甘发改农经[xx]785号文件批复。

第一批2个单项工程,xx年12月编制完成了初步设计报告,xx年2月由酒泉市水务局分别以酒水发[xx]58、59号文件批复了《航天镇三星供水工程》和《金塔镇边沟供水工程》初步设计报告,xx年4月由甘肃省发展和改委委员会以甘发改农经[xx]375号文件批复实施方案。

第二批4个单项工程,xx年2月编制完成了初步设计报告,5月由酒泉市水务局分别以酒水发[xx]179、180、181、182号文件批复了《中东镇王子庄供水工程》、《金塔镇胜利供水工程》、《西坝乡张家墩供水工程》和《金塔镇五星供水工程》初步设计报告,xx年7月由甘肃省发展和改委委员会以甘发改农经[xx]558号文件批复实施方案,其中:王子庄供水工程为一期批复。

xx年4月由甘肃省发展和改委委员会以甘发改农经[xx]454号文件批复了中东镇王子庄供水工程第二期实施方案。

2、工程主要建设内容我县xx年农村饮水安全项目根据初步设计批复,其主要建设内容为:新打水源井5眼,铺设主支输水管道250.754km,修建供水站7座746.52m2,闸阀井79座,安装紫外线消毒器4台,二氧化氯消毒器1台,安装变频器6台,水泵11台,并配套相应的入户设施。

工程总投资866.4万元,其中:申请中央投资667万元,地方配套及自筹163.07万元,投劳折资36.33万元。

受益群众投劳4.69万工日。

解决金塔镇的边沟村、胜利村、五星村,航天镇的三星村、天仓村、大湾村,西坝乡的张家墩村、高桥村和中东镇的王子庄村、营田地村、团结村,4个乡镇11个行政村72个村民小组4057户15186人的饮水安全问题。

3、工程设计我县农村饮水安全项目工程由酒泉市水利水电勘测设计院设计。

工程设计根据我县农村饮水水质条件和实际,经多个方案比较分析、论证,水源井设计深度为100~120m之间,孔径300mm,要求水质矿化度为1g/L以下。

供水主要选择变频器、消毒器供水系统,水泵选用深井潜水电泵,管道管材采用UPVC管,主、支管径40~125,压力为1.25Mpa--0.6Mpa。

管沟开挖深度为1.6m,宽0.5m。

管理房墙体采用砖砌体,基础为100#砼和200#钢筋砼,屋顶为200﹟钢筋砼楼板。

二、工程任务完成情况我县xx年度农村饮水安全项目工程完成新打水源井4眼,铺设主支输水管道190.524km,修建供水站6座503.16m2,闸阀井53座,安装紫外线消毒器4台,安装变频器5台,水泵12台,并配套相应的入户设施。

完成工程总投资607.53万元,其中:中央投资488万元,省级配套56万元,群众自筹36.3万元,投劳折资27.27万元。

受益群众投劳2.99万工日。

解决了金塔镇的边沟村、胜利村、五星村,航天镇的三星村、天仓村、大湾村,西坝乡的张家墩村、高桥村,3个乡镇8个行政村51个村民小组2893户11107人的饮水安全问题。

因王子庄供水工程分xx年和xx年二年二期实施,完成的投资、工程量及解决人数不列入本次验收。

三、主要设计变更在工程实施过程中,由于多种原因,我们本着因地制宜、实事求是的原则,对工程原设计进行了相应变更,具体变更如下:1、金塔镇边沟供水工程:一是增加管材3140m,二是增加土方量6406m3,三是增加备用水泵1台,共增加费用56203.10元。

2、航天镇三星供水工程:一是增加蓄水池50m3,二是增加土方量38280m3,共增加费用3xx9.43元。

3、金塔镇胜利供水工程:一是增加管材3000m,二是增加土方量6120m3,三是增加备用水泵1台,共增加费用55994元。

4、金塔镇五星供水工程:一是增加管材1200m,二是增加土方量7928m3,三是增加备用水泵1台,共增加费用52861.20元。

5、西坝乡张家墩供水工程:一是增加管材1840m,二是增加土方量3754m3,三是增加备用水泵1台,共增加费用35696.70元。

上述工程量及费用的增加,经施工单位申请,监理单位审核,设计单位已出具设计变更通知单。

酒泉市水务局以酒水发[xx]503号、504号、505号、506号、507号文件对以上变更项目进行了批复。

四、完成项目工程的措施办法1、加强领导,落实责任解决农村饮水安全问题,面对千家万户,工作千头万绪,为把实事办实、好事办好,县委、县政府高度重视,把农村饮水安全工程建设作为"三农"工作的重中之重,列入为民办理的十件实事之一,加强组织领导,落实目标责任,形成工作合力。

在责任落实上,实行层层建立双向责任制,按政府、业务主管部门两条线签定了目标责任书,成立了由主管领导负责的项目领导小组和办事机构,对完成项目建设任务、时间、目标、质量和责任等都做了明确规定,使农村饮水安全工作级级有人抓、项项有人管,保证了项目工程的顺利实施。

2、强化管理,严格程序为了保证项目顺利实施和统一管理,管材、变频器、消毒器、水泵、水表、设施设备、土建工程以及管道安装均由市项目办统一组织招投标采购,分别与供货商签订了供货合同和施工合同。
