工地活动板房安装方案

工地活动板房安装方案

工地活动板房安装方案工地活动板房是一种便捷且临时性的建筑结构,广泛应用于建筑工地、露天活动、施工现场等各类需要临时住宿或办公的场所。

为了确保工地活动板房的安装质量和使用效果,我们制定了以下安装方案。

一、准备工作在正式开始工地活动板房的安装之前,需要做好准备工作。

首先,准备承重坚实、平整、无异物的基础。

其次,根据设计图纸,确定板房的放置位置,并做好相应的标记。

最后,清理安装区域,确保没有杂物的存在。

二、安装框架将预制好的工地活动板房框架运送至安装现场,并按照设计图纸进行拼装。

在拼装的过程中,要确保框架结构的牢固稳定,连接处要紧密无缝,可以使用螺栓或焊接的方式进行连接。

同时,要保证框架的垂直度和水平度,以确保板房的整体稳定性。

三、固定地脚在框架安装完成后,需要进行地脚的固定工作。

可以选择将地脚螺栓固定在地基或混凝土中,确保工地活动板房与地面紧密贴合。

地脚的固定位置要均匀分布,以增加板房的稳定性和承重能力。

在固定地脚时,要根据实际需要进行调整,以确保各个方向的承重均衡。

四、安装墙、屋面和地面在框架和地脚固定完成后,可以开始进行墙体、屋面和地面的安装。

根据设计图纸和实际需要,选用适当的材料,如彩钢板、夹芯板等进行搭建。

墙体和屋面的安装要注意防水和保温,确保板房内部的环境舒适和安全。

地面可以选择使用地板、地毯等材料,提供良好的踏实感和舒适度。

五、安装门窗和设备板房内部需要安装门窗和相应的设备。

根据实际需要选择门窗的材料和型号,确保通风、采光和安全。

同时,还可以根据使用需求安装室内灯具、空调等设备,提供更便利的使用环境。

六、检查与验收完成板房的安装后,需要进行全面的检查与验收。

首先,对整个板房进行外观检查,确保各部分的连接牢固、无明显缺陷。

其次,进行室内设备的功能检测,确保正常运转。

最后,对板房周围的环境和安全设施进行检查,确保无隐患。

以上就是工地活动板房安装的方案。

通过合理的准备工作、框架安装、固定地脚、墙体屋面地面安装、门窗设备安装以及检查与验收,我们可以确保工地活动板房的安装质量和使用效果。

活动板房及附属设施安装施工方案

活动板房及附属设施安装施工方案

活动板房及附属设施安装施工方案一、引言活动板房及附属设施是一种临时性建筑结构,常被用于临时活动、工程工地办公室等场所。

本文将介绍活动板房及附属设施的安装施工方案,包括准备工作、安装步骤、验收标准等内容,以确保施工过程顺利进行并达到预期效果。

二、准备工作在进行活动板房及附属设施安装前,需要做好以下准备工作:1.确定施工位置和场地清理:选择平整、无障碍物的场地进行安装,确保周围环境安全。

2.梳理施工人员:确定施工人员数量、分工及工作计划,确保施工效率。

3.准备工具和材料:检查所需工具和材料是否齐全,如螺丝刀、螺丝扳手、扳手等。

4.了解设计图纸和方案:仔细熟悉设计图纸和方案,明确活动板房及附属设施的结构和安装细节。

三、安装步骤1. 地基处理1.根据设计图纸要求,进行地基处理,确保地基平整、牢固。

2.在已处理好的地基上放置底座,调整水平度,固定好基础支架。

2. 钢架安装1.根据设计要求,将钢架部件按照顺序组装好。

2.将组装好的钢架架设到底座上,固定好每根钢架的连接点。

3. 墙体和顶盖安装1.安装墙板,将墙板按照设计图纸指引连接到钢架上。

2.安装顶盖,将顶盖板逐一安装到钢架上,确保顶盖平整。

4. 门窗安装1.安装门窗框架到墙体上,并严密固定。

2.安装门窗门扇,调整好门窗角度,并检查门窗是否密封。

5. 内部设施安装1.安装地面、天棚和内墙装饰材料,装饰板材应安装牢固。

2.安装灯具、插座等电气设施,接通电源,检查设施是否正常。

四、验收标准1.结构稳固:活动板房及附属设施的结构必须牢固,不得有晃动现象。

2.设施完好:门窗、灯具、插座等设施完好无损,使用正常。

3.漏水检测:检查活动板房是否存在漏水情况,特别是墙体接缝和顶盖处。

4.内部装饰:内部装饰材料应平整、整洁,无明显损坏。

5.电气安全:电气设施接线正确,电气安全性符合标准。

五、总结活动板房及附属设施的安装施工方案是确保施工质量的重要保障,只有做好准备工作、按步骤进行安装,并按照验收标准进行检查,才能确保活动板房及附属设施的使用安全。

集装箱活动房安装方法

集装箱活动房安装方法

集装箱活动房安装方法
集装箱活动房是一种非常实用的建筑形式,常用于现场办公、生活、住宿和临时仓库等用途。

在安装集装箱活动房时,需要按照以下步骤进行操作:
1. 地基处理:首先需要对安装地点进行地基处理,确保地面平整、坚固,以便于支撑集装箱活动房的重量和稳定性。

2. 集装箱铺设:将集装箱放置在地面上,调整位置和方向,然后使用大型起重机将其吊装到指定位置,注意在吊装过程中要保证集装箱的水平度和垂直度。

3. 连接固定:将集装箱的四个角落进行连接固定,使用螺栓或焊接固定,确保集装箱整体稳定。

4. 安装门窗:根据需要在集装箱上安装门窗,保证通风、采光和逃生出口通畅。

5. 安装屋顶和外墙:根据需要在集装箱上安装屋顶和外墙,保证集装箱的防水、防风、隔热和美观。

6. 系统安装:根据需要在集装箱内安装电力、给排水、空调等系统设备,确保集装箱内部环境舒适和使用便捷。

7. 调试验收:完成以上步骤后,进行集装箱活动房的调试验收,确保所有系统设备正常运行和使用安全。

总之,在安装集装箱活动房时,需要按照上述步骤逐一进行,确保安装质量和使用效果。

河南工地活动房安装施工方案

河南工地活动房安装施工方案

一、工程概况本工程为河南省某工地活动房安装项目,工程内容包括活动板的安装、电气系统的布线、给排水系统的施工等。

活动房采用轻钢骨架结构,以夹芯板为围护材料,具有环保、节能、快捷、高效的特点。

施工周期为15天。

二、施工准备1. 施工图纸:熟悉施工图纸,了解活动房的结构、尺寸、安装要求等。

2. 材料设备:准备活动板、轻钢骨架、夹芯板、螺栓、电线、水管、电线管、电线保护套等材料。

3. 施工队伍:组织专业施工队伍,进行技术交底,确保施工质量。

4. 施工现场:清理施工现场,确保施工安全。

三、施工工艺1. 搭建基础(1)根据设计要求,确定活动房基础的位置和尺寸。

(2)挖掘基础坑,清理坑内杂物,确保坑底平整。

(3)在坑底铺设垫层,厚度不小于100mm。

(4)浇筑混凝土基础,确保基础牢固。

2. 安装轻钢骨架(1)将轻钢骨架运至施工现场,检查骨架质量。

(2)根据设计图纸,将骨架按照顺序摆放好。

(3)使用电钻在骨架上钻孔,插入螺栓,将骨架连接在一起。

(4)检查骨架连接牢固度,确保骨架稳定。

3. 安装夹芯板(1)将夹芯板运至施工现场,检查板面平整度。

(2)将夹芯板放置在骨架上,确保板面与骨架对齐。

(3)使用螺丝将夹芯板固定在骨架上。

(4)检查夹芯板安装牢固度,确保板面平整。

4. 电气系统施工(1)根据设计要求,确定电气线路走向。

(2)在活动房内部安装电线管,确保电线管固定牢固。

(3)将电线穿入电线管,连接电线。

(4)安装插座、开关等电气设备。

5. 给排水系统施工(1)根据设计要求,确定给排水管道走向。

(2)在活动房内部安装水管,确保水管固定牢固。

(3)连接给排水管道,确保管道连接严密。

(4)安装水龙头、马桶等给排水设备。

四、施工质量控制1. 严格按设计要求进行施工,确保工程质量。

2. 施工过程中,加强材料、设备、施工工艺等方面的质量控制。

3. 定期进行自检和互检,确保施工质量。

4. 施工完毕后,进行竣工验收,确保工程质量符合要求。

活动板房安装步骤与施工技术

活动板房安装步骤与施工技术

活动板房安装步骤与施工技术活动板房是一种便捷、灵活的建筑结构,适用于临时性的使用场所。

以下是活动板房的安装步骤与施工技术:1. 地基准备:- 确定活动板房的位置,并清理好地面。

- 根据板房尺寸和重量要求,进行地基的挖掘和平整。

2. 地基处理:- 在地基上铺设防潮垫,以减少地面潮湿对板房的影响。

- 在地基四周设置排水系统,以防止水涝对板房造成损害。

3. 安装地脚螺栓:- 在地基上预埋地脚螺栓,用于固定板房的支撑结构。

- 确保地脚螺栓的位置准确,并与板房的支撑柱相匹配。

4. 安装支撑结构:- 将支撑柱与地脚螺栓连接,确保稳固性。

- 根据设计要求,安装梁和横梁,形成房屋的骨架结构。

5. 安装板材:- 使用螺丝或焊接将板材固定在骨架结构上。

- 确保板材的连接牢固,以提供足够的结构强度。

6. 安装屋顶和门窗:- 安装屋顶材料,如屋顶板或防水膜。

- 安装门窗框架,并安装门窗。

7. 进行内外装修:- 进行内部装修,如地板铺设、墙面涂料等。

- 进行外部装修,如外墙涂料、装饰等。

8. 进行设备安装:- 安装电气设备、照明设备等。

- 安装通风设备、空调设备等。

9. 进行验收和测试:- 进行整体验收,确保活动板房符合设计要求。

- 进行设备测试,确保设备正常运行。

10. 完工和使用:- 清理施工现场,确保安全和整洁。

- 完成所有施工工序后,活动板房可以投入使用。

以上是活动板房的安装步骤与施工技术,希望对您有所帮助。

如果需要更详细的信息,请参考相关建筑施工规范和标准。

活动板房工程安装方案

活动板房工程安装方案

活动板房工程安装方案一、总体概述活动板房是一种便捷、灵活的建筑形式,适用于临时办公、临时住宿、临时仓库等需求。

本文将介绍活动板房工程安装的详细方案,包括选址、基础施工、板房搭建等内容,以确保活动板房的安全、稳定、高效完成。

二、选址1. 选址要求(1)平整度:选址应保持地面平整,以便于板房的搭建和稳定性。

(2)排水情况:选址应具备良好的排水条件,避免因积水引发的安全隐患。

(3)供电、供水、通风条件:选址附近应有供电、供水和通风设施,以便于后续使用。

(4)安全性:选址应远离易发生火灾、水灾等危险地带,确保活动板房的安全使用。

2. 选址步骤(1)实地考察:工程人员应实地考察选址,了解地形地貌和周边环境,为后续施工提供有力的依据。

(2)选址确认:选址确认应经过相关部门的审核,确保符合安全、环保、规划等要求。

三、基础施工1. 基础要求(1)地基承载力:基础应具备足够的承载力,以保证板房的稳定性。

(2)地基防水性:基础要求具备一定的防水性能,避免地基受潮引发的相关问题。

2. 基础施工步骤(1)清场:清除选址上的杂物、灌木等物品,保持工作面整洁。

(2)挖土:根据活动板房的基础类型(如浅基础、深基础),进行相应的挖土作业。

(3)铺垫层:在挖土的地面上铺设合适的垫层材料,以保证基础层的平整和稳定。

(4)浇筑混凝土:根据设计要求,进行混凝土的浇筑,确保基础的牢固和稳定。

(5)检验验收:对基础工程进行检验验收,符合要求后方可进行活动板房的搭建。

四、板房搭建1. 材料准备(1)主体结构:活动板房主体结构包括钢架、墙体、屋顶等部分,需要提前准备好相应的材料。

(2)附件部件:包括门窗、隔断墙、地板等相关部件,也需要提前准备好。

2. 搭建步骤(1)安装钢架:按照设计要求,搭建好活动板房的钢架结构。

(2)安装墙体:将墙体板按照顺序逐一搭建,确保结构的整体性和稳定性。

(3)安装屋顶:安装好屋顶结构,并确保屋顶的防水性能。

(4)安装门窗:安装门窗,确保密封性和稳固性。

活动房安装说明

活动房安装说明

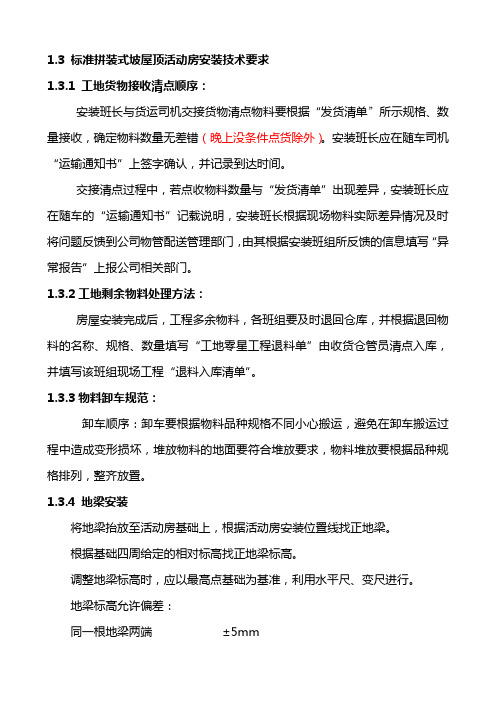

1.3 标准拼装式坡屋顶活动房安装技术要求1.3.1 工地货物接收清点顺序:安装班长与货运司机交接货物清点物料要根据“发货清单”所示规格、数量接收,确定物料数量无差错(晚上没条件点货除外)。

安装班长应在随车司机“运输通知书”上签字确认,并记录到达时间。

交接清点过程中,若点收物料数量与“发货清单”出现差异,安装班长应在随车的“运输通知书”记载说明,安装班长根据现场物料实际差异情况及时将问题反馈到公司物管配送管理部门,由其根据安装班组所反馈的信息填写“异常报告”上报公司相关部门。

1.3.2工地剩余物料处理方法:房屋安装完成后,工程多余物料,各班组要及时退回仓库,并根据退回物料的名称、规格、数量填写“工地零星工程退料单”由收货仓管员清点入库,并填写该班组现场工程“退料入库清单”。

1.3.3物料卸车规范:卸车顺序:卸车要根据物料品种规格不同小心搬运,避免在卸车搬运过程中造成变形损坏,堆放物料的地面要符合堆放要求,物料堆放要根据品种规格排列,整齐放置。

1.3.4 地梁安装将地梁抬放至活动房基础上,根据活动房安装位置线找正地梁。

根据基础四周给定的相对标高找正地梁标高。

调整地梁标高时,应以最高点基础为基准,利用水平尺、变尺进行。

地梁标高允许偏差:同一根地梁两端±5mm两梁接头±5mm跨间±10mm1.3.5 立柱安装安装顺序:柱—→插板—→圈梁—→调节拉杆将立柱抬至安装位置竖起,使柱下卡槽卡于地梁上,角柱、中柱、侧柱均用2个M10×100螺栓连接到地梁上。

走道托架可随柱一起安装。

即在地面将走道托架与柱连接,使之为一体。

立柱安装完,应立即安装圈梁和调节拉杆。

柱与拉杆最好交替安装。

安装圈梁和调节拉杆的同时,校正立柱垂直度(沿墙板方向)。

柱垂直度允许偏差为L/100,≤10mm。

圈梁安装每个接点处采用2个M10*30螺栓固定。

1.3.6 楼面中梁系统安装安装顺序:中梁—→楼面檩条将中梁吊起至安装位置,中梁每端用3个M10×30镀锌螺栓与柱连接。

活动板房的施工与安装方法

活动板房的施工与安装方法

活动板房的施工与安装方法简介活动板房是一种临时建筑,广泛应用于工地、展览会和紧急救灾等场合。

本文档将介绍活动板房的施工与安装方法,以帮助您快速搭建一个安全可靠的活动板房。

施工准备1. 活动板房的位置选择:选择平整、无障碍物的场地,确保板房能够稳固地搭建。

2. 材料准备:准备好所需的活动板房构件、螺丝、螺栓等,并确保它们的质量合格。

3. 施工人员:组织一支熟练的施工团队,确保他们具备搭建活动板房所需的经验和技能。

施工步骤1. 搭建地基:根据设计要求,挖掘地基并进行必要的加固处理,确保地基承重能力。

2. 安装地脚:将活动板房的地脚固定在地基上,使用螺丝或螺栓进行固定。

3. 搭建主体结构:根据活动板房的设计图纸,依次安装主体结构的柱子、梁和墙板。

确保构件的连接牢固可靠。

4. 安装屋顶和地板:安装屋顶和地板构件,并进行必要的防水处理,确保活动板房具备良好的防水性能。

5. 安装门窗:根据设计要求,安装门窗构件,并进行必要的密封处理,确保活动板房具备良好的通风性能和密封性能。

6. 安装电气设备:根据需要,安装电气设备,如灯具、插座等,并确保其安全可靠。

注意事项1. 施工期间,必须遵守相关的安全操作规范,确保施工人员的人身安全。

2. 活动板房的搭建应符合当地的相关法律法规和建筑标准。

3. 在施工过程中,应定期检查和维护活动板房的结构和设备,确保其正常运行和使用安全。

结论通过本文档的指导,您可以了解到活动板房的施工与安装方法,并能够在实际操作中快速搭建一个安全可靠的活动板房。

在施工过程中,请务必遵循相关法律法规和安全操作规范,确保施工质量和人员安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安装圈梁和调节拉杆的同时,校正立柱垂直度(沿墙板方向)。柱垂直度允许偏差为L/100,≤10mm。圈梁安装每个接点处采用2个M10*30螺栓固定。
1.3.6楼面中梁系统安装
安装顺序:中梁—→楼面檩条
将中梁吊起至安装位置,中梁每端用3个M10×30镀锌螺栓与柱连接。
在各立柱之间安装与立柱连接的楼面檩条。
柱垂直度校正其余楼面檩条。楼面檩条每接点处均采用2个M10×30镀锌螺栓分别与立柱、檩托板连接。
1.3.7走道系统安装
安装顺序:走道支架—→梯走道板—→梯—→栏杆—→走道板
将梯走道板与其下立柱用8个M10×30螺栓连接好。
走道支架上端用2个M10×30螺栓与柱上角钢托连接,下端用2个M10×30螺栓连接于柱上。
施工方法:
将屋架放至安装位置,再将屋架翻转180。,屋架两端连接板采用4个M10*30螺栓与立柱连接板孔对接,穿好螺栓拧紧。
梯走道板与梯立柱和角柱走道支架用2个M10×30螺栓连接好。
用水平尺在相互垂直的两个方向上找正梯走道板,紧固螺栓。
安装钢梯,钢梯用M10×30螺栓4个与梯走道板连接。利用水平尺在相互垂直的两个方向上,观测梯踏步是否水平。
安装钢梯栏杆。安装走道栏杆时,走道栏杆每端通过2个螺栓与走道支架连接。安装走道栏杆时,在走道两端拉线,控制护栏的直线性度。
安装走道板。走道板用4个M10×30螺栓,固定在走道支架上,走道板与走道板之间间隙为5mm,安装时应保证安装间隙均匀,当用户有要求时,应用玻璃胶填缝。
地梁找正后,利用电锤打孔,安装膨胀螺栓,膨胀螺栓数量应符合设计要求,栓孔深度应与螺栓长度相符,螺栓安装后,应与基础面保持垂直。
1.3.8外墙板安装
按照配板图安装外墙板,安装前,用抹布将墙板擦洗干净。
根据门扇上合页位置安装框上合页,应确保框、扇合页位置一致,上下合页在同一轴线上,框、扇合页不得用反。
根据门扇上门锁位置,安装锁扣板,确保门窗上的锁主体舌头与门框上的锁扣板位置吻合,锁舌自由进出。
门扇安装前,检查门扇有无破损,翘曲变形,扇框搭接间隙是否合适,有问题时应调整或更换。
1.3.11雨遮系统安装
1.3.10门安装
安装顺序:门边柱、门托—→门头板—→门扇(合页)—→锁具插销—→打胶
门边柱用6个M5.5*100自攻钉固定在立柱上,门托用4个M5.5*25自攻钉通过角钢固定在立柱上。
门头板嵌在门边柱与上门托中间,用M5.5*90自攻钉固定,四周用玻璃胶封死(依照接缝的大小决定)。门头板四周缝隙公差±3mm。
外墙板应与塑钢推拉窗框配合安装。装配时,应两人在上往下送,一人在下接。
外墙板接缝,应顺水流方向拼接。
地梁与墙板间应加装地梁包边,并且地梁包边两端用玻璃胶封死,以防漏水。
1.3.9窗安装
安装顺序:窗台上方安装地梁包边—→窗台下方安装窗用滴水线—→窗框安装—→窗扇安装—→窗锁钩—→打胶
在窗洞口上画出垂直中心线和水平中心线,安装时保证窗框中心线与窗洞口上所画中心线重合。
水平雨遮支杆用2个M10×45螺栓固定,其一端支撑雨遮,另一端支于立柱上。
垂直雨遮立柱用1个M10×45螺栓支撑雨遮,下端用2个M5.5*65自攻钉固定在走道板支架上。
雨遮全部安装完毕后,拉铆钉处用玻璃胶密封。
雨遮檐口直线度目测应上线。
1.3.12屋面系统安装
安装顺序:屋架—→水平支撑—→檩条安装—→屋面板—→屋脊瓦—→山墙收边—→打胶。
活动房安装说明
———————————————————————————————— 作者:
———————————————————————————————— 日期:

1.3 标准拼装式坡屋顶活动房安装技术要求
1.3.1工地货物接收清点顺序:
安装班长与货运司机交接货物清点物料要根据“发货清单”所示规格、数量接收,确定物料数量无差错(晚上没条件点货除外)。安装班长应在随车司机“运输通知书”上签字确认,并记录到达时间。
施工顺序:雨遮板、架组装—→雨遮安装—→雨遮支杆—→雨遮立柱—→打胶
施工方法:
在地面将雨遮板铺在雨遮架上,保证板边与架边对齐,雨遮板与雨遮架采用拉铆钉连接M4×10,拉铆钉间距300mm。
雨遮板由1880mm×1140mm彩钢板拼接而成。拼接时应注意顺水流方向搭接。
雨遮板组件利用2个M10×30螺栓吊挂于柱上,并且用φ25mm圆管雨遮支杆和30×20方管垂直雨遮立柱支撑。
地梁标高允许偏差:
同一根地梁两端ﻩﻩﻩ±5mm
两梁接头ﻩﻩﻩﻩﻩ±5mm
跨间ﻩﻩﻩﻩ±10mm
1.3.5立柱安装
安装顺序:柱—→插板—→圈梁—→调节拉杆
将立柱抬至安装位置竖起,使柱下卡槽卡于地梁上,角柱、中柱、侧柱均用2个M10×100螺栓连接到地梁上。
走道托架可随柱一起安装。即在地面将走道托架与柱连接,使之为一体。立柱安装完,应立即安装圈梁和调节拉杆。柱与拉杆最好交替安装。
1.3.3物料卸车规范:
卸车顺序:卸车要根据物料品种规格不同小心搬运,避免在卸车搬运过程中造成变形损坏,堆放物料的地面要符合堆放要求,物料堆放要根据品种规格排列,整齐放置。
1.3.4地梁安装
将地梁抬放至活动房基础上,根据活动房安装位置线找正地梁。
根据基础四周给定的相对标高找正地梁标高。
调整地梁标高时,应以最高点基础为基准,利用水平尺、变尺进行。
交接清点过程中,若点收物料数量与“发货清单”出现差异,安装班长应在随车的“运输通知书”记载说明,安装班长根据现场物料实际差异情况及时将问题反馈到公司物管配送管理部门,由其根据安装班组所反馈的信息填写“异常报告”上报公司相关部门。
1.3.2工地剩余物料处理方法:
房屋安装完成后,工程多余物料,各班组要及时退回仓库,并根据退回物料的名称、规格、数量填写“工地零星工程退料单”由收货仓管员清点入库,并填写该班组现场工程“退料入库清单”。
将窗框放于立柱侧槽内,用钢卷尺测量窗框内角对角线长度,使两对角线长度相等。
调整窗框使其横平竖直,高低一致,平面一致,窗框与柱用4个M5.5*100自攻钉固定。
在窗台收口与墙板,窗框与柱接缝均匀,立柱与窗框接缝处打胶。
安装窗扇;
安装窗锁钩。根据窗扇上锁钩位置,安装窗柜上锁钩,应确保两锁钩位置一致,安装牢固,开关灵活。
