地下室钢筋绑扎技术交底
地下室剪力墙及底板钢筋绑扎施工技术交底

3.4内剪力墙人防区域特殊要求
①内剪力墙纵向钢筋与顶板、底板连接
1.内剪力墙纵向钢筋插入底板,满足:
(1)插到板底,弯钩长度根据数值长度查下表
竖直长度
弯钩长度
≥0.5LaF
12d且≥150
≥0.6LaF
10d且≥150
≥0.7LaF
8d且≥150
≥0.8LaF
6d且≥150
(2)弯钩超两侧
±15
钢尺量连续三档、取最大值
绑扎钢筋骨架
长
±8
钢尺检查
宽、高
±3
钢尺检查
受力钢筋
间距
±8
钢尺梁两端、中间各一点、取最大值
排距
±3
保护层厚度
基础
±8
钢尺检查
柱梁
±3
钢尺检查
板、墙、壳
±2
钢尺检查
绑扎箍筋、横向钢筋间距
±15
钢尺量连续三档、取最大值
钢筋弯起点位置
15
钢尺检查
预埋件
中心线位置
3
钢尺检查
水平高差
在梁纵向受力钢筋采用双层排列时,两排钢筋之间应垫以直径≥25mm的短钢筋,以保持其设计距离。箍筋的接头(弯钩迭合处)应交错布置在两根架力钢筋上。
平板钢筋网绑扎时,四周钢筋交叉点应每点扎牢,绑扎时应注意相邻绑点的铁丝要成八字形,以免网片歪斜变形,板的钢筋网绑扎还应注意板上部的负筋位置。
梁交叉节点处钢筋穿插十分稠密时,应留出振动棒头子插入空隙,以利灌筑混凝土。平板钢筋绑扎前必须按图纸划出钢筋间距位置线,尽量做到纵横向一条线。
钢筋工程包括埋件,必须开具隐蔽工程验收,由质监部门检查合格后报请监理工程师验收认可后方可进入一道工序。
地下室钢筋绑扎安全技术交底

地下室钢筋绑扎安全技术交底地下室钢筋绑扎是建筑施工中非常重要的一个环节,它直接关系到地下室结构的安全可靠性。
为了确保钢筋绑扎的质量和安全性,我们需要严格按照相关的技术规范进行操作。
在本次交底中,我们将就地下室钢筋绑扎的安全技术进行详细说明,以确保施工过程的安全与质量。
一、钢筋绑扎前的准备工作1.清理工作面:在进行钢筋绑扎之前,务必保证工作面的整洁,清除工况物品和杂物,确保施工区域的安全性。
2.检查钢筋质量:在进行绑扎之前,需要对钢筋进行检查,确保质量合格。
检查钢筋的外观、尺寸、弯曲度等,发现质量问题及时予以更换。
二、钢筋的绑扎方法1.采用扎带:在地下室钢筋绑扎中,通常采用扎带进行绑扎。
扎带需具备一定的强度和可靠性,能够牢固地固定钢筋。
我们要确保扎带的材质符合规范要求,并严格按照规范要求进行绑扎。
2.避免交叉绑扎:在绑扎钢筋时,应避免交叉绑扎。
交叉绑扎容易导致钢筋之间的空间不足或出现错位,从而影响钢筋的正常使用效果。
因此,我们要保证绑扎的均匀性和合理性,避免任何潜在的结构安全隐患。
3.注意绑扎点的数量和位置:在进行钢筋的绑扎时,需要注意绑扎点的数量和位置。
应根据设计要求和钢筋尺寸合理确定绑扎点的数量,确保每个绑扎点都能够充分发挥固定作用。
三、绑扎的技术要求1.绑扎的紧固度:钢筋的绑扎紧固度要适中,既不能过紧,也不能过松。
过紧会造成钢筋产生变形、应力集中,从而影响结构的力学性能;过松则会导致钢筋松动,影响钢筋的固定性能。
2.绑扎的稳固性:钢筋的绑扎要稳固可靠,不能产生松动现象。
在绑扎过程中,要用力均匀,确保扎带紧密地固定在钢筋上。
同时,要注意钢筋的纵向间距和横向间距,保证钢筋之间的联系紧密。
3.绑扎的整齐性:钢筋的绑扎要整齐有序,不得出现错位、交叉和缺漏等现象。
绑扎时要有条不紊,确保每根钢筋都能够在正确的位置上,并与周围的钢筋连接紧密。
四、安全注意事项1.施工人员要穿戴好安全防护用具,包括安全帽、安全鞋、手套等。

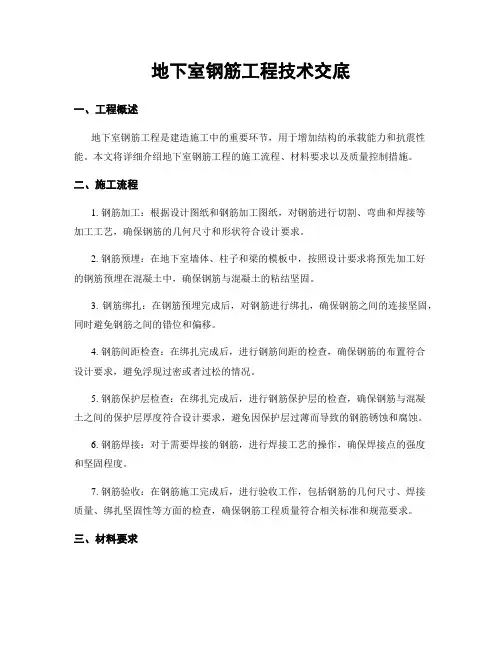

地下室钢筋工程技术交底

地下室钢筋工程技术交底一、工程概述地下室钢筋工程是建造施工中的重要环节,用于增加结构的承载能力和抗震性能。
本文将详细介绍地下室钢筋工程的施工流程、材料要求以及质量控制措施。
二、施工流程1. 钢筋加工:根据设计图纸和钢筋加工图纸,对钢筋进行切割、弯曲和焊接等加工工艺,确保钢筋的几何尺寸和形状符合设计要求。
2. 钢筋预埋:在地下室墙体、柱子和梁的模板中,按照设计要求将预先加工好的钢筋预埋在混凝土中,确保钢筋与混凝土的粘结坚固。
3. 钢筋绑扎:在钢筋预埋完成后,对钢筋进行绑扎,确保钢筋之间的连接坚固,同时避免钢筋之间的错位和偏移。
4. 钢筋间距检查:在绑扎完成后,进行钢筋间距的检查,确保钢筋的布置符合设计要求,避免浮现过密或者过松的情况。
5. 钢筋保护层检查:在绑扎完成后,进行钢筋保护层的检查,确保钢筋与混凝土之间的保护层厚度符合设计要求,避免因保护层过薄而导致的钢筋锈蚀和腐蚀。
6. 钢筋焊接:对于需要焊接的钢筋,进行焊接工艺的操作,确保焊接点的强度和坚固程度。
7. 钢筋验收:在钢筋施工完成后,进行验收工作,包括钢筋的几何尺寸、焊接质量、绑扎坚固性等方面的检查,确保钢筋工程质量符合相关标准和规范要求。
三、材料要求1. 钢筋:应符合设计要求和相关标准,具有足够的抗拉强度和弯曲性能,表面应光滑,无明显的锈蚀和腐蚀。
2. 钢筋焊条:应符合相关标准和规范要求,焊接强度高,焊接质量稳定可靠。
3. 钢筋绑扎线:应符合相关标准要求,具有足够的抗拉强度和耐腐蚀性能。
4. 钢筋保护层:应符合设计要求,厚度均匀,保证钢筋与混凝土之间的粘结坚固性。
四、质量控制措施1. 施工前,应对施工现场进行清理和整理,确保施工区域的干净和整洁,为钢筋施工提供良好的工作环境。
2. 施工中,严格按照设计图纸和施工工艺要求进行操作,保证钢筋的几何尺寸和位置的准确性。
3. 施工过程中,对钢筋的加工、预埋、绑扎、焊接等工艺进行严格的质量检查和监控,确保施工质量符合相关标准和规范要求。

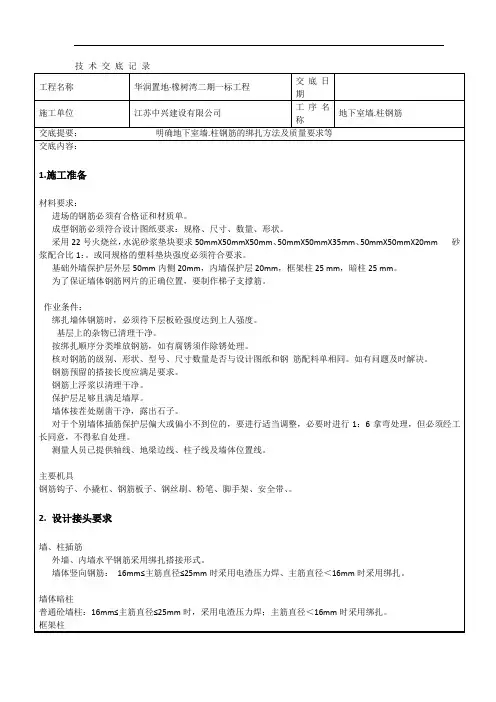

地下室墙柱钢筋绑扎技术交底

技术交底记录4.施工注意事项绑扎时必须拉线,保证横平竖直;墙筋绑扎均采用顺扣逐点绑扎,隔行换向;水平筋要采用对面绑扎,绑扣一律朝墙内。
墙筋直径小于φ16的采用绑扎接头,接头应错开500mm,保证同一截面搭接钢筋不超过全截面钢筋总数的50%,如下图所示;搭接范围内保证三道绑丝和三道水平筋,中心及两端均要绑牢。
水电、通风等各专业的管洞、电盒的位置、标高均应符合设计要求。
洞口加筋要到位,保证盒子水平。
(D<300的洞不断钢筋;D≥300的洞口四边附加筋不小于2φ14,锚入洞边40d;)双排钢筋要绑扎拉筋,拉筋φ8@400mm,拉筋与外皮水平筋勾牢;墙体水平筋外侧架15mm厚的垫块,间距1000mm。
止水钢板范围内墙体水平筋在钢板上下各加密两道水平筋间距50mm。
所有墙体水平钢筋不得在后浇带处设置连接接头。
框架柱上部筋的预留长度应符合设计长度,应长短错开预留,短筋预留为楼面以构造按03G101-1规定,采用一级抗震。
(见详图柱筋保护层垫块应用塑料垫块,间距一般不大于800mm,以保证柱筋保护层厚度准确。
柱截面尺寸有变化时,柱筋应在板或梁内弯折,弯折要求应按1:6调直校正。
柱筋绑扣严禁一顺绑扣,应左右错开,绑扎丝头要向柱里。
剪力墙水平筋构造:剪力墙水平筋构造包括水平筋在端柱的锚固、转角处的水平筋构造、丁字相交墙处的水平筋构造、门口处的水平筋构造及水平筋在墙身中的连接构造等。
03G101-1第47页窗洞口边配筋构造。
结构剪力墙开洞5.质量标准一般规定钢筋的品种、级别或规格需作变更时,应办理设计变更文件。
在浇筑砼之前,应进行钢筋隐蔽工程验收,其内容包括:1、纵向受力钢筋的品种、规格、数量、位置等;2、钢筋的连接方式、接头位置、接头数量、接头面积百分率等;3、箍筋、横向钢筋的规格、品种、数量、间距等;4、予埋件的规格、数量、位置等。
主控项目钢筋安装时,受力钢筋的品种、规格、级别和数量必须符合设计要求。
一般项目钢筋连接。

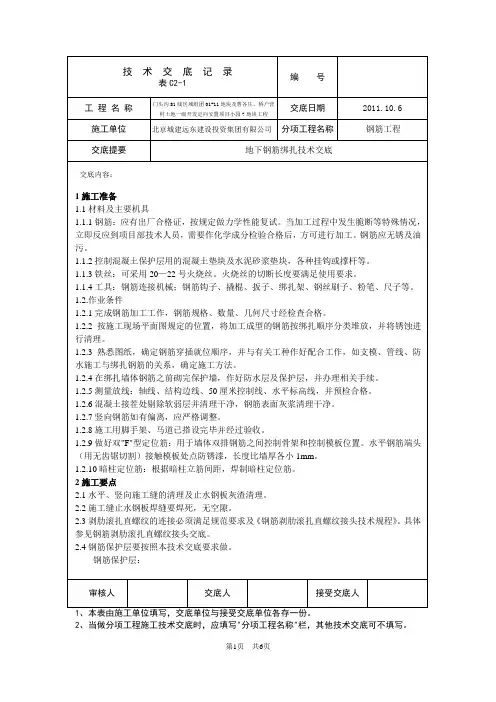

地下钢筋绑扎技术交底

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

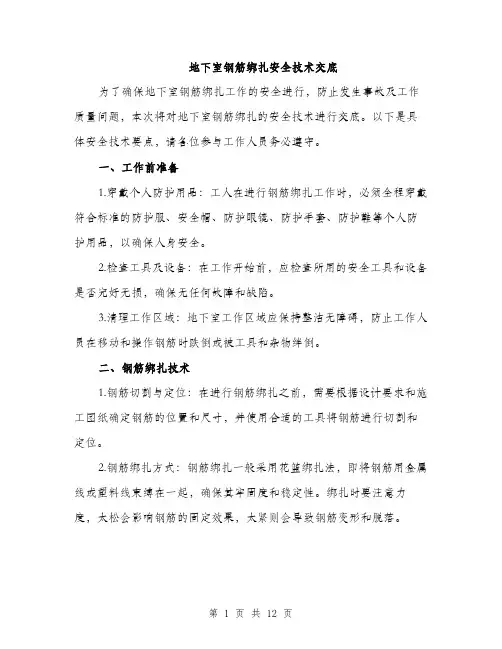

地下室钢筋绑扎安全技术交底(4篇)

地下室钢筋绑扎安全技术交底为了确保地下室钢筋绑扎工作的安全进行,防止发生事故及工作质量问题,本次将对地下室钢筋绑扎的安全技术进行交底。
以下是具体安全技术要点,请各位参与工作人员务必遵守。
一、工作前准备1.穿戴个人防护用品:工人在进行钢筋绑扎工作时,必须全程穿戴符合标准的防护服、安全帽、防护眼镜、防护手套、防护鞋等个人防护用品,以确保人身安全。
2.检查工具及设备:在工作开始前,应检查所用的安全工具和设备是否完好无损,确保无任何故障和缺陷。
3.清理工作区域:地下室工作区域应保持整洁无障碍,防止工作人员在移动和操作钢筋时跌倒或被工具和杂物绊倒。
二、钢筋绑扎技术1.钢筋切割与定位:在进行钢筋绑扎之前,需要根据设计要求和施工图纸确定钢筋的位置和尺寸,并使用合适的工具将钢筋进行切割和定位。
2.钢筋绑扎方式:钢筋绑扎一般采用花篮绑扎法,即将钢筋用金属线或塑料线束缚在一起,确保其牢固度和稳定性。
绑扎时要注意力度,太松会影响钢筋的固定效果,太紧则会导致钢筋变形和脱落。
3.绑扎节点处理:对于钢筋的绑扎节点,应根据设计要求和施工图纸要求对节点进行处理。
节点处的钢筋绑扎要求更加严格,确保交接处的稳固和承载能力。
4.固定和支撑:在完成钢筋绑扎后,必须及时进行固定和支撑处理。
固定钢筋时需要使用合适的固定件(如夹具、卡箍等),确保钢筋不会在负重或外力作用下滑动或脱落。
三、安全操作要点1.正确使用工具和设备:在进行钢筋绑扎工作时,应使用正确的工具和设备,并按照正确的使用方法进行操作,避免不当使用导致的伤害事故。
2.注意钢筋锈蚀和损坏:在绑扎钢筋之前,应仔细检查钢筋表面是否有明显的锈蚀和损坏情况,如有发现应及时报告,进行修复或更换。
3.避免交叉绑扎:尽量避免钢筋的交叉绑扎,避免影响混凝土的浇筑和固化。
4.注意操作空间和高度:在进行钢筋绑扎工作时,要注意操作空间的狭窄和高度的限制,避免因操作不便造成的事故。
5.协同作业和沟通:在地下室钢筋绑扎工作中,如果有多个工人同时进行作业,要加强协同和沟通,确保各项工作有序进行,避免交叉和冲突。
地下室钢筋绑扎技术交底

技术交底记录工程名称交底部位地下室钢筋绑扎交底工程编号日期交底内容:一、施工准备1 技术准备(1)熟悉图纸;钢筋下料、成型完毕并经检验合格;(2)标出钢筋位置线。
(3)做好技术交底。
2 材料及主要机具:(1)钢筋:根据设计要求,工程所用钢筋种类、规格必须符合要求,并经检验合格。
钢筋及半成品符合设计及规范要求。
钢筋应无老锈及油污。
(2)铁丝:钢筋绑扎用的铁丝可采用20~22 号铁丝(火烧丝)或镀锌铁丝(铅丝),铁丝的切断长度要满足使用要求。
(3)垫块:用水泥砂浆制成,50mm见方,厚度同保护层,破块内预埋20~22号火烧丝。
或用拉筋、支撑筋。
(4)工具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、石笔、墨斗、尺子等。
3 作业条件:(1)按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整。
准备好垫木,按钢筋绑扎顺序分类堆放,并将锈蚀进行清理。
(2)检查钢筋的出厂合格证,按规定进行复试,并经检验合格后方能使用;加工成型钢筋应符合设计及规范要求,钢筋无老锈及油污。
(3)钢筋外表面如有铁锈时,应在绑扎前清除干净,锈蚀严重的钢筋不得使用。
(4)外砖内模工程必须先砌完外墙(5)绑扎钢筋地点已清理干净。
(6)墙身、洞口位置线已弹好,预留钢筋处的松散混凝土已剔凿干净。
(7)熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模、管线、防水施工与绑扎钢筋的关系,确定施工方法,作好技术交底工作。
(8)做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。
(9)根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。
绑扎前先整理调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除干净。
(10)根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处,要剔除并清理干净。
(11)模板安装完并办理预检,将模板内杂物清理干净。
(12)按要求搭好脚手架。
地下室钢筋绑扎安全技术交底范文(三篇)

地下室钢筋绑扎安全技术交底范文地下室钢筋绑扎是建筑施工中的重要工作,它决定了地下室的结构强度和稳定性。
因此,在进行地下室钢筋绑扎工作之前,需要进行安全技术交底。
下面是一份关于地下室钢筋绑扎安全技术交底的范文,供参考。
一、工作内容地下室钢筋绑扎是指在地下室施工过程中,根据设计要求将钢筋进行正确的位置、正确的间距和正确的固定方式进行绑扎,以确保地下室结构的强度和稳定性。
二、工作要求1. 熟悉施工图纸,了解施工工艺和要求。
2. 熟悉钢筋绑扎工具的使用方法和安全操作规程。
3. 检查钢筋的质量、尺寸和数量,确保与设计要求相符。
4. 根据施工图纸和设计要求,合理安排钢筋的位置、间距和固定方式。
5. 执行工程质量管理制度,保证施工质量。
6. 注意施工现场的安全,确保人身和财产安全。
三、安全操作规程1. 穿戴安全防护装备:在进行钢筋绑扎作业时,工人应穿戴好安全帽、劳动防护鞋、工作服等防护装备,以防止发生意外伤害。
2. 检查钢筋的质量:在进行钢筋绑扎前,应仔细检查钢筋的质量,确保其符合设计和规范要求,如有问题应及时反馈给质量检验员。
3. 合理安排绑扎顺序:在进行钢筋绑扎时,应按照施工图纸上的要求,合理安排绑扎顺序,先绑扎局部小面积的钢筋,再进行大面积的绑扎。
4. 使用合适的绑扎工具:在进行钢筋绑扎时,应选择合适的绑扎工具,如钢筋绑扎机、钢丝绳等,确保绑扎效果和安全性。
5. 控制绑扎力度:在进行钢筋绑扎时,要注意控制绑扎力度,不能过紧或过松,以免影响钢筋的正常使用。
6. 定期检查绑扎质量:在进行钢筋绑扎作业后,要定期进行检查,确保绑扎质量符合要求,及时处理发现的问题。
7. 注意施工现场的安全:在进行钢筋绑扎作业时,要注意施工现场的安全,确保安全通道畅通、危险区域设置警示标志,防止人员入内,保证人身和财产安全。
四、安全预防措施1. 安全教育培训:在施工前,对参与钢筋绑扎施工的工人进行安全教育培训,使其熟悉相关安全操作规程和注意事项。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
±3
5成品保护
5.l成型钢筋应按指定地点堆放,用垫木垫放整齐,防止钢筋变形、锈蚀、油污。
5.2绑扎墙筋时应搭临时架子,不准蹬踩钢筋。
5.3妥善保护基础四周外露的防水层,以免被钢筋碰破。
5.4底板上、下层钢筋绑扎时,支撑马凳要绑牢固,防止操作时踩变形。
5.5严禁随意割断钢筋。
6应注意的质量问题
6.1墙、柱预埋钢筋位移:墙、柱主筋的插筋与底板上、下筋要固定绑扎牢固,确保位置准确。必要时可附加钢筋电焊焊牢。混凝土浇筑前应有专人检查修整。
2.1.3控制混凝土保护层用的砂浆垫块、塑料卡、各种挂钩或撑杆等。
2.1.4工具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
2.2作业条件:
2.2.1按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整。准备好垫木,按钢筋绑扎顺序分类堆放,并将锈蚀进行清理。
2.2.2核对钢筋的级别,型号、形状、尺寸及数量是否与设计图纸及加工配料单相同。
钢筋安装及预埋件位置的允许偏差值表4-6
项次
项目
允许偏差(mm)
检验方法
焊接
±10
绑扎
±20
2
骨架宽、高度
±5
3
骨架长度
±10
焊接
±1各一点,取其最大值
排距
±5
各一点取其最大值
6
钢筋弯起点位移
20
中心线位移
5
水平高差
+3 -0
基础
±10
8
受力钢筋保护层
梁、柱
±5
尺量检查
4.2.5.1绑条沿接头中心的纵向位移不大于0.5d,接头处弯折不大于4°。
4.2.5.2接头处钢筋轴线的偏移不大于0.1d,且不大于3mm。
4.2.5.3焊缝厚度不小于0.05d。
4.2.5.4焊缝宽度不小于0.1d。
4.2.5.5焊缝长度不小于0.5d。
4.2.5.6接头处弯折不大于4°。
4.3允许偏差项目,见表4-6。
3.4.5在墙筋外侧应绑上带有铁丝的砂浆垫块,以保证保护层的厚度。
3.4.6为保证门窗洞口标高位置正确,在洞口竖筋上划出标高线。门窗洞口要按设计要求绑扎过梁钢筋,锚入墙内长度要符合设计要求。
3.4.7各连接点的抗震构造钢筋及锚固长度,均应按设计要求进行绑扎。如首层柱的纵向受力钢筋伸入地下室墙体深度;墙端部、内外墙交接处受力钢筋锚固长度等,绑扎时应注意。
2.2.3当施工现场地下水位较高时,必须有排水及降水措施。
2.2.4熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模、管线、防水施工与绑扎钢筋的关系,确定施工方法,作好技术交底工作。
2.2.5根据地下室防水施工方案(采用内贴法或外贴施工),底板钢筋绑扎前做完底板下防水层及保护层;支完底板四周模板(或砌完保护墙,做好防水层)。当地下室外墙防水采用内贴法施工时,在绑扎墙体钢筋之前砌完保护墙,做好防水层及保护层。
3.3.7由于基础底板及基础梁受力的特殊性,上下层钢筋断筋位置应符合设计要求。
3.3.8根据弹好的墙、柱位置线,将墙、柱伸入基础的插筋绑扎牢固,插入基础深度要符合设计要求,甩出长度不宜过长,其上端应采取措施保证甩筋垂直,不歪斜、倾倒、变位。
3.4墙筋绑扎:
3.4.1在底板混凝土上弹出墙身及门窗洞口位置线,再次校正预埋插筋,如有位移时,按洽商规定认真处理。墙模板宜采用“跳间支模”,以利于钢筋施工。
6.5绑扎接头与对焊接头未错开:经对焊加工的钢筋,在现场进行绑扎时,对焊接头要错开搭接位置。因此加工下料时,凡距钢筋端头搭接长度范围以内不得有对焊接头。
7质量记录
本工艺标准应具备以下质量记录:
7.1钢筋出厂质量证明书或检验报告单。
7.2钢筋力学性能复试报告。
7.3进口钢筋应有化学成分检验报告和可焊性试验报告。国产钢筋在加工过程中发生脆断、焊接性能不良和力学性能显著不正常时,应有化学成分检验报告。
6.2露筋:墙、柱钢筋每隔1m左右加绑带铁丝的水泥砂浆垫块(或塑料卡)。
6.3搭接长度不够:绑扎时应对每个接头进行尺量,检查搭接长度是否符合设计和规范要求。
6.4钢筋接头位置错误:梁、柱、墙钢筋接头较多时,翻样配料加工时,应根据图纸预先画出施工翻样图,注明各号钢筋搭配顺序,并避开受力钢筋的最大弯矩处。
3.4.2先绑2~4根竖筋,并画好横筋分档标志,然后在下部及齐胸处绑两根横筋定位,并画好竖筋分档标志。一般情况横筋在外,竖筋在里,所以先绑竖筋后绑横筋。横竖筋的间距及位置应符合设计要求。
3.4.3墙筋为双向受力钢筋,所有钢筋交叉点应逐点绑扎,其塔接长度及位置要符合设计图纸及施工规范的要求。
3.4.4双排钢筋之间应绑间距支撑或拉筋,以固定钢筋间距。支撑或拉筋可用φ6或φ8钢筋制作,间距1m左右,以保证双排钢筋之间的距离。
3.3.2钢筋绑扎时,靠近外围两行的相交点每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎。如采用一面顺扣应交错变换方向,也可采用八字扣,但必须保证钢筋不位移。
3.3.3摆放底板混凝土保护层用砂浆垫块,垫块厚度等于保护层厚度,按每1m左右距离梅花型摆放。如基础底板较厚或基础梁及底板用钢量较大,摆放距离可缩小,甚至砂浆垫块可改用铁块代替。
3.3.4底板如有基础梁,可分段绑扎成型,然后安装就位,或根据梁位置线就地绑扎成型。
3.3.5基础底板采用双层钢筋时,绑完下层钢筋后,摆放钢筋马凳或钢筋支架(间距以1m左右一个为宜),在马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。
3.3.6底板钢筋如有绑扎接头时,钢筋搭接长度及搭接位置应符合施工规范要求,钢筋搭接处应用铁丝在中心及两端扎牢。如采用焊接接头,除应按焊接规程规定抽取试样外,接头位置也应符合施工规范的规定。
7.4钢筋焊接接头试验报告。
7.5焊条、焊剂出厂合格证。
7.6钢筋分项工程质量检验评定资料。
7.7钢筋分项隐蔽工程验收记录。
技术负责人: 交底人: 接交人:
工程名称
交底部位
工程编号
日期
交底内容:
地下室钢筋绑扎
1范围
本工艺标准适用于地下室钢筋混凝土底板、墙的钢筋绑扎。
2施工准备
2.1材料及主要机具:
2.1.1钢筋:应有出厂合格证,按规定作力学性能复试。当加工过程中发生脆断等特殊情况,还需作化学成分检验。钢筋应无老锈及油污。
2.1.2铁丝:可采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝)。铁丝的切断长度要满足使用要求。
4.2.3用Ⅰ级钢筋制作的箍筋,其数量应符合设计要求,弯钩角度和平直长度应符合施工规范的规定。
4.2.4对焊接头无横向裂纹和烧伤,焊包均匀。接头处弯折不得大于4°,接头处钢筋轴线的偏移不得大于0.1d,且不大于2mm。
4.2.5电弧焊接头焊缝表面平整,无凹陷、焊瘤,接头处无裂纹、气孔、灰渣及咬边。接头尺寸允许偏差不得超过以下规定:
4.1.3钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头设置,必须符合设计要求和施工规范的规定。
4.1.4焊接接头机械性能,必须符合钢筋焊接规范的专门规定。
4.2基本项目:
4.2.1绑扎钢筋的缺扣、松扣数量不得超过绑扣数的10%,且不应集中。
4.2.2弯钩的朝向应正确,绑扎接头应符合施工规范的规定,搭接长度不小于规定值。
3.4.8配合其他工种安装预埋管件、预留洞口等,其位置,标高均应符合设计要求。
4质量标准
4.1保证项目:
4.1.1钢筋的品种和质量、焊条、焊剂的牌号、性能及使用的钢板,必须符合设计要求和有关标准的规定。进口钢筋焊接前,必须进行化学成分检验和焊接试验,符合有关规定后方可焊接。
4.1.2钢筋表面必须清洁,带有颗粒状或片状老锈,经除锈后仍有麻点的钢筋,严禁按原规格使用。
3操作工艺
3.1工艺流程:
划钢筋位置线
→
运钢筋到使用部位
→
绑底板及梁钢筋
→
绑墙钢筋
3.2划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,一般让靠近底板模板边的那根钢筋离模板边为5cm,在底板上弹出钢筋位置线(包括基础梁钢筋位置线)。
3.3绑基础底板及基础梁钢筋
3.3.l按弹出的钢筋位置线,先铺底板下层钢筋。根据底板受力情况,决定下层钢筋哪个方向钢筋在下面,一般情况下先铺短向钢筋,再铺长向钢筋。
