景观亮化工程施工方案
公园亮化工程施工 方案

公园亮化工程施工方案一、项目概况公园亮化工程位于市区内的几个大型公园,包括中央公园、城市广场公园和山水园公园。
这些公园是市民休闲娱乐的主要场所,也是市区内重要的文化景点。
亮化工程主要包括对公园景观灯光的升级改造和夜间灯光展示的设计施工。
二、项目内容1. 景观灯光升级改造:对公园内的景观灯光进行升级改造,包括更换高效节能的LED灯光设备,增加照明覆盖范围,精心设计灯光效果,以突出公园内的景点和文化特色。
2. 夜间灯光展示设计施工:根据公园的地理环境和文化特色,精心设计夜间灯光展示方案,通过灯光的艺术表现,展示公园的景观和文化内涵,增强公园的美观度和文化氛围。
三、施工方案1. 施工前期准备:(1)项目经理和主要技术负责人对工程和设计方案进行全面研究,明确施工目标和要求。
(2)制定详细的施工计划和时间表,确定施工队伍的组织架构和工作任务。
(3)对施工现场进行细致的勘察和测量,确保施工设计方案符合实际情况。
2. 施工过程管理:(1)严格按照设计方案和标准进行施工,保证施工质量。
(2)加强安全管理,确保施工过程中发生的安全事故。
(3)组织好施工队伍,加强协调管理,确保施工进度。
3. 施工成果验收:(1)完成施工后,对亮化效果进行全面检查和验收,确保符合设计要求。
(2)对亮化工程设备进行全面测试,确保正常使用。
(3)对施工过程中出现的问题和不足进行总结和改进,为下一阶段的亮化工程施工提供经验和教训。
四、安全保障措施1. 加强施工现场管理,设置安全标识和警示牌,确保施工现场安全。
2. 严格执行施工作业许可制度,设置专门的施工区域和安全通道,确保施工过程中的人员和设备安全。
3. 加强对施工人员的安全教育和培训,提高员工的安全意识和自我保护意识。
4. 配备专业的安全监测设备和安全人员,实时监测施工现场的安全情况。
五、环境保护措施1. 严格执行环保法规,做好施工污染排放的控制和处理。
2. 减少施工过程中的噪音、扬尘和废弃物产生,确保施工现场和周边环境的清洁与整洁。
亮化工程施工方案三篇精选全文

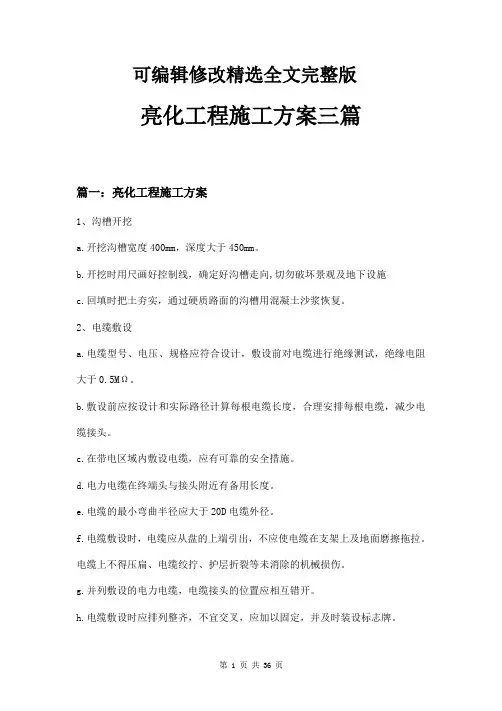

可编辑修改精选全文完整版亮化工程施工方案三篇篇一:亮化工程施工方案1、沟槽开挖a.开挖沟槽宽度400mm,深度大于450mm。
b.开挖时用尺画好控制线,确定好沟槽走向,切勿破坏景观及地下设施c.回填时把土夯实,通过硬质路面的沟槽用混凝土沙浆恢复。
2、电缆敷设a.电缆型号、电压、规格应符合设计,敷设前对电缆进行绝缘测试,绝缘电阻大于0.5MΩ。
b.敷设前应按设计和实际路径计算每根电缆长度,合理安排每根电缆,减少电缆接头。
c.在带电区域内敷设电缆,应有可靠的安全措施。
d.电力电缆在终端头与接头附近有备用长度。
e.电缆的最小弯曲半径应大于20D电缆外径。
f.电缆敷设时,电缆应从盘的上端引出,不应使电缆在支架上及地面磨擦拖拉。
电缆上不得压扁、电缆绞拧、护层折裂等未消除的机械损伤。
g.并列敷设的电力电缆,电缆接头的位置应相互错开。
h.电缆敷设时应排列整齐,不宜交叉,应加以固定,并及时装设标志牌。
i.本工程电缆为穿管电缆,距地表距离不小于40CM,引入建筑物与建筑物交叉处,可浅埋,但应采取保护措施,穿越硬质路面时加钢管保护。
3、管内穿线a.导线穿管依据所穿根数多少确定管径,导线的绝缘电阻测量值不应小于0.5M Ω。
不同系统、不同回路的导线严禁穿插在同一根保护管内,导线在保护管内不得有接头和扭结。
b.设备接地线、专用接地线必须采用多股铜芯导线。
c.导线穿入钢管时,管口处应装设护套保护导线,盒的垂直管口,穿入导线后应将管口密封。
4、管线敷设a.保护电线用的塑料管及配件必须由阻燃处理的材料制成,塑料管外壁应有间距不小于1米的连速阻燃标记和制造厂标。
b.管与管之间采用管连接时,外套长度宜为管径的1.2-3倍,管于管的对接口处应位于套管的中心。
c.塑料管在砖砌墙体上槽敷设时,应采用强度等级不小于M10的水泥砂浆抹面保护,保护层厚度不小于12mm。
5、钢管敷设a.潮湿场所和直埋于地下的电线保护管,应采用厚壁钢管。
b.钢管不应有折扁和裂缝,管内应无铁屑与毛刺,切口应平整,管口应光滑。
亮化景观工程施工方案

亮化景观工程施工方案一、工程概况1.1 项目名称:某市城市亮化景观工程1.2 项目地点:某市市中心区域1.3 项目概述:该项目是为了提升城市形象,改善市民居住环境,增加市中心区域的夜间景观效果,增强城市的文化底蕴和活力,使城市更加宜居宜业、宜游而进行的亮化景观工程。
二、工程内容2.1 亮化工程范围:包括市中心主要道路、广场、城市建筑、公园等重要地点2.2 亮化设施:主要包括路灯、灯光装饰、景观照明、水景喷泉等三、工程施工方案3.1 施工准备在正式开工前要对所需的设备、材料、人力进行准备,确保施工过程中的连续性与高效性。
1)设备和材料准备:需要准备手持挖掘机、电焊机、灯光设备等,同时需要供应电线、水管等材料。
2)人员安排:施工队伍要进行合理的分工,确保各个环节的顺畅进行。
3)安全措施:在施工之前要实施安全措施,给每个工人配备好安全帽、劳保鞋等防护用具,并对危险区域进行警示。
3.2 场地准备首先,需要对施工场地进行准备,确保施工过程中的安全与顺利。
1)场地清理:将施工区域内的障碍物、杂草等进行清理,保证工作场地整洁无障碍。
2)场地测量:对施工区域进行精确测量,确保施工设备、材料的准确使用。
3.3 路灯安装路灯是城市亮化工程中非常重要的一部分,它能够为城市增加一分迷人的夜景效果。
路灯的安装需要经过以下步骤:1)基础施工:首先要开挖路灯的基础坑,根据设计要求进行尺寸、深度、坑底水平度等的控制。
然后进行基础浇筑。
2)立杆安装:将路灯立杆进行安装,确保其垂直度和稳定性。
3)路灯安装:路灯的电缆引出和连接,同时进行路灯的灯具安装。
3.4 景观照明安装景观照明是城市亮化工程中的重要组成部分,可以为城市的景观增加独特的色彩和氛围。
景观照明的安装需要经过以下步骤:1)设计方案确认:根据设计方案要求,确定景观照明灯具的类型、位置、光线方向等。
2)照明灯具安装:根据设计方案要求将景观照明灯具进行安装,调试光线方向和亮度。
景观照明亮化施工方案(参考)

景观照明亮化施工方案(参考)一、项目概况景观照明亮化施工是城市建设中不可或缺的部分,通过合理的照明设计,可以提升城市夜间的美观度,增加市民的生活体验。
本文将针对景观照明亮化施工方案进行探讨和分析。
二、施工方案1. 设计在景观照明亮化施工中,设计是至关重要的环节。
首先需要对景观进行全面的分析和评估,了解其特点和需求,然后根据景观形态和功能特点,进行灯具选型和布局设计。
设计方案应能充分展现景观特色,且要考虑节能环保,避免光污染。
2. 施工准备在施工前,需要做好充分的准备工作。
包括准备所需的灯具、电缆、控制系统等材料,确定施工方案和进度计划,保证施工过程有条不紊进行。
3. 施工过程在施工过程中,要严格按照设计方案进行实施。
首先进行地面和照明设备的布线工作,然后进行灯具安装和调试,最后进行整体的调试和验收。
在施工中要严格遵守安全操作规程,确保施工质量和工期。
4. 完工验收施工完成后,需要进行景观照明系统的全面验收。
通过灯光亮度、色彩等参数的检测,确保景观照明效果符合设计要求。
同时要确保系统稳定可靠,避免出现问题。
三、施工注意事项1.保障设计的完整性和一致性,避免破坏景观整体性。
2.严格按照施工方案进行操作,避免疏漏和错误。
3.施工过程中保持施工现场整洁,避免杂物影响施工进度。
4.注意安全问题,保障施工人员和设备的安全。
5.遵守相关法律法规,确保施工符合规范要求。
四、总结景观照明亮化施工是一项综合性工程,需要设计、施工、验收等多个环节的协调配合。
只有全面了解景观特点,严格按照设计方案进行实施,才能保证最终的施工效果符合要求。
在未来的城市建设中,景观照明亮化将发挥越来越重要的作用,我们需要不断总结经验,不断提高工作质量,为城市的美化与发展做出贡献。
以上是景观照明亮化施工方案的参考内容,希望对相关工作提供一定的借鉴和参考价值。
市区景观亮化工程实施方案专题(3篇)

市区景观亮化工程实施方案专题为改善城市人居环境,做靓城市夜景,进一步提升我市整体形象和城市品位,市政府决定实施市区景观亮化工程。
为扎实推进该工程深入开展,特制定本实施方案。
一、总体要求通过科学设计、合理施工、精心管理,努力打造具有文化内涵、体现地方特色、注重节能环保的夜景亮化体系。
二、实施原则(一)坚持以人为本、服务发展的原则。
按照以人为本、方便居民的要求,通过街景亮化,进一步提升城市品位,优化人居环境和投资环境。
(二)坚持节约的原则。
力求少投入、出效果。
(三)坚持点、线、面相结合的原则。
重点打造黄海路及二卯酉河、人民路两条景观带,同时对河道岸体、桥梁及高层建筑进行亮化。
结合亮化对象的特点及所处位置等因素,有针对性地采取亮化整治方法。
(四)坚持节能环保的原则。
优先采用节能设备,严格控制光污染。
(五)坚持统一规划、社会共建的原则。
发动社会力量共同参与,城市道路、景观等公共设施的亮化,由政府投入,___局实施;高层(重点)建筑和商业门店由产权或经营单位(个体)投资建设;居住小区由开发企业建设。
(六)与立面出新相结合原则。
要求亮化的建筑物在实施前要按照标准进行立面出新,提高整体效果,避免重复投入。
三、区域范围市区夜景亮化建设的重点区域是。
黄海路及二卯酉河畔、人民路,党政机关、事业单位和市区内其他高层建筑。
四、基本定位(一)黄海路及二卯酉河景观带、人民路等公共地段亮化。
充分利用现有亮化资源,建设高标准、高品位的亮化提升工程,营造亮丽多姿、富有文化、流光溢彩的夜景环境,形成整个夜景亮化系统的核心和支撑。
(二)沿街建筑亮化。
1、办公建筑亮化体现庄重、沉稳的特点,线条简洁,色彩搭配协调,并根据建筑高度的不同采用多种立面照明手法。
2、商业建筑亮化体现绚丽多彩、充满活力的繁华气氛,通过动态(范本)照明的手法,形成灯光亮、色彩多、动感强的商业景观亮化效果。
3、居住建筑体现宁静、祥和的氛围,仅对沿街的侧面和楼顶采用柔和的光源进行点缀、勾勒,尽可能为居民提供舒适、幽雅的视觉环境。
亮化工程施工组织设计(3篇)

第1篇一、工程概况本亮化工程旨在提升城市夜景,美化城市环境,增强城市夜景照明效果。
工程范围包括城市道路、广场、公园、商业街区等区域的亮化工程。
施工周期为3个月,总预算为XXX万元。
二、施工组织部署1. 施工准备(1)组织机构:成立亮化工程指挥部,下设施工管理部、工程技术部、物资保障部、安全管理部等。
(2)人员配置:根据工程规模,配备专业技术人员、施工人员、监理人员等。
(3)材料设备:采购符合国家标准和设计要求的灯具、电缆、支架等材料,确保施工质量。
2. 施工方法(1)道路亮化:采用单臂路灯、太阳能路灯等,按设计要求进行安装,确保照明效果。
(2)广场亮化:根据广场特点,设计照明方案,安装灯具、音响设备等,打造特色夜景。
(3)公园亮化:利用自然景观,结合照明技术,打造浪漫、舒适的公园夜景。
(4)商业街区亮化:根据商业街区特点,设计照明方案,突出商业氛围,吸引顾客。
3. 施工进度安排(1)施工前期:完成施工组织设计、材料设备采购、人员培训等工作。
(2)施工阶段:按设计要求进行施工,确保工程质量、进度和安全。
(3)施工后期:进行竣工验收,交付使用。
三、质量保证措施1. 严格执行国家标准和设计要求,确保施工质量。
2. 对施工人员进行专业技术培训,提高施工技能。
3. 对材料设备进行严格检验,确保合格。
4. 定期对施工过程进行质量检查,发现问题及时整改。
四、安全生产措施1. 严格执行安全生产法规,加强施工现场安全管理。
2. 定期对施工人员进行安全教育,提高安全意识。
3. 对施工设备进行定期检查和维护,确保设备安全。
4. 做好施工现场的消防、用电、防暑降温等工作。
五、文明施工措施1. 做好施工现场的垃圾清理,保持环境整洁。
2. 做好施工现场的围挡、警示标志等设置,确保交通安全。
3. 加强施工现场的环保措施,降低施工对环境的影响。
4. 做好施工人员的文明施工教育,提高文明素质。
通过以上施工组织设计,确保亮化工程顺利进行,为城市夜景增添亮丽色彩。
景观亮化施工方案

景观亮化施工方案景观亮化施工方案一、项目背景为了提升城市夜间的美观度和市民的居住环境,我公司决定对该区域的景观进行亮化工程施工,以创造更加美丽的夜景。
二、施工目标1. 突出市区的地标建筑和景点,增加夜间的亮点和吸引力。
2. 通过灯光的布置,打造温馨、浪漫的夜间氛围,提供良好的休闲娱乐空间。
3. 保证施工过程的安全性和质量,确保景观亮化设备的稳定运行。
三、施工方案1. 设计方案根据市区的地理环境和建筑特色,设计合理的灯光布置方案。
在地标建筑和景点周围设置投光灯,突出其特点和轮廓,同时避免灯光过亮造成视觉疲劳。
在公园、广场等开放空间中,设置柔和的路灯和景观灯,营造温馨的夜晚氛围。
2. 灯光选型根据不同区域的需求选择不同类型的灯具。
地标建筑和景点周围使用投光灯,采用高亮度和高能效的LED灯光,确保其照明效果和使用寿命。
公园、广场等开放空间使用柔和的路灯和景观灯,采用节能灯具。
3. 灯光布线根据设计方案,合理规划灯光布线,确保每个灯光点的照明范围和亮度。
同时,对电线进行隐藏和保护,避免影响景观美观。
4. 控制系统配备先进的灯光控制系统,实现景区灯光的智能调控。
通过时间控制和光感控制,根据天色的变化,自动调节灯光的亮度和颜色。
同时,设置遥控功能,方便管理人员进行手动调节。
5. 其他施工工作对所有灯具的安装进行理顺,保证灯光的整齐和美观。
同时,对电源线路进行检测和维修,确保供电的可靠性。
对灯具的防水、防腐进行处理,增加设备的使用寿命。
四、施工进度安排1. 前期准备:确定施工方案和设计,采购所需材料和设备。
2. 施工前景观准备:清理现场、清理杂物、确保施工区域清爽整洁。
3. 施工灯光布线:根据设计方案进行点位标识和灯具布置。
4. 灯光安装:按照设计方案,进行灯光设备的安装和调试。
5. 控制系统安装:安装控制设备,进行联网调试和功能测试。
6. 总体调试:对施工区域的灯光和控制系统进行整体调试和优化。
7. 完工验收:领导验收和市民体验,整理材料,出具验收报告。
亮化工程施工组织方案(3篇)

第1篇一、工程概况本工程旨在通过夜景照明,提升城市夜景品质,营造美观、和谐的城市夜景氛围。
工程范围包括街道、广场、公园、桥梁等公共区域,共计XX个区域。
工程总投资XX万元,工期为XX天。
二、施工组织部署1. 施工队伍组建一支专业的亮化工程施工队伍,包括项目经理、技术负责人、施工人员、质量管理人员、安全管理人员等。
2. 施工进度根据工程规模和实际情况,制定合理的施工进度计划,确保工程按期完成。
3. 施工方法(1)采用先进的照明设备和技术,确保照明效果。
(2)加强施工现场管理,确保施工质量和安全。
(3)加强施工过程中的技术指导,提高施工效率。
三、主要施工方法1. 施工准备(1)组织技术骨干对施工现场进行踏勘,研究设计图纸,论证施工方案的可行性、合理性和完美性。
(2)编制详细的施工组织设计方案,明确施工流程、技术要求、质量标准、安全措施等。
(3)对施工人员进行技术培训和安全教育,提高施工队伍的整体素质。
2. 施工实施(1)亮化设备安装:按照设计要求,安装各类灯具、电缆、配电箱等设备。
(2)电缆敷设:根据设计图纸,敷设电缆,确保电缆线路安全、可靠。
(3)灯具安装:按照设计要求,安装各类灯具,确保照明效果。
(4)调试与验收:完成安装后,进行调试和验收,确保照明系统正常运行。
四、工期保证措施1. 优化施工组织,合理调配人力资源,提高施工效率。
2. 加强施工现场管理,确保施工进度。
3. 制定严格的进度计划,加强进度控制,确保工程按期完成。
五、质量保证措施1. 严格按照设计要求和技术规范进行施工。
2. 加强施工过程中的质量检查,确保施工质量。
3. 建立质量管理体系,加强对施工过程的监控。
4. 对不合格的工程进行整改,确保工程质量。
六、安全生产措施1. 加强施工现场安全管理,确保施工安全。
2. 制定安全生产责任制,明确各级人员的安全生产责任。
3. 加强施工过程中的安全教育培训,提高施工人员的安全意识。
4. 定期进行安全检查,及时发现和消除安全隐患。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电气工程施工方案一、工程概况本工程为石河子市西一路南北高架桥景观设计,本项目景观亮化设计范围为:主道K0+250~K2+450 辅道K0+000~K0+700 匝道CKO+OOO~CK0口BK0+000~BK0+41。
全长总计3650米,本工程项目不包含道路照明设计内容,内容包括:1、主道、辅道、匝道各段总长3650M线路的景观亮化设计,2、景观亮化设施的供配电系统设计。
3、本项目已设置有两座箱式变电站,本工程仅设计负荷增加后的配电系统图,4、在箱变内预留交通信号和交通监控用电容量和出线回路。
(一)、供配电系统1、电源:本工程石河子市西一路高架桥的景观亮化用电为三级负荷。
2、本项目高架桥的道路照明设计由新疆公路规划勘察设计研究院完成,原设计设有两座箱变,编号为箱变1、箱变2、容量为50kVA和80kVA分别设置在k0+570和Ak0+720 处附近。
3、增加景观亮化负荷后,两台箱变容量均增加到315kVA分线回路也大幅的增加,箱变设置的位置不变,并增设安全标志。
4、铁路北端箱变1的高压电源从高架桥西侧2.2km处的10kv国家电网采用架空引至k0+750附近,采用直埋电缆方式引入箱变1,直埋长度约70米。
铁路南端箱变2的高压电源从立交A匝道北向500m处的10kv国家电网采用采用直埋电缆方式引至Ak0+720箱变2,本工程不包括10kv线路、箱变制作及配套土建的设计及费用,亮化工程所需220V电源从箱变低压输出端引出。
5、高压配电柜采用SF6环网柜,变压选用S11系列油浸变压器,额定电压:高压侧10kV± 2X 2.5%,低压侧0.4 kV ± 5% 阻抗电压:4%6、无功功率补偿:为保证补偿后功率因数达到0.92及以上,在箱变低压侧设集中无功补偿,采用自动补偿装置,减少供电线路和变压器的无功电流、电能损耗和电压损耗。
7、高压进线采用负荷开关加熔断器保护,经变压器引入低压柜,为整座高架桥的路灯照明及景观亮化系统供电。
&箱式变电站防护等级:不低于IP54,采用轻钢彩板外壳。
运行环境温度:-40 C ~+50C,24h平均温度不超过35C。
(二)、低压配电系统及控制方式1、低压配电线路的保护低压配电线路采用短路保护、过负荷保护、过电压和欠电压保护、接地故障保护。
低压配电干线考虑节能、系统均衡,每回路干线要求三相负荷平衡。
线路绝缘阻值不得小于10兆欧。
对亮化设施采用放射式供电方式;对供电范围内的灯具采用树干式供电方式。
抵押电缆采用五芯电缆,灯具按L1、L2、L3相别顺序接线,力求三相平衡。
2、亮化运行控制方式:控制方式有手动和自动两种方式,其中手动控制用于安装、调试和维护用;自动控制采用定时装置。
开关动作设在自然光度值2-10lux 内。
并预留远控接口。
3、低压开关柜低压开关柜采用插拔式结构成套设备,防护等级:外壳IP4X,内部IP2X。
(三)、景观照明系统的灯光选择及线路敷设1、亮化灯具的选择:①匝道处采用七彩数码管②高架桥全段、桥体两侧采用七彩数码管,与匝道数码管连为一体,使得所有跑动的七彩灯光贯穿南北。
O斜拉桥塔面部亮化采用全彩洗墙灯,桥塔面部色彩渐变变化。
®斜拉桥塔两侧斜拉桥钢索上采用七彩数码管。
©铁路、高速公路穿越高架桥处的桥洞两侧桥墩柱上布置蓝色投光灯,在夜色中达到“洞天”的感觉。
©斜拉桥两侧防撞墙的外侧(长度i8om,高架桥两端的防撞墙外侧(连霍高速公路穿越处,长度129米)设置公益广告。
采用七彩洗墙灯来增添夜景的效果。
©高架桥(kO+869—k1+796)段设置LED投光灯。
©高架桥的路灯杆上间隔布置LED中国结和广告灯箱,广告灯箱底距桥面4.5米。
在每个路灯内的广告牌或中国结回路的相线上安装漏电保护开关和浪涌保护器。
2、本工程景观亮化灯具全部采用光源为LED的各式灯具。
3、线路布置及敷设本项目属于城市主要干道,亮化工程以效果为目的,线路布置分别为:©0.4/0.23kV低压配电回路中,使用的绝缘导线的额定电压应不低于0.5kV,电力电缆的额定压应不低于1kV。
©2桥梁亮化配电回路采用铜芯交联聚乙烯绝缘电缆。
©3所有灯具均按平面图中的回路所示相线,主干线分段时,需采用接线盒连接。
地线接线端子附垫圈和弹簧垫圈。
©4匝道各高架桥在防撞栏处,均采用管线暗敷设在防撞栏内。
金属管连接应牢固,密封良好;套接的短套管的管接头长度不应小于外径的2.2 倍,焊接钢管不宜直接对焊。
穿电缆前要清除管内杂物。
所有灯具的安装支架采用钢材型号为Q235钢材制作,锌表面优质户外粉喷塑处理。
套管做法详新疆公路规划勘察设计研究院的图纸S7-5-25,26.©5匝道在波形防护栏处的管线穿钢管敷设在底下冻土层以下,均需做防腐处理。
©6从箱变到人孔井或手孔井的直埋部分的钢管敷设在冻土层以下,均需做防腐处理。
人孔井或手孔井的做法详新疆公路规划勘察设计研究院的图纸S7-5-18~23。
©电缆在保护管内不得有接头,应严格按照国标97SD567做导电连接。
凡供、配电干线在变径或断开处电缆芯线的连接必须用铜套筒压接,压接面应满足电气和机械强度要求。
所有接头进行防潮处理后用加热缩套密封封装。
㊆按平面图中的位置预埋两根横穿道路的©100钢管,用于布设摄像机和布设车辆诱导设施,以利对交通运行状况进行实时监控和用于日常交通的管理。
另外预埋两根©32钢管用于光纤的敷设。
(四)、节能措施1、景观亮化配电采用的变压器为铜绕组、节能型,减少空载损耗及负荷损耗,同时变压器的负载率在经济运行段上。
2、在箱变低压侧设集中无功补偿,采用自动补偿装置,保证补偿后功率因数达0.92 及以上,减小系统无功损耗,降低供配电设备容量。
3、所有景观亮化灯具均采用LED光源。
(五)、施工要求1、详见新疆公路规划勘察设计研究院的图纸及相关内容说明。
2、路灯杆上中国结和广告灯箱在产品购买或招标购买时应要求厂家提供相应的安装卡件。
3、防震处理:高架桥上所有的设备用螺栓固定时必须加弹簧垫圈,所有接线均须用线卡子固定,以免因震动造成接触不良或脱落。
4、在桥上伸缩缝处的镀锌钢管及接线盒,必须采取可随桥梁伸缩的可活动方式。
5、桥梁上的电缆,应考虑振动,热伸缩以及风力影响下防止金属上期应力疲劳导致断裂的措施①桥墩两端和伸缩缝处,电缆应充分松弛,当桥梁中有挠角部位时,宜设电缆迂回补②经常受到振动的直线敷设电缆,应设置橡皮、沙袋等弹性衬垫。
6、数码管和洗墙灯安装间隙均为2—4cm 。
7、安装时要求所有LED灯具要定位准确、排列整齐、可、间隔均匀、线条流畅。
8、景观设施沿高架桥呈线性分布,点多、线长、较分散,其土建预留,管线预埋等工程必须与路桥主体工程同期实施。
(六)、防雷与接地保护1、根据《建筑物防雷设计规范》GB50057-2010版,本工程四周无高大建筑物,依石河子地区平均雷暴日数,箱变为三级防雷。
三级防雷采用防直击雷、防电波侵入措施。
箱变接地器利用其金属表面、引下线利用金属强和专设的-50*5 的扁钢引下线。
接地系统在箱变四周做环形接地,在架空线转换为电缆时,其长度不应该小于15m并在转换处装避雷器。
避雷器、电缆金属外皮和绝缘铁脚、金属器具应连在一起接地。
2 、本项目低压配电系统的接地型式采用TN-S系统,即三项无线制系统。
箱式变电站的接地电阻不大于4欧姆。
严格区分N线与PE线,不得相互混接。
3、凡正常状态下电气设备的外漏可导电部分,如灯具外壳、设备金属外壳,金属灯杆及构件,电缆的金属外皮,均就近于PE线可靠连接,不得在任何处有断开现象发生。
保证设备运行和人身安全。
4、灯具的接地保护线PE应用五芯电缆的专用接地线,PE线用线鼻子与每个灯具的地脚螺栓应可靠连接,确保整个工程中PE线不断开。
5、灯杆、配电箱等金属电力设备,其保护接地电阻不大于4欧姆,防雷电阻不应大于10 欧姆。
6、利用桥梁基础接地时,防撞护栏内电缆保护钢管,需每隔30m与护栏内主筋焊接一次,且与桥墩、桥柱内主筋焊为一体,其灯杆基础预留接地扁铁,且其主筋与防撞护栏或桥柱主筋焊为一体。
使其与所有配电管道金属检查盒以及其他金属构件均应做好电气连接、跨接和焊接。
焊接长度大于12cm,连接处应作防腐处理。
接地做法详见新疆公路规划勘察设计研究院的图纸S7-5-13.景观亮化的防雷与接地工程中,各类金属的连接均采用焊接方式,焊接长度:圆钢为其直径的6倍,扁钢为其宽度的2倍,所有焊接必须牢固、无虚焊。
所有金属构件在加工、成形后,应采用热浸镀锌法进行防腐处理。
镀锌厚度不小于86um,接地装置应有测试记录,隐蔽工程应有施工记录,作为工程验收的依据。
在灯具控制设备的供电支路上,应加设电涌保护制器。
二、编制依据1、施工图纸、主要规程、规范三、施工组织部署1.组织管理1.1组织机构3.质量管理程序3.1工作质量公司1f 项目部方案人员经审批方可实基本要素质量止丿一"y十一 __________ 方案保证—?币岗位责任制人员素质证证材料原材、半片成品场管理技术资料保证打:各班长专业技产品质量保证试验调试1.2主要职责如下1.1.1项目经理、负责对工程的领导、指挥、协调、决策等重大事宜作决策,对工程进度、成本、质量、安全及现场文明施工等负全部责任。
1.1.2电气工长:负责编制工程施工组织设计,并在施工过程中进行动态管理,完善施工方案,对施工工序进行技术交底,组织技术培训,办理工程变更,及时收集整理工程技术档案,组织材料检验、施工试验,检查监督工序质量,调整工序设计,并及时解决施工中出现的所有技术问题。
1.1.3安全员:负责施工现场安全防护、文明施工、消防保卫等日常监督检查工作。
1.1.4质量员:施工质量程序的管理工作,监督检查工程质量,编制、收集、整理工程质量评定资料。
1.1.5材料员:负责工程材料及施工材料和机械、工具的购置、运输,监督控制现场各种材料和工具的使用情况等。
1.1.6班组长:负责安排各班组生产进度,落实施工组织设计实施,工程质量等施工过程中各种施工因素管理。
2. 质量保证体系及分工2.1质量保证体系见下图框图项目经理实施中优化总结等各项工程,应及时检查, 322质量检查程序:执行三检制,坚持自检、互检、交接检。
4. 工程目标4.1质量目标:实现对业主的承诺,达到本地合格标准, 4.2安全目标:确保无重伤、无死亡事故、无等级火灾事故。
4.3工期目标:科学组织施工,合理安排工序穿插,确保合同工期实现。
5. 施工工期本工程开工日期:2011年6月5日,竣工日期地基之后灯具进场后 45天,详细安排见施工进度计划6. 施工顺序及验收安排 6.1.该工程总的施工顺序为6.1.1在施工阶段时间安排上,分为四个阶段:即线路配管;穿线接线;灯具安装;系统 调试收尾交工。
