风电场项目升压站建筑及附属工工程建筑结构概况
升压站装修施工方案

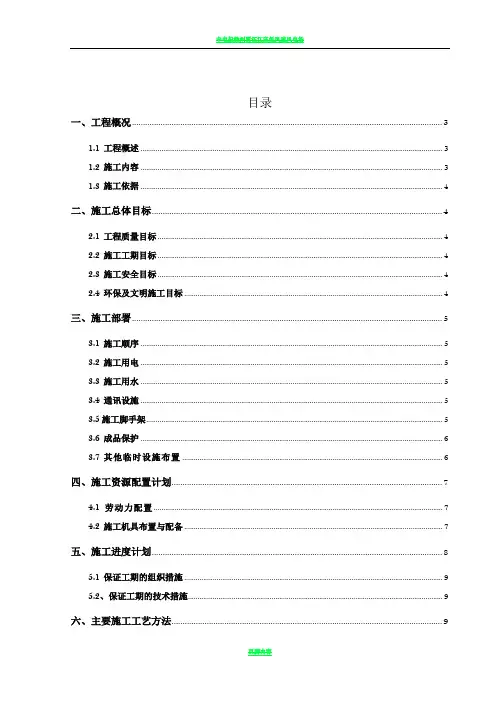

目录一、工程概况 (3)1.1 工程概述 (3)1.2 施工内容 (3)1.3 施工依据 (4)二、施工总体目标 (4)2.1 工程质量目标 (4)2.2 施工工期目标 (4)2.3 施工安全目标 (4)2.4 环保及文明施工目标 (4)三、施工部署 (5)3.1 施工顺序 (5)3.2 施工用电 (5)3.3 施工用水 (5)3.4 通讯设施 (5)3.5施工脚手架 (5)3.6 成品保护 (6)3.7 其他临时设施布置 (6)四、施工资源配置计划 (7)4.1 劳动力配置 (7)4.2 施工机具布置与配备 (7)五、施工进度计划 (8)5.1 保证工期的组织措施 (9)5.2、保证工期的技术措施 (9)六、主要施工工艺方法 (9)6.1 轻质砖墙砌筑 (9)6.2 墙面水泥砂浆抹灰 (12)6.4 地砖楼地面施工 (14)6.5 木地板施工 (15)6.6 瓷砖墙面施工 (18)6.7轻钢龙骨铝扣板施工 (19)6.8硅钙板吊顶施工 (20)6.9 墙面、夹板天棚乳胶漆施工 (21)6.10屋面施工 (23)6.11 铝合金门窗施工 (25)6.12 木门安装 (26)6.13 电气安装 (28)6.14 卫生洁具安装 (30)6.15 灯具安装安装 (32)七、质量保证及控制措施 (33)7.1质量保证措施 (33)7.2质量控制措施 (34)八、安全、职业健康、环境技术措施 (34)8.1安全保证措施 (34)8.2职业健康、环境技术措施 (35)一、工程概况1.1 工程概述中水建阳江阳东农垦局鸡山风电场升压站位于风电场西北部原鸡山农场十九队与九队之间的白石坳顶附近。
集控制、升压、监测、行政、生活为一体,是风电场的中枢。
升压站长130m,宽93.7m,总占地面积10845m2。
升压站内设备按无人值班少人值守变电站要求设计。
站内主要布置设备楼、综合楼、附属楼及户外主变等生产设施。
各建筑物结构型式均为混凝土框架结构、柱下独立基础。
升压站施工组织设计

第一章工程概况、编制说明1.1工程概况1.1.1工程简介1.1.2工程概况升压站站内所有建筑物及构筑物,包括综合楼、仓库、无功补偿室、开关室、辅助用房、门卫室、事故油池、主变压器设备基础、无功补偿设备基础、110kV构架、避雷针、站内及进站道路、站内给排水系统等附属设施工程;站内防雷接地系统、电缆沟、综合楼开关室无功补偿室等电气系统、室内给排水、消防水系统、站内防雷接地系统(包含预埋20根镀锌扁钢至围墙外2米作为与集电线路接地连接,包含预留镀锌扁钢在站内设备基础处,包含主接地网接地电阻测试,必须有相应资质的单位进行接地电阻测试,测试费用包含在总价内)、站内消防报警系统、水泵房电气系统、图像监控系统等安装工程。
综合楼:平面呈“L”形布置,建筑面积2869㎡,建筑高度12m,3层钢筋混凝土框架结构;基底土质为粉土时需换填C15毛石混凝土,垫层为C15沥青混凝土,基础为C40钢筋混凝土独立基础,隔墙采用A5.0加气混凝土砌块;外墙为陶瓷饰面砖,外墙保温为100厚岩棉;室内为乳胶漆墙面,有水房间为陶瓷面砖,铝合金方板吊顶,地砖地面;塑钢窗;屋面为2+3厚SBS,100厚挤塑保温板。
仓库:建筑面积522.56㎡,建筑高度6.9m,单层门式钢架结构;基底土质为粉土是需换填C15毛石混凝土,钢筋混凝土独立基础;0.45m以下采用Mu10机制砖,M7.5水泥砂浆,0.45m以上采用双层压型钢板保温复合墙体,80mm厚,保温层为玻璃丝绵;屋面板为150厚双层压型钢板。
配电室:建筑面积561.6㎡,建筑高度6m,单层框架结构;基底土质为粉土时需换填C15毛石混凝土,垫层为C15沥青混凝土,钢筋混凝土独立基础;隔墙采用A5.0加气混凝土砌块,M7.5水泥砂浆;外墙为面砖,内墙为喷刷涂料。
SVG室:建筑面积576㎡,建筑高度6m,单层钢筋混凝土框架结构;基底土质为粉土是需换填C15毛石混凝土,垫层为C15沥青混凝土,基础为C40钢筋混凝土独立基础,隔墙采用A5.0加气混凝土砌块;外墙为陶瓷饰面砖,外墙保温为100厚岩棉;室内为乳胶漆墙面和顶棚,地砖地面;塑钢窗;屋面为2+3厚SBS,100厚挤塑保温板。
升压站土建施工方案

升压站土建施工方案编制:批准:审核:编制日期:神华国能山东建设集团乌拉特风电项目部升压站土建施工方案一、项目概况河北大唐国际丰宁大滩风电场200MW工程,风场共计100台2MW风机,新建一座220kv 升压站,升压站主要有综合楼、电气综合楼、辅助用房、检修库房、危废品库房及设备基础。
二、编制依据1、国家、行业颁发的有关法律、法规、规范、规程、规定或标准;2、工程招投标文件、合同规定的标准;3、设计图纸、技术文件;4、《钢筋混凝土结构设计规范》GB50010-2010 ;5、《建筑地基基础设计规范》GB50007-2011 ;6、《混凝土结构工程施工及验收规范》(GB50204—2015);7、《建筑地基基础施工质量验收规范》(GB50202—2018);8、《钢筋焊接及验收规程》JGJ18-2012;9、《钢筋焊接接头试验方法》JGJ27-2014;10、《混凝土强度检验评定标准》GB/T 50107-2010;11、《混凝土质量控制标准》GB50164-2011;三、主要施工方案3.1 测量放线、轴线及标高控制1、定位放线进行定位放线前,应对场地进行平整。
根据平面图上的放线基点及平面图上测量控制点与道路关系放线,确定轴线的位置。
根据建筑平面图上各轴线的位置关系放线得到其它各轴线的位置。
在施工中必须层层分中弹线,浇筑完基础及各层现浇板后,应及时校对轴线和标高,使其偏差在允许范围内,同时控制建筑物的竖向高差在1/1000以内,总高差不大于20mm。
2、标高控制将设计给定的高程引至施工现场进行控制,将引出的标高引至永久性物体上并作好标记,标记点均匀分布,标出±0.000标高,用卷尺控制水平线,向上引测点,测点不少于3处,并用精密仪对引上来的标高进行闭合检查。
3.2 基础工程1、基础开挖采用机械开挖,开挖时选用一台挖掘机,开挖弃料运至回填区平整回填。
2、填土严禁使用生活垃圾、有机质含量过高的耕作土等不符合要求的土,回填土密实度严格按施工规范要求进行抽样检查,以保证达到设计要求。
升压站建筑工程施工方案

升压站建筑工程施工方案一、项目概况升压站建筑工程是电力系统中重要的设施,用于将输送过程中的电压提升至所需的水平,以保证电力传输的正常运行。
本项目位于城市中心区域,占地面积约5000平方米,总建筑面积约5000平方米,主要由主体建筑、办公用房、变电设备室、消防设备室、抢修库等组成。
二、施工组织设计1. 组织机构及责任分工项目施工单位将根据项目特点和施工任务,组建项目管理团队,包括总监、项目经理、工程部、质量部、安全部、技术部、物资部等部门,确保施工过程中各职能部门的密切配合,有效实施项目。
2. 安全保障措施施工单位将严格按照《建筑施工安全生产标准化管理规定》的要求,建立安全生产管理体系,加强施工现场管理,保障工程施工安全。
同时,对施工人员进行定期培训,加强安全意识教育,确保施工人员能够遵守安全操作规程。
3. 施工进度计划根据项目需求和施工任务,施工单位将编制详细的施工进度计划,明确施工工序、时间节点和关键任务,合理安排施工人员和施工设备,提高施工效率,确保项目按时完成。
4. 施工质量控制施工单位将按照《建筑工程质量管理规定》的要求,建立工程质量管理体系,加强对施工质量的监督检查,确保施工质量符合相关标准和要求,提高工程质量。
5. 施工材料管理施工单位将建立完善的施工材料管理体系,加强对施工材料的采购、储存和使用管理,确保施工材料的质量和数量满足施工需要,提高施工效率。
三、施工方案1. 地基处理根据现场地质勘察报告和设计要求,施工单位将选择合适的地基处理方案,包括挖土方案、填土方案、地基加固方案等,确保地基承载力和稳定性满足建筑要求。
2. 基础施工施工单位将按照设计图纸和施工标准,进行基础的施工,包括地下室、楼板、柱子等的浇筑和混凝土施工,确保基础结构的稳定性和承载能力。
3. 主体建筑施工主体建筑施工将包括梁、柱、板、墙等结构的施工,施工单位将严格按照设计要求和施工标准,进行混凝土浇筑、钢筋安装等工序,确保主体建筑结构的稳定性和安全性。
风电单位工程和分部工程划分范围

风电工程单位工程和分部工程划分范围依据《风力发电场项目建设工程验收规程DL/T5191-2004》编制,适用于新疆华电十三间房三期49.5MW风电项目工程。
一、单位工程划分范围:1、风力发电机组2、升压站3、集成线路(架空电力线路、电力电缆线路)4、建筑5、交通(每条独立的公路为一个单位工程)共五大类二、分部工程划分范围:(一)风力发电机组分部工程划分范围:1、风力发电机组基础2、风力发电机组安装3、风力发电机组监控系统4、塔架5、电缆6、箱式变电站7、防雷接地网(二)升压站分部工程划分范围:1、主变压器2、高压电器3、低压电器4、母线装置5、盘柜及二次回路接线6、低压配电设备7、电缆敷设8、防雷接地装置(三)场内电力线路分部工程划分范围:场内架空电力线路工程和电力电缆工程分别以一条独立的线路为一个单位工程。
1、架空电力线路工程(每条独立的线路)(1)电杆基坑及基础埋设(2)电杆组立与绝缘子安装(3)拉线安装(4)导线架设2、电力电缆工程(每条独立的线路)(1)电缆沟制作(2)电缆保护管的加工与敷设(3)电缆支架的配制与安装(4)电缆敷设(5)电缆终端和接头的制作(四)中控楼和升压站建筑分部工程划分范围:1、基础(包括主变基础)2、框架3、砌体4、屋面5、楼地面6、门窗7、装饰8、室内外给排水9、照明10、附属设施(电缆沟、接地、场地、围墙、消防通道)(五)交通分部工程划分范围:1、路基2、路面3、排水沟4、涵洞5、桥梁各单位工程验收主要标准一、风力发电机组安装调试工程1、《电气装置安装工程电缆线路施工及验收规范》 GB50168-20062、《混凝土结构工程施工质量验收规范》 GB50204-2002-2011版3、《建筑电气工程施工质量验收规范》 GB50303-20024、《电力建设施工及验收技术规范》 DL/T50075、《风力风电场运行规程》 DL/T666二、升压站设备安装调试工程1、《电气装置安装工程电气设备交接试验标准》 GB50150-20062、《电气装置安装工程电缆线路施工及验收规范》 GB50168-20063、《电气装置安装工程接地装置施工及验收规范》 GB50169-20064、《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-20125、《电气装置安装工程低压电器施工及验收规范》 GB50254-19966、《建筑电气工程施工质量验收规范》 GB50303-20027、《电气装置安装工程高压电器施工及验收规范》 GBJ147-20108、《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-20109、《电气装置安装工程母线装置施工及验收规范》 GBJ149-2010三、中控楼和升压站建筑等工程1、《混凝土结构工程施工质量验收规范》 GB50204-2002_2011版2、《建筑工程施工质量验收统一标准》 GB50300-20013、《建筑电气工程施工质量验收规范》 GB50303-20024、《电力建设施工及验收技术规范》 DL/T5007四、场内电力线路工程1、《电气装置安装工程电缆线路施工及验收规范》 GB50168-20062、《电气装置安装工程35kV及以下架空电力线路施工及验收规范》 GB50173-19923、《110~500kV架空电力线路施工及验收规范》 GB233-2005五、交通工程1、公路施工设计图纸及有关技术规范湖南友源监理工程咨询科技有限公司新疆华电十三间房风电监理项目部二0一三年六月十五日。
(风电场全范围)项目划分终极版-含风机、升压站、道路

H DL/T5210.1表5.19.1~3
√
√
H
DL/T5210.1 表5.17.2
√
H
DL/T5210.1 表5.17.2
√
√
√
W、H
DL/T5210.1 表5.12.1~5.12.10
√
√
H
DL/T5210.1
表
5.12.11~5.12.28
√
√
√
H DL/T5210.1表5.14.1
√
H DL/T5210.1表5.14.2
√
H、S DL/T5210.1表5.26.15
√
√
W、H DL/T5210.1表5.26.18
√
01 普通灯具安装 √
04
开关、插座、风扇安 装
√
01
开关、插座、风扇安 装
√
05
专用灯具安装 √
√
H DL/T5210.1表5.26.19
√
√
H DL/T5210.1表5.26.22
√
01 专用灯具安装 √
√
W
HD/FD/02
06
基础平台防水 √
√
01
基础平台弹性沥青卷 材防水
√
√
W
DL/T5210.1表5.5.3
02
箱变基础
√√√√√
01
地基工程
√
√√√
01
定位及高程控制 √
√
01 定位及高程控制 √ √
√√ H
DL/T5210.1表5.2.1
02
挖方
√√√√
01
土石方开挖
√√√√
W
DL/T5210.1表5.3.1
风电场工程升压站土建工程概况特点及施工现场组织机构

1.2 施工现场组织机构
1.1组织机构关系图
拟为承包本合同工程设立的组织机构图见后附表3-1,下图为附表组织机构图主要内容:
1.2工程主要负责人简介
详见1.12节附表3-3、3-4内容。
风电场工程升压站土建工程概况特点及施工现场组织机构
1.1.1工程概况
某某某风电场工程升压站土建工程建设地位于某省某市,主要工程包括升压站土方及设备基础、主控楼、综合配点楼、汽车库及附属用房、联合泵房、深井泵房及围墙、水暖电通风工程等。
±0.000m相当于绝对标高4.900m,基础持力层2粉质粘土层,地基承载力特征值不小于95KPa。某地处某平原东部,渤海湾西岸,主要为平原地貌和海岸地貌。现代地貌的基底为太古界建造的结晶片岩、花岗片麻ቤተ መጻሕፍቲ ባይዱ和混合岩。
某市距北京市240千米,距天津市120千米,距石家庄市252千米。205国道和307国道纵横贯穿全境,石黄高速和津汕高速在境内交错相通,朔黄铁路与黄万铁路经过。国道、高速、铁路、港口形成完整的公路、铁路及海洋运输网络,交通条件十分便利,利于项目建设的组织。
1.1.2工程特点
本工程建筑物分布紧凑,地下设施较多,土方施工相对集中且施工量不大,利于工程的组织。后续施工交叉作业多,需考虑一定的交叉作业措施。此外,施工期交叉雨季施工,组织施工时充分考虑此部分因素。
风电场项目划分(升压站建安)

√
√
√
H
02
基层
√
√
√
√
H
03
面层
√
√
√
√
H
01
混凝土原材料及
配合比
√
√ห้องสมุดไป่ตู้
√
√
W
02
混凝土施工
√
√
√
√
S
03
水泥混凝土路面
√
√
√
√
W
04
路缘石
√
√
√
√
W
√
H、S
02
屋面板
√
√
√
√
01
模板
√
√
√
√
01
模板安装
√
√
√
√
W
02
模板拆除
√
√
√
√
H
02
钢筋
√
√
√
√
03
钢筋加工
√
√
√
√
W
04
钢筋安装
√
√
√
√
H
03
混凝土
√
√
√
√
01
混凝土原材料及
配合比
√
√
√
√
W
02
混凝土施工
√
√
√
√
S
03
混凝土结构外观
及尺寸偏差
√
√
√
√
H
04
门窗安装
√
√
√
√
Q/GDW 183
工程编号
子分部工程
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
风电场项目升压站建筑及附属工工程建筑结构概况
第一节建筑概况
本工程为贵溪市瑞天佑新能源有限公司贵溪耳口54MW 风电项目升压站建筑及附属工程,主要包括场内拟建一座110kV升压站。
拟建的总装机容量为54MW,共有2000kW容量风力发电机组27台。
风机与箱式变电站连接采用一机一变的单元接线方式。
27台风力发电机组经箱式变压器升压至35kV后分为3回集电线路接入拟建的耳口风电场110kV升压站。
根据中电建江西省电力设计院编制的《瑞天佑贵溪市耳口风电场项目接入系统设计报告》,升压站经1回110kV架空线路汇集接入耳口变110kV变电站送出。
计划工期为122日历天;工程质量符合国家房屋建筑工程现行《工程施工质量验收规范》合格标准。
第二节结构概况
本次升压站建设主要施工项目包括:
建筑工程:综合楼、车库及备品库房、水泵房、35kV配电装置室,电气配电装置构架,设备支架,电缆沟,围墙,站区内道路,站内给水排水等。
设备安装工程:110kV主变压器配电装置的全部设备,站用电设备,控制、保护、通信及远动等设备。
升压站内综合楼、车库及备品库房、水泵房、35kV配电装置室均采用钢筋混凝土框架结构。
水泵房基础型式为钢筋混凝土扩大基础,其它建筑物基础为现浇钢筋混凝土独立基础。
110kV配电装置构架均采用钢管柱,钢横梁。
第三节工程主要使用材料及强度要求
1、混凝土:
本工程的混凝土均采用自拌混凝土。
2、普通钢筋和焊条:
本工程钢筋:所有钢筋混凝土构件的钢筋均采用(HRB400E级钢筋)。
本工程中采用的焊条:E43用于Q235钢;E55用于HRB335级钢筋及Q335钢,E60用于HRB400级钢筋,其性能应满足国家有关标准要求。
3、砌体材料:
本工程中填充墙采用200厚MU3.5页岩空心砖,M5混合砂浆砌筑,其重度不应大于11KN/m³,地下砖墙采用240厚MU10页岩实心砖,M5砂浆砌筑。
4、砂浆:
根据江西省贵溪市相关文件及招标文件要求全部使用自拌砂浆。
第四节工程特点
1、本工程工期紧张,施工时合理安排各工种进场及施工时间,加大人力、机械设备和周转材料的投入,从而加大了工程成本。
2、施工作业程序多、班组多,在施工时要求相互协调、相互配合。
3、安全文明施工要求高,工程位于江西省贵溪市耳口乡西南部,平常人流较多,多数为不固定人流量,难以管理。
施工过程中必须在环境和安全防护等方面进行严格控制,确保安全生产、文明施工、环境保护、控制噪音,保证道路畅通和路人的安全。
第五节地理位置条件
受贵溪市瑞天佑新能源有限公司委托,中水北方勘测设计研究有限责任公司承担贵溪耳口54MW风电场的设计工作。
贵溪耳口风电场54MW风电工程拟由北京天润新能投资有限公司投资建设。
工程位于江西省贵溪市耳口乡西南部,笔架峰一带,处于贵溪市、金溪县、资溪县交界处,山脊海拔高程介于800m~1357m,山脊较宽,山体大,山势较缓,山上植被以灌木和杂木为主,如图1-1。
风电场拟建110kV升压站一座,升压站占地面积8715m2。
经调查,风电场场址范围内无压覆矿产及保护文物,不涉及自然保护区等敏感因素。
贵溪耳口风电场中心与鹰潭市距离62km,通过524乡道、326县道、206国道可直达鹰潭市中心,如图1-1。
场区内遍布乡村道路,风电场场区内交通运输条件相对较好。
