施工组织设计/方案报审表工程名称:环古城风貌保护工程北码头景观配套整治二标段编号:A3.1 -致:苏州市天地民防建筑设计研究有限公司(监理单位)兹报验:□1单位工程施工组织设计□2灌注桩施工清障及土方置换方案分部(子分部)/分项工程施工方案□3特殊工程专项施工方案□ 4 施工起重机械设备安装、拆卸方案□ 5本次申报内容系第次申报,申报内容公司技术负责人/项目经理部已批准。
附件:□1施工组织设计。
□ 2 施工方案。
承包单位项目经理部(章):项目经理:日期:项目监理机构签收人姓名及时间承包单位签收人姓名及时间专业监理工程师审查意见:专业监理工程师:日期: 总监理工程师审核意见:项目监理机构(章):总监理工程师:日期:注:承包单位项目经理部应提前7日提出本报审表。
江苏省建设厅监制施工组织设计、施工方案审批表TJ1.4工程名称环古城风貌保护工程北码头景观配套整治二标段日期2012.03.07现报上下表中的技术管理文件,请予以审批。
类别编制人册数页数施工组织设计施工方案内容附后申报简述:申报部门(分包单位申报人:审核意见:□有□无附页总承包单位名称:审核人:审核日期:年月日审批意见:审核结论:□同意□修改后报□重新编制审批部门(单位)审批人:日期:年月日注:附施工组织设计、施工方案。
环古城风貌保护工程北码头景观配套整治二标段工程灌注桩施工清障及土方置换方案施工单位:中外园林建设有限公司项目经理:刘韶刚1、北码头二标段工程施工现场概况一、现场实际情况说明根据现场实际地质状况结合地质勘探报告和专家意见,施工范围内的地质为拆迁房屋基础及河道驳岸,地质情况相当复杂,遗存原来的房屋基础和障碍物,因此桩基础施工时必须先进行清理地下障碍物的工作。
现场大至情况是;9#、10#、11#、12#房下面遗留原来的房屋钢筋混凝土基础承台、地梁,在承台和地梁;基础埋深度大约在-3.5米,下面还有长度不明的300*300的工程桩;目前挖到5米以下也无法将桩拆除。
13#房下面是原来5层房子的整板钢筋混凝土基础,混凝土厚度为600厚,房屋基础埋深度大约在-3.5米;另外还有部分设备基础等,在12#房还有电缆线在下面。
另外还有部分工程桩位置在河道内及驳岸上,在施工过程中必须将该部分驳岸拆除。
其中9#房长约 30 米,宽约 5 米;其中有24根桩在河道中和驳岸下面,10#房长约 35米,宽约 5 米,其中有30根桩在河道中和驳岸下面,预计驳岸拆除自9#房开始至10#房的驳岸长约80米需要全部拆除,包括驳岸下面的钢筋混凝土基础,驳岸的开挖深度预计在5米以下。
清障部分和驳岸拆除的部分必须采用粘土回填压实后,方可进行灌注桩施工。
灌注桩在河道内的施工待围堰完成以后进行回填,河道回填范围根据现场实际情况确定,基础施工时必须采用深井降水措施,另外11#房、12#房、13#房基础工程桩距离驳岸边只有1.5米,打桩时预计会有地下障碍物,(可能会碰到驳岸基础部分)。
具体开挖深度及回填置换土方量根据实际情况再定。
所有清障部分采用粘质土方回填压实置换,因为施工现场的土质根据地质勘探报告说明都是建筑垃圾不能利用,只能采用外购粘土进行回填方能保证灌注桩的施工质量。
二、清障、土方置换回填施工准备一、清障开挖前准备1、准备两台200型挖土机实施破碎,配备4台装卸汽车及时外运。
2、配置好相关的切割设备。
3、及时组织现场拆除部位的排水。
4、预备和落实好土方外购来源和破碎的垃圾弃置地方。
三、清障、置换回填施工(一)挖掘、破碎1、采用PZ-200挖掘机一台,在探明障碍物及现有外城河驳岸位置处进行挖开,挖掘的面积应根据障碍物的大小、尽量控制挖掘面积和超挖深度。
2、采用PZ-200镐头机一台,对障碍物及外城河驳岸进行破碎,破碎过程中挖掘机应及时将破碎物装上装载车运出现场,坚决杜绝破碎物遗留在挖开的坑中。
3、破碎完毕后,挖掘机应对坑中进行细致的清理,同时请业主和现场监理及计价部门对所挖掘、破碎的工程量予以确认。
4、原有驳岸的拆除,在拆除前在驳岸外面的河道在先做好围堰,将水抽干净,先采用200型号挖土机开挖土方,再用镐头自上而下进行破碎,垃圾及时清理运输出施工现场。
5、在驳岸拆除的部分,再采用素土进行置换回填,回填时每层不超过30CM进行压实。
装土、铺土、碾压、取样等工序要快速作业,铺料厚度为30cm,⑻在9#、10#房基础与河床临边及底部采用压密注浆处理,(二)置换吐回填压实施工1、本工程桩型采用钻孔灌注桩,在置换回填中,应重点考虑置换回填后对灌注桩成孔带来的不利因素;此工程置换回填土,我司采用7成优质黄土+3成膨润土在现场搅拌均匀后回填(将确保成孔质量)。
2、置换回填时,先将坑中积水抽干,再搅拌均匀土体铺入坑中,每次铺土厚度不得超过30CM,将进行碾压密实、碾压密实后再进行二次填土、碾压;以此类推施工直至回填至现场自然地坪标高、满足成孔灌注公司为止。
3、及时了解和掌握天气情况,对天气及时了解,置换回填过程避开雨期;在搅拌均匀的土堆应采用塑料布进行覆盖、以防雨水进入;置换回填过程遇到下雨时,立即停止置换回填作业,将回填部位用塑料布进行覆盖,以免雨水进入后含水量过大造成橡皮土。
综上所述,我们针对该项工工程处理场地内的地下障碍物及外城河驳岸的清除置换工作特别制定了本工程清障、回填施工方案,请设计、监理、业主、审计部门审核并予以确认;2、设计简况本工程桩基采用钻孔灌注桩。
主楼工程桩桩长为15、17m,桩径为600mm,混凝土强度C30,计277根。
工程量统计序号楼号桩截面(mm)桩长(m)数量(根)砼级配砼方量(m3)备注1 9#楼Ф600 17 23C30122 15 36 1682 10#楼Ф600 17 45C30238 15 45 2103 11#楼Ф600 17 46 C30 2434 12#楼Ф600 17 38 C30 2015 14#楼Ф600 17 44 C30 233合计277 1415工程量统计序号楼号深度混凝土破碎、土方置换方量(m3)备注1 9#楼一区:2.5m 373.05钢筋混凝土基础承台、梁、桩、砖基础等二区:3.5m 875毛石混凝土驳岸和钢筋混凝土基础2 10#楼一区:2.5m 836钢筋混凝土基础承台、梁、桩、砖基础等二区:3.5m 116毛石混凝土驳岸和钢筋混凝土基础3 11#楼一区:2.5m 693.6 钢筋混凝土基础承台、梁、桩、砖基础等4 12#楼一区:2.5m 556.2 钢筋混凝土基础承台、梁、桩、砖基础等5 13#楼一区:2.5m 772.1 钢筋混凝土基础承台、梁、桩、砖基础等合计4221.95 200大型破碎机加人工配合清理外运(10公里外运)9#楼桩位图10#楼桩位布置图11#楼桩位布置图11#楼桩位布置图12#楼桩位布置图13#楼桩位布置图一般驳岸示意图四、外城河边围堰与基础边缘的处理(一)1、本工程基础区域基坑深约 3.5m左右,业主计划在外城河中做围堰,但在围堰与基坑间存在置换回填土及基坑坡体,为了避免外城河水的渗透,故在在9#、10#房基础与河床底部位进行压密注浆对土体进行复合处理。
(二)、加固方案1、压密注浆原理善介质的物理力学性质达到提高土层承载力的目的。
2、土方置换回填之前必须先挖除基坑护壁砼硬块采取硬块逐层土方回填土方压实密实度必须大于90%以上。
31m1m间距排布,注浆影响半径为0.5m32mm.4、浆液的配置采用混合浆液即水泥-水玻璃双液快凝浆液水泥采用海螺P.O42.5级普通硅酸盐水泥水灰比为0.6加水泥量2%的水玻璃。
515%时间为1-2小时。
1、注浆顺序先外排围幕再内排最后注中间排先下部后上部同时为防止相邻两孔串浆采用隔孔注浆。
2、注浆流量根据规范要求7-10L/min。
3、.注浆量根据《地基处理手册》中浆液用量Q=kvn1000渗透系数k取10-3cm/s500mm,v108.0M3 n为土的孔随波逐流率n=e/1+ee 1.15n=e/1+e=0.535k k=0.3-0.55取0.5 Q= kvn1000=0.5*8*0.535*1000=2140L单位体积注浆量2140/4/8=66.9L考虑溢浆和现场情况实取75Kg/m4施工。
5、成孔采用钢管用振捣器压入土层至设计深度遇障碍物先用钢钎引孔或开挖不通再位移200重新沉孔。
6时应跳注相邻孔注浆间隙不小于3小时避免孔间窜浆。
775Kg/m0.60.2-0.4Mpa0.1-0.25m/min。
89窜浆严重时应停注待水泥浆稳定后再注至设计设计用量。
10、注浆机械采用SYB50-50Ⅱ型注浆机立式水泥搅拌机施工前将机械压力调试好水泥浆搅拌均匀注浆管统一采用1200mm长钢管11止管内浆回喷。
12、注浆完工后用水泥袋将孔堵实防止冒浆7天后再将水泥袋清除干净。
灌注桩施工重点难点及处理措施

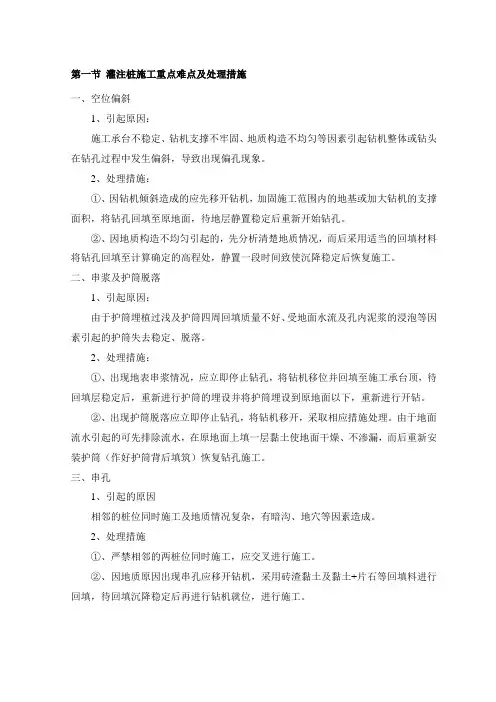

第一节灌注桩施工重点难点及处理措施一、空位偏斜1、引起原因:施工承台不稳定、钻机支撑不牢固、地质构造不均匀等因素引起钻机整体或钻头在钻孔过程中发生偏斜,导致出现偏孔现象。
2、处理措施:①、因钻机倾斜造成的应先移开钻机,加固施工范围内的地基或加大钻机的支撑面积,将钻孔回填至原地面,待地层静置稳定后重新开始钻孔。
②、因地质构造不均匀引起的,先分析清楚地质情况,而后采用适当的回填材料将钻孔回填至计算确定的高程处,静置一段时间致使沉降稳定后恢复施工。
二、串浆及护筒脱落1、引起原因:由于护筒埋植过浅及护筒四周回填质量不好、受地面水流及孔内泥浆的浸泡等因素引起的护筒失去稳定、脱落。
2、处理措施:①、出现地表串浆情况,应立即停止钻孔,将钻机移位并回填至施工承台顶,待回填层稳定后,重新进行护筒的埋设并将护筒埋设到原地面以下,重新进行开钻。
②、出现护筒脱落应立即停止钻孔,将钻机移开,采取相应措施处理。
由于地面流水引起的可先排除流水,在原地面上填一层黏土使地面干燥、不渗漏,而后重新安装护筒(作好护筒背后填筑)恢复钻孔施工。
三、串孔1、引起的原因相邻的桩位同时施工及地质情况复杂,有暗沟、地穴等因素造成。
2、处理措施①、严禁相邻的两桩位同时施工,应交叉进行施工。
②、因地质原因出现串孔应移开钻机,采用砖渣黏土及黏土+片石等回填料进行回填,待回填沉降稳定后再进行钻机就位,进行施工。
四、卡钻1、引起原因:钻孔经过岩层分界面时相邻岩层强度差别较大、操作中未及时根据地质情况调整钻头的行程等原因引起的。
2、处理措施:由于机械故障导致钻头在浓泥浆中滞留时间过长造成的钻头无法提升现象,应采取插入高压水管置换泥浆的方法进行处理。
五、缩孔1、引起原因:缩孔是在饱和性粘土、淤泥质黏土及流砂等条件下造成的,特别是流塑性状态的土层中会出现这种特有现象,其原因是此类地层含水高、塑性大,钻头经过后钻孔壁回缩,从而导致钻孔的直径小于设计的桩直径。
2、处理措施:针对发生缩孔的原因,采取块、卵石土回填,而后用重量较大的冲击钻冲击、挤紧钻孔孔壁的办法处理;六、掉钻1、引起原因:由于机械故障、钢丝绳断裂、孔壁坍塌等因素造成钻头落入孔底的现象,通常称“掉钻”。
灌注桩专项施工方案(1)

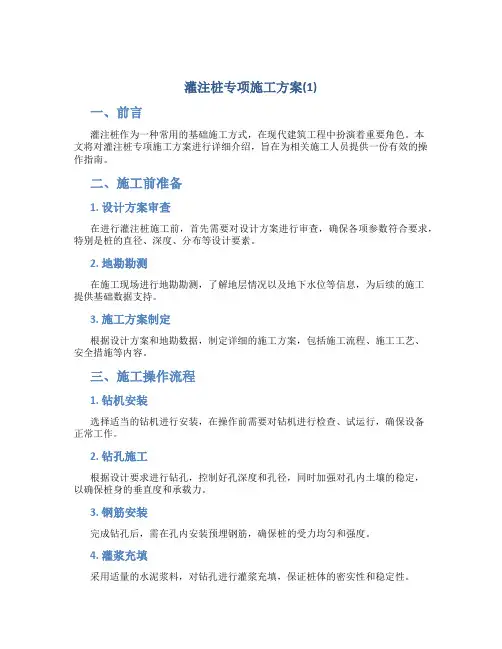

灌注桩专项施工方案(1)一、前言灌注桩作为一种常用的基础施工方式,在现代建筑工程中扮演着重要角色。
本文将对灌注桩专项施工方案进行详细介绍,旨在为相关施工人员提供一份有效的操作指南。
二、施工前准备1. 设计方案审查在进行灌注桩施工前,首先需要对设计方案进行审查,确保各项参数符合要求,特别是桩的直径、深度、分布等设计要素。
2. 地勘勘测在施工现场进行地勘勘测,了解地层情况以及地下水位等信息,为后续的施工提供基础数据支持。
3. 施工方案制定根据设计方案和地勘数据,制定详细的施工方案,包括施工流程、施工工艺、安全措施等内容。
三、施工操作流程1. 钻机安装选择适当的钻机进行安装,在操作前需要对钻机进行检查、试运行,确保设备正常工作。
2. 钻孔施工根据设计要求进行钻孔,控制好孔深度和孔径,同时加强对孔内土壤的稳定,以确保桩身的垂直度和承载力。
3. 钢筋安装完成钻孔后,需在孔内安装预埋钢筋,确保桩的受力均匀和强度。
4. 灌浆充填采用适量的水泥浆料,对钻孔进行灌浆充填,保证桩体的密实性和稳定性。
四、施工质量控制1. 实时监测在施工过程中,需要对钻孔深度、钻孔直径、灌浆量等关键参数进行实时监测,确保施工质量。
2. 质量验收施工完成后,需对灌注桩的质量进行验收,包括对桩的承载能力、尺寸精度等指标进行检测,确保其符合设计要求。
五、安全施工1. 安全教育在施工前需进行安全教育培训,提高施工人员的安全意识,确保施工安全。
2. 安全监控施工过程中需加强对工地的安全监控,发现安全隐患及时处理,避免事故发生。
六、总结通过对灌注桩专项施工方案的介绍,我们可以看到,在进行灌注桩施工前,需要充分的准备工作,并严格执行施工操作流程和质量控制要求,同时保障施工安全。
希望该方案能为相关从业人员提供一份有益的指导,确保灌注桩施工质量和安全。
以上是本文对灌注桩专项施工方案的介绍,希望对您有所帮助。
灌注桩工程施工方案
灌注桩工程施工方案一、总则灌注桩工程是建筑工程的一种基础工程,是指通过在地基中灌注浆液形成钢筋混凝土桩体来提高地基土的承载力和抗侧移能力的一种技术。
本施工方案主要针对某工程项目的灌注桩施工工作进行规划,以确保施工过程安全、高效、质量可控。
二、施工前准备1. 设计准备:施工单位应认真研究设计图纸,了解工程地质条件、桩基技术要求等相关内容,准确理解设计要求。
2. 材料购买:根据设计要求,提前购买好灌注桩所需的混凝土、钢筋、水泥等材料,并进行质量检验。
3. 设备检查:检查灌注桩施工所需的设备,确保设备完好,满足施工要求。
如搅拌机、泵车、桩基钻机等。
4. 施工人员培训:组织施工人员进行相关技能培训,包括灌注桩施工操作技术、安全防护知识等。
三、施工流程1. 地基处理:首先进行地基处理,清理工程区域,确保施工现场整洁,为后续施工提供良好的工作条件。
2. 钻孔施工:按照设计要求,在地基中预留灌注桩钻孔位置,使用桩基钻机进行钻孔施工,注意孔深和孔径的控制,严格按照设计要求进行施工。
3. 灌浆注浆:在钻孔施工完成后,按照设计要求进行灌浆注浆工作。
首先进行搅拌混凝土,然后利用泵车将混凝土注入钻孔中,确保灌注桩的质量和强度。
4. 钢筋安装:在灌浆注浆完成后,按照设计要求在钻孔中放入预埋的钢筋,确保钢筋的规格和数量符合设计要求。
5. 确认桩身:待混凝土和钢筋工作完成后,进行桩身的确认,检查灌注桩的质量和尺寸是否符合设计要求,进行必要的整改和调整。
6. 桩顶处理:根据设计要求,进行灌注桩顶的处理,包括对桩顶进行锤击、打磨、修整等工作。
7. 桩基检测:完成灌注桩施工后,进行桩基的质量检测工作,包括对桩的承载力、抗侧移能力等进行检测。
8. 立柱测量:根据设计要求,进行立柱测量工作,确保灌注桩的位置和数量符合设计要求。
四、安全防护1. 现场管理:严格执行施工现场管理制度,对施工现场进行全面的安全检查,确保现场安全。
2. 作业人员:施工人员必须经过专业培训,并严格执行安全操作规程,严禁擅自调整设备和工作程序。

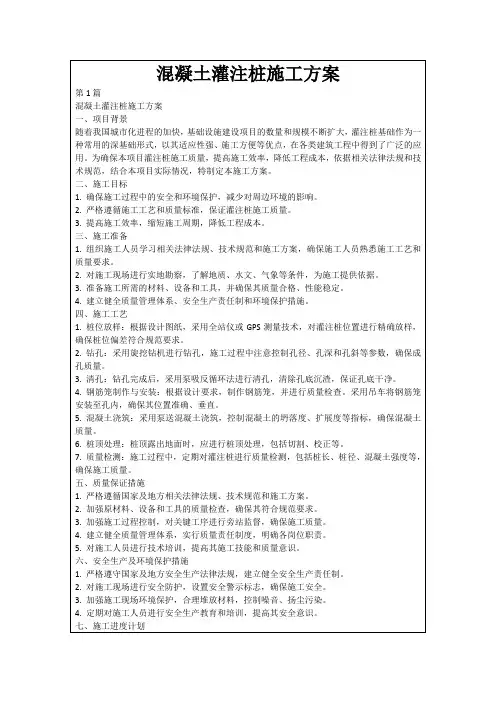

混凝土灌注桩施工方案
4.钢筋笼制作与安装:根据设计要求,制作钢筋笼,并进行质量检查。采用吊车将钢筋笼安装至孔内,确保其位置准确、垂直。
5.混凝土浇筑:采用泵送混凝土浇筑,控制混凝土的坍落度、扩展度等指标,确保混凝土质量。
6.桩顶处理:桩顶露出地面时,应进行桩顶
一、项目概述
本工程为某城市商业综合体项目,基础采用混凝土灌注桩。为确保施工质量、安全及进度,依据相关法律法规、技术规范和工程实际情况,特制定本混凝土灌注桩施工方案。
二、施工目标
1.确保施工安全、质量符合国家及行业相关标准。
2.高效利用资源,降低工程成本,缩短施工周期。
3.减少施工对周边环境的影响,实现绿色施工。
二、施工目标
1.确保施工过程中的安全和环境保护,减少对周边环境的影响。
2.严格遵循施工工艺和质量标准,保证灌注桩施工质量。
3.提高施工效率,缩短施工周期,降低工程成本。
三、施工准备
1.组织施工人员学习相关法律法规、技术规范和施工方案,确保施工人员熟悉施工工艺和质量要求。
2.对施工现场进行实地勘察,了解地质、水文、气象等条件,为施工提供依据。
7.质量检测:施工过程中,定期对灌注桩进行质量检测,包括桩长、桩径、混凝土强度等,确保施工质量。
五、质量保证措施
1.严格遵循国家及地方相关法律法规、技术规范和施工方案。
2.加强原材料、设备和工具的质量检查,确保其符合规范要求。
3.加强施工过程控制,对关键工序进行旁站监督,确保施工质量。
4.建立健全质量管理体系,实行质量责任制度,明确各岗位职责。
三、施工准备
1.技术准备:组织施工人员学习相关法律法规、技术规范和施工方案,掌握施工要点。
灌注桩专项施工方案
灌注桩专项施工方案:(1)平整场地:场地平整,清除杂物,钻机位置处平整夯实,同时对施工用泥浆池位置,动力供应,砂、石料场、拌和楼位置,钢筋加工专用及施工便道作统一安排。
(2)测量放样:施测时必须严格依据设计图纸准确计算,利用全站仪放样定出桩位中心,并打出十字桩。
(3)埋设护筒:根据准确桩位埋设护筒,采用人工挖埋法埋设,护筒用8mm厚钢板制作,护筒内径宜比桩径大200mm~400mm,桩为陆上桩,采用直接开挖基坑并埋设钢护筒。
为避免筒底悬空,护筒底端的埋置尽可能深入到不透水层粘性土内1~1.5m,护筒四周回填粘性土并夯实,确保护筒位置的准确及稳定,护筒的顶端高出地面30cm。
(4)泥浆池采用钻孔泥浆护壁,以保持孔壁在钻进过程中不坍塌。
在墩位附近开挖泥浆池,在一个区段内共用。
为充分利用泥浆,防止泥浆污染环境,抽出的泥浆通过沉淀池沉淀后重复使用。
泥浆采用搅拌机拌制,现场试验检测泥浆指标。
(5)钻孔:桩基础根据地质情况,选用冲击钻钻孔;桩的钻孔应在中距5m内的任何桩的砼灌筑完成后24小时才能开始,以避免干扰邻桩砼的凝固。
钻机就位并经测量检查无误后开始钻进,开钻时采用小冲程低速钻进,待泥浆经调浆合格后可根据地质状况加快进尺,在钻进过程中随时检查钻碴以探明地质情况,并根据不同的地层情况调整泥浆比重及进尺速度。
整个钻进过程中,始终保持孔内水位高于地下水位,并低于护筒顶面0.3米以防溢出,掏渣后及时补浆。
钻孔时对成孔的孔位、孔深、孔径及倾斜度等各项指标进行检查,及时调整。
钻孔应连续施工,不得中断时间过长。
(6)护壁:钻孔护壁采用泥浆护壁的形式。
选用粘土造浆,其具有相对密度低、粘度低、含砂量少、失水量少、泥皮薄、稳定性强、固壁能力高等优点。
施工前可制作一活动泥浆池,根据不同的地质情况选择不同的泥浆比重。
各机长认真执行钻探操作规程,根据地层情况及时调整泥浆性能,保证成孔速度和质量,施工中随着孔深的增加向孔内及时、连续地补充泥浆,维持护筒内应有的水头,防止孔壁坍塌。
灌注桩桩基础施工方案
灌注桩桩基础施工方案在建筑施工中,灌注桩桩基础是一种常见的基础工程方法。
下面将介绍灌注桩桩基础的施工方案。
1. 立项阶段•在确定项目需求后,应委托专业机构进行地质勘察,评估地基条件,为后续的施工提供依据。
•根据地质勘察结果,确定灌注桩桩基础的类型、数量和布置方案。
2. 设计阶段•按照设计要求确定桩径、桩长、桩周长等参数。
•设计桩基础的荷载传递机制及受力分析。
•制定施工方案,并进行相关技术交底。
3. 材料准备•确保施工所需的各类材料完好,并符合要求。
•保质保量购买混凝土、钢筋等材料。
4. 施工准备•按照设计要求进行现场布置,确定桩位。
•准备好施工用具和设备,包括搅拌站、钻机等。
5. 施工工艺1.桩位布置–在确定位置打桩前,应检查桩位偏差,保证桩位准确无误。
2.钻孔–使用钻机对各桩位进行钻孔,控制孔径和深度。
3.爆破(如必要)–若土层过于坚硬,可采用爆破方式扩孔。
4.浇筑混凝土–在钻孔中插入钢筋笼,然后进行混凝土浇筑。
5.静浆–对灌注桩进行静压处理,保证桩身质量。
6.桩顶处理–针对不同的工程要求,对桩顶进行处理。
6. 施工质量检验•对每根灌注桩进行质量检验,确保符合设计要求和规范。
7. 完工阶段•确保桩基础的质量符合设计要求,方可移交下一阶段的施工。
•记录施工过程中的关键节点和质量检验数据,形成完备的桩基础施工档案。
灌注桩桩基础是一种重要且常见的基础工程方法,在施工过程中需高度重视安全、质量和效率,确保工程顺利进行。
旋挖灌注桩清孔方案
旋挖灌注桩清孔方案一、工程概况。
咱们这个工程里,旋挖灌注桩可是很关键的部分,就像大楼的脚一样,得稳稳当当的。
这清孔呢,就是为了让桩孔干干净净,好让混凝土舒舒服服地呆在里面,保证桩的质量杠杠的。
二、清孔目的。
1. 去除杂质。
你想啊,钻孔的时候,那些泥土、岩石碎屑啥的都混在孔里,就像在一锅好汤里混进了沙子,肯定不行。
清孔就是要把这些多余的东西都弄出去,让桩孔里清清爽爽的。
2. 保证混凝土灌注质量。
如果孔里不干净,混凝土灌进去的时候就会和那些杂质混在一起,这样混凝土就不能很好地凝结,桩的强度就会大打折扣。
就像盖房子用的砖头要是质量不好,房子肯定不结实,所以清孔是为了让混凝土在孔里能安心“住下”,结成一个结实的桩。
三、清孔准备。
1. 设备检查。
清孔之前,得先把设备都检查一遍。
就像出门前检查车子一样,旋挖钻具、泥浆泵这些设备都得好好看看,螺丝有没有拧紧,部件有没有损坏。
要是设备在清孔的时候出问题,那就像跑步的时候鞋带突然开了,会耽误大事的。
2. 泥浆准备。
泥浆可是清孔的好帮手。
我们要准备足够的优质泥浆,这泥浆的性能要合适,比重、黏度啥的都得在规定范围内。
泥浆就像一个勤劳的小助手,它可以把孔里的杂质带出来,还能在孔壁上形成一层保护膜,防止孔壁坍塌。
四、清孔方法。
# (一)正循环清孔。
1. 操作流程。
首先呢,把泥浆通过钻杆中心送到桩孔底部。
这时候泥浆就像一群勇敢的小战士,冲向孔底的杂质。
然后,带着杂质的泥浆再从孔口排出来。
就像用水管冲洗脏东西,水把脏东西带走一个道理。
在这个过程中,要控制好泥浆的流速和流量,不能太快也不能太慢。
太快了可能会把孔壁冲坏,太慢了又带不走杂质。
2. 注意事项。
要时刻关注泥浆的性能变化。
如果泥浆太稀了,可能就没有足够的力量把杂质带出来;如果太稠了,又会影响清孔的效率。
就像做饭的时候放盐,放多放少都不行。
同时,还要注意孔内的水位,要保持稳定,可不能忽高忽低的,不然孔壁会生气(坍塌)的。
# (二)反循环清孔。
钻孔灌注桩施工方案及施工方法
钻孔灌注桩施工方案及施工方法1、准备场地、测量放线施工前进行场地平整、清除杂物,钻机位置处平整夯实,准备场地。
根据设计图纸用全站仪或经纬仪现场进行桩位精确放样,在桩中心位置钉以木桩,并设护桩,放线后由主管人员进行复核,无误方可进行护筒埋设,施工中护桩要妥善,护桩不得移位和丢失。
2、埋设护筒埋置护筒要考虑桩位的地质和水文情况,为保证护筒水头要高出最高水位(或地下水位)1.5m以上,无水地层护筒宜高出地面0.3~0.5m,护筒底应设在天然的密实的土层上(或夯实的粘土层上),护筒四周回填粘土并夯实,护筒平面位置的偏差不超5cm,垂直度的倾斜不得大于1%,护筒埋置深度为2m。
3、钻孔钻孔拟采用8台钻机,用推土机将钻机拖到桩位处稳定好,调平,使钻头对准钻孔,把钻头吊起放入护筒内,正对桩位;向护筒内填粘土和水,达到一定数量后方可钻孔。
钻孔应连续进行,不得间断,视土质调整钻进速度。
开始钻进护筒刃脚部位或砂层、卵砾石层中时,应低档慢速钻进。
钻进过程中,随时检查泥浆比重并要确保泥浆水头高度高出孔外水位0.5m以上,泥浆如有损失、漏失,应及时补充,并采取堵漏措施。
钻进过程中,每进2~3m应检查孔径、竖直度,及时在泥浆中捞取钻渣,以便和设计地质资料核对。
4、清孔钻孔深度达到设计标高后,进行清孔并协助监理进行孔深、泥浆性能指标和孔底沉淀层厚度检查,检查合格后,迅速清孔,清孔方法采用淘渣法。
清孔时必须保证孔内水头,提管时避免碰孔壁。
清孔后的泥浆性能指标、沉渣厚度符合规范要求。
沉淀厚度超过30cm时,进行二次清孔,符合要求后,用孔规检查孔径尺寸,清孔排渣时,必须注意保持孔内水头,防止塌孔。
清孔后用检孔器测量孔径,监理工程师检验合格后,即可进行钢筋笼的吊装工作。
5、安放钢筋笼钢筋笼主筋集中制作,焊接时注意电焊条的使用一定要符合规范要求,骨架分段焊接长度由起吊设备的高度控制;下钢筋笼前对骨架长度、直径进行检查,钢筋笼分段制作,吊装焊接时,施焊采用搭接焊,焊缝长度为直径的10倍,焊缝接头错开1m,校正钢筋笼的垂直度,下钢筋笼要缓慢、竖直;钢筋笼顶部位置由护筒标高推算确定,钢筋笼的校正要准确,骨架标高不能超过正负2cm,并将钢筋笼加固在护筒上钢筋笼安放位置准确牢固,以防在混凝土浇筑过程中钢筋笼浮起,钢筋周边要安放混凝土保护层垫块。
灌注桩施工方案
灌注桩施工方案
灌注桩是常见的地基处理方式,能够有效加固土壤,提高地基的承载能力。
在进行灌注桩施工时,需要根据具体情况选择合适的方案,以确保工程的顺利进行和质量的保障。
1. 施工前准备
在进行灌注桩施工前,需进行周密的准备工作,包括:
•地质勘察:对施工地点进行地质勘察,了解地下情况,为后续的施工提供依据。
•设计方案:根据地质勘察结果和工程要求,制定灌注桩的设计方案。
•现场布置:确定施工区域,清理施工场地,确保施工区域整洁。
2. 施工工艺
2.1 打桩方案
根据设计方案,确定灌注桩的打桩方案,包括桩径、桩长、桩间距等,并选择合适的施工设备进行打桩作业。
2.2 灌浆方案
在灌注桩施工中,灌浆是关键的环节。
根据设计要求,选择合适的灌浆材料,控制灌浆压力,确保灌浆的均匀性和完整性。
2.3 检测方案
在灌注桩施工过程中,需要不断对桩身进行检测,确保桩的质量符合要求。
可以采用超声波检测、静载试验等方法进行检测。
3. 安全措施
在灌注桩施工过程中,应注意安全第一,做好安全防护工作。
施工人员需穿着符合要求的安全装备,遵守施工规程,确保施工现场安全。
4. 现场管理
在灌注桩施工现场,需要做好施工管理工作,包括施工进度控制、质量检查、材料管理等,确保施工按计划进行,达到预期效果。
综上所述,灌注桩施工是一个复杂的工作过程,需要科学的设计方案、严密的施工工艺、严格的安全措施和有效的现场管理。
只有全面考虑各个方面因素,做好准备工作,才能保证灌注桩施工的质量和效果。
钻孔灌注桩施工方案
钻孔灌注桩施工方案1、施工准备平整场地、清除杂物、挖除地下障碍物,场地低洼处回填素土。
不得回填杂±,压实度不低于90%,钻机底座不宜直接置于不密实的填土上,以免产生不均匀沉降,造成钻孔偏斜。
主线桥5#、6#承台位于绿化带中,施工期间需将施工范围内的树木全部砍伐,砍伐数量通过现场实际计数确定。
绿化带内树木大多属于深根乔木,根系深度多达2m,需挖除腐殖土后采用山皮石换填,做为钻机工作平台,换填厚度2m。
其他承台位置根据现场实际情况,换填山皮石做为钻机工作平台。
施工工具准备好电焊机、弯曲机等相关设备,泥浆检测设备、坍落度筒、混凝土试块模具、导管及测量沉渣、孔深等检测工具。
材料准备材料进场应与施工进程相配合,以防过多地占用施工场地,并且注意对材料的保护;所有进场钢筋必须与出厂质量证明书相符,进场后分类堆放整齐,并进行标识,妥善保管,及时按有关规定要求抽样送检,合格后方可使用。
障碍调查项目部积极主动到相关的各类管线业主单位走访,了解施工现场有无各类管线;并组织相关人员到工程现场实际勘察,利用地面上的井盖、线杆等地面物体了解地下管线的走向等情况,展开针对性的调查。
挖探坑在进行钻孔施工前,对桩位处地下进行开槽开挖工作,采用人工开挖的方式进行,开挖深度拟定为最大,为了便于设计人员在发现障碍时,进行调整,开挖时对整个承台的全部桩位同时进行报验。
对于在报验过程中出现的障碍绘制成精确的位置图以供设计调整之用。
2、钻孔桩的施工工艺根据设计图纸中的地质剖面图所显示的地质条件,同时为满足文明施工和施工进度的需要,钻孔桩成孔施工采用钻机成孔、泥浆护壁,回旋钻机成孔施工工艺流程见下图:施工工艺流程3、施工方法测量放样依据测量控制桩点及设计图纸给定的桩位数据进行各桩位位置的量测工作,同时以桩中心为交点设定交叉十字线,十字线的固定点应远离施工点至少米以上防止施工中被破坏。
用水准仪将高程引至桩位置处,根据实测的原地面高程计算出孔深,作为施工中控制钻进深度的依据。
