浅谈建筑安装(电气)调试费用的计取
浅谈建筑安装(电气)调试费用的计取
摘要:建筑电气调试费用的计取由于涉及较多的专业知识以及部分预算人员对一些电气施工工程以及施工工艺不能很好地理解,因此,在做这笔费用的过程中难免在理解上有一些偏差,本文通过对这些常见问题的解释和说明,提高电气预算人员的对专业知识的理解,进一步提高他们的工程造价水平。
关键词:建筑电气;调试费用;计取;
建筑电气调试费用的计算是建筑安装预算中经常出现的问题,而且在施工结算过程中常常出现一些争议,下面就建筑电气调试费用的计取粗浅地谈一下本人的看法。
建筑电气调试费用的计取是建筑安装预算定额第二册第六章电气调整试验中的内容,这部分内容主要包括送配电装置系统的调试、母线、避雷器、电容器、接地装置、电动机的的调试等内容。
一.送配电装置系统的调试
送配电装置系统调试费用的计取必须要有需要调试、试验的电气设备和装置。
调试包括:继电器及仪表试验、一次设备本体试验、附属高压二次设备试验,一次电流及二次回路检查四项内容。
建筑电气安装工程预算定额有这样的规定:一般的住宅、办公楼、学校、旅馆、商店等民用电气的工程的供电调试按下列规定:无论是楼内的总配电箱、还是层配电箱、还是户配电箱,一般的配电箱厂家都是成套供应安装的,箱内的电气设备、电气元件比如电磁开关等在出厂时厂家已经调试好了,施工单位直接安装即可,因此没有必要对设备进行调试。
即使安装的过程中涉及没有调试好的情况,厂家也会派人去调试,所以原则上讲住宅楼是不能计取送配电装置系统调试费的。
如果确实有调试的设备,调试那个计取那个调试的费用。
对于配电箱内的电度表的调整校验属于当地供电部门的专业管理,一般皆由施工单位向供电局订购调试完毕的电度表,因此电度表的调试费用也不得另外计算。
二.接地网的调试
接地网的调试在定额中有这样的规定: 1.接地网接地电阻的测定。
如果发电厂或变电站所有接地装置连为一体的形成母网,那么就按一个系统计算;单独组成母网不与厂区母网相连的独立接地网,要单独按一个接地系统去计算。
一个工程项目各有自己的接地网,虽然最后也将各接地分支网联成母网,但也应按各自的接地网计算,不能作为一个系统,具体应按接地网单独测试的情况决定。
如只测试一次电阻就计算一个系统。
2.避雷针接地电阻的测定。
每一避雷针都有单独接地网(包括独立的避雷针、烟囱避雷针等)时,均按一组计算。
3.独立
的接地装置按组计算。
如一台柱上变压器有一个独立的接地装置,即按一组计算。
三.电动机的的调试
凡用自动空气开关输出的动力电源,包括在电动机调试之中,不能再另计交流供电系统调试费用,电动机调试应按不同的电机类型和不同的控制方式选用相应定额子目,例:建筑物内变电所动力柜用自动空气开关输出的电源,经过楼层动力总柜的自动空气开关再送到就地动力配电箱,控制一台电动机,以上都应属于电机调试的内容。
但当动力柜内交流供电系统带有调试元件,如交流接触器、磁力起动器、各种继电器和与之配套的二次回路、表计等,则应另计交流供电系统调试费用。
电气动力系统中的电机检查接线中已包括了线路的绝缘测试及检查接线工作。
普通电动机的调试,分别按电机的控制方式、功率、电压等级,以“台”为计量单位。
1微型电机系指功率在0.75kW以下的电机,不分类别,一律执行微电机综合调试子目,以“台”为计量单位。
电机功率在0.75kW以上的电机调试应按电机类别和功率分别执行相应的调试项目。
另外还需要说明建筑电气调试费用的计取在建设项目的不同阶段这些费用的计取也不完全相同:比如,在建设工程的招投标阶段,清单中这些费用一般都要计取,这是因为工程建设中都要涉及这些调试的内容,但工程到了结算审计阶段,由于这些调试费用都已经包含在电气设备本体费用当中,也就是这些调试都由电气设备的生产厂家完成,因此这些费用就包括在设备的主材中,那么这些费用当然就不能重复计算了。
电气的系统调试怎么计取? 1、电气安装系统调试一般是按施工图中总配电柜到分配电箱之间的空气开关区分。
2、电气系统调试指的是对系统中“元件器本体”的系统调整工作,一般的建筑安装工程中很少用到“电气系统调整”。
原因有以下几点:(1)施工单位一般不具备调试元器件本体的技术及设备。
(2)大部分配电箱、柜及其中的“电气元件器”是经过厂商调试合格后交施工单位直接安装使用的。
(3)电气照明工程的“灯具安装”中已包括了灯具线路的绝缘测试及试亮工作。
(4)电气动力系统中的电机检查接线中已包括了线路的绝缘测试及检查接线工作。
3、一些杂志上、网站上有很多的对这方面的内容有各种解释,有人认为:双电源切换箱要套用“自动电源切换”或是“事故照明切换调试”;也有人每一个单位工程套用“1KV以下电气系统调整”等定额。
我以为应对定额中的说明有一个深入的理解。
这些定额在实际应用中是比较少用的!但现实情况却是:很多的预结算加上了这些东西!在审价时,由于不理解定额的深刻含义就默认为正确!因此我们在使用定额中注意在电气调整定额的说明中的一句说明:“本定额只限电气设备自身系统的调整试验。
” 4、对于工程结算审价人员,电气调整项目应以施工单位出具相应的、有效的调试报告作为审价的依据。
总之,安装工程的调试有一个明显的规则就是按照实际发生计取的。
最终归纳为建筑电气调试费用的计取必须符合以下三个条件,否则不能记取这笔费用。
1.应建设单位要求,并有合同规定或签证的;原则上需要安装单位进行调试的项
目,要有工程监理的签证或甲方签证,2.施工单位有调试能力,并有调试仪器、仪表等手段的;3.必须有试验记录和调试报告。
施工单位需出具调试报告,方可作为竣工结算时计取调试费的依据。
[参考文献]
[1]北京市建设委员会等全国统一安装工程预算定额[S].北京:中国计划出版社,2008.
[2]GB50169-92, 电气装置安装工程接地装置施工及验收规范[S].。
电气安装工程造价(3篇)
第1篇一、引言随着我国经济的快速发展,建筑行业也取得了显著的成就。
电气安装工程作为建筑行业的重要组成部分,其工程造价的合理性和准确性对于工程项目的顺利进行具有重要意义。
本文将探讨电气安装工程造价的相关问题,包括电气安装工程造价的构成、影响因素以及控制措施。
二、电气安装工程造价构成1. 材料费材料费是电气安装工程造价的主要组成部分,包括电线、电缆、开关、插座、配电箱等电气设备以及各种辅料。
材料费的计算公式为:材料费=材料用量×材料单价。
2. 人工费人工费是指电气安装工程中所需的人工成本,包括施工人员的工资、津贴、保险等。
人工费的计算公式为:人工费=人工工日×人工单价。
3. 施工机械费施工机械费是指电气安装工程中所需的机械设备租赁费用,包括发电机、搅拌机、切割机等。
施工机械费的计算公式为:施工机械费=施工机械台班×施工机械单价。
4. 管理费管理费是指电气安装工程中所需的管理成本,包括项目管理人员的工资、办公费用、差旅费等。
管理费的计算公式为:管理费=管理费率×(材料费+人工费+施工机械费)。
5. 利润利润是指电气安装工程企业为了获得一定的经济效益而设定的利润率。
利润的计算公式为:利润=利润率×(材料费+人工费+施工机械费+管理费)。
6. 税金税金是指电气安装工程企业在经营过程中应缴纳的各种税费,如增值税、企业所得税等。
税金的计算公式为:税金=税金率×(材料费+人工费+施工机械费+管理费+利润)。
三、电气安装工程造价影响因素1. 设计因素电气安装工程造价与设计方案密切相关,设计方案的不合理可能导致材料浪费、施工难度增加等问题,从而影响工程造价。
2. 材料因素材料价格波动、材料质量等因素都会对电气安装工程造价产生影响。
3. 人工因素人工成本的高低直接影响电气安装工程造价,包括施工人员的技能水平、工资待遇等。
4. 施工因素施工质量、施工进度、施工安全等因素都会对电气安装工程造价产生影响。
如何计算安装工程各类调整系数相关费用
?
安装工程在执行工程量清单计价之后,在工程计价过程中仍然存在各种调整系数的计算,在实际工作中极易引起混淆,传统概念中的按章定额内各种系数包括以下几种:
1、定额换算系数:换算系数大部分是由于安装工作物的材质、几何尺寸及形状或施工方法与定额子目规定不一致,需进行调整的换算系数,如:钢制桥架主结构设计厚度也大于3MM时,定额人工乘以系数1.2,干式变压器如果带有保护外罩时,人工机械乘以系数1.2等。换算系数一般都标注在各册的章节说明或工程量计算规则中。
??? 2、高层建筑增加费:安装工程高层建筑增加费中"高层建筑"的含义是:六层以上的多层建筑(不含六层)或总高度超过20米(室外设计正负零至檐口的高度)以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的各类建筑物。高层建筑增加费是指建筑物在六层或20米以上所需增加的人工降效、材料、工具垂直运输增加的机械台班费用;工人上下所乘坐的升降设备台班费等。该项费用适用于采暖、通风、生活煤气、给排水、民用建筑物电气照明及附属于上述工程中的保温、绝热和刷油等工程。其中含人工费和机械费,应参与定额取费。建筑物总高度不包括屋顶水箱间、电梯间、屋顶平台出入口的高度,也不包括地下层层数及高度。六层以上(不含六层)或20米(不含20米)以上,满足一个条件即可计取高层建筑增加费。
4、在有害身体健康的环境中施工降效增加费,是指在民法通则有关规定允许的前提下,改扩建工程由于车间、装置范围内有害气体或高分贝的噪音超过国家标准以致影响身体健康而降效的增加费(全部为人工费)。不包括劳保条例规定应享受的工种保健费。有害身体健康环境增加费此项增加费按定额人工费的10%计算,全部为人工费,计入分部分项工程费中病取费,并调整人工工资单价。
浅谈建筑安装(电气)调试费用的计取
浅谈建筑安装(电气)调试费用的计取摘要:建筑电气调试费用的计取由于涉及较多的专业知识以及部分预算人员对一些电气施工工程以及施工工艺不能很好地理解,因此,在做这笔费用的过程中难免在理解上有一些偏差,本文通过对这些常见问题的解释和说明,提高电气预算人员的对专业知识的理解,进一步提高他们的工程造价水平。
关键词:建筑电气;调试费用;计取;建筑电气调试费用的计算是建筑安装预算中经常出现的问题,而且在施工结算过程中常常出现一些争议,下面就建筑电气调试费用的计取粗浅地谈一下本人的看法。
建筑电气调试费用的计取是建筑安装预算定额第二册第六章电气调整试验中的内容,这部分内容主要包括送配电装置系统的调试、母线、避雷器、电容器、接地装置、电动机的的调试等内容。
一.送配电装置系统的调试送配电装置系统调试费用的计取必须要有需要调试、试验的电气设备和装置。
调试包括:继电器及仪表试验、一次设备本体试验、附属高压二次设备试验,一次电流及二次回路检查四项内容。
建筑电气安装工程预算定额有这样的规定:一般的住宅、办公楼、学校、旅馆、商店等民用电气的工程的供电调试按下列规定:无论是楼内的总配电箱、还是层配电箱、还是户配电箱,一般的配电箱厂家都是成套供应安装的,箱内的电气设备、电气元件比如电磁开关等在出厂时厂家已经调试好了,施工单位直接安装即可,因此没有必要对设备进行调试。
即使安装的过程中涉及没有调试好的情况,厂家也会派人去调试,所以原则上讲住宅楼是不能计取送配电装置系统调试费的。
如果确实有调试的设备,调试那个计取那个调试的费用。
对于配电箱内的电度表的调整校验属于当地供电部门的专业管理,一般皆由施工单位向供电局订购调试完毕的电度表,因此电度表的调试费用也不得另外计算。
二.接地网的调试接地网的调试在定额中有这样的规定: 1.接地网接地电阻的测定。
如果发电厂或变电站所有接地装置连为一体的形成母网,那么就按一个系统计算;单独组成母网不与厂区母网相连的独立接地网,要单独按一个接地系统去计算。
电气调试工程量计算规则
电气调试工程量计算规则第十三节电气调整一、本节定额以变配电装置和供电项目为主,是为满足全国各待业电气工程中电气调整的需要而编制的,各项调试定额均已包括本系统范围内所有设备的本体调试工作,一般情况不作调整。
但由于控制技术发展很快,新的调试项目及内容不断增加,因此凡属于新增加调试内容可以另行计算。
二、定额中已包括调试用的消耗材料和仪表使用费,不包括试验用仪表、器材及试验机构的转移费,这项费用列入“施工队伍调遣费”。
三、定额不包括设备的烘干处理,电缆故障查找,电动机抽芯检查和由于设备元件的缺陷造成的更换、修理和修改,亦未考虑由于设备元件质量低劣和设计不合理等原因对气调试工作造成的影响,遇有上述情况,可以另计调试费用。
四、电气调整包括的工作内容:1、安装前电气元件的检查、试验及调整。
电气设备与元件(如仪表、继电器)在运输过程中不可避免的要受到一些震动、受潮等影响,因此安装前必须分别进行检查和试验,以鉴定它们的技术特性与质量是否符合有关规程的标准,如果其中有一部分不符合规定的标准时,即应进行调整,使其达到标准后,方能进行安装。
2、安装后电气回路或系统的检查,试验及调整。
在电气设备与元件安装后,也要根据有关规定分别对各回路和系统进行试验,以鉴定各回路或系统的技术特性,同时再一次检查各回路或系统内各元件的工作性能和安装质量是否良好,并且检验系统内各个元件相互连接后的性能是否符合要求,检验出不符合有关规定或不符合设计时,针对缺点进行调整流器或作必要的检查。
使之符合要求。
3、各系统设备元件的单独调整费用。
4、试验前的图纸熟悉,试验后的记录整理,编写调试报告等及施工图纸的修改和提出竣工图纸。
五、一个回路或系统的调整工作中包括:本体试验、附属高压及二次设备试验,继电器及仪表试验,一次电流及二次回路检查及启动试验。
在编制预算时,如需单独计算某一项目的调整费可按表12中的百分比计算。
表12 调整费百分比%项目百分比阶段发电机调相机各种变压器消弧线圈输配电线路设备电气驱动装置一次设备本体试验25 30 40 30附属二次设备试验15 30 20 30一次电流及二次回路检验15 20 20 20继电器及仪表试验25 20 20 20启动试验20六、本章定额规定的调试范围只限子电气设备本身调试,不包括电动机带动机械设备的试运行工作,该项工作属于“试车”范畴,应另行计算。
调试工程定额计算方法再也不用错套定额

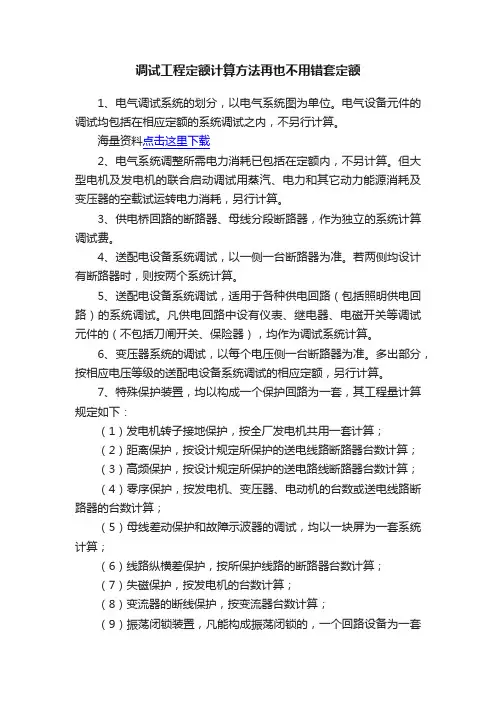

调试工程定额计算方法再也不用错套定额1、电气调试系统的划分,以电气系统图为单位。
电气设备元件的调试均包括在相应定额的系统调试之内,不另行计算。
海量资料点击这里下载2、电气系统调整所需电力消耗已包括在定额内,不另计算。
但大型电机及发电机的联合启动调试用蒸汽、电力和其它动力能源消耗及变压器的空载试运转电力消耗,另行计算。
3、供电桥回路的断路器、母线分段断路器,作为独立的系统计算调试费。
4、送配电设备系统调试,以一侧一台断路器为准。
若两侧均设计有断路器时,则按两个系统计算。
5、送配电设备系统调试,适用于各种供电回路(包括照明供电回路)的系统调试。
凡供电回路中设有仪表、继电器、电磁开关等调试元件的(不包括刀闸开关、保险器),均作为调试系统计算。
6、变压器系统的调试,以每个电压侧一台断路器为准。
多出部分,按相应电压等级的送配电设备系统调试的相应定额,另行计算。
7、特殊保护装置,均以构成一个保护回路为一套,其工程量计算规定如下:(1)发电机转子接地保护,按全厂发电机共用一套计算;(2)距离保护,按设计规定所保护的送电线路断路器台数计算;(3)高频保护,按设计规定所保护的送电路线断路器台数计算;(4)零序保护,按发电机、变压器、电动机的台数或送电线路断路器的台数计算;(5)母线差动保护和故障示波器的调试,均以一块屏为一套系统计算;(6)线路纵横差保护,按所保护线路的断路器台数计算;(7)失磁保护,按发电机的台数计算;(8)变流器的断线保护,按变流器台数计算;(9)振荡闭锁装置,凡能构成振荡闭锁的,一个回路设备为一套计算系统。
8、自动装置及信号系统调试,均包括继电器、仪表等元件本身和二次回路的调整。
具体规定如下:(1)备用电源自动投入装置,按连锁机构的个数确定备用电源自投装置系统数。
如,一个备用厂用变压器作为电源,计算备用电源自投调试时,应为三个系统。
又如,装设自动投入装置的两条互为备用的线路或两台变压器,计算备用电源自投调试时,应为两个系统。
工程安装调试费(3篇)

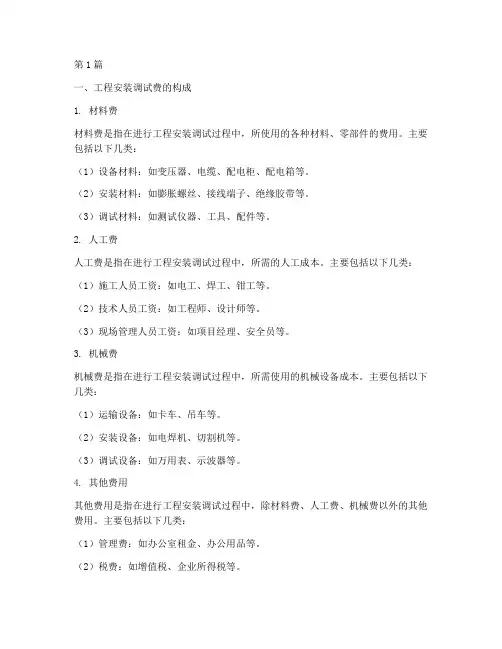

第1篇一、工程安装调试费的构成1. 材料费材料费是指在进行工程安装调试过程中,所使用的各种材料、零部件的费用。
主要包括以下几类:(1)设备材料:如变压器、电缆、配电柜、配电箱等。
(2)安装材料:如膨胀螺丝、接线端子、绝缘胶带等。
(3)调试材料:如测试仪器、工具、配件等。
2. 人工费人工费是指在进行工程安装调试过程中,所需的人工成本。
主要包括以下几类:(1)施工人员工资:如电工、焊工、钳工等。
(2)技术人员工资:如工程师、设计师等。
(3)现场管理人员工资:如项目经理、安全员等。
3. 机械费机械费是指在进行工程安装调试过程中,所需使用的机械设备成本。
主要包括以下几类:(1)运输设备:如卡车、吊车等。
(2)安装设备:如电焊机、切割机等。
(3)调试设备:如万用表、示波器等。
4. 其他费用其他费用是指在进行工程安装调试过程中,除材料费、人工费、机械费以外的其他费用。
主要包括以下几类:(1)管理费:如办公室租金、办公用品等。
(2)税费:如增值税、企业所得税等。
(3)风险费用:如意外损失、保险等。
二、工程安装调试费的计算方法1. 材料费计算材料费的计算方法通常采用清单计价法,即根据工程安装调试所需材料种类、规格、数量等因素,编制材料清单,然后根据市场行情,计算出材料费。
2. 人工费计算人工费的计算方法通常采用定额计价法,即根据工程安装调试所需的人工工种、工日、定额单价等因素,编制人工费清单,然后计算出人工费。
3. 机械费计算机械费的计算方法通常采用定额计价法,即根据工程安装调试所需的机械设备种类、规格、台班、定额单价等因素,编制机械费清单,然后计算出机械费。
4. 其他费用计算其他费用的计算方法通常采用比例计价法,即根据工程安装调试的总费用,按照一定的比例计算出其他费用。
三、工程安装调试费的影响因素1. 工程规模工程规模的大小直接影响工程安装调试费的多少。
规模越大,所需材料、人工、机械等成本越高,工程安装调试费也越高。
电气中系统调试费的计取
电气中系统调试费什么情况下需要计取安装工程的调试有一个明显的规则就是按照实际发生计取的。
详细的计算规则为:2、电气调试所需的电力消耗已包括在估价表内,一般不另计算。
但10kW以上电机及发电机的启动调试费用的蒸汽、电力和其他动力能源消耗及变压器空载试运转的电力消耗,另行计算。
3、供电桥回路的断路器、母线分段断路器,均按独立的送配电设备系统计算调试费。
4、送配电设备系统调试,系按一侧有一台断路器考虑的,若两侧均有断路器时,则应按两个系统计算。
5、送配电设备系统调试,适用于各种供电回路(包括照明供电回路)的系统调试。
凡供电回路中带有仪表、继电器、电磁开关等调试元件的(不包括闸刀开关、保险器),均按调试系统计算。
移动式电器和以插座连接的家电设备业经厂家调试合格、不需要用户自调的设备均不应计算调试费用。
6、一般的住宅、学校、办公楼、旅馆、商店等民用电气的工程的供电调试按下列规定:(1)配电室内带有调试元件的盘、箱、柜和带有调试元件的照明主配电箱,应按供电方式执行相应的“配电设备系统调试”子目。
(2)每个用户房间的配间箱(板)上虽装有电磁开关等调试元件,但如果生产厂家已按固定的常规参数调整好,不需要安装单位进行调试就可直接投入使用的,不得计取调试费用。
(3)民用电度表的调整校验属于供电部门的专业管理,一般皆由用户向供电局订购调试完毕的电度表,不得另外计算调试费用。
7、变压器系统调试,以每个电压侧有一台断路器为准,多于一个断路器的按相应电压等级送配电设备系统调试的相应项目另行计算。
8、干式变压器,执行相应容量变压器调试子目乘以系数0.8。
9、特殊保护装置,均以构成一个保护回路为一套,其工程量计算规定如下:(1)发电机转子接地保护,按全厂发电机共用一套考虑。
(2)距离保护,按设计规定所保护的送电线路断路器台数计算。
(3)高频保护,按设计规定所保护的送电线路断路器如数计算。
(4)零序保护,按发电机、变压器、电动机的台数或送电线路断路器的台数计算。
-电气调试工程量计算规则
-电气调试工程量计算规则————————————————————————————————作者:————————————————————————————————日期:电气调试工程量计算规则1、电力变压器系统是指变压器本体、各电压线圈所连着的高压开关及隔离开关、电流互感器、测量仪表和继电保护等一次回路及二次回路的总称。
电力变压器系统电气调整工作内容包括:①变压器本体特性试验,配合吊芯检查试验,配合干燥试验,绕组电阻测定,变比测定,油的试验和鉴定,冲击及定相试验等。
②元件的试验、调整,如油断路器合闸及跳闸线圈的试验等。
油断路器动作电流,动作电压,跳闸及合闸速度测定,隔离开关接触电阻测定(110kv以上),电流互感器变比,伏-安特性,抽头电阻测定,仪表、继电器的检查,风冷装置的试验等。
③二次回路(包括继电保护及控制回路)的检查、试验和调整,如差动保护,过流保护,低电压保护装置及控制回路的通电检验(严格的应称为一次电流及工作电压检查),但不包括特殊保护及自动装置的试验、调整。
电力变压器系统调试不包括避雷器、自动投入装置、特殊保护装置和接地装置的调试。
2、送配电装置系统电气调试包括断路器、隔离开关、电流互感器、电抗器等一次设备及继电保护、测量仪表等二次回路的试验、调整。
该调试项目仅考虑了一般的继电保护装置(如保护过负荷的电流保护和保护短路的电流保护),不包括特殊保护及自动装置投入的试验调整。
①送配电装置系统调试适用于母线联络、母线分段、断路器回路,如设有母线保护时,母线分段断路器回路,除执行一个系统的送配电装置调试外,还要再执行一个母线调试。
②送配电装置系统调试不包括特殊保护及自动装置的调整。
所谓特殊保护装置是指电力方向保护,距离保护,高频保护及线路横联差动保护;所谓的自动装置是指备用电源自动投入,自动重合闸装置。
如采用这些保护装置和自动装置时,则应单独列项,数量与送配电装置“系统”数一致。
③380v及3~6kv电动机馈电回路设备(如开关柜或配电盘)的调试,已包括在电机检查接线及调试清单项目中。
电力安装调试工程施工阶段成本控制分析
电力安装调试工程施工阶段成本控制分析电力安装调试工程是工程建设中不可或缺的一环,它涉及到电力系统的搭建和调试,直接关系到工程的安全和运行。
在电力安装调试工程的施工阶段,成本控制是一个非常重要的问题。
本文将从成本控制的角度,对电力安装调试工程的施工阶段进行分析,探讨如何有效控制成本,提高工程的效益。
一、施工阶段成本构成电力安装调试工程的施工阶段成本主要包括人工成本、材料成本、设备成本、机械使用费和管理费等几个方面。
1. 人工成本在电力安装调试工程的施工阶段,人工成本是不可避免的。
包括电工、工程师、技术人员等的工资、福利费用、社会保险费用等。
对于人工成本的控制,可以通过合理安排施工人员的使用,避免人力资源的浪费;对于技术人员的培训和提高技能水平,可以提高工作效率和质量,从而降低人工成本。
2. 材料成本电力安装调试工程所需的材料种类繁多,包括电缆、电线、开关、插座、配电箱等。
对于材料成本的控制,可以通过合理选材、合理采购,减少浪费;对于材料的存储和运输,做好规划和管理,避免损耗;注重材料的质量和品牌,可减少因材料质量问题带来的后期维修和更换成本。
3. 设备成本在电力安装调试工程的施工阶段,可能需要使用一些特殊的设备,比如起重机、吊装设备、检测设备等。
对于设备成本的控制,可以通过合理租赁设备,避免购买大量设备造成的资金压力;对于设备的使用和维护,做好规划和管理,延长设备的使用寿命。
4. 机械使用费5. 管理费在电力安装调试工程的施工阶段,管理费用是必不可少的。
包括项目管理人员的工资、差旅费、办公费用等。
对于管理费的控制,可以通过精简管理层次,减少管理人员的使用;合理规划和安排管理费用的使用,做到精打细算。
二、成本控制策略在电力安装调试工程的施工阶段,为了控制成本,提高工程的效益,可以采取一些措施和策略。
1. 做好预算管理在电力安装调试工程施工阶段,事先制定好合理的预算,包括人工费、材料费、设备费等各项费用的预算,以及施工期间可能出现的变动和意外情况的预算,做到有备无患。
电气安装造价计算方式
电气安装造价计算方式电气安装造价计算方式电气安装工程造价是工程造价的重要组成部分,需要随着建筑业的迅速发展而发展,因此,迫切需要大量从事电气工程造价工作的专业人才。
下面由店铺为大家分享电气安装造价计算方式,欢迎大家阅读浏览。
一、变压器及配电设备1.变压器安装及干燥,按不同电压等级、不同容量分别以“台”为计量单位。
2.变压器油过滤,以“吨”为计量单位,其计算方法如下:(1)变压器安装,定额赊不包括绝缘油的过滤。
需过滤时,可按制造厂提供的油量计算。
(2)油断路器及其它充油设备的绝缘油过滤,可按制造厂规定的充油量计算。
计算公式:油过滤数量(吨)=设备油重(吨)×(1+损耗率)3.断路器、负荷开关、电流互感器、电压互感器、耦合电容器、阻波器、电力电容器的安装以“台”为计量单位。
4.隔离开关、熔断器、避雷器、电抗器的安装,以“组”为计量单位,每组按三相计算。
5.结合滤波器的安装,以“套”为计量单位。
每套包括结合滤波器和单极刀闸安装;不包括抱箍、钢支架、紫铜母线的安装,另套本册定额相应项目。
6.支持电容器、阻波器等高压设备的安装,定额内均不包括绝缘台的安装,应另按施工图设计套用相应项目。
7.成套高压配电柜的安装,以“台”为计量单位。
未包括基础槽钢、母线及引下线的配制安装。
8.配电设备安装的支架,抱箍及延长轴、轴套、间隔板和配电箱(板),按施工图设计的需要量计算。
二、母线、绝缘子1.县式绝缘子串安装,指垂直安装的提挂跳线、引下线或阻波器等设备用的绝缘子串,按单、双串分别以“串”为计量单位。
耐张绝缘子串的安装,已包括在软母线安装定额内。
2.软母线安装,指直接由耐张绝缘子串悬挂的部分,以“跨//三相”为计量单位。
设计跨距不同时,不得调整。
导线、绝缘子、线夹、弛度调节金具、均压环、间隔棒等,均按施工图设计用量计算。
3.软母线引下线安装,指由T型线夹或并槽线夹从软母线引向设备的连接线,以“组”为计量单位,每三相为一组;软母线经终端耐张线夹引下(不经T型线夹或并槽线夹引下)与设备连接的部分均执行引下线定额,不得换算。
