窗帘盒窗台板的制作与安装技术交底

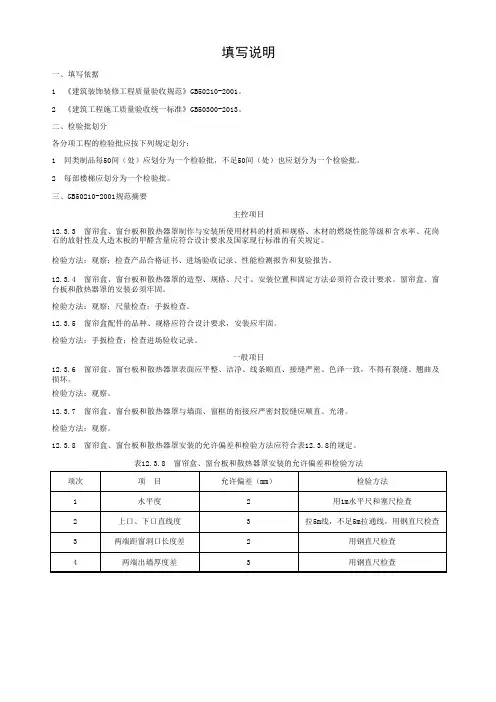

03120201窗帘盒和窗台板制作与安装检验批

填写说明
一、填写依据
1 《建筑装饰装修工程质量验收规范》GB50210-2001。
2 《建筑工程施工质量验收统一标准》GB50300-2013。
二、检验批划分
各分项工程的检验批应按下列规定划分:
1 同类制品每50间(处)应划分为一个检验批,不足50间(处)也应划分为一个检验批。
2 每部楼梯应划分为一个检验批。
三、GB50210-2001规范摘要
主控项目
12.3.3 窗帘盒、窗台板和散热器罩制作与安装所使用材料的材质和规格、木材的燃烧性能等级和含水率、花岗石的放射性及人造木板的甲醛含量应符合设计要求及国家现行标准的有关规定。
检验方法:观察;检查产品合格证书、进场验收记录、性能检测报告和复验报告。
12.3.4 窗帘盒、窗台板和散热器罩的造型、规格、尺寸、安装位置和固定方法必须符合设计要求。
窗帘盒、窗台板和散热器罩的安装必须牢固。
检验方法:观察;尺量检查;手扳检查。
12.3.5 窗帘盒配件的品种、规格应符合设计要求,安装应牢固。
检验方法:手扳检查;检查进场验收记录。
一般项目
12.3.6 窗帘盒、窗台板和散热器罩表面应平整、洁净、线条顺直、接缝严密、色泽一致,不得有裂缝、翘曲及损坏。
检验方法:观察。
12.3.7 窗帘盒、窗台板和散热器罩与墙面、窗框的衔接应严密封胶缝应顺直、光滑。
检验方法:观察。
12.3.8 窗帘盒、窗台板和散热器罩安装的允许偏差和检验方法应符合表12.3.8的规定。
表12.3.8 窗帘盒、窗台板和散热器罩安装的允许偏差和检验方法。
窗帘盒制作安装工艺

窗帘盒制作安装工艺一、材料要求1.木材及制品:一般采用红、白松及硬杂木干燥料,含水率不大于12%,并不得有裂缝、扭曲等现象;通常由木材加工厂生产半成品或成品,施工现场安装。
2.五金配件:根据设计选用五金配件,窗帘轨等。
3.金属窗帘杆:一般设计指定图号、规格和构造形式等。
二、主要机具1.手电钻,小电动台锯。
2.木工大刨子、小刨子、槽刨、小木锯、螺丝刀、凿子、冲子、钢锯等。
三、作业条件有吊顶采用暗窗帘盒的房间,吊顶施工应与窗帘盒安装同时进行。
四、操作工艺1.工艺流程定位与划线→预埋件检查和处理→核查加工品→安装窗帘盒(杆)2.定位与划线:安装窗帘盒、窗帘杆,应按设计图要求进行中心定位,弹好找平线,找好构造关系。
3.预埋件检查和处理:找线后检查固定窗帘盒(杆)的预埋固定件的位置、规格、预埋方式是否能满足安装固定的要求,对于标高、平度、中心位置、出墙距离有误差的应采取措施进行处理。
4.核查加工品:核对已进场的加工品,安装前应核对品种、规格、组装构造是否符合设计及安装的要求。
5.窗帘盒(杆)安装:1)安装窗帘盒:先按平线确定标高,划好窗帘盒中线,安装时将窗帘盒中线对准窗口中线、盒的靠墙部位要贴严、固定方法按个体设计。
2)安装窗帘轨:窗帘轨有单、双或三轨道之分。
当窗宽大于1200mm时,窗帘轨应断开,断开处煨弯错开,煨弯应平缓曲线,搭接长度不小于200mm。
明窗帘盒一般先安轨道。
重窗帘轨应加机螺丝;暗窗帘盒应后安轨道。
重窗帘轨道小角应加密间距,木螺丝规格不小于30mm。
轨安装后保持在一条直线上。
3)窗帘杆安装:校正连接固定件,将杆或铁丝装上,拉于固定件上。
做到平、正同房间标高一致。
一、质量标准1.保证项目1)木窗帘盒制品的树种、材质等级、含水率和防腐处理必须符合设计要求和现行《木结构工程施工及验收规范》的规定。
2)木窗帘盒及窗帘轨安装必须牢固、无松动现象。
3)窗帘杆的选材必须符合设计规定的规格,支固件必须牢固。
窗台板安装施工工艺

窗台板安装施工工艺
一、施工准备
1、主体结构施工完毕,经验收合格。
2、检查洞口尺寸及标高是否符合设计要求。
3、按图纸要求弹好窗口中线,并弹好+500mm线。
4、检查窗台板,缺棱掉角不能使用。
二、施工工艺
1、清理基层,对于残存在基层的砂浆粉渣、灰尘、油污等清理干净,并提前浇水湿润。
2、20mm厚1∶3水泥砂浆打底,用木抹子搓毛。
3、窗台板的安装
①安装窗台板时,窗台板与底层砂浆要充分粘结。
②用窗台板中线对准窗口中线,达到两端伸出窗框的长度一致。
③挑出墙面的尺寸一致。
④拉条通线,使得一层楼上的窗台板处在同一标高。
4、安装之后,窗台板表面清理干净。
三、质量标准
1、窗台板的造型、规格、尺寸、安装位置和固定方法符合设计要求,安装牢固。
2、窗台板的表面平整、洁净、线条顺直、接缝严密,不得有损坏。
3、窗台板与窗框、墙面的衔接严密,密封胶缝顺直光滑。
4、允许偏差
四、成品保护
1、人员施工时,禁止蹬踏窗台板。
2、严禁跳板搭设在窗台板上。
3、安装窗户时避免磕碰。
五、负责人员。

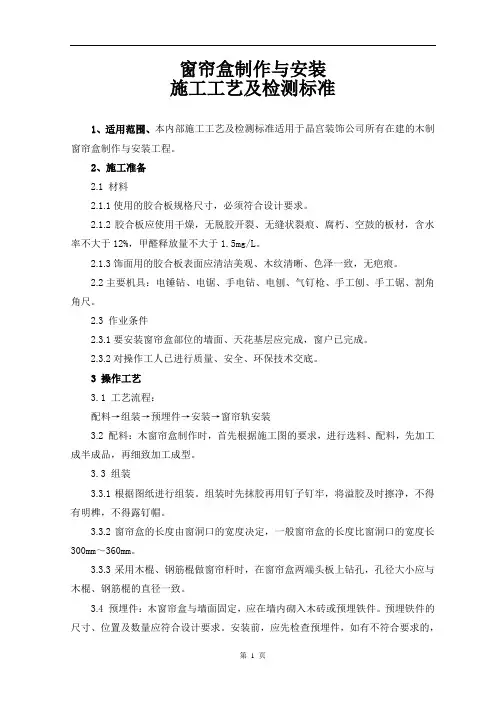

窗帘盒制作与安装施工工艺及检测标准

窗帘盒制作与安装施工工艺及检测标准1、适用范围、本内部施工工艺及检测标准适用于晶宫装饰公司所有在建的木制窗帘盒制作与安装工程。
2、施工准备2.1 材料2.1.1使用的胶合板规格尺寸,必须符合设计要求。
2.1.2胶合板应使用干燥,无脱胶开裂、无缝状裂痕、腐朽、空鼓的板材,含水率不大于12%,甲醛释放量不大于1.5mg/L。
2.1.3饰面用的胶合板表面应清洁美观、木纹清晰、色泽一致,无疤痕。
2.2主要机具:电锤钻、电锯、手电钻、电刨、气钉枪、手工刨、手工锯、割角角尺。
2.3 作业条件2.3.1要安装窗帘盒部位的墙面、天花基层应完成,窗户已完成。
2.3.2对操作工人已进行质量、安全、环保技术交底。
3操作工艺3.1 工艺流程:配料→组装→预埋件→安装→窗帘轨安装3.2 配料:木窗帘盒制作时,首先根据施工图的要求,进行选料、配料,先加工成半成品,再细致加工成型。
3.3 组装3.3.1根据图纸进行组装。
组装时先抹胶再用钉子钉牢,将溢胶及时擦净,不得有明榫,不得露钉帽。
3.3.2窗帘盒的长度由窗洞口的宽度决定,一般窗帘盒的长度比窗洞口的宽度长300mm~360mm。
3.3.3采用木棍、钢筋棍做窗帘杆时,在窗帘盒两端头板上钻孔,孔径大小应与木棍、钢筋棍的直径一致。
3.4 预埋件:木窗帘盒与墙面固定,应在墙内砌入木砖或预埋铁件。
预埋铁件的尺寸、位置及数量应符合设计要求。
安装前,应先检查预埋件,如有不符合要求的,应及时修整。
3.5 安装3.5.1安装时,根据室内的水平标线往上测量,确定窗帘盒安装标高;在同一墙面上有几个窗帘盒,安装时应拉通线,使其高度一致;将窗帘盒的中线对准窗洞口中线,使其两端伸出洞口的长度相同。
3.5.2用水平尺检查,使其两端高度一致。
窗帘盒靠墙部分应与墙面紧贴,无缝隙。
3.5.3根据预埋铁件的位置,在盖板上钻孔,用螺栓加垫圈拧紧。
以木砖为预埋件的,用钉子或木螺丝进行固定。
3.6 窗帘轨安装木窗帘盒有明、暗两种,明窗帘盒整个露明;暗窗帘盒仰视部分露明。
窗台板安装施工工艺

2。3。2窗台板长超过1500mm时,除靠窗口两端下木砖或铁件外,中间应每500mm间距增理水砖或铁件;跨空窗台板应按设计要求的构造设固定支架。
2。3.3安装窗台板应在窗框安装后进行。窗台板与暖气罩连体的,应在墙、录:
7。1窗台板制品应有出厂合格证,根据制品不同,应有强度、含水率试验资料。
7.2安装质量检验评定资料。
8安全措施
8.1进入施工现场必须带好安全帽。
8。2高处作业必须系安全带。
8。3 施工用架必须搭设规范,经检查合格后方可使用。
8。4必须做好防水材料保管工作,防止火灾及污染.
交底人
接受交底人
质量检查员
注:附接受交底人全体人员名单
3操作工艺
3.1工艺流程:
定位与划线
→
检查预埋件
→
支架安装
→
窗台板安装
3。2定位与划线:根据设计要求的窗下框标高、位置,划窗台板的标高、位置线,同时核对暖气罩的高度,为使同房间或连通窗台板的标高和纵横位置一致,安装时应统一抄平,使标高统一无差.
3.3检查预埋件:找位与划线后,检查窗台板安装位置的预埋件,是否符合设计与安装的连接构造要求,如有误差应进行修正。
6应注意的质量问题
6.1窗台板插不进窗楼下帽头槽内:施工前应检查窗台板安装的条件,施工时应坚持预装,符合要求后进行固定。
6.2窗台板底垫不实:捻灰不严;木制、金属窗台板找平条标高不一致、不平;施工中认真做每道工序,找平.垫实、捻严、固定牢靠。跨空窗台板支架应安装平正,使支架受力均匀.
6.3多块拼接窗台板不平、不直:加工窗台板长、宽超偏差,厚度不一致.施工时应注意同规格在同部位使用.
窗帘盒安装施工工艺

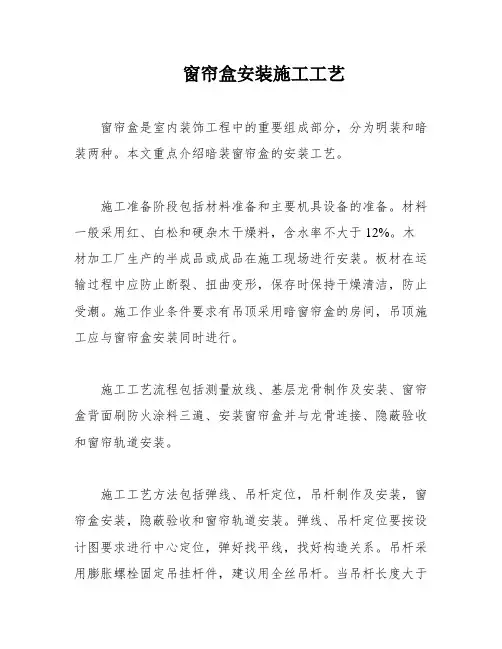

窗帘盒安装施工工艺窗帘盒是室内装饰工程中的重要组成部分,分为明装和暗装两种。
本文重点介绍暗装窗帘盒的安装工艺。
施工准备阶段包括材料准备和主要机具设备的准备。
材料一般采用红、白松和硬杂木干燥料,含水率不大于12%。
木材加工厂生产的半成品或成品在施工现场进行安装。
板材在运输过程中应防止断裂、扭曲变形,保存时保持干燥清洁,防止受潮。
施工作业条件要求有吊顶采用暗窗帘盒的房间,吊顶施工应与窗帘盒安装同时进行。
施工工艺流程包括测量放线、基层龙骨制作及安装、窗帘盒背面刷防火涂料三遍、安装窗帘盒并与龙骨连接、隐蔽验收和窗帘轨道安装。
施工工艺方法包括弹线、吊杆定位,吊杆制作及安装,窗帘盒安装,隐蔽验收和窗帘轨道安装。
弹线、吊杆定位要按设计图要求进行中心定位,弹好找平线,找好构造关系。
吊杆采用膨胀螺栓固定吊挂杆件,建议用全丝吊杆。
当吊杆长度大于1500时,应设置反支撑。
窗帘盒安装时,先按平线确定标高,划好窗帘盒中线,安装时将窗帘盒中线对准窗口中线、盒的靠墙部位要贴严、固定方法按个体设计。
安装前窗帘盒要做防火处理。
隐蔽验收要经过自检、互检、专检质量合格后,及时组织有关人员进行验收,并办理相应手续。
窗帘轨道的安装要根据设计要求进行安装。
以上是窗帘盒的安装工艺流程和方法,需要注意的是,在施工过程中要严格按照要求进行操作,确保施工质量和安全。
文章格式已经修正,以下是小幅度改写后的文章:窗帘轨道有单轨、双轨或三轨道之分。
当窗宽大于1200mm时,窗帘轨道应断开煨弯错开,煨弯应成缓曲线,搭接长度不小于200mm。
明窗帘盒一般在盒上先安装轨道。
如果是重窗帘,轨道应加机螺丝固定。
暗窗帘盒应后安装轨道。
重窗帘轨道小角应加密间距。
木螺丝规格不小于30mm。
轨道应保持在一条直线上。
现场制作窗帘盒安装的施工工艺流程为定位与划线、制作窗帘盒安装、木龙骨固定件安装和窗帘盒加固。
定位与划线应按设计图要求进行中心定位,弹好找平线,找好构造关系。
制作窗帘盒应根据设计尺寸进行裁板并组装窗帘盒。
窗台板制作与安装施工工艺0102

窗台板安装施工工艺标准适用范围本工艺标准适用于一般建筑和高级建筑工程中,窗台板的安装工程。
编制参考标准及规范(1)《胶合板、普通胶合板检验规则》GB9846-88(2)《胶合板、普通胶合板外观分等技术条件》GB9846.5-2004(3)《民用建筑工程室内环境污染控制规范》GB50325-2001(2006版)(4)《室内装饰材料有害物质限量十个国家强制性标准》GBl8581-2001(5)《建筑工程施工质量验收统一标准》 GB50300-2001(6)《建筑装饰装修工程施工质量验收规范》 GB50210-2001施工准备(1) 技术准备熟悉施工图纸,作好施工准备。
(2) 材料准备1) 窗台板制作材料的不同一般有以下几种:木制窗台板、水泥窗台板、水磨石窗台板、天然石材窗台板和金属窗台板。
2) 窗台板制作材料的品种、材质、颜色应按设计选用,木制品应经烘干,控制含水率在12%以内,并做好防腐处理,不允许有扭曲变形。
3) 安装固定一般用角钢或扁钢做托架或挂架;窗台板的构造一般直接装在窗下墙侧面,用砂浆或细石混凝土稳固。
(3)机具准备1) 电动机具:电焊机、电动锯石机、手电钻。
2) 手用工具:大刨子、小刨子、小锯、锤子、割角尺、橡皮锤、靠尺板、20号铅丝和小线、铁水平尺、盒尺、螺丝刀。
(4)作业条件1) 窗帘盒的安装已经完成。
2) 窗台表面按要求已经清洁干净。
3) 安装窗台板的窗下墙,在结构施工时应根据选用窗台板的品种,预埋木砖或铁件。
4) 窗台板长超过1500mm时,除靠窗口两端下木砖或铁件外,中间应每500mm间距增理水砖或铁件;跨空窗台板应按设计要求的构造设固定支架。
关键质量控制点(1) 技术关键要求1) 施工图纸已按设计要求准备完毕并经过有关方面批准。
2) 编制可行的施工方案并对操作工人进行安全技术交底。
(2) 材料质量关键要求1) 窗台板使用的木材、人造板、石材、金属制品等,严格按要求选购,进场时履行验收手续,查验各种质量保证证书、检测报告。
窗帘盒窗台板制作安装施工方案

窗帘盒、窗台板制作安装工程一、材料要求:制作材料的品种、材质、颜色应按设计选用,一般采用红、白松及硬杂木干燥料,含水率不大于12%,并做好防腐处理,并不得有裂缝、扭曲等缺陷;安装固定材料一般用木龙骨、角钢或扁钢。
窗台板材料有:木材、水磨石、天然石材、金属等。
二、主要机具:主要机具包括:电焊机、云石锯、手电钻、电锤、砂轮锯、钢板锉大刨子、小刨子、小锯、钢锯、锤子、凿子、冲子、割角尺、橡皮锤、靠尺板、小线、水平尺、螺丝刀、气钉枪等。
三、作业条件:1 窗帘盒安装:室内抹灰完毕。
无吊顶采用明窗帘盒的房间,应安装好窗框;有吊顶采用暗窗帘盒的房间,吊顶施工应与窗帘盒同时进行。
2 窗台板安装:安装窗台板应在窗框安装完成后进行。
窗台板超过1500㎜时,跨空窗台板应按设计要求设支架。
四、工艺流程:(一)窗帘盒:1 预制窗帘盒安装:(1)定位与划线:安装窗帘盒、窗帘杆,应按设计图要求进行中心定位,弹好找平线,找好构造关系。
(2)预埋件检查和处理:找线后检查固定窗帘盒的预埋固定件的位置、规格、预埋方式是否能满足安装固定的要求,对于标高、平度、中心位置、出墙距离有误差的应采取措施进行处理。
(3)核查加工品:核对已进场的加工品,安装前应核对品种、规格、组装构造是否符合设计及安装要求。
(4)安装窗帘盒:先按平线确定标高,划好窗帘盒中线,安装时将窗帘盒中线对准窗口中线,窗帘盒的靠墙部位要贴严,固定方法按设计要求。
(5)安装窗帘轨:窗帘轨有单轨、双轨或三轨道之分,当窗宽大于1200㎜时,窗帘轨应断开煨弯错开,煨弯应成缓曲线,搭接长度不小于200㎜;明窗帘盒一般在盒上先安装轨道,如为重窗帘时,轨道应加机螺丝固定;暗窗帘盒应后安装轨道,重窗帘轨道小角应加密间距,木螺丝规格不小于30㎜。
轨道应保持在一条直线上。
2 现场制作窗帘盒安装:(1)定位划线:应按设计图要求进行中心定位,弹好找平线,找好构造关系。
(2)制作窗帘盒:根据设计尺寸进行裁板并组装窗帘盒。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
窗帘盒窗台板的制作与安
装技术交底
Final approval draft on November 22, 2020
一、材料要求:
1.木材及制品:
(1)窗帘盒制作与安装所使用的材料和规格、木材的阻燃性能等级和含水率(含水率不大于12%)及人造板的甲醛含量应符合设计要求和国家现行标准的有关规定.
(2)防腐剂、油漆、钉子等各种小五金必须符合设计要求.并做好防腐处理,并不得有裂缝、扭曲等缺陷.窗台板材料:按照施工图纸材质及位置进行安装.
二、主要机具:
主要机具包括:云石锯、手电钻、电锤、砂轮锯、钢板锉大刨子、小刨子、手锯、钢锯、锤子、凿子、冲子、割角尺、橡皮锤、靠尺板、小线、水平尺、螺丝刀、气钉枪等.
三、作业条件:
1.窗帘盒安装:
室内抹灰完毕;无吊顶采用明窗帘盒的房间,应安装好窗框;有吊顶采用暗窗帘盒的房间,吊顶施工应与窗帘盒同时进行.
2.窗台板安装:
安装窗台板应在窗框安装完成后进行.
四、工艺流程:
(一)窗帘盒:
1.现场制作窗帘盒安装:
.
(2)
制作窗帘盒:根据施工图尺寸进行裁板并组装窗帘盒.
(3) 安装木龙骨固定件:依据定位线在结构墙面用电锤打孔,间距600㎜,并下木楔,木楔经过防火防腐处理,采用木螺丝或直钉固定木龙骨(木龙骨使用小木方或大芯板条),根据窗帘盒进深尺寸在楼板处固定吊杆,吊杆间距1000㎜,吊杆下端连接吊挂件.
(4) 安装窗帘盒:窗帘盒靠墙一侧用气钉及木螺丝与木龙骨固定,侧面与吊挂件用自攻螺丝固定.
(二)窗台板:
1.工艺流程:
2(1)定位与弹线:
根据施工图纸确定窗台板标高、位置,对窗台板的标高进行弹线(将墨斗线弹在窗下框上).为使同一房间的连通窗台板保持标高和纵、横位置一致,安装时应拉通线或使用红外水平仪找平,使安装成品达到横平竖直.
3.铺设找平砂浆:
铺设找平层砂浆:根据标高线,定出窗台板结合层厚度,铺1:3(质量比(每立方米):水泥为401kg;砂子:1593kg)找平层干硬性水泥砂浆(干硬程度以手捏成团落地即散为宜).找平层厚度宜高出石材底面标高3-4mm.铺设干硬性砂浆时应随拌随用,初凝前用完,防止影响粘结质量.
4.窗台板安装
窗台板铺装前先进行试铺,用橡皮锤敲击木垫板,振实砂浆至铺设高度后,将窗台板掀起移至一旁,检查干硬性砂浆上表面与板材之间是否吻合,如发现有空缺之处,应用干硬性砂浆填补,然后正式镶铺.先在干硬性水泥沙浆找平层上满浇一层水灰比0.5的素水泥浆结合层,再将窗台板块进行铺装,安放时四角同时往下落,用橡皮锤轻击木垫板,根据水平标高线用水平尺或红外水平仪找平.
五、质量标准:
(一)主控项目:
1.窗帘盒、窗台板制作与安装所使用材料的材质和规格、符合设计要求及国家标准的有关规定. 2.窗帘盒、窗台板的造型、规格、尺寸、安装位置和固定方法必须符合设计要求.
3.窗帘盒配件的品种、规格应符合设计要求,安装应牢固.
(二)一般项目:
1.窗帘盒、窗台板表面应平整、洁净、线条顺直、接缝严密、色泽一致,不得有裂缝、翘曲及损坏.
2.窗帘盒、窗台板与墙面、窗框的衔接应严密,密封胶缝应顺直、光滑.
3.窗帘盒、窗台板安装的允许偏差及检验方法应符合下表的规定.
六、成品保护:
1.窗帘盒:
安装时不得踩踏散热器片及窗台板,严禁在窗台板上敲击撞碰以防损坏.
2.窗台板:
安装窗台板时,应保护已完成的工程项目,不得因操作损坏地面、窗洞、墙角等成品.窗台板进场后应妥善保管,做到木制品不受潮.安装好的成品应有保护措施,做到不破损、不污染.
七、应注意的问题:
(一)窗帘盒:
1.窗帘盒安装不平、不正、两端伸出的长度不一致:主要是找位、弹尺寸线不认真,预埋件安装不准,调整处理不当.安装前做到划线准确,安装量尺必须使标高、两端伸出尺寸一致,中心线准确.
2.窗帘轨道脱落:多数由于盖板太薄或螺丝松动造成.一般盖板厚度不宜小于15㎜,薄于15㎜的盖板应用机螺丝固定窗帘轨.
3.窗帘和迎面板扭曲:加工时木材干燥不好,入场后存放受潮.安装时应及时刷清油漆一道.(二)窗台板:
1.窗台板插不进窗框下冒头槽内:施工时先进行预装,符合要求后再进行固定.
2.窗台板底部尘土清理不干净,粘接层空鼓.多块窗台板拼接不平、不直,厚度不一致:施工时应注意同规格使用.。
