变配电工程施工图预算
20kV及以下配电网工程建设预算编制与计算规定差异分析

建第设1 节预:算主费变用构压成器及系计统算部规分定变化
1. 建筑安装工程费计算规定调整
1.3 间接费-规费
注:1)缴费费率是指工程所在地省(自治区、直辖市)级社会保障机构颁布的以工程总额为基数计取的基本养老保险、 失业保险、基本医疗保险、生育保险、工伤保险费率之和。
2)住房公积金缴费费率按照工程所在省(自治区、直辖市)政府部门公布的费率执行。
计算规定:按照有关法律、法规、国家行政主管部门规定的补偿标准或项目法人与产权人签订的 补偿协议计算。
讨论:水土保持补偿费如何计算?
建第设1 节预:算主费变用构压成器及系计统算部规分定变化
3. 其他费用计算规定调整
3.1.3 拆除物返库运输费(新) 拆除物返库运输费是指拆除工程中所拆除的设备、材料自拆除现场堆放地运输至项目管理单位指定的
建第设1 节预:算主费变用构压成器及系计统算部规分定变化
3. 其他费用计算规定调整
1.建设场地征用及清理费
1.1 土地征用费(调)
1.2 施工场地租用费
1.3 迁移补偿费
1.4 余物清理费
1.5 线路通道清理及补偿费(调)
1.6 水土保持补偿费(新)
1.7拆除物返库运输费(新)
2.项目管理费
其他费用构成
计算规定: 设备运输方式均按照公路运输考虑,运输距离应按照设备供货商供货地点到集中储备仓库或施工现场指
定地点的实际运输距离计算。 公路运杂费费率:公路运输的运距在50km以内费率为1.06%;运距超过50km时,每增加50km费率增加
0.35%,不足50km按50km计取。 注:铁路、水路等其他运输方式可参照《电网工程建设预算编制及计算规定》进行计列。
地区分类
Ⅰ
施工图预算

第五章施工图预算第一节概述一、施工图预算的作用1.施工图预算最主要的作用就是为建筑安装产品定价准确的施工图预算所确定的工程造价,即是建筑安装产品的计划价格。
由于建筑安装产品和施工生产的技术经济特点以及社会主义初级阶段建筑市场机制和价值规律的客观要求,建筑安装产品的计划价格,在现阶段仍然是按编制工程预算的特殊计价程序来计算和确定。
以此所确定的工程造价,能为编制基本建设计划,考核基本建设投资效益提供可靠的依据。
2.施工图预算是建设单位和建安企业经济核算的基础施工图预算是建安企业确定工程收入的依据,是工程预算成本的根据。
以此来对照工程的人工、材料、机械等费用的实际消耗,才能正确地核算其经济效益,便于进行成本分析,改善建设项目和施工企业的管理。
对于建设单位的经济核算和编制计划、决策,施工图预算也是主要的依据之一。
3.施工图预算是工程进度计划和统计工作的基础,是设备、材料加工订货的依据在工程建设计划编制中,工程项目和工程量的主要依据是工程建设预算的有关指标。
因此,检查与分析工程建设进度计划执行情况的工程统计,其口径应与计划指标取得一致,并与预算对口。
经过对比分析,才能反映出工程建设计划实际完成情况和所存在的问题,以及与企业收益的关系。
需加工订货和材料、设备的数量,应以预算的实物量指标作为控制的依据,防止盲目采购或加工而突破预算货币的指标。
4.施工图预算是编制工程招标标底和工程投标报价的基础工程建设实行招投标承包,是基本建设和建筑业改革的一项主要内容。
不论采取何种包干方式,都要以工程预算所确定的工程造价为基础,适当地考虑影响造价的各种动态因素后确定标底。
同样,投标单位投标报价仍然是以工程预算为基础,进而考虑本企业的实际水平,充分利用自身的优势和相应的投标报价策略而确定的。
二、施工图预算的编制依据和程序(一)施工图预算编制依据电气安装工程预算编制,是确定电气安装工程产品计划价格的必要的特定手段。
由于建筑安装产品本身的特殊性和复杂性,使得这种计价过程变得复杂。
南方电网公司35kV~±800kV交直流输变电工程设计费标准

中国南方电网有限责任公司二〇一七年三月南方电网公司35kV ~±800kV 交直流输变电工程设计费标准南方电网公司35kV~±800kV交直流输变电工程设计费标准根据国家发展改革委《关于进一步放开建设项目专业服务价格的通知》(发改价格[2015]299号)要求,为了合理确定工程设计费,有效控制工程总体投资,实施设计费与工程投资脱钩,南方电网公司于2016年1月发布了《35kV~±800kV交直流输变电工程设计招标限价标准(试行)》(南方电网基建[2016]5号)。
结合试用情况,南方电网公司组织了标准的修编,形成《35kV~±800kV交直流输变电工程设计费标准》。
一、使用说明1.标准以中国电力企业联合会《关于落实<国家发展改革委关于进一步放开建设项目专业服务价格的通知>的指导意见》(中电联定额[2015]162号)为指导,适用于南方电网公司投资的35kV~±800kV 交直流输变电基建工程可研估算、初步设计概算、施工图预算中设计费的计算。
2.与标准对应的设计工作范围及深度按南方电网公司设计管理的相关规定和要求执行。
3.输变电工程设计费由基本设计费和其它设计费组成,按下式计算:工程设计费=基本设计费+其他设计费。
基本设计费是指在工程设计中提供初步设计文件、施工图设计文件,并相应提供技术规范书、设计技术交底、工代服务、参加试运和竣工验收和工程总结等服务的费用。
其他设计费是指根据工程设计实际需要或者发包人要求提供相关服务的费用,包括总体设计费、施工图预算编制费、竣工图编制费等。
4.对于特别复杂引起设计工作量大幅增加的工程,如临近市区路径特别复杂的线路工程等,可根据实际情况在本标准基础上调增0~15%。
二、基本设计费(一)交直流变电工程交直流变电工程基本设计费由基本规模设计费、电气规模调整、建筑调整三个部分组成。
变电工程基本设计费=基本规模设计费±电气规模调整+建筑调整。
国网(基建3)957-2019 国家电网有限公司输变电工程施工图预算管理办法【范本模板】

规章制度编号:国网(基建/3)957—2019 国家电网有限公司输变电工程施工图预算管理办法第一章总则第一条为进一步规范公司输变电工程施工图预算管理,实现工程造价精准控制,依据国家有关法律、法规和《国家电网有限公司基建技经管理规定》,制定本办法。
第二条本办法所称的施工图预算是指根据施工图设计文件、预规及预算定额等计价依据、建设过程合同协议等相关资料编制的阶段性造价管理成果,是编制招标工程量清单及最高投标限价、过程造价管理、费用结算的重要依据.输变电工程施工图预算管理包括施工图预算的编制和审查,以及与概算、结算的数据对比等内容.第三条本办法规定了输变电工程施工图预算管理各有关单位和部门的工作职责,计划管理,编制与审核,质量管理,评价与考核,信息反馈等全过程管理内容。
第四条本办法适用于国家电网有限公司系统投资35千伏(含新建变电站同期配套10千伏送出线路工程)及以上输变电工程施工图预算管理工作,其它工程参照执行。
第五条施工图预算管理工作遵循“流程规范、标准统一、精准控制、管理闭环"的原则:(一)流程规范是指严格施工图预算编、审管理流程,规范施工图预算全过程管理。
(二)标准统一是指统一施工图预算管理标准、管理内容、管理流程、计价标准。
(三)精准控制是指强化设计质量管理,确保施工图设计深度满足招标工程量清单编制要求,实现精准确定合同价。
(四)管理闭环是指落实评价考核与责任追究,切实提高施工图预算管理质量。
第六条未完成施工图预算审核的项目,不得开展施工招标工作。
第二章职责分工第七条国网基建部管理职责:(一)负责公司系统输变电工程施工图预算归口管理,全面指导和组织开展公司系统施工图预算管理工作,制定施工图预算管理相关制度和办法;(二)负责施工图预算管理工作的监督、检查、考核和评价工作.第八条国网特高压建设部负责所辖范围内特高压交流、直流等工程的施工图预算管理工作.第九条省公司级单位(包括省、自治区、直辖市电力公司和直属建设公司,以下同)基建管理部门管理职责: (一)贯彻落实公司施工图预算管理有关要求,负责所辖业务范围内输变电工程施工图预算管理工作;(二)负责开展施工图预算计划管理工作,制定所辖工程施工图预算管理年度计划;(三)负责指导、检查、考核建设管理单位及省经研院的施工图预算管理工作;(四)定期向上级主管部门报送施工图预算推进应用实施情况.第十条建设管理单位(负责具体工程项目建设管理的省公司级单位、地市供电企业、县供电企业,以下同)管理职责:(一)贯彻落实公司输变电工程施工图预算管理有关要求,负责所辖业务范围内施工图预算的日常管理工作;(二)负责组织开展施工图预算的编制与审核工作;(三)施工图预算审核完成后,负责组织施工图预算管理成果的信息反馈和文件归档等工作;(四)配合开展施工图预算监督、检查等工作;(五)负责定期向上级主管部门报送施工图预算管理工作计划、进度、创新做法及实施问题等.第十一条业主项目部(项目管理中心)管理职责:(一)负责具体落实施工图预算管理要求,做好施工图预算编制与审核等相关工作;(二)负责收集工程可研、初设、环保、材料、设备等相关工程费用资料;(三)负责具体落实施工图预算管理的监督、检查等工作。
20KV及以下配电网工程建设预算编制与计算标准

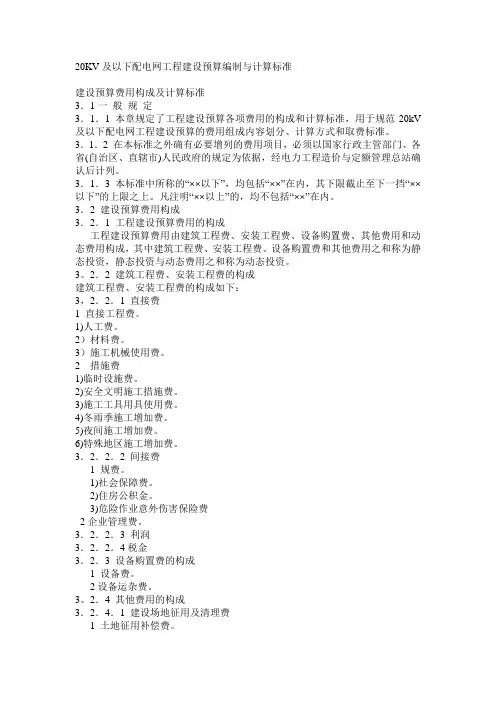

20KV及以下配电网工程建设预算编制与计算标准建设预算费用构成及计算标准3.1一般规定3.1.1 本章规定了工程建设预算各项费用的构成和计算标准,用于规范20kV 及以下配电网工程建设预算的费用组成内容划分、计算方式和取费标准。
3.1.2 在本标准之外确有必要增列的费用项目,必须以国家行政主管部门、各省(自治区、直辖市)人民政府的规定为依据,经电力工程造价与定额管理总站确认后计列。
3.1.3 本标准中所称的“××以下”,均包括“××”在内,其下限截止至下一挡“××以下”的上限之上。
凡注明“××以上”的,均不包括“××”在内。
3.2 建设预算费用构成3.2.1 工程建设预算费用的构成工程建设预算费用由建筑工程费、安装工程费、设备购置费、其他费用和动态费用构成,其中建筑工程费、安装工程费、设备购置费和其他费用之和称为静态投资,静态投资与动态费用之和称为动态投资。
3。
2.2 建筑工程费、安装工程费的构成建筑工程费、安装工程费的构成如下:3,2.2.1 直接费1 直接工程费。
1)人工费。
2)材料费。
3)施工机械使用费。
2 措施费1)临时设施费。
2)安全文明施工措施费。
3)施工工具用具使用费。
4)冬雨季施工增加费。
5)夜间施工增加费。
6)特殊地区施工增加费。
3.2.2.2 间接费1 规费。
1)社会保障费。
2)住房公积金。
3)危险作业意外伤害保险费2企业管理费。
3.2.2.3 利润3.2.2.4税金3.2.3 设备购置费的构成1 设备费。
2设备运杂费。
3。
2.4 其他费用的构成3.2.4.1 建设场地征用及清理费1 土地征用补偿费。
2余物清理费。
3施工场地租用费。
4线路施工赔偿费。
3.2.4.2 项目建设管理费1 项目管理经费。
2 招标费。
3工程监理费。
3.2.4.3 项目建设技术服务费1 工程勘察费。
2 工程设计费。
20KV及以下配电网工程建设预算编制与计算规定(无水印版)

20kV 及以下配电网工程建设预算编制与计算规定(2022年版)电力工程造价与定额管理总站2023年4月正文设计:张俊霞责编:匡野项目号:96481责校:朱丽芳成品:140mm*203mm版心:109mm*171mm 字数:30行*27字 正文字号:5号宋体 天22 地16 订21 切16图数:无本稿件为黑白本书所用的排版软件:WORD 2003 中国电力出版社更多配网22版定额资料请扫码下载国家能源局关于颁布《20kV及以下配电网工程定额和费用计算规定(2022年版)》的通知国能发电力〔2023〕20号各有关单位:为适应20kV及以下配电网建设工程管理发展的实际需要,科学反映物料消耗及市场价格变化情况,进一步统一和规范配电网工程计价行为,合理确定和有效控制配电网工程造价,国家能源局委托中国电力企业联合会组织编制完成《20kV及以下配电网工程建设预算编制与计算规定》《20kV及以下配电网工程估算指标》《20kV及以下配电网工程概算定额(建筑工程、电气设备安装工程、架空线路工程、电缆线路工程、通信及自动化工程)》《20kV及以下配电网工程预算定额(建筑工程、电气设备安装工程、架空线路工程、电缆线路工程、通信及自动化工程)》(以上4项统称《20kV 及以下配电网工程定额和费用计算规定(2022年版)》)。
现予以颁布实施,请遵照执行。
《20kV及以下配电网工程定额和费用计算规定(2022年版)》由中国电力企业联合会组织中国电力出版社出版发行。
国家能源局(印)2023年3月2日请扫码下载前 言《20kV及以下配电网工程建设预算编制与计算规定(2022年版)》(以下简称“本预规”)是《20kV及以下配电网工程定额和费用计算规定(2022年版)》的主要组成内容。
本预规是根据《国家能源局关于印发〈电力工程定额与造价工作管理办法〉的通知》(国能电力〔2013〕501号)文件的要求,围绕 20kV 及以下配电网建设面临的新形势和新要求,遵照国家法律、法规、规章、标准及电力行业相关规定,并结合配电网工程建设与管理的特点而制定。
国网输变电工程施工图预算审核流程

国网输变电工程施工图预算审核流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!国网输变电工程施工图预算审核流程在国网输变电工程中,施工图预算审核是确保工程质量和成本控制的重要环节。
蒙自配电工程施工报价

蒙自配电工程施工报价一、工程概况项目名称:蒙自配电工程工程地址:云南省蒙自市建设单位:蒙自市政府工程规模:该项目涉及蒙自市多个区域的配电线路和设备改造工程,总计涉及100座变电站和500公里的配电线路改造。
工程周期:预计工程周期为12个月二、工程内容及工程量1. 变电站改造1.1 变电站设备更换根据蒙自市城市用电负荷增长的需求,需更换100座变电站的设备,包括变压器、开关设备、电容器等。
具体变电站设备更换如下:- 35kV变电站:5座- 10kV变电站:30座- 配电变电站:65座1.2 变电站维护对100座变电站进行全面的维护,包括清洁、检修、保养等。
2. 配电线路改造2.1 配电线路新建在蒙自市新增500公里的配电线路,包括35kV、10kV等线路。
2.2 配电线路改造对蒙自市现有的配电线路进行改造,包括线路增容、延长、维修等。
3. 监控系统建设为变电站和配电线路建设监控系统,对供电情况进行实时监测和录像,确保供电安全稳定。
4. 其他对工程涉及到的其他设备或材料进行安装、改造等。
三、劳务工资工程所需的劳务工资包括工程师、技术人员、施工人员、安全员等,预计总共约需要100人。
四、材料费用工程所需的材料包括电缆、开关设备、变压器、电容器等,预计总费用为1000万元。
五、机械设备费用工程所需租赁的机械设备包括起重机、挖掘机、卡车等,预计总费用为200万元。
六、运输费用工程所需的运输费用包括材料的运输和机械设备的运输等,预计总费用为50万元。
七、差旅费用工程所需的差旅费用包括工程师、技术人员等出差费用,预计总费用为30万元。
八、税费工程所需缴纳的税费包括增值税、土地使用税、城建税等,预计总费用为50万元。
九、保险费用工程所需购买的保险费用包括工程施工保险、工程人身意外险等,预计总费用为20万元。
十、施工管理费用工程所需的施工管理费用包括工程管理咨询费、安全生产费等,预计总费用为50万元。
十一、其他费用工程所需的其他费用包括办公用品、水电费等,预计总费用为10万元。
