钢筋工比武实操试题
钢筋工理论试题和实操试题

钢筋工理论试题和实操试题一、填空题1、建筑施工中六类主要伤害事故是:高处坠落、________、__________、机械伤害、坍塌事故、火灾事故。
2、建筑施工中的“三宝”指:_________、__________、__________。
3、进入施工现场的作业人员,必须首先参加_________培训,__________合格后方可上岗作业,未经培训或考试不合格者,不得上岗作业。
4、进入施工现场的人员必须正确佩戴好__________,并系好__________,按照作业要求正确穿戴个人防护用品。
5、三不伤害是指:____________、____________、不被他人伤害。
6、建筑施工现场“四口”安全防护是指:___________、__________、电梯井口、通道口。
7、施工作业出现危险征兆时,作业人员应暂停___________,撤至安全区域,并立即向领导报告。
8、每台钢筋机械的接电必须做到:一机、___________、___________、一箱。
严禁同一个开关箱的一个漏电保护器同事控制及二台以上用电设备(含插座)。
9、特种作业人员(电气焊工)必须__________上岗,严禁无__________人员违章操作。
10、安全教育的目的是为了增强_____知识,提高______和______能力;11、我国安全生产管理方针是:_____、_____,_____;12、新工人进场必须进行_____、_____、_____三级安全教育,考试合格,方可上岗;13、在建工程的“三宝”是:_____、_____、_____,必须正确使用;14、“四口”是:通道口、、、,必须做好安全防护措施;15、“五临边”是:、、楼梯边、、,要有安全防护措施;16、进入施工现场必须戴好,扣好;正确使用用品;17、高空作业的高度是米以上,凡无设施的高空作业,必须系好;18、造成安全事故的主要原因是“三违”即:、违章指挥、违反;19、安全生产的“三不伤害”是:、我不被他人伤害、;20、非电工人员严禁电路设施;设备配电实行一机、一闸的原则;21、严禁上岗、在易燃易爆区域严禁或动用,动用前要先后作业;22、电工、起重司机、登高作业等特殊工种必须持操作证,方可上岗作业;23、上岗时不要放弃使用用品,有权阻止和作业的指令。
【2018-2019】钢筋工实操试题-word范文模板 (5页)

2)考核采用百分制,考核项目得分按试题比重进行折算。
(3)考核方式说明:该项目为实际操作,考核按评分标准及操作过程进行评分。 (4)测量技能说明:该项目主要测量考生对用快速脱模法生产围栏基础操作技能掌握的熟练程度。 3、考核时限
(1)准备时间:1min(不计入考核时间)。 (2)正式操作时间:25min。
3、外观分:纵筋,箍筋间距均匀,绑扎丝扣外观符合要求。(10分) 4、钢筋帮扎: 箍筋根数、间距符合图纸要求,并符合验标要求。(10分) 5、箍筋封口应交错放置。(10分)
6、绑扎丝松紧度:绑扎应牢固,丝扣应美观一致。(10分)
7、工序流程的合理性:安装、绑扎工序安排合理,便于工效提高。(10分) 8、安全文明施工:注意自己及他人的人身安全,无野蛮施工现象。(10分)
评分要点(100分)
(一)配料
1,箍筋外观及平整度不得变形,扭曲。(10) 2,几何尺寸应符合图纸,规范要求。(10) (二)绑扎及其他
1、速度分:第一名速度得满分,后面完成的选手每推迟二分钟,扣除一分。(15分)
2、符合图纸要求及规范要求得 5 分,基本符合要求得4 分,不符合要求得2分。(5分)
1、201Xmm内要求砌32皮砖,高度误差±10mm。 2、灰缝8-12mm。
3、垂直度:浑水墙允许偏差≦5mm。 4、灰浆饱满度:≧80%。
5、表面平整度浑水墙≦8mm、 清水墙≦5mm。 6、 浑水墙无舌头灰,清水墙刮缝扫墙。
篇四:钢筋工比武实操试题
钢筋工比武实操试题
钢筋工技能大赛自带工具清单
钢筋工技能大赛领料清单
② 横跨制作。 ③ 架体拼结。
抹灰工中级实操考核试题
准考证号: 姓名:总得分:
钢筋工综合技能考核试卷(一)

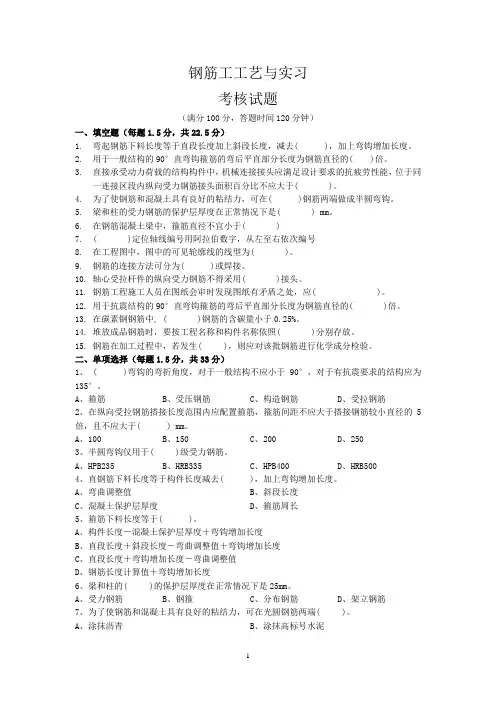

钢筋工工艺与实习考核试题(满分100分,答题时间120分钟)一、填空题(每题1.5分,共22.5分)1.弯起钢筋下料长度等于直段长度加上斜段长度,减去( ),加上弯钩增加长度。
2.用于一般结构的90°直弯钩箍筋的弯后平直部分长度为钢筋直径的( )倍。
3.直接承受动力荷载的结构构件中,机械连接接头应满足设计要求的抗疲劳性能,位于同一连接区段内纵向受力钢筋接头面积百分比不应大于( )。
4.为了使钢筋和混凝土具有良好的粘结力,可在( )钢筋两端做成半圆弯钩。
5.梁和柱的受力钢筋的保护层厚度在正常情况下是( ) mm。
6.在钢筋混凝土梁中,箍筋直径不宜小于( )7.( )定位轴线编号用阿拉伯数字,从左至右依次编号8.在工程图中,图中的可见轮廓线的线型为( )。
9.钢筋的连接方法可分为( )或焊接。
10.轴心受拉杆件的纵向受力钢筋不得采用( )接头。
11.钢筋工程施工人员在图纸会审时发现图纸有矛盾之处,应( )。
12.用于抗震结构的90°直弯钩箍筋的弯后平直部分长度为钢筋直径的( )倍。
13.在碳素钢钢筋中, ( )钢筋的含碳量小于0.25%。
14.堆放成品钢筋时,要按工程名称和构件名称依照( )分别存放。
15.钢筋在加工过程中,若发生( ),则应对该批钢筋进行化学成分检验。
二、单项选择(每题1.5分,共33分)1、 ( )弯钩的弯折角度,对于一般结构不应小于90°,对于有抗震要求的结构应为135°。
A、箍筋B、受压钢筋C、构造钢筋D、受拉钢筋2、在纵向受拉钢筋搭接长度范围内应配置箍筋,箍筋间距不应大于搭接钢筋较小直径的5倍,且不应大于( ) mm。
A、100B、150C、200D、2503、半圆弯钩仅用于( )级受力钢筋。
A、HPB235B、HRB335C、HPB400D、HRB5004、直钢筋下料长度等于构件长度减去( ),加上弯钩增加长度。
A、弯曲调整值B、斜段长度C、混凝土保护层厚度D、箍筋周长5、箍筋下料长度等于( )。
[VIP专享]钢筋工中级实操考核试题
![[VIP专享]钢筋工中级实操考核试题](https://img.taocdn.com/s3/m/dbf7cbe629ea81c758f5f61fb7360b4c2e3f2af7.png)

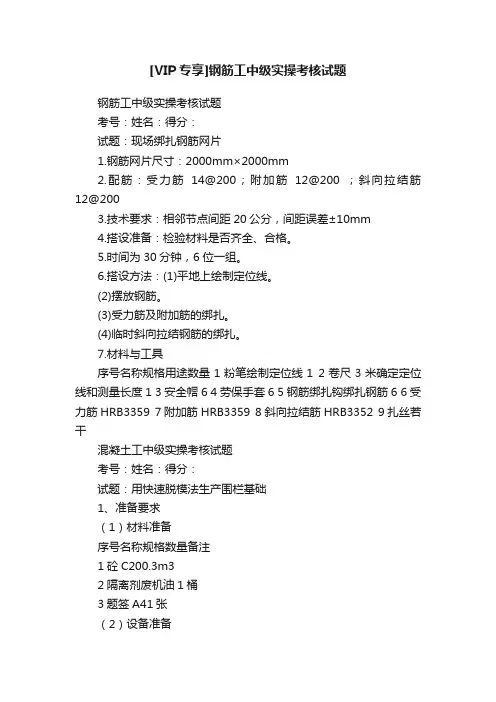

[VIP专享]钢筋工中级实操考核试题钢筋工中级实操考核试题考号:姓名:得分:试题:现场绑扎钢筋网片1.钢筋网片尺寸:2000mm×2000mm2.配筋:受力筋14@200;附加筋12@200 ;斜向拉结筋12@2003.技术要求:相邻节点间距20公分,间距误差±10mm4.搭设准备:检验材料是否齐全、合格。
5.时间为30分钟,6位一组。
6.搭设方法:(1)平地上绘制定位线。
(2)摆放钢筋。
(3)受力筋及附加筋的绑扎。
(4)临时斜向拉结钢筋的绑扎。
7.材料与工具序号名称规格用途数量1粉笔绘制定位线1 2卷尺3米确定定位线和测量长度1 3安全帽6 4劳保手套6 5钢筋绑扎钩绑扎钢筋6 6受力筋HRB3359 7附加筋HRB3359 8斜向拉结筋HRB3352 9扎丝若干混凝土工中级实操考核试题考号:姓名:得分:试题:用快速脱模法生产围栏基础1、准备要求(1)材料准备序号名称规格数量备注1砼C200.3m32隔离剂废机油1桶3题签A41张(2)设备准备序号名称规格数量备注1模具700×600×6001套(3)工、用、量具准备序号名称规格数量备注1振动棒φ501个2铁抹子270×1001把3木抹子50×5001把4铁锹平板1把5手锤5磅1把6钢卷尺3m1把注:未穿戴劳保用品不得参加考试。
2、操作考核规定及说明(1)操作程序:1)准备工作;2)清理模具;3)浇筑混凝土;4)抹面;5)修面。
(2)考试规定说明:1)如操作违章,将停止考核;2)考核采用百分制,考核项目得分按试题比重进行折算。
(3)考核方式说明:该项目为实际操作,考核按评分标准及操作过程进行评分。
(4)测量技能说明:该项目主要测量考生对用快速脱模法生产围栏基础操作技能掌握的熟练程度。
3、考核时限(1)准备时间:1min(不计入考核时间)。
(2)正式操作时间:25min。
(3)提前完成操作不加分,超时操作按规定标准评分。
钢筋工比武实操试题

钢筋工比武实操试题
钢筋工技能大赛自带工具清单
钢筋工技能大赛领料清单

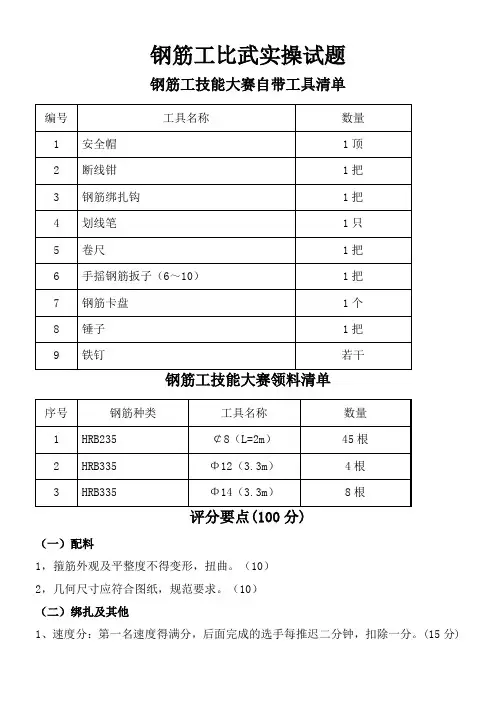

评分要点(100分)
(一)配料
1,箍筋外观及平整度不得变形,扭曲。
(10)
2,几何尺寸应符合图纸,规范要求。
(10)
(二)绑扎及其他
1、速度分:第一名速度得满分,后面完成的选手每推迟二分钟,扣除一分。
(15分)
2、符合图纸要求及规范要求得 5 分,基本符合要求得4 分,不符合要求得2分。
(5分)
3、外观分:纵筋,箍筋间距均匀,绑扎丝扣外观符合要求。
(10分)
4、钢筋帮扎: 箍筋根数、间距符合图纸要求,并符合验标要求。
(10分)
5、箍筋封口应交错放置。
(10分)
6、绑扎丝松紧度:绑扎应牢固,丝扣应美观一致。
(10分)
7、工序流程的合理性:安装、绑扎工序安排合理,便于工效提高。
(10分)
8、安全文明施工:注意自己及他人的人身安全,无野蛮施工现象。
(10分)
********电力建设工程有限责任公司
职工技能比武办公室
2012-2-15
注:
1、该柱较短可由选手一人完成,不需要助手。
2、该柱预计约(配料60min,,绑扎30min)可以完成。
钢筋加工的允许偏差
钢筋配料及绑扎检测评分表
工位号:总分:。
钢筋工实操考核

钢筋工实操考核
考试时间:150分钟
一、实操题目及评分标准

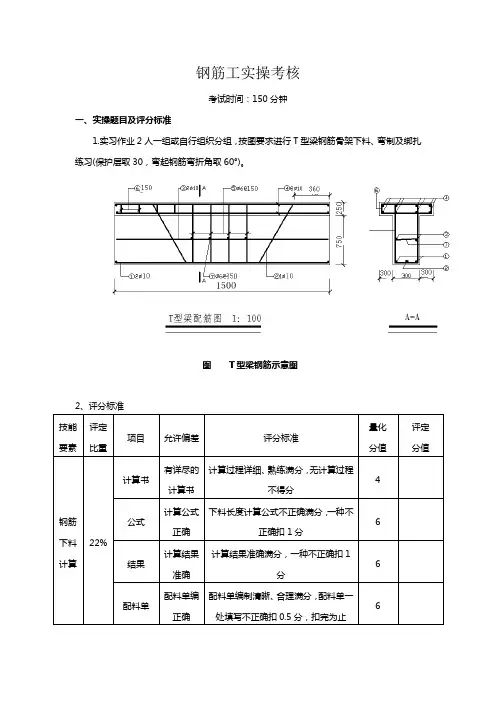

1.实习作业2人一组或自行组织分组,按图要求进行T型梁钢筋骨架下料、弯制及绑扎练习(保护层取30,弯起钢筋弯折角取60°)。
图T型梁钢筋示意图
技能要素评定
比重
项目允许偏差评分标准
量化
分值
评定
分值
钢筋
下料计算22%
计算书
有详尽的
计算书
计算过程详细、熟练满分,无计算过程
不得分
4 公式
计算公式
正确
下料长度计算公式不正确满分,一种不
正确扣1分
6 结果
计算结果
准确
计算结果准确满分,一种不正确扣1
分
6 配料单
配料单编
正确
配料单编制清晰、合理满分,配料单一
处填写不正确扣0.5分,扣完为止
6。
钢筋工考试试题及答案

钢筋工考试试题及答案一、选择题1. 钢筋工是建筑行业中的一种专业工种,主要负责以下哪项工作?A. 土方开挖B. 水泥制作C. 钢筋加工安装D. 瓦工施工答案:C. 钢筋加工安装2. 钢筋的主要材料是什么?A. 铁B. 钢C. 铝D. 铜答案:B. 钢3. 钢筋的直径常用的计量单位是什么?A. 毫米(mm)B. 厘米(cm)C. 米(m)D. 千米(km)答案:A. 毫米(mm)4. 钢筋的标准长度是多少?A. 3米B. 6米C. 9米D. 12米答案:B. 6米5. 钢筋加工时,通过什么工具来将钢筋进行弯曲?A. 锯子B. 榔头C. 钳子D. 弯箍机答案:D. 弯箍机二、填空题1. 钢筋的表面要求不能有_________、_________等缺陷。
答案:锈蚀、氧化2. 钢筋的加工应符合设计图纸的要求,钢筋的间距、弯曲位置等应符合_________的要求。
答案:构造要求3. 钢筋的纵向连接处要采用钢筋_________,以增强结构的整体强度。
答案:摩擦连接4. 钢筋的保护层是指钢筋与混凝土之间的_________。
答案:距离5. 钢筋的扭转连接通常采用_________连接方式。
答案:螺纹三、判断题1. 钢筋的材料主要选用钢,而不是铁。
答案:正确2. 钢筋的标准长度一般为9米。
答案:错误,标准长度为6米。
3. 钢筋的加工过程中可以出现锈蚀和氧化等表面缺陷,不会对施工产生影响。
答案:错误,钢筋表面要求不能有锈蚀、氧化等缺陷。
4. 钢筋的纵向连接通常采用焊接方式。
答案:错误,纵向连接处采用摩擦连接。
5. 钢筋的保护层是指钢筋与混凝土之间的距离。
答案:正确四、简答题1. 钢筋的加工过程中,你认为需要注意哪些问题?请简要描述。
答案:在钢筋加工过程中,需要注意以下几个问题:- 确认设计图纸中钢筋的规格、数量等要求。
- 确保钢筋的质量,表面不能有锈蚀、氧化等缺陷。
- 加工过程中要按照设计要求进行弯曲、剪切等加工操作,避免出现错误。
钢筋工技能大赛

达州市第二届建筑行业职业技能大赛《钢筋工》实操试题竞赛项目:制作一框架梁(图见下页)实作时间:100分钟竞赛规则:1、参赛选手自带好安全帽、手套等自备工具。
2、参赛选手应认真识图,按平法施工图示尺寸及说明制作。
3、参赛选手根据梁平法施工图对框架梁的各个尺寸进行计算(根据11G101-1规范)。
并计算准确才能进行下料,下料清单交裁判员。
4、钢筋弯制时应按顺序进行,即划线、试弯,弯曲成型。
5、未注明者均按现行国家有关施工规范要求操作。
6、参赛选手必须遵守赛场纪律,应在规定的工位区域内操作。
不得在赛场内交谈或相互帮助。
违者将给予提示警告直至取消比赛资格。
7、参赛选手操作完成后,需报告裁判员同意后方可离开现场。
每根梁钢筋配料清单钢筋编号直径所需长度根数1 φ25 13m 22 φ22 3m 13 φ20 21m 44 φ18 4m 25 φ14 3m 26 φ12 11m 27 φ8 60m注:每位选手钢筋绑扎丝3斤场地及设备1、现场按照要求搭建24个操作台架或马凳。
2、配置3台WG40-1型钢筋弯曲机;3台切断机。
3、其余工具及其设备由参赛选手自备。
《钢筋工》实操比赛评分表参赛编号姓名工位号开始时间结束时间成绩序号测定项目评分标准标准分备注得分1钢筋制作下料计算单按规范标准计算162 主筋端部锚固部分弯折角度为90度±2度 33 箍筋内净尺寸±3mm 104钢筋安装受力钢筋排距±2mm 105 箍筋间距±2mm 106 箍筋弯钩平直长度符合设计和规范要求,测两点,每错一处扣3分67 箍筋与主筋垂直±3mm 58 钢筋骨架长±10mm 59 钢筋骨架宽、高±5mm 510 绑扎绑扎方法不当扣3分,松缺扣超5%扣3分611 安全文明施工工具未清理、维护扣2分;工完场不清无分;有事故不得分;无安全防护措施无分1212 工效完成定额在90%以下无分,在90%~100%之间酌情扣1~3分,超过定额酌情加1~3分12合计得分裁判员签字:钢筋工制作图表1混凝土强度 抗震等级 梁保护层 支座保护层 连接方式 LaE LaC30 一级抗震 2530对焊34d30d表2 钢筋弯曲量度差 弯曲角度 量度差值 弯曲角度 量度差值 弯曲角度 量度差值 45° 0.5d90°2d135°2.5d表3 箍筋弯钩增加值 箍筋形式弯钩增加值 箍筋形式弯钩增加值 箍筋形式 弯钩增加值135°/135° 24d90°/90°21d90°/180° 24d注:梁受力钢筋介入支座的锚固长度La E =34d(直锚),0.4La E +15d (弯锚)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢筋工比武实操试题
钢筋工技能大赛自带工具清单
钢筋工技能大赛领料清单
评分要点(100分)(一)配料
1,箍筋外观及平整度不得变形,扭曲。
(10)
2,几何尺寸应符合图纸,规范要求。
(10)
(二)绑扎及其他
1、速度分:第一名速度得满分,后面完成的选手每推迟二分钟,扣除一分。
(15
分)
2、符合图纸要求及规范要求得5分,基本符合要求得4分,不符合要求得2 分。
(5分)
3、外观分:纵筋,箍筋间距均匀,绑扎丝扣外观符合要求。
(10分)
4、钢筋帮扎:箍筋根数、间距符合图纸要求,并符合验标要求。
(10分)
5、箍筋封口应交错放置。
(10分)
6、绑扎丝松紧度:绑扎应牢固,丝扣应美观一致。
(10分)
7、工序流程的合理性:安装、绑扎工序安排合理,便于工效提高。
(10分)
8安全文明施工:注意自己及他人的人身安全,无野蛮施工现象。
(10分)
******** 电力建设工程有限责任公司
职工技能比武办公室
2012-2-15
注:
1、该柱较短可由选手一人完成,不需要助手。
2、该柱预计约(配料60min,,绑扎30min)可以完成。
钢筋加工的允许偏差
钢筋配料及绑扎检测评分表
工位号:总分:。
