手动葫芦吊蓝架设施工方案
装饰专用手动吊篮施工方案

装饰专用手动吊篮施工方案吊篮一般用于高层建筑施工中的装修阶段。
吊篮是将架子的悬挂点固定在建筑顶部悬挑出来的结构上,通过设在每个吊篮上的简单提升机械和钢丝绳(或钢筋链杆)使吊篮升降,以满足外装修的要求。
这种方法与外墙面满搭外脚手架相比,可节约大量的钢管材料,节省劳动力、缩短工期,操作方便灵活,技术经济效益较好。
本工程我们采用手动吊篮。
可买成品吊篮长4M。
吊篮轻便,操作方便的优点。
(1)施工准备根据外墙面的高度长度,购买单层,吊篮,屋面顶板预埋钢筋吊环,14号工字钢长4500挑梁,安全钢丝绳,手板葫芦。
在吊篮安装前。
挑梁结构进行强度和刚度验算。
吊篮靠墙的定向滑轮,加强技术安全监督,严格检查质量确保施工安全。
(2)支设要点吊篮内侧距建筑物间隙为100—200,两个吊篮之间的间隙不得大于200mm,吊篮的规格宽1000,长4000,高2000吊篮。
吊篮的立杆纵向间距不得大于2m。
吊篮外侧端部防护栏杆高1.5m,每道栏杆间距不大于500mm,挡脚板不低于180mm,吊篮内侧必须于0.6m和1.2m高处各设护身栏杆一道,吊篮顶部必须设护头棚,外侧与两端用安全网封严。
支承脚手板的横向水平杆间距与插口架相同,脚手板必须与横向水平杆绑牢或者卡牢固,不允许有松动或探头板。
横向水平杆与支承的纵向水平杆亦要用扣件卡牢。
吊篮内侧两端应装有可伸缩的护墙轮等装置,使吊篮与建筑物在工作状态时能靠紧,以减少架件晃动。
扣件钢管杆件,伸出扣件应不小于100mm,吊篮架件外侧大面和两端小面应力设剪刀撑或斜撑杆卡牢。
吊篮用钢筋链杆Φ16每节链杆长810mm,每5—10根链杆应相互连成一组,使用时用卡环将各组连接成所需用的长度,保险绳应采用不小于Φ13mm的钢丝绳。
悬挂吊篮的挑梁必须按设计规定与建筑结构固定牢靠挑梁挑击长度应保证悬挂篮的钢丝绳垂直地面,挑梁之间应用纵向水平杆连接成整体。
以保证悬挑梁的稳定。
挑梁与吊篮吊绳应有防止滑脱的保护装置。
手动吊篮施工方案

手动吊篮施工方案1. 引言手动吊篮是在建筑施工中常用的一种升降设备,可用于高层施工、维修和安装工作。
本文档将介绍手动吊篮的施工方案,包括搭建手动吊篮的步骤、施工注意事项以及安全操作规范。
2. 手动吊篮的搭建步骤2.1 准备工作在搭建手动吊篮之前,需要进行一些准备工作,包括选购手动吊篮设备、准备搭建材料、制定施工计划,并确保施工现场的安全。
2.2 搭建手动吊篮搭建手动吊篮的步骤如下:2.2.1 搭建吊篮主体1.按照设备说明书的要求,将手动吊篮的主体组件安装在施工现场的悬挑梁或构架上。
2.使用安全绳将手动吊篮的主体固定在悬挑梁或构架上,确保其牢固稳定,防止出现倾覆或脱落的情况。
2.2.2 安装升降系统1.安装手动吊篮的升降系统,确保其能够平稳升降,操作灵活。
2.检查升降系统的传动装置、限位装置和安全装置,确保其正常工作。
2.2.3 安装安全设施1.安装手动吊篮的安全设施,包括防坠器、防倾覆装置、安全网等,以确保人员和设备的安全。
2.检查安全设施的安装牢固性和功能性,并进行调试和测试。
2.3 安全操作规范在使用手动吊篮进行施工时,必须遵守以下安全操作规范:1.使用经过培训和持证人员操作手动吊篮,确保其具备必要的技能和经验。
2.在操作手动吊篮之前,必须对设备进行全面检查,包括升降系统、安全设施和传动装置等。
3.在手动吊篮运行期间,严禁超载操作,必须按照设备的额定载荷进行施工。
4.定期检查手动吊篮的安全设施,确保其完好可用。
5.严格遵守相关的安全规定和操作规程,不得违反施工现场的安全管理制度。
6.在低温、恶劣天气条件下,必须采取相应的防护措施,确保操作安全。
3. 施工注意事项在手动吊篮的施工过程中,需要注意以下事项:1.在搭建手动吊篮时,应按照设备说明书要求进行操作,严禁随意修改或改动吊篮结构。
2.在安装升降系统时,必须确保传动装置、限位装置和安全装置的正常工作。
3.在操作手动吊篮之前,必须对设备进行全面检查,包括吊篮主体、升降系统和安全设施等。
手动吊篮专项施工方案

一、工程概况本工程为某建筑物外墙抹灰、外保温和外墙涂料施工项目。
建筑物为现浇钢筋混凝土框架结构,地上四层,建筑物高度为15.800米。
根据施工现场实际情况,采用手动吊篮进行高空作业。
二、施工准备1. 人员准备:组织具备相关资质和经验的专业技术人员进行施工,并对全体施工人员进行安全教育和技能培训。
2. 材料准备:准备足够的吊篮、安全带、安全绳、防坠安全锁、保险绳等安全防护用品,以及必要的施工工具。
3. 设备准备:确保吊篮、提升机、安全锁等设备符合相关安全标准,并进行检查和维护。
4. 场地准备:清理施工现场,确保吊篮支架支撑处的结构稳固,无障碍物。
三、施工步骤1. 吊篮安装:- 将吊篮支架放置在建筑物外墙上,确保其稳定性。
- 安装吊篮,并调整吊篮位置,使其与建筑物外墙面平行。
- 检查吊篮安装是否牢固,确保其符合安全要求。
2. 安全装置安装:- 在吊篮上安装安全带、安全绳、防坠安全锁等安全防护用品。
- 确保所有安全装置完好无损,并符合安全标准。
3. 施工操作:- 施工人员系好安全带,进入吊篮内进行作业。
- 操作吊篮时,确保其运行平稳,避免剧烈摇晃。
- 作业过程中,时刻注意自身安全,防止发生意外。
4. 施工监控:- 施工过程中,安排专人进行现场监控,确保施工安全。
- 定期检查吊篮、安全装置等设备,发现问题及时处理。
四、安全措施1. 安全培训:对全体施工人员进行安全教育和技能培训,提高安全意识。
2. 安全防护:确保吊篮、安全带、安全绳、防坠安全锁等安全防护用品完好无损,并符合安全标准。
3. 现场监控:安排专人进行现场监控,确保施工安全。
4. 应急预案:制定应急预案,一旦发生意外,立即采取有效措施进行处理。
五、施工结束1. 施工结束后,将吊篮支架拆除,清理施工现场。
2. 对施工过程中存在的问题进行总结,提出改进措施。
3. 对施工人员进行表彰,鼓励他们在今后的工作中继续发扬安全、文明施工的良好作风。
本方案旨在确保手动吊篮施工过程中的安全,提高施工效率。
吊篮脚手架施工方案

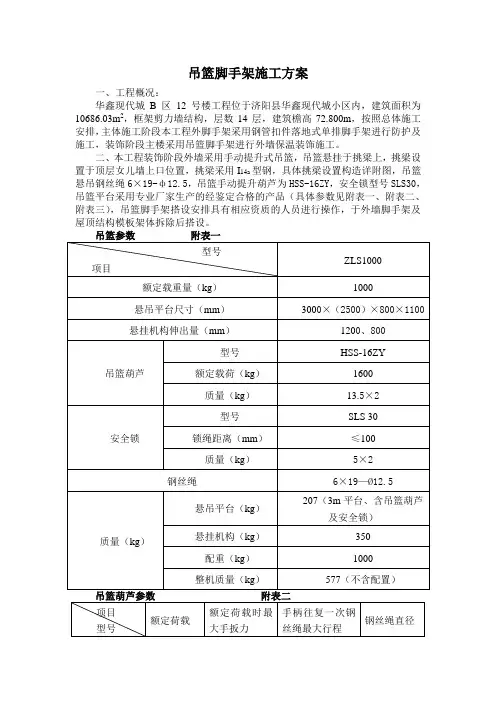

吊篮脚手架施工方案一、工程概况:华鑫现代城B区12号楼工程位于济阳县华鑫现代城小区内,建筑面积为10686.03m2,框架剪力墙结构,层数14层,建筑檐高72.800m,按照总体施工安排,主体施工阶段本工程外脚手架采用钢管扣件落地式单排脚手架进行防护及施工,装饰阶段主楼采用吊篮脚手架进行外墙保温装饰施工。
二、本工程装饰阶段外墙采用手动提升式吊篮,吊篮悬挂于挑梁上,挑梁设置于顶层女儿墙上口位置,挑梁采用I14a型钢,具体挑梁设置构造详附图,吊篮悬吊钢丝绳6×19-ф12.5,吊篮手动提升葫芦为HSS-16ZY,安全锁型号SLS30,吊篮平台采用专业厂家生产的经鉴定合格的产品(具体参数见附表一、附表二、附表三),吊篮脚手架搭设安排具有相应资质的人员进行操作,于外墙脚手架及屋顶结构模板架体拆除后搭设。
1、技术准备:吊篮搭设方案已编制好并经过审批,并由技术负责人向操作人员详细交底。
预埋吊环在施工六层砼楼板时已按所需尺寸预埋完毕,吊环件为¢12钢筋。
预埋点间距为2m-3m,距墙外侧1.8m,阳台部位以阳台外侧为准。
2、材料准备:选用符合国家强制标准的I14a工字钢,钢管采用外径48mm,壁厚3.5mm的焊接钢管,材料性能必须符合GB700-88的相应规定,扣件无脱落、裂纹、滑脱的现象。
三、搭设方法1、屋面支承挑梁及脚手架的搭设:a、搭设双排脚手架:脚手架沿屋面周边交圈,立杆间距为750MM,横杆步距为600MM,立杆与横杆必须用直角扣件扣紧,不准用铁丝绑扎,也不能隔步设置或遗漏。
扫地杆沿屋面周边交圈设置,剪刀撑每榀钢梁下都设置。
立杆下部加设5cm厚垫木。
b、脚手架全部搭设完毕后,在横杆上部架设挑梁,挑梁通过上下的水平横杆固定,挑梁端部的水平横杆通过预埋吊环与结构连接以此做为挑梁的配重,以增强抗倾覆。
挑梁悬挑端部及挑梁与预埋吊环连接部位焊接L50×5角钢,以防钢丝绳及吊环滑脱。
c、悬吊主绳、安全副绳:悬吊主绳和安全副绳均采用6×19-Ø12.5mm钢丝绳,绳头用3个U型钢丝绳卡扣牢,U型钢丝绳卡同向布置,用M12锚栓紧固,为防止吊篮倾覆,应使主绳、安全副绳始终处于吊篮上方。
吊葫芦吊篮施工方案及安全措施

吊葫芦吊篮施工方案及安全措施吊葫芦吊篮是现代建筑施工中安全、高效、省力的施工设备,具有移动性强、涵盖面广等优点,是建筑施工的重要机械设备。
但是,使用吊葫芦吊篮也存在一定的危险性,必须在施工前进行充分的准备工作与安全措施。
一、吊葫芦吊篮的施工方案1、设定施工区域:确定施工区域,并按照工程部署要求将吊篮架设在建筑物的相应位置。
2、安装救生设备:在施工现场附近,安装必要的救生设备,如安全网、绞盘、救生绳等,保障施工过程中的安全。
3、准备人力:安排足够的人员,分工明确,确保施工过程中的人员安全与施工效率。
4、吊篮及设备准备:检查吊篮和设备的安全性及完整性,确认无异常后再开始施工。
5、吊篮起吊:在吊篮的四个角落上安装钢丝绳,并利用起重设备将吊篮吊起,使之悬挂于空中,并且拉紧吊篮的钢丝绳,使之保持平稳。
6、吊篮运行:吊篮上有操作控制台,通过控制台可以控制吊篮的运行方向、速度,确保施工过程中的安全与效率。
7、吊篮的升降调整:根据施工需要,调整吊篮的升降高度,确保施工达到相关要求。
二、吊葫芦吊篮的安全措施1、严格遵守操作要求:严格遵守吊篮操作的要求,确保用户和操作人员的安全。
2、维护设备的完整:定期维护吊篮和涉及到的其他设备,确保其完整性和功能性。
3、检查相关设施:检查吊篮的起重设备和吊篮悬挂接头的安全性;检查吊篮的承重能力,保证其在使用中不会出现过载的情况。
4、防止吊篮的倾斜:在使用中,确保吊篮的平衡,防止吊篮的倾斜发生。
5、使用必要的遮护措施:使用必要的遮护措施,如安全网等,保障工人的安全。
6、检查电气控制系统:在使用前必须检查电气控制系统的功能和安全性。
7、注意禁区:在使用过程中,区分禁区和施工区域,不允许在禁区内进行吊篮工作。
8、备用方案:在使用过程中,准备好应急备用方案,以应对可能出现的异常情况。
使用吊葫芦吊篮是一个高度技术性的施工过程,必须严格遵守操作要求,注意安全措施,以保证施工过程的安全和效率。
吊葫芦吊篮施工方案及安全措施

吊葫芦吊篮施工方案及安全措施一、施工方案1.前期准备工作:(1)制定施工方案,并经专业人员审核和批准;(2)选择合适的吊葫芦吊篮设备,并保证设备符合施工要求;(3)组织人员进行必要的培训,确保操作人员具备必要的技术和安全意识;(4)检查并确保施工现场的平整度和坚固程度。
2.施工准备:(1)搭建吊葫芦吊篮设备,并确保设备稳固可靠;(2)安装必要的安全设施,如防护网、安全带等;(3)验收设备并进行功能性能测试。
3.施工过程:(1)确保吊葫芦吊篮设备的操作平稳,严禁超载运行;(2)遵守操作规程,根据实际情况调整设备的高度和角度;(3)施工过程中,要确保吊葫芦吊篮设备和施工材料的安全可靠,防止材料掉落;(4)针对高空作业的特殊性,必须加强与地面指挥人员的沟通,确保施工过程的顺利进行。
4.施工完成:(1)完成施工任务后,及时将吊葫芦吊篮设备拆除,并妥善存放;(2)对设备进行检查和维修,确保下次使用时能够正常运行;(3)清理施工现场,保持环境整洁。
二、安全措施1.培训和操作规范:(1)施工人员必须具备相关的培训和资质;(2)要求操作人员严格按照操作规范进行操作,严禁私自更改设备的设置和安装方式。
2.设备安全:(1)吊葫芦吊篮设备必须经过验收,并由专业人员进行安装和调试;(2)定期检查设备的运行状况,及时发现并修复潜在的故障。
3.高空安全:(1)安装防护措施,如安全带、防护网等,确保工人的人身安全;(2)根据施工实际情况,合理设置吊葫芦吊篮设备的高度和角度,降低安全风险;(3)在作业时,严禁违反操作规程,如坐在吊篮边缘、跨越吊篮边缘等。
4.材料安全:(1)确保吊篮内的材料是稳定可靠的,严禁在吊篮内倾倒、堆积材料;(2)材料的起卸要采取可靠的方式,如使用吊装工具等。
5.施工现场管理:(1)施工现场应进行划分,确保安全通道畅通;(2)施工现场应清理整洁,减少杂物对工作的干扰;(3)设置指挥人员,加强与施工人员的沟通,提高施工效率和安全性。
手动吊篮施工方案

手动吊篮施工方案手动吊篮是一种常用于高空作业的施工设备,可以用于外墙贴砖、玻璃安装、维修、保洁、喷漆等工作。
本文将详细介绍手动吊篮的施工方案。
一、施工前准备工作1.1安全措施:要确保施工现场的周边安全,设置围挡,并明确警示标识;制定施工安全操作规程,对施工人员进行安全操作培训。
1.2设备准备:确保手动吊篮的设备完好,工作滑轮、导轨、钢丝绳等无损伤现象;电动机、限位器、制动器等正常工作。
1.3施工计划:制定详细的施工计划,明确各个作业任务的工期和责任人。
二、现场布置2.1设备安装:将手动吊篮安装在施工现场,根据现场条件选择合适的安装方式,如悬挂式、铁脚架式等。
2.2环境整理:清理施工现场,移除障碍物,并检查工作面的平整度,确保手动吊篮能够稳定运行。
三、操作流程3.1试运行:在正式施工前,进行手动吊篮的试运行,检查设备的各项功能是否正常。
3.2上下料物品:根据工作任务,将需要的物品放入手动吊篮,确保物品的平稳运送。
3.3工人上下吊篮:工人佩戴好安全带,通过配备的绳索和吊钩连接到手动吊篮上,确保工人的安全。
3.4施工作业:将手动吊篮升至所需高度,根据施工任务进行相应的作业,如贴砖、安装、维修等。
3.5定期检查:在施工过程中,定期检查手动吊篮的各项部件是否正常,如滑轮、导轨、钢丝绳等,确保设备的安全性能。
四、安全注意事项4.1施工人员必须佩戴好安全帽、安全带等个人防护装备,确保自身安全。
4.2在施工过程中,禁止手动吊篮过载运行,严禁使用损坏的设备。
4.3施工人员应定期检查设备的可靠性和安全性,并及时修理和更换损坏的部件。
4.4施工过程中应确保施工现场的周边区域无人通行,防止人员受伤。
4.5遇到特殊工况或异常情况时,应立即停止施工,并及时向相关人员报告,确保施工安全。
五、施工结束5.1施工完毕后,将手动吊篮按规定移除施工现场,并妥善保管设备。
5.2施工现场清理,恢复原状,清理施工现场遗留的杂物和垃圾。
5.3进行工作记录和总结,总结施工中的经验教训,为日后施工提供参考。
手动吊篮施工方案

手动吊篮施工方案挑梁搭设布置图自重80kg升降速度:(每往返一次)50mm主钢丝绳直径:(专用钢丝绳)Ф9.3mm 外形尺寸3×0.7×1m提升机构 1.5t 手扳葫芦挑梁12#槽钢(4m)长三、支设要点1、吊篮内侧距建筑物间隙为200~300mm,两个吊篮之间的间隙不得大于300mm。
单个吊篮长度为3米,组装吊篮最大长度不得超过8米,宽度为0.7米,高度为1.1米,每道栏杆间距不大于0.5米,挡脚板不低于180mm;吊篮内侧于0.6设护身栏杆一道,吊篮外侧与两端用安全网封严.2、支承脚手板的横向水平杆间距与立杆相同,脚手板必须与横向水平杆绑牢或卡牢固,不允许有松动或探头板。
横向水平与支承的纵向水平杆用螺栓固定卡牢。
3、吊篮与建筑物在工作台状态时靠紧,减少架体晃动。
4、悬挂吊篮的挑梁,必须按设计规定与建筑结构固定可靠,挑梁挑出长度应保证悬挂吊篮的钢丝绳垂直地面。
挑梁之间应用纵向水平杆连接成整体,以保证挑梁结构的稳定。
挑梁与吊篮吊绳连接端应有防止滑脱的保护装置。
四、操作程序与施工方法吊篮是用倒链先在地面上组装好吊篮架体,并在屋顶挑梁上挂历好承重钢丝绳,然后将承重钢丝绳穿过手扳葫芦的导绳孔向吊钩方向穿入、压紧,往复扳动前进手柄,即可使吊篮提升,往复扳动倒退手柄即可下落,但不可同时扳动上下手柄。
五使用要求1、吊篮必须要确定专人管理和维护,操作人员应先熟悉吊篮的基本构造和掌握产品说明书要求的正确的操作方法后,才能进行操作作业。
2、必须按高空作业的要求做好安全防护工作,作业人员应严格排遵守有关的安全规定。
3、对安装好的吊篮必须进行全面检查和试运行,经负责人确认合格后才能正式使用。
4、本吊篮仅作为外墙装饰工程的工作平台,不作为运输设备使用。
5、吊篮两端的提升机构应同步运行,两端的高度差为不大于200mm。
6、吊篮配备的保险器处于常闭状态,在上升时由葫芦推动顶杆使保险器自动随之上升;在下降时,保险器自锁停止不动,当保险器钢丝绳将要拉至受力时,再用手将保险器上的手柄往“松卸”方向扳动,保险器自然下滑,如此往复进行下降。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
贵州仁怀·金庭水岸一区工程外墙装饰工程手动葫芦吊篮施工方案编制人:审核:批准:仁怀市第一建筑工程公司2008年6月10日一、手动葫芦吊篮的使用范围手动葫芦吊篮主要用于多层和高层建筑物的外表施工及装饰、检修、清洗、保养,是高效、安全的施工机具。
二、主要形式三、安装示意图四、工程概况五、吊篮安装技术措施1、屋面挑梁架设计配重:挑梁支撑于女儿墙上,屋面配重架用钢管架设,挑梁成10º倾斜度,为防止跳梁摆动,固定挑梁,配架高1—1.2米,离女儿墙2.2米—2.5米,配重及配重锁固定法,屋面上预留埋,材料用φ12以上钢筋,配架扫地杆置于预留环内,用架管连接锁固挑梁和采用4根8#圆丝从钻孔穿出锁紧挑梁,锁捆两道,锁点在挑梁力臂2-3米处,挑梁悬臂长根据外墙情况而定。
装置好吊篮离外墙面5-10公分,挑梁用12#槽钢长度4米,配置力臂长在满足验算要求的情况下视具体需要伸长或缩短,一般情况挑臂长80公分,其力臂比80:320。
2、葫芦专用钢丝绳与挑梁的连接采用3个紧固,保险器与吊篮的连接采用1个钢卡紧固,葫芦与吊篮的连接保证葫芦吊钩必须有防跳绳装置。
3、升降设备。
本吊篮的起降设备采用手动葫芦,手动葫芦和牵引设备全部由正规厂家生产,吊篮规格为700X700X1100X1500-3000,额度荷载600Kg,工作荷载为额定荷载的1/3,吊篮升降速度5cm/分钟往返,均配备有安全保险器做保护。
4、吊篮安装总数量:60个。
5、本吊篮采用的各种挑梁放置在1.8m高的钢管架设支撑座上紧固,各种挑梁的参数及强度验收见支撑部位计算书。
与屋面倾斜度5-10度,挑点为女儿墙顶。
挑梁配重采用钢丝绳捆扎后与屋面预埋钢筋拉环连接,吊篮的铺垫用竹跳板或木夹板铺成。
安全防护塑料密目网固定在防护面上即可。
6、吊篮安装完毕后,专业人员将逐一对吊篮各个部位进行检查,并抽样荷载实验合格后才投入使用六、吊篮安全操作技术要求(一)施工现场第1条参加施工的工人要熟知本工种的安全技术操作规程。
在操作中,应坚守岗位,严禁酒后操作。
第2条吊篮安装技术人员必须由吊篮租赁方负责派人。
第2条正确使用个人防护用品和安全防护措施。
进入施工现场,必须戴安全帽,禁止穿拖鞋或光脚。
在没防护设施的高空,必须系好安全带。
安全帽、安全带、安全网要定期检查,不符合要求的,严禁使用。
第4条施工现场的脚手架、防护设施、安区标志和警告牌,不得擅自拆动。
需要拆动的,要经工地施工负责人同意。
(二)手扳葫芦吊篮安全架设操作第6条吊篮必须依据《施工方案》架设,有架空输电场所的,吊篮的任何部位与输电线的安全距离不得小于10米。
第7条每天工作前应经过安全检查人员核实配重和检查悬挂机构。
第8条每天工作前应进行空载运行检查,以确认处于正常状态方能使用,钢丝绳不得折弯,不得沾有砂浆等杂物。
第9条吊篮上的操作人员应配置独立悬吊平台的安全绳及安全带或其他安全装置,应严格遵守操作规程。
第10条吊篮严禁超载或故障运行。
第11条吊篮在正常使用时,严禁使用安全锁制动。
第12条吊篮进行电焊作业时,严禁用吊篮做电焊接线回路,吊篮内严禁防止氧气瓶、乙炔瓶的易燃易爆品。
第13条工作状态时严禁拔动松卸柄,严禁同时扳动前进杆、后退杆;下班后,加立杆放稳,严防落下发生事故。
第14条吊篮上严禁搭设棚布,以免由于风力作用而造成吊篮摆动,影响安全。
第15条加强工地安全保卫,严防人为破坏,如有发现立即报警,并保护好现场。
第16条严禁酒后作业。
(三)高空作业第17条从事高空作业要定期体检,经医生诊断,凡患高血压、心脏病、贫血病、癫痫病以及其他不适于高空作业的,不得从事电力架设作业。
第18条高空作业衣着要灵便,禁止穿硬底和带钉易滑的鞋。
第19条高空作业所用电材料要对方平稳,工具随手放入工具袋(套)内。
严禁上下传递抛或抛掷物件。
第20条遇有恶劣气候(如风力争六级以上)影响施工安全时,禁止进行露天高空作业。
第21条高空作业与地面联系,应设通讯装置,并专人负责。
(四)季节施工第23条暴雨台风前后,要检查工地临时设施、吊篮脚手架、发现倾斜、变形、松动等现象,应及时修理加固,有严重危险的,立即排除。
第24条夏季作业应调整作息时间。
从事高温工作的场所应加强通风和降温措施。
第25条冬季施工使用煤炭取暖,应符合防火要求和制定专人负责管理,防止一氧化碳中毒的措施。
七、钢材、葫芦、保修卡、钢丝绳的计算1、挑梁的计算(1)计算公式及数据的取值:计算公式、数据如下:正应力强度条件设计最不利荷载时梁的最大弯曲正应力设计不利荷载时梁的最大弯矩[]-型钢的弯曲允许应力,取值[]=205MpaK-安全系数,考虑吊篮工作时动荷载作用及足够的安全储备,拟取K=1.5-抗弯截面模量(2)受力分析及计算图示单根型钢梁受力如上图,悬臂签订点收钢丝绳竖直向下集中力P,尾端用钢丝绳环绕于预埋与楼顶的锚环B连接,及受竖向拉力,中间支撑桩外墙顶上,横向无外力作用,可合理简化为竖直向上的集中力,考虑到钢丝绳的柔性及对钢梁横向约束的存在,可合理简化为如右图的静定梁守平面力系作用。
钢梁全长约4m,L取值视钢梁吊点B处锚环预埋位置而定()悬臂长L(视具体情况取值),吊篮单独使用时P=3KN按最不利位置计算弯矩图示如图三可见,钢梁最大弯矩位于外墙支撑点弯矩图如(图三)可见,钢梁最大弯矩位于外墙支撑点A处当挑梁组合使用时P=6KN同理可算得(3)强度验算本吊篮挑梁拟采用如下几种规格型钢一根[12.6槽钢以上抗弯截面模量见建筑工业出版社(建筑材料手册)(第四版)故:φ14、φ16钢筋满足强度要求(4)锚固长度查建筑工业出版社(建筑施工手册)(第三版)第4册P263,最小锚固长砼强度等C15 C20 C25 C30 >C40 级锚长40d 30d 25d 20d 20dφ12 48cm 36cm 30cm 25cm 25cm φ14 56cm 42cm 35cm 28cm 28cm同时钢筋最小锚固长度25cm钢筋端部制作成半圆弯钩(相当于锚固长度的15d),预埋时与楼板构造钢筋绑扎连接。
(5)预埋位置单独使用时:按最不利荷载的,抗倾覆力矩。
挑梁尾端用钢丝绳环绕一圈,锚环能承受的最大拉力=15.8KN取最小值验算:=3KNm/12KN3=0.75m组合使用时:同理=1.35m所以实际安装时的锚环位置距外墙面2.5m~3m均满足强度要求。
2、钢丝绳的验算:钢丝绳验算根据钢丝绳的具体型号查建筑工业出版社《建筑材料手册》(第四版)P183予以计算规格钢丝绳直径(mm)钢丝直径(mm)钢丝绳总断面面积mm2破断拉力总和(KN)6x19 7.7 0.5 22.37 31.3 9.3 0.6 32.22 45.1式中-钢丝绳承受的拉力Pg-钢丝绳的钢丝破断拉力总和K-钢丝绳的安全系数,对吊篮吊索取K=7.5a-不均匀系数,6x9规格的钢丝绳取a=0.85本吊篮采用规格6x9规格的钢丝绳,故:单独使用时的钢丝绳承重3KN组合使用时的单根钢丝绳承重6KN,若采用规格6x19、直径9.3mm的钢丝绳,则不能满足7.5的安全系数,可考虑加一根保险绳,去K=6此时:组合使用时的单根钢丝绳承重6KN按最小W一根15kg/m的轨道钢控制计算同理:一根[12.6槽钢结论:比较二、三大计算结果可得以上各种型钢均可为本吊篮作用。
3、浇楼顶预埋件锚环设计强度验算:本吊篮预埋锚环拟采用φ12、φ14、φ16光圆钢筋制作钢筋设计最大拉力钢筋设计强度Ⅰ级光圆钢筋=210Mpa K-安全系数,取K=3.0A-钢筋公称截面面积φ12为113.1,φ14为153.9,φ16为201.1以上数据见《施工施工手册》(第三版)第1册φ12钢筋制作吊环可承受的最大拉力为φ12光圆钢筋满足强度要求产品规格及精度等级件数重量(T)化学成分(%)力学性能角钢规格等级C Si Mn S P屈服点抗拉强度伸长率冷弯40x40x40.120.210.560.0170.03033544538完好50x50x50.150.230.600.0160.02733544534本吊篮采用40x40x4的等边角钢制作,采用钻孔用螺丝连接,焊接牢固,规格长度为1.5-3米,宽0.7米,高作业面0.7米,背面1.1米,空蓝静荷载实验每个吊篮承重600Kg,吊篮无变形和断裂情况八、吊篮的安装验收(一)荷载试验:按吊篮总数10:1比例随即抽样进行实验。
1、动载试验:3m型480kg、1.5m型250kg装载,上行6m观察,吊篮各部位连接不变形,运行正常;2、静载试验:3m型550kg、1.5m型350kg装载,上行1m观察,吊篮各部位连接保持正常,葫芦及安全锁无下滑。
(二)配重架及挑梁的检验:经过试验,配重架、挑梁无变形。
(三)检验完毕后验收方签字归档,使用过程中未经双方认可不得变更。
九、操作注意事项1、严禁超载,不超过荷载1/3为宜;2、操作人员必须身体健康符合高空作业要求方能操作,严禁酒后作业;3、操作人员必须戴好安全帽,系好安全带,安全带应系在保险附绳上;4、工作时严禁扳动松卸柄,严禁同时扳动前进杆和后退杆;5、吊篮上、下行时,必须保持平衡,严禁失衡;6、正确使用保险器;7、严禁砂浆进入葫芦机内,以免影响功能正常使用;8、工人下班时,葫芦加力杆妥善保管,加力杆禁止放在吊篮内,以免掉下伤人;9、工人上下吊篮时,吊篮必须固定好,以免吊篮摆动失稳。
10、施工中如发现吊篮机械故障,及时通知租赁方派的专业人员现场处理。
