外墙悬挑型钢穿墙洞眼处封堵工程施工方案
外脚手架洞口封堵方案

外脚手架洞口封堵施工方案一、外墙悬挑型钢穿墙洞眼封堵施工(砼外墙)1、工艺流程悬挑型钢取出——基层凿毛湿润——两侧支模——浇筑混凝土——两侧拆模——凿除凸出砼——外墙保温及装饰面层施工2、构造做法:1)、悬挑型钢取出取出孔洞内钢管及预埋件,并将杂物垃圾清理干净。
2)、基层凿毛湿润孔洞周壁凿毛,并浇水湿润周边范围100mm以上。
3)、两侧支模支洞口两侧模板,模板超出洞口上方100mm。
4)、浇筑混凝土浇筑高于墙体混凝土等级一个标号的细石混凝土(掺防水剂和膨胀剂),充分插捣密实。
5)、两侧拆模混凝土两侧模板在2~3天后拆除。
6)、凿除凸出砼拆模后,凿除表面凸出的多余混凝土,并修补好混凝土缺陷。
7)、外墙保温及装饰面层施工按图纸要求,施工保温及外墙装饰面层1)、悬挑槽钢洞口清理应满足以下要求:清理悬挑槽钢洞口粘存杂物,清理完毕后用吹风机吹干净。
2)、钢丝刷刷毛应满足以下要求:悬挑槽钢洞口清理干净后,用钢丝刷绕周圈刷毛,用吹风机吹净。
3)、洒水润湿应满足以下要求:使用喷壶进行喷水润湿,在施工前一小时进行喷水,使悬挑槽钢洞口周围保持湿润。
施工时再进行小量喷水,以便施工。
4)、灌混凝土:将外墙一面用模板遮挡严密,用微膨细石混凝土边浇灌边捣密实,细石混凝土外面凹进砼墙10-15mm。
待细石混凝土有一定强度后再用掺10%防水剂的1:3水泥砂浆补嵌密实至与墙面平。
5、质量保证措施1)、总监和项目经理对封堵前洞眼的清理情况进行隐蔽验收,并签字确认;2)、封堵混凝土必须使用比原结构混凝土强度至少提高一级的微膨胀混凝土。
水泥、砂、混凝土等材料必须符合设计要求和施工及验收规范的规定;3)、封堵施工过程及后期混凝土养护由专业监理工程师旁站,并记录旁站情况。
同时要求对施工过程采用摄影、摄像等手段将现场作业情况进行实录;4)、封堵完工后,总监理工程师应组织专项验收,验收内容应包括使用的封堵混凝土材料相关试验报告及现场淋水试验,不得有渗漏水现象。

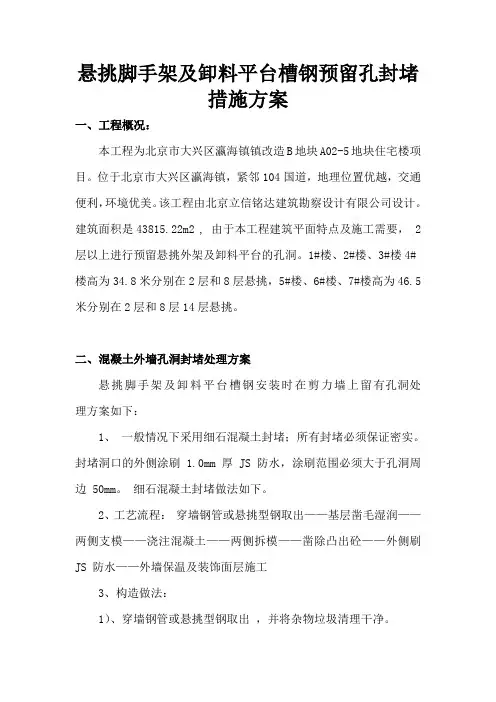

外墙孔洞封堵方案1

悬挑脚手架及卸料平台槽钢预留孔封堵措施方案一、工程概况:本工程为北京市大兴区瀛海镇镇改造B地块A02-5地块住宅楼项目。
位于北京市大兴区瀛海镇,紧邻104国道,地理位置优越,交通便利,环境优美。
该工程由北京立信铭达建筑勘察设计有限公司设计。
建筑面积是43815.22m2 , 由于本工程建筑平面特点及施工需要, 2层以上进行预留悬挑外架及卸料平台的孔洞。
1#楼、2#楼、3#楼4#楼高为34.8米分别在2层和8层悬挑,5#楼、6#楼、7#楼高为46.5米分别在2层和8层14层悬挑。
二、混凝土外墙孔洞封堵处理方案悬挑脚手架及卸料平台槽钢安装时在剪力墙上留有孔洞处理方案如下:1、一般情况下采用细石混凝土封堵;所有封堵必须保证密实。
封堵洞口的外侧涂刷 1.0mm 厚 JS 防水,涂刷范围必须大于孔洞周边 50mm。
细石混凝土封堵做法如下。
2、工艺流程:穿墙钢管或悬挑型钢取出——基层凿毛湿润——两侧支模——浇注混凝土——两侧拆模——凿除凸出砼——外侧刷JS 防水——外墙保温及装饰面层施工3、构造做法:1)、穿墙钢管或悬挑型钢取出,并将杂物垃圾清理干净。
2)、基层凿毛湿润孔洞周壁凿毛,并浇水湿润周边范围 100mm 以上。
3)、两侧支模,支洞口两侧模板,模板超出洞口上方 100mm。
4)、浇注混凝土,浇筑高于墙体混凝土等级一个标号的细石混凝土(掺防水剂和膨胀剂),充分插捣密实。
5)、两侧拆模混凝土两侧模板在 2~3 天后拆除。
6)、凿除凸出混凝土,拆模后,凿除表面凸出的多余混凝土,并修补好混凝土缺陷。
7)、刷JS防水在墙外侧孔洞及周边分多遍涂刷1.0mm 厚JS 防水,涂刷范围超出孔洞周边50mm。
8)、外墙保温及装饰面层施工按图纸要求,施工保温及外墙装饰面层。
4、节点图:5、质量控制要点1)、基层清理凿毛2)、浇水湿润3)、混凝土密实度4)、JS 防水厚度及范围三、安全文明施工措施:1)施工现场应严格执行安全生产规定和各有关安全生产文件,健全和贯彻落实工程安全生产责任制,切实做好“安全第一”和“预防为主”的方针,做到安全生产和文明施工。
墙洞口封堵施工方案3

目录一、编制依据 (2)二、工程概况 (2)三、编制说明 (2)四、施工准备 (3)五、洞口封堵施工 (3)六、质量保证体系 (6)七、质量保证措施 (6)八、成品保护 (7)九、安全文明施工措施: (7)一、编制依据1、《混凝土结构工程施工质量验收规范》(GB50204-2014)2、《建筑结构可靠度设计统一标准》(GB50068-2008)3、《建筑结构荷载规范》(GB50009-2012)4、《混凝土结构设计规范》(GB50010-2011)5、《建筑抗震设计规范》(GB50011-2010)二、工程概况镇江华鹏置业“卢浮·至尊”住宅小区工程位于镇江扬中市新城区新民南路主干道。
建筑场地面积54600m2,首层面积42133m2,总建筑面积2133456m2,分主楼和裙房(裙房主要为地下车库﹑会所﹑商业),主楼1#楼,地下二层、地上三十二层﹑建筑屋檐高96.50m,2#、3#,楼,地下二层﹑地上二十八层﹑建筑屋檐高84.90m,4#﹑5#楼,底下二层﹑地上二十七层﹑建筑屋檐高80.60m,6#﹑7#,楼,地下二层﹑地上三十一层﹑建筑屋檐高92.25m。
三、编制说明1、外墙因搭设悬挑脚手架、模板加固等原因造成的孔洞,如处理不密实,雨水靠风压将会沿孔洞向里面渗漏,导致内墙面污染。
一般情况下,小于50mm 的孔洞封堵做法(1:3水泥砂浆,添加防水剂、膨胀剂);50mm≤孔洞尺寸≤100mm 时,可用1:3水泥砂浆(添加防水剂及膨胀剂)分层次堵塞;当孔洞大于100mm 时,采用细石混凝土封堵;所有封堵必须保证密实。
2、内墙因为模板加固原因造成的孔洞<100mm的洞口用1:2干硬性水泥砂浆(添加膨胀剂)进行封堵密实,>100mm的洞口用细石混凝土进行封堵。
3、测量放线洞口需用掺5%微膨砂浆并比原结构混凝土高一强度等级的细石混凝土并浇捣密实。
四、施工准备人员配备:抹灰砌筑工 14人;剔凿工 14人;普工 7人材料配置:水泥、砂、防水剂、膨胀剂、混凝土、锹,钢卷尺等。
外墙悬挑脚手眼封堵施工方案

外墙悬挑型钢及脚手架穿墙洞眼、剪力墙PVC管洞眼处封堵施工方案一、工程概况汉江画苑2#楼(A13-5#楼)位于郧县长岭蔡家岭三组,由十堰亿成置业有限公司开发,中冶南方工程技术有限公司设计,武汉南亚建设监理有限公司十堰分公司监理,湖北省工业建筑集团有限公司承建。
工程概况建筑规模占地面积440.34 m2建筑面积12065.41㎡层数地下1层地上28层,裙楼一层总高度90.1m 标高±0.000 室外基底-8.1m 建筑功能住宅结构类型全现浇剪力墙垫层100mm厚混凝土强度等级C15。
基础人工挖孔桩孔桩基础C30框架梁、板、剪力墙柱、楼梯混凝土强度等级为C35、C30、C25、C40、C45 构造柱、窗台压顶等其他构件混凝土强度等级均为c25二、施工部署本工程地上28层,总高度为90.10m,设计使用四层悬挑型钢,每六层作为一个悬挑层。
悬挑型钢穿剪力墙洞口采用模板定制木盒方式预留,混凝土加砌块墙体按型钢尺寸预留砖洞口。
脚手架拆除后,外墙悬挑型钢穿墙洞眼处封堵采用此方案执行。
三、外墙悬挑型钢穿墙洞眼处封堵施工工艺1、工艺流程悬挑槽钢洞口清理→钢丝刷刷毛→洒水湿润→灌混凝土→抹防水砂浆2、操作要点(1)悬挑槽钢洞口清理:清理悬挑槽钢洞口粘存杂物,清理完毕后用吹风机吹干净。
(2)钢丝刷刷毛:悬挑槽钢洞口清理干净后,用钢丝刷绕周圈刷毛,用吹风机吹净。
(3)洒水湿润:使用喷壶进行喷水润湿,在施工前一小时进行喷水,使悬挑槽钢洞口周围保持湿润。
施工时再进行小量喷水,以便施工。
(4)灌混凝土:将外墙一面用模板遮挡严密,用微膨胀细石混凝土边浇灌边振捣密实,细石混凝土外面凹进砖墙10~15mm。
(5)抹防水砂浆:待细石混凝土有一定强度后采用掺10%防水剂的1:3水泥砂浆补嵌密实至与墙面平。
四、外墙悬挑型钢穿墙洞眼处封堵质量控制1、施工前报请监理部对封堵前悬挑槽钢洞眼的清理情况进行隐蔽验收。
2、封堵混凝土必须使用比原结构混凝土强度至少提高一级的微膨胀混凝土。
外脚手架洞口封堵方案

外脚手架洞口封堵方案-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII外脚手架洞口封堵施工方案一、外墙悬挑型钢穿墙洞眼封堵施工(砼外墙)1、工艺流程悬挑型钢取出——基层凿毛湿润——两侧支模——浇筑混凝土——两侧拆模——凿除凸出砼——外墙保温及装饰面层施工2、构造做法:1)、悬挑型钢取出取出孔洞内钢管及预埋件,并将杂物垃圾清理干净。
2)、基层凿毛湿润孔洞周壁凿毛,并浇水湿润周边范围100mm以上。
3)、两侧支模支洞口两侧模板,模板超出洞口上方100mm。
4)、浇筑混凝土浇筑高于墙体混凝土等级一个标号的细石混凝土(掺防水剂和膨胀剂),充分插捣密实。
5)、两侧拆模混凝土两侧模板在2~3天后拆除。
6)、凿除凸出砼拆模后,凿除表面凸出的多余混凝土,并修补好混凝土缺陷。
7)、外墙保温及装饰面层施工按图纸要求,施工保温及外墙装饰面层水,以便施工。
4)、灌混凝土:将外墙一面用模板遮挡严密,用微膨细石混凝土边浇灌边捣密实,细石混凝土外面凹进砼墙10-15mm。
待细石混凝土有一定强度后再用掺10%防水剂的1:3水泥砂浆补嵌密实至与墙面平。
5、质量保证措施1)、总监和项目经理对封堵前洞眼的清理情况进行隐蔽验收,并签字确认;2)、封堵混凝土必须使用比原结构混凝土强度至少提高一级的微膨胀混凝土。
水泥、砂、混凝土等材料必须符合设计要求和施工及验收规范的规定;3)、封堵施工过程及后期混凝土养护由专业监理工程师旁站,并记录旁站情况。
同时要求对施工过程采用摄影、摄像等手段将现场作业情况进行实录;4)、封堵完工后,总监理工程师应组织专项验收,验收内容应包括使用的封堵混凝土材料相关试验报告及现场淋水试验,不得有渗漏水现象。
5)、质量控制要点:基层清理凿毛、浇水湿润、砼密实度。
6、成品保护外墙悬挑型钢穿墙洞眼处封堵完毕后应做好成品保护,防止碰撞造成未凝固前表面损伤,待砼、砂浆有一定强度后应及时养护,防止收缩干裂。
悬挑工字钢洞口封堵施工方案

青建集团北郡小区项目部日期:2017年12月30一、工程概况总建筑面积约:约 130445 ㎡单体幢号:7#住宅楼:地下 1 层,地上 27 层,建筑面积约 13716.07 平方米。
8#住宅楼:地下 1 层,地上 27 层,建筑面积约 10912.49 平方米。
9#住宅楼:地下 1 层,地上 24 层,建筑面积约 8782.54 平方米。
10#住宅楼:地下 1 层,地上 27 层,建筑面积约 13716.07 平方米。
11#住宅楼:地下 1 层,地上 27 层,建筑面积约 9876.04 平方米。
12#住宅楼:地下 1 层,地上 27 层,建筑面积约 13716.07 平方米。
13#住宅楼:地下 1 层,地上 27 层,建筑面积约 13683.00 平方米。
14#住宅楼:地下 1 层,地上 24 层,建筑面积约 9686.36 平方米。
17#18#楼商业用房:地上 3 层、局部 2 层,建筑面积约 4775.98 平方米。
19#20#楼商业用房:地上 2 层、局部 1 层,建筑面积约 951.04 平方米。
地下车库建筑面积为30145平方米。
结构形式:框架结构、剪力墙结构基础形式:CFG 桩基础+筏板二、编制依据1、施工图纸2、《混凝土结构工程施工质量验收规范》GB5024—20103、《建筑施工扣件式钢管脚手架安全规范》JGJ—130--20114、《混凝土结构设计规范》GB50010—20105、《建设施工高处作业安全技术规范》JGJ80—916、《建筑施工安全检查标准》JGJ59—997、《高层混凝土技术规程》JGJ3—20028、关于加强合肥市建筑高层质量管理的若干要求(合建质安监【2013】25号文件)三、悬挑架槽钢洞口封堵安全保障1)、悬挑槽钢拆除后,对下一步悬挑架最上部脚手架进行加强整理。
2)、修补槽钢洞时,外架高度不够高,不能在外架上搭设马櫈操作,必须由架业公司搭设一步小架,便于操作即可。
外墙孔洞封堵方案精选全文完整版

可编辑修改精选全文完整版目录1、工程概况 (1)2、施工准备 (1)2.1、技术准备 (1)2.2、施工人员准备 (1)2.3、机具准备 (2)2.4、材料准备 (2)2.5、环境准备 (2)3、施工工艺 (2)3.1、对拉螺杆孔洞封堵施工工艺流程 (2)3.2、穿墙钢管及悬挑工字钢孔洞封堵施工工艺流程 (2)4、孔洞封堵措施 (2)4.1、对拉螺栓孔洞封堵措施 (2)4.2、穿墙钢管及悬挑工字钢孔洞封堵措施 (3)4.3、做法说明 (3)4.4节点图 (3)4.5、施工要点及质量要求 (3)5、屋面反坎做法 (4)6、施工质量保证措施 (4)7、安全文明施工措施 (4)外墙孔洞封堵施工方案1、工程概况乌鲁木齐经开万达位于乌鲁木齐市经济开发区凤凰山街以北,北临万寿山街,南临云台山街,东临玄武湖路,西临澎湖路。
本方案仅针对正负零以上对拉螺栓及悬挑工字钢等孔洞的封堵施工。
2、施工准备2.1、技术准备2.1.1、孔洞封堵前,对工人进行技术交底并要求封堵的质量要求。
2.1.2、对施工队采取按工种定人、定岗、定质量的三定措施,针对工程的实际情况进行工前培训。
2.1.3、配置膨胀防水沙浆,用于孔眼类进行补偿收缩并防止外墙渗漏。
2.1.4、制作同拉杆眼大小的木楔,用于封堵一边拉杆孔。
2.1.5、清理螺栓孔内PVC管前,用电钻将孔扩成喇叭形,在把螺栓孔的垃圾清理干净。
2.1.6、封堵孔洞前,将孔洞及孔眼周边垃圾清理干净,并洒水湿润。
2.2、施工人员准备2.2.1、根据开工日期和劳动力需要量计划,组织工人进场,并安排好工人生活。
水、电管线架设和安装已完成,能够满足工程施工及工程管理、施工人员生活的用水、用电需要。
2.2.2、做好施工人员进场的安全、质量、防火、文明施工等教育工作,进行岗前培训,对关键技术工种必须持证上岗,按规定进行三级安全技术交底,交底内容包括:施工进度计划;各项安全、技术、质量保证措施;质量标准和验收规范要求;技术核定等。
悬挑层外墙预留洞封堵施工方案

目录1 编制依据 (1)2 工程概况 (1)3 封堵钢梁洞 (1)4 涂刷JS防水涂料 (1)5 安全文明施工 (2)1 编制依据1、《混凝土结构工程施工质量验收规范》 GB50204-20022、《建筑安装分项工程施工工艺规程》 DBJ/T01-26-20033、《建筑机械使用安全技术规程》 JGJ107-20034、两限房悬挑脚手架施工方案及补充方案2 工程概况本工程为后沙峪镇吉祥庄C-03地块1#两限商品房等6项工程,位于北京顺义区后沙峪镇吉祥庄村。
中粮地产投资(北京)有限公司投资建设,设计单位为北京中建建筑设计院有限公司,中国建筑第八工程局有限公司进行施工。
总建筑面积:70968.74 m2。
共分6个单体,1#楼至4#楼为普通住宅,5#为底商,6#为地下车库。
3 封堵钢梁洞悬挑层结构外墙钢梁洞封堵做法:用微膨胀混凝土封堵,所用混凝土标号:1#、2#楼2层C40,8层C35。
3#、4#楼3层、9层C35。
封堵前先将预留洞基层清理干净,浇水湿润,洞口内侧光滑面的应剔凿成毛面或用1:3水泥砂浆掺20%建筑胶甩毛(待凝固后)填塞混凝土,并捣实振密。
模板固定方法如图一所示。
4 涂刷JS防水涂料钢梁洞封堵完成后,外侧抹15厚防水砂浆,再涂刷一层JS-1聚合物水泥防水涂料1厚,预留洞口四周各扩大50mm涂刷,大小300*250mm,如图二所示。
图一图二5 安全文明施工1、作业人员进入施工现场必须戴合格的安全帽,系好下颚带,锁紧带扣。
2、施工现场严禁吸烟。
严禁从窗户或高空向下抛物,以免砸伤人员。
3、施工人员必须进行入场安全教育,经考试合格后方可进场。
4、严禁从窗口向下随意抛掷东西。
5、各种施工机械、电源电器必须由持证人员操作,无证人员不得进行开机和接电,防止发生安全事故。
6、六级大风及雨雪大雾天气应停止室外高处作业。
7、对施工人员进行文明施工教育,工完料清,场地干净;8、严格遵守工地的其他一切安全管理要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
范文范例指导参考
南陵和顺阳光城市三期
外架悬挑型钢穿墙洞眼及连墙件洞眼封堵施工方案
编制:_________________________
审核:_________________________
审批:_________________________
安徽水利开发股份有限公司南陵和顺项目部
二O 一四年七月五日
一、工程概况
二、编制依据
三、封堵人员要求
四、洞口封堵施工工艺
五、安全及文明施工要求
专项施工方案审批栏
一、工程概述
南陵和顺阳光城三期工程,位于南陵县籍山镇。
本次外架拆除后洞口封堵工程共8栋单体;其中95#、96#楼为小高层11 + 1层剪力墙结构,层高2.8 米。
建筑高度33.9米;94#、97#楼为小高层13层剪力墙结构,层高2.8米, 建筑高度
36.7米;93#、99#、100#、101#楼高层17+1层剪力墙结构,层高2.8米,建筑高度50.7米,总建筑面积约43266 m2,建筑耐火等级为二级,抗震设防烈度六度,建筑设计使用年限为50年。
基础形式为小高层为预应力
管桩承台基础,高层为预应力管伐板基础。
93#、99#、100#、101#楼。
二层
平面以上采用全封闭悬挑双排外脚手架,分3次悬挑:2--7层做第一次悬挑,
钢梁设置在第二层楼面标高处,悬挑架搭设高度为16.4m ;8--13层做第二次悬挑,钢梁设置在第八层楼面标高处,悬挑架搭设高度为16.4m;14层--屋面女儿墙上端做第三次悬挑,钢梁设置在第十四层面标高处,悬挑架搭设最大高度为18.2m。
94#、95#、96#、97#楼,二层平面以上采用全封闭悬挑双排外
脚手架,分2次悬挑:2--7层做第一次悬挑,钢梁设置在第二层楼面标高处,悬挑架搭设高度为16.4m ;8--屋面女儿墙上端做2次悬挑钢梁在第八层楼面标高处,悬挑架搭设高度为18.2m。
除悬挑层外每层按规范设置连墙件。
建设单位:南陵和顺实业发展股份有限公司
勘察单位:南陵汇华岩土工程技术有限公司
设计单位:安徽省华盛国际建筑设计工程咨询有限公司
监理单位:合肥工大建设监理有限公司
施工单位:安徽水利开发股份有限公司
二、编制依据
2.1南陵和顺93#--101#楼施工图纸
2.2南陵和顺93#--101#楼楼悬挑架施工方案及技术交底
三、堵洞人员要求
3.1操作施工人员要严格按照施工工艺要求及技术交底进行施工;
3.2项目部专业技术负责人需严格控制施工工艺,层层把关,确保施工质量;
四、洞口封堵施工工艺
外架悬挑型钢穿墙洞眼处圭寸堵施工应按以下要求进行圭寸堵。
具体工艺流程为:悬挑槽钢洞口、连墙件洞口清理T钢丝刷刷毛T洒水润湿T灌混凝土T抹防水砂浆T涂抹防水涂料T现场淋水试验。
1、清理悬挑槽钢洞口、连墙件洞口、连墙件洞口,切割预埋件,易I」除松散砂浆、混凝土、碎渣等杂物。
2、悬挑槽钢洞口、连墙件洞口、连墙件洞口清理干净后,用钢丝刷绕周圈刷毛,并用吹风机吹净。
3、使用喷壶进行喷水润湿,在施工前一小时进行喷水,使悬挑槽钢洞口、连墙件洞口周围保持湿润。
施工时再进行小量喷水,以便施工。
4、将外墙一面用模板遮挡严密,用微膨细石混凝土边浇灌边捣密实(封堵
混凝土必须使用比原结构混凝土强度至少提高一级的微膨胀混凝土),细石混凝土外面凹进砖墙5-10mm。
待细石混凝土有一定强度后再用掺5%防水剂的1:3 水泥砂浆补嵌密实至与墙面平。
5、外墙悬挑型钢穿墙洞眼处封堵完毕后应做好成品保护,防止碰撞造成未凝固前表面损伤,待砼、砂浆有一定强度后应及时养护,防止收缩干裂。
6、在洞口处涂抹2遍聚氨酯涂膜防水涂料,每边延伸至洞口外20cm。
7、施工完毕后,应进行现场淋水试验,若出现渗水现象,剔除洞口砼重新封堵,再涂抹防水涂料,直至不出现渗漏水现象。
五、安全及文明施工要求
1、各操作人员应严格按照要求施工,保证操作安全;
2、封堵时应严格按照现场文明施工要求施工;
3、六级以上(含六级)大风、大雨天气停止在脚手架上操作。
4、施工中始终贯彻“安全第一、预防为主”的安全生产工作方针。
5、进入施工现场要戴好安全帽、着装整齐。
高空作业要系好安全带。
6、工人上岗前,现场专职安全员要做好安全技术交底,专业工长要对工人做好技术交底。
7、做好工人的安全“三级”教育工作,并逐一考核,合格者方可上岗操作。
&高温季节要特别注意防暑降温工作,工地现场要配备急救药箱,以备急用。
9、现场要做到工完、料尽、场地清。
