农村公路工程竣工验收

合集下载

农村公路工程竣工验收资料

农村公路工程竣工验收资料

市农村公路一阶段竣工验收资料汇编市村村道(水泥)路工程建设监理组二 00八年三月省交通厅文件川交路[2014]19号关于印发《省农村公路工程竣(交)工验收办法(试行)》的通知各市交通局、厅直各单位、12个试点县交通局、机关各处室:为加强农村公路工程管理,进一步规竣(交)工验收工作,省厅在总结各地经验的基础上,组织制定了《省农村公路工程竣(交)工验收办法》(试行),已经2007年4月29日厅务会议讨论通过,现印发给你们,请认真贯彻执行。

各市要高度重视农村公路竣(交)工验收工作,对满足竣工条件的农村公路国债、通达和村村通工程等项目,应及时组织验收,切实履行政府行业监管职能。

试行过程中遇有问题,请及时报厅,以便今后进一步完善。

二00七年四月三十日省农村公路工程竣(交)工验收办法(试行)第一章总则第一条为进一步加强农村公路建设管理,规我省农村公路竣(交)工验收工作,保障公路安全有效运营,根据交通部《公路工程竣(交)工验收办法》、《关于贯彻执行公路工程竣(交)工验收办法有关事宜的通知》及交通部《农村公路建设管理办法》的有关规定,结合我省实际制定本办法。

第二条本办法适用于我省行政区域县道、乡道、村道新建和改建项目。

里程在20公里以上的四级公路、10公里以上的三级公路和二级及以上公路、独立大中桥(隧)项目,为重要农村公路;其它项目为一般农村公路项目。

第三条重要农村公路项目由设区的市级人民政府交通主管部门按交通部有关规定组织验收,验收分为交工验收和竣工验收两个阶段进行,验收结果向省交通主管部门报备,省交通主管部门对验收结果进行抽查;其它一般农村公路项目由县级人民政府交通主管部门组织验收,其交工验收和竣工验收可合并进行(以下简称一阶段竣工验收),验收结果向市交通主管部门报备,市交通主管部门对验收结果进行抽查。

县道一般按项目进行验收;乡道和村道可以以乡(镇)为单位,分批组织验收。

第四条农村公路工程项目竣工验收合格后,方可正式开放交通。

农村公路工程竣工验收质量鉴定报告最新分享

农村公路工程竣工验收质量鉴定报告最新分享

农村公路工程竣工验收质量鉴定报告(最新分享)一、建设项目概述(一)基本情况至公路工程路线全长*公里,起点位于*立交起点处,途经* 区的*村、*村、*村,终点位于*街。

全线有中桥2座(加固利用),小桥1座。

批复概算为*元。

*年*月完工,*年*月*日通过交工验收。

(二)主要技术标准和主要工程量L公路等级:二级公路;2.设计行车速度:60km∕h;3.车道数:2;4.路基、路面、土路肩:路基宽度8.5米,路面行车道宽度7米,路面满铺,土路肩2X0. 38米;5.设计洪水频率:小桥、涵洞及路基为1/50;6.设计荷载:公路一∏级;7.路面结构类型路面结构:24cm水泥混凝土面层+Icm沥青封油层+20CnI5% 水泥稳定碎石基层+18CnI级配碎石底基层(潮湿路段为20Cnl) o (三)项目组织L建设单位:市*区农村公路工程建设指挥部办公室2.勘察设计单位:南宁市新点线交通勘测设计有限责任公司3.监理单位:柳州桂中公路工程监理有限责任公司4.施工单位(见下表):段单位名称资质等级施工里程及内容中标造价(万元)1*建设有限公司公路工程总承包叁级K0+000—K6+000 路基、路面、桥涵、交安1369.21092*路桥工程有限责任公司公路工程总承包贰级K6+000—K10+000 路基、路面、桥涵、交安1147.40813*路桥建设有限公司公路工程总承包贰级K10+000—K16+060. 196路基、路面、桥涵、交安1359. 1497二、鉴定工作依据及组织情况(一)鉴定依据1.交通运输部《公路工程竣(交)工验收办法》(交通部令2004年第3号)、《公路工程竣(交)工验收办法实施细贝D(交公路发(2010)65号)、《公路工程竣工质量鉴定工作规定(试行)》(厅质监字(2012)25号),以及现行公路工程技术规程、规范、质量检验标准。

2. *交通运输厅《公路工程质量鉴定办法补充规定(试行)》(交基建(2005) 25号)。

农村公路养护大中修工程竣工验收报告

农村公路养护大中修工程竣工验收报告

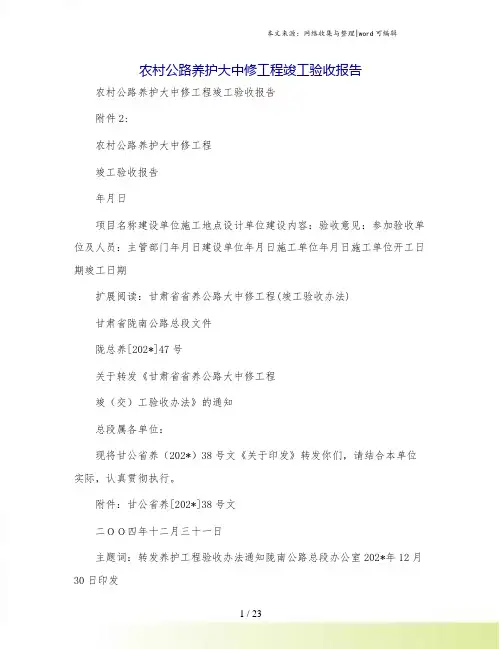

农村公路养护大中修工程竣工验收报告农村公路养护大中修工程竣工验收报告附件2:农村公路养护大中修工程竣工验收报告年月日项目名称建设单位施工地点设计单位建设内容:验收意见:参加验收单位及人员:主管部门年月日建设单位年月日施工单位年月日施工单位开工日期竣工日期扩展阅读:甘肃省省养公路大中修工程(竣工验收办法)甘肃省陇南公路总段文件陇总养[202*]47号关于转发《甘肃省省养公路大中修工程竣(交)工验收办法》的通知总段属各单位:现将甘公省养(202*)38号文《关于印发》转发你们,请结合本单位实际,认真贯彻执行。

附件:甘公省养[202*]38号文二OO四年十二月三十一日主题词:转发养护工程验收办法通知陇南公路总段办公室202*年12月30日印发甘肃省公路局文件甘公省养[202*]38号关于印发《甘肃省省养公路大中修工程竣(交)工验收办法》的通知各公路总段(分局):为搞好省养公路大中修工程竣(交)工验收工作,根据交通部颁发的《公路工程竣(交)工验收办法》和《甘肃省省养公路养护工程管理办法》、《甘肃省省养公路大中修工程实施办法》的规定,省局组织制定了《甘肃省省养公路大中修工程竣(交)工验收办法》,已经202*年12月20日局务会议讨论通过,现印发你们,认真贯彻执行。

在执行过程中如有问题,请及时函告局省养公路管理处。

附件:甘肃省省养公路大中修工程竣(交)工验收办法二OO四年十二月二十四日主题词:印发养护工程验收办法通知抄送:省交通厅,局计划处,收费处,各领导。

甘肃省省养公路大中修工程竣(交)工验收办法第一章总则第一条为确保全省省养公路大中修等工程质量,提高投资效益,搞好工程竣(交)工验收工作,依据交通部《公路工程竣(交)工验收办法》、《甘肃省省养公路养护工程管理办法》及《甘肃省省养公路大中修工程实施办法》,结合我省公路养护管理实际,制定本办法。

第二条本办法适用于全省省养公路大中修工程,十公里内路基或路面改善工程、危旧桥加固工程、安全保障工程、水毁修复工程等项目(以下统称:省养公路大中修工程)的竣(交)工验收工作。

农村公路镇级竣工验收表

农村公路镇级竣工验收表

农村公路镇级竣工验收表一、项目背景农村公路建设是促进农村经济发展和农民生活水平提高的重要举措。

本次竣工验收表旨在对农村公路镇级项目进行全面评估,确保工程质量符合标准,以保障农村交通的安全和便利。

二、项目概况1. 项目名称:农村公路镇级2. 项目位置:xxxx镇3. 项目总长度:xx公里4. 投资总额:xxxx万元5. 建设单位:xxxx公司6. 施工单位:xxxx建设工程有限公司7. 监理单位:xxxx监理有限公司三、验收内容1. 驾驶员问卷调查通过对驾驶员的问卷调查,了解他们对道路安全、路况和服务设施的满意度,以及道路使用情况和意见建议等。

2. 路面质量检查对农村公路镇级的路面进行全面检查,包括平整度、坡度、弯道半径、路面破损情况等,确保路面质量符合相关标准。

3. 路肩和护栏检查检查路肩的宽度和平整度,确保路肩能够提供安全的停车和紧急避险的空间。

同时,检查护栏的设置和稳固性,确保护栏能够起到有效的防护作用。

4. 标线和交通标志检查对农村公路镇级的标线和交通标志进行检查,包括标线的清晰度、标志的设置和可读性等,确保交通标识系统的完善和有效性。

5. 桥梁和涵洞检查检查农村公路镇级的桥梁和涵洞的结构和稳定性,确保其能够承受预期的荷载和水流,并保证通行的安全性和畅通性。

6. 设施设备检查对农村公路镇级的服务设施进行检查,包括路灯、路牌、服务区、加油站等,确保服务设施的正常运行和便利性。

四、竣工验收结果根据对农村公路镇级各项内容的检查和评估,结合驾驶员问卷调查结果,形成竣工验收报告。

报告中将详细说明项目的合格情况和存在的问题,并提出改进措施和建议,以确保农村公路的质量和使用效果。

五、结语农村公路的建设对于农村地区的发展具有重要意义。

通过本次竣工验收表的使用,我们可以全面了解农村公路镇级项目的情况,为后续的农村公路建设提供经验和借鉴,进一步提升农村交通的质量和水平。

感谢所有参与者的辛勤付出和支持!。

市农村公路工程竣工验收办法

市农村公路工程竣工验收办法

市农村公路工程竣工验收办法市农村公路工程竣工验收办法第一条根据交通部《公路工程竣工验收办法》和《河北省公路工程竣工验收实施细则》,参照《河北省村村通油(水泥)路工程管理办法》,结合我市村通油(水泥)路建设工程的实际制定本办法。

第二条本办法适用于我市辖区农村公路新建、改建工程及村通油(水泥)路工程。

第三条农村公路、村通油(水泥)路工程验收的依据:1、纳入20XX年—20XX年河北省村村通油(水泥)路计划的建设项目;2、市局下达的村通油(水泥)路20XX年—20XX 年度计划的建设项目;3、公路工程招投标(议标)文件;4、批复的工程设计、概预算文件;5、上级机关对工程项目的指示性文件;6、交通部颁发的《公路是工程技术标准》、《规范》及省交通厅、市交通局下发的有关规定等;7、河北省交通厅发布的《河北省公路工程质量检验评定标准》。

第四条农村公路、村通油(水泥)路工程的交工验收、竣工验收合并为一次进行,为竣工验收。

第五条农村公路、村通油(水泥)路工程的竣工验收由各县(市)人民政府农村公路建设领导小组组织进行。

对建设项目进行综合评价,确定工程质量等级。

第六条农村公路、村通油(水泥)路工程验收前需经公路工程质量监督部门进行质量鉴定。

质量鉴定不合格的工程不得申请验收。

对于验收不合格的工程,责成施工单位限期进行修复和返工,达到设计要求后重新组织验收,因此而产生的费用由施工单位承担。

第七条工程质量和建设项目等级分为优良、合格、不合格三个级别。

建设项目工程质量评定按照《河北省公路工程质量检验评定标准》确定。

农村公路、村通油(水泥)路工程项目采取评分法确定等级:①综合评分在85分以上者为优良工程;②综合评分大于或等于70分小于85分者为合格工程;③综合评分小于70分者为不合格工程。

第八条农村公路、村通油(水泥)路工程完工后,由工程所属乡(镇)人民政府即建设单位负责编制竣工图纸、施工资料、工程决算、审计报告,汇总整理相关文件资料并建档保存。

安徽省农村公路竣工验收办法

安徽省农村公路竣工验收办法

安徽省农村公路竣工验收办法Revised by Petrel at 2021安徽省农村公路工程竣(交)工验收办法(试行)第一章总则第一条为进一步加强农村公路建设管理,规范我省农村公路竣(交)工验收工作,保障公路安全有效运营,根据交通部《公路工程竣(交)工验收办法》、《关于贯彻执行公路工程竣(交)工验收办法有关事宜的通知》及交通部《农村公路建设管理办法》的有关规定,结合我省实际制定本办法。

第二条本办法适用于我省行政区域内县道、乡道、村道新建和改建项目。

里程在20公里以上的四级公路、10公里以上的三级公路和二级及以上公路、独立大中桥(隧)项目,为重要农村公路项目;其它项目为一般农村公路项目。

第三条重要农村公路项目由设区的市级人民政府交通主管部门按交通部有关规定组织验收,验收分为交工验收和竣工验收两个阶段进行,验收结果向省交通主管部门报备,省交通主管部门对验收结果进行抽查;其他一般农村公路项目由县级人民政府交通主管部门组织验收,其交工验收和竣工验收可合并进行(以下简称一阶段竣工验收),验收结果向市交通主管部门报备,市交通主管部门对验收结果进行抽查。

县道一般按项目进行验收;乡道和村道可以以乡(镇)为单位,分批组织验收。

第四条农村公路工程项目竣工验收合格后,方可正式开放交通。

同时落实养护责任和养护资金,加强养护管理,确保安全畅通。

交工与竣工验收合并进行的项目,工程质量缺陷责任期仍按建设合同约定履行。

第二章一阶段竣工验收依据及条件第五条农村公路工程项目采用一阶段竣工验收的依据是:(1)项目批准文件(或省交通主管部门下达的年度计划);(2)批准的施工图设计及变更设计文件;(3)招标文件及合同文本;(4)交通部颁布的公路工程技术标准、规范、规程及国家和省相关规定。

第六条农村公路工程项目采用一阶段竣工验收的,应具备以下条件:(1)路基工程已由项目法人组织验收,并出具路基质量合格的验收报告;(2)批准的各项工程内容已全部完成;(3)项目法人已组织各参建单位对工程质量作出初步结论,且结论为合格;(4)质量监督机构已按交通部规定的公路工程质量鉴定办法对工程质量检测鉴定合格,并形成工程质量鉴定报告;(5)各参建单位已提交各自的工作报告;(6)工程决算已编制完成,并经交通主管部门认定;(7)竣工文件已编制完成;(8)该项目已落实接管养护单位。

农村公路竣工验收报告

农村公路竣工验收报告

农村公路竣工验收报告
报告编号:XXX
验收时间:XX年XX月XX日
一、基本情况
本次验收的农村公路位于XX乡XX村,起点为XX处,终点为XX处,全长XX公里,通过村庄XX个。

二、验收内容
本次验收内容包括:
1.路面平整度:验收人员根据国家相关标准,采用工程测量仪器对道路平整度进行测量,结果显示符合相关标准。

2.路面结构:验收人员现场观察,结合资料资质状况以及国家相关标准,认为路面结构合理,符合相关标准。

3.路基、边坡、排水系统:验收人员根据国家相关标准以及现
场实际情况,对路基、边坡、排水系统等进行验收,结果符合相
关标准。

4.标线和交通标志:验收人员现场查看标线和交通标志,认为
符合国家相关标准。

三、验收结论
根据上述验收内容,我局认为农村公路的竣工质量符合设计要
求和相关标准,可进行正式通车使用。

四、建议事项
为了保证道路的正常使用,提高道路使用者的安全保障,建议:
1.完善路灯设施,保证夜间行车安全。

2.加强路面养护,及时清理杂草障碍,保证道路的畅通。

3.加强交通宣传,提高道路使用者的交通安全意识。

五、附件
1.农村公路竣工验收报告原件。

2.农村公路竣工验收照片及其他相关资料。

以上报告,特此报送验收单位。

如有不妥之处,敬请指正。

河南省农村公路工程竣(交)工验收工作规定(试行 ) 豫交工〔2005〕79号文附件2

河南省农村公路工程竣(交)工验收工作规定(试行 )  豫交工〔2005〕79号文附件2

附件2:河南省农村公路工程竣(交)工验收工作规定(试行)为保证农村公路建设项目的实施质量,规范农村公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部2004年3号令),结合河南省农村公路实际,制定本规定。

农村公路项目交、竣工验收可合并进行。

国债、世行贷款项目按有关规定进行竣(交)工验收。

竣(交)工验收工作应当做到公正、真实和科学。

一、县、乡公路项目的验收。

(一)验收的依据是:1.下达的工程年度建设计划;2.批准的工程设计文件;3.核备的招标文件及合同文本;4.行政主管部门的有关批复、批示文件;5.交通部颁布的公路工程技术标准、规范、规程及国家、省有关部门的相关规定。

(二)验收的基本要求是:1.工程项目必须按设计图纸全部完成;2.施工、监理资料齐全;3.已完成工程决算并通过审计;4.工程质量必须自评合格。

(三)验收办法按照(交公路发〔2004〕446号)的规定进行。

二、村村通项目的验收(一)验收的依据是:1.下达的工程年度建设计划;2.简易设计的批复;3.开工报告。

(二)验收必须具备的条件:1.工程项目必须按设计图纸全部完成;2.施工、监理资料齐全;3.已完成工程决算并通过审计;4.工程质量必须自评合格。

(三)验收的程序:1.建设项目符合以上条件后,建设单位向市交通部门提出验收申请。

2.市交通部门收到建设单位申请报告后,应及时检查验收的工程和文件,对符合验收条件的应及时组织验收。

3.市交通部门组织验收委员会进行竣(交)工验收;验收委员会由市交通部门、建设单位、接管养护、质量监督、设计等单位的代表组成。

4.通过竣工验收的建设项目,由竣(交)工验收委员会议定《公路工程竣工验收鉴定书》,负责组织竣工验收的交通主管部门发文确认。

质量监督机构依据竣工验收结论对参建单位签发工作综合评价等级证书。

5.《竣(交)工验收报告》报送省交通部门、省交通部门按不少于10%的比例抽查,并对验收成果予以确认。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

宁国市农村公路一阶段竣工验收资料汇编宁国市村村通油(水泥)路工程建设监理组二 00八年三月安徽省交通厅文件皖交路[2007]19号关于印发《安徽省农村公路工程竣(交)工验收办法(试行)》的通知各市交通局、厅直各单位、12个试点县交通局、机关各处室:为加强农村公路工程管理,进一步规范竣(交)工验收工作,省厅在总结各地经验的基础上,组织制定了《安徽省农村公路工程竣(交)工验收办法》(试行),已经2007年4月29日厅务会议讨论通过,现印发给你们,请认真贯彻执行。

各市要高度重视农村公路竣(交)工验收工作,对满足竣工条件的农村公路国债、通达和村村通工程等项目,应及时组织验收,切实履行政府行业监管职能。

试行过程中遇有问题,请及时报厅,以便今后进一步完善。

二00七年四月三十日安徽省农村公路工程竣(交)工验收办法(试行)第一章总则第一条为进一步加强农村公路建设管理,规范我省农村公路竣(交)工验收工作,保障公路安全有效运营,根据交通部《公路工程竣(交)工验收办法》、《关于贯彻执行公路工程竣(交)工验收办法有关事宜的通知》及交通部《农村公路建设管理办法》的有关规定,结合我省实际制定本办法。

第二条本办法适用于我省行政区域内县道、乡道、村道新建和改建项目。

里程在20公里以上的四级公路、10公里以上的三级公路和二级及以上公路、独立大中桥(隧)项目,为重要农村公路;其它项目为一般农村公路项目。

第三条重要农村公路项目由设区的市级人民政府交通主管部门按交通部有关规定组织验收,验收分为交工验收和竣工验收两个阶段进行,验收结果向省交通主管部门报备,省交通主管部门对验收结果进行抽查;其它一般农村公路项目由县级人民政府交通主管部门组织验收,其交工验收和竣工验收可合并进行(以下简称一阶段竣工验收),验收结果向市交通主管部门报备,市交通主管部门对验收结果进行抽查。

县道一般按项目进行验收;乡道和村道可以以乡(镇)为单位,分批组织验收。

第四条农村公路工程项目竣工验收合格后,方可正式开放交通。

同时落实养护责任和养护资金,加强养护管理,确保安全畅通。

交工与竣工验收合并进行的项目,工程质量缺陷责任期仍按建设合同约定履行。

第二章一阶段竣工验收依据及条件第五条农村公路工程项目采用一阶段竣工验收的依据是:(1)项目批准文件(或省交通主管部门下达的年度计划);(2)批准的施工图设计及变更设计文件;(3)招投标文件及合同文本;(4)交通部颁布的公路工程技术标准、规范、规程及国家和省相关规定。

第六条农村公路工程项目采用一阶段竣工验收的,应具备以下条件;(1)路基工程已由项目法人组织验收,并出具路基质量合格的验收报告;(2)批准的各项工程内容已全部完成;(3)项目法人已组织各参建单位对工程质量作出初步结论,且结论为合格;(4)质量监督机构已按交通部规定的公路工程质量鉴定办法对工程质量检测鉴定合格,并形成工程质量鉴定报告;(5)各参建单位已提交各自的工作报告;(6)工程决算已编制完成,并经交通主管部门认定;(7)竣工文件已编制完成;(8)该项目已落实接管养护单位。

第七条农村公路工程符合竣工验收条件后,项目法人根据第三条规定,及时向交通主管部门申请验收,交通主管部门在收到申请之日起30日内,对申请人递交材料进行审查,不符合条件的,及时退回并告知理由;对符合条件的,应及时组织竣工验收。

第三章一阶段竣工验收工作内容第八条竣工验收的主要工作内容是:(一)成立竣工验收委员会;(二)检查工程完成的工程量是否与批准的设计文件相符,是否与工程计量的数量一致;(三)检查施工单位施工资料;(四)检查监理单位独立抽检及质量评定资料;(五)检查工程实体及有关资料;(六)听取项目法人、设计单位、施工单位、监理单位的工作报告;(七)听取质量监督机构的工作报告及工程质量鉴定报告;(八)按交通部规定的办法对工程质量进行评分,并确定工程质量等级;(九)形成并通过竣工验收鉴定书。

第九条竣工验收委员会由交通主管部门、农村公路管理机构、质量监督机构等单位代表组成。

项目法人、设计单位、监理单位、施工单位及接管养护单位参加验收工作。

第十条参加竣工验收工作各方的主要职责是:竣工验收委员会对工程实体质量及建设情况进行全面检查,对工程质量进行评分,确定工程质量等级,形成工程竣工验收鉴定书。

项目法人负责组织各参建单位完成竣工验收工作的各项内容,提交项目执行报告及验收所需资料,协助竣工验收委员会工作。

设计单位负责检查已完成的工程是否与设计相符,是否满足设计要求,提交设计工作报告,配合竣工验收委员会工作。

监理单位负责完成监理资料的汇总、整理,协助项目法人检查施工单位的合同执行情况,科学公正地对工程质量进行评定,提交监理工作报告,提供工程监理资料,配合竣工验收委员会工作。

施工单位负责提交施工总结,提供各种资料,配合竣工验收委员会工作。

第十一条竣工验收工程质量评分采取加权平均法计算,质量监督机构工程质量鉴定得分权值为0.6,监理对工程质量的评定得分权值为0.2,竣工验收委员会对工程质量评定得分权值为0.2。

工程质量评定得分大于90分为优良,小于90分且大于70分为合格,小于70分为不合格。

第十二条负责组织竣工验收的交通主管部门对通过竣工验收的建设项目签发《公路工程竣(交)工验收鉴定书》(见附件1)。

第四章附则第十三条公路工程建设项目建成后,施工单位、监理单位、项目法人应负责编制工程竣工文件、图表、资料,并装订成册,其编制费用分别由施工单位、监理单位、项目法人承担。

整个建设项目竣工验收期间质量监督机构进行工程质量检测所需费用由项目法人承担。

第十四条对通过竣工验收的工程,由项目法人按国家规定,分别向交通主管部门和农村公路管理机构、接管养护单位办理有关档案资料移交手续。

(见附件2)第十五条本办法由省交通厅负责解释。

第十六条本办法自公布之日起实施。

附件一:公路工程竣工验收鉴定书公路工程交工申请书承包单位:桩号:监理单位:竣(交)工验收委员会名单竣(交)工验收代表名单工程交接单位代表签名表竣工验收委员会工程质量评分表项目名称:注:“主体工程质量”分值,可根据项目特点分解附件二:公路工程竣(交)工档案编制办法第一部分综合文件一、竣(交)工验收资料1、工程竣(交)工申请报告2、工程竣(交)工验收报告3、工程竣(交)工验收鉴定书(合格报告)、验收委员会签名册二、工程建设管理性文件1、项目建议书及批准文件(或省交通主管部门下达的年度计划)2、施工图设计文件及批复文件3、设计变更文件及批准文件4、上级单位对该项目的指示文件5、招投标文件及评标报告6、合同协议书7、建设单位往来文件及其他有关部门批复文件三、工程总结1、建设单位建设总结(项目执行情况总结报告)2、施工单位施工总结3、监理单位的监理总结第二部分决算和审计文件一、支付报表按每期计量支付时间顺序排列(包括支付证书、支付申请、支付月报、工程量确认单)二、工程决算文件1、决算说明书2、决算表(编制说明、项目决算汇总表、各项决算具体内容、工程变更及增加费用计算)三、其它文件第三部分监理资料一、监理管理文件1、监理规程2、监理指示文件(开工、停工、复工等各项指令)二、工程质量控制文件1、质量控制措施、规定及往来文件;①水泥砼路面试验、检验汇总表(汇—06、08)②原材料试验汇总表(汇—07)2、材料试验、检测资料;①各种原材料进场试验报告(监—05等)②砼及砂浆配合比试验报告③其他各种试验报告3、监理抽检资料注:抽检资料与施工单位同步进行,只对关键工序、主要的隐蔽工程做抽检,一般路基做分层压实度检测表,砼做抗压强度检测表,路面做高程、平整度、厚度检测表。

4、工程质量评定资料(按照分部分项工程划分,做项目的分项、分部和项目总评)三、其它资料监理日志、会议纪录、纪要、工程照片、监理服务协议、上级单位对监理单位的来文等。

第四部分施工资料一、竣工图表1、变更设计一览表;2、变更图纸;3、工程交接表※工程量清单造价汇总表(竣—01)※路基宽度一览表(竣—02)※水泥混凝土路面工程量一览表(竣—04)二、施工资料(一)施工前期的准备工作资料1、各种原材料进场试验报告(水泥、钢材、砂石等)2、混凝土配合比试验报告3、项目总体开工报告、施工组织设计、施工方案(二)施工管理资料1、施工往来文件(1)上报文件(业主、监理)(2)上级来文(业主、监理)2、施工日志(记录施工每天的人材物消耗,工序内容、天气变化等)3、工程质量、安全、进度控制文件(施工过程中内部有关的质量、安全、进度文件和表格等)(三)施工技术资料该部分是施工资料的主体,划分为路基、路面及其他工程,其中路基工程内又划分为路基土石方工程、涵洞工程。

路面工程1、开工报告,以一个项目为单位:※开工申请(监—01)※开工通知—批复(监—02)※主要图纸审查记录(监—03)※配合比报告※原材料试验(含出厂合格证、产品质保书)检测资料※施工方案文字说明2、基层施工※路基宽度检测表(检—02)※路基平整度检测表(检—04)※基层湾冗检验评定表()※基层分项工程质量检验评定表(评—16)3、面层施工——砼面层※路面宽度检测表(检—02)※路面厚度检测表(检—02)※路面平整度检测表(检—04)※砼抗折强度检测表(试—09)※砼面层分项工程质量检验评定表(评—17)4、路肩分项工程质量检验评定表(评—19)/附件三:公路工程竣工资料组卷要求一、资料组卷装订说明资料分四大部分进行装订,每一部分的资料单独组卷装订,当该部分的资料一册装订不完时,可以分册装订,要注明是第几部分第几册(例如第四部分可以装订第五册,应写成“第四部分第一册共五册……”),装订时,每册里装订每一分项的资料要求完整。

二、案卷组成(封面、卷脊、卷内文件目录、卷内文件、卷内备考表)1、案卷封面(1)案卷题名--注明桩号、单位或分部分项工程名、部位结构;(2)编制单位――案卷的形成单位(施工、监理、设计、建设等单位);(3)编制日期――案卷形成日期(填写资料编制的日期);(4)保管期限――填写其划定的保管期限(根据交通部390号文件执行);(5)档号――由分类号、项目号、案卷号组成,由档案保管单位填写(公路工程GL<一级分类道路5.1、桥梁5.2、隧道5.3、交通工程5.4等> <二级分类国道G、省道S、县乡道X、其他Q>例如:GL-5.1-X……表示公路工程中道路是某县道工程……)。

2、卷脊包括案卷题名和档号两部分。

3、卷内文件目录(见后附表)(1)序号—填写文件的排列序号(阿拉伯数字表示1.2.3……)(2)文件编号—文件原有的文号(如:……交[2007]……号)(3)责任者――填写文件材料直接形成部门或主要责任者(一般写单位名)(4)文件题名――填写文件材料标题全称(根据材料内容可以自定标题)(5)日期—文件的形成日期(6)页次—填写文件在卷内所排的起始页号(注:封面、卷内目录、卷内备考表不编页码)4、卷内文件(1)工程资料一般用规格A4幅面(297mm*210mm),图纸采用国家标准的A3图,如果资料纸张小于A4纸面或不规则,应先粘贴在A4纸张上的进行装订。

相关文档
