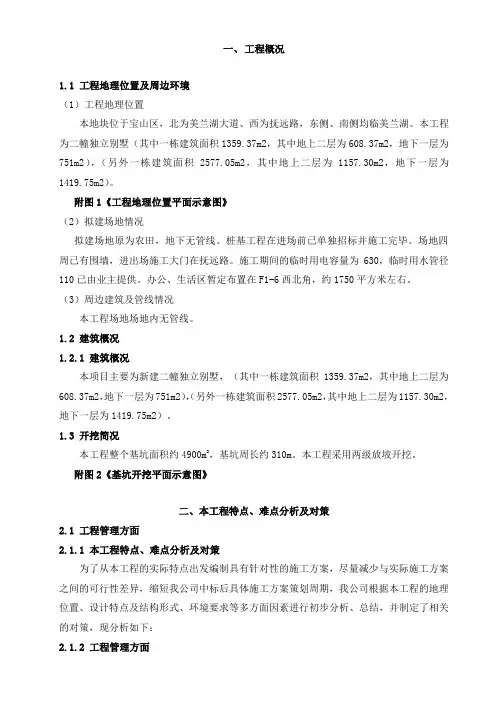

一、工程概况1.1 工程地理位置及周边环境(1)工程地理位置本地块位于宝山区,北为美兰湖大道、西为抚远路,东侧、南侧均临美兰湖。

本工程为二幢独立别墅(其中一栋建筑面积1359.37m2,其中地上二层为608.37m2,地下一层为751m2),(另外一栋建筑面积2577.05m2,其中地上二层为1157.30m2,地下一层为1419.75m2)。

附图1《工程地理位置平面示意图》(2)拟建场地情况拟建场地原为农田,地下无管线。

桩基工程在进场前已单独招标并施工完毕。

场地四周已有围墙,进出场施工大门在抚远路。

施工期间的临时用电容量为630,临时用水管径110已由业主提供。

办公、生活区暂定布置在F1-6西北角,约1750平方米左右。

(3)周边建筑及管线情况本工程场地场地内无管线。

1.2 建筑概况1.2.1 建筑概况本项目主要为新建二幢独立别墅,(其中一栋建筑面积1359.37m2,其中地上二层为(另外一栋建筑面积2577.05m2,其中地上二层为1157.30m2,608.37m2,地下一层为751m2),地下一层为1419.75m2)。

1.3 开挖简况本工程整个基坑面积约4900m2,基坑周长约310m。

本工程采用两级放坡开挖。

附图2《基坑开挖平面示意图》二、本工程特点、难点分析及对策2.1 工程管理方面2.1.1 本工程特点、难点分析及对策为了从本工程的实际特点出发编制具有针对性的施工方案,尽量减少与实际施工方案之间的可行性差异,缩短我公司中标后具体施工方案策划周期,我公司根据本工程的地理位置、设计特点及结构形式、环境要求等多方面因素进行初步分析、总结,并制定了相关的对策,现分析如下:2.1.2 工程管理方面2.1.2.1 在工期紧的条件下确保总工期的技术措施难点:本项目由2幢独立别墅组成,业主要求在152个日历天内完成全部的工作内容(包括精装修工期),工期极为紧张。

如何合理组织施工,确保本工程的节点工期目标和总工期目标实现,是本次施工中的关键问题之一。

别墅工程施工计划书(3篇)

别墅工程施工计划书(3篇)

第1篇一、项目概述1. 项目名称:XX别墅工程2. 建设单位:XX房地产开发有限公司3. 施工单位:XX建筑工程有限公司4. 项目地点:XX市XX区XX路XX号5. 项目规模:占地面积XXX平方米,建筑面积XXX平方米,共XXX栋别墅二、施工进度安排1. 施工准备阶段(第1-2周):- 完成施工图纸会审和技术交底。

- 组织施工人员进场,进行安全教育和培训。

- 配备施工机械和材料,确保施工所需物资的供应。

2. 基础施工阶段(第3-8周):- 土方开挖、平整场地。

- 地基处理,包括桩基施工和地基加固。

- 基础垫层和基础主体结构施工。

3. 主体结构施工阶段(第9-20周):- 钢筋工程:绑扎、焊接钢筋。

- 模板工程:安装、拆除模板。

- 混凝土工程:浇筑梁、板、柱等混凝土结构。

- 外墙施工:砌筑墙体,进行外墙面处理。

4. 装饰装修阶段(第21-30周):- 室内抹灰、刮腻子。

- 安装门窗、洁具、灯具等。

- 进行室内油漆、壁纸、地板等装饰工程。

- 室外景观、绿化工程。

5. 竣工验收阶段(第31-32周):- 组织竣工验收,完成相关手续。

- 进行试运行,确保别墅功能正常。

三、施工组织与管理1. 组织机构:- 成立项目领导小组,负责项目整体协调和管理。

- 设立工程技术部、施工管理部、质量安全管理部、物资供应部等部门。

2. 施工管理:- 严格执行施工规范和操作规程。

- 加强施工过程中的质量控制,确保工程质量。

- 严格控制施工进度,确保按期完成施工任务。

3. 安全管理:- 建立健全安全管理制度,加强安全教育。

- 严格执行安全操作规程,确保施工安全。

4. 物资供应:- 组织施工材料、设备的采购和供应。

- 确保施工所需物资的质量和数量。

四、质量控制1. 施工前:- 完成施工图纸会审和技术交底。

- 组织施工人员进行质量意识和技能培训。

2. 施工过程中:- 严格执行施工规范和操作规程。

- 加强施工过程中的质量控制,及时发现和解决问题。

别墅工程施工组织设计

别墅工程施工组织设计

别墅工程施工组织设计一、项目概况本项目是一栋别墅建筑工程,位于市城郊地区,占地面积1000平方米,总建筑面积为500平方米,共分为地上两层和地下一层。

该别墅建筑采用现浇混凝土结构,主要包括地基处理、主体结构施工、装修装饰等工程内容。

1.施工组织机构本项目设立总指挥部、施工现场管理部、技术质量部、安全生产部和后勤保障部等五个部门。

总指挥部负责项目的整体策划、协调和决策,施工现场管理部负责具体施工工作的组织和管理,技术质量部负责施工技术和质量的控制,安全生产部负责安全生产的管理和监督,后勤保障部负责项目的后勤保障工作。

2.施工人员配置根据项目规模和工期,合理配置施工人员。

总指挥部设置总指挥1名,施工现场管理部设置项目经理1名、施工队长1名、安全员1名、质检员2名、材料管理员1名、机械管理员1名,技术质量部设置技术员3名,安全生产部设置安全员2名,后勤保障部设置后勤人员2名。

3.施工进度计划制定详细的施工进度计划,按照工程的先后顺序和施工工序的要求,合理安排施工进度。

根据地基处理、主体结构施工、装修装饰等工程内容,制定详细的施工工序和时间节点,并确保施工进度的合理性和稳定性。

4.施工方法和工艺地基处理:根据地质勘察报告和设计要求,采用挖土、回填、夯实等工艺进行地基处理。

确保地基的稳定性和承载能力。

主体结构施工:采用现浇混凝土结构,根据施工图纸和设计要求,按照基坑开挖、基础施工、柱、梁、板等顺序进行施工。

合理安排施工工序和时间节点,确保施工质量和进度。

装修装饰:根据设计要求和业主要求,进行室内装修和外部装饰工作。

包括墙面处理、地面铺设、天花板安装、门窗安装等。

合理安排施工工序和时间节点,确保装修质量和进度。

5.施工设备和材料根据工程需要,合理选择施工设备和材料。

包括挖掘机、起重机、混凝土搅拌车等施工设备,以及水泥、砂石、钢筋等施工材料。

确保施工设备的正常运行和施工材料的质量。

6.安全生产措施制定详细的安全生产方案,包括施工现场的安全防护措施、施工人员的安全培训、施工设备的安全使用等。

别墅施工组织设计方案

别墅施工组织设计方案

别墅施工组织设计方案一、工程概述本别墅项目位于_____,总建筑面积为_____平方米,建筑高度为_____米,结构形式为_____。

别墅周边环境优美,交通便利。

二、施工部署(一)施工目标1、质量目标:确保工程质量达到国家验收合格标准,力争优质工程。

2、工期目标:计划在_____天内完成全部施工任务。

3、安全目标:杜绝重大伤亡事故,轻伤事故发生率控制在_____以内。

(二)施工顺序遵循“先地下,后地上;先结构,后装修;先土建,后设备”的原则,合理安排施工顺序。

(三)施工组织机构成立项目经理部,全面负责工程的施工组织和管理。

项目经理部下设工程技术部、质量安全部、物资设备部、综合办公室等部门。

三、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审。

2、编制施工组织设计和专项施工方案。

3、做好技术交底工作。

(二)现场准备1、平整施工场地,修筑临时道路和排水设施。

2、搭建临时办公和生活设施。

3、布置施工临时用水、用电线路。

(三)材料准备根据施工进度计划,编制材料采购计划,组织材料进场。

(四)劳动力准备根据工程进度要求,组织各工种劳动力进场,并进行培训和安全教育。

四、主要分部分项工程施工方法(一)基础工程1、土方开挖采用机械开挖为主,人工配合清底。

开挖过程中注意控制基底标高和边坡坡度。

2、基础钢筋工程钢筋在加工场加工制作,现场绑扎安装。

钢筋的规格、型号、数量、间距等必须符合设计要求。

3、基础模板工程采用木模板,支撑系统采用钢管脚手架。

模板安装必须牢固,尺寸准确,拼缝严密。

4、基础混凝土工程混凝土采用商品混凝土,泵送浇筑。

浇筑过程中要振捣密实,防止出现蜂窝、麻面等质量问题。

(二)主体结构工程1、钢筋工程钢筋的加工、连接和安装要符合设计和规范要求。

2、模板工程采用多层胶合板模板,支撑系统采用钢管脚手架。

3、混凝土工程混凝土的浇筑、振捣和养护要严格按照施工规范进行。

(三)屋面工程1、屋面防水采用卷材防水,施工前要对基层进行处理,确保基层平整、干燥。

大连市某别墅小区施工组织设计

大连市某别墅小区施工组织设计

大连市某别墅小区施工组织设计一、项目背景和概况大连市别墅小区是一个高档住宅小区,位于市区的黄金地段,周边环境优美,配套设施齐全。

该小区总共有10栋别墅,每栋别墅面积约为300平方米,共有30个单元,建筑高度为2层,地下室面积约为200平方米。

项目拟分三个阶段进行施工,每个阶段完成4栋别墅的建设。

二、施工组织设计目标和原则1、目标:确保施工过程安全、高效、质量可控,保证项目按时完成。

2、原则:(1)安全第一:严格遵守国家和地方相关法律法规,加强安全教育培训,提高员工施工安全意识。

(2)科学组织:合理安排施工顺序,优化资源配置,减少浪费。

(3)质量控制:确保施工质量符合标准,加强质量检测和监督。

(4)环保节能:采用环保材料,减少施工过程中对环境的影响,提高建筑能效。

三、施工组织设计方案1、项目分阶段施工,每个阶段各施工单位有明确的工作任务和责任。

2、建立施工安全管理体系,制定详细的施工安全管理方案和措施,加强安全教育培训。

3、编制施工进度计划和资源配置计划,制定每个施工节点的具体工作内容和时间要求,合理安排施工顺序。

4、对施工材料进行严格的质量把控,确保材料符合相关标准和要求。

5、严格遵守环保要求,在施工过程中采取有效的措施降低噪音、粉尘和废物排放等对环境的影响。

6、建立质量管理体系,制定详细的质量控制措施和检测要求,确保施工质量符合标准。

7、加强现场管理,确保施工现场整洁有序,安全通道畅通。

8、建立沟通协调机制,定期召开工程进展会议,及时解决施工中遇到的问题和困难。

四、安全保障措施1、严格遵守国家和地方的安全规定,建立健全安全管理体系,明确责任部门和责任人。

2、加强安全教育培训,提高员工的安全意识和技能,确保施工过程中的安全管理。

3、设置安全警示标志,规范施工现场通行秩序,加强对施工人员的安全管理和监督。

4、配备完善的施工安全设施,如安全网、防护栏杆等,确保施工现场的安全。

5、加强施工现场的巡查和监控,发现安全隐患及时进行整改,确保施工现场的安全。

版别墅工程施工组织设计方案

版别墅工程施工组织设计方案

版别墅工程施工组织设计方案一、工程概述本项目为一座版别墅工程,总建筑面积为XXX平方米,包括XX个房间。

本工程通过合理的组织和施工方案,保证施工效率,确保施工质量,做到安全、高效、经济地完成工程。

二、施工组织设计1.组织架构:本工程设有总工程师、项目经理、施工队长等职位,明确各个职责和权限。

2.施工队伍:施工队伍包括钢结构组、混凝土组、电气组、水暖组等,每个组负责相应的工作,确保各项施工工作按进度有序进行。

3.施工周期:根据工程量和工期要求,以及现场实际情况,细化出每个施工阶段的时间计划,合理安排工程进度。

5.安全措施:在施工前,制定安全管理方案,安排专人负责安全管理。

施工过程中,采取符合法律法规的措施,保护现场人员的安全。

6.质量控制:制定质量管理方案,监督施工工艺的执行,对关键工序进行质量检测。

并在每个施工阶段完成验收,确保工程质量。

7.环境保护:建立环境保护措施,减少建筑垃圾产生,并对产生的垃圾进行分类处理和清理,确保施工现场环境整洁。

8.施工设备保养与维修:及时对施工设备进行保养和维修,确保施工设备的正常运行,以提高工作效率。

9.管理与协调:负责对施工过程进行全程的管理与协调,做好施工过程中的各类沟通工作,保证施工进度的顺利进行。

三、施工进度安排1.地基工程:包括地面平整、测量标高等工作。

2.主体结构施工:包括地基基础施工、地面结构施工、钢结构施工等。

3.室内装修工程:包括水电安装、地面铺装、墙面和天花板装修等。

4.环境工程:包括园林绿化和外围道路施工。

四、施工方案1.地基工程施工方案:根据地基状况,选用合适的基础施工方法,如挖土槽法、灌注桩法等,确保地基坚实。

2.主体结构施工方案:根据设计图纸,确定建筑主体结构施工方法,确保结构的牢固和安全。

3.室内装修工程施工方案:选用符合环保要求的装修材料,进行室内装修工程,确保居住环境的舒适。

4.环境工程施工方案:对园林绿化和外围道路等环境工程进行施工,美化建筑周边环境。

私人别墅施工组织设计方案

私人别墅施工组织设计方案一、项目概况私人别墅是指个人或家庭为居住目的,在城市郊区或风景区等地建造的高档住宅。

本项目为一栋私人别墅的施工组织设计方案,旨在确保施工过程按时、按质、按量地完成。

二、项目目标1.完成私人别墅的施工任务,保证质量达到设计要求;2.在施工过程中保障施工人员的安全,并遵守相关法律法规;3.合理安排施工进度,确保项目按时交付。

三、施工组织架构1.项目经理:负责项目整体策划、组织协调、进度控制等工作;5.施工人员:包括木工、电工、水暖工等各类施工人员。

四、施工进度计划1.前期准备阶段:a.完成项目可行性研究报告,明确项目目标、需求和约束条件;b.编制项目计划书,明确项目的施工周期、进度和资源需求;c.确定施工队伍,包括施工人员和管理人员;d.开展现场勘察和测量工作,确定施工地点和基础设施;e.编制施工方案,明确施工方法、工序和工艺流程。

2.施工阶段:a.按照施工方案进行施工,确保施工质量和进度;b.加强施工安全管理,确保施工人员的安全;c.定期召开施工进度会议,及时解决施工过程中的问题;d.严格按照施工图纸和设计要求进行施工,确保施工质量;e.定期进行施工现场检查和质量验收,及时整改不合格项。

3.收尾阶段:a.进行最终验收,确保施工质量符合设计要求;b.进行设备安装和测试,确保设备正常运行;c.清理施工现场,保持施工环境整洁;d.编制施工总结报告,总结施工经验和教训;e.完成相关手续办理,如竣工验收、验收备案等。

五、施工质量控制1.施工前进行详细的材料选型和施工方案设计,确保施工质量;2.严格按照设计图纸和规范要求进行施工,确保施工质量;3.加强施工现场质量检查和验收,及时发现并整改不合格项;4.设立质量监督岗位,对施工过程进行监督和检查;5.定期组织施工质量评审会议,总结经验教训并进行改进。

六、安全管理措施1.制定详细的施工安全管理计划,包括施工现场的安全设施和工作流程;2.设置专门的安全监督岗位,负责现场安全管理;3.安排专业人员对施工现场进行定期安全检查;4.加强施工人员的安全培训,提高安全意识;5.落实施工现场的消防设备和应急预案。

别墅工程施工施工方案(3篇)

第1篇一、工程概况本别墅工程位于我国某城市,占地面积为1000平方米,总建筑面积为800平方米,建筑层数为3层。

工程包括主体结构、装饰装修、室外工程等部分。

为确保工程质量和施工进度,特制定本施工方案。

二、施工组织与管理1. 施工组织机构成立别墅工程指挥部,下设项目经理部、技术质量部、安全文明施工部、材料设备部、施工管理部等部门。

各部门职责明确,协同配合,确保工程顺利进行。

2. 施工进度计划根据工程特点,制定合理的施工进度计划,明确各阶段施工任务和完成时间,确保工程按期完工。

3. 施工质量管理严格执行国家相关施工规范和质量标准,建立健全质量管理体系,加强施工过程中的质量监控,确保工程质量。

4. 施工安全管理加强施工现场安全管理,落实安全责任制,定期开展安全教育培训,提高施工人员安全意识,确保施工安全。

三、施工方案1. 主体结构施工(1)地基处理:采用桩基础,桩径为400mm,桩长根据地质情况确定。

(2)基础施工:根据设计图纸,采用钢筋混凝土基础,施工过程中注意保证基础混凝土强度和密实度。

(3)主体结构施工:采用框架结构,施工过程中严格控制混凝土浇筑质量和钢筋绑扎质量。

2. 装饰装修施工(1)外墙施工:采用干挂石材,施工过程中注意石材的平整度和垂直度。

(2)内墙施工:采用抹灰和腻子施工,注意墙面平整度和阴阳角方正。

(3)顶面施工:采用石膏板吊顶,施工过程中注意石膏板的平整度和缝隙处理。

(4)地面施工:采用瓷砖铺贴,施工过程中注意瓷砖的平整度和缝隙处理。

3. 室外工程(1)绿化施工:根据设计图纸,进行绿化种植,确保绿化效果。

(2)道路施工:采用混凝土路面,施工过程中注意路面平整度和标高。

(3)排水施工:采用雨水收集系统和污水排放系统,确保排水畅通。

四、施工保障措施1. 人员保障:选拔经验丰富的施工队伍,加强培训,提高施工人员技能水平。

2. 材料保障:选用优质建筑材料,确保材料质量。

3. 设备保障:配置先进施工设备,提高施工效率。

别墅工程的施工组织设计方案

别墅工程的施工组织设计方案一、项目概况1.1项目名称:别墅工程1.2项目地点:XX市XX区XX街道1.3项目规模:总建筑面积XXX平方米1.4项目周期:预计工期XXX天二、施工组织设计原则2.1安全第一:确保施工过程中的人员和物资安全,严格遵守相关安全规定和标准,配备专职安全员进行安全管理。

2.2质量为先:严格按照设计图纸和相关规范进行施工,配备专职质量员进行质量管理,确保施工质量符合要求。

2.3环保节能:合理利用资源,采用环保材料和技术,减少对环境的影响,提高能源利用效率。

2.4经济合理:合理安排施工进度和资源投入,控制成本,提高效益。

三、施工组织机构3.1项目经理:负责项目的整体施工组织和管理,协调各个施工部门之间的工作,确保项目顺利进行。

3.3施工队长:负责具体施工工作的安排和指导,协调解决施工中的问题。

3.4安全员:负责施工现场的安全管理,保障施工人员和物资的安全。

3.5质量员:负责施工质量的检查和管理,确保施工质量符合要求。

3.6材料员:负责施工材料的采购和管理,保证施工材料的供应充足和质量合格。

四、施工进度计划4.1前期准备阶段:包括项目调研、施工图纸编制、材料采购等工作,预计耗时XX天。

4.2地基施工阶段:包括地基开挖、基础浇筑等工作,预计耗时XX天。

4.3主体施工阶段:包括结构施工、外墙施工等工作,预计耗时XX天。

4.4装修施工阶段:包括室内装修、水电安装等工作,预计耗时XX天。

4.5竣工验收阶段:包括工程验收、整理交接等工作,预计耗时XX天。

五、施工方法和技术要求5.1地基施工:采用人工开挖地基的方式,确保地基的平整和稳固。

5.2结构施工:采用钢筋混凝土结构,按照设计图纸和相关规范进行施工。

5.3外墙施工:采用砖砌体或外保温系统,确保外墙的防水、保温和美观。

5.4室内装修:根据业主需求和设计要求进行室内装修,包括地面铺装、墙面涂料、天花板装饰等工作。

5.5水电安装:按照设计图纸进行水电管线的安装和连接,确保供水、供电和排水系统的正常运行。

别墅小区建设施工组织设计方案

别墅小区建设施工组织设计方案一、项目概述本文旨在针对别墅小区建设施工组织设计方案进行详细描述。

别墅小区建设施工的目标是打造一个高品质、高舒适度的生活环境,因此,在施工过程中要充分考虑居民的需求和生活质量,合理组织施工活动,确保工期和质量。

二、施工组织方案1.人员组织(1)设立项目部门:将项目划分为规划设计部、市政部、景观部、设备部、质监部等多个部门,负责不同区域的工程施工管理和日常事务处理。

(2)人员配备:合理配置经验丰富的管理人员和技术人员,确保项目施工管理的专业性和可靠性。

2.工期计划(1)整体计划:根据项目规模和工作内容,制定详细的施工计划,确保施工进度的合理性和可控性。

(2)分段施工:将项目划分为多个阶段,每个阶段都有具体的工作计划和时间要求,以便项目能够顺利推进。

3.施工设备(1)采购设备:根据项目的具体需求,采购相应的施工设备,以提高工作效率和质量。

(2)设备管理:建立设备档案管理制度,定期对设备进行检修和维护,确保设备的正常运行。

4.资材管理(1)采购计划:根据施工进度和需求,制定详细的资材采购计划,并与供应商签订合同,确保供应的及时性和质量。

(2)库存管理:建立严格的库存管理制度,定期盘点和核对,确保施工过程中的资材供应充足。

5.施工质量控制(1)质量监管:设置专职质监人员,对施工现场进行日常监管,及时发现和处理施工质量问题。

(2)质量标准:制定详细的施工质量标准,对施工过程进行全面检查和验收,确保施工质量符合要求。

6.安全管理(1)安全计划:根据施工工艺和站点特点,制定详细的安全施工计划,明确责任人和具体要求。

(2)安全措施:采取必要的安全措施,包括安全警示牌的设置、安全通道的划定等,确保施工期间的安全。

7.环境保护(1)环境评估:在施工前进行环境评估,了解施工对环境的影响,提出合理的环保措施。

(2)环保措施:采取减少噪音和污染排放的措施,保护周边居民的生活环境和身体健康。

8.现场卫生(1)定期清理:建立定期清理制度,保持施工现场的整洁和有序。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

别墅的施工组织设
计方案
1
XXXX别墅区






编制单位: 上海XX建筑有限公司
编制人: xxxx
审核人: xxxx
二○○八年七月二十七日
目录
第一章编制说明及依据
第二章工程概况
2
第三章项目管理机构
第四章工程施工部署
第五章施工方案
第一节施工测量
第二节土方开挖
第三节基础垫层
第四节基础砌体
第五节钢筋工程
第六节模板工程
第七节混凝土工程
第八节砖砌体工程
第九节装饰装修工程
第十节屋面工程
第六章施工力量及部署
第一节质量保证体系
第二节资源计划
第七章安全管理措施
第八章雨季施工保证工期措施及工程进度计划
第九章施工现场平面布置图
3
第一章编制说明及依据
一、编制说明
本工程施工方案是根据规划图及由甲方提供的机械工业部第六设计院的图纸, 分部分项工程的内容, 以及招标文件的各项标准要求结合我公司在近几年来建筑同类型工程的施工实力进行编制。

它将作为指导工程施工的纲领性文件, 它是我单位具体施工方法及施工技术措施的基础。

本施工组织设计能够在施工中根据设计变更和工程洽商的某些要求再进行充实和完善。

在实际施工中做适当变动。

二、编制依据:
1、根据机械工业部第六设计院的图纸, 招标文件及相关图集。

2、国家现行的技术标准, 施工及验收规范, 工程质量评定标准及操作规程。

3、建设部颁发的《建筑工程施工工程现场管理规定》及地方政府的有关文件。

4、我单位所具备的施工技术力量和管理能力。

5、 XX市《建筑工程现场管理规定》有关文件。

6、本工程概预算资料。

7、建设部颁发的〈工程建设标准强制性条文〉。

8、本单位长期施工总结、验证的先进工艺和施工方法。

4
第二章工程概况
一、工程概况
1、地理位置: 该工程为XX别墅小区工程。

位于XX省XX县境内。

2、建筑规模: 占地面积1500亩, 住宅建筑面积: 7430.00㎡。

3、工程类别: 三类。

4、耐火等级: 三级。

5、结构类型: 框架木结构
6、抗震设防烈度: 为8度
二、主要建筑构造及建筑做法:
墙体:
1、本工程内外墙全部为木结构。

楼地面:
2、本工程卫生间地面面层标高比相邻房间或走道低100cm采用三道聚氨脂喷涂防水层。

四周立墙抹小八字角防水层。

表面作装饰面层。

楼地面由门口起找1%泛水, 坡向地漏, 位置详见设备专业图纸。

门窗及玻璃:
5
本工程除注明外, 内门窗均为木制门窗, 外门窗均为彩铝门窗;
本工程门窗均由厂家设计、制作、安装, 周边按弹性连接, 用密封胶封缝隙。

门窗尺寸均为洞口尺寸。

厂家应进行现场实测核对。

本工程的各层内门除注明外均为夹板木门。

1、窗户的气密性不应低于国标《建筑外墙空气渗透性分级及其检测方法》规定的Ⅲ级水平。

2、门窗洞口尺寸应以度量为准, 加工尺寸按洞口尺寸减去相关饰面厚度。

3、门窗的安装及预埋件设置等执行厂家的有关技术规定并与施工现场密切配合。

装饰工程:
1、本装饰工程必须符合建筑防火规范的要求。

2、所有装饰构件均采用标准构件。

3、墙体及顶棚为防火石膏板。

4、对于主要的建筑材料, 供货厂家应提供样品, 局部应做样板。

经业主、设计、建筑专业负责人或项目负责人、监理工程师认可后, 方可大量进行生产。

施工时, 须按图纸要求做出样板, 经检验合格后方可大面积施工, 所有材料均应满足设计要求, 并具有国家及省、部门颁发的产品合格证书。

屋面工程:
1、屋面防水采用有组织排水方式, 设置落水天沟。

6。
