钢筋混凝土定额说明

说明一、本章定额适用于施工现场捣制、预制成品构件安装的混凝土及钢筋混凝土建筑物工程。

二、本章编制了混凝土的四种施工方式:现场搅拌混凝土、商品混凝土、集中搅拌混凝土的浇捣和预制构件成品安装。

1.商品混凝土的单价为“入模价”,包括商品混凝土的制作、运输、泵送。

2.集中搅拌混凝土是按混凝土搅拌站、混凝土搅拌输送车及混凝土的泵送机械都是施工企业自备的情况下编制的,混凝土输送泵(固定泵)、混凝土输送泵车均未含管道费用,管道费用据实计算。

本节不分构件名称和规格,集中搅拌的混凝土泵送分别套用混凝土输送泵车或混凝土输送泵子目。

3.预制混凝土构件定额采用成品形式,成品构件按外购列入混凝土构件安装子目,定额含量包含了构件安装的损耗。

成品构件的定额取定价包括混凝土构件制作与运输、钢筋制作及运输、预制混凝土模板五项内容。

三、混凝土定额按自然养护制定,如发生蒸气养护,可另增加蒸气养护费。

四、现浇混凝土1.除商品混凝土外,混凝土的工作内容包括筛砂子、筛洗石子、后台运输、搅拌、前台运输、清理、润湿模板、浇灌、捣固、养护。

2.实际使用的混凝土的强度与定额子目设置的强度等级不同时,可以换算。

3.毛石混凝土,定额按毛石占混凝土体积的20%计算,如设计要求不同时,可以换算。

4.杯口基础顶面低于自然地面,填土时的围笼处理,按实结算。

5.捣制基础圈梁,套用本章捣制圈梁的定额。

箱式满堂基础拆开三个部分分别套用相应的满堂基础、墙、板定额计算。

6.依附于梁、墙上的混凝土线条适用于展开宽度为500mm以内的线条。

7.构造柱只适用先砌墙后浇柱的情况,如构造柱为选浇柱后砌墙者,不论断面大小,均按周长1.2m以内捣制矩形柱定额执行。

墙心柱按构造柱定额及相应说明执行。

8.捣制整体楼梯,如休息平台为预制构件,仍套用捣制整体楼梯,预制构件不另计算,阳台为预制空心板时,应计算空心板体积,套用空心板相应子目。

9.凡投影面积(平方米)或延长米计算的构件,如每平方米或每延长米混凝土用量(包括混凝土损耗率)大于或小于定额混凝土含量,在±10%以内时,不予调整,超过10%时,则每增减1m3混凝土(±10%以外部分),其人工、材料、机械按下列规定另行计算:名称人工材料机械现场搅拌混2.61工日混凝土1m3 搅拌机0.1台班电0.8度凝土商品混凝土 1.7工日混凝土1m310.现浇混凝土构件中零星构件项目,系指每件体积在0.05m3以内的未列定额项目的构件。

小立柱是指周长在48cm内、高度在1.5m内的现浇独立柱。

11.依附于柱上的悬挑梁为悬臂结构件,依附在柱上的牛腿可支承吊车梁或屋架等。

12.阳台扶手带花台或花池,另行计算。

捣制花台板套零星构件,捣制花池套池槽定额。

13.阳台栏板如采用砖砌、混凝土漏花(包括小刀片),金属构件等,均按相应定额分别计算。

现浇阳台的沿口梁已包括在定额内。

14.定额中不包括施工缝处理,根据工程的各种施工条件,如需留施工缝者,技术上的处理按施工验收规范,经济上按实结算。

五、预制混凝土构件成品安装1.本定额是按单机作业制定的。

2.本定额是按机械起吊点中心回转半径15m以内的距离计算的。

如超出15m 时,应另按构件1km场内运输定额项目执行。

3.预制混凝土构件安装高度是按20m考虑的,超过时另行计算。

4.每一工作循环中,均包括机械的必要位移。

5.本定额是按履带式起重机、轮胎式起重机、塔式起重机分别编制的。

如使用汽车式起重机时,按轮胎式起重机相应定额子目计算,起重机台班乘以系数1.05,两者台班的差价按价差处理。

6.本定额不包括起重机械、运输机械行驶道路修整、铺垫工作的人工、材料和机械,发生时另行计算。

7.柱接柱定额未包括钢筋焊接,发生时另行计算。

8.小型构件安装,系指单位体积小于0.1m3的构件安装。

9.升板预制柱加固,系指预制柱安装后,至楼板提升完成时间所需的加固搭设费。

10.现场预制混凝土构件若采用砖模制作时,其安装定额中的人工、机械乘以系数1.10。

11.定额中的塔式起重机台班均已包括在垂直运输机械费中。

12.预制混凝土构件必须在跨外安装时,按相应的构件安装定额的人工、机械乘以系数1.18,用塔式起重机、卷扬机时,不乘此系数。

13.区分长向空心板与空心板,按扣除空心板圆孔后每块体积以0.3m3为界,0.3以上为长向空心板,0.3以下为空心板。

14.阳台板吊装,如整个构件在墙面以内的重量大于挑出墙外部分重量者,叫重心在内的构件。

如挑出墙外部分重量大于墙面以内的重量,叫重心在外构件。

15.轻板框架的混凝土梅花柱按预制异形柱,叠合梁按预制异形梁,楼梯段和整间大楼板按相应预制构件定额,缓台套用预制平板项目。

六、钢筋及铁件1.钢筋工程内容包括:制作、绑扎、安装以及浇灌钢筋混凝土时维护钢筋用工。

2.现浇构件钢筋以手工绑扎、预制构件钢筋以手工绑扎和点焊综合取定,实际施工与定额不同时,不再换算。

3.绑扎铁丝、成型点焊和接头焊接用的电焊条已综合在定额项目内。

4.设计图纸(含标准图集)未注明的钢筋接头和施工损耗已综合在定额项目内。

5.坡度大于等于26º34´的斜板屋面,钢筋制安人工乘以系数1.25。

6.预应力构件中的非预应力钢筋按预制钢筋相应项目计算。

7.非预应力钢筋不包括冷加工,如设计要求冷加工时,另行计算。

8.预应力钢筋如设计要求人工时效处理时,应另行计算。

9.后张法钢筋的锚固是按钢筋绑条焊、U型插垫编制的。

如采用其他方法锚固时,应另行计算。

10.铁件分一般铁件和精加工铁件二种,凡设计要求刨光(或车丝或钻眼)者,均按精加工铁件项目套用。

11.本章定额钢筋机械连接是指直螺纹、锥螺纹和套筒冷压钢筋接头。

12.植筋定额不包括钢筋主材费,钢筋另按设计设计长度计算,套用现浇构件钢筋定额。

13.下表所列构件,其钢筋可按表列系数调整人工、机械用量。

项目现浇钢筋构筑物系数范围小型构件小型池槽烟囱水塔水塔贮仓矩形圆形人工机械调整系数2.00 2.52 1.70 1.70 1.25 1.50七、捣制建筑物混凝土构件碎(砾)石选用表表1 捣制混凝土构件碎(砾)石选用表工程量计算规则一、现浇混凝土工程按以下规定计算:(一)混凝土工程量除另有规定者外,均按图示尺寸实体体积以体积计算。

不扣除构件内钢筋、预埋铁件及墙、板中0.3m2以内的孔洞所占体积。

(二) 基础按图示尺寸以体积计算。

不扣除伸入承台基础的桩头所占体积。

1.混凝土基础与墙或柱的划分,均按基础扩大顶面为界。

2.框架式设备基础应分别按基础、柱、梁、板相应定额计算。

楼层上的设备基础按有梁板定额项目计算。

3.设备基础定额中未包括地脚螺栓。

地脚螺栓一般应包括在成套设备价值内,如成套设备价值中未包括地脚螺栓的价值,地脚螺栓应按实际重量计算。

4.同一横截面有一阶使用了模板的条形基础,均按带形基础相应定额项目执行;未使用模板而沿槽浇灌的带形基础按本章混凝土基础垫层执行;使用了模板工 程 项 目工程 单位 混凝土 强度等级 混凝土 用量m3 石子最大粒径mm 毛石混凝土带形基础、挡土墙及地下室墙 毛石混凝土独立基础、设备基础 混凝土台阶 混凝土垫层m3 m3 m3 m3C10 C10 C10 C100.836 0.812 1.015 1.015 40 40 40 40带形基础、独立基础、杯形基础、 满堂基础,桩承台、设备基础、 挡土墙及地下室墙、大钢模板墙、 圆弧形墙、建筑滑模工程、电梯井壁、矩形柱、构造柱、基础梁、单梁、连续梁、悬挑梁、异形梁、圈梁、过梁、弧形梁、拱形梁、门框、压顶 m3 C20 1.015 40有梁板、无梁板、平板、拱板、暖气电缆沟、挑檐天沟、池槽、小立柱 m3 C20 1.015 20 雨 蓬 遮阳板 阳 台 扶 手 m2m2 m2 m C20 C20 C20 C20 0.075 0.071 0.116 0.0163 20 20 20 20 整体楼梯 栏 板 零星构件m2 m m3 C20 C20 C200.243 0.049 1.01540 20 15的混凝土垫层按本章相应定额执行。

带形基础体积按带形基础长度乘以横截面积计算。

带形基础长度:外墙按中心线,内墙按净长线计算。

5.杯形基础的颈高大于1.2m时(基础扩大顶面至杯口底面),按柱的相应定额执行,其杯口部分和基础合并按杯形基础计算。

(三)柱按图示断面尺寸乘以柱高计算。

柱高按下列规定确定:1.有梁板的柱高,应自柱基上表面(或楼板上表面)至楼板上表面计算。

2.无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面计算。

3.框架柱的柱高应自柱基上表面(或楼板上表面)至柱顶高度计算。

4.构造柱按全高计算,与砖墙嵌接部分的体积并入柱身体积内计算。

5.突出墙面的构造柱全部体积以捣制矩形柱定额执行。

6.依附柱上的牛腿的体积,并入柱身体积内计算;依附柱上的悬臂梁按单梁有关规定计算。

(四)梁按图示断面尺寸乘以梁长以体积计算。

梁长按下列规定确定:1.主、次梁与柱连接时,梁长算至柱侧面;次梁与柱子或主梁连接时,次梁长度算至柱侧面或主梁侧面;伸入墙内的梁头、应计算在梁长度内,梁头有捣制梁垫者,其体积并入梁内计算。

2.圈梁与过梁连接时,分别套用圈梁、过梁定额,其过梁长度按门,窗洞口外围宽度两端共加50cm计算。

3.悬臂梁与柱或圈梁连接时,按悬挑部分计算工程量,独立的悬臂梁按整个体积计算工程量。

(五)墙按图示中心线长度乘以墙高及厚度以体积计算,应扣除门窗洞口及单个面积0.3m2以外孔洞的体积。

1.剪力墙带明柱(一侧或两侧突出的柱)或暗柱一次浇捣成型时,当墙净长不大于4倍墙厚时,套柱子目;当墙净长大于4倍墙厚时,按其形状套用相应墙子目。

2.后浇墙带、后浇板带(包括主、次梁)混凝土按设计图示尺寸以体积计算。

3.依附于梁(包括阳台梁、圈梁、过梁)墙上的砼线条(包括弧型条)按延长米计算(梁宽算至线条内侧)。

(六)板按图示面积乘以板厚以体积计算。

应扣除每个面积0.3m2以外孔洞所占的体积。

其中:1.有梁板系指梁(包括主,次梁)与板构成一体,其工程量应按梁、板总和计算。

与柱头重合部分体积应扣除。

2.无梁板系指不带梁直接用柱头支承的板,其体积按板与柱帽体积之和计算。

3.平板系指无柱、梁,直接有墙支承的板。

4.有多种板连接时,以墙的中心线为界,伸入墙内的板头并入板内计算。

5.挑檐天沟按图示尺寸以体积计算,捣制挑檐天沟与屋面板连接时,按外墙皮为分界线,与圈梁连接时,按圈梁外皮为分界线,分界线以外为挑檐天沟。

挑檐板不能套用挑檐天沟的定额。

挑檐板按挑出的水平投影面积计算,套用遮阳板子目。

6.现浇框架梁和现浇板连接在一起时,按有梁板计算。

7.石膏模盒现浇混凝土密肋复合楼板,按石膏模盒数量以块计算。

在计算钢筋混凝土板工程量时,应扣除石膏模盒所占体积。

合集下载

混凝土、钢筋计算规则

混凝土、钢筋计算规则

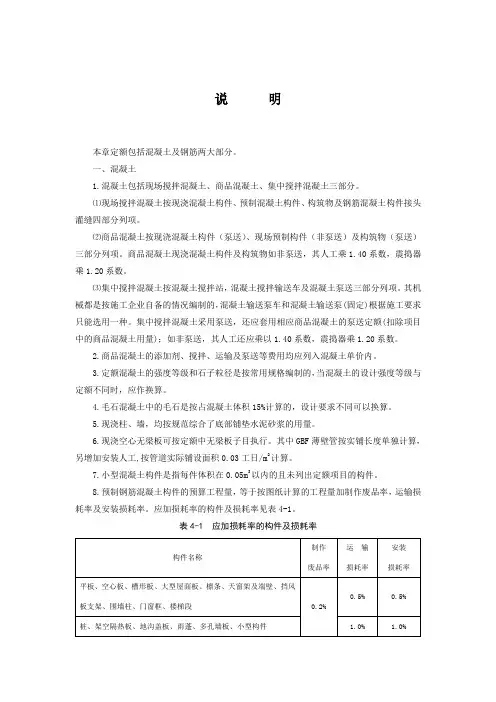

说明本章定额包括混凝土及钢筋两大部分。

一、混凝土1.混凝土包括现场搅拌混凝土、商品混凝土、集中搅拌混凝土三部分。

⑴现场搅拌混凝土按现浇混凝土构件、预制混凝土构件、构筑物及钢筋混凝土构件接头灌缝四部分列项。

⑵商品混凝土按现浇混凝土构件(泵送)、现场预制构件(非泵送)及构筑物(泵送)三部分列项。

商品混凝土现浇混凝土构件及构筑物如非泵送,其人工乘1.40系数,震捣器乘1.20系数。

⑶集中搅拌混凝土按混凝土搅拌站,混凝土搅拌输送车及混凝土泵送三部分列项。

其机械都是按施工企业自备的情况编制的,混凝土输送泵车和混凝土输送泵(固定)根据施工要求只能选用一种。

集中搅拌混凝土采用泵送,还应套用相应商品混凝土的泵送定额(扣除项目中的商品混凝土用量);如非泵送,其人工还应乘以1.40系数,震捣器乘1.20系数。

2.商品混凝土的添加剂、搅拌、运输及泵送等费用均应列入混凝土单价内。

3.定额混凝土的强度等级和石子粒径是按常用规格编制的,当混凝土的设计强度等级与定额不同时,应作换算。

4.毛石混凝土中的毛石是按占混凝土体积15%计算的,设计要求不同可以换算。

5.现浇柱、墙,均按规范综合了底部铺垫水泥砂浆的用量。

6.现浇空心无梁板可按定额中无梁板子目执行。

其中GBF薄壁管按实铺长度单独计算,另增加安装人工,按管道实际铺设面积0.03工日/m2计算。

7.小型混凝土构件是指每件体积在0.05m3以内的且未列出定额项目的构件。

8.预制钢筋混凝土构件的预算工程量,等于按图纸计算的工程量加制作废品率,运输损耗率及安装损耗率。

应加损耗率的构件及损耗率见表4-1。

表4-1 应加损耗率的构件及损耗率二、钢筋1.钢筋工程以钢筋的不同品种,按现浇构件、预制构件、预应力构件分别编制定额项目。

使用时根据钢筋的不同品种分别套用定额。

2.钢筋工程施工内容,包括除锈、制作、场内运输、绑扎(点焊)、安装、浇灌混凝土时的钢筋维护,预应力钢筋还包括穿钢筋、钢筋张拉、锚固等。

砼定额说明-

砼定额说明-

所以:
该题应查《综合解释》附录中“混凝 土、砂浆强度等级及配合比表”p52序号 47B—现浇碎石C15(20mm 42.5水泥)单价 173.17元/m3。
故:
4-13换=原4-13的综合单价+(换入材料单价换出材料单价) × 该材料的子目消耗量 =2488.23+(173.17-156.72) ×10.1=2654.38元/10 m3。
例2、如前面的练习题1)设计条件:现浇混凝土框 架柱,截面400×400,用c30(40)混凝土进行浇 筑,采用泵送,试确定其综合单价。
解: 混凝土采用泵送需进行由于混凝土配合比 不同导致的单价差异的调整。应查《08综合单 价》附录四“混凝土、砂浆强度等级及配合比表” p1252序号174的泵送碎石混凝土粒径最大 40mm的项目,但是该项目是32.5级水泥,按照 综合解释的规定,需按综合解释附录的42.5级水 泥的相应项目调整。
但设计条件与子目条件不同,需按设计条件对子 目单价进行调整。
按设计的条件换算后的综合单价为(换算的内容 是混凝土):查《08综合单价》附录四“混凝土、 砂浆强度等级及配合比表”p1228序号47-C15 (20mm 32.5水泥)单价166.27元/m3。
注意:由于我国停止生产32.5级的普通硅酸盐水泥, 所以08综合单价手册中关于32.5级水泥的项目:砂 浆配合比中32.5级水泥直接换为42.5级水泥,数量 不变;混凝土配合比中涉及32.5级水泥的项目执行 综合解释附录的内容。(综合解释P25)
➢ 本分部不包括现浇构件和预制构件的模板费用, 模板应另列在措施项目中。
➢ 除外购商品构件外,现浇和预制构件内的钢筋、 螺栓、铁件均应按本分部中的项目单列。
➢ 商品混凝土出厂价格如包括泵送者,不得再重 复计算泵送费。

广东省定额钢筋混凝土算量规则

广东省定额钢筋混凝土算量规则

四、砼构件章说明一、一般说明1、除另有说明外,混凝土均以"混凝土(制作)"含量形式出现,可适用于商品混凝土和现场搅拌混凝土,定额含量已经包括施工损耗。

2、所有混凝土子目均已包括混凝土的制作、场内运输、浇捣、养护等工作内容。

3、混凝土配合比和制作含量表分别见附录3和附录4。

4、小型构件指每件体积在0.05m3以内、本章未列出具体子目的其他构件。

5、每一工作循环中,均包括机械的必要位移。

实际工作中所采用的机械与定额不同,不得换算。

二、现浇混凝土工程1、基础子目如设计要求采用素混凝土,混凝土含量为10.15m3,其它不变。

2、箱式满堂基础按基础、柱、梁、板、墙等有关规定分别计算。

设备基础除块体以外,其他类型的设备基础按基础、柱、梁、板、墙等有关规定分别计算。

3、有梁板(包括主、次梁与板)按梁、板体积之和计算,有梁板的弧形梁按有梁板的相应子目计算。

无梁板按板与柱帽体积之和计算。

挑檐、天沟与板(包括屋面板、楼板)连接时,以外墙外边线为分界线。

4、悬挑板包括伸出墙外的牛腿、挑梁,其嵌入墙内的梁另按梁有关规定计算。

悬挑板伸出墙外500mm以内按挑檐计算,500mm以上按雨篷计算,伸出墙外1.5m 以上的按梁、板等有关规定分别计算。

5、雨篷、阳台板按设计图示尺寸以墙外部分体积计算,包括伸出墙外的牛腿和雨篷反檐的体积。

栏板、反檐包括其伸入砌体内的部分,栏板、反檐高度超过1.2m,按墙计算。

6、整体楼梯,包括休息平台、平台梁、斜梁及楼梯与楼板连接的梁、踏步板、踏步。

7、单个容量在50m3以内的屋面(房上)水池(不包支撑水池的柱、梁、墙、板),按房上水池计算;超过50m3容量的水池,按柱、梁、墙、板分别计算。

8、现浇阶梯教室1) 梯悬空部分按楼梯子目计算,填土部分按台阶子目计算,工程量分别算至最上一层阶梯边沿增加一级计算。

2) 平底的阶梯教室套用直形楼梯子目,锯齿形底套用弧形楼梯子目,其中人工消耗量乘以系数0.80。

钢筋混凝土工程定额说明及工程量计算规定

钢筋混凝土工程定额说明及工程量计算规定

钢筋混凝土工程定额说明及工程量计算规定一、钢筋混凝土工程定额说明1、定额项目子目中包括模板制作(不包括钢模板),安装,校正检验,用后拆除清理,钢筋的除锈、制作、绑扎、焊接、预埋铁件、筛洗砂石、拌合、浇捣、养护混凝土以及制作石块,搭拆简易的脚手架等全部工作。

预制构件包括成品运到堆置地点堆码(定额子目范围)。

2、钢筋以手工绑扎,部分焊接及点焊编制,不论采用何种施工方法,定额不变。

3、本部分所列计的模板均为摊销数量。

4、钢筋混凝土中的钢筋和铁件,应按施工图计算净用量加耗损,与定额中的含量比较,其超过或不足部分按"钢筋增减调整"定额进行调整。

钢筋、铁件的耗损率如下:现浇混凝土钢筋3%,预制混凝土钢筋2%,预应力钢丝和钢筋9%,铁件1%。

5、构件安装包括制作砂浆,构件起运,吊装,找平就位,接头嵌(灌)缝及构件坐浆。

预制构件比现浇构件多一项构件安装定额。

预制构件浇筑构件不在目标位置。

钢筋混凝土构件接头灌缝,一般指的都是预制构件(单个体积在1m3之外),例如预制过梁,放到窗口上,为了使它和墙体黏结到一块就要在边缘缝隙里浇注混凝土,就是接头灌缝。

预制混凝土构件接头灌缝,包括构件座浆、灌缝、堵板孔、塞板与梁缝、模板等,其工程量均按预制混凝土构件实体积以立方米计算。

预制构件套定额,地沟盖板不座浆,预制楼板就得座浆。

预制构件座浆、灌缝,指构件安装时下面铺砂浆及安装后用砼灌缝。

预制构件的安装就是将构件安装到位,预制构件灌缝就是将预制构件之间的连接用砼连接起来。

预制构件套定额,不需套座浆,因为预制构件安装工序就包括座浆,从该定额子目的工作内容中和所含材料可以看出来。

6、定额小构件是按现场预制,小批量生产,手工操作综合考虑小构件制作消耗定额,单个体积在1m3以内。

7、预应力钢筋混凝土的钢筋冷加工,张拉,浇筑锚头混凝土的工时已包括在定额内,不得另行计算。

二、计量方法及工程量计算规则现浇混凝土工程量1.现浇混凝土工程量除另有规定外,均按设计图示尺寸以体积计算,不扣除构件内钢筋、预埋铁件、螺栓及0.3m2以内的孔洞所占体积,型钢混凝土结构中,每吨型钢应扣减0.1m3混凝土体积。

混凝土及钢筋混凝土工程(10定额)

混凝土及钢筋混凝土工程(10定额)

07 总结回顾与展望未来发展 趋势
项目成果总结回顾
成功编制混凝土及钢筋混凝土工程10定额,为行 业提供标准化参考。
定额涵盖了多种混凝土类型和钢筋规格,满足不 同工程需求。
通过实际项目应用,验证了定额的准确性和实用 性。
经验教训分享
在编制过程中,需要充分考虑材 料价格、施工工艺等因素的变化。
注重与行业内外专家的沟通交流, 吸收各方意见,提高定额的科学
混凝土工程
指以混凝土为主要材料进行的建筑构 造物的施工和制作,包括基础、柱、 梁、板、墙等构件。
钢筋混凝土工程
在混凝土中加入钢筋网或钢筋骨架, 以增强其抗拉强度和承载能力,广泛 应用于高层建筑、桥梁、隧道等大型 工程。
10定额概念及其在工程中应用
10定额
指基于一定计量单位,通过科学测定和统计分析确定的,在正常施工条件下完 成一定计量单位分项工程或结构构件所需消耗的人工、材料、机械台班数量标 准。
对施工现场进行定期清扫,保持现场 整洁卫生,减少扬尘、噪音等污染。
废弃物处理
合理处理施工废弃物,分类存放并及 时清运,防止废弃物对环境造成二次 污染。
节能减排措施
积极采取节能减排措施,如使用节能 型施工设备、优化施工方案等,降低 施工过程中的能耗和排放。
06 经济效益分析与成本控制 策略
经济效益分析指标体系构建
对质量记录的保存、归档、借阅和销毁等环节进行规范管理 。
确保质量记录的真实性和完整性
质量记录应真实反映工程质量的实际情况,不得随意涂改或 伪造。
定期进行质量记录的整理和归档
按照规定的期限和程序,对质量记录进行整理和归档,以便 后续查阅和使用。
05 安全生产管理与环境保护 要求

混凝土及钢筋混凝土预算定额规则(实用解决)

混凝土及钢筋混凝土预算定额规则(实用解决)

④当钢筋接头设计要求采用机械连接、焊接时,应按实际采
用接头种类和个数列项计算,计算该接头后不再计算该处
的钢筋搭接长度
运用材料
64
箍筋长度计算
箍筋和弯起钢筋按设计规定计算。设计采用90度、 135度弯钩、弯钩平直部分长度在5d以内时,一般的 双肢箍筋长度按构件断面周长计算,四肢箍筋按构 件断面的4H加2.7B(H为断面高度,B为断面宽度) 计算,弯钩不加;
运用材料
31
➢ 圈梁
是指按建筑、构筑物整体刚度要求,沿 墙体水平封闭设置的构件,按布置情况 有矩形和弧形(布置轴线非直线)
➢ 过梁
用于洞口部位承受上部荷载并传递给墙 体的单独小梁
运用材料
32
定额分矩形梁、异形梁、弧形梁、圈过 梁、薄腹屋面梁等项目。
工程量计算:V=梁断截面积×梁长+V梁垫
运用材料
运用材料
58
运用材料
59
运用材料
60
运用材料
61
钢筋弯钩增加长度
运用材料
62
(3)弯起钢筋:
L=构件长度-2a+2×弯钩长度+2ΔL
式中ΔL(弯起增加值)——0.4H; H——梁高或板厚
弯起钢筋不分弯起角度,每个斜边增加长度按梁高 (或板厚)乘以0.4计算
运用材料
63
钢筋的搭接长度及数量:
3、按在混凝土构件中的形状分类(长
度计算公式) ♣ 直钢筋 ♣ 弯起钢筋 ♣ 箍筋
运用材料
51
钢筋的制图规则
HPB235级钢筋 HRB335级钢筋 HRB400级钢筋 RRB400级钢筋
运用材料
52
钢筋的工程量计算
钢筋工程应区别构件及钢种,以理论质量

2024混凝土及钢筋混凝土预算定额规则

2024混凝土及钢筋混凝土预算定额规则在建筑工程中,混凝土及钢筋混凝土工程是至关重要的组成部分,其预算定额规则对于准确计算工程造价、合理安排施工资源以及保障工程质量都具有重要意义。

接下来,让我们详细了解一下 2024 混凝土及钢筋混凝土预算定额规则。

首先,我们要明确混凝土及钢筋混凝土工程所包含的内容。

一般来说,这包括混凝土的制备、运输、浇筑、振捣、养护,以及钢筋的制作、安装、连接等工作。

在预算定额中,混凝土的强度等级是一个关键因素。

不同强度等级的混凝土,其材料成本和施工工艺都有所不同。

比如,高强度等级的混凝土可能需要使用更优质的水泥、骨料和外加剂,从而导致成本增加。

混凝土的工程量计算规则也是需要重点关注的。

通常,混凝土的工程量按照实际浇筑的体积计算,不扣除钢筋、预埋件、螺栓等所占的体积。

但对于空心构件,应扣除空心部分的体积。

在计算混凝土运输费用时,需要考虑运输距离、运输方式以及运输设备的类型等因素。

如果施工现场距离搅拌站较远,运输费用可能会占据较大的比例。

钢筋的预算定额规则同样不容忽视。

钢筋的工程量按照设计图示钢筋长度乘以单位理论质量计算。

这里要注意的是,钢筋的弯钩、搭接长度等都需要按照规定进行计算。

钢筋的制作和安装费用也需要分别计算。

制作费用包括钢筋的调直、切断、弯曲等加工工序的费用;安装费用则包括将钢筋吊运至施工部位、绑扎固定等费用。

在混凝土及钢筋混凝土工程中,模板工程也是一个重要的组成部分。

模板的种类繁多,如木模板、钢模板、铝合金模板等。

预算定额中会根据不同的模板类型和使用部位,规定相应的费用标准。

模板的工程量一般按照与混凝土接触的面积计算。

对于复杂的构件,如异形柱、弧形梁等,模板的计算可能会相对复杂,需要根据具体情况进行分析。

此外,还有一些其他的因素会影响混凝土及钢筋混凝土工程的预算定额。

比如,施工环境的特殊性,如在高寒地区、高温地区施工,可能需要增加特殊的防护措施和施工工艺,从而导致费用增加。

广东省定额钢筋混凝土算量规则

四、砼构件章说明一、一般说明1、除另有说明外,混凝土均以"混凝土(制作)"含量形式出现,可适用于商品混凝土和现场搅拌混凝土,定额含量已经包括施工损耗。

2、所有混凝土子目均已包括混凝土的制作、场内运输、浇捣、养护等工作内容。

3、混凝土配合比和制作含量表分别见附录3和附录4。

4、小型构件指每件体积在0.05m3以内、本章未列出具体子目的其他构件。

5、每一工作循环中,均包括机械的必要位移。

实际工作中所采用的机械与定额不同,不得换算。

二、现浇混凝土工程1、基础子目如设计要求采用素混凝土,混凝土含量为10.15m3,其它不变。

2、箱式满堂基础按基础、柱、梁、板、墙等有关规定分别计算。

设备基础除块体以外,其他类型的设备基础按基础、柱、梁、板、墙等有关规定分别计算。

3、有梁板(包括主、次梁与板)按梁、板体积之和计算,有梁板的弧形梁按有梁板的相应子目计算。

无梁板按板与柱帽体积之和计算。

挑檐、天沟与板(包括屋面板、楼板)连接时,以外墙外边线为分界线。

4、悬挑板包括伸出墙外的牛腿、挑梁,其嵌入墙内的梁另按梁有关规定计算。

悬挑板伸出墙外500mm以内按挑檐计算,500mm以上按雨篷计算,伸出墙外1.5m以上的按梁、板等有关规定分别计算。

5、雨篷、阳台板按设计图示尺寸以墙外部分体积计算,包括伸出墙外的牛腿和雨篷反檐的体积。

栏板、反檐包括其伸入砌体内的部分,栏板、反檐高度超过1.2m,按墙计算。

6、整体楼梯,包括休息平台、平台梁、斜梁及楼梯与楼板连接的梁、踏步板、踏步。

7、单个容量在50m3以内的屋面(房上)水池(不包支撑水池的柱、梁、墙、板),按房上水池计算;超过50m3容量的水池,按柱、梁、墙、板分别计算。

8、现浇阶梯教室1) 梯悬空部分按楼梯子目计算,填土部分按台阶子目计算,工程量分别算至最上一层阶梯边沿增加一级计算。

2) 平底的阶梯教室套用直形楼梯子目,锯齿形底套用弧形楼梯子目,其中人工消耗量乘以系数0.80。

贵州04定额说明钢筋砼工程


(3)箱式满堂基础应分别按基础、柱、梁、板、墙等有关规定计算,套用相应的定额项目。
(4)设备基础除块体以外,其他类型的设备基础,分别按基础、柱、梁、板、墙等有关规定计算,套用相应的定额项目。
3、柱:按图示尺寸乘以柱高以立方米计算,柱高按以下规定:
(1)有梁板的柱高,应自柱基(或楼板)上表面至上一层楼板上表面高度计算。
预制钢筋混凝土构件制作、运输、安装损耗率
┏━━━━━━━━━━┯━━━━━━━━┯━━━━━━━━━┯━━━━━━━━━━━━┓
┃ 名 称 │ 制作损耗 │ 运输损耗 │ 安装(打桩)损耗 ┃
┠──────────┼────────┼─────────┼────────────┨
2、预应力构件中的非预应力钢筋,应按普通钢筋计算。
3、非预应力钢筋设计要求冷加工的,应另行计算。
4、设计图纸未注明的钢筋接头和施工损耗,已综合在定额项目中。
5、绑扎铁丝、成型点焊和接头焊接用的电焊条已综合在定额子目中。
6、钢筋主要是以手工绑扎考虑,与实际施工不同时,不予调整。
7、构件安装已包括100m以内的场内运输,但不包括起重机械、运输机械行驶道路的修整、铺垫工作的人工、材料和机械,也不包括为安装工程所搭设的临时脚手架,如有发生时,均应另行计算。 8、定额中的塔式起重机台班已包括在垂直运输机械费中。
三、钢筋
1、钢筋不分现浇构件和预制构件,分不同品种、不同规格、按普通钢筋、预应力钢筋分别列项。
3、构件运输过程中,如遇路桥限载(高),而发生的加固、拓宽等费用及公安交通管理部门的保安护送费用,应另行计算。
4、预制构件安装定额是按单机作业制定的。如施工组织设计规定使用双机抬吊时,其人工费及吊装机械费乘以系数2 。

钢筋混凝土定额说明

说明一、本章定额适用于施工现场捣制、预制成品构件安装的混凝土及钢筋混凝土建筑物工程。

二、本章编制了混凝土的四种施工方式:现场搅拌混凝土、商品混凝土、集中搅拌混凝土的浇捣和预制构件成品安装。

1.商品混凝土的单价为“入模价”,包括商品混凝土的制作、运输、泵送。

2.集中搅拌混凝土是按混凝土搅拌站、混凝土搅拌输送车及混凝土的泵送机械都是施工企业自备的情况下编制的,混凝土输送泵(固定泵)、混凝土输送泵车均未含管道费用,管道费用据实计算。

本节不分构件名称和规格,集中搅拌的混凝土泵送分别套用混凝土输送泵车或混凝土输送泵子目。

3.预制混凝土构件定额采用成品形式,成品构件按外购列入混凝土构件安装子目,定额含量包含了构件安装的损耗。

成品构件的定额取定价包括混凝土构件制作与运输、钢筋制作及运输、预制混凝土模板五项内容。

三、混凝土定额按自然养护制定,如发生蒸气养护,可另增加蒸气养护费。

四、现浇混凝土1.除商品混凝土外,混凝土的工作内容包括筛砂子、筛洗石子、后台运输、搅拌、前台运输、清理、润湿模板、浇灌、捣固、养护。

2.实际使用的混凝土的强度与定额子目设置的强度等级不同时,可以换算。

3.毛石混凝土,定额按毛石占混凝土体积的20%计算,如设计要求不同时,可以换算。

4.杯口基础顶面低于自然地面,填土时的围笼处理,按实结算。

5.捣制基础圈梁,套用本章捣制圈梁的定额。

箱式满堂基础拆开三个部分分别套用相应的满堂基础、墙、板定额计算。

6.依附于梁、墙上的混凝土线条适用于展开宽度为500mm以内的线条。

7.构造柱只适用先砌墙后浇柱的情况,如构造柱为选浇柱后砌墙者,不论断面大小,均按周长1.2m以内捣制矩形柱定额执行。

墙心柱按构造柱定额及相应说明执行。

8.捣制整体楼梯,如休息平台为预制构件,仍套用捣制整体楼梯,预制构件不另计算,阳台为预制空心板时,应计算空心板体积,套用空心板相应子目。

9.凡投影面积(平方米)或延长米计算的构件,如每平方米或每延长米混凝土用量(包括混凝土损耗率)大于或小于定额混凝土含量,在±10%以内时,不予调整,超过10%时,则每增减1m3混凝土(±10%以外部分),其人工、材料、机械按下列规定另行计算:10.现浇混凝土构件中零星构件项目,系指每件体积在0.05m3以内的未列定额项目的构件。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
