墙面粉刷石膏技术交底

合集下载

粉刷石膏技术交底

粉刷石膏技术交底
四、施工工艺-(三)厨房、卫生间墙面做法 1、在厨房、卫生间墙面施工前墙面打点,水工按照墙面打点将给排水管位置 确定。
粉刷石膏技术交底
四、施工工艺-(三)厨房、卫生间墙面做法 2、水工安装管道完毕后,粉刷队伍对其开槽处进行封堵。
粉刷石膏技术交底
四、施工工艺-(三)厨房、卫生间墙面做法 3、在厨房卫生间抹灰前,墙面湿润
3).混凝土墙面水泥砂浆拉毛养护
4).10厚玻化微珠压实抹光 5).5厚抗裂砂浆压入耐碱网格布
2017/4/4
6).4mm厚粉刷石膏(品牌雪峰)
粉刷石膏技术交底
一、工程做法:
3、厨房卫生间抹灰: 1)、封堵螺栓孔、烟道缝隙等 2)、基层清理:结构面清理,浇水湿润 3)、混凝土墙面用:(胶:水泥=1:1)水泥胶浆垂直墙面拉毛两遍成活,厚度 8mm。 4)、砌体墙面:抹1:2.5水泥砂浆麻面8mm厚。 5)、卫生间烟道:吊垂直打点;刷基层处理剂一道;满挂网格布延伸至每边 150MM ;1:2.5水泥砂浆抹面麻面交活。 6)、卫生间外窗框收口:用水:水泥:砂=1:2:2(内掺20%建筑胶)拉毛养护; 抹1:2.5水泥砂浆(内掺3%防水粉)麻面收口15厚(预留15mm用户粘砖)。
粉刷石膏技术交底
四、施工工艺-(四)门窗洞口收口 1、钢附框安装完毕后对附框与洞口间的缝隙进行塞口。在缝隙≤2mm时,采用 干硬性水泥砂浆掺防水粉或防水砂浆塞口;如果缝隙≥2mm应浇筑细石混凝土
粉刷石膏技术交底
四、施工工艺-(四)门窗洞口收口 1、钢附框安装完毕后对附框与洞口间的缝隙进行塞口。在缝隙≤2mm时,采用 干硬性水泥砂浆掺防水粉或防水砂浆塞口;如果缝隙≥2mm应浇筑细石混凝土
粉刷石膏技术交底
4、主体与二次结构不同材料交接部位粘挂网格布,每边伸出不小于150mm。

石膏粉刷安全技术交底模板

石膏粉刷安全技术交底模板

一、工程名称:_______二、施工单位:_______三、施工班组:_______四、交底日期:_______五、交底人:_______六、接受交底人:_______一、施工前的准备工作1. 确认施工现场环境:施工前,应对施工现场进行安全检查,确保场地平整、排水畅通,无障碍物,确保施工安全。

2. 检查工具设备:对施工所使用的石膏粉刷工具、设备进行彻底检查,确保其性能良好,无损坏。

3. 材料准备:提前准备好所需石膏粉刷材料,如石膏粉、颜料、清水等,并确保材料质量合格。

4. 人员培训:对施工人员进行安全操作培训,确保其掌握石膏粉刷施工安全知识。

二、施工过程中的安全注意事项1. 施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、眼镜等。

2. 施工现场应设置警示标志,提醒施工人员注意安全。

3. 高空作业时,必须佩戴安全带,并确保安全带系牢。

4. 施工过程中,不得随意踩踏未固定的模板、脚手架等设施。

5. 施工现场应保持整洁,及时清理施工垃圾,防止滑倒事故。

6. 严禁在施工现场吸烟、饮酒,确保施工安全。

7. 施工过程中,如遇突发情况,应立即停止作业,并采取相应措施进行处理。

三、石膏粉刷操作规范1. 混合石膏粉时,应使用搅拌器充分搅拌均匀,避免产生气泡。

2. 在粉刷石膏时,应先涂抹底层,待底层干燥后再涂抹面层。

3. 粉刷石膏时,应均匀涂抹,避免出现厚度不均现象。

4. 粉刷石膏过程中,如遇石膏起泡,应及时处理,避免影响施工质量。

5. 完成粉刷后,应检查石膏粉刷面层,确保无裂缝、脱落等现象。

四、施工结束后的注意事项1. 施工结束后,应及时清理施工现场,确保场地整洁。

2. 对施工工具、设备进行清洁、保养,延长使用寿命。

3. 对施工人员进行安全总结,分析施工过程中存在的问题,提出改进措施。

五、应急预案1. 如遇施工人员受伤,应立即停止作业,并采取相应措施进行救治。

2. 如遇设备故障,应立即停止作业,并通知相关部门进行处理。

03粉刷石膏施工技术交底

03粉刷石膏施工技术交底

粉刷石膏技术交底工程名称:施工单位:交底部位:接收交底范围:1、材料要求(1)粉刷石膏的性能应符合现行国家标准的规定。

(2)玻璃纤维网布应采用耐碱玻璃纤维网布,单位面积质量不应小于130g/m2,耐碱拉伸断裂强力应符合现行行业标准的规定。

(3)界面剂的性能应符合现行行业标准的规定。

(4)产品应有出场合格证、产品检测报告单。

进厂应对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,应做好进场验收记录。

(5)施工材料水灰比的控制(6)粉刷石膏的应用范围及技术指标2、主要机具(1)制灰工具应配备手提式电动搅拌器、搅拌桶等;(2)抹灰工具应配备找平工具、水平尺、刮杠、大小号抹子和灰板等一般抹灰工具等。

3、作业条件(1)墙体抹灰宜在墙体砌筑完成60d后进行,最短不应小于45d,且应在混凝土结构工程完成,并经有关部门验收合格后施工。

(2)粉刷石膏抹灰施工的环境温度不宜低于5℃,当应在低于5℃的气温下施工时,应有保证工程质量的有效措施;在高温、多风、空气干燥的季节进行室内抹灰时,宜对门窗进行临时封闭。

(3)室内抹灰之前,应做好屋面防水及室内必要的封闭保温工作。

(4)抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固。

若铝合金门窗及塑料门窗框与墙体之间的缝隙较大,应按设计要求嵌填。

(5)混凝土墙、加气混凝土墙体表面的灰尘、污垢和油渍等应清理干净。

(6)抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等应提前堵塞严实,应将柱、梁等凸出墙面的混凝土剔平。

(7)不同墙体材料的界面接缝和门窗过梁处铺设耐碱玻璃纤维网布。

4、工艺流程:基层清理→界面剂→粘贴耐碱玻纤网格布→吊垂直、套方→贴灰饼→冲筋→拌浆→抹底层粉刷石膏→门窗洞口及阳角收口→抹面层粉刷石膏及表面处理→通风干燥5、施工工艺:(1)基层清理:应先对混凝土基层的浮灰污物进行清理,凹凸表面不平整的部位,应剔凿平整,并应对混凝土的表面的水泥棱,模板的接缝处,进行打磨。

墙体粉刷石膏技术交底

墙体粉刷石膏技术交底

一、施工准备1.材料要求:粉刷石膏:应有产品合格证、检验报告、出厂日期及使用说明;所用材料必须统一厂家;粉刷石膏必须采用成品料,严禁采用半成品料。

2施工机具、工具:准备好高凳、活动脚手架、半截大桶、水桶、钢皮刮板、笤帚、铁锹、加强型耐碱网格布、刮杆、铁抹子、搅拌器、红外水平仪等。

二、作业条件2.1 抹灰工程必须在混凝土结构工程、砌块墙体工程全部完成,并经有关部门验收合格后方可施工。

2.2 抹灰工程施工的环境温度不应低于5℃。

2.3 室内抹灰之前,首先做好室内必要洞口的封闭保护工作。

2.4 抹灰前应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固。

对连接处的缝隙应用1:3水泥防水砂浆分层嵌塞密实。

2.5 混凝土墙、砌块墙体表面的灰尘、污垢和油渍等应清理干净。

2.6 抹灰面上的预埋铁、管道等应提前安装好,结构施工时的预留的各种穿墙孔洞(包括穿墙螺栓孔)都应按交底要求提前抹灰补齐。

将柱、梁等凸出墙面的混凝土剔平。

2.7大面积施工前应事先做好样板间,经有关部门检查合格后,方可组织班组进行大面积施工。

2.8施工环境应通风良好,基底湿作业已完成并具备一定的强度,环境比较干燥。

三、施工工艺3.1抹灰石膏工程施工部位如下:a、10#楼、11#楼公共区域的墙面、楼梯间顶板。

3.2 工艺流程:基层处理→接缝处理→吊垂直、套方、找规矩、冲筋→抹底层石膏(满挂一层网格布)→抹面层石膏→养护;顶棚:基层清理→弹水平线→抹底层灰→抹面层弹水平线:按抹灰层厚度在四周墙面上弹出水平线,作为控制抹灰层厚度的基准线。

其他做法与墙面基本相同。

3.2.1 墙面抹灰:A、基层处理:抹灰打底前应对基层进行处理,将灰层,杂物等清理干净。

B、墙体材料为两种不同的材料接缝处,先用抗裂砂浆在接缝处加铺一层耐碱网格布,网格布宽200mm,接缝处每边不小于100mm,防止裂缝处后期开裂。

C、吊垂直、套方、找规矩:按墙上已弹好的基准线,分别在门窗口、阴阳角、垛、墙面等处吊垂直、套方、冲筋,冲筋一般为20mm宽,沿墙通高设置,冲筋间距不大于1.5m。

墙面刮粉刷石膏技术交底

墙面刮粉刷石膏技术交底
5、保护好墙面的预埋件,通风篦子,管线槽、孔、盒。电气、水暖设备所预留的洞不要抹死。
6、抹灰层在凝结硬足够的强度。
7、应注意的问题:
(1)铝合金门窗框与墙体之间的缝隙不得用水泥砂浆或水泥混合砂浆嵌塞,防止对铝合金门窗框造成腐蚀。嵌塞材料按设计要求选用。如设计无明确规定时,缝隙内应填充保温纤维材料,内外两面密封胶进行密封处理,操作时应防止对铝合金门窗造成污染和损坏。
(2)高级抹灰:表面应光滑、洁净、颜色均匀、无抹纹,分格缝和灰线应平直方正、清晰美观。
2、护角、空洞、槽、盒周围的抹灰表面应边缘整齐、方正、光滑;设备管道、暖气片等后面的抹灰表面应平整、光滑。门窗框与墙体的缝隙应填塞饱满,表面平整光滑。
3、抹灰层的总厚度应符合设计要求。
4、立面分格缝的设置应符合设计要求,宽度和深度应均匀,表面应光滑,棱角应整齐。
(2)空鼓、开裂:由于抹灰前对基层清理不干净或不彻底造成的。抹灰前不浇水,每层灰抹的过厚,跟的太紧;混凝土表面的酥皮不处理九抹灰;加气混凝土表面没清扫、不浇水就抹灰,抹灰后不养护。为解决好空鼓,开裂等质量问题,应从三方面解决:第一,施工前的浇水、清理;第二,施工操作分层分遍压实,需认真监控;第三,施工后及时养护,并注意成品保护。
(6)抹水泥砂浆踢脚(墙裙):在抹水泥砂浆的高度范围内,刷一遍聚合物水泥浆,立即抹1:3水泥砂浆,厚约7-8mm,表面用木抹子搓毛。在底层灰达到五六成干时,用1:3水泥砂浆抹罩面灰,抹平、压光,上口用靠尺切割平齐。墙面抹灰完成后,出墙厚度应一致,一般以凸出墙面灰层5-7mm为宜。
(7)抹门窗口水泥砂浆护角:室内门窗口的阳角和门窗套、柱子阳角,均应抹水泥砂浆护角,护角每侧宽度不小于50mm,阳角、门窗套上下和过梁底面要方正。操作方法仍是先刷一遍聚合物水泥浆,用1:3水泥砂浆打底,再用水泥砂浆与标筋找平。做护角要两面贴好灰板,待砂浆稍干后再用素水泥膏抹成小圆角(用角铁捋子),护角厚度应超出墙面底灰一个罩面灰的厚度,成活后与墙面灰层平齐。

粉刷石膏及腻子技术交底

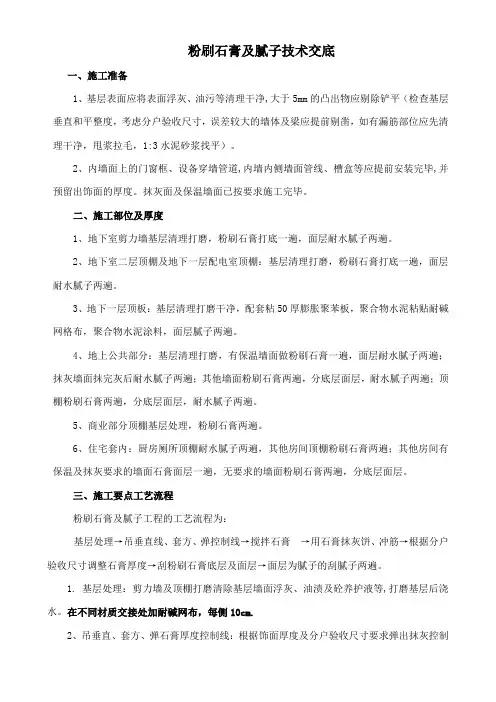

粉刷石膏及腻子技术交底

粉刷石膏及腻子技术交底一、施工准备1、基层表面应将表面浮灰、油污等清理干净,大于5mm的凸出物应剔除铲平(检查基层垂直和平整度,考虑分户验收尺寸,误差较大的墙体及梁应提前剔凿,如有漏筋部位应先清理干净,甩浆拉毛,1:3水泥砂浆找平)。

2、内墙面上的门窗框、设备穿墙管道,内墙内侧墙面管线、槽盒等应提前安装完毕,并预留出饰面的厚度。

抹灰面及保温墙面已按要求施工完毕。

二、施工部位及厚度1、地下室剪力墙基层清理打磨,粉刷石膏打底一遍,面层耐水腻子两遍。

2、地下室二层顶棚及地下一层配电室顶棚:基层清理打磨,粉刷石膏打底一遍,面层耐水腻子两遍。

3、地下一层顶板:基层清理打磨干净,配套粘50厚膨胀聚苯板,聚合物水泥粘贴耐碱网格布,聚合物水泥涂料,面层腻子两遍。

4、地上公共部分:基层清理打磨,有保温墙面做粉刷石膏一遍,面层耐水腻子两遍;抹灰墙面抹完灰后耐水腻子两遍;其他墙面粉刷石膏两遍,分底层面层,耐水腻子两遍;顶棚粉刷石膏两遍,分底层面层,耐水腻子两遍。

5、商业部分顶棚基层处理,粉刷石膏两遍。

6、住宅套内:厨房厕所顶棚耐水腻子两遍,其他房间顶棚粉刷石膏两遍;其他房间有保温及抹灰要求的墙面石膏面层一遍,无要求的墙面粉刷石膏两遍,分底层面层。

三、施工要点工艺流程粉刷石膏及腻子工程的工艺流程为:基层处理→吊垂直线、套方、弹控制线→搅拌石膏→用石膏抹灰饼、冲筋→根据分户验收尺寸调整石膏厚度→刮粉刷石膏底层及面层→面层为腻子的刮腻子两遍。

1. 基层处理:剪力墙及顶棚打磨清除基层墙面浮灰、油渍及砼养护液等,打磨基层后浇水。

在不同材质交接处加耐碱网布,每侧10cm.2、吊垂直、套方、弹石膏厚度控制线:根据饰面厚度及分户验收尺寸要求弹出抹灰控制线。

顶棚与墙体相交部位及墙面阴角必须弹线。

3、做灰饼、冲筋:根据分户验收尺寸做灰饼、冲筋。

要求从墙角往外30-50CM范围内冲筋一道,且对面两个尺寸一致,沿墙长不超过两米冲筋一道。

石膏厚度要求:抹灰及有保温墙面,面层不超过5MM;纯刮石膏墙面不超过10MM,且应满足分户验收尺寸。

内墙粉刷石膏技术交底

内墙粉刷石膏技术交底
(2)所用材料符合设计及甲方要求,需要复验的并按有关规定复验合格。
(3)抹灰工程应分层时行,当厚度大于或等于35mm时应采取加强措施,不同材料基体交接处表面应采取防止开裂加强措施,采用的加强网与各基体的搭接宽度不应小于100mm。
(4)抹灰层与基层之间必须粘结牢固,抹灰层应无空鼓、脱层,面层应无爆灰和裂缝。
4允许偏差和检验方法项次项目允许偏差mm检验方法1立面垂直度3用2m垂直检测尺检查2表面平整度3用2m靠尺和塞尺检查3阴阳角方正3用直角检测尺检查4分格条缝直线度3拉5m线不足5m拉通线用钢尺检查5墙裙踢脚上口直线度3拉5m线不足5m拉通线用钢尺检查说明
工程名称
阳光水岸住宅小区1#住宅楼
交底部位
内墙及顶棚粉刷石膏
3
用直角检测尺检查
4
分格条(缝)直线度
3
拉5m线,不足5m拉通线,用钢尺检查
5
墙裙、踢脚上口直线度
3
拉5m线,不足5m拉通线,用钢尺检查
说明:顶棚抹灰表面平整度可不检查,但应平顺。
技术负责人:
交底人:
接交人:
B、一般项目
(1)表面质量应光滑、洁净、颜色均匀、无抹纹,灰线应清晰美观。
(2)护角、孔洞、槽、盒周围表面应整齐光滑;管道后面表面应平整。
(3)总厚度应符合设计要求。
(4)允许偏差和检验方法
项次
项目
允许偏差(mm)
检验方法
1
立面垂直度
3
用2m垂直检测尺检查
2
表面平整度
3
用2m靠尺和塞尺检查
3
阴阳角方正
C、石膏砌块墙体不平的,突出部位用木工刨子刨平,局部低的部位,提前用砌筑粘结剂抹平并干燥。
D、由于石膏砌块表面质量不好,将有起皮,粘渣等大面全部用打磨机轻微打磨一遍,露出石膏砌块实体,并保证表面的平整度。

内墙粉刷石膏施工技术交底

内墙粉刷石膏施工技术交底
底层粉刷石膏:凝结时间不小于60min、不大于8h。细度0.2mm筛余量小于等于40%。抗折强度大于2.5Mpa,抗压强度大于4.0Mpa。
二、主要工具:
搅拌桶(直径60-70cm,高65-80 cm)、木抹子、铁抹子、阴阳角抹子、捋角器、2m刮杠、托线板、靠尺、方尺、水平尺、筛子、刷子和灰斗子。
三、作业条件
9、在不同材质的连接处,贴玻纤网布(网状)一层(位于底层灰与面层灰中间,搭接宽度160mm)。
10、抹灰层未硬化前,应避免强风使石膏失水过快;硬化后,保持通风良好,使其尽快干燥达到使用强度。
11、墙面抹灰后不允许用水冲刷,也应避免地面有积水而影响抹灰层干燥。
12、上墙后的料浆初凝后不得再用水搓抹以保证底层与面层结合牢固。
7、室内踢脚、墙裙等粘砖部位用1:2水泥砂浆抹平。
8、室内墙面、柱面和门洞口的阳角做法应符合设计要求,基底采取机械喷涂或用扫帚甩上一层1:1稀粥状水泥砂浆(内掺20%107胶水拌制)使之凝固在光滑的基层表面,用手掰不动为好,而后用1:2水泥砂浆做暗护角,其高度不低于2m,每侧宽度不应小于100mm。
2、一般项目:
1)、粉刷石膏抹Βιβλιοθήκη 的表面应光滑、洁净、接搓平整。2)、护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑,管道后面的抹灰表面应平整。
3)、抹灰层的总厚度应符合设计要求,罩面石膏灰不得抹在水泥砂浆层上。
4)、粉刷石膏抹灰工程质量的允许偏差和检验方法应符合下表的规定。
一般抹灰的允许偏差和检验方法
5、注意保护好楼地面、楼梯踏步和休息平台,不得直接在楼地面上和休息平台上拌合灰浆。从楼梯上下搬运东西时,不得撞击楼梯踏步。
七、应注意的质量问题
1、空鼓、开裂和烂根:由于抹灰前对基层清理不干净或不彻底,每层灰抹得过厚,跟得太紧;对于预制混凝土光滑表面不认真进行“毛化处理”;甚至混凝土表面的酥皮不处理就抹灰。为解决好空鼓、开裂等质量问题,应从三方面下手解决,第一施工前的清理;第二施工操作分层分遍压实认真不马虎,并注意施工地点的洁净,抹面层应一次到底。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

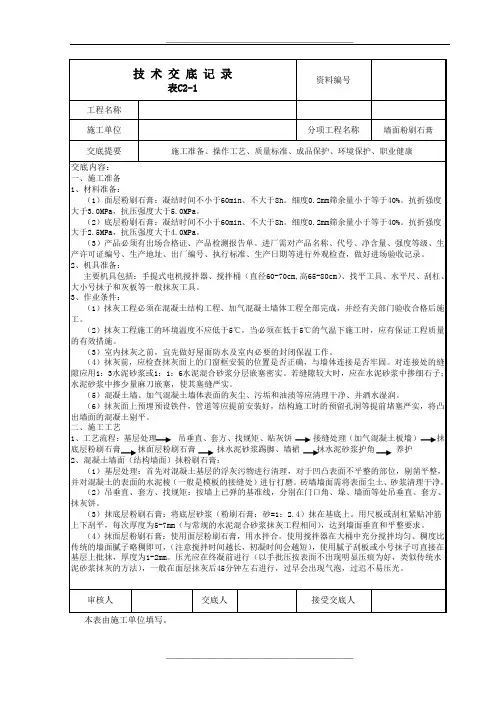

技术交底记录
工程名称
中铁诺德滨海花园1、2号楼
资料编号
交底日期 2012年06月18日
施工单位
棚底刮浆及墙面 分项工程名称
粉刷石膏及
交底提要
施工准备、操作工艺、质量标准、成品保护、环境保护
交底内容:
一、施工准备
1、材料准备:
(1)材料进场后,产品必须有出场合格证、产品检测报告单。进厂需对产品名称、 代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日 期等进行外观检查,做好进场验收记录。
(7)水泥浆踢脚(楼梯间内):在墙面完成底层粉刷石膏施工,达到强度即墙面完全 干透之后,在踢脚线位置弹线,按标高线刮水泥腻子两遍(水泥掺108胶),待初凝时即 带水刷一遍,保证无接槎,无刮痕。以此做为踢脚线施工。浆配比要与墙体基层材料相 接近,其强度、弹性模量和收缩率基本接近为宜。厚约1~2mm,出墙厚度应一致。
工程名称
中铁诺德滨海花园1、2号楼
交底日期 2012年06月18日
施工单位
棚底刮浆及墙面 分项工程名称
粉刷石膏及
交底提要
施工准备、操作工艺、质量标准、成品保护、环境保护
交底内容:
(4)吊垂直、贴灰饼:按墙上已弹的基准线,分别在门口角、垛、墙面等处吊垂直、 抹灰饼打点施工。点距要求1.5m方格布置,上板上吊,保证垂直平整。(基层误差在10mm 之内由分包单位自行处理,超出部分按平面图做好标记,由总包单位按楼层统一施工处 理。)
(2)面层粉刷石膏:(粉刷石膏掺水)凝结时间不小于60min、不大于8h。细度0.2mm 筛余量小于等于40%。抗折强度大于3.0MPa,抗压强度大于5.0MPa。
(3)底层粉刷石膏:(粉刷石膏掺水)凝结时间不小于60min、不大于8h。细度0.2mm 筛余量小于等于40%。抗折强度大于2.5MPa,抗压强度大于4.0MPa。
阴பைடு நூலகம்角方正
允许偏差2mm
方尺、塞尺
分格线(缝)平直度 允许偏差2mm
拉线、方尺
四、成品保护
1、门窗框上残存的砂浆应及时清理干净。铝合金门窗框装墙要粘贴保护膜,嵌缝用中 性砂浆应及时清洁并用洁净的棉丝将框擦净。
2、室内抹灰前宜在门框根部500~600mm高范围内,钉铁皮或木板保护,防止施工中碰 坏。
3、地面踢脚板、墙裙及管道背后及时清理干净,暖气片背面事先刷(喷)和一道罩面 材料。
施工单位
棚底刮浆及墙面 分项工程名称
粉刷石膏及
交底提要
施工准备、操作工艺、质量标准、成品保护、环境保护
交底内容:
6、粉刷石膏抹灰工程质量的允许偏差和检验方法应符合以下规定:该工程按普通装修 墙面标准施工,明细如下:
普通装修墙面平整度 允许偏差3mm
2m靠尺、塞尺
墙面阴阳角垂直度
允许偏差4mm
2m托线板、尺量
2、机具准备:
主要机具包括:手提式电机搅拌器、搅拌桶(直径60-70cm,高65-80cm)、找平工具、 水平尺、刮杠、大小号抹子和灰板等一般抹灰工具。
3、作业条件:
(1)抹灰工程必须在混凝土结构工程、加气混凝土墙体工程全部完成,并经有关部 门验收合格后施工。
审核人
交底人
接受交底人
技术交底记录
资料编号
(8)节点处阴阳角方正:室内门窗口的阴、阳角、柱子阳角,梁底面、侧面要方正。 操作方法同上。超出10mm以外,仍是先刷一遍聚合物水泥浆,采用1:3水泥砂浆打底, 再用水泥砂浆与标筋找平。成活后与墙面灰层平齐。
审核人
交底人
接受交底人
技术交底记录
资料编号
工程名称
中铁诺德滨海花园1、2号楼
交底日期 2012年06月18日
(5)抹底层粉刷石膏:将底层砂浆(粉刷石膏成品料掺水,按使用量及底层料凝结 时间的要求来搅拌)抹在基底上。用尺板或刮杠紧贴冲筋上下刮平,每次厚度为5-7mm), 达到墙面垂直和平整要求。
(6)抹面层粉刷石膏:使用面层粉刷石膏,用水拌合。使用搅拌器在大桶中充分搅 拌均匀、稠度比传统的墙面腻子略稠即可,(注意搅拌时间越长,初凝时间会越短),使 用腻子刮板或小号抹子可直接在底层上罩面,厚度为1-2mm。压光应在终凝前进行(以手 按压表面不出现明显压痕为好,类似传统水泥砂浆抹灰的方法),一般在面层抹灰后45 分钟左右进行,过早会出现气泡,过迟不易压光。
4、室内搬运物料要轻抬、轻放,及时清理场内杂物,施工工具、材料码放整齐,避免 撞坏和污染门窗、墙面和护角。为避免破坏地面面层,严禁在地面抹灰,保护地面完
审核人
交底人
接受交底人
