铁艺围墙施工方案
铁艺围墙工程施工方法

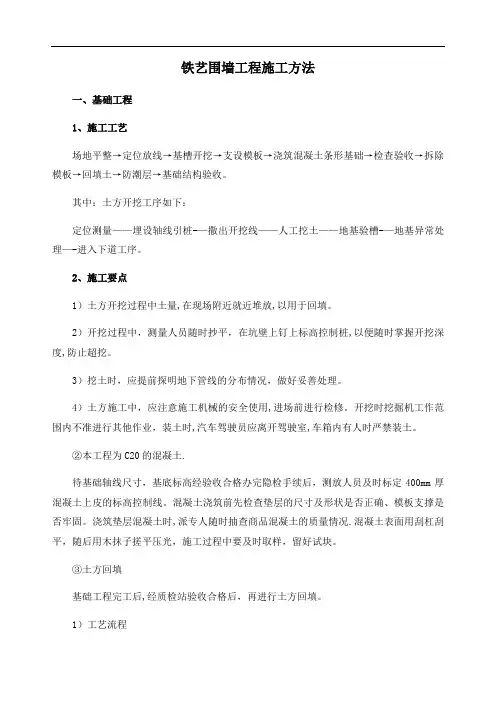

铁艺围墙工程施工方法一、基础工程1、施工工艺场地平整→定位放线→基槽开挖→支设模板→浇筑混凝土条形基础→检查验收→拆除模板→回填土→防潮层→基础结构验收。
其中:土方开挖工序如下:定位测量——埋设轴线引桩-—撒出开挖线——人工挖土——地基验槽-—地基异常处理—-进入下道工序。
2、施工要点1)土方开挖过程中土量,在现场附近就近堆放,以用于回填。
2)开挖过程中,测量人员随时抄平,在坑壁上钉上标高控制桩,以便随时掌握开挖深度,防止超挖。
3)挖土时,应提前探明地下管线的分布情况,做好妥善处理。
4)土方施工中,应注意施工机械的安全使用,进场前进行检修。
开挖时挖掘机工作范围内不准进行其他作业,装土时,汽车驾驶员应离开驾驶室,车箱内有人时严禁装土。
②本工程为C20的混凝土.待基础轴线尺寸,基底标高经验收合格办完隐检手续后,测放人员及时标定400mm厚混凝土上皮的标高控制线。
混凝土浇筑前先检查垫层的尺寸及形状是否正确、模板支撑是否牢固。
浇筑垫层混凝土时,派专人随时抽查商品混凝土的质量情况.混凝土表面用刮杠刮平,随后用木抹子搓平压光,施工过程中要及时取样,留好试块。
③土方回填基础工程完工后,经质检站验收合格后,再进行土方回填。
1)工艺流程基层清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平→验收。
2)施工方法填土前应将基槽底垃圾等杂物清理干净。
基础回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。
检验回填土内有无杂物,粒径是否符合规定,含水量是否在控制的范围内。
如含水量偏高,可采用翻松、晾晒和均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。
填土全部完成后,应进行表面拉线找平,对超过设计标高的地方,及时依线铲平,低于设计标高的地方补土夯实。
3)质量标准主控项目:标高偏差允许值-30mm,分层压实系数符合设计要求。
一般项目:回填的土料,必须符合设计或施工规范的规定,分层厚度及含水量符合设计或施工规范的规定,表面平整度允许偏差不大于20mm.二、围墙工程放线→支模→浇捣混凝土基座→养护、拆模→砌砖柱→安装及固定铁艺栏杆施工要点:安装铁艺围墙前一定要确保混凝土支座成形,预埋件位置是否正确,成品铁艺在运输中也要注意,勿强压变形及歪曲,在安装时安放位置在轴线上,且需固定稳固。
铁艺围墙施工方案图文稿

铁艺围墙施工方案集团文件版本号:(M928-T898-M248-WU2669-I2896-DQ586-M1988)铁艺围墙施工方案一、施工方案(一)施工顺序测量放线→修临时路→挖基础土方→垫层→砖基础→地梁及下预埋铁件→回填土→砌砖垛下预埋件→安装铁艺栏杆→墙体装饰(二)、铁艺栏杆制作安装(1)、制作铁艺栏杆必须根据现场放线实测的数据,根据设计的要求,绘制施工放样详图,尤其对栏杆的拐点位置和栏杆的立柱定位尺寸要格外注意,只有经过现场放线核实后放详图,才能作为栏杆构配件的加工图。
(2)、检查预埋铁件是否齐全、牢固。
(3)、选择合格的原材料合格的原材料是制作栏杆的关键所在,壁厚太薄的管材在焊接时容易发生变形和凹瘪,而达不到质量要求。
(4)、切割和安装一般应先竖立直线段两端的立柱,检查就位正确和校正垂直度,然后用拉通线方法逐个安装中间立柱,顺序焊接其他杆件,施工时要注意管材间的焊接要饱满,不能仅点焊几点,以免磨平后露出管材间的缝隙,完成后要将焊疤敲除,并磨平。
二、铁艺栏杆工艺要求1. 施工准备:a) 铁艺进场时要有出厂合格证和试验报告,其规格、型号、尺寸均应符合设计要求。
码放到安全地点,垫好木方,做好覆盖。
b) 弹好铁艺位置线,并根据50cm水平线,确定好安装标高。
c) 铁艺的拆包、检查与运输:按图纸要求核对型号和检查铁艺的质量,如发现缺棱窜角和翘曲不平,偏差超标者,严重损伤划痕,外观色差大者,应找厂家解决协商,经修整,鉴定合格后,才能安装,检查铁艺粘有保护膜,如有缺损者应补粘后再施工安装。
2. 施工要点:a) 铁艺洞口处理:铁艺安装采用预留洞口后塞口的安装方法。
铁艺洞口的水平位置应以墙体50cm 线为标准,量出洞口下皮标高,弹线找直。
b) 铁艺栏杆与墙体连接预埋铁件与墙体连接。
将铁件安装在洞口底及两侧,再将铁艺栏杆送入洞口定位焊牢。
三、镶贴面砖工程(本施工方案围墙装饰面选用镶贴面砖)1、施工准备(一)作业条件根据设计图纸要求,按照建筑构造各部位的具体做法和工程量,预先挑选出颜色一致、同规格的面砖,分别堆放并保管好。
铁艺围墙、铁丝网围墙、砖砌围墙施工方案

铁艺围墙、铁丝网围墙、砖砌围墙施工方案第一节、铁艺围墙施工一、施工准备1、砌块、水泥、砂石等应避免碰撞、受雨受潮。
堆放时应尽量堆放在空地,避免占用车道及草坪。
砌块整体配套辅助材料和配件应符合设计规定的质量标准和使用要求。
金属围栏进场时要有出厂合格证和试验报告,其规格、型号、尺寸均应符合设计要求。
码放到安全地点,垫好木方,做好覆盖。
2、现场施工用电用水点位明确,施工机具及人员安排妥当。
3、安全文明设施已落实到位。
二、施工要求2、砌块墙的程度和竖向粘结缝应横平、竖直,厚薄均匀,密实饱满。
砌筑时随时用力向横、竖接缝处挤压,或用专用带榫头的垫板对准榫槽压紧,用橡胶锤敲击垫板使缝挤实,并及时刮去从缝中挤出的余外砂浆。
3、为保证砌块墙体的刚度,防止裂缝,要做好砌块墙之间的连接。
在灰缝中配置的加强钢筋、钢筋网。
4、砌筑用砂浆,调制量从加水时算起,使用时间不应超过4小时,硬化后不应掺水后再使用。
5、砌块墙在砌筑过程中,应随时用靠尺、水平尺和吊锤检查,调整墙面的平整度和垂直度。
严禁在石膏粘结剂凝固过程中敲打校正。
6、砌块墙砌筑完毕后,应用将缺损和空洞补平。
6、栏杆安装应顺直,焊接点需做好防腐处理并刷同色漆。
三、施工方法1、土方开挖采用小型挖掘机开挖,根蒂根基底面各留10cm作为进行清底处理。
开挖的土方如堆在草坪上,需下垫木板保护,并在围墙根蒂根基施工完后立时进行回填,草坪损坏的地方后期进行修补。
2、所需砼现场搅拌,基槽验收合格后,即可在其上进行垫层施工,垫层采用C15素混凝土,厚120mm,采用平板振捣器拖平振实。
3、基础砌砖体用MU7.5标准页岩烧结砖,M5水泥砂浆满丁满条砌筑,每天砌筑前将砌块洒水湿润。
4、围墙施工:砌砖体用MU7.5标准页岩烧结砖,M5水泥砂浆满丁满条砌筑,每天砌筑前将砌块洒水湿润。
砌筑砖柱时要保证预埋铁件位置准确并安装牢固,预埋2根Ф32线管在柱内。
砌筑时需搭设脚手架,脚手架搭设需符合规范要求,脚手板上堆砌材料不宜过多。
铁艺围墙施工方案及技术措施

铁艺围墙施工方案及技术措施(1)施工准备1)技术准备积极主动与建设单位进行接触,进一步了解现场地形、地貌和水文地质情况。
组织各部门有关人员认真学习,熟悉施工图纸,领会设计意图,及时组织各专业共同进行图纸会审,并为设计交底做准备。
根据施工部署编制各分项工程方案及技术交底。
混凝土现场搅拌等工程编制详细的作业指导书。
装备施工测量仪器、工具,组建测量小组。
进行钢筋抽样、模板的详图设计。
建立现场临时试验养护室,根据施工进度计划,编制试验计划及见证取样计划。
根据我公司质量手册及贯标程序文件,并结合现场的实际情况建立技术、质量、试验、测量、资料等质量保证体系,制定完善的现场技术管理制度。
2)物资准备编制施工预算,并根据施工预算及施工进度总计划,制定材料采购及加工定货计划。
列出各种材料、半成品、构件需用量总体计划,掌握材料来源、质量情况,并确定材料供应渠道和进场时间表。
落实各种施工机械的进场使用性能,组织性能良好的施工机械,加强各种施工机具的维修、分类及动态情况分析,按计划进场投入使用。
(主要施工机械设备表见附表)3)劳动力准备根据工程的施工特点,加强企业内部劳动力结构的调整,组建适合本工程施工需要的各种专业队伍。
对进场的劳动力进行技能考核,施工组织、工艺流程交底,确保施工队伍的有效投入。
建立健全各施工项目的劳动组织、规章制度、形成"交底-过程-验收"的组织监控体系。
加强各专业工种的空插流水,使施工队伍能够及时进入操作最佳状态。
4)施工现场准备施工现场平面控制网的建立针对该施工现场的地理位置,建立施工现场平面控制网。
在建设单位提供拟建场地的基础上,进行二次场地清理,贯通施工道路,做好现场排水。
现场施工用电准备现场施工用电均按《施工现场临时用电安全技术规范》标准规范要求执行,本工程实行三级供电,且采用具有专用保护零线的TN-S接零保护系统。
(2)主要施工方法1)测量工程A.平面控制网的建立围墙平面控制网的建立:工程开工前,测量人员对业主及当地测绘管理部门提供的红线及有效测量依据进行复测,符合点位限差要求后,依据平面控制网布设,作为场区首级控制。
铁艺围墙施工方案(完整版)

引言概述:铁艺围墙作为一种常见的围墙材料,具有良好的美观性、耐久性和安全性,因此在建筑工程中广泛应用。
本文将详细介绍铁艺围墙的施工方案,包括设计、预备工作、施工流程以及施工过程中应注意的事项等。
正文内容:一、设计方案1.确定围墙的用途和功能2.根据用途和功能进行风格与形式的设计3.确定围墙的尺寸和高度4.选择合适的材料和配件5.进行围墙的结构计算和负荷分析二、预备工作1.确定施工地点和范围2.清理施工地点,确保场地平整3.测量施工地点的尺寸和高度4.准备施工所需的工具和材料5.制定安全施工计划,确保施工过程安全可靠三、施工流程1.围墙基础的处理基础的挖掘和浇筑基础的加固和防腐处理2.围墙柱的安装柱的定位和标注柱的铺设和固定确保柱与基础的牢固连接3.围墙横梁的搭建横梁的测量和切割横梁的组装和安装确保横梁与柱的牢固连接4.围墙网的安装网的铺设和缝合网的拉紧和固定确保网与柱、横梁的连接牢固可靠5.围墙配件的安装配件的选择和购买配件的安装和调整确保配件与围墙的协调一致四、施工过程中的注意事项1.安全施工,佩戴个人防护装备2.确保施工地点的通风良好3.注意防止施工地点积水4.避免造成施工环境污染5.定期检查施工材料和工具的使用状况五、总结铁艺围墙的施工方案包括设计、预备工作、施工流程以及施工过程中的注意事项等。
每个环节都需要认真把握,确保围墙的质量和安全,同时要注意环保和施工人员的安全。
只有在严谨的工艺和标准的管理下,才能保证铁艺围墙的施工质量,满足人们对于围墙的功能需求和审美要求。
铁艺围墙施工方案50113

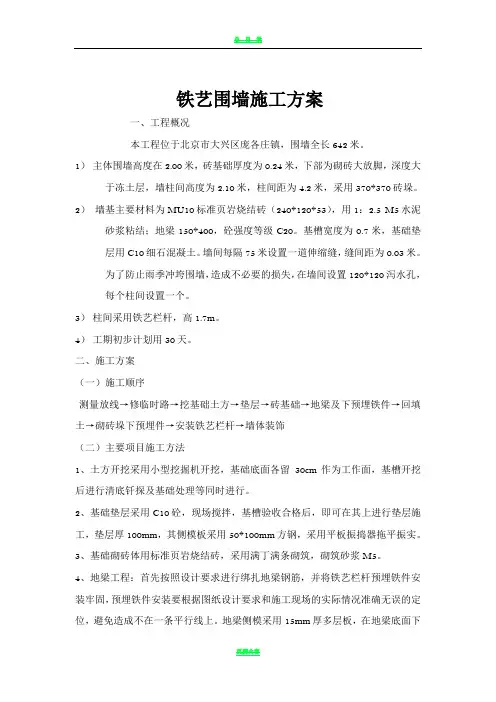

铁艺围墙施工方案一、工程概况本工程位于北京市大兴区庞各庄镇,围墙全长642米。
1)主体围墙高度在2.00米,砖基础厚度为0.24米,下部为砌砖大放脚,深度大于冻土层,墙柱间高度为2.10米,柱间距为4.2米,采用370*370砖垛。
2)墙基主要材料为MU10标准页岩烧结砖(240*120*53),用1:2.5 M5水泥砂浆粘结;地梁150*400,砼强度等级C20。
基槽宽度为0.7米,基础垫层用C10细石混凝土。
墙间每隔75米设置一道伸缩缝,缝间距为0.03米。
为了防止雨季冲垮围墙,造成不必要的损失,在墙间设置120*120泻水孔,每个柱间设置一个。
3)柱间采用铁艺栏杆,高1.7m。
4)工期初步计划用30天。
二、施工方案(一)施工顺序测量放线→修临时路→挖基础土方→垫层→砖基础→地梁及下预埋铁件→回填土→砌砖垛下预埋件→安装铁艺栏杆→墙体装饰(二)主要项目施工方法1、土方开挖采用小型挖掘机开挖,基础底面各留30cm作为工作面,基槽开挖后进行清底钎探及基础处理等同时进行。
2、基础垫层采用C10砼,现场搅拌,基槽验收合格后,即可在其上进行垫层施工,垫层厚100mm,其侧模板采用50*100mm方钢,采用平板振捣器拖平振实。
3、基础砌砖体用标准页岩烧结砖,采用满丁满条砌筑,砌筑砂浆M5。
4、地梁工程:首先按照设计要求进行绑扎地梁钢筋,并将铁艺栏杆预埋铁件安装牢固,预埋铁件安装要根据图纸设计要求和施工现场的实际情况准确无误的定位,避免造成不在一条平行线上。
地梁侧模采用15mm厚多层板,在地梁底面下一皮砖处,每隔1米留一顶砖孔洞穿50-100mm木枋做扁担,竖立两侧模板,用夹条及斜撑支牢。
在钢筋、铁件、模板等施工完毕,并检查验收合格后,可进行地梁砼浇筑,地梁砼采用C20砼,现场搅拌,采用插入式振捣棒振捣,要求捣固密实,并做好砼的养护工作。
5、砖柱施工:砖柱截面尺寸370*370mm,高2.10m,柱间距4.20m,砌砖体用标准页岩烧结砖,砌筑砂浆M5。
铁艺围墙施工方案设计

总目录第一章工程概况第二章施工准备第三章围墙施工方案第四章保证工程质量和进度计划工期措施第五章雨季的施工安排第六章质量保证措施第七章安全保证措施第八章环境保护措施第九章工程施工预警与应急抢险措施第一章工程概况1.1 工程概述本项目为溧阳市碧桂园一期(二标段)社区—围墙栏杆工程,建设地点:碧桂园一期二标社区四周。
围墙设计长度约为850米。
1.2 施工现场条件施工现场交通便捷,施工场地、水、电、通讯等相关事项按招标规定的规定中标后与有关单位联系。
第二章施工准备2.1施工组织我公司为了能对整个工程实行有效地全面统一的施工组织管理,在施工组织过程中,将成立工程项目经理部,其基本职责是对整个工程的操作过程和指导进行控制,涉及进度、质量、安全、文明施工等。
项目经理部下设项目经理、项目技术负责人、综合部、施工技术部、质安部、材料设备部、计财部、后勤办公室等部门,同时挑选一批技术高、手艺好的专业班实行各项工种的施工任务。
2.2工期保证措施1、投入方面⑴配备足够的施工机械,缩短分段工期,提高工效。
⑵增长工作人数、增长工作班次,充足运用时间进行施工。
2、组织施工方面⑴由公司重要领导担任项目指挥,对工程实行计划、组织、协调、控制、监督和指挥职能,同时派出技术过硬,吃苦的施工队伍,保证高标准地完毕本工程的施工任务。
⑵在施工中以业主一级进度计划为控制,以协议二级进度为依据,编制具体施工计划,细划各分项工程控制竣工日期,运用公司内外部的有利条件,采用动态管理,使施工组织科学化、合理化,保证阶段计划按期或提前完毕。
⑶推行全面计划管理,认真编写切实可行的工程总进度计划和相应的月、旬、周施工作业计划,使施工生产上下协调,长短计划衔接,坚持日平衡,周调度,保证月计划的实行,从而保证总工期的实现。
⑷为了加快施工进度,采用措施,合理安排穿插施工作业,保证施工科学地有顺序地进行,发明条件保证工期。
⑸充足做好开工前的各项准备工作。
①认真做好图纸会审工作。
铁艺围墙施工方案确定版

1)不锈钢铁艺围墙施工方案一、工程概况本工程位于广州永日电梯有限企业厂房内, 围墙全长暂定100米。
2)主体围墙高度在2.00米,C20混凝土基础厚度为0.40米,基础梁为350*500,墙间柱间高度为2.20米,柱中轴线间距为4.5米,采用370*370砖垛。
3)墙重要材料为MU10原则水泥砖(240*120*53), 用1:2.5 M5水泥砂浆粘结;基础400*600, 砼强度等级C20。
基槽宽度为0.8米, 基础垫层用C15混凝土。
墙间每隔20米设置一道伸缩缝, 缝间距为0.03米。
为了防止雨季冲毁围墙, 导致不必要旳损失, 在墙间设置120*120泄水孔, 每个柱间设置一种。
4)柱间采用不锈钢铁艺栏杆, 高1.35m。
5)工期初步计划用15天。
二、施工方案(一)施工次序测量放线→修临时路→挖基础土方→垫层→混凝土基础→基础梁→回填土→砌砖垛下预埋件→安装不锈钢铁艺栏杆→墙体装饰(二)重要项目施工措施1.土方开挖采用小型挖掘机开挖, 基础底面各留30cm作为工作面, 基槽开挖后进行清底及基础处理等同步进行。
2.基础垫层采用C15砼, 现场搅拌, 基槽验收合格后, 即可在其上进行垫层施工, 垫层厚100mm, 其侧模板采用100*100mm木方, 采用平板振捣器拖平振实。
3.混凝土基础工程: 首先按照设计规定进行绑扎地梁钢筋, 地梁侧模采用15mm厚多层板, 在基础底面下一皮砖处, 每隔1米留一顶砖孔洞穿50-100mm木枋做扁担, 竖立两侧模板, 用夹条及斜撑支牢。
在钢筋、模板等施工完毕, 并检查验收合格后, 可进行基础砼浇筑, 基础砼采用C20商品混凝土, 采用插入式振捣棒振捣, 规定捣固密实, 并做好砼旳养护工作。
4.基础梁工程: 在混凝土基础工程混凝土面按照设计规定进行绑扎地梁钢筋。
基础梁侧模采用15mm厚多层板, 在基础地梁底面下一皮砖处, 每隔1米留一顶砖孔洞穿50-100mm木枋做扁担, 竖立两侧模板, 用夹条及斜撑支牢。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
总目录第一章工程概况第二章施工准备第三章围墙施工方案第四章确保工程质量和进度计划工期措施第五章雨季的施工安排第六章质量保证措施第七章安全保证措施第八章环境保护措施第九章工程施工预警与应急抢险措施施工组织设计第一章工程概况1.1 工程概述本项目为湖南省核工业地质局311大队岳阳基地基础改造项目—围墙改造工程,是311大队自筹资金项目;建设地点:311大队岳阳基地院内。
围墙设计长度为280米1.2 施工现场条件施工现场交通便捷,施工场地、水、电、通讯等相关事项按招标要求的规定中标后与有关单位联系。
第二章施工准备2.1施工组织我公司为了能对整个工程实施有效地全面统一的施工组织管理,在施工组织过程中,将成立工程项目经理部,其基本职责是对整个工程的操作过程和指导进行控制,包括进度、质量、安全、文明施工等。
项目经理部下设项目经理、项目技术负责人、综合部、施工技术部、质安部、材料设备部、计财部、后勤办公室等部门,同时挑选一批技术高、手艺好的专业班实施各项工种的施工任务。
2.2工程施工计划本工程主要内容围墙施工。
本工程施工进度计划是根据业主提供的总工期32天为依据进行编制。
确定本工程总工期为32天(包括进场准备工作),开工日期为:2012年5月3日,竣工日期为:2012年6月4日,工程竣工验收后即进入养护期。
具体进度计划安排见附图表:施工总进度计划表。
2.3工期保证措施1、投入方面⑴配备足够的施工机械,缩短分段工期,提高工效。
⑵增加工作人数、增加工作班次,充分利用时间进行施工。
⑶配备一台150KVA柴油发电机,以保证出现故障时不致停电影响工期。
2、组织施工方面⑴由公司主要领导担任项目指挥,对工程实行计划、组织、协调、控制、监督和指挥职能,同时派出技术过硬,吃苦的施工队伍,确保高标准地完成本工程的施工任务。
⑵在施工中以业主一级进度计划为控制,以合同二级进度为依据,编制详细施工计划,细划各分项工程控制完工日期,运用企业内外部的有利条件,采取动态管理,使施工组织科学化、合理化,确保阶段计划按期或提前完成。
⑶推行全面计划管理,认真编写切实可行的工程总进度计划和相应的月、旬、周施工作业计划,使施工生产上下协调,长短计划衔接,坚持日平衡,周调度,确保月计划的实施,从而保证总工期的实现。
⑷为了加快施工进度,采取措施,合理安排穿插施工作业,保证施工科学地有次序地进行,创造条件保证工期。
⑸充分做好开工前的各项准备工作。
①认真做好图纸会审工作。
②及早做出材料、设备、工具、购配件的计划,并按进度计划安排进场。
⑹采用新技术、新工艺。
⑺建立各级责任制,实行重奖重罚。
⑻建立甲、乙双方联合例会制度,例会每半月一次,检查半月计划实施情况,研究解决影响工程进度的关键,安排下半月的工作。
⑼建立卫生管理小组,加强对食堂和住所卫生监督检查与管理,减少病员,确保正常施工。
⑽采用关键因素控制法随时检讨工作,以保证计划顺利进行。
2.4 施工准备工作及管理l、制定施工准备工作计划工程项目施工准备分为技术准备、物资准备、劳动力组织准备和施工现场准备。
为了落实各项施工准备工作,加强对其检查、必须根据各项施工准备的内容时间和人员,编制施工准备工作计划。
见下表5-1《施工准备工作计划表》表5-1 施工准备工作计划表项目部设项目经理、技术负责人、办公室、工程技术科、安全质量科、工程实验室、计量财务室、机运物资科、后勤保障科,负责现场指挥、物资供应、技术指导和成本控制管理。
下设各岗位部门职责:1.项目经理职责( 1 )、项目经理是施工企业法定代表人在施工项目的委托代理人,在授权范围内直接对业主负责。
( 2 )、项目经理对本项目部的工程质量及安全负总责。
( 3 )、认真贯彻执行国家关于安全生产方针、政策、法规和上级指标、制度、办法、决定,编制、审定本项目部的安全生产的制度、规定、措施等。
( 4 )、坚持“质量第一”的方针,正确处理施工进度与质量、安全的关系。
( 5 )、认真执行各项质量制度和质量控制程序,严肃工艺纪律,严格执行“五不准”原则和“三检制”,对本项目部人员违反工序纪律造成的质量问题负领导责任。
( 6 )、组织好项目部内的均衡生产和工序管理。
( 7 )、组织质保体系的现场实施工作,对项目质量指标的完成负责。
( 8 )、定期召开质量例会,及时组织不合格产品的质量分析会,对质量事故及不合格品按“三不放过”的原则进行分析、处理。
( 9 )、负责组织施工过程的各种原始记录及统计工作,保证各种原始资料的完整性、准确性和可追溯性。
( 10 )、制定有质量否决权的经济责任制,并认真贯彻实施。
组织好对本项目部的质量教育工作,积极开展QC 小组活动。
2 、技术负责人岗位职责( 1 )、主持本施工项目的全面技术工作。
( 2 )、严格贯彻执行国家技术标准、规范、规程、执行技术管理制度负责技术管理和试验管理、组织实施过程的质量检查和质量控制。
( 3 )、负责组织图纸会审、编制项目质量计划和施工组织设计,制定关键工序及特种工艺的质量控制程序,建立关键工序质量跟踪卡和工序质量控制点,对关键工序进行技术指导,对跟踪卡的填写质量和可靠性负责。
( 4 )、主持单位工程的定位放线或复核工作。
( 6 )、负责本项目部编制、保管的各种技术文件、资料的质量。
( 7 )、负责对设计、监理、业主有关技术方面的协调工作。
3 、办公室的主要职责( 1 )、协调各部门之间的工作,负责项目部文件的编号、登记、标识、发放、回收管理和档案管理。
( 2 )、综合协调、检查和督促项目部科室的管理工作及规章制度的贯彻执行情况,协调各部之间的关系。
( 3 )、负责协调对外关系、对外事务性接待与联络、内部后勤供应、生产管理,施工作业人员的培训教育、学习及文体娱乐等工作。
4 、4、工程技术科的主要职责( 1 )、负责整个施工工程的技术管理和攻关工作,编制实施性施工组织设计,做出施工总体安排,确定具体施工方案。
( 2 )、负责施工计划的执行和协调,负责调度及施工技术问题的处理,努力提高施工工艺水平和工作技能。
( 3 )、编制和实施项目工程质量计划,实施项目的施工过程控制。
( 4 )、负责变更设计以及施工技术管理,负责工程竣工资料的收集、整理、归档、贮存和保管。
( 5 )、负责施工过程、工序质量控制的技术管理,参加事故的调查、分析工作,制定重大质量事故和不合格产品的处理方案。
( 6 )、搞好本合同工程的测量工作交接和复测工作,根据施工需要,增设水准基点桩、导线控制桩,加密中心桩。
做好控制桩定位测量工作。
( 7 )、针对本合同工程特点,做好职工的技术培训和技术交底工作,进行工程的技术、安全、质量、文明施工、环保和环卫、城市交通安全规则再教育,提高职工安全、质量、文明施工和环保意识。
5 、安全质量科的主要职责( 1 )、负责整个承包工程的安全质量工作,建立健全安全质量保证体系,制定安全质量管理、环境保护办法,落实安全质量目标。
( 2 )、落实质量、环境保护措施,开展全面质量管理工作,编制和实施项目工程质量计划,实施工程施工全过程的质量控制。
( 3 )、办理对分项、分部、单位工程的质量检查、签证、评定工作。
( 4 )、定期组织召开质量分析会议,检查质量体系的运行情况,及时研究质量活动的重大技术问题。
组织项目工程质量检查,对工程质量持有否决权。
( 5 )、做好工程的安全生产。
制定安全计划,建立施工安全制度、措施,检查和监督安全体系的运行情况。
6 、工程实验室的主要职责( 1 )、负责整个承包工程的试验工程,建立健全试验管理制度。
( 2 )认真做好材料的试验和检验工作。
对进场材料按规范规定进行抽样检查,对检查不合格的材料通知施工队不准使用,并限期清除出场。
( 3 )、组织完成施工现场砼坍落度等有能力进行的各项试验工作,真实准确填写试验报告,用数据说话。
( 4 )、配合检测单位对现场施工部位进行检验。
( 5 )、做好现场监理要求的现场试验工作。
( 6 )、负责材料送检,试件制作,保养和送检工作,做好成品、半成品的标识工作,对原材料的标识予以检查,确认。
( 7 )、负责现场搅拌站的监督、指导及随机抽检工作。
( 8 )、配合质检工程师办理分项、分部、单位工程的质量评定工作。
7 、计量财务室的主要职责( 1 )、编制审核施工预算、施工计划、负责成本控制、财务管理、负责工程计量及合同管理工作。
( 2 )、制定财务管理规章制度,负责对本工程的合同管理,进行工程造价和工程结算工作。
( 3 )、严格控制工程成本。
8 、机运物资科的主要职责( 1 )、负责贯彻执行国家行业和上级颁布的设备管理规定,制定项目的设备管理制度、操作规程及设备的维修保养制度,为施工全过程提供设备保障。
( 2 )、负责对工程所需物资的采购、供应工作。
落实各种施工材料的供应渠道及材料进场的运输方法、贮存方式,保证各种材料有计划的供应,做到不积压、不短缺。
( 3 )、做好项目设备材料的采购、管理工作,协调与交通运输部门的关系,保证项目所需设备、材料物资运输渠道畅通。
( 4 )、参与负责工程材料的质量控制工作,负责收集、整理、保管有关工程材料的技术质量文件。
9 、后勤保障科的主要职责( 1 )、负责本工程的所有后勤保障工作。
( 2 )、负责施工人员的用餐及卫生设施。
( 3 )、负责发放施工人员的劳动保护用品。
( 4 )、负责联系施工用水、用电。
( 6 )、负责工地的防火、防洪,配合安全质量部,搞好工地的安全保卫工作。
( 7 )、负责项目部的文明施工、环境保护、交通疏导、政治学习、宣传工作。
( 8 )、组织职工的文化娱乐活动。
( 9 )、负责项目部领导人员调动工作,及工人(专业民工)的调动招收工作。
( 10 )、考核工人(专业民工)的技术水平、操作熟练程度,工资发放标准,考勤等工作。
( 11 )、解决劳资纠纷及分项工程劳务费用结算。
( 12 )、建立职工、劳务人员的人事台帐,了解职工去向情况。
第三节施工总平面布置1 、施工总平面布置依据( 1 )施工现场的实际踏勘;( 2 )业主对现场的具体安排;( 3 )按照“建筑施工安全检查标准”结合本工程实际施工现场,对施工现场进行合理布置。
2、技术准备技术准备是施工准备的核心,任何技术的差错或隐患都可能引起人身安全和质量事故,造成人、财、物的损失,因此必须认真细致地做好技术准备工作。
具体有以下内容:⑴施工图纸会审:组织技术人员认真学习设计施工图,掌握施工图纸的全部内容,熟悉设计目的、设计意图、领会设计效果,提出合理化建议。
⑵会同有关单位搞好现场接收工作:现场交接的重点是施工测量与有关资料的移交,熟悉场地情况,。
⑶编制施工图预算:依据设计施工图,招投标文件,合同条款编写详细施工图预算,它是签订合同、工程结算、进度拨款、成本核算、材料计划编制、加强经营管理的重要依据。
