08180401-机房空气调节系统检验批质量验收记录
机房设备安装检验批质量验收记录

机房设备安装检验批质量验收记录一、项目概述本次机房设备安装检验批质量验收记录为了确保机房设备的安全运行和高效工作,根据有关规定和要求,开展了本次质量验收工作。
验收范围包括设备的外观质量、功能性能、安全性能等方面。
二、验收内容1.外观质量在验收过程中,对设备的外观进行了全面检查。
主要检查项目有:设备表面是否光洁,有无明显损伤、划痕等;安装位置是否符合规定;标识是否完整、准确等。
2.功能性能对设备的功能进行了详细测试。
主要测试项目有:设备是否能正常启动、运行;各项功能是否齐全、正常运行;设备与其他设备的配合是否良好等。
3.安全性能对设备的安全性能进行了检查。
主要检查项目如下:设备是否符合国家标准和规范要求;是否存在安全隐患;设备是否能正常运行等。
三、验收记录1.外观质量经过全面检查,所有设备的外观质量良好。
设备表面光洁,没有明显的损伤和划痕。
安装位置符合规定,标识完整准确。
2.功能性能通过详细测试,所有设备的功能正常。
设备能够正常启动、运行,并与其他设备配合良好。
各项功能齐全,无异常情况。
3.安全性能所有设备符合国家标准和规范要求,不存在安全隐患。
设备能够正常运行,无安全问题。
四、质量问题整改在本次质量验收过程中发现了以下质量问题:1.设备A的电源线接触不良,需要重新接好;2.设备B的风扇噪音较大,需要更换;3.设备C的控制板上存在松动的电缆,需重新固定。
对于以上质量问题,安装单位承诺在3天内完成整改,并将整改情况报告给验收单位。
五、质量验收结论经过本次机房设备安装检验批质量验收工作,现对整个项目做出如下结论:本次机房设备安装质量合格,设备外观良好、功能正常、安全可靠。
对于出现的质量问题,安装单位已做出整改承诺,并将在规定时间内完成整改。
整个项目符合质量验收要求,可以正式投入使用。
六、质量验收总结本次机房设备安装质量验收工作充分保证了设备的安全运行和高效工作。
通过对设备的外观质量、功能性能和安全性能等方面的验收,及时发现了一些质量问题,并给予了整改意见。
空调系统工程检验批质量验收记录

2
风管内严禁其他管 线穿越
风管内严禁其他管线穿越
3
易燃、易爆环境风管
输送含有易燃易爆气体或安装 在易燃、易爆环境的风管系统应 有良好的接地,通过生活区或其 他辅助生产房间时必须严密,并 不得设置接口
4
室外立管的固定拉
索
室外立管的固定拉索严禁拉在 避雷针或避雷网上
5
高于80C风管系统
输送空气温度高于80C的风管, 应按设计规定采取防护措施
6
风 管 部 件 安 装
部件及操作 系统
应能保证其正常的使用功能,便 于操作
斜插板风阀
阀板必须为向上拉启;水平安装 时,阀板还应为顺气流方向插入
止回风阀、自 动排气活门
9
风口的安装
风口与风管的连接应严密、牢固,与装饰面相 紧贴;表面平整、不变形,调节灵活、可靠。 条形风口的安装,接缝处应衔接自然,无明显 缝隙。同一厅室、房间内的相同风口的安装高 度应一致,排列应整齐。明装无吊顶的风口, 安装位置和标高偏差不应大于10m m。风口水
平安装,水平度的偏差不应大于3/1000o风口 垂直安装,垂直度的偏差不应大于2/1000
安装方向应正确
7
手动密闭阀安装
阀门上标志的箭头方向必须与 受冲击波方向一致
8
风管严密性检查
漏风量应符合设计与现行标准 的规定。风管系统的严密性检 验,应符合现行标准的规定
类 别
序 号
检查项目
质量标准
单 位
施工单位检查评定记录
监理(建 设)单位验 收记录
08180302_机房设备安装检验批质量验收记录

智能建筑分部-机房子分部 项目负责人 分包单位 项目负责人
分项工程名称
空气调节系统分项 检验批容量 检验批部位
验收依据 设计要求及 最小/实际 规范规定 抽样数量 第17.3.1 条第1款 /
《智能建筑工程施工规范》 GB50606-2010 检查记录 检查 结果
机房内的地面、活动地板的防静 第17.3.1条 电施工应符合规定 第2款 电源线、信号线入口处的浪涌保 第17.3.1条 护器安装位置正确、牢固 第3款
/
/
接地线和等电位连接带连接正 第17.3.1条 4 确,安装牢固。接地电阻应符合 第4款 本规范第16.4.1的规定 1 吊顶内电气装置应安装在便于维 第17.3.2条 修处 第1款 配电装置应有明显标志,并应注 第17.3.2条 明容量、电压、频率等 第2款
/
/
2 一
/
落地式电气装置的底座与楼地面 第17.3.2条 般 3 应安装牢固 第3款 项 目 电源线、信号线应分别铺设,并 第17.3.2条 4 应排列整齐, 捆扎固定, 长度应 第4款 留有余量 5 成排安装的灯具应平直、整齐 第17.3.2 条第5款
甬统表C02-50-2
机房设备安装检验批质量验收记录
08180102 08180402 08180702 单位(子单位) 工程名称 分部(子分部) 工程名称 施工单位 分包单位 施工依据 验收项目 1 主 2 控 项3 目 电气装置应安装牢固、整齐、标 识明确、内外清洁 08180202 08180502 08180802 08180302 08180602 08180902
/
/
/
施工单位 检查结果
专业工长: 项目专业质量检查员: 年 月 日
监理(建设) 单位验收结论
空气处理设备安装检验批质量验收记录

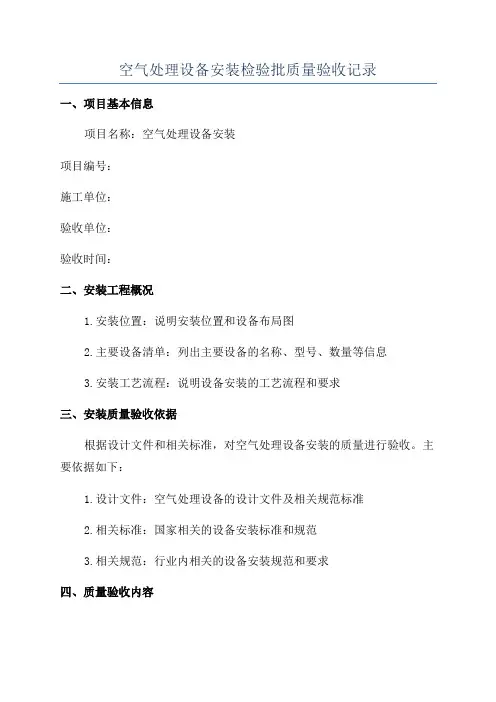

空气处理设备安装检验批质量验收记录一、项目基本信息项目名称:空气处理设备安装项目编号:施工单位:验收单位:验收时间:二、安装工程概况1.安装位置:说明安装位置和设备布局图2.主要设备清单:列出主要设备的名称、型号、数量等信息3.安装工艺流程:说明设备安装的工艺流程和要求三、安装质量验收依据根据设计文件和相关标准,对空气处理设备安装的质量进行验收。
主要依据如下:1.设计文件:空气处理设备的设计文件及相关规范标准2.相关标准:国家相关的设备安装标准和规范3.相关规范:行业内相关的设备安装规范和要求四、质量验收内容1.设备安装位置:检验设备的安装位置是否符合设计要求,是否满足设备运行和维护的需要。
2.设备基础工程:对设备的基础工程进行检验,包括基础的安全性、稳定性和地板标高是否符合要求。
3.设备固定和连接:检验设备的固定和连接情况,包括设备的固定方式、连接件的选择和安装是否符合要求。
4.设备管路安装:检验设备的管路安装情况,包括管路的走向、支撑和固定方式是否符合规范要求。
5.设备接线和电气安装:检验设备的接线和电气安装情况,包括电气设备的接线方式、接地和保护措施是否符合要求。
6.设备调试和试运行:检验设备的调试和试运行情况,包括设备的启动、运行和停止是否正常,设备的各项指标是否符合要求。
五、质量验收结果1.设备安装质量评定:根据实际情况评定设备安装的质量,一般可分为合格、不合格和待整改三种情况。
2.不合格的原因分析:对于不合格的情况,进行原因分析,找出不合格的主要原因。
3.整改要求:根据不合格的情况,提出相应的整改要求,明确整改的措施、时间和责任人。
4.时间节点:明确整改的时间节点,提出整改后的复验时间。
5.验收结论:根据整改情况,作出最终的验收结论,确认设备安装质量是否达标。
六、质量整改措施根据不合格的情况,对设备安装进行整改,包括但不限于以下措施:1.设备位置、固定和连接:重新调整设备位置,增加或修改固定和连接件。
机房系统调试检验批质量验收记录

检验批验收流程: 机房系统调试检 验批质量验收的 流程和步骤
检验批数量:本次验收涉及的检验批数量为XX个 检验批范围:涵盖了机房系统的所有调试检验批 检验批重要性:对机房系统的正常运行具有重要影响 检验批验收标准:依据相关标准和规范进行验收
Part Two
国家相关法律法规和标准 行业标准和规范 企业内部相关规定和制度 合同约定的质量要求和验收标准
合要求
安全测试:检 查设备的安全 保护功能是否 对设备的技术 资料、安装调 试记录等文档 资料是否齐全、
准确
Part Four
验收申请提交 验收计划制定 验收人员组织 验收实施及记录
验收人员:具备相关资质和 经验的专家或技术人员
验收单位:负责验收的单位 或组织
验收依据:相关法律法规、 技术标准、设计文件等
验收流程:按照规定的程序 进行验收,包括申请、审核、
现场验收等环节
Part Five
验收依据:合同、技术协议、国家相关标准等 验收内容:设备安装、系统调试、运行情况等 验收方法:观察、测试、检查等 验收过程:按照验收计划和程序进行,确保验收的准确性和可靠性
检验批编号:唯一标识检验批的编号 检验批容量:检验批中样本的数量 检验批范围:检验批涉及的工程范围和内容 检验批依据:验收所依据的标准、规范和文件
检验批部位:机 房系统中的各个 关键部位和节点
检验批数量:机 房系统调试检验 批的数量和分布 情况
检验批质量要求: 机房系统调试检 验批的质量标准 和验收要求
符合国家相关法律法规和标准 要求
符合工程设计文件和施工图纸 要求
符合设备技术规格和说明书要 求
符合施工单位的质量保证体系 要求
Part Three
、通风与空调工程系统调试检验批质量验收记录(一)

、通风与空调工程系统调试检验批质量验收记录(一)通风与空调工程系统调试检验批质量验收记录一、前言为确保通风与空调工程系统的正常运行,特进行调试检验批质量验收,记录如下。
二、系统介绍该通风与空调工程系统主要包含以下部分:1.送风系统:由送风机、空气管道、风口和风阀等组成。
2.排风系统:由排风机、排风管道和排风口等组成。
3.空调系统:由冷水机组、冷却塔、冷冻水管道、末端机组和水泵等组成。
4.新风系统:由新风机、新风管道、氧气管道和过滤器等组成。
三、质量验收过程1.送风系统1.1 检查送风机的电机运转是否正常。
1.2 检查空气管道的密封性是否符合规定要求。
1.3 检查风口和风阀的定位是否准确、开启是否平稳。
1.4 测试送风系统的送风量是否符合规定值。
1.5 检查送风系统的噪声是否在规定范围内。
2.排风系统2.1 检查排风机的电机运转是否正常。
2.2 检查排风管道的密封性是否符合规定要求。
2.3 检查排风口的定位是否准确、开启是否平稳。
2.4 测试排风系统的排风量是否符合规定值。
2.5 检查排风系统的噪声是否在规定范围内。
3.空调系统3.1 检查冷水机组的运转是否正常。
3.2 检查冷却塔的冷却效果是否满足规定要求。
3.3 检查冷冻水管道的密封性是否符合规定要求。
3.4 测试末端机组的冷却量是否符合规定值。
3.5 检查水泵的运转是否正常。
3.6 检查空调系统的带载运行数据是否符合规定范围。
4.新风系统4.1 检查新风机的电机运转是否正常。
4.2 检查新风管道的密封性是否符合规定要求。
4.3 检查氧气管道和过滤器的运转是否正常。
4.4 测试新风系统的新风量是否符合规定值。
4.5 检查新风系统的噪声是否在规定范围内。
四、结果分析经过以上检验,该通风与空调工程系统各项指标均符合规定要求,运行平稳、噪声低,符合质量验收标准。
五、结论该通风与空调工程系统调试检验批质量验收合格,可以正常使用。
同时,需要每年进行定期的检测和维护,确保系统运行的稳定性和安全性。
系统调试检验批质量验收记录

系统经过平衡调整,各风口或吸风罩的风量与设计风量的允许偏差不应大于15%。湿式除尘器的供、排水系统运转应正常。
4
1空调工程水系统应冲洗干净、不含杂物,并排除管道系统中的空气;系统连续运行应达到正常、平稳;水泵的压力和水泵电机的电流不应出现大幅波动。系统平衡调整后,各空调机组的水流量应符合设计要求,允许偏差为20%;
一
般
项
目
1
1风机、空调机组、风冷热泵等设备运行时,产生的噪声不宜超过产品性能说明书的规定值;
2风机盘管机组的三速、温控开关的动作应正确,并与机组运行状态一一对应。
2
水泵运行时不应有异常振动和声响、壳体密封处不得渗漏、紧固连接部位不应松动、轴封的温升应正常;在无特殊要求的情况下,普通填料泄漏量不应大于60ml/h,机械密封的不应大于5ml/h。
10
净化空调系统还应符合下列规定:
1单向流洁净室系统的系统总风量调试结果与设计风量的允许偏差为0~20%,室内各风口风量与设计风量的允许偏差为15%。
新风量与设计新风量的允许偏差为10%。
2单向流洁净室系统的室内截面平均风速的允许偏差为0~20%,且截面风速不均匀度不应大于0.25。
新风量与设计新风量的允许偏差为10%。
2
水泵叶轮旋转方向正确,无异常振动和声响,紧固连接部位无松动,其电机运行功率值符合设备技术文件的规定。水泵连续运转2h后,滑动轴承外壳最高温度不得超过70℃;滚动轴承不得超过75℃。
3
冷却塔本体应稳固、无异常振动,其噪声应符合设备技术文件的规定。风机试运转按本条第1款的规定;
冷却塔风机与冷却水系统循环试运行不少于2h,运行应无异常情况。
系统调试检验批质量验收记录KT3.1.6.1
工程名称
空气处理设备安装检验批(空调系统)质量验收记录

空气处理设备安装检验批质量验收记录(Ⅱ)(空调系统)注:本表内容的填写需依据《现场验收检验批检查原始记录》。
本检验批质量验收的规范依据见本页背面。
填写说明一、填写依据1 《通风与空调工程质量验收规范》GB50243-2002。
2 《建筑工程施工质量验收统一标准》GB50300-2013。
二、检验批划分根据施工现场实际情况,可按照设计系统和设备组别划分成若干个检验批进行验收;设备安装可按型号划分成若干个检验批进行验收;大中型设备单独划分成一个检验批进行验收。
三、GB50243-2002规范摘要主控项目7.2.3 空调机组的安装应符合下列规定:1 型号、规格、方向和技术参数应符合设计要求。
2 现场组装的组合式空气调节机组应做漏风量的检测,其漏风量必须符合现行国家标准《组合式空调机组》GB/T14294的规定。
检查数量:按总数抽检20%,不得少于1台。
净化空调系统的机组,1~5级全数检查,6~9级抽查50%。
检查方法:依据设计图核对,检查测试记录。
7.2.7 静电空气过滤器金属外壳接地必须良好。
检查数量:按总数抽查20%,不得少于1台。
检查方法:核对材料、观察检查或电阻测定。
7.2.8 电加热器的安装必须符合下列规定:1 电加热器与钢构架间的绝热层必须为不燃材料;接线柱外露的应加设安全防护罩。
2 电加热器的金属外壳接地必须良好。
3 连接电加热器的风管的法兰垫片,应采用耐热不燃材料。
检查数量:按总数抽查20%,不得少于1台。
检查方法:核对材料、观察检查或电阻测定。
7.2.9 干蒸汽加湿器的安装,蒸汽喷管不应朝下。
检查数量:全数检查。
检查方法:观察检查。
一般项目7.3.2 组合式空调机组及柜式空调机组的安装应符合下列规定:1 组合式空调机组各功能段的组装,应符合设计规定的顺序和要求;各功能段之间的连接应严密,整体应平直。
2 机组与供回水管的连接应正确,机组下部冷凝水排放管的水封高度应符合设计要求。
3 机组应清扫干净,箱体内应无杂物、垃圾和积尘。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
材料、器具、设备进场质量检 测
2
空调机组安装符合设计要求和 规范规定
3
管道安装符合设计要求和规范 规定
设计要求及 规范规定 第3.5.1条
第17.2.6条
第17.2.6条
最小/实际 抽样数量
/
/
/
4 检漏及压力测试及清洗
第17.2.6条
/
08180401 001 分项工程名称 给水排水系统
检验批容量
第17.2.6条
/
管道防火阀和排烟防火阀安装
9 应牢固可靠、启闭灵活、关闭 第17.2.6条
/
严密。阀门的驱动装置动作应
正确可靠 手动单叶片和多叶 第17.2.6条
/
调节方便
11
风管、部件制作符合设计要求 和规范规定
第17.2.6条
/
12
风管、部件安装符合设计要求 和规范规定
第17.2.6条
/
13
系统调试应符合设计要求和规 范规定
第17.2.6条
/
施工单位 检查结果
监理单位 验收结论
专业工长:
项目专业质量检查 员:
年月日
专业监理工程师:
年月日
机房给水排水系统检验批质量验收记录
单位(子单位) 工程名称
雅居乐灰汤国际度假小 镇C6、C7栋及地下室工程
分部(子分部) 工程名称
智能建筑/机房
施工单位 分包单位
江苏省苏中建设集团股份 有限公司
项目负责人
分包单位项目 负责人
施工依据 《智能建筑工程施工规范》GB50606-2010
验收依据
验收项目
1
检验批部位
6
《智能建筑工程施工规范》 GB50606-2010
检查记录
检查结果
5 管道保温
第17.2.6条
/
主
6
新风系统设备与管道安装符合 设计要求,安装牢固
第17.2.6条
/
控 项
7
管道防火阀和排烟防火阀应符 合消防产品标准规定
第17.2.6条
/
目
8
管道防火阀和排烟防火阀必须 有产品合格证及性能检测报告
