【陕西】工业管道安装工程消耗量定额说明及计算规则
陕西安装定额各册定额说明

第八册给排水、采暖、燃气管道总说明一、《陕西省安装工程消耗量定额》(以下简称“消耗量定额")主要作为招标人编制标底、投标人进行报价、招标人与中标人签订工程合同及输工程结算等计价活动中确定消耗量得依据,也就是作为制定企业消耗量定额与自主投标报价得基础。
ﻫ二、《陕西省安装工程消耗量定额》共分十四册,包括: ﻫ第一册机械设备安装工程第八册给排水、采暖、燃气工程ﻫ第二册电气设备安装设备第九册通风空调工程第三册热力设备安装工程第十册自动化控制仪表安装工程第四册炉窑砌筑工程第十一册通信设备及线路工程ﻫ第五册静置设备工艺金属结构制作安装工程第十二册建筑智能化系统工程ﻫ第六册工业管道工程第十三册长距离输送管道工程ﻫ第七册消防设备安装工程第十四册刷油、防腐蚀、绝热工程ﻫ三、本消耗量定额适用于一般工业与民用建筑得新建、扩建与改建工程,不适用于房屋修缮工程。
ﻫ四、本消耗量定额现行有关国家得产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准与安全操作规程编制得,也参考了行业、地方标准以及有代表性得工程设计、施工资料与其她资料。
五、本消耗量定额就是按目前大多数施工企业采用得施工方法、机械化装备程度、合理得工期、施工工艺与劳动组织条件制定得,如因上述因素有差异,不得对本消耗量定额进行调整换算。
ﻫ六、本消耗量定额就是按下列正常得施工条件进行编制得: ﻫ1。
设备、材料、成品、半成品、构件完整无损,符合质量标准与设计要求,附有合格证书与试验记录。
ﻫ2。
安装工程与土建工程之间得交叉作业正常。
ﻫ3.安装地点,建筑物,设备基础,预留孔洞等均符合安装要求。
4.水、电供应均满足安装施工正常使用。
5、正常得气候、地理条件与施工环境、七、人工工日消耗量得确定:本消耗量定额得人工工日不分列工程与技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工与人工幅度差、ﻫ八、材料消耗量得确定:ﻫ1、本消耗量定额得人工中得材料消耗量包括直接消耗在工作内容中得主要材料、辅助材料与零星材料等,并计入了相应得损耗。
陕西省安装工程消耗量定额

陕西省安装工程消耗量定额总说明2004年《陕西省安装工程消耗量定额》一、《陕西省安装工程消耗量定额》(以下简称“消耗量定额”),主要作为招标人编制标底、投标人进行报价、招标人与中标人签订工程合同及办理工程结算等计价活动中确定消耗量得依据,也就是作为制定企业消耗量定额与自主投标报价得基础。
二、《陕西省安装工程消耗量定额》共分十四册,包括:第一册机械设备安装工程第二册电气设备安装工程第三册热力设备安装工程第四册炉窑砌筑工程第五册静置设备与工艺金属结构制作安装工程第六册工业管道工程第七册消防设备安装工程第八册给排水、采暖、燃气工程第九册通风空调工程第十册自动化控制仪表安装工程第十一册通设备及线路工程第十二册建筑智能化系统设备安装工程第十三卷长输管道工程第十四册刷油、防腐蚀、绝热工程三、本消耗量定额适用于一般工业与民用建筑得新建、扩建与改建工程,不适用于房屋修缮工程。
四、本消耗量定额主要依据现行有关国家得产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准与安全操作规程编制得,也参考了行业、地方标准以及有代表性得工程设计、施工资料与其她资料、五、本消耗量定额就是按目前大多数施工企业采用得施工方法、机械化装备程度、合理得工期、施工工艺与劳动组织条件制定得,如因上述因素有差异,不得对本消耗量定额进行调整换算。
六、本消耗量定额就是按下列正常得施工条件进行编制得:1。
设备、材料、成品、半成品、构件完整无损,符合质量标准与设计要求,附有合格证书与试验记录。
2.安装工程和土建工程交叉作业很正常。
3.安装地点,建筑物,设备基础,预留孔洞等均符合安装要求。
4、水、电供应均满足安装施工正常使用、5、正常得气候、地理条件与施工环境。
七、人工工日消耗量得确定:本消耗量定额得人工工日不分列工种与技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工与人工幅度差。
八、材料消耗量得确定:1。
本消耗定额中的材料消耗包括工作内容中直接消耗的主材、辅材和零星材料,并包含相应的损耗。
陕西省安装工程消耗量定额解释

陕西省安装工程消耗量定额综合性问题说明一、陕西省安装工程消耗量定额的适用范围本消耗量定额适用于一般工业与民用建筑工程中的新建、扩建和改建工程实行工程量清单计价方式中的通用安装工程工程,而不适用于专业性较强的专业专用安装工程及房屋补葺工程中的安装工程。
二、编制依据及作用1.编制依据陕西省安装工程消耗量定额是在2000年全国统一安装工程预算定额的根底上,按照我省建设工程造价方面的计价尺度,相关规定进行编制的。
2.消耗量定额的作用〔1〕消耗量是招标人编制建设工程招标标底的主要依据。
〔2〕消耗量定额是投标人对建设工程工程进行投标报价的参考依据。
〔3〕消耗量定额是招标人与中标人签订建设工程合同及打点工程竣工结算的主要依据。
〔4〕消耗量定额是合理确定及有效控制工程造价的主要依据。
〔5〕消耗量定额也是施工企业作为编制企业消耗量定额和自主投标报价的根底资料。
三、陕西省安装工程消耗量定额的内容陕西省安装工程消耗量定额按照其安装的专业及相应内容共分为十四册。
四、关于陕西省安装工程消耗量定额中的人工、材料、施工机械、仪器仪表台班费用确实定。
1.关于人工费用确实定〔1〕本消耗量定额中的人工工日不分工种和技术等级,一律以综合工日暗示,其内容包罗底子用工、超运距用工和人工幅度差。
〔2〕底子用工是指出产工人完成必然计量单元合格产物的施工工艺过程所消耗的底子工作时间。
〔3〕超运距用工是指消耗量定额中取定的材料、成品、半成品的程度运距超过规定的运距所增加的用工。
〔4〕人工幅度差是指各个工种之间的工序搭接、土建专业和安装专业之间的交叉、配合中不成防止的停歇时间,施工中水电维修用工,隐蔽工程验收质量查抄掘开及修复的时间,施工现场操作地址的转移影响操作的时间,施工过程中不成防止的少量用工等。
〔5〕人工费用确实确实定〔1〕本消耗量定额中的材料消耗量包罗直接消耗在安装工作内容中的主要材料、辅助材料、和零星材料等,并计入了相应的损耗;其内容和范围包罗:从工地仓库、现场集中堆放地址或现场加工地址,到操作或安装地址的运输损耗、施工操作损耗、施工现场堆放损耗等。
陕西省安装工程消耗量定额总说明完整版

陕西省安装工程消耗量定额总说明HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】陕西省安装工程消耗量定额(2004)总说明.txt铁饭碗的真实含义不是在一个地方吃一辈子饭,而是一辈子到哪儿都有饭吃。
就算是一坨屎,也有遇见屎壳郎的那天。
所以你大可不必为今天的自己有太多担忧。
总说明一、《陕西省安装工程消耗量定额》(以下简称:“消耗量定额”),主要作为招标人编制底、投标人进行报价、招标人与中标人签订工程合同及办理工程结算等计价活动中确定消耗量的依据,也是作为制定企业消耗量定额和自主投标报价的基础。
二、《陕西省安装工程消耗量定额》共分十四册,包括:第一册机械设备安装工程第八册给排水、采暖、燃气工程第二册电气设备安装工程第九册通风空调工程第三册热力设备安装工程第十册自动化控制仪表安装工程第四册炉窑砌筑工程第十一册通信设备及线路工程第五册静置设备与工艺金属结构制作安装工程第十二册建筑智能化系统设备安装工程第六册工业管道工程第十三册长距离输送管道工程第七册消防设备安装工程第十四册刷油、防腐蚀、绝热工程三、本消耗量定额适用于一般工业与民用建筑的新建、扩建和改建工程,不适用于房屋修缮工程。
四、本消耗量定额主要依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了作业、地方标准以及有代表性的工程设计、施工资料和其他资料。
五、本消耗量定额是按目前大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制定的,如因上述因素有差异,不得对本消耗量定额进行调整换算。
六、本消耗量定额是按下列正常的施工条件进行编制的:1、设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2、安装工程和土建工程之间的交叉作业正常。
3、安装地点,建筑物,设备基础,预留孔洞等均符合安装要求。
陕西省建筑消耗量定额说明与工程量计算规则

陕西省建筑工程消耗量定额(2006)建筑工程一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额),是在建设部1995年《全国统一建筑工程基础定额》和2002年《全国统一建筑装饰装修工程消耗量定额》的基础上,结合陕西使用新技术、新工艺、新材料、新设备的实际情况,按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
工日消耗量是参照现行的全国建筑安装工程、建筑装饰工程劳动定额为基础进行计算的。
七、本定额材料消耗量的确定:1.本定额采用的建筑材料、装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
2.本定额中的材料消耗包括主要材料、辅助材料和零星材料等,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
用量很少、占材料费比重很小的零星材料合并为其他材料费,以占材料费的百分比表示。
3.本定额中的周转性材料(钢模板、钢管支撑、木模板、脚手架)已按规定的材料周转次数摊销计入定额内,并包括必要的回库维修费用。
陕西安装工程项目计划消耗量定额详细资料

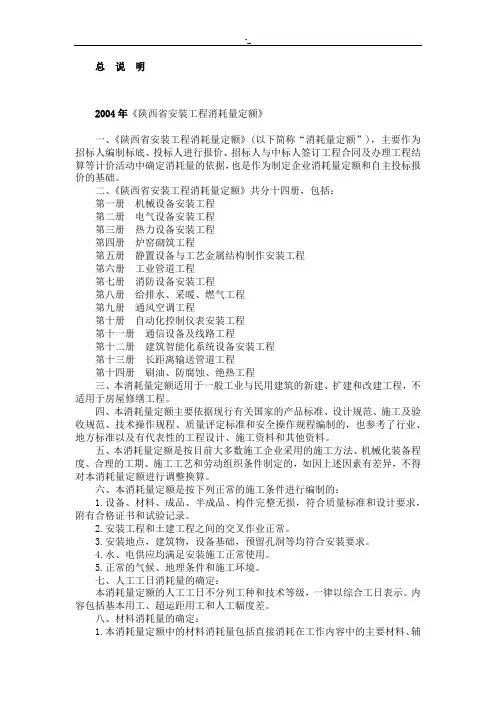

总说明2004年《陕西省安装工程消耗量定额》一、《陕西省安装工程消耗量定额》(以下简称“消耗量定额”),主要作为招标人编制标底、投标人进行报价、招标人与中标人签订工程合同及办理工程结算等计价活动中确定消耗量的依据,也是作为制定企业消耗量定额和自主投标报价的基础。
二、《陕西省安装工程消耗量定额》共分十四册,包括:第一册机械设备安装工程第二册电气设备安装工程第三册热力设备安装工程第四册炉窑砌筑工程第五册静置设备与工艺金属结构制作安装工程第六册工业管道工程第七册消防设备安装工程第八册给排水、采暖、燃气工程第九册通风空调工程第十册自动化控制仪表安装工程第十一册通信设备及线路工程第十二册建筑智能化系统设备安装工程第十三册长距离输送管道工程第十四册刷油、防腐蚀、绝热工程三、本消耗量定额适用于一般工业与民用建筑的新建、扩建和改建工程,不适用于房屋修缮工程。
四、本消耗量定额主要依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
五、本消耗量定额是按目前大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制定的,如因上述因素有差异,不得对本消耗量定额进行调整换算。
六、本消耗量定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3.安装地点,建筑物,设备基础,预留孔洞等均符合安装要求。
4.水、电供应均满足安装施工正常使用。
5.正常的气候、地理条件和施工环境。
七、人工工日消耗量的确定:本消耗量定额的人工工日不分列工种和技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工和人工幅度差。
八、材料消耗量的确定:1.本消耗量定额中的材料消耗量包括直接消耗在工作内容中的主要材料、辅助材料和零星材料等,并计入了相应损耗。
陕西省安装工程消耗量定额

总说明2004年《陕西省安装工程消耗量定额》一、《陕西省安装工程消耗量定额》(以下简称“消耗量定额”),主要作为招标人编制标底、投标人进行报价、招标人与中标人签订工程合同及办理工程结算等计价活动中确定消耗量的依据,也是作为制定企业消耗量定额和自主投标报价的基础。
二、《陕西省安装工程消耗量定额》共分十四册,包括:第一册机械设备安装工程第二册电气设备安装工程第三册热力设备安装工程第四册炉窑砌筑工程第五册静置设备与工艺金属结构制作安装工程第六册工业管道工程第七册消防设备安装工程第八册给排水、采暖、燃气工程第九册通风空调工程第十册自动化控制仪表安装工程第十一册通信设备及线路工程第十二册建筑智能化系统设备安装工程第十三册长距离输送管道工程第十四册刷油、防腐蚀、绝热工程三、本消耗量定额适用于一般工业与民用建筑的新建、扩建和改建工程,不适用于房屋修缮工程。
四、本消耗量定额主要依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
五、本消耗量定额是按目前大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制定的,如因上述因素有差异,不得对本消耗量定额进行调整换算。
六、本消耗量定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3.安装地点,建筑物,设备基础,预留孔洞等均符合安装要求。
4.水、电供应均满足安装施工正常使用。
5.正常的气候、地理条件和施工环境。
七、人工工日消耗量的确定:本消耗量定额的人工工日不分列工种和技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工和人工幅度差。
八、材料消耗量的确定:1.本消耗量定额中的材料消耗量包括直接消耗在工作内容中的主要材料、辅助材料和零星材料等,并计入了相应损耗。
陕西省06安装价目表定额说明

第六册工业管道工程第一章管道安装说明一、本章包括碳钢管、不锈钢管、合金钢管及有色金属管、非金属管、生产用铸铁管安装。
二、本章低、中、高压管道安装(衬里钢管除外)均包括直管安装全部工序内容,不包括管件的管口连接工序,以“m”为计量单位。
三、衬里钢管包括直管、管件、法兰含量的安装及拆除全部工序内容,以“m”为计量单位。
四、站类及室内碳钢管道安装适用于新建、扩建工程的锅炉房、泵房、站类及所有室内工业管道(低压)项目,该项目均已包括直管及管件安装全部工序内容。
五、本章不包括以下工作内容,应执行本册其它相应项目:1.管件连接(站类及室内低压碳钢管除外)。
2.阀门安装。
3.法兰安装。
4.管道压力试验、吹扫与清洗。
5.焊口无损探伤与热处理。
6.管道支架制作与安装。
7.管口焊接管内、外充氩气保护。
8.管件制作、煨弯(站类及室内低压碳钢管除外)。
六、设计要求管道采用法兰连接时管道安装应执行本章相应项目,而法兰(法兰铸铁管、玻璃钢管除外)安装应执行本册第四章相应项目。
七、管道工程中的方型补偿器安装,直管及两臂部分可按管道中心线延长“m”并入道相应管道的工程量内,执行管道安装相应项目,而方型补偿器的弯头可按管件计算,执行第二章管件连接相应项目。
八、衬里钢管预制安装,管件按成品,弯头两端按接短管焊法兰考虑,包括了直管、管件、法兰全部安装工作内容(二次安装、一次拆除),但不包括衬里及厂外运输。
九、衬里钢管预制安装项目内已包括法兰连接用螺栓的安装,但罗双应按实际用量加3%的损耗量另行计算。
十、本章时按管道集中预制后运往现场安装与直接在现场预制安装综合考虑的,无论采用何种方法,均不作调整。
十一、本章的管道壁厚是考虑了压力等级所涉及到的壁厚范围综合取定的,执行时,不得调整。
十二、室外采用聚氨脂发泡喷涂保温管道安装,应执行管道安装相应项目,其中人工、机械应乘以系数1.25。
十三、管道安装涉及规格与本定额项目规格不符时,执行接近规格的项目,中间者按大者计算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第六册《工业管道工程》第六册《工业管道工程》24消耗量定额说明总说明2004年《陕西省安装工程消耗量定额》一、《陕西省安装工程消耗量定额》(以下简称“消耗量定额”),主要作为招标人编制标底、投标人进行报价、招标人与中标人签订工程合同及办理工程结算等计价活动中确定消耗量的依据,也是作为制定企业消耗量定额和自主投标报价的基础。
二、《陕西省安装工程消耗量定额》共分十四册,包括:第一册机械设备安装工程第八册给排水、采暖、燃气工程第二册电气设备安装工程第九册通风空调工程第三册热力设备安装工程第十册自动化控制仪表安装工程第四册炉窑砌筑工程第十一册通讯设备及线路工程第五册静置设备与工艺金属结构制作安装工程第十二册建筑智能化系统设备安装工程第六册工业管道工程第十三册长距离输送管道工程第七册消防设备安装工程第十四册刷油、防腐蚀、绝热工程三、本消耗量定额适用于一般工业与民用建筑的新建、扩建和改建工程,不适用于房屋修缮工程。
四、本消耗量定额主要依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
五、本消耗量定额是按目前大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制定的,如因上述因素有差异,不得对本消耗量定额进行调整换算。
六、本消耗量定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3.安装地点,建筑物,设备基础,预留孔洞等均符合安装要求。
4.水、电供应均满足安装施工正常使用。
5.正常的气候、地理条件和施工环境。
七、人工工日消耗量的确定:本消耗量定额的人工工日不分列工种和技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工和人工幅度差。
八、材料消耗量的确定:1.本消耗量定额中的材料消耗量包括直接消耗在工作内容中的主要材料、辅助材料和零星材料等,并计入了相应损耗。
其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点到操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
2.凡消耗量定额中“ ()”内所列的材料用量均为主材,应按当地的材料价格计算。
3.用量很少,对基价影响很小的零星材料,已计入其他材料费内。
九、施工机械台班、仪器仪表台班消耗量的确定:1.本消耗量定额的机械台班消耗量是按正常合理的机械配备和大多数施工企业的机械化装备程度综合取定的。
2.凡单位价值在2000元以内,使用年限在两年以内的不构成固定资产的工具、用具等,未进入本消耗量定额,应在建筑安装工程费用定额中考虑。
3.施工仪器仪表台班消耗量是按大多数施工企业的现场校验仪器仪表配备情况综合取定的,实际与定额不符时,除各章另有说明者外,均不调整。
十、关于水平和垂直运输:1.设备:包括自安装现场指定堆放地点运至安装地点的水平和垂直运输。
2.材料、成品、半成品:包括自施工单位现场仓库或现场指定堆放地点运至安装地点的水平和垂直运输。
3.垂直运输基准面:室内以室内地平面为基准面,室外以安装现场地平面为基准面。
十一、本消耗量定额适用于海拔高程2000m以下,地震烈度八度以下地区,超过上述情况时另行处理。
十二、本消耗量定额的工作内容除各章节另有说明的工序外,均包括:施工准备、熟悉施工图纸、布置操作地点、领退料具、场内搬运、检查、安装、清理、配合质量检验;还包括工种间交叉配合,临时移动水、电源的停歇时间及操作完毕后的场地清理等。
十三、第六册《工业管道工程》适用于新建、扩建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道,厂区第一个连接点以内的生产用(包括生产与生活共用)给水、排水、蒸汽、燃气输送管道的安装工程。
其中给水以入口水表井为界;排水以厂区围墙外第一个污水井为界;蒸汽和燃气以入口第一个计量表(阀门)为界;锅炉房、水泵房以墙外皮1.5m为界。
十四、本册消耗量定额主要依据的标准、规范有:1.《工业管道工程施工及验收规范》(金属管道篇)GB50235-972.《现场设备、工业管道焊接工程施工及验收规范》GB50236-983.《钢熔化焊对接接头射线照相和质量分级》GB3323-874.《手工电弧焊接接头的基本形式与尺寸》GB985-885.《埋弧焊焊缝坡口的基本形式和尺寸》GB986-88十五、本册不适用于压力大于42MPa的超高压管道,设备本体所属的管道,民用给排水、采暖、燃气管道。
十六、本册管道公称压力范围参照《工业管道工程施工及验收规范》GB50235—97划分为:低压 0<P≤1.6MPa,中压1.6 MPa <P≤10MPa,高压10MPa<P≤42MPa。
蒸汽管道 P≥9MPa,工作温度≥500℃时升为高压。
十七、下列内容执行其他册相应定额:1.单件质量大于100kg的管道支架、预制钢平台的摊销均执行第五册《静置设备与工艺金属结构制作安装工程》。
2.管道和支架的除锈、刷油、绝热执行第十四册《刷油、防腐蚀、绝热工程》。
3.地沟和埋地管道的土石方及砌筑工程执行《陕西省建筑工程消耗量定额》。
4.仪表安装执行第十册《自动化控制仪表安装工程》。
十八、本册不包括下列内容,发生时应另行计算。
1.单体和局部试运转所需的水、电、蒸汽、气体、油(油脂)、燃气等。
2.配合局部联动试车费。
3.管道安装完后的充气保护和防冻保护。
4.设备、材料、成品、半成品、构件等在施工现场范围以外的运输费用。
十九、关于下列各项费用的规定:1.脚手架搭拆费按人工费的9%计取。
其中人工工资占25%,材料费占65%,机械费占10%。
单独承担室外地沟、埋地管道工程,不计取脚手架搭拆费用;单独承包刷油、绝热、防腐蚀工程时,其脚手架搭拆及摊销费应按第十四册有关规定执行。
2.厂外施工超过1km时,应按其超过部分的定额人工和机械乘以系数1.10。
3.车间内整体封闭式地沟管道,其人工和机械乘以系数1.20(管道安装完后盖板封闭地沟除外)。
4.超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数 1.15,焊条单价按定额消耗量换算。
5.高合金钢管执行合金钢管项目,其人工和机械乘以系数 1.15,焊条单价按定额消耗量换算。
6.圆弧形管道安装应按相应定额的人工费、机械费乘以系数1.30。
7.安装与生产同时进行增加的费用,按人工费的10%计取。
8.在有害身体健康的环境中施工降效增加的费用,按人工费的10%计取。
9.站类工艺系统调整费,按各站工艺系统内全部安装工程人工费的35%计取。
其中人工工资占50%,材料费占15%,机械费占35%。
10.拆除费用(现场变更等因素需要拆除的项目):按相应定额人工费、机械费的50%,材料费的10%计取。
二十、本册消耗量定额所用部分名词含义如下:1.安装现场指定堆放地点:是指施工组织设计中所指定的,在安装现场范围内较合理的堆放地点。
2.安装地点:是指设备基础及基础周围附近。
3.施工现场:是指建设项目总平面图范围内,一般也是指建设项目四周围墙以内的范围。
4.安装现场:是指距所安装设备基础100m范围内。
5.现场仓库:是指施工单位在施工现场内临时搭设的存放施工材料和工具的仓库。
6.设备出库搬运:是指将需要安装的设备从施工现场以内或者施工现场以外的建设单位仓库,运到施工单位现场仓库或者现场指定堆放地点的搬运工作。
7.设备厂内搬运:是指将需要安装的设备从建设项目四周围墙以内某一地点,搬运到施工单位现场仓库或者现场指定堆放地点的搬运工作。
8.设备场内搬运:是指将需要安装的设备从施工单位现场仓库或者现场指定堆放地点,搬运到设备安装位置的水平和垂直运输。
9.站类:主要是指制冷站(库)、空气压缩站、乙炔发生站、水压机蓄势站、制氧站、燃气站、氢气站、氮气站。
二十一、本定额中注有“×××以内”或“×××以下”者,均包括“×××”本身;“×××以外”或“×××以上”者,则不包括“×××”本身。
二十二、本说明未尽事宜,详见各章说明。
2009年《陕西省安装工程价目表》总说明一、《陕西省安装工程价目表》(以下简称“价目表”)是根据2004年《陕西省安装工程消耗量定额》(以下简称“消耗量定额”)编制的。
价目表中只反映价格,不反映消耗量,须与消耗量定额配套使用。
主要作为招标人编制招标最高限价、确定社会平均价格及投标人自主报价的参考依据。
二、《陕西省安装工程消耗量定额》共分十四册,包括:第一册机械设备安装工程第八册给排水、采暖、燃气工程第二册电气设备安装工程第九册通风空调工程第三册热力设备安装工程第十册自动化控制仪表安装工程第四册炉窑砌筑工程第十一册通讯设备及线路工程第五册静置设备与工艺金属结构制作安装工程第十二册建筑智能化系统设备安装工程第六册工业管道工程第十三册长距离输送管道工程第七册消防设备安装工程第十四册刷油、防腐蚀、绝热工程三、第六册《工业管道工程》适用于新建、扩建和改建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道,厂区第一个连接点以内的生产用(包括生产与生活共用)给水、排水、蒸汽、燃气输送管道的安装工程。
四、人工费的确定:1.人工工日不分列工种和技术等级,一律以综合工日表示,内容包括基本用工、超运距用工和人工幅度差。
2.综合工日的人工费单价,每工日42.00元。
五、材料费的确定:1.本价目表中的材料费,是指直接消耗在安装工作内容中的辅助材料、零星材料等,并计入了相应的损耗。
2.材料单价是按2009年建筑安装材料市场信息价格综合取定的。
除另有规定外,均不调整。
3.凡价目表中“()”内所列的材料用量均为主材,应按当地的材料价格计算。
六、机械费的确定:1.本价目表中的机械费,是按正常合理的机械配备和大多数施工企业的机械化装备程度综合取定的。
2.施工机械台班单价,是按2009年《陕西省建设工程施工机械台班价目表》计算的。
七、以下内容执行其他册相应定额项目:1.单件质量大于100kg的管道支架、预制钢平台的摊销均执行第五册《静置设备与工艺金属结构制作安装工程》。
2.管道和支架的除锈、刷油、防腐蚀、绝热工程执行第十四册《刷油、防腐蚀、绝热工程》。
3.地沟和埋地管道的土石方及砌筑工程执行《陕西省建筑工程价目表》。
4.仪表安装执行第十册《自动化控制仪表安装工程》。
八、本册价目表不包括下列内容,发生时应另行计算。
1.单体和局部试运转所需的水、电、蒸汽、气体、油(油脂)、燃气等。
