监理决算审核意见书

特此上报业主审核批复。
监理部
签字:年月日
工程科审核意见
签字:年月日
工程办公室审核意见
签字:年月日
局领导审核意见
签字:年月日
宁海县车岙港水库除险加固工程决算监理审核表
单位:元
序号
细目编号
项目名称


合同
乙方决算
决算审核价
审核与乙方决算价增减
审核价与合同价增减
金额
金额
合同增减
宁海县车岙港水库除险加固工程决算工程量
宁海县车岙港水库除险加固工程建设项目

算审Biblioteka 核意见书
浙江东洲建设监理咨询有限公司
宁海县车岙港水库除险加固工程监理部
二〇〇九年九月八日
宁海县车岙港水库除险加固工程决算审核意见
监理审核意见
宁海县车岙港水库除险加固工程,上
报工程量决算;经监理部组织现场复核、核实,结合施工图设计、计量单、变更技术联系单查阅、审核。本工程合同价为11650871元,乙方决算价为元,审核决算价为元,详见附后审核资料。
清单监理复核汇总表
编号
项目名称
单位
合同价
竣工价
审核价
合同价与审核价比较


2
4
合集下载

工程结算手续监理意见

工程结算手续监理意见

工程结算手续监理意见
尊敬的公司:
我们接到项目第期结算申请材料,现将本项目期结算审核意见通知如下:
一、本期申请结算工程数量完成情况:
(1) 土方开挖____立方米,占本期工程数量的__%。

(2) 混凝土潜置____立方米,占本期工程数量的__%。

通过现场勘察,上述工程数量已基本完成。

二、本期申请结算所需附随材料情况:
(1) 工程施工图已提供。

(2) 施工文件已提供,包括施工组织设计书、施工质量控制计划书等。

(3) 测量分析书已提供。

(4) 工程量清单已提供。

(5) 上一期工程质保文件已提供。

三、本期工程质量安全情况:
通过现场检查,本期工程施工质量达到设计要求,工程质量规范,施工安
全保障措施完善。

四、本期监理意见:
本期工程结算申请材料齐全,工程数量完成度和质量达标。

建议客户审核通过本期工程结算申请。

以上为本期工程结算手续监理意见。

如有任何问题,请与本单位联系。

监理单位:有限公司项目经理劳兰
日期:20年月日。

工程结算审核意见书(2010-1-10)

工程结算审核意见书(2010-1-10)
6、潭州水道大桥防护区域为桥底及上下游各100米,防护总长436.2米。
本工程合计防护总长:2409.6米。
2、各结算项目审核意见:
①、合同清单内项目:此项目上报金额为2032736.24元,经审核:结算金额为2032736.24元,其中:第100章总则的上报总额为169500元,审核后金额为169500元;第900章护岸工程的上报总额为1863236.24元,审核后金额为1863236.24元。
佛山市一环快速干线跨河底护岸工程
工程结算审核意见书
编制单位:佛山市路桥建设有限公司
编制日期:2011年1月10日
工程结算审核书
项目名称:佛山市一环快速干线跨河底护岸工程
合同段:HAS-01
项目业主:佛山市路桥建设有限公司
授权管理单位:佛山市路桥建设有限公司工程管理部
设计单位:广东珠荣工程设计有限公司
②、新增项目:无此项。
③、材料调差:无此项。
④、其他(奖金、罚金等):无此项。
3、本合同段业主审核价。
HAS-01合同段施工单位上报总金额为2032736.24元,监理审核后的总金额为2032736.24元,属于原施工图纸范围的工程总金额为1988466.24元,变更项目总金额为44270元。
单位(盖章):佛山市路桥建设有限公司工程管理部
2、监理单位结算审核意见书
3、业主单位结算审核意见书
4、工程结算审核汇总对比表、工程结算审核对比表
业主单位结算审核意见书
项目名称
佛山市一环快速干线跨河底护岸工程
合同段
HAS-01
业主单位结算审核意见书:
1、本合同段工程概况和主要工程量。
佛山一环快速干线跨河桥底护岸工程包括佛山市乐从—狮山公路主干线跨河桥底护岸、和顺—北滘公路跨河桥底护岸两个工程。本项目工程任务主要是对区域内各桥梁桥下及上、下游河道影响范围内的未防护堤围堤坡、堤脚及部分桥墩进行防护,减少建桥后水流对河岸边坡和堤基的冲刷,减少水土流失,保障堤围的安全,改善行洪纳潮能力。其中:

监理结算审核意见书

监理结算审核意见书

监理结算审核意见书
尊敬的业主/监理部门:
根据我对项目的监理工作进行全面的审核和分析,我认为有必要给出以下结算审核意见:
1.关于材料费的结算:
根据合同约定,材料费是项目中不可或缺的一部分,因此在结算中需要确保每一项材料的数量和价格都符合合同要求。

在我对材料清单和相关单据进行核对后,发现存在以下问题,需要重新结算:
(1)部分材料的种类和规格与合同不符。

(2)有些材料的数量存在差错,与工程实际需求不匹配。

(3)部分材料的质量不符合合同要求。

2.关于施工费的结算:
施工费是项目中最主要的一项费用,也是最容易出现争议的一项。

在结算中,需要确保施工费的计算准确无误。

然而,我在进行施工费结算审核时发现以下问题:
(1)存在未按合同约定的工程量进行计算的情况。

(2)部分工作量计算有误,计算基准不符合实际情况。

(3)部分工程验收不合格,不能拨付相应的施工费。

3.关于机械使用费的结算:
以机械使用费的结算为例,该费用应按照实际使用的机械数量和使用时间进行计算,然而在我对结算材料进行审核时发现以下问题:
(1)存在部分机械使用费计算不准确的情况,使用时间被计入非工作时间。

(2)使用的机械数量与合同约定不符。

综上所述,根据我对结算材料的全面审核,存在较多的问题需要重新核对和结算。

在后续的结算过程中,建议项目方根据我的意见书对结算材料进行修正,并与施工单位进行充分的沟通和协商,确保结算的准确性和公正性。

此致
礼敬!
日期:*
签字:*
(注:意见书范文供参考,具体内容可根据实际情况进行调整。

)。

土方回填施工的工程监理意见书

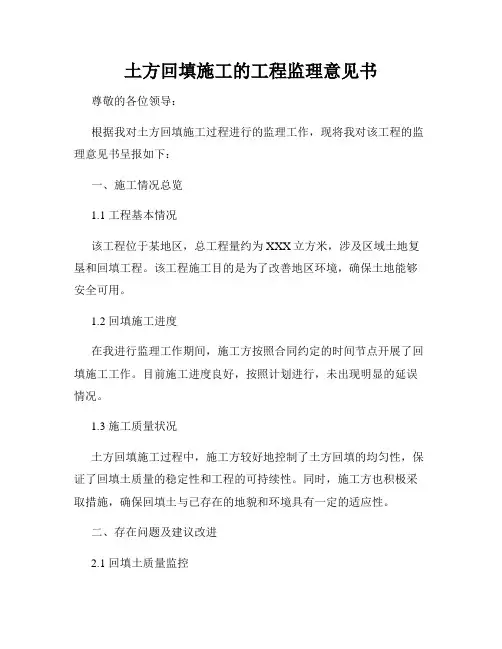

土方回填施工的工程监理意见书

土方回填施工的工程监理意见书尊敬的各位领导:根据我对土方回填施工过程进行的监理工作,现将我对该工程的监理意见书呈报如下:一、施工情况总览1.1 工程基本情况该工程位于某地区,总工程量约为XXX立方米,涉及区域土地复垦和回填工程。

该工程施工目的是为了改善地区环境,确保土地能够安全可用。

1.2 回填施工进度在我进行监理工作期间,施工方按照合同约定的时间节点开展了回填施工工作。

目前施工进度良好,按照计划进行,未出现明显的延误情况。

1.3 施工质量状况土方回填施工过程中,施工方较好地控制了土方回填的均匀性,保证了回填土质量的稳定性和工程的可持续性。

同时,施工方也积极采取措施,确保回填土与已存在的地貌和环境具有一定的适应性。

二、存在问题及建议改进2.1 回填土质量监控在施工过程中,我发现施工方对回填土质量的监控还需进一步加强。

虽然已经有了一定的标准,在施工现场也有监测设备,但是监控结果的汇总和记录不够及时和准确。

建议施工方完善监控措施,加强数据记录、整理和分析工作,以确保施工质量满足要求。

2.2 施工现场管理施工现场管理方面,我发现部分施工人员在施工过程中存在一定的不规范情况。

例如,有些区域堆放土方不均匀,未按照要求进行抑尘措施等。

建议施工方加强对现场管理的指导,确保施工人员操作规范,遵守安全、环保要求。

2.3 安全风险管控在土方回填施工过程中,施工方对安全风险的管控做得还可以,但仍存在一些潜在风险需要关注。

例如,施工现场存在部分不平整的地面,存在跌倒风险。

建议施工方加强现场巡查,随时排除安全隐患,确保施工人员的人身安全。

三、合规性审核3.1 设计合规性针对土方回填施工工程的设计文件,我进行了合规性审核。

经过检查,设计文件符合相关法规和技术标准,无明显违规情况。

建议在施工过程中,施工方按照设计文件的要求进行,确保施工与设计相符。

3.2 施工合规性对施工方进行的施工合规性审核,施工方按照工程合同规定进行施工,未发现明显违规行为。

工程结算审核意见书(监理)

工程结算审核意见书(监理)
年月日
本表一Hale Waihona Puke 三份,业主、监理、施工单位各一份。
工程结算审核意见书
1、承包单位按施工合同规定填报竣工结算报表;
2、专业监理工程师审核承包单位报送的竣工结算报表;
3、总监理工程师审定竣工结算报表,与建设单位、承包单位协商一致后,签发竣工结算文件和最终的工程款支付证书报建设单位。
编码:JFQR-P10-02编号:
工程结算审批表
工程名称:合同号:施工单位:
致(施工单位):
你公司于年月日报送工程的结算
书,经审查,我公司的审核意见如下:
□1.同意你公司的工程结算价为:元。
□2.按我们的意见修改工程结算后,重新申报结算书,我们的意见及简要说明如
下(可另附页):
附件:
监理工程师(代表):
年月日
总监理
工程师
审核
意见:
签名/日期:
业主
审批
意见
业主代表(签名):(盖章):

工程款支付申请监理审核意见书

工程款支付申请监理审核意见书
1、本次工程款支付申请时,工程形象进度为:外墙贴砖完成95%;干挂石材完成95%,门厅石材完成100%;卫生间、更衣室、涉水池贴砖完成100%;铝合金门窗、幕墙工程安装完成95%,防火门门扇还未安装;露天游泳池铺砖施工完成100%;竹木地板完成80%;内外墙涂料及真石漆完成95%;屋面工程完成100%;天棚吊顶工程龙骨安装完成80%;化粪池完成100%;安装工程完成管线预埋工作,空调、通风、消防、给排水完95%。(本次进度款5月份与6月份一起申报)
2、截止至本次付款前,本工程已支付了9次工程付款,合计已付款共1477万元。
3、本次付款申请工程量核对情况(部分未完成,应扣除部分):
3.1 土建单位工程:
下部工程:
1)、分部分项工程费应扣除9.23万元,其中楼地面工程扣除0.2万元,墙、柱面工程扣除7.78万元,天棚工程扣除1.25万元。
2)、措施费项目(安全施工、文明施工、临时设施等)应扣除0.40万元。
2)、措施费项目(安全施工、文明施工、临时设施等)应扣除6.11万元。
3)、规费、税金、其他项目费等应扣除(139.61+6.11)×10%=14.57万元
上部工程费应扣除:139.61+6.11+14.57=160.29万元
3.2安装单位工程:
1)、本次分部分项工程费应扣除47.5万元,
2)、规费、税金、其他项目费等应扣除47.5×10%=4.75万元
安装单位工程费应扣除:47.5+4.75=52.25万元
3.3本次应扣除总数:10.59+160.29+52.25=223.13万元
4、本次付款申请计价情况:
4.1施工单位申报金额:537.28万元
4.2经审核应扣除金额:223.13万元

竣工结算审核意见书

附件:
1.施工单位的工程结算资料与附件;
2.监理单位审查记录。算外审定(元)
最终审疋(兀)
提报值
核定值
提报值
核定值
土建
采暖
电气
合计
专业监理工程师:
年 月日
总监理工程师: 年 月日
建设单位各部门:
年 月日
建设单位主管领导:
年 月日
备注:
本表由监理单位填写,建设单位各部门、监理单位、施工单位各存一份。
B5-12工程竣工结算审核意见书编号
工程名称:
致:
根据工程承包合同的规定,经审核承包单位报送 工
(建设单位)
2的工程最终结算申请表,同意
:程最终总计完成工程结算值为(大写):
:应扣除
(¥)元。其中
款(大写)元;应净支付(大写):
(¥元。随本竣工结算审核意见书生效,本项目原先所有工程款支付/
预付证书同时废止。

工程款支付申请监理审核意见书

工程款支付泳馆编号:010
致:集美大学诚毅学院(建设单位)
本工程施工单位厦门市亨盛建设集团有限公司于2017年月日上报了工程款支付申请(编号:010),经我部按有关合同约定及相关计价规则进行了必要的审查,现将有关审查情况汇总如下:
工程量及造价审查情况汇总:
2、截止至本次付款前,本工程已支付了9次工程付款,合计已付款共1477万元。
3、本次付款申请工程量核对情况(部分未完成,应扣除部分):
土建单位工程:
下部工程:
1)、分部分项工程费应扣除万元,其中楼地面工程扣除万元,墙、柱面工程扣除万元,天棚工程扣除万元。
2)、措施费项目(安全施工、文明施工、临时设施等)应扣除万元。
1、本次工程款支付申请时,工程形象进度为:外墙贴砖完成95%;干挂石材完成95%,门厅石材完成100%;卫生间、更衣室、涉水池贴砖完成100%;铝合金门窗、幕墙工程安装完成95%,防火门门扇还未安装;露天游泳池铺砖施工完成100%;竹木地板完成80%;内外墙涂料及真石漆完成95%;屋面工程完成100%;天棚吊顶工程龙骨安装完成80%;化粪池完成100%;安装工程完成管线预埋工作,空调、通风、消防、给排水完95%。(本次进度款5月份与6月份一起申报)
3)、规费、税金、其他项目费等应扣除(+)×10%=万元
上部工程费应扣除:++=万元
安装单位工程:
1)、本次分部分项工程费应扣除万元,
2)、规费、税金、其他项目费等应扣除×10%=万元
安装单位工程费应扣除:+=万元
本次应扣除总数:++=万元
4、本次付款申请计价情况:
施工单位申报金额:万元
经审核应扣除金额:万元
本期应得工程款额:万元

监理审核意见书

监理审核意见书尊敬的各位领导:根据本次监理工作的实际情况,我监理人员对所监理项目提出以下审核意见:一、项目建设进展情况审核意见经过监理人员全程对项目建设进展情况的跟踪和监测,现将审核意见如下:1. 建设进展顺利:项目建设工作按照计划进行,各项工程节点完成进度达到预期目标,目前整体进展顺利,值得肯定。

2. 施工质量有待提高:在项目建设中,出现了一些施工质量问题,如工程材料的选用不当、施工工艺不规范等。

建议加强施工质量的监测和管理,以确保项目的质量安全。

3. 安全生产有待加强:在项目施工过程中,发现部分施工单位对安全生产要求不够重视,存在一些安全隐患。

建议相关单位加强对施工人员的安全培训和管理,有效防范事故的发生。

二、财务报告审核意见根据项目方提供的财务报告,经过监理人员细致审核,我们得出以下结论:1. 财务状况良好:项目方的财务报告显示,其经营状况良好,各项指标保持稳定增长,资金状况充足。

2. 财务风险需关注:尽管项目方的财务状况良好,但也存在一些潜在的财务风险,如回款周期较长、资金利用效率有待提高等。

建议项目方加强资金的管理和运作,减少财务风险。

三、工程变更申请审核意见根据项目方提交的工程变更申请,经过监理人员细致审核,我们给出以下审核意见:1. 部分变更申请不合理:部分变更申请与原设计方案相比出现较大的变动,且没有充分考虑到变更带来的影响和成本增加。

建议项目方重新评估变更的必要性和合理性。

2. 变更管理有待加强:在部分变更申请的审批过程中,项目方变更管理方面存在不合理的情况,如变更的批准权限未明确、变更后的施工图纸未及时更新等。

建议项目方加强变更管理的规范和流程。

综上所述,根据本次监理工作的实际情况,监理人员对所监理项目提出了以上审核意见。

希望各位领导对我监理团队的工作给予积极肯定和指导意见,我们将继续加强监督和管理,以确保项目的顺利进行。

特此审核意见书呈上,望各位领导批示。

此致敬礼。

审查意见书回复

审查意见书回复
工程项目名称:XXXXXXXXXXX标项目经理部
编号:
致XXXXXXXXXXX标项目部:
我方接到XXX年X月X日监理关于《XXXX》审查意见书后我项目部高度重视,严格按照审查意见的具体要求进行修改。具体如下:
1、按审批手续,已由我项目相关部门审查,项目部技术负责人已完成审批签字。
2、已对照临建方案审核、修改附图完成,详见附图1—附图6。
3、已完成项目驻地建设方案的修改完善工作,并通过上级技术负责人审核,对审查意见全部进行书面回复。
承包人(章):
项目经理(或技术负责人):
日期:
复查意Байду номын сангаас:
专业监理工程师:
日期:
