工作票的执行程序

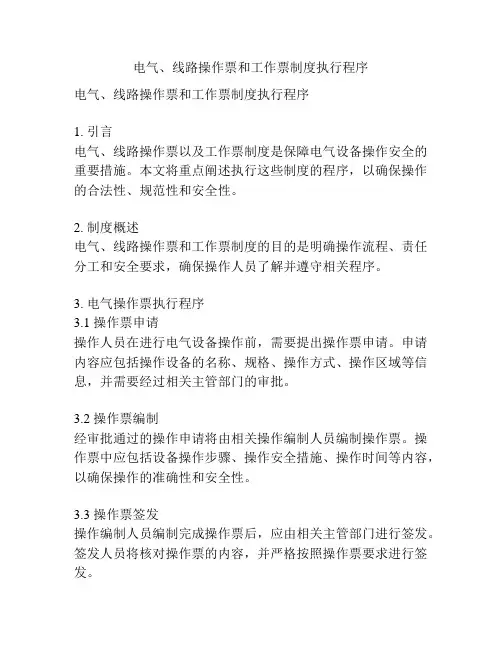

电气、线路操作票和工作票制度执行程序

电气、线路操作票和工作票制度执行程序电气、线路操作票和工作票制度执行程序1. 引言电气、线路操作票以及工作票制度是保障电气设备操作安全的重要措施。
本文将重点阐述执行这些制度的程序,以确保操作的合法性、规范性和安全性。
2. 制度概述电气、线路操作票和工作票制度的目的是明确操作流程、责任分工和安全要求,确保操作人员了解并遵守相关程序。
3. 电气操作票执行程序3.1 操作票申请操作人员在进行电气设备操作前,需要提出操作票申请。
申请内容应包括操作设备的名称、规格、操作方式、操作区域等信息,并需要经过相关主管部门的审批。
3.2 操作票编制经审批通过的操作申请将由相关操作编制人员编制操作票。
操作票中应包括设备操作步骤、操作安全措施、操作时间等内容,以确保操作的准确性和安全性。
3.3 操作票签发操作编制人员编制完成操作票后,应由相关主管部门进行签发。
签发人员将核对操作票的内容,并严格按照操作票要求进行签发。
3.4 操作票使用获得签发的操作票后,操作人员应根据操作票的要求进行操作,确保按照操作步骤、安全措施和时间要求进行。
操作人员应在操作票上填写实际操作信息,并由相关主管人员进行核实和签字。
3.5 操作票归档操作完成后,操作员应将操作票归档,以备日后查询和追溯之用。
4. 线路操作票执行程序4.1 操作票申请操作人员在进行线路操作前,需要提出操作票申请。
申请内容应包括操作线路的名称、规格、位置以及操作目的等信息,并需要经过相关主管部门的审批。
4.2 操作票编制经审批通过的操作申请将由相关操作编制人员编制操作票。
操作票中应包括线路操作步骤、操作安全措施、操作时间等内容,以确保操作的准确性和安全性。
4.3 操作票签发操作编制人员编制完成操作票后,应由相关主管部门进行签发。
签发人员将核对操作票的内容,并严格按照操作票要求进行签发。
获得签发的操作票后,操作人员应根据操作票的要求进行操作,确保按照操作步骤、安全措施和时间要求进行。
工作票办理相关流程及注意事项

工作票办理相关流程及注意事项工作票是指在一些工作场所中,对于项工作进行计划、安排及实施时所需要的标准化工作流程。
通过工作票的办理,可以确保工作的安全性和有效性。
下面将介绍工作票的办理相关流程及注意事项。
一、工作票办理的流程如下:1.工作票的申请:工作负责人或工作申报人向工作票申请单位提出工作申请。
在申请时,应提供工作的具体内容、工作位置、参与人员、时间要求等相关信息。
3.签发:审核通过后,工作票申请单位签发工作票,并向工作负责人或工作申报人下发。
4.填写工作票:工作负责人或工作申报人在工作票上填写工作细节,包括工作内容、工具设备、安全措施等。
5.确认工作票:工作负责人或工作申报人将填写完毕的工作票提交给工作票审核单位进行确认,确认工作票的内容是否完整。
6.安全会议:工作负责人或工作申报人与参与工作的人员进行安全会议,明确工作中可能存在的风险和安全措施。
7.执行工作:工作负责人或工作申请人按照工作票上的内容进行工作,确保工作的顺利进行。
8.提交工作票:工作完成后,工作负责人或工作申请人将工作票提交给工作票审核单位。
9.审核工作票:工作票审核单位会对工作票进行审核,包括工作的完整性、安全措施的执行情况等。
10.结束工作:审核通过后,工作负责人或工作申请人可以结束工作,将工作现场恢复为正常状态。
二、工作票办理的注意事项如下:1.工作票的申请应提前:工作负责人或工作申报人应提前申请工作票,确保相关单位有足够的时间进行审核、签发,避免因等待工作票而延误工作的进行。
2.工作票内容的准确性:填写工作票时,必须准确地填写工作内容、工具设备、安全措施等信息,以确保工作的安全性和有效性。
3.安全会议的重要性:安全会议是在工作前与参与工作人员进行的会议,主要目的是确保工作中的风险得到有效控制。
工作负责人或工作申请人应详细说明工作中可能存在的风险,并制定相应的安全措施。
4.工作票的审核要求:工作票审核单位应对工作票进行仔细的审核,主要包括工作的完整性、安全措施的合理性等方面。

第一种工作票执行流程

备 注
6
工 作 过 程
工作开始
6.1.1工作开始前施工单位按要求召开班前会。
6.1.2涉及二次设备及回路的工作,由工作班人员中熟识设备情况的人员填写《二次设备及回路工作安全技术措施单》,工作负责人审批并组织完成二次措施单等现场的安全措施。
班前会主要内容为:工作的内容;工作的确切地点;工作的分工;工作环境的无电部位或设备、带电部位或设备;工作中与带电设备的安全距离,工作中应注意的事项;工作中的危险点分析及应对措施等
3
工作票的接受
3.1签发后的工作票按规定时间送交运行部门,由当值班长接受。
3.2当值班长应及时审查工作票全部内容,必要时填好补充安全措施。
3.3确认无问题后,填写收到工作票时间并签名。
3.4填写好《工作票登记表》。
第一种工作票应在工作前一日预先送达运行部门(当值班组);临时工作,可在工作开始前直接交给工作许可人(当值),并在[备注]栏说明原因。
工作票只能延期一次,否则必须将原工作票结束后,重新办理工作票。
增 加
工作内容
在原工作票的停电范围内增加工作任务时,由工作负责人在征得工作票签发人同意后向运行值班人员提出,征得值班负责人(或工作许可人)同意,在工作票中填入增加的工作任务,由工作负责人和许可人双方签名。
需变更或增设安全措施时应填用新的工作票,并重新履行工作许可手续。
4
安全技术
措施的实施
4.3运行部门(当值班组)向施工单位出具《安全技术交底单》。
5
工作许可
5.1工作许可人会同工作负责人到现场共同检查所做的安全措施,指明具体设备的实际隔离措施,证明检修设备确无电压。
5.2工作许可人向工作负责人指明保留带电设备的位置和工作过程中的注意事项,交待清楚[需补充或调整的安全措施]栏目内容。
工作票的执行程序

工作票的执行程序1.签发工作票1.1工作票签发人根据工作任务需要和计划工作期限确定工作负责人。
1.2工作票一般应由工作票签发人填写一式两份。
签发时应将工作票全部内容相工作负责人交代清楚。
工作票也可由工作负责人填写,填写后交工作票签发人审核,工作票签发人对工作票的全部内容确认无误后签发,并仍应将工作票全部内容相工作负责人作详细交代。
工作票应由工作负责人送交运行班长。
1.3如果几个工作班按规定填用一张总的工作票,工作负责人一栏应填入总的工作负责人姓名,各个工作负责人的姓名填在由其负责的那一项工作内容之后。
2.接收工作票2.1工作票一般在开工前一天,当日消除缺陷的工作票应在开工前一小时,交运行班长对工作票全部进行审查,必要时填好补充安全措施,确认无问题后记上收到工作票时间,并在接票人处签名。
2.2审查发现问题应向工作负责人询间清楚,如安全措施有错误或重遗漏,工作票签发人应重新签发工作票。
2.3运行班长签收工作票后,应在工作票登记簿上进行登记。
2.4必须经过调度或单元审批的工作票,应由发电厂作出明确规定,印发运行班组及有关车间科室。
3.布置和执行安全措施3.1根据工作票计划开工时间、安全措施内容、机组开停计划和调度或单元长意见,由班长当时候布置运行值班人员执行工作票所列安全措施。
重要措施(由发电厂自定)应由班长或司机、司炉监护执行。
3.2安全措施中如需由电气值班人员执行断开电源措施时,热机运行班长应填写停电联系单,送电所运行班长据以布置和执行断开电源措施。
措施执行完毕,填好措施完成记录;如电气和热机为非集中控制,措施执行完毕,填好措施完成时间、执行人签名后,可用电话通知热机运行班长并在联系单上记录受话的热机班长姓名,停电联系单可保存在电气运行班长处备查,热机运行班长接到通知后应做好记录。
如果工作负责人符合(安规)(发电厂和变电所电气部分)要求的条件,能按(安规)第77条和工作许可人共同到现场(配电室)检查安全措施确已正确地执行,则可不使用停电联系单。

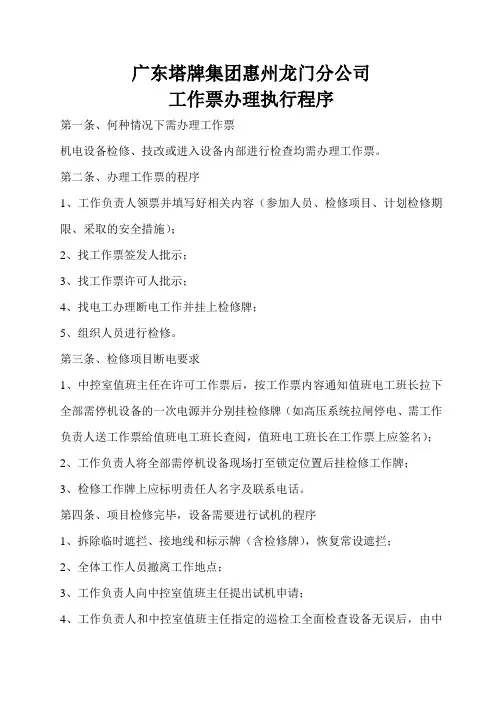

办理工作票的程序和要求

广东塔牌集团惠州龙门分公司工作票办理执行程序第一条、何种情况下需办理工作票机电设备检修、技改或进入设备内部进行检查均需办理工作票。
第二条、办理工作票的程序1、工作负责人领票并填写好相关内容(参加人员、检修项目、计划检修期限、采取的安全措施);2、找工作票签发人批示;3、找工作票许可人批示;4、找电工办理断电工作并挂上检修牌;5、组织人员进行检修。
第三条、检修项目断电要求1、中控室值班主任在许可工作票后,按工作票内容通知值班电工班长拉下全部需停机设备的一次电源并分别挂检修牌(如高压系统拉闸停电、需工作负责人送工作票给值班电工班长查阅,值班电工班长在工作票上应签名);2、工作负责人将全部需停机设备现场打至锁定位置后挂检修工作牌;3、检修工作牌上应标明责任人名字及联系电话。
第四条、项目检修完毕,设备需要进行试机的程序1、拆除临时遮拦、接地线和标示牌(含检修牌),恢复常设遮拦;2、全体工作人员撤离工作地点;3、工作负责人向中控室值班主任提出试机申请;4、工作负责人和中控室值班主任指定的巡检工全面检查设备无误后,由中控值班主任通知电工班长送一次电源;5、值班电工班长检查一次电源系统无误后,撤检修工作牌,送一次电源,同时向中控室值班主任报告;6、中控室值班主任通知巡检工一次电源已送出;7、在工作负责人和相关人员监护下,由巡检工启动现场按钮进行试机,共同对设备进行查验;8、如发现设备有问题检修工作需继续进行时,应重新履行工作许可手续。
第五条、什么情况下才能撤牌全部工作完毕后,工作班组应清扫、整理现场,工作负责人与现场巡检工共同检查设备状况,有无遗留物,是否清洁等,然后在工作票上填明工作终结时间,经工作负责人和中控值班主任签名(中控值班主任在签名前应与巡检工联系现场各项工作是否已做好,未做好,可拒绝签工作票)后,工作票才算终结。
第六条、如何办理项目检修的延长时间工作如不能按批准的检修期限完成,必须有工作负责人向中控室值班主任办理工作延期手续,但延期手续只能补办一次。
工作票执行规定(5篇)

工作票执行规定1、在生产现场进行检修、试验、安装工作,必须严格按《电业安全工作规程》(热力和机械部分、发电厂和变电所部分、电力线路部分)要求执行工作票制度,包括外来施工人员的工作。
2、工作票执行程序:填写工作票—签发工作票—送交工作票—接收工作票—工作票审批—布置和执行安全措施—工作票许可(开工)—工作监护及负责人变更—工作延期—工作(试运)终结。
3、工作票填写必须完全符合生产实际,有双重名称的设备系统必须使用双重名称,无双重名称的设备系统命名必须准确唯一,操作必须使用正规术语。
4、工作票签发人、工作负责人、工作许可人、值长(调度)必须严格履行《电业安全工作规程》中规定的安全职责,对各项检修工作必须认真负责,必须层层审核把关。
5、接收工作票的许可人必须对票面填写严格审查(包括措施、术语、人员资格等),并对接收工作票的合格与否负责。
6、一个工作负责人手中只能持一张工作票,一次只能执行一个工作任务。
工作票签发人不得担任该项工作的工作负责人。
7、检修、试验、安装工作在开工前,工作负责人必须会同许可人再次检查全部措施执行无误,并在检修现场签字许可。
8、工作负责人必须在检修现场向参加检修人员讲清安全注意事项和技术要求,明确参修人员分工;参加工作成员全部在危险点交底栏签字后方可开工。
9、全部工作结束后,工作负责人应在全面检查并组织清理工作现场(包括工作面参修人员清理、卫生杂物清理等)之后,联系许可人到现场检查验收,确认合格后才能办理终结手续。
对没有清理检修现场的工作票,运行人员有权拒绝办理终结手续。
10.1在运行方式变化较频的设备系统上进行检修工作(如皮带系统的检修工作),隔夜间断期间必须将相关检修工作票回押到运行值班人员手中,既证明检修人员已间断检修工作、撤出工作现场,又便于运行人员拆除安全措施及时改变运行方式。
10.2在隔夜间断以后继续进行检修工作或设备试运不合格时,运行值班人员必须依据回押工作票重新布置安全措施、重新许可开工,同时要求运行值班员必须将工作票号、工作内容、开工时间、许可人、负责人详实地记录在值班记录中(动火工作票也执行以上规定)。
工作票执行规定范文(4篇)

工作票执行规定范文工作票是用于安排、控制和记录工作过程中各项工作任务的执行情况的一种工作指导文件。
工作票的执行规定包括以下内容:1. 工作票的填写:工作票应按照规定的格式填写,包括工作内容、工作步骤、工作要求等信息,并由工作班组负责人审核、签字确认。
2. 工作票的下发:工作票应及时下发到执行人员手中,确保执行人员对工作内容、工作步骤和工作要求有清楚的了解。
3. 工作票的保管:工作票应按照规定的期限保管,防止丢失或遗失,以确保工作过程的规范执行和工作记录的完整性。
4. 工作票的执行:执行人员应按照工作票上的工作内容、工作步骤和工作要求进行工作,确保工作过程的安全、高效和质量。
5. 工作票的填写和修改:执行人员在执行工作过程中,如有变更或修改工作内容、步骤或要求,应及时向工作班组负责人汇报,并经过审核、确认和记录。
6. 工作票的关闭:工作完成后,执行人员应及时向工作班组负责人报告,工作班组负责人应确认工作的结果和工作票的执行情况,并关闭工作票。
7. 工作票的评估和总结:工作班组负责人对工作票的执行情况进行评估和总结,发现问题并提出改进意见,以提高工作质量和效率。
以上是一些常见的工作票执行规定,具体的规定可能还会根据不同的工作环境和工作内容有所调整和补充。
工作票执行规定范文(2)第一章总则第一条为规范工作票的执行,保障工作人员的安全与工作质量,制定本工作票执行规定。
第二条本规定适用于公司内部所有具备相应资质的工作人员在执行工作票过程中的行为。
第三条工作票执行过程应遵循以下原则:安全第一,科学有效,依法依规,人员配备适当。
第四条工作票执行应做到工作前认真准备,工作中全程监控,工作后及时总结。
第二章工作票的执行程序第五条工作前的准备工作:1、负责工作的负责人应在工作开始前对工作票的内容进行充分了解,明确工作的目标和要求。
2、工作人员应按照要求对相关技术资料进行查阅,了解工作的特殊要求和安全风险。
3、工作人员应准备必要的工具和设备,并确保工具和设备的完好无损。
工作票措施执行规定范本

工作票措施执行规定范本一、工作前的准备工作(一)工作票的准备1. 备齐工作票的数量,根据工作任务和工作人数确定。
2. 在工作票上填写工作内容、工作地点、工作人员和工作时间等信息。
3. 确认工作票的有效期,并在工作票上签字。
(二)工作区域的准备1. 对工作区域进行安全检查,确保无杂物、无泥土、无水坑等障碍物。
2. 检查工作区域的电源、气源、水源等设施是否正常运行,并做好相应的记录。
3. 标明工作区域的边界和警示标志,并进行相应的警示。
二、工作内容及步骤的执行(一)工作内容的执行1. 详细了解工作内容并明确工作目标。
2. 根据工作要求和操作规程,选择适当的工具和设备。
3. 确保工作所需的材料和工具齐全,并进行相应的准备工作。
4. 严格按照规定的工作程序和方法进行操作,确保工作的顺利进行。
(二)工作步骤的执行1. 在工作前,对工作步骤进行详细的计划,并做好相应的记录。
2. 每个工作步骤的执行前,做好相应的准备工作,包括确认相关设备的状态和准备好相应的工具、材料等。
3. 确保每个工作步骤按照规定的顺序进行,严格按照操作规程操作,并进行相应的记录。
4. 每个工作步骤执行完毕后,做好相应的整理工作,并进行相应的记录。
三、工作安全的保证(一)安全设施的使用1. 在进行工作前,确保安全设施的完好,并做好相应的使用记录。
2. 在进行工作时,必须佩戴相应的个人防护用具,并按照规定正确使用。
3. 在进行作业时,必须按照规定使用安全装置和设备,并做好相应的记录。
(二)安全操作的执行1. 在进行工作前,确保所有工作人员都接受了必要的安全培训,并具备相应的操作技能。
2. 在进行工作时,严禁触碰高压设备、高温设备或其他危险设备。
3. 在进行工作时,严禁使用无资质的工具和设备。
4. 在进行高空作业时,必须佩戴安全带,并采取相应的防护措施。
四、工作后的整理工作(一)工作结果的验收1. 在工作完成后,对工作结果进行全面的验收。
2. 确认工作结果是否符合要求,并做好相应的记录。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.1 工作票的执行程序
1.1.1 工作票的生成
1.1.1.1 工作票签发人根据工作任务的需要和计划工作期限,确定工作负责人;
1.1.1.2 工作负责人根据工作内容及所需安全措施选择使用工作票的种类,调用标准票;
1.1.1.3 针对工作场地、工作环境、工具设备、技术水平、工艺流程、作业人员身体状况、思想情绪、不安全行为等可能带来的危险因素,工作负责人要组织分析制订预防高处坠落、触电、物体打击、机械伤害、起重伤害等发生频率较高的人身伤害、设备损坏、机组强迫停运、火灾等事故的控制措施,补充和完善《危险点控制措施票》或热力机械第二种工作票(水力机械第二种工作票及热控第二种工作票)的“危险点分析及控制措施”。
1.1.2 工作票的签发
1.1.
2.1 当工作负责人填写好工作票时,应交给工作票签发人审核,由工作票签发人对票面内容、危险点分析和控制措施进行审核,确认无误后签发;实行点检定修的发电厂还应由本企业的点检员审核进行签发;
1.1.
2.2 签发工作票的同时,要签发《危险点控制措施票》,不得签发没有《危险点控制措施票》的工作票。
(热机,热控和水力机械二种票除外)。
1.1.3 工作票的送达
计划工作需要办理第一种工作票的,应在工作开始前,提前一日将工作票送达值长处,临时工作或消缺工作可在工作开始前,直接送值长处。
1.1.4 工作票的接收
1.1.4.1 值班人员接到工作票后,单元长(或值班负责人)应及时审查工作票全部内容,必要时填好补充安全措施,确认无问题后,填写收到工作票时间,并在接票人处签名。
1.1.4.2 审查发现问题应向工作负责人询问清楚,工作票存在以下问题必须重新办理工作票:
a. 工作票使用种类不对;
b. 安全措施有错误或遗漏;
c. 安全措施中的动词被修改,设备名称及编号被修改,接地线位置被修改,日期、姓名被修改等;
d. 错字、漏字的修改不符合规定;
e.“必须采取的安全措施”栏空白;
f. 没有附带《危险点控制措施票》(热机,热控和水力机械二种票除外);
g. 在易燃易爆等禁火区进行动火工作没有附带“动火工作票”;
h. 工作负责人和工作票签发人不符合规定。
1.1.5 安全措施的布置
1.1.5.1 根据工作票计划开工时间、安全措施内容、机组启停计划和值长(或单元长)意见,由运行班长(或单元长)安排运行人员执行工作票所列安全措施。
运行人员根据工作票的要求填写操作票,依据操作票做好现场安全措施;
1.1.5.2 安全措施中如需由电气值班人员执行断开电源措施时,热机班长应填写停送电联系单,送电气运行班长据此布置和执行断开电源措施。
措施执行完毕,填好措施完成时间,执行人签名后,通知热机运行班长,并在联系单上记录受话的热机班长姓名,停电联系单保存在电气运行班长处备查,热机运行班长接到通知后,应做好记录。
对于集控运行的单元机组,使用电气倒闸操作票即可,但应在操作票的备注栏填写操作原因和相应的工作票左上角的编号。
1.1.6 工作许可
检修工作开始前,工作许可人会同工作负责人共同到现场对照工作票逐项检查,确认所列安
全措施完善和正确执行。
工作许可人向工作负责人详细说明哪些设备带电、有压力、高温、爆炸和触电危险等,双方共同签字完成工作票许可手续。
工作票一份由工作负责人持有,一份收存在运行人员处。
工作负责人和工作许可人不允许在工作许可开工后,单方面变动安全措施。
1.1.7 开始工作
工作开始前,工作负责人应针对危险点分析落实相应的控制措施,并将工作地点和工作任务、危险点分析与控制措施以及注意事项向全体工作班成员交代清楚,确认熟知、掌握,并分别在《危险点控制措施票》“声明栏”上或在热力机械第二种工作票(水力机械第二种工作票及热控第二种工作票)的“声明栏”中签字承诺后,方可下达开工命令。
1.1.8 工作监护
1.1.8.1 开工后,工作负责人必须始终在工作现场认真履行自己的安全职责,认真监护工作全过程;
1.1.8.2 工作期间,工作负责人因故暂时离开工作地点时,应指定能胜任的人员临时代替并将工作票交其执有,交待注意事项并告知全体工作班人员,原工作负责人返回工作地点时也应履行同样交接手续;离开工作地点超过两小时者,必须办理工作负责人变更手续;
1.1.8.3 工作期间,如果需要增加(变更)工作班成员,新加入人员必须进行工作地点和工作任务、危险点分析和控制措施学习、接受安全措施交底并在《危险点控制措施票》上签名后,方能加入工作。
由工作负责人在两张工作票的“备注”栏分别注明增加(变更)原因、增加(变更)人员姓名、增加(变更)时间并签名;
1.1.8.4 工作负责人变动时,应经工作票签发人同意并通知工作许可人,在工作票上办理变更手续。
工作负责人的变更情况应记入运行值班日志;
1.1.8.5 运行值班人员发现检修人员违反《电业安全工作规程》、本规定以及擅自改变工作票内所列安全措施,应立即停止其工作,并收回工作票。
1.1.9 工作间断
工作间断时,工作班人员应从现场撤出,所有安全措施保持不动,工作票仍由工作负责人执存。
间断后继续工作,无须通过工作许可人,但开工前,工作负责人应重新认真检查安全措施是否符合工作票的要求,针对危险点分析落实相应的控制措施,并将危险点分析与控制措施以及注意事项向全体工作班成员交代清楚,确认熟知、掌握后,方可工作。
若无工作负责人带领,工作人员不得进入工作地点。
1.1.10 工作延期
1.1.10.1 工作票的有效期,以值长批准的工作期限为准;
1.1.10.2 工作若不能按批准工期完成时,工作负责人必须提前两小时向工作许可人(班长、单元长或值长)申明理由,办理申请延期手续;
1.1.10.3 延期手续只能办理一次,如需再延期,应重新签发新的工作票,并注明原因。
1.1.11 设备试运
1.1.11.1 设备试运项目:
a. 对于不能直接判断的检修设备的性能及检修质量是否达到要求的,工作终结前必须进行试运;
b. 所有泵、风机、电机、开关、电动(气动)阀门(档板)等设备大修或解体检修后均需进行试运;
c. 所有保护、连锁回路检修后,必须进行相关联锁试验;
d. 所有辅机的控制回路检修后,必须进行相关联锁试验。
1.1.11.2 检修设备试运工作由工作负责人提出申请,经工作许可人同意并收回工作票,在不变动其它工作组安全措施时,进行试运工作。
在试运前,工作负责人负责将全体工作班成员撤离工作地点,履行试运许可手续后,方可试运;
1.1.11.3 如果需要变动其他工作组的安全措施,工作许可人应同时将相关工作票全部收回,经其他工作组的工作负责人同意,并且工作成员全部撤离后,方可变动安全措施,履行试运许可手续,开始试运。
试运后,应及时恢复变动安全措施;
1.1.11.4 试运结束后尚需工作时,工作许可人和工作负责人仍应按“安全措施”执行栏重新履行工作许可手续后,方可恢复工作。
如需要改变原工作票安全措施,应重新签发工作票;
1.1.11.5 运行值班人员应将拆除安全措施的原因以及相关工作票的收回、试运情况和重新布置安措、许可继续工作等内容详细记录在运行日志内。
1.1.12 工作终结
工作结束后,工作负责人应全面检查并组织清扫整理工作现场,确认无问题后,带领工作人员撤离现场,在检修交待本上详细记录检修项目、发现的问题、试验结果和存在的问题以及有无设备变动等,工作许可人和工作负责人共同到现场验收,检查设备状况,有无遗留物件,是否清洁等,然后在工作票上填写工作结束时间,双方签名,工作方告终结。
实行点检定修的发电厂,还应由管辖该设备的点检员对检修质量进行确认后在“点检验收人“处签名。
1.1.13 工作票终结
运行值班人员拆除临时围栏,取下标示牌,恢复安全措施,汇报值长(班长、机组长)。
对未恢复的安全措施,汇报值长(班长、机组长)并做好记录,在工作票右上角加盖“已执行”章,工作票方告终结。
对于电气第一种工作票在履行上述检查、交待、确认、双方签字手续后,运行人员应将所做安措拆除情况详细填写在“接地线(接地刀闸)共组,已拆除(拉开)组,未拆除(拉开)组,未拆除接地线的编号”栏,值班负责人确认后签字,工作票方告终结。
1.2 工作票管理
工作票实施分级管理、逐级负责的管理原则。
