临水临电施工组织设计
临电临水施工组织设计正文

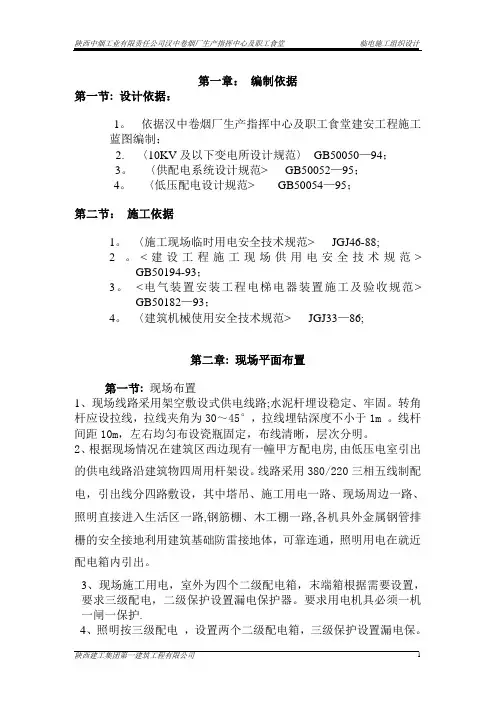

第一章:编制依据第一节: 设计依据:1。
依据汉中卷烟厂生产指挥中心及职工食堂建安工程施工蓝图编制;2.〈10KV及以下变电所设计规范〉GB50050—94;3。
〈供配电系统设计规范> GB50052—95;4。
〈低压配电设计规范> GB50054—95;第二节:施工依据1。
〈施工现场临时用电安全技术规范> JGJ46-88;2 。
<建设工程施工现场供用电安全技术规范>GB50194-93;3。
<电气装置安装工程电梯电器装置施工及验收规范> GB50182—93;4。
〈建筑机械使用安全技术规范> JGJ33—86;第二章: 现场平面布置第一节:现场布置1、现场线路采用架空敷设式供电线路;水泥杆埋设稳定、牢固。
转角杆应设拉线,拉线夹角为30~45°,拉线埋钻深度不小于1m 。
线杆间距10m,左右均匀布设瓷瓶固定,布线清晰,层次分明。
2、根据现场情况在建筑区西边现有一幢甲方配电房,由低压电室引出的供电线路沿建筑物四周用杆架设。
线路采用380/220三相五线制配电,引出线分四路敷设,其中塔吊、施工用电一路、现场周边一路、照明直接进入生活区一路,钢筋棚、木工棚一路,各机具外金属钢管排栅的安全接地利用建筑基础防雷接地体,可靠连通,照明用电在就近配电箱内引出。
3、现场施工用电,室外为四个二级配电箱,末端箱根据需要设置,要求三级配电,二级保护设置漏电保护器。
要求用电机具必须一机一闸一保护.4、照明按三级配电,设置两个二级配电箱,三级保护设置漏电保。
第二节:负荷计算1、现场用电设备机械详情:塔吊1台23。
4KW砼输送泵1台30KW钢筋对焊机1台100KW钢筋弯曲机1台3KW钢筋切断机1台5。
5KW钢筋拉直机1台7.5KW木工电锯2台 5.5KW*2=11KW砂浆机3台4。
5KW*3=13.5KW砼搅拌机1台7.5KW交流电焊机4台18KW*4=72KW电渣压力焊4台22KW*4=88KW龙门吊1台9.5KW合计371KW现场照明30KW生活照明20KW办公区照明20KW2、总用电量计算:S总=1。
临水、临电施工组织设计方案

. . .欧亚达第一国际工程现场临水、临电安全专项施工案建设单位:鑫喜达房地产开发有限公司设计单位:中建三局建设工程股份有限公司监理单位:省硅谷工程监理咨询有限公司施工单位:中国一冶集团有限公司编号:欧亚达第一国际总承包Z2015001-AQ-29编制时间:2015年7月31日. . .目录第一章编制依据 (1)1.1编制依据 (1)第二章工程概况 (2)2.1工程概况 (2)第三章临时用电案 (2)3.1 施工现场临电线路布置 (2)3.2 临时用电布置与计算 (3)3.3 现场采用的接地形式及防雷接地设计案 (17)3.4 配电箱(柜)相关要求 (19)3.5 临时用电系统的使用、管理与维护 (20)3.6 现场机械动力系统及电工岗位责任制 (22)第四章临时用水施工案 (22)4.1 编制依据 (22)4.2 消防、生产用水设计案 (22)4.3临水计算 (24)欧亚第一国际工程10KV高压线安全保护安全专项施工案第一章编制依据1.1编制依据1.1.1 施工组织总设计;1.1.2 施工现场实地勘察;1.1.3《施工现场临时用电安全技术规》(JGJ46-2005);1.1.4 《建设工程施工现场供用电安全规》GB50194-20141.1.5 《建筑施工安全检查标准》(JGJ59-2011)1.1.6 《建筑施工塔式起重机安装、使用、拆卸安全技术规》(JGJ196-2010)1.1.7 《建筑机械安全使用技术规》JGJ33-20121.1.8 现行的技术政策及标准、安全操作规及安全验收规。
1.1.9 同类工程施工经验。
第二章工程概况2.1工程概况1、工程名称工程名称:欧亚达第一国际工程2、建设相关建设单位:鑫喜达房地产开发有限公司设计单位:中建三局建设工程股份有限公司勘察单位:化工地质工程勘察院监理单位:省硅谷工程监理咨询有限公司施工单位:中国一冶集团有限公司3、工程介绍本工程位于市雨花区劳动东路南侧,总建筑规模约18.7万平米,建设容包括欧亚达第一国际1~3#栋及裙楼(不含幕墙)、地下室、垃圾房建安工程;工程地下室设2层,地上由2栋(1#、3#)28层、1栋(2#)27层商住楼及6层商业裙房组成。
项目临水临电施工组织设计样本

Xxxxxxx项目主体建筑工程一标段工程暂时用电、用水施工组织设计分包单位:项目技术负责人:项目经理:公司安全管理部:公司技术中心:审核:1 编制根据1.1 有关工程施工图纸1 施工现场平面布置图1.2 有关规范原则名称、编制参照书籍名称、出版社。
1 施工现场暂时用电安全技术规范(JGJ46-)中华人民共和国建筑工业出版社2 建设工程施工现场供用电安全规范(GB50194-93)中华人民共和国筹划出版社3 施工现场机械设备检查技术规程(JGJ106-)中华人民共和国建筑工业出版社4 建筑施工手册(第四版)中华人民共和国建筑工业出版社5 深圳市建工集团施工临电、临水施工组织设计编制导则2 工程概况2.1 建设概况2.1 建筑概况工程名称:xxxxxxx项目主体建筑工程一标段建设地点:xxxxxxx区南区一号地块建筑类别:住宅工程(11栋15层)构造类型:剪力墙构造建筑面积xxxxxxx㎡建设单位:xxxxxxxxxxx房产投资有限公司设计单位:xxxxxxxxx有限公司监理单位:xxxxxxxxxxxxx施工单位:xxxxxxxxxxxxx质量监督单位:xxxxxxxxxx安全监督单位:xxxxxxxxxxxxxxxxxxxxx项目位于顺德区杏坛镇中心区南区一号地块,用地面积约71199.83㎡;总建筑面积约232668平方米,地上建筑面积约189408㎡;地下室面积约43260㎡,本标段建筑面积106864㎡。
地下一层,地上15层多栋住宅及配套设施。
总高度为47.95m,设计标高±0.00相称于绝对标高24.300。
(高程系统与用地红线坐标系统及南侧30米路高程系统一致)。
2.2 工程设计概况桩基阶段:锤击预应力管桩基本阶段:桩基基本及上部建筑阶段:住宅主体剪力墙构造,地下一层,地上15层,总高47.95m。
2.3施工阶段与平面布置2.3.1重要施工阶段工期2.3.2施工平面布置1 在地下室基本施工阶段,在本工程东面塔吊可以覆盖范畴作为钢筋加工场;主体阶段钢筋加工厂布置在裙楼之间。
临电临水施工方案

1.1.编制依据............................... 错误!未指定书签。
1.2.现场临电布置........................... 错误!未指定书签。
1.3.主要开关容量的选择..................... 错误!未指定书签。
1.4.一级配电箱导线选择..................... 错误!未指定书签。
1.5.施工技术方案........................... 错误!未指定书签。
1.6.安全技术措施........................... 错误!未指定书签。
2.施工用水设计............................... 错误!未指定书签。
3.临时用水系统与临时用电系统的使用管理与维护.错误!未指定书签。
1.施工现场临水临电设计1.1.编制依据根据中华人民共和国建设工程施工现场供用电安全规范GB50194-93行业标准施工现场临时用电安全技术规范JGJ46-2005中建总公司CI手册现场分册第二版..中建一局项目工程临时用电安全技术标准..施工现场临时用电安全技术规范及建设单位提供的相关文件与要求..1.2.现场临电布置施工供配电概况:在现场B1地块的东南侧和B2地块的北侧设置容量分别为GYB1-630KVA、GYB1-400KVA;变比都为10/0.4KV的变压器各1台..该工程低压供电系统采用TN-S接地保护系统;低压供电方式为放射式与树杆式相结合..现场施工配电均由一级配电箱送至二级配电箱;再由二级配电箱送至三级配电箱;施工用电均由三级配电箱内引出..所有的二级配电箱和三级配电箱内均设置漏电保护开关;装设在三级箱内供电设备的出线前;漏电开关的动作电流不应大于30mA..动作时间不大于0.1秒..一级箱漏电保护器动作电流大于30mA;;动作时间大于0.1秒..但其额定动作电流与额定动作电流乘积不应大于30mAs、施工现场各塔楼的塔掉人货电梯、外手架全部做防雷接地保护所有的防雷装置冲击接地电阻值不得大于30Ω..整个施工现场用电形成三级配电;两级漏电保护..1.保护接地采用一线到底制;不得装设开关熔断器..2.保护接地不能与保护接零混为一体..3.设备保护接地采用5*5角铁;16平方BV双色软线连接..4.所有重复接地的电阻值不得不大于10Ω现场配电箱编号B1区一级和二级配电箱的编号分别为M-A1-1、2和MA1-1-B1、B2、B16a;一级配电箱的编号中最后数字为B1地块一级配电箱一次排列的数量;它与二级配电箱的前4位数一一对应;二级箱的最后一位阿拉伯数字为该一级箱所引出二级箱的一次数量;在二级箱最后带有a编号的二级箱表示用于楼层施工用电的二级箱..如M-A1-3的一级配电箱编号含义分别是:M---现场配电箱..A1---A为一级箱;1为施工区号;1为B1区、2为B2区..2---为一级配电箱依次排列数量号..如MA1-1-B1、MA1-1-B16a1的二级配电箱编号含义分别是:MA2-1---分别与上述一级配电箱编号含义相同..B1---B为二级配电箱;1为二级配电箱的依次排列数量号..16a1---为16a号塔搂的楼层配电箱;1为楼层二级配电箱的依次排列数量号..在B1设4个一级箱和80个二级配电箱;每1个一级箱负责2栋塔楼楼层施工和塔楼附近塔吊、升降机及施工机械设备的用电;每台塔吊、升降机和钢筋加工厂各设一个专用的二级配电箱;塔楼每三层设一个二级配电箱供本楼层和上下楼层的施工用电..设在B1地块的4个一级箱的电源;分别直接从B1地块的GYB1-400KVA箱式变电站内直接引出;根据现场实际情况埋地敷设方式;引至四个一级配电箱;再由各一级配电箱引至二级配电箱;楼层二级配电箱电缆沿人货电梯口由下而上引至各布置层面其中二级箱数量根据现场实际使用情况可作适当调整..电缆沿人货电梯口由下而上引至各布置层面..整个现场的施工楼梯、人货电梯、地下室、铁构件加工厂、阴暗潮湿及施工人员密集场所的照明均采用不应大于24V安全电压..现场电缆采用VV聚氯乙烯电缆和YC橡套电缆..敷设方式为直接埋或架空敷设..电缆的规格主要有:YC3*240+2*120、YC-3*185+2*95、YC-3*150+2*70、YC-3*120+2*70、YC-3*95+2*50、YC-3*70+2*35、YC-3*50+2*25、YC-3*35+2*16、YC-3*25+2*16..1.3.主要开关容量的选择1.3.1、B1区:施工用电设备表:电动机合计有功功率:ΣP1=740KW电焊机合计视在功率:ΣP2=560KVA用电负荷计算:S=K1*K2*K3*ΣP1/cosф+K4*ΣP2备用系数:K1=1.05照明系数:K2=1.1电动机的需要系数:K3=0.5cosф=0.75电焊机的需要系数:K4=0.5总用电量:S=1.05*1.10.5*740/0.75+0.5*560=895KVA总用电计算电流:Ij=S/√3*U=895/√3*0.38=1376A结论:根据以上计算;B1区现场设置四个一级配电箱主开关400A以上能满足施工要求..1.3.2、B2区施工用电设备表:电动机合计有功功率:ΣP1=314KW电焊机合计视在功率:ΣP2=160KVA用电负荷计算:S=K1*K2*K3*ΣP1/cosф+K4*ΣP2备用系数:K1=1.05照明系数:K2=1.1电动机的需要系数:K3=0.5cosф=0.75电焊机的需要系数:K4=0.5总用电量:S=1.05*1.10.5*314/0.75+0.5*160=379KVA总用电计算电流:Ij=S/√3*U=379/√3*0.38=583A结论:根据以上计算;B2区现场设置三个一级配电箱主开关600A以上能满足施工要求..1.3.3、生活区用电设备表:用电负荷计算:S=K1*K2*K3*ΣP1/cosф+K4*ΣP2备用系数:K1=1.05照明系数:K2=1.1电机的需要系数:K3=0.5cosф=0.75总用电量:S=1.05*1.10.5*71/0.75+240*0.75=228KVA总用电计算电流:Ij=S/√3*U=228/√3*0.38=345A结论:根据以上计算;生活区现场设置一级配电箱主开关400A以上能满足生活要求..1.4.一级配电箱导线选择1.4.1、B1区GYB1-630KVA箱变第一回路至一级配电箱M-A1-1设备功率表:负荷计算:需要系数:K3=0.5K4=0.5ΣP1=240KWΣP2=40KVA按计算电流选择电缆:Pj=K1*K2*K3*ΣP1=1.1*1.05*0.5*190=109KWSj=K1*K2*K4*ΣP2=1.1*1.05*0.5*40=23KVAIj=Pj/√3*U*cosф+Sj/U=109/√3*0.38*0.75+23/0.38=241A选择YC-3*120+2*70载流量符合要求..按电压降校核:ΣPj=Pj+Sj*cosф=109+23*0.5=121KV△U%=ΣPj*L/C*S=121*90/77*120=1.17至第一回路所选电缆截面符合要求..结论:至第一回路配电箱干线采用YC-3*120+2*70第二M-A1-2、三M-A1-3、四M-A1-4、回路配电箱:设备功率表与第一回路相同;不再计算;导线选用YC-3*120+2*70..1.4.2、B2区配电总箱导线选择:GYB1-400KVA箱变至总配电箱M-A2总设备功率表:负荷计算:需要系数:K3=0.5K4=0.5ΣP1=720KWΣP2=360KVA按计算电流选择电缆:Pj=K1*K2*K3*ΣP1=1.1*1.05*0.5*314=181KWSj=K1*K2*K4*ΣP2=1.1*1.05*0.5*60=34KVAIj=Pj/√3*U*cosф+Sj/U=181/√3*0.38*0.75+34/0.38=451A选择YC-3*240+2*120载流量符合要求..根据以上计算施工区B2区现场设置一级总配电箱主开关600A以上能满足施工要求按电压降校核:ΣPj=Pj+Sj*cosф=231+93*0.5=278KV△U%=ΣPj*L/C*S=278*170/77*240=2.6至该回路所选电缆截面符合要求..总配电箱M-A2总至第一回路一级配电箱M-A2-1设备功率表:负荷计算:需要系数:K3=0.5K4=0.5ΣP1=190KWΣP2=40KVA按计算电流选择电缆:Pj=K1*K2*K3*ΣP1=1.1*1.05*0.5*190=109KWSj=K1*K2*K4*ΣP2=1.1*1.05*0.5*20=12KVAIj=Pj/√3*U*cosф+Sj/U=109/√3*0.38*0.75+12/0.38=249A 选择YC-3*120+2*70载流量符合要求..按电压降校核:ΣPj=Pj+Sj*cosф=109+12*0.5=115KV△U%=ΣPj*L/C*S=121*60/77*120=0.78至第一回路所选电缆截面符合要求..结论:至第一回路配电箱干线采用YC-3*120+2*70至第二回路一级配电箱M-A2-2、第三回路一级配电箱M-A2-3 设备功率表:与第一回路相同;不再计算;导线选用YC-3*120+2*70..1.4.3、生活区一级配电箱导线选择M-A2-1s生活区用电设备功率表:负荷计算:需要系数:K3=0.5K4=0.5ΣP1=190KWΣP2=40KVA按计算电流选择电缆:Pj=K1*K2*K3*ΣP1=1.1*1.05*0.5*181=103KWIj=Pj/√3*U*cosф=103/√3*U*cosф=206A选择YC-3*95+2*50载流量符合要求..按电压降校核:ΣPj=Pj+Sj*cosф=126KV△U%=ΣPj*L/C*S=126*50/77*95=0.86至该路所选电缆截面符合要求..结论:至该回路配电箱干线采用YC-3*95+2*50一级配电箱至二级配电箱电缆选择:200A配电箱采用YC-3*50+2*16160A配电箱采用YC-3*35+2*10100A配电箱采用YC-3*25+2*61.5.施工技术方案1.5.1临电工程按JGJ46-2005施工现场临时用电安全技术规范、建筑安装工程安全生产文明施工资料手册、施工现场临时用电施工组织设计..1.5.2本工程临电配电箱均选用符合规范要求及中建一局集团有限公司定点厂家生产的配电箱;配电箱必须符合无锡市有关临时用电管理规定;符合TN-S供电系统要求..1.5.3现场临电施工均应以经审批后的平面布置图为依据;如需改动必须经设计人员同意;同时做好变更资料存档..1.5.4电缆敷设前应做绝缘耐压试验;其绝缘电阻值不得低于10MΩ;埋地电缆;深度不小于0.8m;敷5~10CM细砂或软土;并盖砖;架空电缆;固定点符合规范要求禁止直接绑扎在架管、钢构件及树上;必须使用瓷瓶..1.5.5通过道路的埋地电缆应采取穿钢套管保护措施;管内不允许有电缆接头..1.5.6配电线路必须在首端、中间、及末端各做一组重复接地;接地电阻应不大于10Ω;塔吊接地电阻不大于4Ω..接地极选用φ50镀锌钢管;2.5米长接地线选用40×4镀锌扁钢..1.5.7施工现场的配电箱;编号、颜色、必须一致..配电箱必须有负荷示意图;负责管理与维护人员姓名..1.5.8现场值班室内设一总控平面图;对用电点实行过程控制管理..1.5.9经过配电箱的漏电开关的额定动作电流不大于30mA;动作时间应小于0.1S..移动式照明安装高度;室内不得低于2.5米;室外不得低于3米;电源线需使用橡套电缆;符合规范要求..1.6.安全技术措施1.6.1电缆线、漏电开关、橡套线等重要保护用品;必须采用定点厂产品;必须符合无锡市有关临时用电管理规定;符合TN-S供电系统要求..现场埋地的临电线路有明显的走向和标志..1.6.2分配电箱与开关箱的距离不得超过30米;开关箱与其所控电气设备相距不得超过3米.. 1.6.3配电箱及开关箱的周围应有两人同时工作的足够空间和通道..严禁在箱旁堆放建筑材料和杂草、杂物..1.6.4所有用电设备严禁直接接入二级配电箱使用;必须达到三级供电二级保护要求;上级配电与下级配电保护相匹配;实施"一机一闸"..配电箱内的动力开关与照明开关必须分开使用..1.6.5配电箱应保持清洁;门、锁齐全;箱内不得存放无关用品..工作零线必须为兰色;保护接地线黄绿双色;符合规范要求..1.6.6从事电气操作人员;必须持有效证件上岗;认真执行电气操作规程;穿戴好符合要求的劳动防护用品..1.6.7夜间从事电气操作时必须二人;并应有足够的照明设施;严禁带病或酒后作业..1.6.8现场必须配有符合消防规范要求的灭火设备;配电室内必须配不少于两个灭火器..1.6.9配电箱内电器需有符合本工程要求的检测报告;厂家应对配电箱进行年检;以确保工程的正常使用..2.施工用水设计2.1施工临时用水设计内容根据施工现场总平面布置图;现场的施工临时用水主要有:总平面施工机械设备用水、消防临时用水、工地临时厕所给排水、地下室施工用水、14栋塔楼的施工用水、现场清洁用水及施工现场雨水与施工废水的排放..2.2施工用水要求与设计按照创建省、市文明施工;创造清洁卫生的施工环境;在满足施工现场施工用水要求的情况下;并尽最大的努力节约珍贵的水资源..根据中建一局集团公司对施工现场临水临电管理的有关规定;结合施工现场的实际情况和业主方的一些具体要求;现场根据施工用水需要;从业主提供位于高浪路南侧DN100的市政给水水源引出一根DN100的施工临时用水管道;经生活区开支一根DN70的支管供职工生活区和办公区用水;DN100的主管道进入施工现场后;沿现场环形道路分支成一根DN100的给水环管;明敷在环形道路的外侧;环形主管经过各塔楼和各用水点时;分别按不同的施工用水需求;在主管上开支不同管径支管到各个用水点;在B2区DN100供水主管两侧DN100环形管道上;各设置一个DN100的闸阀;在B1区南侧DN100环形管道的中间;设置一个DN100的闸阀;每根分支管均设一个控制阀;以便供塔楼施工用水的管道能及时根据施工进度接高施工用水管道..在生活区设消火栓3个;施工现场环形道路及材料堆放场设消火栓8个..在地下室和塔楼4层以下施工期间的施工用水;由市政供水直接供给;4层及以上的施工用水;由设在B2区北侧管道加压泵加压供给详见附图..进入塔楼施工时;在每层塔楼引出一根DN20的施工用水点;并根据施工进度;及时将管道引至用水所需楼层..现场清洁用水电主要有工地临时厕所给排水、分类垃圾堆放场、工地主要出入口、门卫室和钢筋碰焊机、开孔机等用水设备..按现场施工总平面图布置;拟沿现场主道路边设排水沟;以收集基地内的雨水及部分施工废水;经废水沉淀池后排入市政雨水管网..现场临时厕所污水经管道到汇集设在生活区的污水沉淀池;经沉淀后排入高浪路南侧的市政污水管网..2.3现场临时厕所设计为考虑施工人员的使用方便;同时便于现场卫生环境管理;拟在施工现场经二路的主出入口设置临时厕所;工地临时厕所的给排水方案具体如下:临时厕所的给水由旁边的主环管道直接供给;大便池冲洗用水有高位水箱供给;在临时厕所的后侧面;设置一个格栅沉淀池;厕所的污废水汇集在格栅沉淀池处理后;排入经二路旁的市政污水管网..2.4主给水管管径的确定:按照施工现场管理规定的要求及设计规范的规定;本方案施工现场施工用水量按10L/S计;消防按一次一处着火计;室外消防水量按10L/s计;环管计算管径为DN 100;符合施工现场管理规定的要求..2.5管道材质及敷设方式给水管道材料及连接方式:给水管当管径DN≤100采用镀锌钢管;丝扣连接;当管径DN 100时;采用焊接钢管;焊接..给水管道沿地面明敷;凡需穿越道路、围墙钧需设置港套管保护;套管管径大两挡..排水管道采用排水U-PVC管;专用胶水粘接..排水管道埋地暗伏敷;凡需穿越道路、围墙钧需设置港套管保护;套管管径大两;并做好隐蔽纪录与保护施工标示..2.6建筑物内临时消防设施根据施工现场管理规定和建筑设计防火规范GBJ16-86;结合本工程实际情况;现场设置灭火器及灭火沙桶等消防灭火设施..2.7支礅、支吊架制作及安装:埋地给排水管道均按国家标准图集的要求设置支礅..其它明装管道根据现场情况设置相应的吊、支架;支架间距参照下表进行:钢管:U-PVC排水管:2.8水压试验:所有给排水管道安装完毕应进行水压试验;给水管试水压力按工作压力的 1.5倍进行;保压10min 管道不变形;不渗不漏为合格..排水管注水高于地面;15min不渗不漏液面不下降为合格..3.临时用水系统与临时用电系统的使用管理与维护3.1施工现场的配电设施要坚持维修制度;一个月一检查;一季度复查一次;每天巡查现场临电使用情况..3.2配电箱开关的进线和出线不得承受外力;严禁与金属尖锐的断口和强腐蚀物质接触..进出线必须设置在配电箱底部..3.3配电箱要做到"六有";在现场施工;遇有停电一小时以上;应将动力开关箱断电上锁..3.4必须认真填写好电工维修工作记录、电工值班记录..3.5检查或检修配电箱开关箱;维修时必须可靠停电后再作业;悬挂停电标志牌;严禁带电作业..3.6施工现场所设定的配电箱;都必须有防雨措施..3.7施工现场的临时用水;由两名经验丰富的管道技工进行跟踪管理;临时加压水泵房要每天检查;发现有渗漏水等故障隐患要及时排除..3.8加强现场厕所的卫生管理;及时冲洗、清扫;保持整洁、无臭味散发..3.9施工时应注意保证消防管路畅通;消火栓箱内设施完备且箱前道路畅通;无阻塞或堆放杂物..3.10现场平面应及时清扫;保证干净整洁、无积水..并将临水临电的维护管理纳入现场文明施工管理体系..。
临水临电施工方案

临水临电施工方案一、临水施工方案1.施工前的准备工作(1)明确施工目标:确定施工的具体目标和要求,包括施工时间、施工范围、施工内容等。
(2)制定施工计划:根据施工目标,制定详细的施工计划,包括人员安排、施工顺序、施工方法等。
(3)提供相关材料和设备:准备好需要的施工材料和设备,包括挖掘机、钻机、砼搅拌车等。
2.施工过程(1)准备工作:将施工现场清理干净,确保没有杂物和障碍物。
根据设计要求确定施工的位置,并进行标记。
(2)进行挖掘:根据设计要求,在施工位置进行挖掘,确保挖掘的深度和大小符合要求。
(3)进行加固:在挖掘完成后,对施工位置进行加固处理,包括搭建支撑结构和加固土方施工等。
(4)安装配件:根据设计要求,安装相关的配件,如管道、阀门等。
(5)检验施工质量:对施工进行检验,确保施工质量符合要求。
3.施工后的清理工作(1)清理施工现场:将施工现场清理干净,清除施工过程中产生的垃圾和废料。
(2)进行验收:根据相关标准和规范,进行验收工作,确保施工质量符合要求。
(3)制定保养计划:根据设备和材料的特点,制定相应的保养计划,定期进行维护和保养工作。
1.施工前的准备工作(1)明确施工目标:确定施工的具体目标和要求,包括施工时间、施工范围、施工内容等。
(2)制定施工计划:根据施工目标,制定详细的施工计划,包括人员安排、施工顺序、施工方法等。
(3)提供相关材料和设备:准备好需要的施工材料和设备,包括电缆、电线、开关等。
2.施工过程(1)准备工作:将施工现场清理干净,确保没有杂物和障碍物。
根据设计要求确定施工的位置,并进行标记。
(2)进行电线布置:根据设计要求,进行电线的布置工作,包括电线的敷设和固定等。
(3)进行电缆敷设:根据设计要求,进行电缆的敷设工作,包括铺设、固定和接线等。
(4)安装开关和插座:根据设计要求,进行开关和插座的安装工作,确保安全可靠。
(5)检验施工质量:对施工进行检验,确保施工质量符合要求。
临水、临电施工组织设计

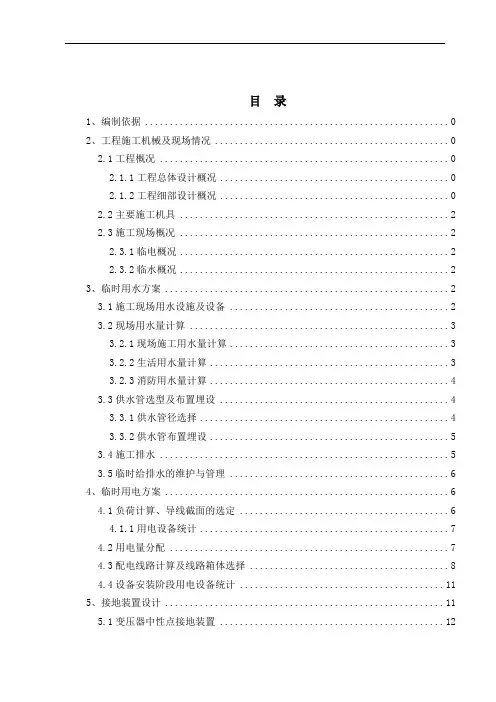

目录1、编制依据 02、工程施工机械及现场情况 02.1工程概况 02.1.1工程总体设计概况 02.1.2工程细部设计概况 02.2主要施工机具 (2)2.3施工现场概况 (2)2.3.1临电概况 (2)2.3.2临水概况 (2)3、临时用水方案 (2)3.1施工现场用水设施及设备 (2)3.2现场用水量计算 (3)3.2.1现场施工用水量计算 (3)3.2.2生活用水量计算 (3)3.2.3消防用水量计算 (4)3.3供水管选型及布置埋设 (4)3.3.1供水管径选择 (4)3.3.2供水管布置埋设 (5)3.4施工排水 (5)3.5临时给排水的维护与管理 (6)4、临时用电方案 (6)4.1负荷计算、导线截面的选定 (6)4.1.1用电设备统计 (7)4.2用电量分配 (7)4.3配电线路计算及线路箱体选择 (8)4.4设备安装阶段用电设备统计 (11)5、接地装置设计 (11)5.1变压器中性点接地装置 (12)5.2防雷接地设计 (12)6、配电箱的布置及安装 (12)6.1配电箱的布置 (12)6.2安装制作要求 (12)6.3配电箱内电器安装的要求 (13)6.4配电箱及开关箱的制作要求 (14)6.5配电箱、开关箱的安装高度 (14)6.6配电箱的使用与维护 (14)7、安全用电技术措施 (15)8、安全用电管理措施 (16)9、电气防火措施 (18)10、值班电工职责 (19)11、用电技术档案 (19)12、附图 (20)12.1附图一:施工现场临时用水平面布置图 (20)12.2附图二:施工现场临时用电平面布置图 (20)现场临时用水用电施工方案1、编制依据1.1投资发展有限公司下发的《城市轨道交通2号线一期工程<安全环保质量手册(暂行)》(2014年11月)1.2城市轨道交通二号线一期工程《城市轨道交通2号线一期工程TJ7标--实施性施工组织设计》1.3我公司质量保证手册、有关程序文件以及相关的作业指导书。
临水临电专项施工方案
临水临电专项施工方案临水临电是指在施工过程中涉及到水源和电力设备的工程,这类工程施工需要制定专项方案以确保施工的顺利进行和施工人员的安全。
下面是一份临水临电专项施工方案,供参考:一、施工现场概况1.项目名称:2.施工地点:3.施工单位:4.施工时间:5.施工范围:二、工程资源准备1.人力资源:a.施工人员:按照工程需要配备合适的人员,包括项目经理、技术员、工程队伍等。
b.监督人员:负责施工现场的监督和安全管理,并与相关部门进行沟通协调。
c.安全员:负责施工现场的安全检查和事故预防工作。
2.设备资源:a.机械设备:根据施工需要,配备合适的机械设备,包括起重机、挖土机、泵车等。
b.测量设备:使用合适的测量仪器,确保施工的准确性和质量。
c.安全设备:配备个人防护用具、警示标识牌等安全设备,确保工人的人身安全。
三、施工前准备工作1.方案编制:由项目经理负责编制专项施工方案,明确施工的步骤、时间和地点,并与监督人员进行沟通确认。
2.申请手续:根据施工需要,提前办理必要的施工申请手续,包括水源使用许可和用电申请等。
3.安全培训:组织施工人员进行安全培训,确保他们掌握施工过程中的安全操作规范和应急处理措施。
四、施工方案1.水源施工方案:a.畅通水源:在施工前,确保施工地点的水源通畅,如需要引水,需提前准备好抽水设备。
b.用水统计:根据施工需要,合理估算用水量,确保施工期间水源的稳定供应。
c.水质检测:进行水质检测,确保施工用水符合相关标准和要求。
2.电力施工方案:a.用电计划:根据施工需要,制定详细的用电计划,明确用电设备的功率和用电时间。
b.电缆敷设:合理敷设电缆,确保安全可靠,并与供电部门进行确认。
c.用电安全:加强用电设备的安全管理,定期检查设备的运行状态,确保施工期间的用电安全。
五、安全措施1.安全警示:在施工现场设置合适的警示标识牌,明确施工区域和危险区域,提醒施工人员注意安全。
2.人身安全:对施工人员进行个人防护用具的配备,如安全帽、安全鞋、眼镜等,确保他们的人身安全。
临水临电施工组织设计
临水临电施工组织设计1.确定施工现场场地:根据实际情况,选择合适的场地进行施工。
场地应具备充足的水源和电源,并且地势要适合施工作业。
2.确定施工队伍:根据施工规模和工期,确定需要的施工人员数量和专业人员。
包括项目经理、技术负责人、安全员、施工人员等。
各个岗位的责任和职责要明确。
3.水源管理:根据施工需要,制定合理的水源管理方案。
包括确定水源的位置和水泵的使用方式,确保供水充足并符合施工要求。
4.电源管理:根据施工需要,确定电源的接入方式和供电设备。
同时制定明确的电源接入规范和安全操作规程,确保供电安全可靠。
5.安全防护措施:制定合理的安全防护措施,确保施工过程中的安全。
包括对施工现场进行围栏封控,设置安全警示标志,以及安装临时电源和临时用电设备的保护等。
6.施工进度控制:根据项目计划,制定合理的施工进度控制措施。
包括确定施工工期、任务分解和工作量控制,以确保施工进度的合理安排和顺利进行。
7.资源管理:对施工所需的各项资源进行管理和协调。
包括材料、设备和人力资源等。
确保资源供应充足,并按计划及时到位。
8.施工质量管理:制定施工质量管理措施,包括对施工过程和成果进行质量把控。
严格按照施工规范和要求进行施工,并进行必要的质量检测和质量验收。
9.环境保护措施:制定施工现场环境保护措施,包括水源和电源的保护和污染控制。
合理安排施工工序,减少污染物排放和对环境的影响。
综上所述,临水临电施工组织设计需要从多个方面进行考虑和安排,确保施工工作的安全、质量和进度。
只有做好全面的组织设计,才能够有效地推动施工工作的顺利进行。
临水临电施工组织方案
临水临电施工组织方案1. 引言背景介绍在当代城市化建设过程中,建筑工程的施工质量和进度至关重要。
特别是临水临电施工,它直接关系到整个工程项目的顺利进行以及施工安全。
临水临电施工主要是指在水、电供应尚未正式接入前,为保证施工期间的用水用电需求而采取的临时性措施。
施工项目概述本项目为一综合性商业住宅楼,占地面积约20000平方米,总建筑面积约150000平方米。
工程主要包括地下室、裙楼和塔楼三部分。
考虑到施工期间的用水用电需求,必须制定一套合理、可行的临水临电施工组织方案。
临水临电施工的重要性和必要性临水临电施工是施工过程中的重要环节,其保证了施工期间的正常用水用电,有利于提高施工效率,缩短工程周期。
同时,合理的临水临电施工组织方案能有效降低施工过程中的安全风险,确保施工质量。
目的和意义保障施工顺利进行通过制定临水临电施工组织方案,确保施工期间的用水用电需求得到满足,从而保障整个工程项目的顺利进行。
确保施工安全和质量合理的临水临电施工组织方案有助于提高施工现场的安全管理水平,降低安全事故发生的风险,同时确保施工质量满足设计要求。
二、施工组织架构1. 施工组织管理团队施工组织管理团队是临水临电施工的核心,负责整个施工过程的组织、协调与管理工作。
(1)部门职责划分•项目管理部:负责施工项目的全面管理,包括项目策划、进度控制、质量监督、成本控制等。
•工程技术部:负责施工技术方案的制定、施工图纸的审核、施工工艺的改进等。
•采购部:负责施工所需材料、设备的采购及供应商管理。
•安全部:负责施工现场的安全管理、安全生产教育与培训、事故应急预案的制定等。
•财务部:负责施工项目的财务管理,包括成本核算、资金筹措、报销等。
(2)岗位职责及人员配置各部门设置相应的岗位,明确岗位职责,并根据施工项目规模合理配置人员。
2. 施工组织协调机制施工组织协调机制是保证施工顺利进行的重要手段。
(1)内部沟通协调建立完善的内部沟通协调机制,确保各部门之间的信息畅通,提高工作效率。
临水临电施工方案
临水临电施工方案第1篇临水临电施工方案一、项目背景为满足某项目施工期间用水用电需求,确保项目顺利进行,根据我国相关法律法规,结合项目实际情况,制定本临水临电施工方案。
二、施工目标1. 确保施工期间用水用电安全、稳定、可靠。
2. 满足施工现场用水用电负荷需求。
3. 合理配置资源,降低施工成本。
三、施工原则1. 遵循国家相关法律法规,确保施工安全、环保。
2. 尽量利用现有设施,减少重复建设。
3. 优化施工方案,提高施工效率。
四、施工内容1. 临时用水a) 施工现场设置临时用水点,满足施工用水需求。
b) 临时用水管道敷设,确保供水平稳。
c) 设置临时用水设施,如水箱、水泵等。
d) 做好临时用水设施的维护与管理。
2. 临时用电a) 施工现场设置临时用电点,满足施工用电需求。
b) 临时用电线路敷设,确保供电稳定。
c) 设置临时用电设施,如配电箱、电缆等。
d) 做好临时用电设施的维护与管理。
五、施工安排1. 施工前期a) 完成现场踏勘,了解现场用水用电情况。
b) 制定施工方案,明确施工内容、施工计划及施工要求。
c) 提交相关部门审批,取得施工许可。
2. 施工中期a) 按照施工方案,进行临时用水用电设施安装。
b) 确保施工质量,定期对临时设施进行检查、维护。
c) 及时解决施工中出现的问题,确保施工进度。
3. 施工后期a) 完成临时用水用电设施拆除,恢复现场原状。
b) 对临时设施进行验收,确保符合相关规定。
c) 整理施工资料,归档备查。
六、施工要求1. 临时用水a) 确保水源质量,满足生活、施工用水需求。
b) 临时用水管道敷设合理,无渗漏现象。
c) 临时用水设施运行正常,定期进行检查、维护。
2. 临时用电a) 临时用电线路敷设规范,无安全隐患。
b) 配电箱、电缆等设备符合国家标准,运行稳定。
c) 临时用电设施定期进行检查、维护,确保用电安全。
七、安全与环保1. 施工期间,严格遵守国家相关法律法规,确保施工安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
某综合管廊临水临电施工组织设计编制:审核:审批:中国建筑XX公司XXXX项目经理部二零XX年X月目录1、工程概况 (3)2、现场勘察 (3)3、编制依据 (3)4、总体部署及总平面布置图 (4)5、临时用电施工方案 (5)5.1、施工生产区用电计算及导线选择 (6)5.2、用电安全技术 (9)5.2.1安全用电技术措施 (9)5.2.2安全用电组织措施 (17)6、防护措施 (18)6.1、外电防护措施 (18)6.1.1保证安全操作距离 (18)6.1.2架设安全防护措施 (19)6.1.3易燃易爆物防护措施 (20)6.1.4腐蚀介质防护措施 (20)6.1.5机械损伤防护措施 (20)6.1.6电磁感应防护措施 (20)6.1.7静电防护措施 (21)6.2、安全用电防火措施 (21)6.2.1施工现场发生火灾的主要原因 (21)6.2.2预防电气火灾的措施 (21)6.2.3建立电气防火教育制度 (22)6.2.4环境保护与职工健康安全 (23)7、临水计算 (23)7.1、工程用水量计算 (24)7.2、工地生活用水量计算 (24)7.3、生活区用水量计算 (25)7.4、消防用水量计算 (25)7.5、施工工地总用水量计算 (26)7.6、供水管径计算 (26)8、现场临时管道布置设计 (27)8.1、生活区用水管道 (27)8.2、施工现场排水管布置设计 (27)9、临水系统维护 (27)10、排水 (27)11、消防设施配置 (27)11.1、施工现场消防设施配置 (27)11.2、生活区消防设施配置 (28)11.2.1室外消火栓 (29)11.2.2室内消火栓 (29)12、消防管理 (30)13、消防平面布置图 (31)14、附图 (36)临水临电施工组织设计1、工程概况本项目为XXXX城市地下综合管廊一期工程1标段,管廊结构形式采用三舱形式,分别为高压仓、市政仓、燃气仓,入廊管线主要为输电线路、输水管、干线光缆、输气管、配电线路、配水管、通讯线缆、配气管;雨污水管道不入廊。
我项目部前期施工白金片区2号路综合管廊,线路长度为2.347km。
表1.1-1 工程基本概况工程名称工程地址建设单位设计单位监理单位施工单位勘察单位施工里程 2.347KM2、现场勘察1、本工程所在施工现场范围内存在架空电线电缆。
2、现场采用380V电压供电,工程总箱变由甲方设置,箱变内至少需要4个接线出口,且每对应的四个接线口需符合以下各干线计算结果,内有计量设备,采用TN-S系统供电。
如需要根据现场具体情况,可采用发电机供电。
3、根据施工现场用电设备布置情况,总箱进线采用导线直接埋地敷设,干线采用空气明敷/架空线路,用电器导线采用空气明敷/架空线路。
布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,三级防护。
4、按照《施工现场临时用电安全技术规范JGJ46-2005》规定制定施工组织设计,接地电阻R≤4Ω。
5、现场场区无其他电路,场区已整平。
3、编制依据《低压配电设计规范》 GB50054-2011《建筑工程施工现场供电安全规范》 GB50194-2014《通用用电设备配电设计规范》 GB50055-2011《供配电系统设计规范》 GB50052-2009《施工现场临时用电安全技术规范》 JGJ46-2005《建筑施工安全检查标准》 JGJ59-2011《室外给水设计规范》GB50013-2006《建筑给水排水设计规范》GB50015-2003(2009版)《建设工程施工现场消防安全技术规范》GB50720-2011《建筑施工安全检查标准》JGJ59-2011《施工现场机械设备检查技术规范》JGJ160-20084、总体部署及总平面布置图根据现场情况,将本工程划分为2个供电区域,分别为生活区、施工现场作业区,临水临电平面布置如图。
生活区租用已有建筑物,使用原有电路,仅作展示。
图4-1 施工作业区临水临电布置平面图(详图见附图)图4-2办公楼临电接入布置图图4-3 管理人员办公区临电平面布置图图4-4 施工人员生活区临电平面布置图图4-5 管理人员生活区临电平面布置图图4-6 管理人员食堂临电平面布置5、临时用电施工方案施工现场临时用电一览表序号隶属分配电箱机械名称型号功率数量合计功率1 分箱B3 交流电焊机BX3-200-2 7.5KW 8 60KW2 分箱B3 木工圆盘踞MJ104 3KW 2 6KW3 分箱B1、2 真空吸水泵HZX-40 3KW 9 27KW4 分箱B1、2 插入式振捣器ZX50 2.2KW 6 13.2KW5 分箱B3 手提锯MJ104A 1.4KW 4 8.4KW6 分箱B1、2 混凝土喷射机HPH6 6KW 1 6KW7 分箱B1、2 空压机HBT60S1075 75KW 1 75KW8 分箱B3 钢筋调直机GT4/14 3KW 3 9KW9 分箱B3 钢筋切断机QJ32-1 4KW 2 8KW10 分箱B3 高压冲洗机3KW 1 3KW5.1、施工生产区用电计算及导线选择由于铜芯电缆载流量大、电压损失低、发热温度低、能耗低、施工方便,本工程主要采用铜芯电缆。
现场一级配电箱进线采用暗埋,现场各级以下用电采用架空及暗埋,现场电缆不允许拖地。
1、二级配电箱B3根据现场不同位置及用途,将用电回路分解为:高压冲洗机配电箱、木工加工厂配电箱、钢筋加工厂配电箱、电焊机配电箱。
各区域根据现场实际情况安装三级配电箱及开关箱。
用电设备组名称 总功率 需要系数 功率因数 额定电压 设备相序 视在功率 有功功率 无功功率 计算电流 WL1 3.00 0.80 0.80 220 L3相 3.00 2.40 1.80 13.64 WL2 14.40 0.80 0.80 220 L2相 14.40 11.52 8.64 65.45 WL3 17.00 0.80 0.80 220 L1相 17.00 13.60 10.20 77.27 WL4 30.00 0.35 0.35 380 三相 30.00 10.50 28.10 45.58 WL5 30.000.350.35380三相30.0010.5028.1045.58负荷:【计算公式】:Pc = Kp * ∑(Kd * Pn) Qc = kq * ∑(Kd * Pn * tg Φ) Sc = √(Pc * Pc + Qc * Qc) Ic = Sc / (√3 * Ur)【输出参数】: 进线相序 : 三相 有功功率Pc: 61.80 无功功率Qc: 86.80视在功率Sc: 106.56有功同时系数kp:1.00无功同时系数kq:1.00计算电流Ic: 161.90总功率因数: 0.58【计算过程(不计入补偿容量)】:Pc = Kp * ∑(Kd * Pn)=61.80(kW)Qc = kq * ∑(Kd * Pn * tgΦ)=86.80(kvar)Sc = √(Pc * Pc + Qc * Qc)=106.56(kVA)Ic = Sc / (√3 * Ur)=161.90(A)2、二级配电箱B1、B2配电箱B1、B2设置内容相同,分别设置于路线的两段,每台配电箱均能负荷其区域所有用电负荷,方便流水线施工,当进行下一区域时,将远端配电箱移至新位置即可。
每台配电箱所带回路为:真空泵配电箱、插入式振捣器配电箱、空压机配电箱、备用(3个回路),其中前三个回路为三相进线,引出三级箱中根据现场机具用电情况配置,后三个备用回路为单相配电,设置后期临时照明等配电。
计算过程同上。
3、一级总配电箱一级箱布置位置见平面图,由外电路通过埋地电缆引入,然后分配到3台二级配电箱。
用电设备组名称总功率需要系数功率因数额定电压设备相序视在功率有功功率无功功率计算电流B3 94.4 0.65 0.58 380 三相105.79 61.36 86.18 160.74B1、B2 97.4 0.80 0.80 380 三相97.40 77.92 58.44 147.98负荷:【计算公式】:Pc = Kp * ∑(Kd * Pn)Qc = kq * ∑(Kd * Pn * tgΦ)Sc = √(Pc * Pc + Qc * Qc)Ic = Sc / (√3 * Ur)【输出参数】:进线相序 : 三相有功功率Pc: 97.50无功功率Qc: 144.62视在功率Sc: 174.42有功同时系数kp:0.70无功同时系数kq:1.00计算电流Ic: 265.00总功率因数: 0.56【计算过程(不计入补偿容量)】:Pc = Kp * ∑(Kd * Pn)=97.50(kW)Qc = kq * ∑(Kd * Pn * tgΦ)=144.62(kvar)Sc = √(Pc * Pc + Qc * Qc)=174.42(kVA)Ic = Sc / (√3 * Ur)=265.00(A)5.2、用电安全技术安全用电技术措施包括两个方向的内容:一是安全用电在技术上所采取的措施;二是为了保证安全用电和供电的可靠性在组织上所采取的各种措施,它包括各种制度的建立、组织管理等一系列内容。
5.2.1安全用电技术措施1、保护接地是指将电气设备不带电的金属外壳与接地极之间做可靠的电气连接。
它的作用是当电气设备的金属外壳带电时,如果人体触及此外壳时,由于人体的电阻远大于接地体电阻,则大部分电流经接地体流入大地,而流经人体的电流很小。
这时只要适当控制接地电阻(一般不大于4Ω),就可减少触电事故发生。
但是在TT供电系统中,这种保护方式的设备外壳电压对人体来说还是相当危险的。
因此这种保护方式只适用于TT供电系统的施工现场,按规定保护接地电阻不大于4Ω。
2、保护接零在电源中性点直接接地的低压电力系统中,将用电设备的金属外壳与供电系统中的零线或专用零线直接做电气连接,称为保护接零。
它的作用是当电气设备的金属外壳带电时,短路电流经零线而成闭合电路,使其变成单相短路故障,因零线的阻抗很小,所以短路电流很大,一般大于额定电流的几倍甚至几十倍,这样大的单相短路将使保护装置迅速而准确的动作,切断事故电源,保证人身安全。
其供电系统为接零保护系统,即TN系统,TN系统包括TN-C、TN-C-S、TN-S三种类型。
本工程采用TN-S系统。
TN-S供电系统。
它是把工作零线N和专用保护线PE在供电电源处严格分开的供电系统,也称三相五线制。
它的优点是专用保护线上无电流,此线专门承接故障电流,确保其保护装置动作。
应该特别指出,PE线不许断线。
在供电末端应将PE线做重复接地。
施工时应注意:除了总箱处外,其它各处均不得把N线和PE线连接,PE线上不得安装开关和熔断器,也不得把大地兼做PE线且PE线不得通过工作电流。
