外墙装饰施工作业指导书

外墙综合施工作业指导书修改记录:外墙工程施工中牵涉到的主要专业工程有:抹灰、防水涂膜、涂料、塑钢门窗安装、阳台栏杆安装、消防、燃气、给排水管道施工等。

安排好各专业工程之间的施工顺序是保证外墙工程施工质量、搞好成品保护的前提,也是外墙装饰施工中的重点和难点。

1. 外墙装饰各分项工程施工流程1.1 外墙工程之防水施工外墙抹灰层灰饼施工→外墙抹灰→阳台栏杆、塑钢门窗及洞口等边角找补→外墙防水涂膜施工→外墙腻子→外墙涂料→外架拆除。

1.2 外墙工程之塑钢门窗安装外墙抹灰施工、提供三线(总包)→进行塑钢门窗洞口测量(总包、分包联合进行)→洞口移交(由分包出具测量报告、不合格洞口总包处理)→塑钢门窗框安装→发泡胶塞缝及防水涂膜→移交总包边角找补抹灰→外墙防水涂膜施工→外墙腻子施工→外墙涂料施工→撕外侧保护膜、打防水胶→外架拆除→室内湿作业装饰→门窗扇玻璃安装→木制作装饰(门窗淋水试验在脚手架拆除后进行测试)。

1.3 外墙工程之阳台栏杆安装外墙抹灰(含阳台反檐抹灰施工)、室内标高线提供(总包)→阳台栏杆洞口测量、整改、移交→阳台栏杆安装→移交土建找补抹灰施工→外墙、阳台顶板腻子施工→阳台栏杆底漆施工→阳台周边涂料腻子收口施工→阳台栏杆面漆施工→外墙、阳台顶板涂料面层施工→阳台栏杆洞口保护(玻璃栏杆增加此项内容)→外架拆除→阳台栏杆油漆找补→入户门安装→(阳台玻璃安装)。

1.4 外墙工程之燃气管道施工外墙抹灰层灰饼施工→外墙抹灰施工→外墙燃气管道支架施工→外墙防水涂膜施工→外墙燃气管道安装→外墙涂料腻子施工(同步进行燃气管道防锈漆施工)→燃气管道面漆施工→外墙涂料施工→外架拆除→室内燃气管道安装→室外燃气管道清理、补油、刷色环(用吊篮)。

1.5 外墙工程之给排水管道安装1.5.1 外墙排水管(一般管道处)外墙抹灰层灰饼施工→外墙砂浆抹灰施工→外墙排水管道支架施工→外墙排水管道安装(塑料薄膜保护)→穿墙管道安装→穿墙管道塞缝(安装单位)→移交土建管道周边找补→外墙防水涂膜施工→外墙涂料腻子施工→外墙涂料施工→排水管道清理(拆保护膜)→外架拆除。

1.5.2 外墙排水管(多根管道处)外墙抹灰层灰饼施工→外墙砂浆抹灰施工→外墙排水管道支架施工→外墙防水涂膜施工→外墙涂料腻子施工→外墙排水管道安装(塑料薄膜保护)→穿墙管道安装→穿墙管道塞缝(安装处)→移交土建管道周边找补→外墙涂料施工→排水管道清理(拆保护膜)→外架拆除。

1.5.3 外墙给水管、消防管外墙抹灰层灰饼施工→外墙给水管安装、打压→外墙砂浆抹灰施工→外墙涂料腻子施工→管道及支架防锈漆、面漆施工→外墙涂料施工→外架拆除。

1.6 外墙工程之洞口处理和防雨帽的安装外墙空调管洞及排气洞口坡度和垂直线检查处理(安装处)→移交土建抹灰施工(同时进行洞口的抹灰收圆处理)→防雨帽的安装(安装处)→防水涂膜施工→外墙涂料腻子施工→外墙涂料施工→外架拆除→室内排气扇及排气管安装。

以上各分项工程的施工详细计划,将每周在周例会上由甲方统一安排,纳入外墙施工专项计划进行管理。

(考虑到成品保护的需要,栏杆安装应超前塑钢窗安装2—3层)。

2. 外墙装饰各分项工程施工质量控制2.1 外墙抹灰和防水施工质量控制2.1.1 外墙抹灰施工前,应对洞口进行坡度和垂直度检查并处理,对基层进行处理,并实行抹灰许可令制度。

2.1.2 外墙抹灰施工时,对所有洞口要收圆、洞口周边砂浆要塞密实。

抹灰完成并养护后防水施工单位进场施工前,总包要进行工作面移交,并作好交接验收记录。

2.1.3 防水涂膜时,涂膜要均匀、厚度要满足有关要求,洞口及管道周边要加强涂刷。

涂膜施工完成后,防水施工单位要及时申请验收,提供涂料工程施工作业面。

2.1.4 防止抹灰层空鼓裂縫控制措施:2.1.4.1 基层清理时,要认真清理和提前浇水。

2.1.4.2 基层偏差较大时,应分层赶平,每遍厚度不宜超过1cm,在上层抹灰开始时,其基层抹灰层应终凝,并达到一定强度。

2.1.4.3 要加强对原材料和使用部位的管理工作,同时砂浆存放時间不得过长。

2.1.4.4 外墙混凝土加气砌块表面加钉一道钢丝网片,并覆盖混凝土墙、柱面200宽。

砖砌体与混凝土结构面高差处,用1:3水泥砂浆抹平,抹底灰时,要用力将砂浆挤入钢丝网的缝隙内,保证钢丝网与基层的可靠连接。

2.1.4.5 抹灰层表面平整、垂直和阴阳角方正的控制抹灰前吊垂直、做灰饼和冲筋一定要检查和验收,所做的抹灰层灰饼和冲筋水泥砂浆一定要在终凝前再进行修整,防止因收缩不同而出现高低不平。

2.1.4.6 在墙的在大角处先用1:3水泥砂浆做出护角线,以控制建筑物装饰线的整体垂直度。

2.1.4.7 其他施工质量按土建有关施工规范控制。

2.2 塑钢门窗施工质量控制2.2.1 总包土建施工单位质量控制注意事项:2.2.1.1 门窗洞口周边在混凝土结构工程施工时,一般在凸窗挑板边缘均留设100mm宽、20mm深的凹槽,以增强止水性能。

对未留设凹槽的部位,在边角找补时,用防水砂浆收边,达到增强防水性能的目的。

2.2.1.2 在墙体抹灰施工前,总包做好门窗洞口的复核工作,超出规范要求的洞口,要事前做好修补工作,对小于50mm的,进行加钉钢丝网抹平或凿毛后分层抹灰处理;对大于50mm的,要报专项整改方案、经甲方监理审批同意后实施。

2.2.1.3 外墙抹灰时预留出塑钢门窗安装的位置(每边不少于100mm宽),在塑钢门窗塞缝和防水完成后,进行门窗边角抹灰找补施工,再进行外墙防水涂膜的施工。

2.2.1.4 外墙门窗边角抹灰层压塑钢门窗框5mm宽,接合处打密封胶。

2.2.1.5 窗楣做滴水线,坡度不小于10%,外窗台做泛水,泛水坡度不小于20%,内窗台比外窗台高出不少于10mm,窗台、门槛找坡厚度不得超过框料的泄水孔,防止泄水孔堵塞造成渗漏,窗台散水完成面标高低于泄水孔5mm。

2.2.2 塑钢门窗施工单位注意事项:2.2.2.1 外墙塑钢门窗边框的安装必须在外墙防水涂膜施工前进行。

2.2.2.2 门窗塑钢的材料及成品窗扇根据规范要求进行送样检测,合格后方可投入施工。

防腐材料、填缝材料、密封材料、保护材料、清洁材料等均要符合设计要求和有关标准的规定。

2.2.2.3 塑钢门窗连接的射钉不得固定在抹灰层面上,必要时必须切除连接件部位的抹灰层,再进行射钉。

砌块墙体不得打射钉,应采用胶塞螺钉安装。

2.2.2.4 塑钢门窗临时安装固定后,在门窗框与洞口之间的预留缝隙内,用专用填充材料进行塞缝。

塞缝完成后,即时报请甲方、监理等单位进行验收,合格后,塑钢门窗安装单位进行塞缝部位的防水涂膜施工。

以上工作验收合格后,向总包移交,由总包再进行门窗角的抹灰收边施工,表面抹平压实,涂刷1.0厚科顺聚合物水泥基防水涂膜。

2.2.2.5 其他质量要求按《塑钢门窗安装作业指导书》施工。

2.3 阳台栏杆安装施工质量控制2.3.1 总包:2.3.1.1 总包在外墙抹灰施工前,提供外墙抹灰控制灰饼及各楼层标高基准点给栏杆安装单位,阳台栏杆施工单位尽早安排测量人员进场进行尺寸复核,以便进行栏杆的制作。

2.3.1.2 由于栏杆安装施工滞后于外墙抹灰工程施工时间,所以在外墙抹灰施工时,要预留出外墙各部位栏杆连接部位的抹灰面,以保证栏杆连接时有足够的操作空间,避免二次打凿的出现。

2.3.1.3 栏杆连接部位的抹灰收口找补施工时,要特别考虑防水涂膜的施工,不得出现遗漏,以免留下渗漏隐患。

2.3.1.4 根据现场情况,阳台地面有降板和不降板两种型式,总包在栏板浇注时要保证栏板上边高度一致。

2.3.2 阳台栏杆施工:2.3.2.1 材料质量:型材、玻璃、油漆必须采用甲方指定的品牌或名牌产品,进货渠道要报甲方核查。

2.3.2.2 铆固质量:结构施工时,已预埋栏杆焊接预埋件的,则应焊接连接;没有预埋件的,则应用膨胀螺栓固定,每根栏杆立杆与结构连接不得少于三个连接点。

阳台栏杆必须与混凝土墙面或混凝土实心砌块相连接,不得与混凝土加气砌块直接连接,以保证阳台栏杆的连接刚度要求。

2.3.2.3 焊接除绣质量:所有现场焊接、打磨及锚入粉刷层的铁件均必须做好除、防锈处理,并经过甲方、监理的验收。

阳台栏杆连接件凸出结构面的高度不得大于抹灰层的厚度,避免铁件暴露在抹灰层外面产生锈迹。

2.3.2.4 油漆质量:对现场焊接部位油漆前要除去表面锈迹及焊渣、见到金属光泽并做喷锌防锈处理;其余部位镀锌,若不慎破坏,则应补喷。

油漆后要达到表面光洁、厚薄均匀、颜色一致。

如后续施工对油漆造成破坏,要及时补油。

2.3.2.5 其他质量要求按甲方已审批的《栏杆工程施工方案》施工。

各部位的栏杆安装高度及栏杆的制作形式,不得违反建设工程强制性条文规定中的相关内容。

2.4 外墙燃气管道安装质量控制2.4.1 在外墙抹灰后防水涂膜施工前,进行支架安装。

2.4.2 燃气管道穿墙套管与燃气管之间的缝隙由燃气单位进行封堵,封堵必须密实,不得有渗漏现象,在外墙防水涂膜施工前完成抽洞及塞缝工作。

2.4.3 燃气管道及支架、油漆等材质必须符合深圳市的有关行业规定,立管安装必须垂直。

2.4.4 其他施工质量必须符合《深圳市燃气管道工程设计、施工若干技术规定》的要求。

2.5 外墙给排水、消防管道安装2.5.1 外墙给水管道、消防管道安装后必须经过打压、验收等工序,在外墙脚手架拆除前对管道进行油漆。

油漆要涂刷均匀、光洁,不变色、不脱落。

2.5.2 外墙排水管道的安装由上往下进行安装,管道的支架安装必须在外墙防水涂膜前进行安装。

外墙防水涂膜及涂料施工时要注意支架根部节点部位的处理。

2.5.3 A、B栋凸窗挑板封板部位的排水管道预留管洞在外墙抹灰施工前,必须进行吊线复核,对有偏差部位事前凿除重新预留,并对原先洞口进行认真封闭。

该部位安装完成后,要认真做好套管间隙的封堵工作,不得出现渗漏现象。

2.5.4 阳台部位地漏的安装高度必须以阳台装饰完成面标高作为参照值,阳台装饰完成面标高由总包提供,并就近作好标识,地漏安装完成标高必须比周边地砖完成后的标高低5~10mm,以便排水。

2.5.5 穿墙管道应用油麻塞缝并用水泥封堵(比抹灰面稍低),便于总包对管周边找补施工,在涂料施工时,一定要认真细致,不得有漏涂现象,对该部位要作重点控制。

2.5.6 所有外墙管道必须横平竖直、支架尽量布置在梁或剪力墙上。

2.5.7 其他施工质量按有关给排水施工规范控制。

3. 成品保护措施3.1 半成品保护3.1.1 半成品堆放控制:栏杆、扶手、塑钢门窗、燃气管道、给排水管道等的半成品应堆放在总包指定的室内临时场地,不得放在经常通行处。

堆放半成品的地面要求平整、干净、牢固、干燥、排水通风良好、无污染。

各专业分包单位应派专人看护和保管。

合集下载

外墙面装饰作业指导书

外墙面装饰作业指导书

外墙面装饰作业指导书编码:PDFTJ-131 适用范围 (593)2编写依据 (593)3 作业流程图 (593)4安全风险辨析与预控 (593)5 作业准备 (13)6 作业方法 (6)7 质量控制措施及检验标准 (9)1适用范围本节适用于35kV及以下配网工程配电房建筑工程外墙饰面砖粘贴及外墙溶剂型涂料涂装的施工。

2编写依据序号引用资料名称1GB 50210-2001《建筑装饰装修工程质量验收规范》2GB 50300-2001《建筑工程施工质量验收统一标准》3P《中国南方电网有限责任公司基建工程质量控制作业标准(WHS)» —3作业流程图萱工聂仲I Y施丄准备YTv■啦面确ZZFZ质■枪捡下一序图3-1外墙饰面砖粘贴作业流程图图3-2外墙涂料施工作业流程图4 安全风险辨析与预控4.1 外墙面装饰作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。

4.2 按《指南》中与外墙面装饰作业相关联的《电网建设安全施工作业票》(编码:PDFTJ-13-01/01 ),结合现场实际情况进行差异化分析,确定风险等级, 现场技术员填写安全施工作业票,安全员审核,施工负责人签发。

4.3 施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中。

4.4 安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用10天,超过10天须重新办理作业票,在工作完成后上交项目部保存备查。

表4. 1作业任务安全基准风险指南5作业准备5.1 作业前施工条件表5.1 作业前施工条件5.2 人员、主要工器具及仪器仪表配置表5.2 人员、主要工器具及仪器仪表配置6 作业方法表6-1外墙饰面砖粘贴主要作业内容表6-2外墙涂料施工主要作业内容7.1质量控制措施7.1.1现场负责人应根据现场情况安排技术人员负责质量监控7.1.2作业人员必须熟悉工程作业流程和质量检验标准;技术岗位人员必须持有与作业相应、有效的上岗证。

外墙面贴砖作业指导书

外墙面贴砖作业指导书

外墙面贴砖作业指导书一、施工准备1、材料要求主要机具::(1)水泥:32.5号矿渣水泥或普通硅酸盐水泥。

应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。

(2)白水泥:32.5号白水泥、108胶。

(4)面砖:面砖的表面应光洁、方正、平整,质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定。

不得有缺楞、掉角、暗痕和裂纹等缺陷。

其性能指标均应符合现行国家标准的规定,釉面砖的吸水率不得大于10%。

(6)磅秤、手推车、水桶、平锹、木抹子等。

2、作业条件:(1)外架子应提前支搭和安设好,架子的步高和支搭要符合施工要求和安全操作规程。

(2)预留孔洞及排水管等应处理完毕,门窗框要固定好,并用1∶3水泥砂浆将缝隙堵塞严实,铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。

(3)墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。

(4)按面砖的尺寸、颜色进行选砖,并分类存放备用。

(5)大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作,样板墙完成后必须经甲方和施工单位共同认定,方可组织班组按照样板墙要求施工。

二、操作工艺工艺流程:基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→弹线分格→排砖→浸砖→镶贴面砖→面砖勾缝与擦缝(1)基层处理:保温板粘接牢固。

(2)吊垂直、套方、找规矩、贴灰饼:若建筑物为高层时,应在四大角和门窗口边用经纬仪打垂直线找直;如果建筑物为多层时,可从顶层开始用特制的大线坠绷铁丝吊垂直,然后根据面砖的规格尺寸分层设点、做灰饼。

横线以楼层为水平基准线交圈控制,竖向线则以四周大角和通天柱或垛子为基准线控制,应全部是整砖。

每层打底时则以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直。

同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度和滴水线(槽)。

(3)抹底层砂浆;先刷一道掺水重10%的108胶水泥素浆,紧跟着分层分遍抹底抗裂砂浆(常温时采用配合比为1∶3水泥砂浆),第一遍厚度为5mm,抹后用木抹子搓平,隔天浇水养护;待第一遍六至七成干时,即可抹第二遍,厚度约5mm,随即用木杠刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直至把底层抗裂砂浆抹平为止。

建筑装修施工作业指导书

建筑装修施工作业指导书

建筑装修施工作业指导书一、前言建筑装修施工作业指导书旨在规范施工过程,确保工程质量和安全,保障工人的劳动权益。

本指导书适用于建筑装修施工过程中的各项作业,包括但不限于墙体刷漆、瓷砖铺贴、木工制作等。

二、施工准备1. 安全要求:施工人员必须参加安全培训,佩戴好安全帽、防护眼镜等个人防护装备,严禁酒后作业。

2. 工具准备:根据具体施工任务准备相应的工具和材料,确保施工顺利进行。

3. 临时设施:在施工现场设置安全警示标识,合理布置施工区域,确保通风、光线等条件符合施工要求。

三、施工流程1. 清理施工现场:清除垃圾、杂物,确保施工区域整洁。

2. 基础处理:进行基础的防水、防潮和防腐处理。

3. 墙面处理:根据设计要求进行墙面的抹灰、刷漆等作业。

4. 地面处理:根据施工要求铺设地板、瓷砖等材料。

5. 屋顶处理:进行屋顶防水、维修等作业。

6. 门窗安装:按照设计要求安装门窗,注意尺寸、水平等要求。

7. 木工制作:根据设计图纸进行家具、橱柜等木工制作。

8. 配电照明:进行电线敷设、灯具安装等作业。

9. 水电改造:根据设计要求进行水管、电线布线等作业。

10. 清理验收:清理施工现场,进行工程验收。

四、施工要求1. 质量要求:施工必须按照相关标准和设计要求进行,确保施工质量符合规范。

2. 安全要求:施工现场必须设置警示标识,施工人员必须佩戴好个人防护装备。

3. 进度要求:根据施工计划合理安排施工进度,确保按时完工。

4. 施工卫生:施工过程中要注意保持施工现场的卫生,定期清理垃圾、杂物。

五、安全预防1. 高处作业:高处作业必须使用安全带等防护工具,并严格遵守作业规程。

2. 电气作业:电气作业必须由持证电工进行,严禁临时接线、乱接乱拉电线。

六、施工验收1. 工程验收:施工完成后,由相关部门进行工程验收,确保质量符合标准。

2. 客户验收:经过工程验收合格后,由客户进行最终验收,确保满足客户需求。

七、施工安全措施1. 施工期间,必须设置安全警示标识,防止非施工人员进入。

外立面装饰工程作业指导书

外立面装饰工程作业指导书

外立面装饰工程作业指导书1.1验证预埋件工艺1)工艺过程为验证预埋件排放是否符合设计要求进行测量预埋件垂直度、水平度。

2)工艺要点&用经纬仪或线锤、水平仪测量预埋件的垂直度、水平度。

b.预埋件标高偏差不应大于lOnrnioc.预埋件与设计位置的左右偏差不应大于20mm。

d.预埋件及其它金属均须进行防腐处理:螺钉采用不锈钢材料,连接件须作热镀锌处理。

1・2幕墙放线工艺1)工艺过程根据图纸分格尺寸与现场实际尺寸消化测量,定位安装上、下基准龙骨固定件,确定幕墙从上至下的构件分各尺寸。

2)工艺要点a.放线测量必须在风力不大于4级的情况下进行。

b・必须根据图纸尺寸进行现场测量,如发现图纸尺寸与土建尺寸发生误差时,应根据现场实际情况进行控制、分配、消化,不得积累,保证幕墙竖向构件垂直及位置正确。

C・如遇工程有两个或两个以上连接立面时,必须所有立面同时放线,确保放线的准确性。

d.高度垂直测量必须用经纬仪或激光仪。

e・确定后上基准龙骨的分格尺寸误差不得超出1mm。

f.每个层次的焊板位置的放线水平高度偏差不大于10mm。

1・3连接件、构件安装工艺(质控点、含隐蔽项目验收)1)工艺过程将已加工符合要求的连接件构件安装上墙,调节至标准位置,并按设计要求做好防火、防雷、防震、伸缩等节点的安装。

2)工艺要点a.必须根据设计要求所采用的连接件。

b.同一层次连接件的安装水平高度偏差不大于lOmmoc.所安装的连接件必须有三面调节性。

d.所有连接焊接必须符合GB50205-95钢结构工程施工及验收规范的有关规定。

e・连接件弧焊必须是三面满焊,焊缝厚度不小于6mm。

f.所有焊接结束后的连接件必须进行防腐处理。

g・特殊工序采用膨胀螺栓或穿墙螺栓连接焊板时,必须与主体墙而紧密连接,不允许露岀膨胀套管(尽可能与现浇层连接)。

h・铝型材的选用必须符合国家标准GB/T5287-2000《铝合金建筑型材》和设计的规定要求。

i・幕墙立梃的安装需注意楼层的变位沉降、伸缩、防震的处理。

28外墙饰面砖施工作业指导书

28外墙饰面砖施工作业指导书

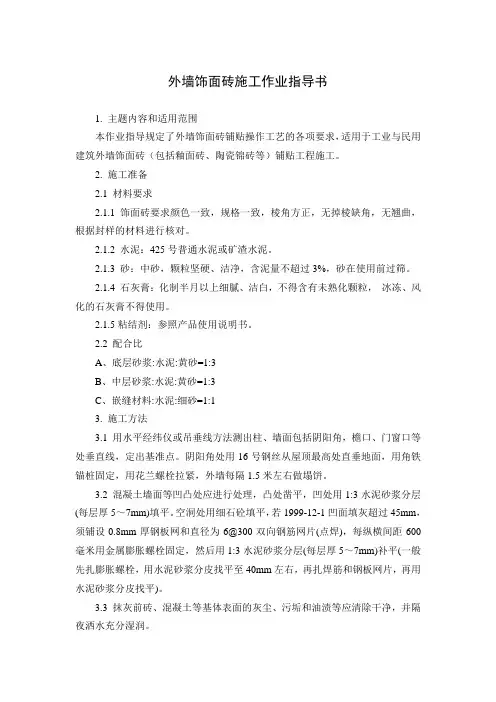

外墙饰面砖施工作业指导书1. 主题内容和适用范围本作业指导规定了外墙饰面砖铺贴操作工艺的各项要求,适用于工业与民用建筑外墙饰面砖(包括釉面砖、陶瓷锦砖等)铺贴工程施工。

2. 施工准备2.1 材料要求2.1.1 饰面砖要求颜色一致,规格一致,棱角方正,无掉棱缺角,无翘曲,根据封样的材料进行核对。

2.1.2 水泥:425号普通水泥或矿渣水泥。

2.1.3 砂:中砂,颗粒坚硬、洁净,含泥量不超过3%,砂在使用前过筛。

2.1.4 石灰膏:化制半月以上细腻、洁白,不得含有未熟化颗粒,冰冻、风化的石灰膏不得使用。

2.1.5粘结剂:参照产品使用说明书。

2.2 配合比A、底层砂浆:水泥:黄砂=1:3B、中层砂浆:水泥:黄砂=1:3C、嵌缝材料:水泥:细砂=1:13. 施工方法3.1 用水平经纬仪或吊垂线方法测出柱、墙面包括阴阳角,檐口、门窗口等处垂直线,定出基准点。

阴阳角处用16号钢丝从屋顶最高处直垂地面,用角铁锚桩固定,用花兰螺栓拉紧,外墙每隔1.5米左右做塌饼。

3.2 混凝土墙面等凹凸处应进行处理,凸处凿平,凹处用1:3水泥砂浆分层(每层厚5~7mm)填平。

空洞处用细石砼填平,若1999-12-1凹面填灰超过45mm,须铺设0.8mm厚钢板网和直径为6@300双向钢筋网片(点焊),每纵横间距600毫米用金属膨胀螺栓固定,然后用1:3水泥砂浆分层(每层厚5~7mm)补平(一般先扎膨胀螺栓,用水泥砂浆分皮找平至40mm左右,再扎焊筋和钢板网片,再用水泥砂浆分皮找平)。

3.3 抹灰前砖、混凝土等基体表面的灰尘、污垢和油渍等应清除干净,并隔夜洒水充分湿润。

3.4 当为混凝土墙面时必须采取形成粗糙面的技术措施。

3.5 根据外墙塌饼,室内+0.5标高控制线和窗外侧上下统线来安装窗框(对于铝合金窗,在工期上允许和满足粉刷工操作面的条件下,也可先粉外墙中层,后立窗框,再贴面砖)。

做到上下左右、进出一致。

待窗框安装结束后,应先窝好脚子,后将窗框四周用1:3水泥砂浆分层嵌塞密实。

外墙面砖施工作业指导书

外墙面砖施工作业指导书

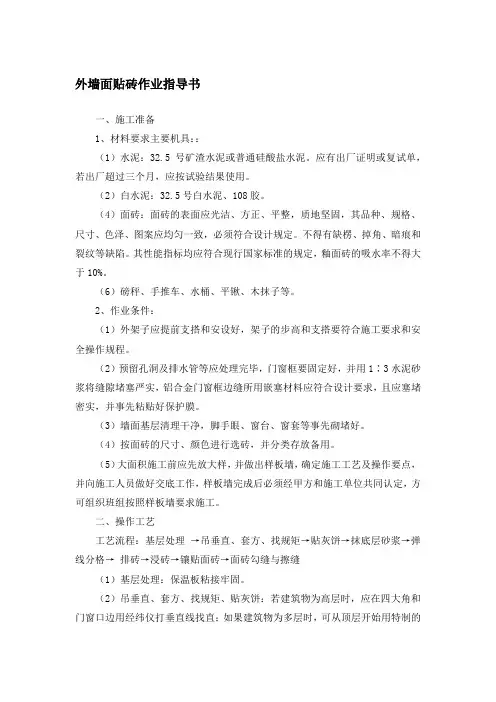

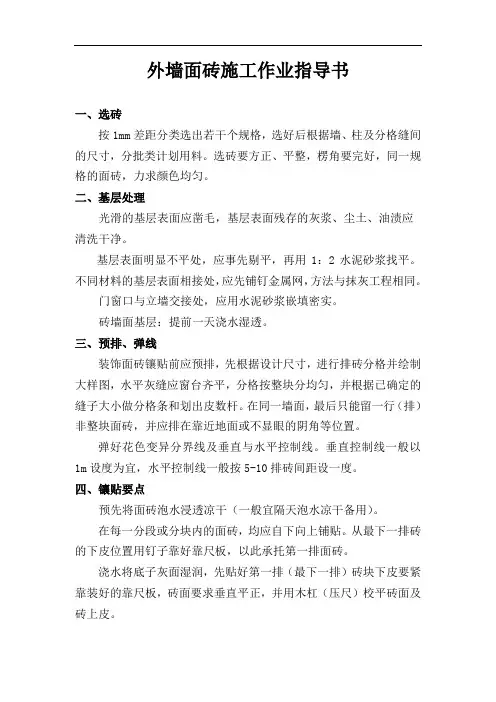

外墙面砖施工作业指导书一、选砖按1mm差距分类选出若干个规格,选好后根据墙、柱及分格缝间的尺寸,分批类计划用料。

选砖要方正、平整,楞角要完好,同一规格的面砖,力求颜色均匀。

二、基层处理光滑的基层表面应凿毛,基层表面残存的灰浆、尘土、油渍应清洗干净。

基层表面明显不平处,应事先剔平,再用1:2水泥砂浆找平。

不同材料的基层表面相接处,应先铺钉金属网,方法与抹灰工程相同。

门窗口与立墙交接处,应用水泥砂浆嵌填密实。

砖墙面基层:提前一天浇水湿透。

三、预排、弹线装饰面砖镶贴前应预排,先根据设计尺寸,进行排砖分格并绘制大样图,水平灰缝应窗台齐平,分格按整块分均匀,并根据已确定的缝子大小做分格条和划出皮数杆。

在同一墙面,最后只能留一行(排)非整块面砖,并应排在靠近地面或不显眼的阴角等位置。

弹好花色变异分界线及垂直与水平控制线。

垂直控制线一般以1m设度为宜,水平控制线一般按5-10排砖间距设一度。

四、镶贴要点预先将面砖泡水浸透凉干(一般宜隔天泡水凉干备用)。

在每一分段或分块内的面砖,均应自下向上铺贴。

从最下一排砖的下皮位置用钉子靠好靠尺板,以此承托第一排面砖。

浇水将底子灰面湿润,先贴好第一排(最下一排)砖块下皮要紧靠装好的靠尺板,砖面要求垂直平正,并用木杠(压尺)校平砖面及砖上皮。

以贴好的第一排砖面为基准,贴上基准点(可使碎块面砖),并用线锤校正,以控制面砖出墙面尺寸和垂直度。

铺贴应以最低一皮开始,并按基准点挂线,逐排由下向上铺贴。

砖背面应满涂泥膏(厚度一般控制在2-3mm内),贴上墙面后用铁抹子(灰匙)木把手着力敲击,使面砖粘牢,同时用木杠(压尺)校平砖及上皮。

每铺完一排应重新检查每块面砖发现空鼓,应及时掀起加浆重新贴好。

铺贴完毕,待粘贴水泥初凝后,用清水将砖面洗干净,用白水泥浆(彩色面砖应按设计要求用矿物料调色),将缝填平,完工后用棉砂、布片将表面拭擦干净不留残灰迹为止.五、外墙面砖镶贴允许偏差和检验方法。

外墙面砖作业指导书

龙华·山水家园外墙装饰工程作业指导书审核人:编制人:编制日期:(1) 材料要求水泥:425、325号的普通硅酸盐水泥。

面砖:必须为一级品,表面平整,颜色一致,每块砖的尺寸正确,边角整齐。

(2) 施工工具水平尺、靠尺板、底尺、小灰桶、小水壶、平锹、扫帚、抹子擦布等常用的施工工具。

(3) 施工工艺①基层处理在结构施工时,墙面尽可能按清水墙面标准施工,做到平整垂直,为饰面工程施工创造良好条件。

镶贴面砖的基层,用1:3的水泥砂浆分层抹实、两遍成活,厚度15mm左右,并要求将表面用木抹子搓毛,墙面抹灰必须平整、方正、垂直。

对于脚手架眼、管洞、管槽等应填充堵严。

个别凸凹和缺棱掉角部分要先刷一遍水泥净浆,然后用1:3水泥砂浆补平,每次修补厚度10MM以内为宜。

门窗框塞缝应作为一道工序专人负责,先用1:2或1:3水泥砂浆将缝塞严,达到一定强度后,再抹基层。

混凝土表面应凿毛,其深度在0.5~1.5cm,间距3cm左右。

基体表面残存的灰浆、尘土、油渍等应清理干净并刮一层0.5-1cm厚的水泥素浆。

不同材料表面应先铺钉钢丝网后进行基层处理。

在终凝后浇水养护,养护2~3d后开始贴砖。

②面砖的选择和浸泡粘贴之前必须对面砖进行挑选,首先将色泽不同的砖分别堆放,挑出翘曲变形、裂纹、面层缺釉、有杂质、边沿不整齐及其它有明显缺陷的砖,对于矩形的砖,分别进行长、宽两次检查,分大、中、小三种类产品,并分类堆放保存待用。

在粘贴面砖时,将同一尺寸者用于同一房间或同一墙面。

以保证接缝均匀一致。

③面砖在粘贴之前,要先浸入水中湿润2~3h左右,捞出后立放阴干,表干内湿,或把水揩去,擦洗干净,正面和背面均不得有油污。

④面砖粘贴之前,必须进行预排,以保证接缝均匀。

⑤弹规矩线根据墙面的宽度、高度和设计要求,弹出面砖定位的立缝线和水平缝线。

视线以上的水平缝弹下线,视线以下的水平缝弹上线。

⑥润湿基层在粘贴之前,要先把基层表面清扫干净,铲除墙面及阴角等处的余浆、毛刺,然后洒水润湿墙面,也可在施工的前一天将基层墙面浇水,要浇匀、湿透、表面无水。

外墙装饰抹灰工程安全作业指导书

外墙装饰抹灰工程安全作业指导书1、进入现场,必须戴好安全帽,扣好帽带,并正确使用个人劳动防护用具。

2、凡不符合高处作业的人员,一律禁止高处作业。

并严禁酒后高处作业。

3、严格正确使用劳动保护用品。

遵守高处作业规定,工具必须入袋,物件严禁高处抛掷。

4、悬空作业处应有牢靠的立足处,并必须视具体情况,配置防护网、栏杆或其他安全设施。

5、悬空作业所用的索具、脚手板、吊篮、吊笼、平台等设备,均需经过技术鉴定或检证方可使用。

6、多种施工机械和电源电器必须由持证人员操作,无证人员不得开机和接电,防止伤人。

7、在外脚手架下穿行要戴好安全帽,在高空危险处操作要系好安全带。

8、高空作业时,大风及雨后作业,应检查脚手架是否牢固。

9、施工前应全面检查脚手架及围护设施,及时排除隐患,符合安全操作要求后方可操作。

外墙脚手架和室内高度超过3.6m的脚手架均应由专业架子工搭设和拆除。

抹檐口的脚手架,一定要有高出檐口1m的保护栏杆设施,严禁搭设探头跳板。

10、对脚手板不牢固之处和跷头板等应及时处理,要铺有足够的宽度,以保证手推车运灰浆时的安全。

11、脚手架上的材料、工具应分散堆放,不得超载。

脚手板上不允许多人集中在一起操作,一块脚手板上不得超过两人集中操作。

禁止与其他工种垂直交叉作业。

12、用塔吊上料时,要有专人指挥,遇六级以上大风时暂停作业。

13、砂浆机应有专人操作维修、保养,电器设备应绝缘良好并接地。

14、严格控制脚手架施工负载。

15、不准随意拆除、斩断脚手架软硬拉结,不准随意拆除脚手架上的安全设施,如妨碍施工必须经施工负责人批准后,方能拆除妨碍部位。

3-5外墙涂料饰面施工作业指导书

外墙涂料饰面施工作业指导书1适用范围适用于工业与民用建筑外墙涂料饰面工程。

2施工准备2。

1材料准备2。

1.1外墙涂料主要为乳液型涂料、无机涂料、水溶性涂料等水性涂料,按漆膜成型外观再分为薄涂料、厚涂料和复层涂料。

2.1.2外墙涂料基层应使用专用腻子,配套外墙抗碱封固底漆,骨浆材料。

2。

2机具准备空气压缩机、喷枪、电动搅拌器、盛水桶、天平、磅秤、开刀、铁板、油刷、滚筒、专用托盘、砂纸板等。

2.3作业备件2。

3.1涂饰工程应在抹灰基层、细部处理、门窗框安装及其他相关安装工程施工完毕并验收合格后进行。

2。

3。

2基层应坚固、平整,不得有开裂、掉粉、起砂、空鼓、剥离、燥灰等缺陷。

2.3。

3基层表面应清洁,无灰尘、浮浆、油迹、锈斑、霉点等污物。

2.3.4做好样板块,并通过验收确认。

3施工工艺3.1工艺流程基层清理→填补缝隙、局部刮腻子→涂抗碱封底涂料→满刮腻子二遍→砂纸打磨→涂刷底层涂料→复找腻子→贴分色纸带→刷第一遍外墙面层涂料→复找腻子→砂纸打磨→局部垫刷外墙涂料→刷第二遍外墙面层涂料3.2操作工艺3.2。

1基层处理,涂料饰面基层应干燥、坚实、牢固,不应有起砂、裂缝、疏松起壳、空鼓等缺陷,基底必须清洁,无尘土,油污、无溅浆、脱模剂等污染物,若发现有上述附着物,应用铲刀、钢丝刷、砂纸、洗涤剂等除去,再用清水冲洗干净,干透后方可进行涂装。

墙面处理后应尽快施工,以免重新污染。

3.2。

2外墙涂饰工程的基层处理应符合下列要求:(1)新建建筑物的混凝土或抹灰基层在喷涂前应涂刷抗碱防潮封闭底漆。

(2)旧墙面在喷、涂前应清楚疏松的旧装修层,并涂刷界面剂。

3。

2。

3填补缝隙,局部刮腻子,用外墙专用聚合物水泥腻子将墙面缝隙等坑洼不平处分遍找平,操作时要填实抹平,并将多余腻子收净,待腻子干燥后用砂纸磨平并将浮尘扫净。

3.2.4刷抗碱封底涂料,可以采用滚涂、刷涂或喷涂,封闭墙面的碱性,提高面涂与墙面的附着力,并保证吸料量相当,增加底层材料的强度,不可漏涂或不涂,底漆分水性、油性、有色、无色,可根据面层涂料要求选择相应配套的底漆。

装饰工程作业指导书

装饰工程作业指导书1. 简介装饰工程是一项重要的建筑装修工程,旨在美化建筑物内外部的环境,提升其美观度和舒适度。

本指导书旨在提供装饰工程作业的详细指导,以确保施工过程顺利进行,并达到预期效果。

2. 施工准备在进行装饰工程施工之前,需要进行以下准备工作:1.召开施工前会议:施工前会议应由项目负责人主持,与各个施工方和监理单位共同参与。

会议主要内容包括施工计划、工期安排、施工要求、安全措施等。

2.材料准备:根据设计方案和施工图纸要求,准备好所需的各类装饰材料,包括涂料、地板、瓷砖、玻璃等。

3.工具设备准备:准备好各种必要的施工工具和设备,如刷子、滚筒、锤子、钳子等,以确保施工过程顺利进行。

4.施工区域准备:清理施工区域,移除不需要的障碍物,并确保施工区域的安全性。

5.安全措施:制定安全措施计划,包括施工现场的防护、安全用具的佩戴、电气设备的检测等。

3. 施工步骤3.1 表面处理首先,对待装饰的表面进行处理,包括以下几个步骤:1.清洁表面:用水和清洁剂清洗表面,去除尘土、油污等。

2.砂光处理:用砂纸或砂轮对表面进行砂光处理,去除表面不平整或有损坏的部分。

3.填补和修复:对表面进行填补和修复,如填补裂缝、孔洞等。

4.抛光处理:对表面进行抛光,使其更加光滑。

3.2 涂料施工接下来,进行涂料的施工工作。

涂料的施工步骤如下:1.底漆处理:先涂刷底漆,以增强涂层的附着力和防潮效果。

2.涂料选用:根据设计要求选择合适的涂料,如乳胶漆、油漆等。

3.涂料调制:将涂料按照指定比例进行调制。

4.涂料施工:使用刷子、滚筒等工具进行涂料施工。

5.二次涂料:根据需要,进行二次涂料施工,以提升涂层的颜色和质感。

3.3 地板铺设装饰工程中,地板铺设是一个重要的环节。

地板铺设步骤如下:1.地面处理:对地面进行清洁、修复和处理,确保地面平整。

2.地板选用:根据设计要求和场所功能选择适合的地板材料,如木地板、瓷砖、地毯等。

3.地板安装:根据施工图纸和规范要求,对地板进行安装,包括固定、拼接等。
