土建工程施工图预算编制之钢筋工程工程量计算规则讲解(格式

钢筋直径每米重量: 3
7.8510
4 式中: d的 单 位 为 m m。
d 2 106 1 0.00617 d 2 (kg / m)
根据上式,可列出如下常用表格:
9.1.1 钢筋工程量计算公式
9.1.1 钢筋工程量计算公式
2、计算公式
钢筋直径每米重量表:
后 张 法 预 应 力 钢 筋
先 张 常见 Ⅰ级钢筋:4|6|6.5|8|10|12|14|16 法 钢筋直径 预 Ⅱ级钢筋:12|14|16|18|20|22|25|28|30 应 力 (2)坡 度 2634` 的一般现浇构件中图上标注 斜板屋面, 钢 的φ6钢筋,在施工中均为 钢 筋 制 安 工 日 应φ6.5 乘 以数 系1.25 。 筋
箍筋弯钩增加长度
9.1.3 钢筋弯钩增加长度
4、箍筋弯钩增加长度计算 箍筋弯钩增加长度计算表——根据以上图形中的结论,可整理成如下
表格: 一个箍筋弯钩增加长度表(Ⅰ级钢筋,直径d) 结构有抗震要求 180°弯钩 135°弯钩 13.25d 11.90d 90°弯钩 10.50d 结构无抗震要求 180°弯钩 135°弯钩 8.25d 6.90d 90°弯钩 5.50d

海水环境
9.1.3 钢筋弯钩增加长度
1、含义——钢筋弯钩增加长度是指为增加钢筋和混凝土的握裹力,
在钢筋端部作弯钩时,弯钩相对于钢筋平直部分外包尺寸增加的长度 。 2、弯钩形式——弯钩弯曲的角度常有90°、135°和180°三种。一 般地,Ⅰ级钢筋端部按带180°弯钩考虑,若无特别的图示说明,Ⅱ 级钢筋端部按不带弯钩考虑。 钢筋钩头弯后平直部分的长度,一般为钢筋直径的3倍;
注:由于一般结构均抗震,箍筋弯钩形式多为135°/ 135°即为箍筋弯
钩的一般默认形式
9.1.4 弯起钢筋的弯曲增加长度
弯起钢筋弯曲部分的增加长度是指钢筋弯曲部分斜边
长度与水平长度的差值,即S-L。
对于弯起钢筋,常用用构件图示尺寸减去两端保护层后,再加上弯曲
部分的增加长度,就可计快速简便地算出弯起钢筋的下料长度。
Ⅰ级筋 180弯 钩
Ⅰ级筋 90弯 钩
9.1.3 钢筋弯钩增加长度
2、弯钩形式 Ⅱ级钢筋弯钩增加长度的计算
Ⅰ级钢筋增加长度的计
Ⅰ算 级筋 135弯 钩
Ⅱ级筋 90弯 钩
9.1.3 钢筋弯钩增加长度
2、弯钩形式——Ⅱ级钢筋弯钩增加长度的计算
Ⅱ级筋 135弯 钩
9.1.3 钢筋弯钩增加长度
9.1.1 钢筋工程量计算公式
9.1.1 钢筋工程量计算公式
2、计算公式
钢筋工程量=钢筋下料长度(m)×相应钢筋每米重量(kg/m) 式中:钢筋下料长度(m) =构件图示尺寸-砼保护层厚度+钢筋弯钩
增加长度+弯起钢筋弯起部分的增加长度-量度差(钢筋弯曲调整值) +图中已经注明的搭接长度
表中的h为板厚或梁高减去板或梁两端保护层后的高度
任务一 钢筋工程工程量计量与计价
教学目的和要求
1、理解钢筋下料长度的计算公式;
2、掌握钢筋保护层厚度取法,弯钩增加长度、弯起钢筋
弯曲部分的增加长度、钢筋量度差、钢筋的锚固和搭接长 度的计算;
3、掌握箍筋下料长度的简化计算公式; 4、能识读柱和梁的平法施工图,并能进行相应钢筋下料
长度的计算;
钢筋直径(㎜) 4 6 6.5 8 10 12 14
每米重量(㎏/m)
0.099
0.222
0.261
0.395
0.617
0.888
1.209
钢筋直径(㎜)
16
18
20
22
25
28
30
每米重量(㎏/m)
1.580
1.999
2.468
2.986
3.856
4.837
5.553
9.1.2 钢筋保护层厚度确定
9.1.4 弯起钢筋的弯曲增加长度
弯起钢筋弯曲部分的增加长度可按下表进行:
弯起钢筋弯起部分增加长度表 弯起角度 30° 45° 60°
斜长S
水平长L 增加长度S-L 说明 备注
2h
1.732h 0.268h 板用
1.414h
h 0.414h 梁高H<0.8m时
1.155h
0.577h 0.578h 梁高H≥0.8m时
9.1.2 钢筋保护层厚度确定
混凝土结构的环境类别 环境类 条件 室内正常环境

a
二 b
室内潮湿环境;非严寒和非寒冷地区的露天环境、与无侵蚀性 的水或土壤直接接触的环境 严寒和寒冷地区的露天环境、与无侵蚀性的水或土壤直接接触
的环境
使用除冰盐的环境;严寒和寒冷地区冬季水位变化的环境;滨 海室外环境
4、箍筋弯钩增加长度计算
箍筋弯钩形式——结构抗震时,一般为135°/135°或90°/135°;结
构非抗震时为:90°/90°或90°/180 °
箍筋弯钩平直部分的长度非抗震结构为箍筋直径的5倍;有抗震要求的
结构为箍筋直径的10倍,且不小于75mm。
9.1.3 钢筋弯钩增加长度
4、箍筋弯钩增加长度计算
3、一般受力筋弯钩增加长度计算表
根据以上图形中的结论,可整理成如下表格:
一个Ⅰ(Ⅱ) 180° 135° 90°
Ⅰ级钢筋 Ⅱ级钢筋
备注
6.25d 无
4.90d x+2.90d
3.50d x+0.93d
x为平直段长度,按设计要求取定。
9.1.3 钢筋弯钩增加长度
受力钢筋的砼保护层最小厚度(mm) 墙(板) 环境 类别 ≤C2 0 一 柱 平 法 a 二 b 三 - - 25 30 20 25 - - 35 40 30 35 - - 35 40 30 35 20 - C25~ C45 15 20 ≥C5 ≤C2 0 15 20 0 30 - C25~ C45 25 30 ≥C5 ≤C2 0 25 30 0 30 - C25~ C45 30 30 ≥C5 0 30 30 梁 柱
5、掌握构造柱钢筋、圈梁钢筋、砌体钢筋加固工程量的
计算。
9.1.1 钢筋工程量计算公式
1、计算规则
9.1 钢筋工程量
(1)钢筋工程量应区分不同钢筋类别、钢种和直径分别以吨(t)计
算其重量。
钢筋类别
钢种
现浇构件钢筋
HPB235,φ Ⅰ级钢筋
预制构件钢筋
HRB335,φ Ⅱ级钢筋
预应力钢筋
合集下载

土建工程量计算规则汇总

土建工程量计算规则汇总

土建工程量计算规则汇总1.图纸测量法:根据施工图纸中的尺寸,通过测量和计算,确定各种构件的尺寸和数量。

这是最常用的工程量计算方法之一、在进行计算时,应仔细阅读和理解图纸,注意不同构件之间的连接和重叠关系。

2.单位工程量法:通过对施工过程中各项工作的单位工程量进行计算,来确定工程的总量。

例如,对于砌筑工程,可以按照每平方米的砌筑面积来计算砖块的数量和砂浆用量。

对于混凝土工程,可以按照每立方米的混凝土量来计算水泥、骨料和石膏的用量。

3.经验法:根据以往类似工程项目的经验数据,进行估算和推算。

这种方法通常用于初步设计和预算编制阶段,以帮助确定施工方案和可行性分析。

虽然经验法不够准确,但可以为工程项目提供快速参考。

4.三视图法:通过对工程构件的三视图(平面图、立面图和剖面图)进行测量和计算,确定构件的尺寸和体积。

这种方法适用于体积较大或复杂的构件,如钢筋混凝土结构的柱子和梁等。

5.区域法:将工程项目按照功能和空间划分为不同的区域,然后对每个区域进行独立计算。

这种方法适用于大型综合性工程项目,可以提高计算的准确性和可行性。

6.序列法:按照工程施工的顺序和步骤,对每个施工阶段的工程量进行计算。

这种方法适用于施工时间较长或需要分批施工的工程项目,可以帮助掌握工程进度和资源需求。

7.数量清单法:根据具体施工方案和设备材料清单,逐项列出施工中所需的设备、材料和人工工时等数量。

这种方法对工程项目的材料和设备管理非常重要,可以避免材料和设备的浪费和损失。

总之,土建工程量计算是工程项目的重要环节,需要综合运用多种方法和规则。

在进行工程量计算时,应严格遵守相关规范和标准,并结合实际情况进行合理调整和估算,以确保工程质量和施工进度的顺利进行。

土建工程建设中施工图的预算编制

土建工程建设中施工图的预算编制

土建工程建设中施工图的预算编制土建工程预算编制是建立在工程量清单、材料费用、人工费用和机械费用等基础之上的。

在预算编制过程中,需要对这些因素进行充分的考虑和分析。

工程量清单主要包括建筑工程、安装工程以及其他费用等,需要根据施工图纸和相关规范进行详细计算。

材料费用包括各种原材料、半成品和成品等,需要考虑市场价格波动和运输费用等因素。

人工费用包括施工人员的工资、福利和保险等,需要根据当地标准和市场情况进行核算。

机械费用包括机械使用费、维护费和折旧费等,需要根据机械设备的性能、使用时间和维修记录等进行计算。

编制概算:在施工图设计完成后,根据工程量和材料、人工、机械等费用进行初步估算,为项目投资者和控制提供依据。

标底估算:在招标过程中,根据施工图和工程量清单,估算出工程的标底价格,以便在评标过程中进行参考。

投标报价:投标方根据施工图和工程量清单,结合自身企业的情况进行报价。

完工造价测算:在项目完工后,对实际完成的工程量和费用进行详细的计算和核实,以便与预算进行对比和分析。

精度要求:施工图预算的编制需要精确计算,避免出现大的误差。

在计算过程中要认真审核图纸和规范,确保计算结果的准确性。

准确性保障:预算编制的准确性是项目管理和决策的重要基础,必须采取各种措施提高准确性。

例如,进行市场调研和分析,掌握材料、人工和机械等费用的最新动态。

合规性注意:在预算编制过程中,要保证所有费用符合相关法规和政策要求。

对于涉及政府资金的项目,还需要遵守财政政策和招投标规定等相关法律法规。

土建工程建设中施工图的预算编制是整个工程项目管理的重要组成部分。

通过科学、合理的预算编制,可以有效控制工程成本、确保工程质量、提高资金使用效益。

在未来的发展中,随着工程项目规模的不断扩大和复杂程度的不断提高,施工图预算编制将更加重要。

为此,我们应加强土建工程预算编制的理论研究和实践探索,不断提高预算编制的水平和质量,为推动土建工程建设事业的持续发展做出积极贡献。

建工程施工图预算的编制定额计价模式

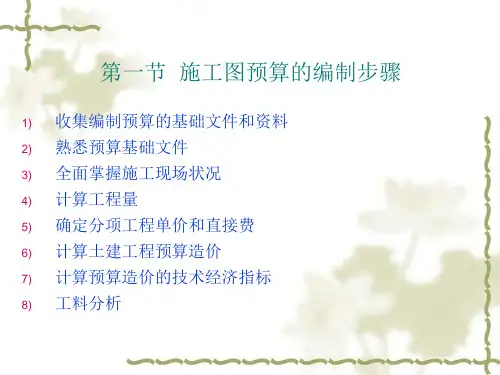

建工程施工图预算的编制定额计价模式
❖ 工程量计算式必须部位清楚,或做简要文字注释,算式应按 一定的格式排列。
3.计算工程量的方法
❖ 实践表明,每个分项工程量计算虽有着各自的特点,但都 离不开计算“线”、“面”之类的基数(三线一面),它们在 整个工程量计算中常常要反复多次使用。
❖ 因此,根据这个特性的预算定额的规定,运用统筹法原理, 对每个分项工程的工程量进行分析,然后依据计算过程的 内在联系,按先主后次,统筹安排计算程序,从而简化繁 琐的计算,形成统筹计算工程量的计算方法。
如上图所示,在计算图中内墙工程量时要先计算横墙,后计算竖墙。横墙 计算顺序应为:⑴→⑵→⑶→⑷→⑸;纵墙计算顺序应为:⑹→⑺→⑻ →⑼→⑽ → ⑾ → ⑿。
3)按轴线编号顺序计算 此方法适用于计算内外墙挖地槽,内外墙基础,内外墙砌体,内外墙装 饰等。
4)按图纸上的构、配件编号分类依次计算 此法按照各类不同的构配件,如柱基、柱、梁板门窗和金属构件等的自 身编号分别依次计算。
20)混凝土及砂浆配合比制作等。
(二)计算工程量的方法
1.计算工程量的顺序 ❖ 一般按施工顺序或按定额编排的顺序计算工程量。 ❖ 按施工顺序计算工程量,是指计算项目按工程施工顺序自下
而上,由外向内,并结合定额手册中定额项目排列的顺序依 次进行各分项工程量的计算。 ❖ 为准确、快速,避免漏项、重复,必须按一定的顺序进行计 算。
1)按顺时针方向计算 从平面图左上角开始,按顺时针方向逐步计算,绕一周回到左上角。 适用范围:外墙、外墙基础、楼地面、天棚、室内装修等。
2)先横后竖,先上后下,先左后右 (1)以平面图上横竖方向分别从左到右或从上到下逐步计算。 (2)适用范围:内墙、内墙基础和各种间隔墙
1
6
11
2
3

施工图工程量计算

施工图工程量计算

教材依据中华人民共和国建设部批准发布的《全国统一建筑工程预算工程量计算规则》(土建工程部分),并参照《建设工程工程量清单计价规范》的要求对一般土建工程的工程量计算加以介绍。

安装专业对教材中的各自专业计算规则掌握即可,土建专业对本讲需掌握。

重点、难点1、有关建筑面积计算中计入建筑面积的范围,不计算建筑面积的范围的确定。

2、土石方工程量计算的主要规则及方法;砌筑工程工程量计算规则;钢筋混凝土工程工程量计算规则3、装饰工程量计算规则;楼地面工程工程量计算规则。

4、工程量计算的依据,工程量计算的步骤内容讲解第一节概述工程量计算是施工图预算编制的主要内容,同时也是进行工程估价的重要依据。

准确地计算工程量,对编制计划、财务管理以及成本计划执行情况的分析等都是十分重要的。

一、工程量计算的依据工程量是确定工程量清单、建筑工程直接费、编制施工组织设计、安排工程施工进度、编制材料供应计划、进行统计工作和实现经济核算的重要依据。

1.计算工程量的资料(1)施工图纸及设计说明书、相关图集、设计变更资料、图纸答疑、会审记录等。

(2)经审定的施工组织设计或施工方案。

(3)工程施工合同、招标文件的商务条款。

(4)工程量计算规则。

2.工程量计算的顺序(1)单位工程计算顺序。

1)按施工顺序计算法。

按施工顺序计算法是按照工程施工顺序的先后次序来计算工程量。

2)按定额顺序计算法。

按定额顺序计算工程量法就是按照计量规则中规定的分章或分部分项工程顺序来计算工程量。

(2)单个分项工程计算顺序。

1)按照顺时针方向计算法。

2)按“先横后竖、先上后下、先左后右”计算法。

3)按图纸分项编号顺序计算法。

在计算工程量时,不论采用哪种顺序方法计算,都不能有漏项少算或重复多算的现象发生。

3.工程量计算的步骤(1)根据工程内容和计量规则中规定的项目列出须计算工程量的分部分项工程。

(2)根据一定的计算顺序和计算规则列出计算式。

(3)根据施工图纸的要求确定有关数据代入计算式进行数值计算。

钢筋施工方案的工程量

钢筋施工方案的工程量

钢筋施工方案的工程量一、概述钢筋工程是指在混凝土或钢结构中为了增加其抗拉、抗弯和抗剪强度而加工或安装的钢筋的工程。

钢筋是指用钢材制成的具有一定长度和截面形状的复合材料,用于在建筑、桥梁、隧道、水利工程、机场、码头、公路等工程中增强混凝土的抗拉、抗压和抗剪性能,以提高工程的整体抗震性能和抗倾覆能力。

二、施工工程量清单1. 钢筋规格、数量和规格尺寸在进行钢筋施工前,首先需要根据设计图纸和工程需要,确定钢筋的规格、数量和规格尺寸。

根据设计要求,通过钢筋构造图纸计算钢筋的用量,并按照设计规定的钢筋规格和尺寸确定钢筋的具体型号和数量。

2. 钢筋材料清单钢筋材料清单包括钢筋、连接件和连接材料等。

钢筋材料必须具有合格证明文件,符合国家标准和设计要求。

3. 钢筋的切割、加工和成品验收钢筋的切割、加工和成品验收包括对钢筋进行切割、加工和成品验收的工作量。

4. 钢筋的焊接和热处理钢筋的焊接和热处理需要进行焊接工作,包括焊接材料和焊接工具,对焊接部位进行热处理等工作。

5. 钢筋的预埋安装钢筋的预埋安装包括对混凝土构件中的钢筋进行预埋安装的工作量,主要包括钢筋的安装、定位和固定等。

6. 钢筋的绑扎钢筋的绑扎包括对设备和材料进行检查,进行绑扎设备的调试和使用,以及对钢筋进行绑扎作业等。

7. 钢筋的验收钢筋的验收包括对钢筋的尺寸、数量、位置和质量进行验收,以确保钢筋符合设计要求和施工规范。

8. 钢筋的防腐处理和防护钢筋的防腐处理和防护包括对钢筋进行除锈、喷涂防腐涂料和进行钢筋防护等工作。

9. 其他工程量清单其他工程量清单包括钢筋施工现场的准备工作、安全防护、作业区域的清理和整理等相关工程量。

三、施工细则1. 施工前的准备工作施工前的准备工作包括对施工现场进行布置、设置作业区域、搭建施工脚手架、安装施工设备和工具等工作。

2. 施工过程的控制施工过程的控制包括对钢筋进行切割、加工和焊接等工作的控制,保证施工质量和安全。

3. 施工后的清理工作施工后的清理工作包括对施工现场的材料和设备进行清理,保持施工现场的整洁和安全。

钢筋工程量计算规则与方法

钢筋工程量计算规则与方法

钢筋工程量计算规则与方法
钢筋工程量计算规则与方法主要采用以下步骤:
1. 确定构筑物的具体设计方案,包括结构类型、尺寸和布置。

2. 根据设计方案确定钢筋的截面形状、尺寸和钢筋种类。

3. 根据需要计算的构件的具体尺寸,计算钢筋的长度和数量。

常用的计算方法包括:
- 钢筋直径:根据构件尺寸和荷载计算钢筋的直径,一般通
过临界截面计算确定直径。

- 钢筋截面积:根据荷载和构件尺寸计算钢筋的截面积,一
般通过构件的受力分析和设计规范计算确定截面积。

- 钢筋长度:根据构件的尺寸和布置,计算钢筋的长度,一
般通过构件的几何计算和布置确定长度。

4. 确定钢筋的距离和间距,根据设计规范和构件要求确定钢筋之间的距离和间距。

5. 根据计算得到的钢筋长度和数量,结合钢筋的单位长度重量,计算出钢筋的重量。

6. 根据钢筋的重量确定需采购的钢筋数量,考虑到材料的浪费率和补偿材料。

7. 按照钢筋的类型、直径、长度和数量编制钢筋工程量表,方便施工过程中的材料采购和施工安排。

需要注意的是,钢筋工程量计算过程中需要参考相关的设计规范和标准,确保计算结果符合设计和施工的要求。

另外,在实际计算过程中,可能还需要考虑其他因素,如钢筋的连接方式、预埋件的位置等。

建筑工程预算工程量计算规则

建筑工程预算工程量计算规则1. 引言建筑工程预算是确定建筑工程造价的一项重要工作。

其中,工程量计算是建筑工程预算编制的基础。

本文将介绍建筑工程预算中的工程量计算规则,包括工程量的划分方法、计算公式及其应用。

2. 工程量划分方法建筑工程量的划分方法根据不同的建筑部位和材料特点进行划分,常用的划分方法包括按照功能划分、按照部位划分和按照材料划分。

2.1 按照功能划分按照功能划分是将建筑工程按照其功能进行划分,适用于建设项目较为复杂或功能需求较为明确的情况。

常见的功能划分包括结构工程量、建筑装饰工程量、给排水工程量等。

2.2 按照部位划分按照部位划分是将建筑工程按照其不同部位进行划分,适用于建筑结构相对简单或需要对某一特定部位进行详细计算的情况。

常见的部位划分包括地基工程量、墙体工程量、屋面工程量等。

2.3 按照材料划分按照材料划分是将建筑工程按照其所使用的材料进行划分,适用于需要对材料的消耗进行详细计算的情况。

常见的材料划分包括水泥工程量、钢筋工程量、砖工程量等。

3. 工程量计算公式及应用工程量计算公式是根据建筑工程的具体情况和要求,通过对相关参数进行综合计算得出的结果。

常用的工程量计算公式包括单体工程量计算公式、总工程量计算公式和明细工程量计算公式。

单体工程量计算公式是指对建筑工程的每个单体进行量化计算的公式。

根据具体的部位、材料、形状等因素,可以采用不同的计算方法和公式。

常见的单体工程量计算公式包括单体墙体工程量计算公式、单体屋面工程量计算公式等。

3.2 总工程量计算公式总工程量计算公式是指对整个建筑工程的总量进行计算的公式。

根据工程量的划分方法和计算要求,可以采用不同的计算方法和公式。

常见的总工程量计算公式包括总建筑面积计算公式、总土方工程量计算公式等。

明细工程量计算公式是对工程量的细节进行计算的公式。

根据工程的具体要求和细节特点,可以采用不同的计算方法和公式。

常见的明细工程量计算公式包括砂浆用量计算公式、钢筋用量计算公式等。

钢筋工程量计算规则

钢筋工程量计算规则(一)钢筋工程量计算规则1、钢筋工程,应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以单位重量,以吨计算。

2、计算钢筋工程量时,设计已规定钢筋塔接长度的,按规定塔接长度计算;设计未规定塔接长度的,已包括在钢筋的损耗率之内,不另计算塔接长度。

钢筋电渣压力焊接、套筒挤压等接头,以个计算。

3、先张法预应力钢筋,按构件外形尺寸计算长度,后张法预应力钢筋按设计图规定的预应力钢筋预留孔道长度,并区别不同的锚具类型,分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力的钢筋按预留孔道长度减0.35m,螺杆另行计算。

(2)低合金钢筋一端采用徽头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算,螺杆另行计算。

(3)低合金钢筋一端采用徽头插片,另一端采用帮条锚具时,预应力钢筋增加0. 15m,两端采用帮条锚具时预应力钢筋共增加0.3m计算。

(4)低合金钢筋采用后张硅自锚时,预应力钢筋长度增加0. 35m计算。

(5)低合金钢筋或钢绞线采用JM, XM, QM型锚具孔道长度在20m以内时,预应力钢筋长度增加lm;孔道长度20m以上时预应力钢筋长度增加1.8m计算。

(6)碳素钢丝采用锥形锚具,孔道长在20m以内时,预应力钢筋长度增加lm;孔道长在20m以上时,预应力钢筋长度增加1.8m.(7)碳素钢丝两端采用镦粗头时,预应力钢丝长度增加0. 35m计算。

(二)各类钢筋计算长度的确定钢筋长度=构件图示尺寸-保护层总厚度+两端弯钩长度+(图纸注明的搭接长度、弯起钢筋斜长的增加值)式中保护层厚度、钢筋弯钩长度、钢筋搭接长度、弯起钢筋斜长的增加值以及各种类型钢筋设计长度的计算公式见以下:1、钢筋的砼保护层厚度受力钢筋的砼保护层厚度,应符合设计要求,当设计无具体要求时,不应小于受力钢筋直径,并应符合下表的要求。

钢筋的砼保护层厚度(mm)环境条件构件名称砼强度等级低于C25C25及C30高于C30室内正常环境板、墙、壳15 梁、柱25露天或室内高湿度环境板、墙、壳35 25 15 梁、柱45 35 25有垫层基础3570无垫层注:(1)轻骨料砼的钢筋的保护层厚度应符合国家现行标准《轻骨料砼结构设计规程》。

土建施工图预算编制砼及钢筋砼工程工程量计算规则

5.7.2 现浇砼工程量计算规则
• 5.7.2.5 现浇砼板
• 2、一般现浇板计算方法
• (4)伸入墙内的板头应并入板内计算;
• (5)有多种板连接时,以墙的中心线为界。
• (3、6)挑现檐浇天框沟—架—梁按和体现积浇计板算连接在一起时按有梁板计算。
(1)定义——现浇挑檐天沟与屋 面板连接在一起时,按外墙皮为 分界线;与圈梁连接在一起时, 按圈梁外皮为分界线。分界线以 外为挑檐天沟。
• 2、工程量计算方法——按水平投影面积计算
• (2)仅有一道梯口梁时
当C≤300mm时, S=B×L 当C>300mm时, S=1.08(BL-CX)
24
第25页/共36页
5.7.2 现浇砼工程量计算规则
• 5.7.2.8 现浇砼阳台、雨篷、遮阳板
• (1)计算方法——按伸出墙外的水平投影面积计算工 程量
砼工程量除另有规定外,均以图 示尺寸实际体积以m3计算。 不
输(A4-254|A4-255);
泵送——砼输送泵车(A4256),或砼输送泵(固定 泵)(A4-257));
扣除构件内钢筋、预埋铁件及墙、 管道——安拆管道及管道
板中0.3m2以内的孔洞所占体积。 摊消费(A4-258)
2
第3页/共36页
• 3、梁长的取法

断梁不断柱、断次梁不断主梁。即主、次梁与柱连接时,梁长算至柱
侧面;次梁与柱或主梁连接时,次梁长度算至柱侧面或主梁侧面。
16
第17页/共36页
5.7.2 现浇砼工程量计算规则
• 5.7.2.4 现浇砼梁
• 3、梁体积计算注意——伸入墙内的梁头应计算在梁 体积内;梁头有现浇梁垫者,其体积应并入梁内计算。

4钢筋工程工程量计算规则

编制预算时,钢筋工程量可暂按构件体积(或水平投影面积、外围面积、延长米)×钢筋含量计算,详见附录一。

结算时设计要求,无设计按下列规则计算:一、一般规则:1、钢筋工程应区别现浇构件、预制构件、加工厂预制构件、预应力构件、点焊网片等以及不同规格分别按设计展开长度(展开长度、保护层、搭接长度应符合规范规定)乘理论重量以吨计算。

2、计算钢筋工程量时,搭接长度按规范规定计算。

当梁、板(包括整板基础)直径为8以上的通筋未设计搭接位置时,预算书暂按8m一个双面电焊接头考虑,结算时应按钢筋实际定尺长度调整搭接个数,搭接方式按已审定的施工组织设计确定。

3、先张法预应力构件中的预应力和非预应力钢筋工程量应合并按设计长度计算,按预应力钢筋定额(梁、大型屋面板、F板执行直径为5外的定额,其余均执行直径为5内定额)执行。

后张法预应力钢筋与非预应力钢筋分别计算,预应力钢筋按设计图规定的预应力钢筋预留孔道长度,区别不同锚具类型分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力钢筋按预留孔道长度减350㎜,螺杆另行计算。

(2)低合金钢筋一端采用墩头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算。

(3)低合金钢筋一端采用墩头插片,另一端采用帮条锚具时,预应力钢筋增加150㎜,两端均用帮条锚具时,预应力钢筋共增加300㎜计算。

(4)低合金钢筋采用后张砼自锚时,预应力钢筋长度增加350㎜计算。

4、电渣压力焊、锥螺纹、套管挤压等接头以“个”计算。

预算书中,底板、梁暂按8m长一个接头的50﹪计算;按柱自然层每根钢筋1个接头计算。

结算时应按钢筋实际接头个数计算。

5、桩顶部破碎砼后主筋与底板钢筋焊接分别分为灌注桩、方桩(离心管桩按方桩)以桩的根数计算。

每根桩端焊接钢筋根数不调整。

6、在加工厂制作的铁件(包括办成品铁件)、已弯曲成型钢筋的场外运输按吨计算。

各种砌体内的钢筋加固分绑扎、不绑扎以吨计算。

7、砼柱中埋设的钢柱,其制作、安装应按相应的钢结构制作、安装定额执行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
