桃花山风电场试运行生产准备报告材料
风电安装安全、文明生产施工方案

风电安装安全、文明生产施工方案1、工程概况:11、1 施工范围11、2施工部署22、确保安全生产的技术组织措施22、1管理目标:22、2安全管理及保证措施32、3安全生产管理32、4现场施工安全及防护措施32、5施工用电安全43、文明施工保证措施53、1管理目标:53、2管理措施53、3 防火措施53、4 现场生产保卫64、环境目标及保证措施64、1环境保护管理目标:64、2本工程施工现场环保规章制度:64、3施工废弃料处置方法71 工程概况:湖北石首桃花山风电场位于湖北省荆州市石首市桃花山镇境内,距石首市区运输距离约25km,距荆州市运输距离约101km。
S221省道南北贯穿桃花山镇,从S221省道或桃花山镇现有县级公路可直达场区,交通便利。
湖北荆州石首桃花山风电场装机规模为49、5MW,安装24台单机容量为2000kW的风力发电机组+1台单机容量为1500kW的风力发电机组。
风电场建设一座110kV升压站变电站、3回35KV集电线路、风电场以1回110kV架空线路接入至伯牙110kV变电站。
本次吊装范围:桃花山风电场风机吊装工程(吊装套数:24台115/2000kW(轮毂高度85米)+1台93/1500机组(轮毂高度75米))。
1、1 施工范围【湖北石首桃花山】风电场【24】台【2000】kW及【1】台【1500】kW风力发电机组的机舱、塔筒、轮毂、发电机、电缆、叶片、电控柜、螺栓及风机其他附件等风机全部组件的卸货及保管看护并承担责任;高强度螺栓的复检并承担费用;低压配电柜的安装、设备包装物及支架等装车、叶轮的地面组装、塔筒内电缆(含通信)、照明灯具安装及附件调整;塔筒组对、风机机舱、发电机、叶轮等设备的吊装调整及螺栓连接力矩紧固、钢梯安装及钢梯砼底座安装(不含砼底座制作)等风机全部组件吊安装工作;风机及塔架安装、卸货施工过程中承包责任内的现场设备转运,风机塔筒等组件或因农民阻拦或因天气或因地形地势等无法卸至吊装平台时风场内的倒运及看护(二次倒运如果卸至平台周边,只用汽车吊1-2次移位即可倒运至平台上,无需平板汽车拖运时则不计取费用,若倒运必须使用平板汽车拖运时则按实际发生台班和人工计取费用);240h 运行移交生产前,已安装完成设备的看护保管并承担责任(此时间段是最后一台风机吊装完毕后两个月)。
风电场生产实习报告

一、实习目的生产实习是本专业学生的一门主要实践性课程。
是学生将理论知识同生产实践相结合的有效途径。
通过生产实习,使本专业学生学习和了解风力发电机、变电站、调度中心等电力系统知识,培养学生树立理论联系实际的工作作风,以及生产现场中将科学的理论知识加以验证、深化、巩固和充实。
并培养学生进行调查、研究、分析和解决工程实际问题的能力,为后继专业课的学习、课程设计和毕业设计打下坚实的基础。
通过生产实习,拓宽本专业学生的知识面,增加感性认识,把所学知识条理化系统化,学到从书本学不到的专业知识,激发学生向实践学习和探索的积极性,为今后的学习和将从事的技术工作打下坚实的基础。
生产实习是与课堂教学完全不同的教学方法,在教学计划中,生产实习是课堂教学的补充,生产实习区别于课堂教学。
课堂教学中,教师讲授,学生领会,而生产实习则是在教师指导下由学生自己向生产向实际学习。
通过现场的讲授、参观、座谈、讨论、分析、作业、考核等多种形式,一方面来巩固在书本上学到的理论知识,另一方面,可获得在书本上不易了解和不易学到的生产现场的实际知识,使学生在实践中得到提高和锻炼。
二、实习要求1)需提前准备实习资料收集、整理。
2)完成实习报告一份。
三、实习内容3.1 实习形式和内容①实习共为一星期,以到风电场进行参观、学习为主,我们对电厂的结构和工作原理以及电网的系统和结构有了简单地了解。
我小组进行了为其4天的生产实习,实习地点为白云华能茂明风电场,主要目的了解风电场的设备结构。
②在风电场实习时,在工作人员、工程师的亲自带领下,我们了解了风电场的各个部门和设备仪器;了解发电厂人员如何做好日常的管理工作、风电场的发电流程、了解到了设备仪器的基本工作原理、如何对设备异常、事故进行判断和处理等③通过分组跟班、工程师现场介绍,了解一线工作人员的工作情况;了解风电场的一次设备和二次设备;了解了风电场的各类监控系统;了解调度员的工作环境、使用的专业软件以及需要掌握的专业知识。
风电场工程情况报告

风电场工程情况报告风电场项目建设在各级领导和有关部门的关心支持下,在全体参建单位的共同努力下,现已完成110kV升压站土建、电气安装调试,14台风机基础施工、8台风机组设备安装、3台风机组并网发电、4台箱式变压器送电及7台风机组集电线路敷设。
升压站、风机设备陆续完成安装调试,经分批验收,现拟并网运行。
现在,我代表、开发有限公司向各位领导、专家汇报风电场工程建设情况:一、工程概况(一)工程项目组成及规模项目建设用地涉及村镇,土地现状为耕地、林地、未利用地等。
本期工程安装16台单机容量2000千瓦的风力发电机组,总装机容量为3.2万千瓦。
项目总投资约为人民币3亿元。
风机基础和升压站占地面积30.252亩,厂区新(改)建道路长度12.4公里,主要工程由风力发电机组、变电站、场内集电线路、场内交通工程和施工辅助工程等组成。
其中16台风机通过二回集电线路、35kV I段母线经一台主变接入110kV升压站。
1、本期建设的湘电XE82-2000KW型风力发电机机组共16台,总装机32MW,风机轮毂中心高度为79.375m,风轮直径为82.73m。
2、风电场内的每台风机采用一机一变(箱式变压器)形式后,采用35kV电缆敷设送往升压站及主控联合楼。
3、风电场同期建设一座升压站,内设置1台50MVA主变变压器、1个主变事故油池;35kV 及110kV 配电装置采用户内布置(其中110kV配电装置采用GIS 设备,布置在一层);35kV无功补偿系统、接地设备;站区接地网、设备接地。
(二)参建单位建设单位:福开发有限公司设计单位:设计院监理单位:监理有限公司升压站建筑、安装工程:建设公司风机基础工程:有限公司风机组安装工程:公司风机发电机厂家:有限公司升压站调试单位:建设公司风机调试单位:有限公司(三)工程形象进度1、工程形象进度1)风机基础工程完成1#-10#及12#-15#基础砼浇注施工。
2)升压站工程2012年4月10日,升压站土建验收交安。
风电场工程机组启动试运行报告

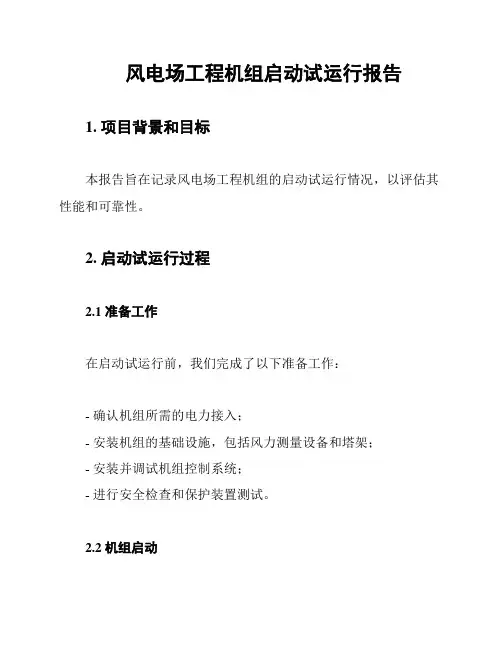

风电场工程机组启动试运行报告1. 项目背景和目标本报告旨在记录风电场工程机组的启动试运行情况,以评估其性能和可靠性。
2. 启动试运行过程2.1 准备工作在启动试运行前,我们完成了以下准备工作:- 确认机组所需的电力接入;- 安装机组的基础设施,包括风力测量设备和塔架;- 安装并调试机组控制系统;- 进行安全检查和保护装置测试。
2.2 机组启动机组启动试运行过程如下:- 步骤1:确保机组控制系统已准备就绪;- 步骤2:打开机组主开关,通电;- 步骤3:监测机组运行状态,包括转速、发电功率和振动情况;- 步骤4:检查机组运行过程中的错误报警信息,做必要的调整和维修。
3. 启动试运行结果经过启动试运行,我们得出以下结论:- 机组的启动和运行过程顺利,没有发现重大故障;- 机组的输出功率满足设计要求;- 机组的振动水平在正常范围内。
4. 风电场机组调试和优化在机组启动试运行过程中,我们也进行了一些调试和优化工作,包括:- 调整控制系统参数,以最大化机组的风能捕获效率;- 优化机组的运行模式,以适应不同的风速和风向条件;- 对机组的保护装置进行进一步测试和优化。
5. 下一步计划基于启动试运行结果和机组调试情况,我们制定了以下下一步计划:- 继续进行机组的稳定性和可靠性测试;- 进一步优化机组的控制系统和运行模式;- 完善机组的保护装置和安全系统。
6. 结论通过机组的启动试运行,我们对其性能和可靠性有了初步的评估,结果显示机组满足设计要求。
我们将继续进行测试和优化工作,以确保机组在长期运行中表现出卓越的性能和可靠性。
以上是本次风电场工程机组启动试运行报告的内容。
风电场试运行验收报告

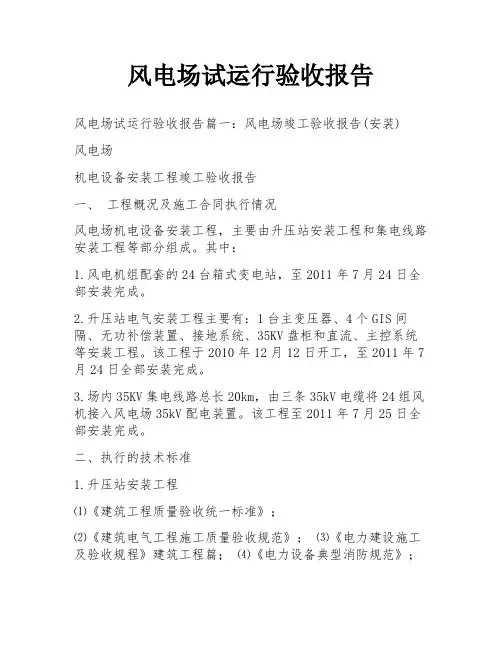

风电场试运行验收报告风电场试运行验收报告篇一:风电场竣工验收报告(安装)风电场机电设备安装工程竣工验收报告一、工程概况及施工合同执行情况风电场机电设备安装工程,主要由升压站安装工程和集电线路安装工程等部分组成。
其中:1.风电机组配套的24台箱式变电站,至2011年7月24日全部安装完成。
2.升压站电气安装工程主要有:1台主变压器、4个GIS间隔、无功补偿装置、接地系统、35KV盘柜和直流、主控系统等安装工程。
该工程于2010年12月12日开工,至2011年7月24日全部安装完成。
3.场内35KV集电线路总长20km,由三条35kV电缆将24组风机接入风电场35kV配电装置。
该工程至2011年7月25日全部安装完成。
二、执行的技术标准1.升压站安装工程⑴《建筑工程质量验收统一标准》;⑵《建筑电气工程施工质量验收规范》;⑶《电力建设施工及验收规程》建筑工程篇;⑷《电力设备典型消防规范》;⑹《电气装置安装工程高压电器施工及验收规范》;⑺《电气装置安装工程接地装置施工及验收规范》;⑻《电气装置安装工程盘柜及二次回路接线施工及验收规范》;⑼《电气装置安装工程电缆线路施工及验收规范》;⑽《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》;⑾《电气装置安装工程电气设备交接试验标准》;⑿《继电保护及安全自动装置检验条例》;⒀《电气装置安装工程质量检验及评定规程》;⒁设备技术性能说明书、电气施工设计图纸及资料、施工合同。
2.集电线路工程⑴《建筑工程质量验收统一标准》;⑵《建筑地基基础工程施工质量验收规范》;⑶《混凝土结构工程施工质量验收规程》;⑷《建筑地面工程施工质量验收规范》;⑸《建筑电气工程施工质量验收规范》;⑹《水泥混凝土路面施工及验收规范》;⑺《电力建设施工及验收规程》建筑工程篇;⑻《电气装置安装工程接地装置施工及验收规范》;⑽《电气装置安装工程质量检验及评定规程》;⑾《110-500KV架空电力线路施工及验收规程》;⑿《110-500KV架空电力线路施工质量及评定规程》;⒀《混凝土强度检验评比标准》;⒁《架空送电线路导线及避雷线液压施工工艺规程》;⒂架空电力线路勘测设计、施工图纸及其技术资料、施工合同。
【精品文档】风电场工程情况报告-优秀word范文 (5页)

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==风电场工程情况报告风电场工程情况报告风电场项目建设在各级领导和有关部门的关心支持下,在全体参建单位的共同努力下,现已完成110kV升压站土建、电气安装调试,14台风机基础施工、8台风机组设备安装、3台风机组并网发电、4台箱式变压器送电及7台风机组集电线路敷设。
升压站、风机设备陆续完成安装调试,经分批验收,现拟并网运行。
现在,我代表、开发有限公司向各位领导、专家汇报风电场工程建设情况:一、工程概况(一)工程项目组成及规模项目建设用地涉及村镇,土地现状为耕地、林地、未利用地等。
本期工程安装16台单机容量201X千瓦的风力发电机组,总装机容量为3.2万千瓦。
项目总投资约为人民币3亿元。
风机基础和升压站占地面积30.252亩,厂区新(改)建道路长度12.4公里,主要工程由风力发电机组、变电站、场内集电线路、场内交通工程和施工辅助工程等组成。
其中16台风机通过二回集电线路、35kV I段母线经一台主变接入110kV升压站。
1、本期建设的湘电XE82-201XKW型风力发电机机组共16台,总装机32MW,风机轮毂中心高度为79.375m,风轮直径为82.73m。
2、风电场内的每台风机采用一机一变(箱式变压器)形式后,采用35kV电缆敷设送往升压站及主控联合楼。
3、风电场同期建设一座升压站,内设置1台50MVA主变变压器、1个主变事故油池;35kV 及110kV 配电装置采用户内布置(其中110kV配电装置采用GIS 设备,布置在一层);35kV无功补偿系统、接地设备;站区接地网、设备接地。
(二)参建单位建设单位:福开发有限公司设计单位:设计院监理单位:监理有限公司升压站建筑、安装工程:建设公司风机基础工程:有限公司风机组安装工程:公司风机发电机厂家:有限公司升压站调试单位:建设公司风机调试单位:有限公司(三)工程形象进度1、工程形象进度1)风机基础工程完成1#-10#及12#-15#基础砼浇注施工。
风电场生产准备

风电场的生产准备
风电场的生产准备工作包括以下几个步骤:
1. 场地选择和评估:选择适合建设风电场的场地,考虑地理位置、地形地貌、风能资源等因素,以确保风能的充足和稳定。
同时,进行风能资源评估,通过测风塔和其他仪器设备收集风能数据,以便后续的风电机组选择和布局。
2. 环境影响评价和相关审批手续:进行详细的环境影响评价,评估风电项目对土地、水资源、野生动植物等方面的影响,并提出相应的措施进行减缓或修复。
同时,还需要按照国家相关规定,进行环境保护和用地审批手续,确保项目合法合规。
3. 人员配置:风电场一般需要配置场长、副场长、主值、运行人员和维护人员等。
具体人员数量可能会因风电场规模而有所不同。
4. 岗位培训:风电场的生产人员需要经过安全教育、岗位技术培训、风电的专业基础知识培训,并取得相关合格证后方可上岗工作。
特种作业人员还需要经过国家规定的专业培训,并持证上岗。
培训内容主要包括调度规程、运行规程、安全规程、电气设备、工具使用及注意事项等。
5. 管理制度建立:在风电场开始设备安装前,生产人员需要进入风电场实习,并在设备安装过程中全程跟踪,熟悉设备
情况。
由运行维护部组织生产人员编制安全生产规章制度。
以上是风电场生产准备的主要步骤,仅供参考,具体操作可能会因实际情况而有所不同。
风电场施工准备

总则一.风力发电机组的特点以风能为动力的发电设备,称为风力发电机组。
装有两台以上并网型风力发电机组的发电站称为风力发电场。
单台风力发电机组有四大特点:大型机电设备,钢结构高塔组立,小型DCS控制系统,大体积混凝土基础。
二.风电场的建设程序根据我国建设程序规定和各地实施风电场建设的经验,风电场各阶段的工作内容,按先后顺序排列大致如下:1.根据气象资料,制定风电场开发方案并初选厂址。
2.在初选厂址地域安装测风塔,采集不少于一年的风能资源资料,对风能资源进行分析评估。
3.编报风电场项目建议书。
4.项目建议书批复后,选定有资质的设计单位或工程咨询单位进行风电场项目可行性研究,编报可行性研究报告。
5.成立风电场项目公司或筹建机构。
6.报批电价。
7.签上网协议。
8.筹措建设资金。
9.选定风电场项目建设单位。
10.现场勘测,微观选址,进行封电厂设计。
11.监理招标,签订委托监理合同。
12.采购招标,签订各类采购合同。
13.施工招标,签订施工合同。
14.塔架制造招标,签订塔架制造合同。
15.签订风力发电机组及塔架设备监造合同。
16.进行施工准备,办理工程质量监督手续,报批开工报告或职工许可证。
17.设备到货验收及风电场工程施工。
18.设备调试。
19.试运行。
20.竣工验收。
21.风电场投入商业化运行。
22.风电场工程总结,后评价。
三.本大纲的内容及范围本大纲的内容涉及风电场建设程序中的第16,17,18,19,20条的内容。
对工程实体质量,设备质量及运行性能做出综合评价。
风电场施工准备一.施工准备工作的内容1. 施工前的考察:施工前到有关风电场,风电机组制造单位,进行考察和技术交流。
2.熟悉施工环境:风力发电项目施工点比较分散,每台风机的施工时间比较短,大型机械的转移十分频繁,合理的安排每台风机的施工顺序和机械转移路线直接影响施工工期。
3.对施工图和设备资料进行审查:在工程正式开工前进行施工图和风机技术说明书等资料的会审,发现问题后会同监理单位及时与设计单位,制造厂家联系解决。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
桃花山风电场试运行生产准备报告
1、接入系统情况简介
桃花山风电场一期共安装25台由南车株洲电力机车研究所风电事业部WT2000/D110风力发电机组,风机轮毂高度85米,叶片直径110米,总装机容量49.65MW。
风电场25台机组出口电压均为0.69kV,配套选用25台箱式变压器(简称箱式变)进行升压,风电机组与箱式变的接线方式采用一机一变的单元接线方式。
箱式变高压侧选用35kV电压等级,采用35kV地埋电缆输送电能,风力发电机组发出的电量通过3回35kV集电线路汇聚至35kV配电室,#1集电线路连接#1~#4、#21~#25风机,#2集电线路连接#8~#15风机,#3集电线路连接#5~#7、#16~#20风机。
3回集电线路汇聚至35kVⅠ母线后经过一台37/37/115kV,容量为80000kVA的#1主变升压后接入110kV护许T桃线并入系统。
2、生产准备情况
2.1 基本情况
桃花山风电场于2013年11月17日受电,2013年11月30日首批2台风机正式并网发电,2015年3月5日完成所有风机的投产并网工作,累计运行520天。
2.2 生产管理及组织机构的设置
为使风电场顺利投产,尽快达到安全、经济、满发的目标,我们严格按照省电力质监中心站《风电场整套启动试运前质量监督检查大纲》的要求,在工程进入机电安装后就按规定明确了风电场组织机构,按规定配备了生产运行维护人员。
为加强风电场的规管理,全面落实安全生产责任制,风电场编制了各个岗位
的职权和责任并逐步开展了生产准备工作。
组织机构框架图及生产运行人员岗位如下:
桃花山风电场组织机构框架图
生产人员岗位情况表
2.3 岗位职责
(1)风场负责人职责
负责风电场的安全经济稳定运行、电力营销、设备管理、运行维护、技术改造、后勤管理、安全保卫以及公司领导安排的其它各项工作。
(2)运维值长职责
负责当值期间的安全生产和运行及设备维护的管理工作,是当值期间安全生产第一责任人;掌握风电场设备运行状况和当值期间系统运行方式并落实做好交接班工作;服从调度指挥,接受调度命令;负责倒闸操作票的审核和倒闸操作时的监护工作;负责当值期间的生产统计工作,保证统计信息准确、及时。
厂长安排的其他工作。
(3)运维人员职责
认真做好本值的安全文明生产,掌握风电场生产设备运行状况和当值期间系统运行方式;协助值长做好本值的工作,根据调度命令,填写倒闸操作票,倒闸操作时担任操作人;协助做好设备巡检、维护和抢修工作。
(4)库房管理员职责
负责备品配件、仪器工具、设备台帐的管理工作,负责仓库工器具的清点、
备品配件的增补和上报工作。
(5)兼职安全总监职责
负责风电场安全监督和管理。
协助厂长编写安全管理制度与技术措施,督促员工遵章办事;检查全场安全生产情况;执行厂部安全培训计划,并安排全场员工安全培训;组织、编写应急预案,组织进行应急演练并修订预案,编写安全事故报告;负责全场员工安全考核。
2.4 生产准备工作
2.4.1 各项规程及生产管理制度的编制
为确保风电场投入生产后的各项工作安全、有序、高效进行,组织编写了《桃花山电厂运行规程》、《桃花山电厂消防、生活水系统运行规程》及桃花山风电场安全管理制度、基本生产管理制度、巡回检查制度、防误闭锁装置运行管理制度、操作监护制度、交接班管理制度、停送电管理制度、电气倒闸操作规定等。
特别是对“两票三制”和设备缺陷管理制度进行了重点讨论和学习。
2.4.2安全生产各项应急预案编制
为了贯彻“安全第一、预防为主、综合治理”的方针,进一步规风电场应急救援管理,做好应急准备及响应,提高人员处理突发事故的能力。
编制了《安全生产突发事件综合应急预案》、《重大火灾事故应急预案》、《重大人身伤亡事故应急预案》、《重大交通事故应急预案》、《雨雪冰冻自然灾害应急预案》、《地震灾害应急预案》、《触电人身伤亡应急预案》、《防雷击事故应急预案》、《防风、防雨应急预案》等。
2.4.3生产技术管理
(1)图纸、技术资料的准备
为了能够深入、细致、全面地了解发电设备、系统以及建筑物、地下设施的情况,正确指导操作和维修,风电场收集整理了《电气设计施工详图》、《风机设计、运用文件》、《风机设计图纸》、部分设备技术说明书及作业指导书等。
(2)各类记录表格的准备
为了准确了解设备运行状况,科学指导生产,在风电场投产前,编制了运行值班日志、调度命令记录、设备缺陷管理记录、运行设备缺陷处理记录、运行交接班记录、110kV变电站设备巡视簿、工作票登记簿、操作票登记簿、紧急解锁钥匙使用登记等。
在风电场投产后进一步完善了风电场缺陷统计运维档案综合记录、月度电量统计、风电机组月度电量统计及大值轮换交接班记录等,编制了运营月报、安全生产月报、设备运行分析月报、风机运行月报,对设备运行中的异常、障碍、事故等进行了统计分析。
2.4.4生产物质保证
(1)仪器、仪表、工具的准备
为了保证检修维护工作的安全顺利进行,风电场购置了必要的安全维护工具及仪器仪表,清单如下:
表2.4-1 安全工器具清单
表2.4-2 维护工具清单(不包括厂家提供的专用工具)
除以上安全工器具、维护工具外,还将补充以下工具,详见表2.4-3。
表2.4-3 将补充的工器具
(2)备品配件的准备
为了及时消除设备缺陷,有效防止事故发生和加速事故抢修进度,按照电力工业生产的特点,对消耗性备品备件进行了部分储备,但仍应加大对易损元器件的储备力度。
2.4.5生产人员准备
风力发电技术专业性强、设备自动化水平高,为了确保风电场的顺利投产以及投产后的长期稳定运行,对运行维护人员有针对性的进行了培训工作,包括桃花山风电场规章制度的学习、《国家电网公司电力安全工作规程》(电气部分)、风机制造厂学习、升压站电气设备技术性能的培训、调度受令资格培训及工程实践培训学习;根据工程施工进度,安排运行维护人员参与了升压站电气设备的安装调试及试验,熟悉了本站电气设备的技术参数、设备性能和操作方式,参与风机安装调试,全过程工作学习风机故障处理,为后期运行维护工作积累了经验,运行人员现已具备上岗条件,在机组250小时试运后能胜任设备的管理与维护工作。
2.4.6存在的问题及解决措施
2.4.6.1存在的问题
(1)运行维护人员年轻,经验不足,仍需要加强学习。
(2)备品配件准备不充分,需要在运行过程中逐渐完善。
(3)部分消缺工作未完成(详见表2.4-5 缺陷汇总表)。
表2.4-5 缺陷汇总表
2.4.6.2解决措施
(1)以一专多能复合型人才的要求为基点,对生产运行人员进行全面的培训。
(2)在风机的调试及故障处理过程中,应该以我方人员为主,培养我方人员的动手能力,为风机质保期结束后作技术准备,避免质保过后对风机维护工作处于被动。
(3)生产运行维护人员应配备充足并适当配备有经验的专业技术人才,这样才能有效的推进工作。
(4)进行全面消缺。
3、小结
桃花山风电场调试试运行一年多来运行状态平稳,未发生因运行操作原因导
致的设备损坏及人身伤害安全问题。
运行维护管理机构已就绪,人员已具备正常运行及处理一般故障的能力,升压站设备、房间的标示标牌及安全及时标志牌已及时悬挂,相关方对主要缺陷进行消缺后,基本具备接收生产管理的条件。
桃花山风电场
2015年4月21日。
