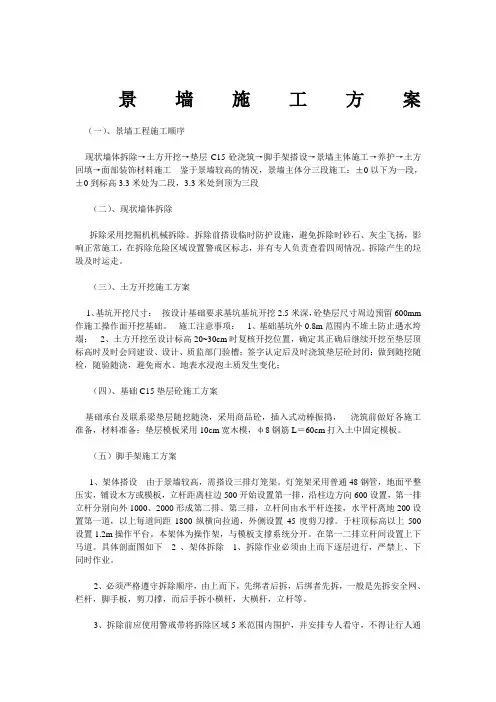

景墙施工方案
景墙施工方案
(一)、景墙工程施工顺序
现状墙体拆除→土方开挖→垫层C15砼浇筑→脚手架搭设→景墙主体施工→养护→土方回填→面部装饰材料施工
鉴于景墙较高的情况,景墙主体分三段施工:±0以下为一段,±0到标高3.3米处为二段,3.3米处到顶为三段
(二)、现状墙体拆除
拆除采用挖掘机机械拆除。
拆除前搭设临时防护设施,避免拆除时砂石、灰尘飞扬,影响正常施工,在拆除危险区域设置警戒区标志,并有专人负责查看四周情况。
拆除产生的垃圾及时运走。
(三)、土方开挖施工方案
(四)1、基坑开挖尺寸:
(五)按设计基础要求基坑基坑开挖2.5米深,砼垫层尺寸周边预留600mm作施工操作面开挖基础。
(六)施工注意事项:
(七)1、基础基坑外0.8m范围内不堆土防止遇水垮塌;
(八)2、土方开挖至设计标高20~30cm时复核开挖位置,确定其正确后继续开挖至垫层顶标高时及时会同建设、设计、质监部门验槽;签字认定后及时浇筑垫层砼封闭;做到随挖随检,随验随浇,避免雨水、地表水浸泡土质发生变化;
(九)(四)、基础C15垫层砼施工方案
(十)基础承台及联系梁垫层随挖随浇,采用商品砼,插入式动棒振捣,浇筑前做好各施工准备,材料准备;垫层模板采用10cm 宽木模,φ8钢筋L=60cm打入土中固定模板。
(五)脚手架施工方案
1、架体搭设
由于景墙较高,需搭设三排灯笼架。
灯笼架采用普通48钢管,地面平整压实,铺设木方或模板,立杆距离柱边500开始设置第一排,沿柱边方向600设置,第一排立杆分别向外1000、2000形成第二排、第三排,立杆间由水平杆连接,水平杆离地200设置第一道,以上每道间距1800纵横向拉通,外侧设置45度剪刀撑。
于柱顶标高以上500设置1.2m操作平台。
本架体为操作架,与模板支撑系统分开。
在第一二排立杆间设置上下马道。
具体剖面图如下
2 、架体拆除
1、拆除作业必须由上而下逐层进行,严禁上、下同时作业。
2、必须严格遵守拆除顺序,由上而下,先绑者后拆,后绑者先拆,一般是先拆安全网、栏杆,脚手板,剪刀撑,而后手拆小横杆,大横杆,立杆等。
3、拆除前应使用警戒带将拆除区域5米范围内围护,并安排专人看守,不得让行人通过。
有专人指挥,上呼下应,左右协作,当拧开与另一人有关的扣件时,应提醒对方。
拆除的材料必须用麻绳绑紧下放,不允许乱抛乱丢。
5、拆除作业时的高空作业人员,必须戴好安全帽,系好安全带,扎裹腿,穿软底鞋。
(六)、景墙主体模板施工方案
1、模板采用组合钢模板并尽量使用大规格钢模板施工,局
部连接处采用木模板,模板配制根据施工现场不同基础的设计尺寸,选定相应不同规格、模数的钢模;局部采用5cm厚木模,以确保基础外观尺寸;基础上部预留柱采用钢管箍固定;
2、模板的安装顺序:竖直方向由下至上,水平方向由两端向中间进行;
3、为保证模板的刚度及强度,模板背楞采用φ48钢管脚手管支撑,φ12钩头螺栓固定;
4、模板施工细部处理按以下方式进行:
a、基础承台转角处设连结角模、阳角转角模,以保证模板支撑系统的整体性和结构设计截面尺寸;
b、模板之间短边连结处U形卡不低于两扣(在顶角呈现外八字形卡牢),长边U型卡连结间距不大于300;
c、模板与砼接触面在支模前均打扫干净、满刷隔离剂;
d、为保证构件棱角完整,在砼浇筑完毕后第二天拆模;
e、模板安装检验评定标准
(七)、景墙主体钢筋施工方案
1、钢筋材料购置
由于本工程钢筋使用量不大的特点,钢筋采用放样员放样,配料工长下料,钢筋加工厂加工,加工好的成品钢筋直接进场的方法,以缩短施工周期。
钢筋加工后的形状尺寸,规格、搭接、锚固等符合设计及规范要求,钢筋表面洁净无损伤、无油渍和铁锈、漆渍等;
2、钢筋的安装
底板钢筋采用人工绑扎的方式安装;底板钢筋网四周两行钢筋交叉点每点绑扎,中间部位间隔交错绑扎,相邻绑扎点铁丝扣成八字型,以免网片因顺峰绑扎变形;柱插筋“L”形脚放在钢筋网片上,电焊点牢;承台口柱插筋用扎丝在钢管箍上绑牢,防止砼浇筑时跑位。
钢筋保护层垫块采用50×50mm2砂浆预制,按规范规定布置;砼浇筑时派专人守护,避免钢筋变形、移位;
(八)、景墙主体砼施工方案
本工程砼施工全部采用商品砼,采用插入式振动器振捣。
浇筑砼前检查模板、支架钢筋、预埋件等达到设计和规范要求,砼浇筑期间,掌握天气变化情况,避免雷雨天浇筑砼;浇筑过程中准备水泵、塑料布、雨披以防雨;浇筑砼时,砼自由倾落高度不大于
2m;振动器操作做到“快插慢拔”,防止发生分层、离析现象;控制振捣时间,一般每点振捣时间20-30S,当砼表面不出现气泡,泛出灰浆时停止振捣;振动棒插点间隔30-40cm均匀交错插入,按次序移动,以防止漏振,振动棒与模板的距离不大于15厘米,避免碰撞钢筋、模板;砼浇筑完后,小木锤轻敲模板,检查砼浇捣密实度,杜绝蜂窝麻面及狗洞的出现;对基础底板施工时,及时振捣,避免超出砼初凝时出现蜂窝、麻面现象。
砼养护:注意掌握养护时间,塑性砼灰浇筑后1-2小时左右,或轻轻用指压无印痕时开始养护,新浇注的砼养护采用二层新薄膜。
砼浇筑成型后,注意后期养护温度和湿度,防止水份散失过快造成砼
内外不均匀收缩,引起砼表面开裂。
(九)、土方回填施工方案
基坑-500mm到-2.5米回填土采用2:8灰土,其余部位素土回填。
人工分层回填并夯实,人工夯实每层厚度不得大于250mm。
用铁锹整平,再使用打夯机夯实,每层夯实遍数一般不得少于4遍,并且随压随整平,留踏步槎的部位适当增加压实
(十)、面部装饰材料施工
1、砌筑毛石必须有专业人员安排施工,施工人员具有专业技术和技能的人进行砌筑,管理人员每天把砌筑毛石的质量和人员安排到位,已经做好的防水毯不能破环,以防漏水,在砌筑时尽量不要用小块石料。
石料不成形的不要用,有棱角不对的地方一定用铁锤砸掉,毛石砌筑在外观上基本平行、自然。
2、毛石砌体根据施工图纸及技术人员常规做法水泥砂浆砌筑进行施工,毛石砌体的水泥配比1:3水泥砂浆搅拌均匀。
3、毛石砌体前基础防止出现墙体下沉应按以上1至6项做法,挂平行线、砌筑时把石材表面平整部分面向外面,砌筑时毛石与毛石之间的缝隙一定要用水泥砂浆填实,不能留有缝隙,毛石缝砌筑保留基本一致,用水泥砂浆均匀勾缝。
砌体压顶石放置超出毛石砌体50mm的檐口。
4、完成后砌体表面平整,毛石排列整齐均匀,按期进行石材养护,确保砌体工程质量。
干挂毛石
1、墙体固定连接件及竖向龙骨
2、按石材板高度安装配套不锈钢挂件
3、干挂80或150厚黄色系毛石,并用硅酮密封胶填缝。
不锈钢白色烤漆LOGO由专业厂家定制,并由专业厂家进行安装。
景观工程墙面施工方案(3篇)
第1篇一、工程概述本景观工程墙面施工方案适用于各类景观墙面,包括室外墙面、景墙、水池壁、假山等。
本方案旨在确保墙面施工质量,提高景观效果,满足使用功能,实现环保节能。
二、施工准备1. 材料准备:根据设计要求,准备好各类墙面材料,如砖、石材、混凝土、装饰板等,确保材料质量符合国家标准。
2. 工具准备:准备好施工所需的各类工具,如切割机、钻机、磨光机、水准仪、水平尺、钢卷尺、线锤等。
3. 人员准备:组织专业施工队伍,进行技术交底,明确施工工艺和质量要求。
三、施工工艺1. 基层处理:对墙面进行清理,清除浮尘、油污、杂物等,确保墙面干净、平整。
2. 放线定位:根据设计图纸,确定墙面尺寸、造型、线条等,放线定位,确保施工精度。
3. 材料切割:根据设计要求,对墙面材料进行切割,确保尺寸准确、形状规整。
4. 预埋件安装:对预埋件进行定位、钻孔、固定,确保预埋件牢固、平整。
5. 材料粘贴或安装:a. 砖墙施工:按照设计要求,将砖块粘贴在墙面上,确保砖块平整、垂直、对齐。
b. 石材墙施工:将石材安装于墙面上,确保石材平整、垂直、对齐,缝隙均匀。
c. 混凝土墙施工:按照设计要求,浇筑混凝土,确保墙面平整、垂直、无裂缝。
d. 装饰板墙施工:将装饰板安装于墙面上,确保装饰板平整、垂直、对齐。
6. 表面处理:对墙面进行磨光、清洗、涂刷等表面处理,确保墙面美观、耐用。
7. 防水处理:对墙面进行防水处理,确保墙面不渗水、不漏水。
8. 质量检测:对墙面进行质量检测,确保墙面施工质量符合国家标准。
四、施工注意事项1. 施工过程中,严格控制材料质量,确保墙面材料符合设计要求。
2. 施工过程中,严格控制施工工艺,确保墙面施工质量。
3. 施工过程中,注意安全防护,防止意外事故发生。
4. 施工过程中,做好施工记录,确保施工过程可追溯。
五、施工进度安排根据工程规模和施工条件,制定合理的施工进度计划,确保工程按时完成。
六、质量保证措施1. 建立健全质量管理体系,明确质量责任,加强过程控制。
景墙施工方案
景墙施工方案(一)、景墙工程施工顺序现状墙体拆除→土方开挖→垫层C15砼浇筑→脚手架搭设→景墙主体施工→养护→土方回填→面部装饰材料施工鉴于景墙较高的情况,景墙主体分三段施工:±0以下为一段,±0到标高3.3米处为二段,3.3米处到顶为三段(二)、现状墙体拆除拆除采用挖掘机机械拆除。
拆除前搭设临时防护设施,避免拆除时砂石、灰尘飞扬,影响正常施工,在拆除危险区域设置警戒区标志,并有专人负责查看四周情况。
拆除产生的垃圾及时运走。
(三)、土方开挖施工方案1、基坑开挖尺寸:按设计基础要求基坑基坑开挖2.5米深,砼垫层尺寸周边预留600mm 作施工操作面开挖基础。
施工注意事项:1、基础基坑外0.8m范围内不堆土防止遇水垮塌;2、土方开挖至设计标高20~30cm时复核开挖位置,确定其正确后继续开挖至垫层顶标高时及时会同建设、设计、质监部门验槽;签字认定后及时浇筑垫层砼封闭;做到随挖随检,随验随浇,避免雨水、地表水浸泡土质发生变化;(四)、基础C15垫层砼施工方案基础承台及联系梁垫层随挖随浇,采用商品砼,插入式动棒振捣,浇筑前做好各施工准备,材料准备;垫层模板采用10cm宽木模,φ8钢筋L=60cm打入土中固定模板。
(五)脚手架施工方案1、架体搭设由于景墙较高,需搭设三排灯笼架。
灯笼架采用普通48钢管,地面平整压实,铺设木方或模板,立杆距离柱边500开始设置第一排,沿柱边方向600设置,第一排立杆分别向外1000、2000形成第二排、第三排,立杆间由水平杆连接,水平杆离地200设置第一道,以上每道间距1800纵横向拉通,外侧设置45度剪刀撑。
于柱顶标高以上500设置1.2m操作平台。
本架体为操作架,与模板支撑系统分开。
在第一二排立杆间设置上下马道。
具体剖面图如下 2 、架体拆除1、拆除作业必须由上而下逐层进行,严禁上、下同时作业。
2、必须严格遵守拆除顺序,由上而下,先绑者后拆,后绑者先拆,一般是先拆安全网、栏杆,脚手板,剪刀撑,而后手拆小横杆,大横杆,立杆等。
景墙工程项目施工方案
景墙工程项目施工方案1. 项目背景景墙工程是指在景观设计中用以烘托景观、美化环境的立体工程,一般应用于广场、公园、商业街等公共场所,是城市景观设计的重要组成部分。
目前,城市建设与更新迭代的速度加快,对景观设计提出了更高的要求。
景墙工程作为城市景观的重要一环,其规划、设计与施工也更加注重细节和精致化。
因此,本项目将景墙工程作为研究对象,从实际应用出发,全面探讨景墙工程的规划与实施,提高景墙工程的设计水平和施工质量。
2. 项目目标本项目旨在通过对景墙工程的规划、设计和施工进行深入研究,形成一套科学、合理、实用的景墙工程施工方案,以期能够提高景墙工程的设计水平和施工质量,为城市公共场所的景观设计与建设提供有力支持。
3. 项目内容3.1 需求分析通过前期对景墙工程的调研和分析,了解了市场对景墙工程的需求情况。
一方面,随着城市建设的不断发展,景墙工程需求量不断增加;另一方面,景墙工程在施工过程中存在许多技术难题,需要寻找解决方案。
因此,本项目旨在满足市场需求,解决景墙工程中的技术难题,提高景墙工程的设计水平和施工质量。
3.2 技术路线在项目实施中,我们将采取以下技术路线:1)规划设计:通过对环境与场地的分析,确定景墙工程的作用与风格,为后续施工打下良好基础。
2)材料选用:选择高质量、环保的材料,并在设计时做好材料的应用分析,以提高景墙工程的使用寿命。
3)施工工艺:采用新型施工工艺,提高施工效率,降低施工成本,确保施工质量。
4)工程验收:严格按照工程验收标准,确保景墙工程的设计水平和施工质量,达到预期效果。
3.3 项目实施在项目实施中,将按照以下步骤进行:1)确定项目需求:充分了解客户对景墙工程的需求,明确设计要求。
2)制定方案:根据实际情况,设计出合理的景墙工程施工方案,包括材料、工艺、预算等内容。
3)施工执行:按照方案要求,组织施工队伍进行景墙工程的施工,全程监督施工过程,确保施工质量。
4)验收交付:完成景墙工程的施工后,进行工程验收,确保工程质量和效果,最终交付客户。
景墙与彩色喷涂施工方案
景墙与彩色喷涂施工方案一、景墙工程施工顺序在进行景墙施工前,首先要明确整个工程的施工顺序,确保施工过程的顺利进行。
通常,景墙工程的施工顺序为:现场勘查→现状墙体拆除→土方开挖与浇筑→脚手架搭设与施工→景墙主体分段施工→养护与土方回填→面部装饰材料施工→彩色喷涂施工。
二、现状墙体拆除在进行新景墙施工之前,需对原有墙体进行拆除。
拆除过程中要注意安全,防止墙体倒塌或碎片飞溅伤人。
拆除完成后,要对现场进行清理,确保无杂物遗留。
三、土方开挖与浇筑根据景墙设计图纸,进行土方开挖。
开挖过程中要注意保护周边结构,防止开挖过深或过浅。
浇筑时要保证混凝土的质量,确保浇筑均匀、密实。
四、脚手架搭设与施工为确保施工人员的安全和施工质量的稳定,需在景墙施工区域搭设脚手架。
脚手架的搭设要符合安全规范,确保稳固可靠。
在施工过程中,脚手架要定期进行检查和维护,确保其始终处于安全状态。
五、景墙主体分段施工根据景墙的设计和结构特点,将景墙主体分为若干段进行施工。
每段的施工要严格按照设计图纸和规范进行,确保施工质量。
施工完成后,要进行质量检查,确保每段景墙都符合设计要求。
六、养护与土方回填景墙主体施工完成后,要进行养护。
养护期间要保持景墙表面的湿润,防止混凝土干裂。
养护期结束后,进行土方回填。
回填土要均匀、密实,确保回填后的地面平整、无沉降。
七、面部装饰材料施工在景墙主体施工完成后,要进行面部装饰材料的施工。
根据设计要求选择合适的装饰材料,如石材、瓷砖等。
施工过程中要保证材料的平整度和粘贴质量,确保装饰效果美观。
八、彩色喷涂施工准备在进行彩色喷涂施工前,要做好充分的准备工作。
首先要选择合适的喷涂设备和涂料,确保喷涂质量和效果。
其次要对施工区域进行清理和防护,防止喷涂过程中杂物飞溅或涂料污染周边环境。
九、表面准备与底漆涂刷在彩色喷涂施工前,要对景墙表面进行处理。
清除表面的油污、灰尘等杂质,保持表面的干燥和清洁。
然后进行底漆涂刷。
底漆的涂刷要均匀、无遗漏,以增强涂料的附着力和防腐蚀性。
景墙施工方案
景墙施工方案1. 引言景墙作为一种常见的装饰墙,常用于景观园林、城市公共空间以及建筑物的室内外装饰中。
其独特的设计和施工方法可以为环境增添美感,提升人们的观赏体验。
本文将介绍景墙施工方案的主要步骤和注意事项。
2. 景墙施工步骤2.1 准备工作在开始施工之前,需要进行一系列的准备工作。
首先,要确定景墙的设计图纸和样板,并确定所需材料和工具。
2.2 建造墙体第一步是建造景墙的墙体。
这一步骤包括土地准备、基础施工、墙体搭建等。
具体步骤如下: - 清理和平整土地,确保土壤坚实且平整。
- 根据设计要求,施工场地提前进行标注。
- 建造墙体基础,通常采用混凝土浇筑的方式。
- 墙体搭建,可以选择传统的砖石施工或者轻质墙体材料等。
2.3 进行装饰景墙的装饰是增加其艺术价值和观赏性的重要环节。
根据设计要求,可以选择不同的装饰材料和方法进行施工,如下: - 砖石装饰:使用不同颜色、形状和尺寸的砖块进行拼贴,营造出独特的纹理和图案。
- 壁画绘制:利用墙面进行绘画,创造出丰富多样的图案和色彩。
- 植物装饰:在景墙上安装植物,增加生态氛围和自然感。
2.4 防水处理为了保证景墙的使用寿命和质量,防水处理是必不可少的。
具体步骤如下: - 清洁墙面,确保表面干燥和整洁。
- 使用专业的防水材料进行处理,如防水涂料、防水膜等。
- 注意施工工艺和涂料使用方法,确保涂层均匀和防水效果好。
2.5 进行保养施工完成后,景墙需要进行定期的保养和维护,以保持其良好的状态和功能。
一般的保养方法包括: - 清洁墙面,定期清除杂物和污渍。
- 定期检查并修复损坏的部分,确保景墙的完整性。
- 定期涂抹保护性涂料,延长景墙的使用寿命。
3. 注意事项在景墙施工过程中,还需要注意以下事项:3.1 安全施工现场应遵循相关安全规定,确保工人和周边人员的安全。
必要时,应设置围挡或指示牌进行警示。
3.2 材料选用根据景墙的设计要求,选择适合的装饰材料和防水材料。
景墙工程施工方案及工艺方法
景墙工程施工方案及工艺方法(一)施工准备:1、熟悉并审查施工图纸和相关资料。
2、做好施工物质准备,包括土建材料准备、构件和制品加工准备、园林施工机具准备。
3、施工前对各单位进行资质审查。
施工项目管理人员应是有实际工作的专业人员;有能进行现场施工指导的专业技术人员;各种工种应有熟练的技术工人,并应在进场前进行有关的入场准备。
4、按照平面图要求,进行施工现场的控制网测量。
5、做好“四通一清”,确保现场水通、XXX、道路通畅、通信通畅和场地清理。
6、做好材料采购、加工和订购,以及施工机具租凭。
7、安装调试施工机具和组织材料进场。
8、制定好施工准备的工作计划以更好落实各项施工准备。
(二)施工工艺流程:1、景墙施工流程:定点放线——开挖基槽,并夯实——铺垫层,浇筑C15基础——下预埋件——透水路缘安装,白色卵石填充——L50*5角铁安装——耐候板整体安装(三)主要施工方法:1、定点放线:按照场内景墙平面位置测量放出基准点。
按照网格图放置100×100mm网格控制线。
根据图纸尺寸放线景墙位置尺寸。
2、开挖基槽与土方开挖:因开挖面积较小,XXX采用人工开挖。
开挖同时进行余土清理,并严格按照设计夯实度要求进行整平夯实。
3、基坑回填:回填前,必须对管线埋设彻底检查并验收后,方可回填土。
4、景墙基础施工:按照要求开挖基槽及夯实后进行C15混凝土浇筑,基础支护采用木模一次支护成型。
严格控制原材料质量,主如果砂石料的级配,含泥量及水泥质量,严格控制坍落度在10~12cm之间,确保混凝土浇捣质量。
混凝土浇筑完进行预埋件安装加固,加固过程当中应包管预埋的垂直度、平整度偏差均不大于3mm,程度标高偏差不大于10mm,预埋件与设计偏差不大于20mm,预埋件尺寸位置吻合设计要求。
5、景墙墙身施工:景墙墙身为耐候板团体造型,该造型需要向厂家定制进行安装,产品严格安装设计要求,包管质量,而且安装要求高,误差在10mm以内。
景墙施工方案
景墙施工方案(一)、景墙工程施工顺序现状墙体拆除-土方开挖-垫层C15砼浇筑-脚手架搭设f景墙主体施工f养护f土方回填f面部装饰材料施工鉴于景墙较高的情况,景墙主体分三段施工:土0以下为一段,土0到标高3.3米处为二段,3.3米处到顶为三段(二)、现状墙体拆除拆除采用挖掘机机械拆除。
拆除前搭设临时防护设施,避免拆除时砂石、灰尘飞扬,影响正常施工,在拆除危险区域设置警戒区标志,并有专人负责查看四周情况。
拆除产生的垃圾及时(三)、土方开挖施工方案1、基坑开挖尺寸:按设计基础要求基坑基坑开挖 2.5米深,砼垫层尺寸周边预留600mm乍施工操作面开挖基础。
施工注意事项:1、基础基坑外0.8m范围内不堆土防止遇水垮塌;2、土方开挖至设计标高20〜30c m时复核开挖位置,确定其正确后继续开挖至垫层顶标高时及时会同建设、设计、质监部门验槽; 签字认定后及时浇筑垫层砼封闭;做到随挖随检,随验随浇,避免雨水、地表水浸泡土质发生变化;(四)、基础C15垫层砼施工方案基础承台及联系梁垫层随挖随浇,采用商品砼,插入式动棒振捣,浇筑前做好各施工准备,材料准备;垫层模板采用10cm宽木模,© 8钢筋L= 60cm打入土中固定模板。
(五)脚手架施工方案1、架体搭设由于景墙较高,需搭设三排灯笼架。
灯笼架采用普通48钢管,地面平整压实,铺设木方或模板,立杆距离柱边500开始设置第一排,沿柱边方向600设置,第一排立杆分别向外1000、2000 形成第二排、第三排,立杆间由水平杆连接,水平杆离地200设置第一道,以上每道间距1800纵横向拉通,外侧设置45度剪刀撑。
于柱顶标高以上500设置1.2m操作平台。
本架体为操作架,与模板支撑系统分开。
在第一二排立杆间设置上下马道。
具体剖面图如下2、架体拆除1、拆除作业必须由上而下逐层进行,严禁上、下同时作业。
2、必须严格遵守拆除顺序,由上而下,先绑者后拆,后绑者先拆,一般是先拆安全网、栏杆,脚手板,剪刀撑,而后手拆小横杆,大横杆,立杆等。
园林景墙施工方案
园林景墙施工方案园林景墙是指在园林、建筑景观中用来围合空间或分隔区域的预制混凝土或砖石墙面。
园林景墙不仅能美化环境,还能起到保护作用。
下面是一个700字的园林景墙施工方案。
园林景墙施工方案一、施工准备1.1 器材准备:水平仪、地砖切割机、铲子、镐等基本工具。
1.2 材料准备:预制混凝土墙板、水泥、沙子、石头、砖块、钢筋等。
二、施工步骤2.1 地基准备(1)测量和标定园林景墙的位置和尺寸。
(2)清理地表垃圾和杂草。
(3)用镐或铲子挖掘园林景墙的地基,深度约为30厘米。
(4)将挖掘好的地基进行平整,确保地基水平。
2.2 园林景墙施工(1)在地基上铺设一层石子或碎石,厚度约为5厘米,用锤子将其压实。
(2)混合水泥和沙子,制作砂浆,并在地基上涂抹一层厚度约为2厘米的砂浆。
(3)将预制混凝土墙板按照设计要求固定在地基上,用水平仪调整墙板的水平度。
(4)在固定好的墙板之间填充砂浆,确保墙板之间的缝隙被填满。
(5)固定墙板的顶部,可以采用梁或其他适当的材料。
2.3 墙面装饰(1)将水泥和砂浆混合,制作一种适合园林景墙的外墙涂料。
(2)将外墙涂料涂抹在园林景墙的表面,使其具有一定的防水性和耐候性。
(3)可以在墙面上添加适当的装饰物,如瓷砖、花卉、艺术雕塑等,以增加其美观度。
三、施工注意事项3.1 在施工前应进行详细的设计和测量,确保园林景墙的位置、尺寸和材料的准确性。
3.2 施工过程中,应严格按照施工流程进行,确保工程质量和安全。
3.3 施工人员应佩戴好安全帽、手套等防护用品,避免发生意外事故。
3.4 施工结束后,对园林景墙进行质量检查,确保其外观和功能满足设计要求。
以上就是一个700字的园林景墙施工方案。
在施工过程中,需要注意各个环节的细节,确保施工质量和安全。
同时,根据实际情况,可以适当调整方案细节,以满足设计和客户的要求。
青砖景墙施工方案及流程
青砖景墙施工方案及流程一、施工前准备。
1.1材料准备。
1.2场地清理。
场地也得清理干净喽。
把那些杂物、垃圾都清走,要是场地乱七八糟的,就像在泥潭里盖房子,根本没法好好施工。
地面要平整,这样才能保证景墙的根基稳固,要是根基不稳,那景墙可就成了“豆腐渣工程”,说倒就倒。
二、基础施工。
2.1放线定位。
这一步可不能马虎。
按照设计图纸,用墨斗在地上弹出景墙的位置线,就像给景墙画个地图一样,精确得很。
这就好比下棋,一步错,满盘皆输,线放错了,景墙就建歪了。
2.2基础开挖。
开挖基础的时候,要根据景墙的高度和重量来确定基础的深度和宽度。
挖的时候要直上直下的,就像挖井一样,可不能挖成歪歪扭扭的。
挖到合适的深度后,要把底部夯实,这就像给景墙的脚踩实了土地,让它站得稳。
2.3基础浇筑。
基础浇筑的时候,水泥、沙子、石子的比例要合适。
一边浇筑一边用振捣棒振捣,把里面的气泡都振出来,这样基础才结实。
这就好比蒸馒头,要把面揉匀了,蒸出来的馒头才好吃,景墙的基础也是这个理儿。
三、墙体砌筑。
3.1青砖砌筑。
开始砌青砖喽。
砌筑的时候,灰缝要均匀,一般8 10毫米就挺好。
砖要一块一块地砌,就像搭积木一样,但是比搭积木可讲究多了。
每一块砖都要放正,不能东倒西歪的。
还要注意砖的排列方式,有一顺一丁、三顺一丁等多种方式,得按照设计来。
3.2墙体勾缝。
墙体砌好后就该勾缝了。
勾缝的灰浆要饱满,把砖缝都填满。
勾缝的样式也有很多种,像平缝、凹缝、凸缝等。
勾缝就像给景墙化妆,化好了能让景墙更加美观。
四、景墙装饰。
4.1墙面处理。
可以根据设计对墙面进行一些处理,比如在墙上雕刻一些花纹图案,或者贴上一些有特色的瓷砖片。
这就像给景墙穿上漂亮的衣服,让它更加吸引人。
4.2顶部处理。
景墙顶部也有多种处理方式,比如做个压顶,用石材或者特制的青砖都可以。
这就像给景墙戴个帽子,既美观又能保护墙体。
五、后期养护。
5.1浇水养护。
景墙砌好后,要浇水养护。
就像照顾小树苗一样,要定时浇水,让水泥充分水化,这样景墙才会更加坚固。
景墙施工方案
景墙施工方案(一)、景墙工程施工顺序现状墙体拆除→土方开挖→垫层C15砼浇筑→脚手架搭设→景墙主体施工→养护→土方回填→面部装饰材料施工鉴于景墙较高的情况,景墙主体分三段施工:±0以下为一段,±0到标高3。
3米处为二段,3.3米处到顶为三段(二)、现状墙体拆除拆除采用挖掘机机械拆除.拆除前搭设临时防护设施,避免拆除时砂石、灰尘飞扬,影响正常施工,在拆除危险区域设置警戒区标志,并有专人负责查看四周情况.拆除产生的垃圾及时运走。
(三)、土方开挖施工方案1、基坑开挖尺寸:按设计基础要求基坑基坑开挖2。
5米深,砼垫层尺寸周边预留600mm 作施工操作面开挖基础。
施工注意事项:1、基础基坑外0.8m范围内不堆土防止遇水垮塌;2、土方开挖至设计标高20~30cm时复核开挖位置,确定其正确后继续开挖至垫层顶标高时及时会同建设、设计、质监部门验槽;签字认定后及时浇筑垫层砼封闭;做到随挖随检,随验随浇,避免雨水、地表水浸泡土质发生变化;(四)、基础C15垫层砼施工方案基础承台及联系梁垫层随挖随浇,采用商品砼,插入式动棒振捣,浇筑前做好各施工准备,材料准备;垫层模板采用10cm宽木模,φ8钢筋L=60cm打入土中固定模板.(五)脚手架施工方案1、架体搭设由于景墙较高,需搭设三排灯笼架.灯笼架采用普通48钢管,地面平整压实,铺设木方或模板,立杆距离柱边500开始设置第一排,沿柱边方向600设置,第一排立杆分别向外1000、2000形成第二排、第三排,立杆间由水平杆连接,水平杆离地200设置第一道,以上每道间距1800纵横向拉通,外侧设置45度剪刀撑。
于柱顶标高以上500设置1。
2m操作平台。
本架体为操作架,与模板支撑系统分开。
在第一二排立杆间设置上下马道。
具体剖面图如下2 、架体拆除1、拆除作业必须由上而下逐层进行,严禁上、下同时作业。
2、必须严格遵守拆除顺序,由上而下,先绑者后拆,后绑者先拆,一般是先拆安全网、栏杆,脚手板,剪刀撑,而后手拆小横杆,大横杆,立杆等。
