作业安全分析(JSA)表
作业Jsa分析

货物失控,导致严重后果
吊车司机操作时要看清指挥人员并明白手势,必须专人指挥
7
起吊
人员被吊钩碰到,绳套从勾内滑出、物品调运时碰撞伤人或损坏设备
人员指挥吊车时需配合好,人员需站到安全位置、检查吊钩防脱钩处于正常状态,系好足够长的牵引绳到合适部位,牵引绳另一端不能打结。
8
货物重心不均产生倾斜,被吊物品碰撞旁边的物品,导致损坏、人员被起吊物挤压受伤
1、氧气瓶、乙炔瓶应按照规定期限进行检验,并在有效期内; 2、气瓶应配备完好防振圈、安全帽、阻火器等,避免发生摔断瓶阀或瓶体脆裂;氧气表、乙炔表应检查完好,定期进行校验,并在有效期; 3、气瓶之间及气瓶与周围易燃易爆物应保持足够安全距离;气瓶应有稳固的防倾倒措施; 4、作业前,检查冷切割机及手动切割工具完好,无安全缺陷,可以正常使用。
2
施工前,未按规定对施工人员进行安全教育或安全教育缺乏针对性;未进行现场安全技术交底或交底不清晰。
施工前,应按规定对施工人员进行针对性较强的安全培训教育;应进行作业程序、安全措施、危害告知、应急预案的交底,交底要清晰、全面、具体,有操作性,并签字确认。
3
特种作业人员未持证上岗或证件过期;未穿戴劳动防护用品进行作业。
36
受限空间内切割作业: 1、在受限空间内进行用火作业、临时用电作业时,同时进行其他可能散发易燃气体、易燃液体的作业。
2、在受限空间内进行刷漆、喷漆作业或使用可燃溶剂清洗等其他可能散发易燃气体、易燃液体的作业时,使用的电气设备、照明等不符合防爆要求,没有强制通风;未设置安全监护人或未佩带便携式可燃气体报警仪随时进行监测。 3、施工人员未穿戴劳动防护用品进入有毒有害受限空间作业。
14
人员站立不当被货物砸伤
人员注意站位,不要站在吊物或吊臂下方
临时用电作业JSA分析表

7
成机械伤害
照明行灯电压不应超过12V。在潮湿容器中,作业人员应站在绝缘板上,同时保证金属容器接
地可靠;
8 9
电缆线、配电箱、 漏电保护器、断路 作业 器等设施的选择
容易发生触电、设备着火事 故,造成人员触电、设备损 坏
□临时用电应设置保护开关,使用前应检查电气装置和保护设施的可靠性。所有的临时用电均 应设置接地保护; □对现场临时用电配电盘、箱应有编号、电压标识和危险标识,应有防雨措施,盘、箱、门应 能牢靠关闭并能上锁
□在开关上接引、拆除、检修临时用电线路时,其上级开关应断电上锁并加挂安全警示标牌
警示标牌
25 26
用电结束后的检查 作业 确认
未断电,造成触电事故
□用电结束后从下一级配电箱到上一级配电箱依次断电; □用电设备妥善存放,做好防雨措施。
27
后的 安全
撤销安全措施
影响系统恢复投用或开车 □撤销作业前的安全防护措施;
□临时用电大于50千瓦,用电设施操作5台,应编制临时用电组织设计。制定安全用电技术措 施和电气防火措施。
2
人员培训教育、资 质审查
□作业人员必须持有电气安全作业证。 无证作业导致触电事故 □作业前施工负责人完成安全技术交底,对施工方案、临时用电施工组织设计进行培训。
3
□防火防爆区域临时用电,电气设备符合防爆要求。
证
灾爆炸
□涉及动火的临时用电作业,作业时间不得超过动火作业许可证时间。
18
□监护人要时刻观察现场环境变化,如有异常立刻终止动作;
19 20
作业点周围的检查
物料泄漏,燃烧爆炸、腐蚀 □保持动火区域场地潮湿;
、中毒等危害
□对需要进行惰性气体保护的设备或管线,连续充气和监测;
JSA作业安全分析表格

JSA作业安全分析表格JSA作业安全分析表工作及任务描述:制定人:审核人:批准人:所要用到的工具:需要的个人防护用品:作业步骤No.安全帽、防护眼镜、安全鞋、耳塞、防护手套、安全带等PPE防护用品。
是□否潜在危害1、设备/工具状态不良2、不熟悉应急措施3、个人劳保不齐全4、工作现场存在安全隐患5、人员触电如果选是,请列出涉及能量释放步骤编号控制措施JSA No:日期:日期:日期:作业是否涉及到泄压和放电等能量释放步骤作业步骤描述责任人1.施工前准备(工具、材料准备)1.1作业前开JSA集会,设备、工具检查齐备性。
2.1安全培训,熟悉逃生路线及突发情况应急措施;查看现场,清楚施工周围。
3.1正确穿戴好合格的劳保用品,防止意外发生。
4.1查看现场、清楚施工周围环境、然后得到工作许可证开始施工。
组织施工人员一起讨论此工作风险评估,并熟知本次作业风险和防护步伐。
5.1电气设备(焊机电源箱)请求电工检查确认并予以连接。
Page1of 7资料运输(吊运资料、倒2.运等)1、人员坠落2、工具高空坠落3、砸伤、刮伤、伤手4、吊装安全及损坏平台设备1.1精确使用安全带,移动时一直保持安全带至少有一个挂钩挂好。
2.1用尾绳绑定工具设备、零散物品用桶装好。
3.1精确使用PPE、戴好防护手套、保持优秀沟通、注意职员站位。
4.1吊假装业前按平台划定具体检查吊带、葫芦必须达到安全标准,检测不合格的索具不能用,严禁和杜绝超负荷使用;倒运材料时尽量选用葫芦或者多人搬运。
上提下放要缓慢平稳,防止砸伤人员,相互间保持良好沟通。
搬运材料过程中涉及到XXX边设备举行防护。
1.1在工作之前,检查劳保用品,穿戴好安全帽、安全带、手套等劳动保护用品。
穿着好浮水衣。
1.2登高作业过程中佩戴好全身式双尾绳的安全带,使用合格的防坠落设备,选择合适安全的锚固点并遵循高挂低用原则。
锚固点必须选择可以承受5000磅以上的力,小于4寸的管线禁止做安带的挂点,安全带的斜度不能过大,并做好对吊带的保护。

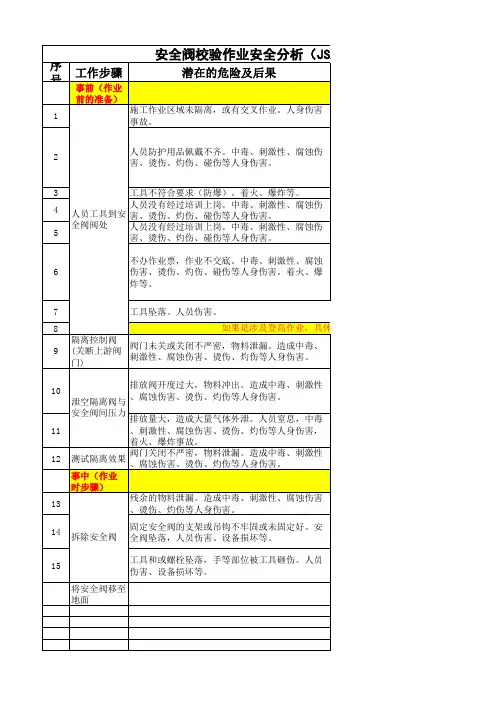

作业安全分析(JSA)

6
7 8 9
10 泄空隔离阀与 安全阀间压力
11 12
13 14
排放量大,造成大量气体外泄。人员窒息,中毒 、刺激性、腐蚀伤害、烫伤、灼伤等人身伤害, 着火、爆炸事故。 阀门关闭不严密,物料泄漏。造成中毒、刺激性 测试隔离效果 、腐蚀伤害、烫伤、灼伤等人身伤害。 事中( 事中(作业 时步骤) 时步骤) 残余的物料泄漏。造成中毒、刺激性、腐蚀伤害 、烫伤、灼伤等人身伤害。 拆除安全阀 固定安全阀的支架或吊钩不牢固或未固定好。安 全阀坠落,人员伤害、设备损坏等。 工具和或螺栓坠落,手等部位被工具砸伤。人员 伤害、设备损坏等。 将安全阀移至 地面
15
将安全阀移至 工作间
工作间内校验
安全阀装回原 位
事后( 事后(作业 后步骤) 后步骤) 打开安全阀并 固定于开的位 置 打开上游隔绝 阀 试漏
登高作业
序号
1 作业区域周围隔离 2 3 4 5 6 7 8 9 10 作业方案的发布
工作步骤
事前
材料准备
搭建脚手架
11
12 13 14 15 16 17 18 19 20
事中
高处作业
作业收尾
事后
作业验收
JSA) JSA)记录表
安全控制措施
作业前的安全措施 避免交叉作业,场地隔离。 根据管道内的原物料正确佩戴相应的防护 用品。如:有毒有害、腐蚀性气体-防毒面 具(N2、HF,CO等)。 穿戴好安全帽、安全鞋、工作服、防护眼 镜(防护面罩),防护手套(防酸碱等) 等。 如果是可燃、易燃气体,则携带防爆工具 作业人员经过相关的安全知识培训,持证 上岗。 监护人员经过培训,不得中途离开。 办作业票,作业人员、作业方负责人、监 护人、业主负责人签名确认安全措施落实 情况。 现场施工作业交底:交安全注意事项,交 管道内原物料的特性,以及应急措施等。 爬梯子时手上不要拿工具,工具放入配备 的工具袋中。 具体见登高作业JSA分析 2人(或以上)关闭阀门直至关死,并挂禁 动牌(上锁)。 现场监护人员打开排放阀时,要求慢慢打 开,人员按要求穿戴相应的PPE。拆法兰时 根据现场排放阀位置还要确定相关的措施 身体避开可能被突然释放的压力伤及的位 置,上风向。 根据管道内物料的性质制定相应的措施。 如用N2保护,蒸汽保护,回收排放的气体 等。 重新关阀门直至关死。或者加装盲板。 作业时的安全措施 作业人员和监护人在上风向。穿戴好PPE。 或者用N2置换干净。先稍为松开螺栓等。 事先编制好安全阀拆除方案并经过审批; 现场作业人员和监护人员检查确认,固定 好后方可进行拆除工作。 作业人员必须配带工具包,将工具和拆下 的螺栓放入工具袋中。使用锒头时注意手 不要放在可能被击及的位置。
作业安全分析(JSA)记录表

选择符合规定、适用的防护用品。 进行吊装作业时,停止其他可能造成交叉的作业。 根据吊物质量选用符合要求的起重机械,吊具、索具和安全装置经检查质量可靠、符合规 定。 待天气情况符合要求后在进行作业。 起重机械支撑前选用合理的位置,或采取有效防护措施。 固定起重机械时选用坚固的地面,不符合要求时应采用加强措施(如使用垫板等) 按照规定办理作业许可证,并落实各项安全措施。 等到起重指挥、司索和操作人员、监护人员全部到位后在进行作业。 监护人按照规定执行,并佩戴监护标识。 停止作业,作业人员佩戴好防护用品后方可作业。 按要求设置安全警戒标志,非作业人员禁止入内。 停止作业,作业人员佩戴好防护用品后方可作业。 严格按照专业的操作规定进行作业,执行“十吊十不吊”。 严格按照吊装方案进行作业,发现问题立即与方案编制人员协商解决。 吊装作业必须按规定的指挥信号进行指挥和作业。 停工和休息时,禁止将吊物、吊笼、吊具或吊索悬在空中。
所在单位: 项目名称:
作业安全分析(JSA)记录表 日期/时间: 作业类别 描述:
作业涉及的 危险介质: 潜在的危险
有害因素
工作步骤
风险分析人员:
□车辆伤害;□起重伤害; □触电; □高处坠落; □机械伤害; □物体打击; □其它危害;
潜在危险有害因素描述 (包括环境、人、物、管理)
作业验收 吊装作业结束后没有检查和确认作业现场。
监护人应对作业结束后的施工质量和环境等情况进行检查、确认。
没有做到工完、料净、场地清。
作业单位应清理现场施工机具、废料、余料、杂物等。
没有及时封票。
作业管理人员确认后封票。
作业程序
办理作业许可证—起重机械和作业人员到位—监护人员到位—检查现场安全措施和个体防护用品—作业过程视频监控和报警仪到位—开始作业—作业 结束清理现场—验收确认
工作前安全分析(JSA)表

工作前安全分析(JSA)
工作前安全分析:事先或定期对工作任务进行风险评价,并根据评价结果制定和实施相应的控制措施,最大限度消除或控制风险的方法。
工作前安全分析适用于需要办理作业许可的危险作业。
工作前安全分析(JSA)工作,应在作业之前开展,并以此为基础制定作业方案,指导现场作业。
成立JSA小组:各项施工作业单位负责人为JSA小组组长,选择熟悉JSA方法的管理、技术、安全、操作人员组成JSA小组。
小组成员应了解工作任务及所在区域环境、设备和相关的操作规程。
JSA小组能够有效识别该工作任务关键环节的危害因素,并填写工作前安全分析表(见附件1)。
危害因素辨识时应充分考虑人员、设备、材料、环境、方法五个方面和正常、异常、紧急三种状态。
JSA小组应针对识别出的每项风险制定控制措施,将风险降低到可接受的范围。
在选择控制措施时,应考虑控制措施的优先顺序,优先顺序宜参照风险控制措施优先顺序示意图(见附件2)。
附件1 钒钛园区站—西区供气管工程(一期)仁和配气站—南山输气站标段工程开工前安全分析表
附件2 风险控制措施优先顺序示意图。
高处作业安全分析(JSA)记录表

项目负责人
5.作业人员安全意识不足
车间与施工单位现场安全负责人应对作业人进行必要的安全教育
安全人员
6.缺少高处作业通讯联络设备
15米及以上高处作业配备通讯联络工具
监护人员
7.未佩戴符合标准的安全设施和个人防护用品
必须戴安全帽、防护眼镜、防护手套,穿工作服、劳保鞋,系好安全带
施工单位
8.邻近地区有排放有毒有害气体或粉尘的烟囱或设备
施工单位
16.施工人员不了解作业情况
施工单位负责人应向施工作业人员进行作业程序和安全措施的交底
施工单位
17.作业场所照明光线不良
作业现场照明充足
施工单位
18.脚手架不符合规范
采用钢制脚手架,搭设符合脚手架规范要求,跳板两端必须捆绑牢固,验收合格方准作业
施工单位
2
登高过程
19.注意力不集中发生人员跌落
按规定进行清理现场,并完工验收
监护人员
35.孔洞未封堵,护栏缺口未修复,高处杂物未清理易落物伤人或人员高处坠亡。
高处作业每日预留清理现场时间。检查孔洞已封堵,检查高处杂物已清理,检查各工机具已放置妥当。
施工单位
已上条款本人都已熟知。当班班长签字: 车间监护人签字: 施工单位监护人签字:
告知确认:
高处作业安全分析(JSA)记录表
编号:
作业名称:
区域/工艺过程:
分析组长: 成员 :
分析日期
作业日期பைடு நூலகம்
序号
作业步骤
危害因素
控制措施(技术、管理和个体防护)
责任划分
执行人
1
高处前安全措施确认
1.施工组织机构各级人员未指定,指挥混乱
要求施工单位有人对各施工班组统一指挥,避免各自为战
盲板作业安全分析(JSA)记录表

加装盲板位置不对
严格执行操作规程,盲板应加在有物料来源阀门的另一侧,盲板两侧都要安装合格垫片,所有螺栓必须紧固到位
3
施工条件发 生重大变化
施工条件发生重大变化风险不可估量
应重新办理盲板抽堵作业许可证
4
工作完成后,清理场地
人员绊倒或滑倒
清理场地,做到工完、料净、场地清,双方监护人现场验收合格,签字确认
盲板抽堵作业点介质排放、泄压,打开盲板抽堵作业点排空,盲板抽堵作业点压力指示为零
盲板不合格
选择相应材质、厚度、口径和符合设计、制造要求的盲板、垫片及蜾栓,盲板有编号、标识
2
盲板作业
作业人员站在下风向
作业人员应在上风向作业,不得正对法兰缝隙
有残压或物料,引发中毒、火灾 爆炸、人员烫伤、冻伤等事故
拆除螺栓时,应按对称、夹花拆除,拆除最后两条对称螺栓前应再次确认管道设备内无压力,在介貭温度较高或较低时,应采取防烫或防冻措施
盲板作业安全分析(JSAபைடு நூலகம்记录表
编号:
作业名称:
区域/工艺过程:
分析组长: 成员 :
日期:
序号
作业步骤
危害因素
控制措施(技术、管理和个体防护)
执行人
1
工作前准备
流程未确认,盲板抽堵作业点相关阀门未全部关闭或被改动,造成人身伤害或火灾爆炸事故
关闭盲板抽堵作业点上下游手阀,悬挂禁动标识
有存压或物料,引发中毒、火灾爆 炸、人员烫伤等事故
告知确认:
有毒、易燃易爆介质挥发,引起中 毒、火灾爆炸事故
用防爆工具,穿防静电工作厫和工作鞋,现场有相应的便携式检测仪,有微量泄漏采取水雾喷淋等措施,消除静电,降低可燃气体危害
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
作业负责人( ) 备注:风险等级与执行人两栏内容由风险分析执行人根据现场实际情况如实填写,风险等级建议为高风险、中等风险、低风险;执行人一栏要填入作业执行人(风险作业名称: 编号: 序号 作业步骤 分析人: 控制前 频率 严重 风险 危害控制 频率 作业地点: 批准人: 控制后 严重 风险 执行人 日期:
1
作业前准备工作
2
3 实施本项作业所需的劳动保护用品和安全设施 安全帽( 气体探测器( ) 安全鞋( ) 空气呼吸器( ) ) 易燃品清除( 监护人( ) ) 防护镜( ) 护耳( ) 载人吊篮( )
