副井放光缆修复安全技术措施

合集下载

副立井电缆敷设安全技术措施范文

副立井电缆敷设安全技术措施范文

副立井电缆敷设安全技术措施范文对于副立井电缆敷设过程中的安全技术措施,以下是一个大致范文供参考:一、前期准备工作1. 安全风险评估:在进行副立井电缆敷设之前,应进行全面而细致的安全风险评估,确定潜在的危险因素和安全风险,制定相应的防范措施。

2. 人员培训:对参与电缆敷设操作的人员进行专业的培训,提高其对安全问题的认识和应急处理能力。

二、工作现场安全措施1. 施工现场封闭:施工现场应进行有效的封闭,限制非工作人员和无关人员的进入,确保敷设过程的安全进行。

2. 安全标识:在施工现场设置明显的安全标识,包括施工区域禁止通行的标志、警示标志等,提醒人员和车辆注意安全。

3. 环境清理:保持施工现场的清洁整齐,清除杂物和障碍物,确保施工人员的安全通行。

4. 通风措施:在副立井电缆敷设过程中,应保持良好的通风环境,防止有害气体累积,如有必要,应配置通风设备。

5. 防止火源:防止施工现场出现明火和高温火源,严禁在电缆敷设区域使用明火作业,并加强对吸烟和打火机等火源的管理。

6. 固定设备:对固定设备进行牢固的固定,确保设备的稳定性,防止设备倾倒或滑动造成安全事故。

三、电缆敷设安全措施1. 合理规划:在进行电缆敷设前,应根据工程要求和实际情况进行合理规划,包括敷设路径选择、布线方式等,避免可能的危险隐患。

2. 电缆保护:对电缆进行保护,避免潜在的物理损伤或外力冲击,比如采用管道或护套对电缆进行覆盖保护。

3. 电缆定位:在敷设过程中,应将电缆进行明确的定位和标记,避免交叉、交织或混淆,便于后续的检修和维护。

4. 绝缘保护:在安装和连接电缆时,应对电缆进行绝缘保护,避免可能的漏电、短路等问题。

5. 地质勘探:在副立井电缆敷设之前,应进行地质勘探,了解地质条件和土层结构,防止因土质松软或不稳定导致的土方塌方等事故。

6. 安全操作:进行电缆敷设操作时,必须按照相关操作规程和标准操作,严禁违章操作和痕迹遮盖。

四、施工人员安全措施1. 安全防护用具:施工人员应佩戴必要的安全防护用具,如安全帽、防护眼镜、耳塞等,保护头部、眼睛和听力等。

副井井筒下光纤电缆施工安全措施

副井井筒下光纤电缆施工安全措施

副井井筒下光纤电缆施工安全措施
副井井筒下光纤电缆施工安全措施包括以下几方面的内容:
一、确保人员作业安全
1. 在作业前,要细心检查施工场所,如有现场作业风险要进行解决;
2. 在施工过程中,应做好职业卫生防护,佩戴口罩,以防止有害物质对人体的影响;
3. 对于施工中隐藏的无形危险,要进行专业的勘探,尽量减少施工风险;
4. 施工人员要接受必要的安全教育和培训,要使用正确的安全工具和设备;
5. 施工作业前,要明确禁止任何危险行为,并对违章者严格处罚。

二、确保设备安全
1. 在选择设备时,建议根据实际安装情况,选购规范品质的产品;
2. 在安装完毕后,要进行试验检查,以确保光纤电缆质量满足要求;
3. 安装过程中,应该注意保护设备,以免受到损坏;
4. 对于设备的维护,应该定期进行检查,以确保设备的正常使用;
5. 如果发现安装设备故障,应当及时检修,以防止发生意外。

三、施工流程合理安排
1. 在进行工程施工之前,应当把握全部施工流程,在实施之前,
将相关文件进行完善;
2. 在进行施工之前,要全面了解施工现场的状况,按照施工流程,进行步骤式施工;
3. 对施工流程中可能出现的安全隐患,要及时排查,避免有意外后果的发生;
4. 按照正确的施工流程,在施工过程中要注意安全技术标准,以确保施工安全;
5. 在施工完成后,应该对安全情况进行检查,确保施工工程安全可靠。

以上就是副井井筒下光纤电缆施工安全措施。

任何施工活动都应当高度重视安全,确保工程的有效完成。

副井井筒敷设通讯电缆及矿用光缆施工安全技术措施

副井井筒敷设通讯电缆及矿用光缆施工安全技术措施

副井井筒敷设通讯电缆及矿用光缆施工安全技术措施副井井筒敷设通讯电缆及矿用光缆施工安全技术措施我矿副井井筒直径5米,深度527米,原敷设的通讯电缆已不能满意当前生产需求。

经讨论打算,另敷设型号为#@¥@¥的通讯电缆线一趟,及视频监控系统用光缆一趟。

为保证电缆敷设的施工质量和施工安全,特制定本安全技术措施,各相关人员须仔细执行。

一、施工组织1、施工时间:2023年10月日点班2、施工地点:副井口副井底3、施工负责人:4、机电运输部负责现场技术指导。

5、施工人员:二、施工前预备1、预备好所要敷设的电缆和光缆。

电缆盘要用平板车装好;并用长1m 直径为2寸钢管穿入光缆盘中作为支撑轴。

2、在北码罐笼顶部安装一个高为1.2m、宽为0.9m的电缆盘支架(采纳12#槽钢作为材质)。

放置钢管支撑轴的槽外侧要用50mm100mm钢板作为挡板,防止支撑轴左右窜动(详细措施详见《副井筒敷设电缆电气焊安全技术措施》)。

3、备齐敷设人员穿戴的雨衣三套、安全带三副、信号机一台及固定电缆用的卡子若干。

三、施工方法由于电缆及光缆质量较轻,打算采纳人工方法在副井井筒中敷设方案,详细方法为:把电缆盘装入北码罐笼,罐笼东西两侧各站一名施工人员负责放线(由通风队负责),把光缆盘架在罐笼上方制作好的支架上,由机电队两名大修工负责放线、一名大修工负责发送信号。

把电缆和光缆头固定在井筒上方,由大修工通过信号机直接向副井绞车房发送信号,以0.30.5m/s的速度下降,四名放线人员依据下降速度适宜放线。

每隔8m用预备好的卡子在罐道梁上将电缆固定一次,直至到副井底。

三、安全技术措施1、施工前施工负责人要组织机电队和通风队全部参与施工人员仔细学习施工方案,了解施工方法和安全留意事项,树立坚固安全意识。

2、施工人员要保持安全第一的思想,在安全位置,做安全工作,听从指挥,严禁“三违”现象的消失。

3、施工前现场负责人要明确各施工人员的职责,做到专人专职,统一指挥。

副井井筒下光纤电缆施工安全措施

副井井筒下光纤电缆施工安全措施

副井井筒下光纤电缆施工安全措施一、概述:根据矿井发展的需要,需从副井井筒西南侧下一根光纤电缆,长700米,电缆重0.16kg/m,电缆下至-450南门。

为了使此次施工安全有序进行,特编制此施工措施;待有关领导批准后遵照执行。

二、施工组织:1.施工时间:年月日时时2.施工负责人:3.技术负责人:4.安全负责人:三、施工准备:1、根据光纤电缆绳滚制作合适的绳滚架。

2、准备独股铜芯线若干米,绑扎电缆用。

3、准备3T滑车2个,12.5的钢丝绳头3根,15的棕绳30米。

4、检查所有的起吊工器具合格后方可使用。

5、用50的钢管自制一个坠砣。

四:施工方法与步骤:1、将光纤电缆绳滚用钢管支撑在制作的绳滚架上,绳滚架放置于井口南门外西侧,由四人看护绳滚架。

2、在+17.5M处的西侧套架梁上披一12.5的钢丝绳头,用旧带面保护好,挂上一只3T滑车,调整滑车位置,固定好,并在井口西南侧挂一只滑车,作为改向用。

3、用棕绳将光纤电缆头带上井架,穿过滑车后拉至井口,穿过井口改向滑车后卡好坠砣。

4、由人工转动光缆绳滚,开始下放光缆。

同时西罐笼顶站两个人,一个拿对讲机,一人执手锤,联系信号,运行绞车,西罐笼下放,速度与绳滚速度保持同步,认真监视光缆的下放情况。

5、井口由施工负责人用对讲机与井筒内罐笼顶上的人员进行联系,同时再安排一人在井口用手锤与井筒人员进行联系,以防对讲机信号不清,确保信号畅通。

6、当光缆头下放到-450水平后,联系信号,绞车停止运行,光缆停止下放。

7、罐笼顶上的人员下到-450北门,同时将坠砣和光缆引至-450南门。

8、联系地面人员,转动绳滚,将光缆放至-450南门指定地点,并留出做头所需长度后,联系地面人员停止转动绳滚。

9、联系信号,将井下人员拉至地面。

10、人员上到西罐笼顶上,联系信号,开动绞车,自上而下,用独股铜芯线将光缆绑扎在井筒西南侧的电缆架上。

11、将光缆在井筒内固定可靠后,倒出绳滚上的光缆,并将光缆头用棕绳带上井架,根据使用单位指定的走向,将光缆倒至电缆桥架。

副井下放敷设光缆的安全措施

副井下放敷设光缆的安全措施

副井下放敷设光缆的安全措施一、施工前的准备1、把信号光缆先从线辊上敷开。

2、把信号光缆运至副井棚内。

二、施工步骤1、用人工把信号光缆先敷开,拉至副井棚内。

2、把光缆顺付井筒原机电工区敷设信号电缆放入副井底。

3、每隔7米用绑丝固定在钢丝绳上。

4、下放光缆时,在光缆下放头上拴一个溜子刮板并栓牢固,人工用手逐米下放到副井底。

三、劳动组织1、施工负责人:徐小宝2、施工人员:陈传峰刘建顺刘灿强张荣营四、施工安全措施1、施工前由施工负责人向施工人员讲清施工内容、顺序、及注意事项,做到统一指挥。

2、施工前必须通知付井提升绞车司机,付井口信号把钩工、付井底信号把钩工,施工过程中严禁提升。

3、施工现场必须由施工负责人、安监员现场协调指挥,发现问题立即停止作业,待问题解决后方可继续施工。

4、施工前通知调度室、安监站。

5、施工人员顺副井转梯进行作业,在井筒井口作业时,必须佩带好安全带及保护用品,安全带另一端必须扣锁在牢固地点。

6、井口施工所用工具必须拴牢工具绳,绳的另一端应固定在可靠的位置,井筒作业人员所用工具必须放在工具包内,工具包要斜背在肩膀上,以防工具坠落。

7、副井口、副井底要设专人站岗。

施工过程中严禁行人。

8、施工时严禁非工作人员进入施工现场,施工人员严禁从事与工作无关的其它事项。

9、施工完毕,由负责人按标准认真检查一遍,确认光缆悬挂合格后,方可收工。

10、其它未尽事宜严格执行《煤矿安全规程》的有关规定。

审批人签字技术科意见签字年月日施工单位意见签字年月日通防工区意见签字年月日机电科意见签字年月日安监站意见签字年月日调度室意见签字年月日副总工程师意见签字年月日总工程师意见签字年月日机电矿长意见签字年月日安全矿长意见签字年月日生产矿长意见签字年月日矿长意见签字年月日副井下放光缆安全措施。

副立井电缆敷设安全技术措施范文(二篇)

副立井电缆敷设安全技术措施范文(二篇)

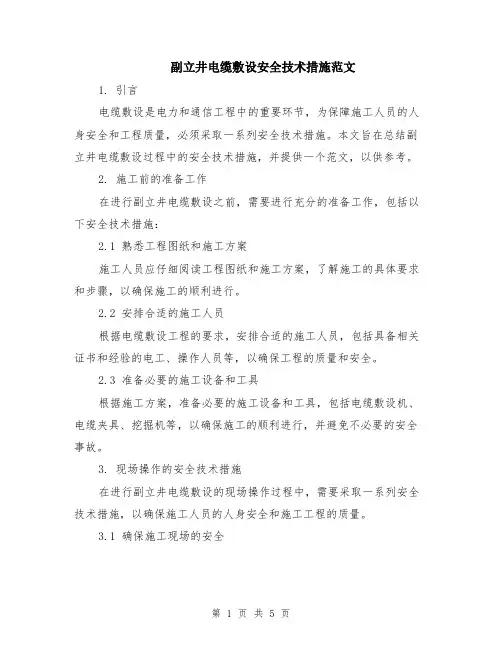

副立井电缆敷设安全技术措施范文1. 引言电缆敷设是电力和通信工程中的重要环节,为保障施工人员的人身安全和工程质量,必须采取一系列安全技术措施。

本文旨在总结副立井电缆敷设过程中的安全技术措施,并提供一个范文,以供参考。

2. 施工前的准备工作在进行副立井电缆敷设之前,需要进行充分的准备工作,包括以下安全技术措施:2.1 熟悉工程图纸和施工方案施工人员应仔细阅读工程图纸和施工方案,了解施工的具体要求和步骤,以确保施工的顺利进行。

2.2 安排合适的施工人员根据电缆敷设工程的要求,安排合适的施工人员,包括具备相关证书和经验的电工、操作人员等,以确保工程的质量和安全。

2.3 准备必要的施工设备和工具根据施工方案,准备必要的施工设备和工具,包括电缆敷设机、电缆夹具、挖掘机等,以确保施工的顺利进行,并避免不必要的安全事故。

3. 现场操作的安全技术措施在进行副立井电缆敷设的现场操作过程中,需要采取一系列安全技术措施,以确保施工人员的人身安全和施工工程的质量。

3.1 确保施工现场的安全在施工现场周围设置明显的警示标志,保证现场的安全,避免未经授权的人员进入施工区域。

同时,确保施工现场的整洁,防止绊倒和滑倒等事故的发生。

3.2 严格执行施工操作规范施工人员应按照标准操作规范进行施工,遵守安全操作规定,确保施工过程的安全性。

在进行副立井电缆敷设时,应保持机械设备的稳定,正确使用工具,避免操作不当导致的安全事故。

3.3 安全防护措施的采取施工人员应正确佩戴安全防护用品,如安全帽、安全鞋、防护手套等,以防止意外伤害和事故发生。

同时,要定期检查安全防护用品的使用情况,确保其灵活性、完整性和有效性。

3.4 确保电缆质量在电缆敷设过程中,应定期检查电缆的质量,包括电缆的绝缘、导电性能等,以确保电缆的质量符合工程要求,并避免因电缆质量问题而导致的安全事故。

4. 事故应急措施在副立井电缆敷设过程中,如果发生安全事故,需要立即采取应急措施,以保障施工人员的人身安全和工程的质量。

副井井筒下光纤电缆施工安全措施

副井井筒下光纤电缆施工安全措施

副井井筒下光纤电缆施工安全措施副井是煤矿开采过程中用来通风、进出人员和物资的树形结构,而井筒则是挖掘后的垂直通道。

在现代煤矿中,绝大部分的井筒都有光纤电缆的传输网络,以便在井下采煤过程中转移正确并准确的数据。

在进行副井井筒下光纤电缆施工时,需要考虑许多安全措施以确保施工人员的安全。

以下是一些必要的安全措施,以确保施工进程的安全性。

1. 施工人员需经过专业安全培训每个参与此种施工的人员都必须在施工前经过专业安全培训,在培训期间需要给施工人员详细讲解煤矿采煤过程与煤矿本身的运营结构,以及整个施工的具体细节、风险、施工顺序和必须遵守的安全标准等。

这可以确保操作人员能够全面了解整个工作流程,并严格遵守安全措施。

2. 施工前必须对井筒进行安全检查在进行光纤电缆施工前,需要从高压区、普通区域到井下开始逐层逐步地检查。

检查时要特别注意井壁和井筒内部的安全状况,因为它们的状况直接影响井下施工的安全性。

3. 使用安全、优质的设备和工具使用安全可靠、优质的工具和设备有助于确保施工人员的安全。

悬挂起吊钩的机器和其他施工工具,如绞车和其他吊装设备,必须经过严格的检查和测试以确保质量。

4. 保持煤矿下水道道的畅通在井下进行施工时,水流必须得到良好的控制,煤矿下水道道必须保持通畅。

这可以避免意外的污水泄漏和水流不畅引起的危险。

5. 进行严格的安全管理安全管理是最重要的一点。

在整个施工过程中,所有人员必须遵循完整的安全管理制度。

同时,必须进行定期的安全检查和维护,以确保整个施工流程的安全性。

总的来说,在进行副井井筒下光纤电缆施工时,必须实行一系列的安全措施以确保施工人员的安全。

正确的安全准则中,可以包括对施工流程的完整监管、机器和设备必须保持良好的品质、保持煤矿下水道道的通畅、每个施工人员必须完成专业安全培训等等。

这些安全措施有助于确保施工的安全性和质量,并使整个施工过程更加清晰、有条不紊。

副井筒敷设光缆安全技术措施

副井筒敷设光缆安全技术措施

副井筒敷设光缆安全技术措施一、施工概况为安装副井底视频摄像头,需从副井筒沿主罐笼一侧井壁电缆支架敷设24芯光缆一趟,始端为地面调度室,末端至副井底南巷以里约20米处。

二、施工方法1、提前将地面副井口至调度室光缆敷设好并留有适当余量,敷设路径:副井筒出地面排水管路口-井口房顶-副井车房顶-调度室房顶-大屏。

注意放光缆时要提前将敷设路径看好,不要与井口钢梁、制动绳及其他电缆等交叉,为下一步井筒放光缆打好基础。

2、将主罐笼开至井口定钟停车,将光缆盘通过罐笼顶上的安全出口放进罐笼内,然后施工人员站在罐笼顶上,从井口开始向下放光缆并用卡子将光缆安装在井筒信号电缆支架上,同时罐笼内安排人随安装随放光缆。

安装至井底后,将剩余电缆放至南巷以里,并吊挂整齐。

3、联系方法:井筒与井口联系信号要使用对讲机,由专人负责打信号联系,将信号传至井口信号工。

井口信号工与车房打信号联系。

三、安全措施1、所有施工人员必须持证上岗,无证不许上岗。

2、施工前必须明确施工负责人和安全负责人,统一指挥作业及检查安全状况。

由施工负责人向参加施工的全体人员讲明本次施工的内容、施工程序、质量要求及安全注意事项。

对施工人员进行明确分工,把责任落实到人。

3、施工负责人和安全负责人在施工前要检查所用的工具、设备、器材必须齐全可靠,安全带及工具上的防坠绳等安全用品必须合格。

施工人员的劳保用品(如安全帽、安全带、工作服、胶鞋、雨衣等)必须佩戴正规、齐全。

4、由施工负责人与井上、下信号工、把钩工和绞车司机联系好,确定提升速度、施工内容、时间和联络信号等。

井口、井底信号、把勾人员及绞车司机必须听从工作人员的指挥,严禁擅自行事。

5、施工前必须清理干净井口附近的浮煤、杂物等。

6、施工时不得上、下方多组人员平行作业,只能按自上而下的顺序作业。

7、在井架、井筒或距井筒不足2m范围内作业,必须佩戴合格的安全带,并且生根在相对固定的地方。

8、在井口施工时,井底必须设警戒区;在井筒施工期间井口和井底进出车两侧均必须设警戒区间,10m范围内不准有无关人员,安全门必须关闭,人员不得靠近和通过,此项工作由当班信号工、把勾工负责。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

副井放光缆修复安全技术措施
副井筒内施工单位:安全生产信息中心、保运区使用单位:2审批记录会审主持人:姓名日期说明编制人编制单位审核技术科机电科通风区保运区运输区安监处信息中心审批机电副总批准总工程师3审批意见
1、光缆成端处严禁盘圈。

2、施工期间副井上下口警戒区严禁闲杂人员进入。

3、保运区负责所有施工人员及设备设施安全。

4、井筒内作业人员携对讲机以便与把勾工随时勾通发现异常及时停止作业。

4副井光缆维修安全技术措施
一、概述:我矿工业环网由从副井敷设的两根28 芯铠装光缆组成,现有一根沿梯子间布放光缆在距井底424 米(光缆标记1151+559=1575 米)处损坏致使现井6 个视频监控摄像头不能正常传输信号,为避免事故进一步扩大造成环网中断,需要对损坏光缆进行修复,为确保施工安全特特编制本措施。

二、时间:xx 年7 月15 日16:00-20:00
三、施工负责人:孟祥震安全负责人:
四、施工地点:副井井筒(绝对深度)260 米(B 点)
五、施工工具及材料50 米长铠装光缆一根、光时域反射仪一台、光熔接机两台、热缩管100 个、酒精棉一瓶、对讲机3 台、
留绳2 根、保险带3 根、扎带100 根、光接续盒两个,扎丝4 盘,光功率计一台。

5、施工程序:
1、信息中心3 名施工人员携带相关工具材料乘小罐上层罐随小罐帽上挂好保险带的两名保运区及一名信息中心维修人员到达指定位置,定位故障点(光缆标记1575 米,副井筒向下246 米,井底向上424 米)左右位置。

2、以2 米的检修罐速将罐降至施工地点上30 米处减速为0、5 米/秒、定位故障点——将罐送至光缆损坏上部截断(A)点上部10 米处将损坏光缆重新绑扎固定——然后要点缓慢落罐到上部截断点之间的绑扎点停罐同时将去掉绑扎点(同样的方法将截断点之上10 范围内的所有固定点去掉)——待罐运行至上部截断点后将截断(A)点下部光缆绑扎牢固——从上部截断点破断——要点将罐上提10 米停罐维修人员并将截断损坏光缆的一端导入罐内——罐内维修人员进行光缆熔接成端——维修人员固定成端光缆及光缆接续盒(严禁盘圈固定以防坠物造成光缆二次损伤)——替换后的光缆用扎带沿梯子间固定牢固( 绑扎固定点间距不得大于5M)。

2、待上部光缆成端点处理完毕后,要点将罐以 0、5 米速度运行,缓慢下降5 米,停罐停住将光缆绑扎固定,直至下部需要维修截断点下方10 米。

3、罐运行至下部第二个截断点下方10 米后将损坏光缆重新绑扎固定——要点以 0、5 米检修罐速提罐至下部第二个截断(B)点之间绑5扎点交停罐将绑扎点除去(同样的方法除掉截断点下部10 米内所有固定点)——到达下部截断点将损坏光缆从下部截断点下用绳索系牢——截断光缆——要点用 0、5 米/秒罐速缓慢下降同时罐内人员将光缆收至罐内——落罐10 米后要点停罐——维修人员进行光缆熔接——光缆成端后保运区维修人员将已端光缆及光缆接续盒用扎带沿梯子间固定牢固。

4、在施工期间发现异常可疑情况时,立即停止作业,待隐患处理完后方可继续施工,严禁违章作业。

5、下放光缆时,施工人员随行观察光缆的布放情况,做好导向工作,发现异常情况(光缆弯曲、光缆导向窜出正常运行位置等)及时发出信号并处理。

6、通风区地面机房人员要时刻关注环网运行情况检验维修效果,同时将维修结里反馈至罐内维修人员,待通信恢复后由现场指挥人员宣布维修结束。

将罐以2 米/秒检修速度提至地面、将维修工具仪器仪表妥善带离施工现场。

维修工程结束。

五、安全技术措施:
1、提前清理井口、井筒内罐道梁、阻车器之间的杂物和锈皮等易脱落物体,井筒内固定光缆位置上部的杂物在施工前必须清理干净,严禁往井筒内落物。

2、施工前做好一切准备工作,开好班前会,分工明确,责任到人,熟练掌握本工程的施工程序和内容。

对讲机无线通讯,作为信号系统,用于井筒作业人员与井上、下口施工人员的联系。

3、井口两米范围内、井筒内作业时,工作人员必须佩带合格的安全带,且生根牢固,工具要拴有留绳。

4、提前检查物件和起吊工具(如:绳头、马镫、滑轮等),是否完好、可靠、固定牢固。

5、井口、井筒禁止上、下口同时作业。

6、井上口或井筒作业时,井上口方圆5 米范围内由运输区安设警戒绳并设专人警戒,副井下口20 米范围设警戒并设专人警戒,所有人员严禁进入警戒区域。

6、施工放线人员,集中注意力,工作期间不得做与本岗位无关的事情,应严格控制好放线速度,防止余线过多造成窝鼻等情况,损坏光缆。

7、两人以上不同地点不同任务的工作人员都必须指定一名负责人。

8、由于副井井筒内水大,人行梯较滑,人员行走时在关注光缆的6同时,要注意周围的环境。

9、固定光缆时,每10 米间隔内必须加2mm 厚的橡胶垫皮保护光缆不受损伤固定,上紧力度以光缆的压扁量不超过外径的10%为合格。

固定光缆顺序由上至下进行。

10、光缆熔接必须严格按
照色谱线序施工,光缆成端要符合相关技术规范要求并作好记录。

1
1、施工完毕,由施工负责人全面检查,确认无任何疑问,达到安全标准时,汇报
现场指挥及矿调,征得同意后方可离开现场。

1
2、其余未尽事宜按《煤矿安全规程》及《主井检修施工安全技术措施》等矿、集团公司有关文件一并贯彻执行。
