桥梁工程施工工艺流程图

合集下载

桥梁工程施工工序

桥梁工程施工工序

桥梁工程施工工序施工准备→钻孔灌注桩(桥面板、栏杆预制)→立柱→盖梁→桥面板安装→桥面铺装→栏杆安装→桥头搭板→清场、验收。

水闸工程施工工序:施工准备→砌体拆除、运输→土方开挖→底板浇筑→闸室段→消力池段→土方回填→上下游连接段→闸墩→金属结构设备安装→清场、验收。

渡槽工程施工工序:施工准备→砌体拆除、运输→施工平台填筑→钻孔灌注桩→立柱→盖梁→槽身→土方回填→上下游连接段→清场、验收。

6.4土方开挖施工方法6.4.1施工设备选择采用大宇220型1.0m3挖掘机挖土、74kw推土机推土。

6.4.2土方开挖一、施工准备1、按照施工图纸测放构筑物中心线、开挖轮廓线,并埋设明显的标志。

2、根据地质资料提供的土料各项物理指标,做好表层弃土和可利用土料开采的平衡规划。

3、根据土料物理指标及土料开采平衡规划,确定机械施工作业方式,然后组织设备进场。

二、施工方法1、植被清理:清理开挖工程区域的树根、杂草、垃圾、废渣及监理人指明的其它有碍物。

主体工程施工场地地表的植被清理,延伸至离施工图所示最大开挖边线或建筑物基础边线外侧至少5m的距离。

主体工程的植被清理,挖除树根的范围延伸到离施工图所示最大开挖边线、填筑线或建筑物基础外侧3m的距离。

2、开挖过程中,严格按照开挖线进行开挖,尽量避免扰动开挖线之外的表土,保证不破坏基础土壤结构,预留20cm厚的保护土层,待下一道工序开始前,由人工修整至设计要求。

三、施工技术措施1、自上至下分层分段依次进行土方开挖,逐层设置排水沟,杜绝自下而上或采取倒悬的开挖方法;2、施工分界处衔接顺直,不出现折线,不存有施工界墙,开挖过程中保持坡面平整;3、开挖时严格按照测量放样的开挖线进行施工,避免出现超挖、欠挖现象,开挖面留有适当修坡余量,再用人工修整,并满足施工图纸要求的坡度和平整度。

4、开挖中如发现文物、化石等物品,及时(4小时内)通知监理机构、业主和有关部门,并采取有效保护措施;5、开挖中经常校核开挖面位置、高程、控制桩号等是否符合施工图纸的要求;6、在开挖边坡上遇有地下水渗流时,在边坡修整和加固前,采取有效的疏导和支撑保护措施;7、施工中,注意地面标志物所示的对施工有干扰的埋于地下的各种管线,如有会同业主、监理单位协商解决。

铁路桥梁拱桥的各种施工工艺

铁路桥梁拱桥的各种施工工艺

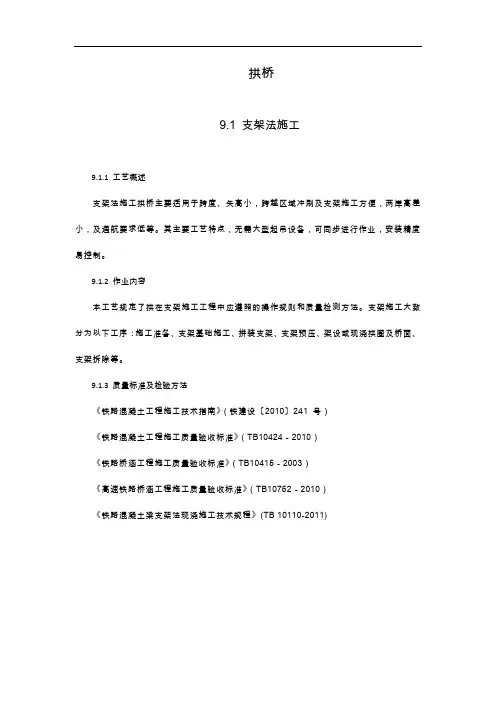

拱桥9.1 支架法施工9.1.1 工艺概述支架法施工拱桥主要适用于跨度、矢高小,跨越区域冲刷及支架施工方便,两岸高差小,及通航要求低等。

其主要工艺特点,无需大型起吊设备,可同步进行作业,安装精度易控制。

9.1.2 作业内容本工艺规定了拱在支架施工工程中应遵照的操作规则和质量检测方法。

支架施工大致分为以下工序:施工准备、支架基础施工、拼装支架、支架预压、架设或现浇拱圈及桥面、支架拆除等。

9.1.3 质量标准及检验方法《铁路混凝土工程施工技术指南》(铁建设〔2010〕241 号)《铁路混凝土工程施工质量验收标准》(TB10424-2010)《铁路桥涵工程施工质量验收标准》(TB10415-2003)《高速铁路桥涵工程施工质量验收标准》(TB10752-2010)《铁路混凝土梁支架法现浇施工技术规程》(TB 10110-2011)9.1.4 工艺流程图图9.1.4.1a 上承式拱桥施工流程图图9.1.4.1b 下承式拱桥施工流程图9.1.5 工艺步骤及质量控制说明一、施工准备1.对施工区域进行清理、平整,修筑便道或便桥,并对施工区域进行围护;2.对支架基础进行测量放线;3.根据施工方案要求配备相应的材料及机械设备。

二、支架基础施工1.扩大基础或满堂基础施工(1)进行基础开挖、基底处理(如换填、压实),设置防排水系统;(2)立模浇注基础并及进养护。

2.桩基或钢管桩施工(1)进行钻孔(挖)并浇注混凝土,或采用振拔机进行钢管桩插打;(2)桩间承台或联结系及平台施工,预埋支架预埋件。

三、拼装支架1.支架各构件在加工厂进行加工,加工好后对单个构件进行验收;2.验收合格后进行预拼,通过平板车及船舶等运至墩位处,采用吊机进行安装,安装时需对吊点进行计算并加强,以免支架变形,对位准确后需及时将支架固定,固定后才能松钩。

四、支架检查及预压1.支架安装完成后,需对支架进行全面检查,一是看是否按设计进行安装,有无错、漏现象;二是检查各构件连接情况,如螺栓或焊缝等;三是检查各构件有无变形情况,有变形的需立即更换;2.支架检查并整改合格后,进行签证,准备预压;3.支架预压可采用堆载法进行,采用现有材料或采用水袋、砂(土)袋等;4.支架预压量荷载不小于设计荷载的 1.2 倍,并进行分级预压,每级需作好观测测量,记录各点变形,变形稳定后,才进行下一级预压,加载与卸载均需做好记录;5.每级荷载加载过程中,除必要的人员外,其余人员不准在预压区行走,荷载加载完成后,检查人员才允许对支架进行过程检查;6.预压完成后,进行数据分析,确定预拱度。

桥梁施工质量控制要点及工序安排

桥梁施工质量控制要点及工序安排
四、养护
• 大体积混凝土浇注后,要及时养护防止出现裂纹。混凝土浇筑过程中,对结构物采取适当的防风、保温措施。混凝 土浇筑完成后,应立即进行包裹保温保湿。混凝土采用保湿蓄热法养护,即在构件四周及表面覆盖帆布或土工布,用冷 却管流出的水进行养护。经常浇水,保持混凝土表面湿润。当混凝土温度芯部与环境温度相差15℃以内时,方可拆除保 温装备。
3、钢筋笼加工照片
4、钻孔灌注桩施工流程
场地准备 桩位放样 埋设护筒 钻机就位 泥浆制备、钻孔 成孔检测 清孔、检查沉渣厚度 安放钢筋笼 安放导管、再次检查沉渣厚度 混凝土施工 桩头处理 基桩检测
第2页/共36页
钻孔灌注桩质量控制要点
1、钻孔灌注桩施工准备要求 (1)施工人员对施工地点地质情况、桩位、桩径、桩长、标高等了解清楚。 (2)桩位放样。测量人员将4根直径400mm的钢管打入强风化层作为定位桩。 (3)将吊装工字钢焊接的钢围堰导向桩与定位桩分层联结固定,确保导向框位
和深圳市工程质量监督检验站所发的《大直径混凝土灌注桩质量验评方 法》等要求,对灌注桩进行检验。通过抽取混凝土芯样进行检验,钻孔 灌注桩混凝土强度满足设计要求。
第5页/共36页
2、扩大基础质量控制要点及施工工序流程
1、扩大基础结构图
第6页/共36页
2、扩大基础施工流程图
施工准备 测量放样 基坑开挖
• (2)终孔后,将钻头提至距孔底的0.2-O.3m处,使之空转,然后将残存在孔底的钻 渣吸出;必要时投入适量纯碱以提高泥浆比重和胶结能力,使沉渣排出孔外。 (3) 当钢筋笼下沉固定后,再次复检孔深和沉渣厚度等。若沉渣超标,可用导管中附属 的风管再次清孔,直至全部符合设计要求和工艺标准。
• (4)清孔结束前,将泥浆比重调整到规定范围,以保证水下混凝土的顺利灌注,同 时保证成桩质量。

桥梁各分项工程施工方案

桥梁各分项工程施工方案

桥梁各部施工方法及注意事项一、桩基础施工方法1•钻孔灌注桩基础(1)陆地基础施工方案钻孔桩采用冲击钻成孔,钻进中严格控制泥浆比重,成孔后采用换浆法清孔。

钢筋笼分节加工制做,吊车起吊安装就位。

严格控制孔内沉渣厚度、空孔时间、水下混凝土灌注速度和灌注连续性,确保成桩质量。

混凝土在拌和站集中拌制,混凝土输送车运输,导管法灌注水下混凝土。

桩基完成后,按设计要求对桩基进行逐桩检测。

(2)红畲水库1#桥,水中桩基施工方案水中基础采用筑岛施工钻孔桩,由于回填砂性土桩基施工过程极易塌孔,采取加长护筒方法处理。

(3)大田特大桥25#墩、26#墩紧邻既有线施工方案25#、26#墩桩基础施工采用冲击钻机成孔,待与铁路部门的安全协议签订后,桩基施工范围内的管线拆迁完成,平台开挖完成后,即可组织设备进场,按一般钻孔桩的施工工艺进行施工;25#、26#墩最外侧桩基距离既有赣龙铁路较近,临近既有赣龙铁路的桩基施工时采取增加钢护筒长度(护筒至少深入至既有赣龙铁路以下1.5m),开孔时采用小冲程,低锤冲进等措施,减少桩基施工产生的震动对既有赣龙铁路基的扰动25#、26#墩桩桩基施工期间,加强对既有赣龙铁路线路几何尺寸的监控与防护。

分别在既有赣龙铁路轨枕、钢轨上设置监控点,每墩对应设置2个点,桩基础施工过程中,每天对布置的监控点进行平面位置及沉降量观测,测量成果整理归档,加强测量数据的对比,如发现变形、沉降量超过规范要求,应立即停止施工,及时通知设备管理单位,征求其意见,对既有赣龙铁路进行加固处理,待情况稳定后方可继续施工。

注意事项:〔1〕、施工前、施工过程中经常检查锤头大小,防止磨损严重情况下作业,影响桩基直径;〔2〕、定期检查测绳是否准确,不准使用没有铜芯的测绳,防止在不知情况下,测绳越拉越长,造成桩长不准确;〔3〕、认真看图纸工程量,看本桩是否有声管,如果有一定要注意接头的焊接质量,在承台开挖时一定注意保护,避免有杂物掉入;〔4〕、钻进过程中经常检查是否有偏孔发生,如果有立刻停止施工,纠正;〔5〕、灌桩前技术人员一定要参与导管试配,计算好导管长度,在料斗下端一定要有1.0米或0.5米的短导管,防止砼圭寸底不成功后,砼下不去;在灌注过程中现场技术人员一定亲自把测绳,记录并算准确导管的埋深,每次拆管多少必须经过你的同意;〔6〕、因为大坝、大田特大桥都有柱桩也有摩擦桩,在施工前一定要看清楚设计文字说明,并注意两者规范的允许的沉渣厚度不同:柱桩:5cm,摩擦桩:20cm;〔7〕、灌桩前技术人员一定要亲自测泥浆比重和含砂率,合格后方可通知拌和站开盘搅拌砼,严禁自已不测听钻机队合格就开盘砼,灌注前进行测又不合格,直使砼在现场等;〔8〕、技术人员应统筹考虑,每个桩放样时就通知加工厂加工本桩钢筋,避免应钢筋笼加工影响灌桩时间;〔9〕、下钢筋时,一定要准确定出吊筋焊接位置;〔10〕、每车砼到工地,技术人员一定要砼质量再灌,太干,太析都不能灌;〔11〕、2.人工挖孔桩基础施工方法及工艺部分桥梁桩基处于山坡上,钻机无法进行施工,故采用人工挖孔。

桥梁转体施工工艺及技术措施

桥梁转体施工工艺及技术措施

桥梁转体施工工艺及技术措施1.转体桥梁施工工艺流程本工程区间转体桥梁基础施工完成后,施工承台及转体系统结构,其上采用钢模板施工墩柱,梁体为挂篮悬浇法施工,转体后施工现浇合龙段。

转体桥梁施工工艺流程图2.转体桥梁施工工艺方法转体桥梁施工工艺方法序号施工工艺方法主要工作内容示意图1 钻孔桩施工钻孔桩施工与“2.2.5.2钻孔桩基础施工及技术标准”中一致钻孔桩施工坑内桩头处理2 球铰骨架及滑道骨架安装(1)球铰骨架与滑道骨架委托具有相关资质及经验的的型钢加工厂专门加工。

(2)安装前,采用水准仪对球铰下混凝土面高程进行复核,然后采用全站仪放出球铰骨架及滑道骨架平面位置,并在混凝土上做好定位标记。

(3)球铰骨架及滑道骨架采用汽车吊进行吊装,人工微调。

(4)承台二次浇筑。

球铰骨架及滑道骨架安装3 下承台施工下承台施工与“2.2.5.3承台施工及技术标准”中一致下承台施工4 下球铰及滑道钢板安装(1)球铰在工厂制造,下球铰面上按设计铣钻四氟板镶嵌孔。

(2)上下球铰间按设计位置镶嵌四氟板四氟板间涂抹黄油和四氟粉,上下球铰中线穿定位钢销轴,精确定位。

(3)球铰采用汽车吊进行吊装,利用球铰骨架架及调整螺栓将下球铰悬吊,调整中心位置,然后依靠固定调整螺杆上下转动调整标高。

(4)竖向利用调整螺栓与横梁之间拧紧固定,横向采用在承台上预埋型钢,利用型钢固定。

(5)在钢撑脚的下方设有环形滑道,由厂家生产,现场分段拼装,利用地脚螺栓调平。

下球铰及滑道钢板安装5 浇筑下球铰及滑道混凝土(1)利用下转盘球铰上设置混凝土振捣孔及排气孔分块单独浇筑各肋板区,混凝土的浇筑顺序由中心向四周进行。

(2)在混凝土浇筑前搭设工作平台。

人员在工作平台上作业,避免操作过程对其产生扰动。

(3)混凝土凝固后采用中间敲击,边缘观察的方法进行检查,对混凝土收缩产生的间隙采用钻孔压浆的方法进行处理。

浇筑下球铰及滑道混凝土6 安装撑脚及临时砂箱支撑(1)撑脚由工厂整体制造,在下转盘混凝土浇筑完成上球铰安装就位时即安装脚撑。

盖梁施工工艺工法(后附图片)

盖梁施工工艺工法(后附图片)

盖梁施工工艺工法1 前言1.1 工艺工法概况盖梁,又称帽梁,设于墩身顶部,是支承和传递梁部结构荷载的主要承力构件,通常采用现浇施工。

其施工质量,不仅受控于混凝土配合比、浇注方法,且与采用的支托方法密切相关。

只有选择了坚实的支撑托架,使模板安装牢固、可靠,拼缝严密、接口顺直,能抵抗混凝土自重和施工荷载,才能确保结构可靠和人身安全。

1.2 工艺原理在桥墩质量检验合格后,根据已浇筑墩身的结构形式、墩身高度及地形地貌,采用膺架法或抱箍法或托架法等临时支撑结构搭建施工作业平台,在该平台上进行钢筋绑扎、模板安装、混凝土浇筑等工序,完成盖梁施工。

2 工艺工法特点2.1 膺架法2.1.1膺架可用万能杆件、钢管脚手架、碗扣支架和门式支架搭设。

其盖梁自重和施工荷载由支架承受,直接传到地基上,不用在墩身上设预埋件,不会对墩身外观质量产生影响。

2.1.2由于支架的搬运和搭拆、堆载预压、模板支立均可采用人工完成,故不需要大型起重设备。

2.1.3支架的取材和组成形式不受地形和墩柱的高度限制,可随机变化,方便灵活。

2.1.4对地基的承载力要求比较高,一般均要求对地基进行压实,对软土地基还需要进行换填和硬化。

2.1.5对支架需要进行预压以消除非弹性变形,测出变形值。

2.2 抱箍法2.2.1抱箍是在墩柱顶部适当部位安装抱箍并使之与墩柱抱紧,利用抱箍与墩身之间摩擦力承担盖梁自重和施工荷载。

2.2.2不受墩高限制及地形约束,对墩身外观质量不会造成影响。

2.3托架法2.3.1适用范围与抱箍法基本相似。

2.3.2托架悬臂比抱箍托板可做得长一些,减少底模梁跨及悬臂长度,变形控制要容易得多。

3 适用范围3.1 膺架法适用于墩高较小,地基承载力满足要求。

3.2 抱箍法抱箍法特别适用于圆形高墩、水中墩及地面交通不能中断的盖梁施工,而托架法则适用于矩型高墩。

3.3 托架法适用范围与抱箍法基本相同,通过在墩身上预留孔或预埋型钢支立底模平台进行盖梁施工。

桥梁工程系梁首件施工方案6

桥梁工程系梁首件施工方案6

桥梁工程系梁首件施工方案一、施工方法1.施工方法简介底系梁属基础工程,其混凝土标号与桩基相同。

灌注桩基时,只需灌注至底系梁底标高即可,剩余部分与底系梁一起施工。

底系梁采用5cm厚砂浆垫层作为底模板,侧模采用大块钢模板。

横系梁位于圆柱墩双柱之间,属下部构造,与墩柱一起施工,采用定制异形模版整体浇筑施工。

2.施工工艺流程图如底系梁施工工艺流程图、横系梁施工工艺流程图所示。

底系梁施工工艺流程图横系梁施工工艺流程图3.施工工艺(1)钢筋工艺1)钢筋加工钢筋在钢筋加工棚集中加工,加工好的钢筋按规格、长度、编号堆放整齐,并注意防雨防锈;钢筋下料前,应编制钢筋配料单,以减少钢筋接头和钢筋数量为原则,做到合理搭配。

钢筋应平直,无局部弯折;钢筋表面应洁净,使用前应将表面油浊、漆皮、鳞锈等清除干净;钢筋的弯制和末端的弯钩应符合设计要求,如设计无规定,应符合《公路桥涵施工技术规范》的要求;钢筋制作时,单根中20nmi、Φ12mm钢筋均采用双面电弧搭接焊接长,焊缝长度应符合设计要求,如设计无规定,应符合《公路桥涵施工技术规范》的要求,焊条牌号采用J506。

2)钢筋连接钢筋采用搭接电弧焊时,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。

接头双面焊缝的长度不应小于5d,单面焊缝的长度不应小于IOd(d为钢筋直径);钢筋接头应设置在内力较小处,并错开布置。

对于绑扎接头,两接头间距不小于L3倍搭接长度;对于焊接和直螺纹接头,在接头长度区段内,同一根钢筋不得有两个接头;配置在接头长度区段内的受力钢筋,其接头的截面积占总截面积的百分率,对于绑扎接头不得大于25%,对于焊接和直螺纹接头不得大于50%o焊接和直螺纹接头长度区段内是指35d(d为钢筋直径)长度范围内,但不得小于50cm,绑扎接头长度区段是指1.3倍搭接长度。

在同一根钢筋上应尽量少设接头。

钢筋接头与钢筋弯曲处的距离不应小于10倍钢筋直径,也不宜位于构件的最大弯矩处。

高速铁路桥梁施工工艺

高速铁路桥梁施工工艺

旋挖钻机 冲击钻机
冲击钻孔:冲击钻适用于卵石、坚硬漂石、岩层及各种复 杂地质的桥梁桩基施工。
旋挖钻孔:旋挖钻适用于砂类土、碎(卵)石土或中等硬 度以下基岩的桥墩桩基施工。
人工挖孔:适用于无水、少水,孔壁不易坍塌、孔深少于 20米的柱桩桩基施工。
在钻孔方法选择上一定要根据现场实际情况合理选择适宜 的钻孔方法。如:工期安排、地质条件、环境因素(水源 、电力等)、业主要求等
原因分析:地质构造中含有软弱层,在钻孔通过该层中, 软弱层在土压力的作用下,向孔内挤压形成缩孔。地质构 造中塑性土层,遇水膨胀,形成缩孔。钻头磨损过快,未 及时补焊,从而形成缩孔。
钻孔桩钻孔允许偏差及钻孔桩钢筋骨架允许偏差
序 号


允 许 偏 差 ( mm ) 序号 项

1 孔径
不小于设计孔径
摩擦桩 不小于设计孔深
1
钢筋骨架在承台底 以下长度
允许偏差 (mm)
±100
2 孔深
柱桩
3
孔位中 心
群桩
4 倾斜度
不小于设计孔深, 2 并进入设计地层
3
≤50
4
≤1%
5
钢筋骨架直径 主钢筋间距 加强筋间距
预防措施:钻机就位前,应对施工现场进行整平和压实,并 把钻机调整到水平状态,在钻进过程中,应经常检查使钻 机始终处于水平状态工作。使用冲击钻施工时冲程不要过 大,以保证成孔的垂直度。如果发生偏孔需回填重新冲孔 。
b、缩孔及扩孔:当使用探孔器检查成孔时,探孔器下放
到某一部位时受阻,无法顺利检查到孔底。钻孔某一部位 的直径小于设计要求,或从某一部位开始,孔径逐渐缩小 或扩大。
埋设钢护筒:护筒选用δ=8~10mm的钢板,一般分节高度 为2米,可视地质情况适当加长,护筒内径比桩径大20cm ,护筒顶面高出施工地面20~30cm。岸滩上护筒埋置深度 符合下列规定:黏性土、粉土不宜小于1m,砂类土不宜小 于2m。当表层土松软时,将护筒埋置到较坚硬密实的土层 中至少0.5m;埋设时应在护筒四周回填黏土并分层夯实; 护筒顶面中心与设计桩位允许偏差不得大于5cm,倾斜度 不得大于1%。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桥梁工程施工工艺流程图案场各岗位服务流程销售大厅服务岗:1、销售大厅服务岗岗位职责:1)为来访客户提供全程的休息区域及饮品;2)保持销售区域台面整洁;3)及时补足销售大厅物资,如糖果或杂志等;4)收集客户意见、建议及现场问题点;2、销售大厅服务岗工作及服务流程阶段工作及服务流程班前阶段1)自检仪容仪表以饱满的精神面貌进入工作区域2)检查使用工具及销售大厅物资情况,异常情况及时登记并报告上级。

班中工作程序服务流程行为规范迎接指引递阅资料上饮品(糕点)添加茶水工作要求1)眼神关注客人,当客人距3米距离时,应主动跨出自己的位置迎宾,然后侯客迎询问客户送客户注意事项15度鞠躬微笑问候:“您好!欢迎光临!”2)在客人前方1-2米距离领位,指引请客人向休息区,在客人入座后问客人对座位是否满意:“您好!请问坐这儿可以吗?”得到同意后为客人拉椅入座“好的,请入座!”3)若客人无置业顾问陪同,可询问:请问您有专属的置业顾问吗?,为客人取阅项目资料,并礼貌的告知请客人稍等,置业顾问会很快过来介绍,同时请置业顾问关注该客人;4)问候的起始语应为“先生-小姐-女士早上好,这里是XX销售中心,这边请”5)问候时间段为8:30-11:30 早上好11:30-14:30 中午好 14:30-18:00下午好6)关注客人物品,如物品较多,则主动询问是否需要帮助(如拾到物品须两名人员在场方能打开,提示客人注意贵重物品);7)在满座位的情况下,须先向客人致歉,在请其到沙盘区进行观摩稍作等待;阶段工作及服务流程班中工作程序工作要求注意事项饮料(糕点服务)1)在所有饮料(糕点)服务中必须使用托盘;2)所有饮料服务均已“对不起,打扰一下,请问您需要什么饮品”为起始;3)服务方向:从客人的右面服务;4)当客人的饮料杯中只剩三分之一时,必须询问客人是否需要再添一杯,在二次服务中特别注意瓶口绝对不可以与客人使用的杯子接触;5)在客人再次需要饮料时必须更换杯子;下班程序1)检查使用的工具及销售案场物资情况,异常情况及时记录并报告上级领导;2)填写物资领用申请表并整理客户意见;3)参加班后总结会;4)积极配合销售人员的接待工作,如果下班时间已经到,必须待客人离开后下班;1.3.3.3吧台服务岗1.3.3.3.1吧台服务岗岗位职责1)为来访的客人提供全程的休息及饮品服务;2)保持吧台区域的整洁;3)饮品使用的器皿必须消毒;4)及时补充吧台物资;5)收集客户意见、建议及问题点;1.3.3.3.2吧台服务岗工作及流程阶段工作及服务流程班前阶段1)自检仪容仪表以饱满的精神面貌进入工作区域2)检查使用工具及销售大厅物资情况,异常情况及时登记并报告上级。

班中工作程序服务流程行为规范问询需求按需求提供饮品客户离开后清理桌面阶段工作及服务流程服务准迎客:保得知需客户班中工作程序工作要求注意事项1)在饮品制作完毕后,如果有其他客户仍在等到则又销售大厅服务岗呈送;2)所有承装饮品的器皿必须干净整洁;下班程序5)检查使用的工具及销售案场物资情况,异常情况及时记录并报告上级领导;6)填写物资领用申请表并整理客户意见;7)参加班后总结会;8)积极配合销售人员的接待工作,如果下班时间已经到,必须待客人离开后下班;1.3.4展示区服务岗岗位职责1.3.4.1车场服务岗1.3.4.1.1车场服务岗岗位职责1)维护停车区的正常停车秩序;2)引导客户车辆停放,同时车辆停放有序;3)当车辆挺稳时,上前开车门并问好;同时提醒客户锁好车门;4)视情况主动为客户提供服务;5)待车辆停放完好后,仔细检查车身情况请客户签字确认;1.3.4.1.2阶段工作及服务流程班前阶段1)自检仪容仪表2)检查周边及案场区设备、消防器材是否良好,如出现异常现象立即报告或报修3)检查停车场车位是否充足,如有异常及时上报上级领导班中工作程序服务流程行为规范1.敬礼2.指引停车3.迎客问好4.目送阶段工作及服务流程班中工作程序工作要求注意事项1)岗位应表现良好的职业形象时刻注意自身的表现,用BI规范严格要求自己2)安全员向客户敬礼,开车门,检查车辆情况并登记,用对讲系统告知销售大厅迎宾,待客人准备离开目送客人离开;迎送引导敬为问指引销售检查车为引敬下班程序1)检查使用的工具情况,异常情况及时记录并报告上级领导;2)参加班后总结会;3)统计访客量;4)积极配合销售人员的接待工作,如果下班时间已经到,必须待客人离开后下班;1.3.4.2展示区礼宾岗1.3.4.2.1展示区礼宾岗岗位职责1)对过往的客户行标准的军礼,目视;2)与下一交接岗保持信息联系,及时将信息告知下一岗位,让其做好接待工作;3)热情礼貌的回答客户的提问,并做正确的指引;4)注视岗位周边情况,发现异常及时上报上级领导;1.3.4.2.2展示区礼宾岗工作及服务流程阶段工作及服务流程班前阶段1)自检仪容仪表2)检查周边及案场区设备、消防器材是否良好,如出现异常现象立即报告或报修班中工作程序服务流程敬礼问指引样板敬礼目送行为规范1.迎接客户2.指引客户3.为客户提供帮助4.目送客户工作要求注意事项1)礼宾岗必须掌握样板房户型、面积、朝向、在售金额、物业服务管理费用等客户比较关注的话题;2)礼宾岗上班后必须检查样板房的整体情况,如果发现问题必须及时上报并协助销售进行处理;3)视线范围内见有客户参观时,远处目视,待客户行进1.5米的距离时,敬军礼并主动向客户微笑问好,“欢迎您来参观样板房,这边请,手势指引样板房方向”;阶段工作及服务流程班中工作程序工作要求注意事项4)参观期间,礼宾岗需注意背包或穿大衣等可以重点人员进行关注,避免样板房的物品丢失,当巡检时发现有物品丢失及时上报上级领导,对参观的可疑人员进行询问,根据销售部的意见决定是否报警;5)样板房开放时间,在未经销售、项目部允许而进行拍照、摄像等行为劝阻,禁止任何人员挪动展示物品;6)样板房开放时礼宾岗要关注老人、小孩、孕妇及行动不便的人群,对在参观过程中出现的意外及物品损坏必须及时上报上级领导,根据销售部的意见进行处理并做好登记;7)样板房开放期间礼宾岗要礼貌准确的回答客户的问题,对不能回答的问题需引导给销售人员由其进行解答,严禁用含糊不清或拒绝来回答;8)留意客户是否离开样板房,通知电瓶车司机来接客户;9)当客户参观完毕离开样板房,待客户1.5米距离时微笑敬礼目送客户,手势指向出门的方向,若电瓶车未到,向客户致歉并说明电瓶车马上就到;10)每天下班要对样板房物品进行检查并做好登记,如出现丢失或损坏须向上级领导呈报,根据销售部意见进行处理并做好记录;11)礼宾岗下班后要关闭样板房的水源、电源及监控系统并与晚班人员做好交接;12)对于特殊天气,样板房礼宾岗要检查周边环境,以防不则;下班程序1)检查使用的工具情况,异常情况及时记录并报告上级领导;2)参加班后总结会;3)统计访客量;4)积极配合销售人员的接待工作,如果下班时间已经到,必须待客人离开后下班;1.3.4.3电瓶车服务岗1.3.4.3.1电瓶车服务岗岗位职责1)严格按照规定的路线及线路行驶,将客人送到指定地点;2)正确执行驾驶操作流程,确保车行安全;3)了解开发建设项目的基本情况并使用统一说辞,在允许的情况下礼貌回答客户问题;4)车辆停放时及时对车辆进行清洁,确保车辆干净;5)负责车辆的检查;6)对车辆实施责任化管理,未经允许任何人不得驾驶;7)不允许非客户人员乘坐电瓶车;8)做好电瓶车的交接工作1.3.4.3.2电瓶车服务岗工作及服务流程阶段工作及服务流程班前阶段1)自检仪容仪表2)检查电瓶车运行状态,如发现问题立即上报上级领导进行维修并做好记录班中工作程序服务流程行为规范1)迎接客户上车2)转弯、减速、避让提示客户3)下车提示客户小心工作要求注意事项1)电瓶车驾驶员载客至样板房过程中禁止鸣笛、超速、遇车避让;2)客户上车时应主动问好,欢迎您来到XX项目,车辆行驶时应提示客户坐稳扶好,到达目的地时,驾驶员提示客户样板房已经到达请小心下车,客户离开电瓶车时应说:欢迎下次乘坐,谢谢再见,问指引车辆起车辆行驶下请慢走;3)带客户下车时应检查车上是否有遗留物品,并提示客户随身带好物品;4)电瓶车必须严格按照规定路线行驶;5)做好行车记录;下班程序1)待客户全部离开后将电瓶车开至指定位置,并将车辆进行清洁及充电;2)整理客户意见,参加班后会;3)积极配合销售人员的接待工作,如果下班时间已经到,必须待客人离开后下班;1.3.5样板房服务岗1.3.5.1样板房讲解岗岗位标准1.3.5.1.1样板房讲解岗岗位职责1)负责来访样板房客户的全程接待与讲解;2)协助、配合置业顾问介绍;3)客户离开后,样板房零星保洁的处理;4)收集客户意见、建议及现场问题点的填写(样板房日常庶务)反馈单,下班后递交案场负责人;1.3.5.1.2样板房讲解刚工作及服务流程阶段工作及服务流程班前阶1)自检仪容仪表,以饱满的工作状态进入工段作;2)检查样板房设备设施运行情况,如有异常及时上报并做好登记;3)检查样板房保洁情况及空调开启情况;设备设施班中工作程序服务流程行为规范1)站立微笑自然2)递送鞋套3)热情大方、细致讲解4)温馨道别保持整洁工作要求注意事项1)每日对接样板房设备清单,检查空调开启及保洁状态;2)站在样板房或电梯口,笑意盈盈接待客户;3)顾客出现时,身体成30度角鞠躬“欢迎光顾XX样板房”4)引领入座并双手递上鞋套,双手递上时不宜过高,与客人坐下时的膝盖同高;5)与客户交谈时声音要足,吐字清晰避迎客,引导客协助置向客户免重复;6)专注你接待的客户,勿去应其他客户,以示尊重,对其他客户微笑点头以示回应;7)若无销售人员带领的客户,要主动介绍房子的户型及基本信息,谈到房子的价位时请客户直接与销售人员联系不要直接做回答;8)参加样板房时,未经销售或其他人员允许谢绝拍照及录像,谢绝动用样板房物品及附属设施,对客遗失物品做好登记并上报上级领导;9)时刻注意进入样板房的客户群体,特别是小孩,要处处表达殷勤的关心,以示待客之道;10)时刻留意客户的谈话,记下客户对样板房的关注点和相关信息;11)送别,引领客户入座示意脱下鞋套双手承接,客户起身离去时,鞠躬说感谢您参观样板房,并目送客户离开;下班程序1)检查样板房设备设施是否处于良好的运营状态,如出现异常及时维修;2)需对接样板房物品清单;3)整理客户意见,参加班后会;4)积极配合销售人员的接待工作,如果下班时间已经到,必须待客人离开后下班;1.3.5.2样板房服务岗岗位标准(参见销售大厅服务岗岗位标准)1.3.6案场服务岗管理要求培训及例会岗前培训BI规范及楼盘基本情况在岗培训每月至少一次1)公司企业文化2)客户服务技巧3)客户心理培训4)突发事件处理5)营销知识培训6)职业安全7)7S现场管理例会日会:每日参加案场管理岗组织的总结会并及时接收案场信息周会:每周参加管理岗组织的服务类业务点评会客户信息收集反馈每日汇总客户信息反馈到案场管理岗样板房客户车场岗客户监督考核1)考核频次:至少每月一次;2)考核人:案场管理岗;3)每月汇总客户信息反馈表,依据上级检查及客户满意度调查情况进行绩效加减;4)由案场负责人直接考核;5)连续两个月考核不合格者直接辞退1.4案场基础作业岗1.4.1案场基础作业岗任职资格岗位类型岗位名称任职资格基础作业岗安全岗基本要求:1)男性:身高1.80米以上;2)年龄:(18-30)岁;3)普通话标准;4)学历:高中以上;技能要求:1)熟悉项目的基本情况2)具备过硬的军事素质素质要求:1)性格:开朗、主动服务意识强有亲和力;2)从业经历:具有同岗位经验半年以上案场保洁岗及绿化养护岗基本要求:1)男女不限;2)年龄30岁以下3)学历:初中以上技能要求“案场保洁岗:熟知药剂使用及工具使用案场绿化养护岗:熟知树木习性及绿化养护知识素质要求:具有亲和力,对保洁及绿化工作有认同感案场技术保障岗基本要求:男性五官端正学历:中专(机电一体化)技能要求:1)具有水或电及空调证书;2)熟悉各岗位操作工具的使用;3)同岗工作一年以上素质要求:踏实肯干,具有亲和力及主动服务意识1.4.2案场基础作业岗通用行为规范通用规范 参照标准君正物业员工BI 规范手册1.4.3安全岗岗位标准1.4.3.1安全岗岗位职责1)负责销售案场管理服务区域的安全巡视工作,维持正常秩序;2)监督工作区域内各岗位工作状态及现场情况及时反馈信息;3)发现和制止各种违规和违章行为,对可疑人员要礼貌的盘问和跟踪察看;4)谢绝和制止未经许可的各类拍照、摆放广告行为;1.4.3.2安全岗作业要求1)按照巡视路线巡视签到检查重点部位;2)遇见客户要站立、微笑、敬礼,礼貌的回答客户的提问并正确引导;3)人过地净,协助案场保洁人员做好案场的环境维护;4)在每一巡视期内检查设备设施运行状态并做好记录;5)协助做好参观人员的车辆引导、指引和执勤工作;6)积极协助其他岗位工作,依据指令进行协助;1.4.4保洁岗岗位标准1.4.4.1保洁岗岗位职责1)负责案场办公区域、样板房及饰品的清洁工作;2)负责案场外围的清洁工作;3)负责案场垃圾的处理;4)对案场杂志等资料及时归位;1.4.4.2保洁岗作业要求1)每天提前半小时上岗,对案场玻璃、地面等进行全方位清洁;2)卫生间每十分钟进行一次巡视性清洁;3)阴雨天提前关闭门窗;4)掌握清洁器具的使用;5)熟知清洁药剂的配比及使用;1.4.5绿化岗岗位标准1.4.5.1绿化岗岗位职责1)负责管理区域内一切绿化的养护;2)确保绿化的正常存活率;3)对绿植进行修剪及消杀;1.4.6案场技术岗岗位标准1.4.6.1案场技术岗岗位职责1)全面负责案场区域内设备设施的维护、维修及保养;2)协助管理岗完成重大接待工作案场的布置;3)现场安全的整体把控;1.4.6.2案场技术岗岗位要求1)每日案场开放前对辖区设备设施进行检查,保障现场零事故;2)每日班后对设备设施进行检查保障正常运行并做好相关记录;3)报修后5分钟赶到现场;4)接到异常天气信息,对案场设备进行安全隐患排除;1.4.7案场基础作业岗岗位要求培训及例会岗前培训BI规范及楼盘基本情况在岗培训每月至少一次1)公司企业文化2)客户服务技巧3)客户心理培训4)突发事件处理5)营销知识培训6)职业安全7)7S现场管理例会日会:每日参加案场管理岗组织的总结会并及时接收案场信息周会:每周参加管理岗组织的服务类业务点评会客户信息收集反馈每日汇总客户信息反馈到案场管理岗监督考核1)考核频次:至少每月一次;2)考核人:案场管理岗;3)每月汇总客户信息反馈表,依据上级检查及样板房客户车场岗客户客户满意度调查情况进行绩效加减;4)由案场负责人直接考核;5)连续两个月考核不合格者直接辞退2服务创新案例项目推荐亮点服务为客户爱车提供遮阳服务服务员面向客户时刻关注客户上午11点给客户送上点心,关怀到心2服务创新案例项目推荐亮点服务夏日毛巾送清凉,冬日毛巾暖人心洗手间提供百宝箱样板房门口提供卷尺待客户使用摆件销售大厅销售大厅标准摆设:布置整齐规范布置整齐规范水中花、烟缸、百宝箱、项目推介书茶几物品、花、烟缸水中花时尚周围用木桩装饰垃圾桶装饰(石子边缘放置一枚花卉)垃圾桶上方加印LOGO整齐的伞架样板房没有电样板房门口鞋销售大厅设置梯所设的温馨字画套分门别类摆放娱乐实施(桌球等)桥梁工程施工工艺流程图测量放样支架、底模施工钢筋施工侧模、边模、面模施工混凝土浇筑(监理旁站)混凝土成品检查(监理旁站)分项工程完工申请 . 轴线位置. 外形尺寸. 支撑. 支架基础. 接头. 焊接. 位置拌和坍落度检验,抽取试样振捣外观外形尺寸钢筋混凝土施工工艺流程图钢筋砼承台、墩台、墩柱、盖梁、桥台施 工 工 艺 流 程 图施工缝处理凿毛、清污测量定位模 板钢 筋混凝土浇筑养 生分项工程完工申请修 建 底 模申 请 施 工 .人员、机械、材料准备 .仪器检验标定.施工工艺设计,计算 .材料检验报告.混凝土设计、试验报告钢筋、预埋管、预埋件模 板混凝土浇筑申报分项工程完工证书养 生张 拉压 浆封 堵吊 运后张法预应力砼梁预制施工工艺流程图. 编制施工组织设计 . 材料配合比试验 . 施工放样. 机械设备进场情况基础施工下部工程施工上部工程放样支座安装支架、模板、预压钢筋、(预应力管道)浇筑混凝土(制做试件)施加预应力压浆落架、拆模 承包人申报隐蔽工程及下部 工程工序报验单并经监理工 程师验收申报放样检验支座安装验收申报支架模板工序报验单 . 承包人自检合格,报钢筋 模板工序报验单,制做混 凝土、砂浆试件. 施加预应力、压浆,必须 监理旁站,承包人记录, 报监理工程师签认连续梁施工工艺流程图承包人填写开工申请报告测量定位开挖基坑基底检查、处理,承载力试验钢筋施工模板施工混凝土浇筑(监理旁站)覆盖养生.工、料、机准备.开挖方案.混凝土施工方案.配合比设计、试验报告围堰修筑软基处理水下开挖基底为软基明挖基础施工工艺流程图桥梁工程开工申请 .测量基桩交接完毕.测量控制网建立和检查 .建立工地试验室.施工材料抽验,检查施工控 制指标,做对比试验.施工人员、设备、材料准备 .提交开工申请.桥面系施工 .横隔板施工 .桥面铺装施工.防撞墙(栏)、栏杆、灯柱、人 行道施工桥面附属工程施工监理工程师交工检验业主发开工令批准开工引道施工业主交工检验下部工程施工 .下部工程开工申请 .基础工程施工.承台、墩身、墩柱、盖梁、 桥台施工.台背回填和锥坡砌筑施工 .枕梁、搭板施工上部工程施工 .预制构件预制施工 .支座安装施工.预制构件安装施工 .现浇构件施工桥梁工程施工工作流程图承包人接桩报监理工程师复测接桩无误.承包人书面接受桩点 .承包人建立控制网监理工程师检查认可测量控制网 . 现场复测. 计算复核桩点坐标 . 控制网认可 . 水准点复核监理工程师经复核批准应用承包人重测监理工程师检查施工定位测量 . 审核测量方案 . 复核测量计算. 检查测量操作记录 . 抽检复核认可检查合格施 工 放 样 、 开 始 施 工有错误有错误承包人重测有错误桥梁施工测量工作流程图承包人申请开工.人、设备、材料的准备.压实方案及工艺标准.桥头回填的试验报告(击实试验和其他材料试验报告)基底处理. 挖除松土、直到原地基土. 挖成台阶桥头路基回填枕 梁搭 板施 工. 修坡. 砌筑. 勾缝. 养生锥坡砌筑申报分项工程完工证书桥头回填、锥坡砌筑施工工艺流程图圬工砌体墩台施工工艺流程图备 料.选料场,强度试验测量定位.收料,验料.修凿加工承包人申请开工.材料试验报告.石料,砂浆.人员组织砌 筑勾 缝养 生申请分项工程完工证书平整长度,修建底模、台座申 请 施 工.人员、机械、材料准备 .仪器检验标定.施工工艺设计,计算 .材料检验报告.混凝土设计、试验报告钢筋、预应力钢筋、预埋件模 板张 拉申报分项工程完工证书混凝土浇筑养 生放松预应力钢筋养 生吊 运先张法预应力砼梁预制施工工艺流程图预制梁安装施工工艺流程图承包人申请开工. 人、材料、设备准备. 吊装方案及安装图. 必要的承载试验构件检查吊运就位临时固定横隔板施工支座安装施工工艺流程图支座成品检验测量放样承包人申请开工支座垫石砌筑支座安装申请分项工程完工证书控制测量施工.交接桩.建立控制网定位测量施工.测量方案.测量计算.测量误差控制基础施工.开挖(钻孔).混凝土施工下部结构钢筋混凝土施工.承台,系梁.墩台,墩柱.桥台,盖梁支座安装施工台背回填施工锥坡砌筑施工枕梁搭板施工预制梁安装施工 . 吊装方案. 安装检查横隔板施工桥面铺装施工栏杆灯柱扶手施工桥面路面施工预制梁预制完 工装配式预制梁桥施工工艺流程图测量定位试桩承包人开工申请. 人员、材料、设备的准备 . 钻孔工艺方案 . 灌注施工方案. 混凝土配合比,试验报告 . 施工质量施工预防措施钢筋笼制作钢筋笼验收钻(冲)孔灌注桩施工工艺流程图埋设护筒挖泥浆池钻(冲)机成孔终孔验收第一次清孔拆钻杆(冲锤)吊放钢筋笼吊放砼导管第二次验收沉渣二次清孔浇灌砼砼浇灌前准备不合格合 格桩基交工验收。

相关文档
最新文档
