水泥搅拌桩施工方案(完整版)
水泥搅拌桩施工方案

一、工程概况 (1)二、施工准备 (1)三、施工质量要求 (3)四、施工工艺 (3)五、施工进度计划 (3)六、水泥搅拌桩的材料要求 (3)七、施工工艺及方法步骤 (4)八、水泥搅拌桩施工注意事项 (5)九、搅拌桩施工质量控制 (6)十、水泥搅拌桩质量检验要求 (7)十一、水泥搅拌桩施工质量保证措施 (7)十二、工期管理目标与保证措施 (8)十三、安全保证措施 (9)十四、环保和文明施工管理目标与保证措施 (12)十五、雨季施工保证措施 (13)水泥搅拌桩施工方案一、工程概况本工程内容包括:D、E和F匝道三部分需要通过水泥搅拌桩进行基础处理。
FK0+080-FKO+170、DK0÷044-DK0÷074和EK0÷012-EK0÷044,桩径0.5m,桩间距1.2m,本工程总桩数共有1392根,桩基的平均深度为8m,工程量约为11136m。
二、施工准备(一)场地布置1、清除地表下各种障碍物(包括建筑垃圾,地下管线,电缆)。
现场踏勘,熟悉场地条件和周围环境,收集有关勘测资料。
参加图纸会审和技术交底,编写详细施工组织设计。
2、搞好“三通一平”查明并记录好场地内的地下建筑物和各种地下管线的位置和标高,采取必要措施,以免因施工而破坏。
若地表层为软弱粘性土或易液化流动的砂土且地下水位较高时,宜采用人工降水或铺设一定厚度的砂、砂砾或碎石使地表形成硬层。
3、现场搭设临建设施。
在水泥搅拌桩施工区内进行清障,整平处理,合理布置机械设备、水泥储料罐。
(二)施工前准备1、根据工作量和施工工期要求,确定机械设备的数量,对全部施工机具进行维修、调配与试车。
组织材料进场,进场水泥必须具备出厂合格证,并经现场取样送实验室复检。
2、组织施工人员学习和掌握有关设计图纸和公路工程桥涵施工技术规范的有关规定。
结合本合同段的工程地质和水文气象条件,制定符合实际的施工组织设计,落实岗位责任制,确保工程质量安全和进度。
水泥搅拌桩施工方案

水泥搅拌桩施工方案

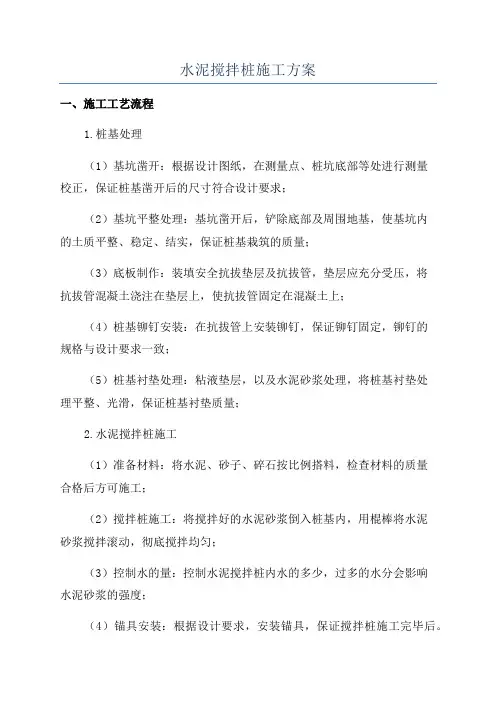

一、施工工艺流程
1.桩基处理
(1)基坑凿开:根据设计图纸,在测量点、桩坑底部等处进行测量
校正,保证桩基凿开后的尺寸符合设计要求;
(2)基坑平整处理:基坑凿开后,铲除底部及周围地基,使基坑内
的土质平整、稳定、结实,保证桩基栽筑的质量;
(3)底板制作:装填安全抗拔垫层及抗拔管,垫层应充分受压,将
抗拔管混凝土浇注在垫层上,使抗拔管固定在混凝土上;
(4)桩基铆钉安装:在抗拔管上安装铆钉,保证铆钉固定,铆钉的
规格与设计要求一致;
(5)桩基衬垫处理:粘液垫层,以及水泥砂浆处理,将桩基衬垫处
理平整、光滑,保证桩基衬垫质量;
2.水泥搅拌桩施工
(1)准备材料:将水泥、砂子、碎石按比例搭料,检查材料的质量
合格后方可施工;
(2)搅拌桩施工:将搅拌好的水泥砂浆倒入桩基内,用棍棒将水泥
砂浆搅拌滚动,彻底搅拌均匀;
(3)控制水的量:控制水泥搅拌桩内水的多少,过多的水分会影响
水泥砂浆的强度;
(4)锚具安装:根据设计要求,安装锚具,保证搅拌桩施工完毕后。
水泥搅拌桩桩基专项方案

一、工程概况本工程位于我国某城市,工程内容包括住宅楼、商业楼及地下车库。
地质条件复杂,地基承载力低,为确保工程质量和安全,采用水泥搅拌桩进行地基处理。
以下为本工程水泥搅拌桩桩基专项方案。
二、施工准备1. 施工组织成立水泥搅拌桩施工班组,负责搅拌桩施工过程中的各项工作。
施工班组人员应具备相应的技术水平和施工经验。
2. 施工材料水泥:选用符合国家标准的42.5级普通硅酸盐水泥,掺入量大于10%(重量比),根据实际情况可适当调整。
搅拌桩机械:选用具备搅拌桩施工功能的搅拌桩机,确保搅拌效果。
3. 施工工具水准仪、经纬仪、钢卷尺、测量绳、搅拌桩施工记录表等。
4. 施工场地平整施工场地,清除施工区域的表层硬物及地下障碍物。
遇明滨(塘)及低洼地时应抽水、清淤,然后回填素填土,并分层夯实。
三、施工工艺1. 施工流程测量放样→搅拌桩施工→桩体质量检查→桩体连接→桩体养护→验收。
2. 施工方法(1)测量放样:根据设计图纸,定出宽于坡脚线1m边线,搅拌桩按正三角行布置。
(2)搅拌桩施工:采用二搅一喷的施工工艺,水泥搅拌桩一般间距1.5m,呈梅花形布置。
(3)桩体质量检查:检查搅拌桩桩径、桩长、水泥掺入量等是否符合设计要求。
(4)桩体连接:将相邻搅拌桩桩体连接牢固,确保桩体整体性。
(5)桩体养护:施工完成后,对搅拌桩进行养护,确保水泥充分硬化。
四、质量控制及注意事项1. 施工过程中,严格按照施工方案执行,确保施工质量。
2. 搅拌桩施工过程中,注意控制水泥掺入量,确保桩体强度。
3. 搅拌桩施工完成后,及时进行桩体质量检查,发现问题及时处理。
4. 施工过程中,注意安全防护,确保施工人员安全。
五、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
六、总结本水泥搅拌桩桩基专项方案旨在为工程提供科学、合理的施工指导,确保工程质量和安全。
施工过程中,应严格按照方案执行,确保施工顺利进行。
水泥搅拌桩施工方案

水泥搅拌桩施工方案6.2.3水泥搅拌桩施工方案(一)施工准备:1)开工前要组织施工管理人员熟悉图纸,做好技术交底和安全交底。
2)指定专人做好水泥的抽样送检工作。
3)指定专人做好各工种的原始记录和隐蔽验收纪录。
(二)施工流程和施工组织:1)施工流程:深层搅拌机就位→预搅下沉→制备水泥浆→提升、喷浆、搅拌→重复上、下搅拌→清洗、移位2)施工组织:拟用两台SJB-600型的双轴深层搅拌机及相应2套其它配套设备(主要包括灰浆搅拌机、集料斗、灰浆泵),一套从2#楼处的基坑边缘开始,另一套从3#楼处的基坑边缘开始,倒退施工,直至相遇。
(三)水泥搅拌桩施工方法1)定位:用起重机(或用塔架)悬吊深层搅拌机到达指定桩位,对中。
2)预搅下沉待深层搅拌机的冷却水循环正常后,启动搅拌机,放松起重机钢丝绳,使搅拌机沿导向架搅拌切土下沉。
3)制备水泥浆待深层搅拌机下沉到一定深度时,即开始按设计确定的配合比拌制水泥浆,水灰比不大于0.5,水泥标号不得低于425#,水泥浆中掺入水泥用量的0.05%的三乙醇胺+木质素醋酸钙早强剂。
水泥浆用灰浆搅拌机搅拌好,压浆前倒入集料斗中。
4)提升、喷浆、搅拌待深层搅拌机下沉到设计深度后,开启灰浆泵将水泥浆压入地基,且边喷浆、边搅拌,同时按0.5m/min的提升速度提升深层搅拌机。
5)重复上、下搅拌为使土和水泥浆搅拌均匀,可再次将搅拌机边旋转边沉入土中,至设计深度后再提升出地面。
桩体要互相搭接200mm,以形成整体。
6)清洗、移位向集料斗中注入适量清水,开启灰浆泵,清洗全部管路中残存的水泥浆,并将粘附在搅拌头的软土清洗干净。
移位后进行下一根桩的施工。
桩机移位时,特别在转向时要注意桩机的稳定。
(四)投入的主要施工机械水泥搅拌桩施工机具(五)水泥搅拌桩施工质量保证措施1)施工前应先定出桩群的位置,施工时控制好桩的设计参数。
2)施工使用的水泥必须是经过检测合格的标号在425#以上的普硅水泥,制浆时严格控制好水泥浆的水灰比,水灰比一般采用0.5~0.6,但软土含水量高,对水泥土强度增长不利。
搅拌桩_施工方案(3篇)

第1篇一、工程概况搅拌桩施工方案适用于各类地基加固工程,主要包括地基处理、基坑支护、基础加固等。
本方案以某工程为例,详细阐述搅拌桩施工的工艺流程、质量控制、安全措施等内容。
二、工程背景某工程位于城市中心区域,占地面积约10000平方米,总建筑面积约50000平方米。
场地地下水位较高,土质主要为淤泥质粉质粘土,地基承载力较低,不满足工程要求。
为确保工程安全、稳定,需对地基进行处理,采用搅拌桩进行加固。
三、搅拌桩施工工艺1. 施工准备(1)施工图纸:熟悉施工图纸,了解工程地质、水文地质条件,掌握搅拌桩施工工艺要求。
(2)施工设备:搅拌桩施工设备包括搅拌桩机、搅拌桩钻头、搅拌桩桩身材料等。
(3)施工材料:水泥、粉煤灰、外加剂等。
(4)施工人员:搅拌桩施工人员需具备相关资质,熟悉搅拌桩施工工艺。
2. 施工流程(1)测量放线:根据设计图纸,进行测量放线,确定搅拌桩施工位置。
(2)搅拌桩桩位布置:按照设计要求,确定搅拌桩桩位,进行桩位布置。
(3)搅拌桩施工:1)搅拌桩机就位:将搅拌桩机开至指定位置,确保搅拌桩机平稳。
2)搅拌桩施工:启动搅拌桩机,进行搅拌桩施工。
首先进行预搅拌,将桩体材料与土体充分混合,然后进行正式搅拌,确保搅拌均匀。
3)搅拌桩成桩:搅拌桩成桩后,进行桩身质量检测,确保桩身质量符合设计要求。
(4)搅拌桩连接:根据设计要求,进行搅拌桩连接,确保连接质量。
(5)搅拌桩验收:完成搅拌桩施工后,进行搅拌桩验收,确保搅拌桩质量符合设计要求。
3. 施工质量控制(1)桩位偏差控制:桩位偏差应控制在±50mm以内。
(2)桩径控制:桩径偏差应控制在±50mm以内。
(3)桩长控制:桩长偏差应控制在±50mm以内。
(4)桩体质量检测:采用钻芯取样、低应变法等方法进行桩体质量检测,确保桩体质量符合设计要求。
四、安全措施1. 机械设备安全:确保搅拌桩机、搅拌桩钻头等设备完好,定期进行维护保养。
水泥搅拌桩施工方案

1 施工方法及工艺要求1.1 总体施工方案根据设计图纸要求本工程水泥搅拌桩处理地基采用“两喷四搅”法施工,首先进行原地面平整,桩机就位调整,搅拌机钻进至设计深度喷浆、搅拌提升,提升至停浆面,再复搅下沉至设计深度,喷浆提升搅拌至停浆面,关闭搅拌机械,桩机移位成桩的施工工艺进行。
1.2 施工工艺流程水泥搅拌桩施工工艺流程如下:1.3 施工要点1.3.1 场地准备1 平整场地,清除地面杂物及地上和地下的一切障碍物,特别是建筑垃圾及建筑物的基础构造,确保桩机正常行走,工作面宽度必须保证桩机正常施工。
2 遇明滨、塘及场地低洼时应抽水和清淤,分层夯实回填砂砾石,不得回填杂填土或生活垃圾。
3 水田地段排水疏干后挖除地表种植土,旱地及旱田地段挖除地表植物根系,对需要报废水塘排水疏干,对不报废水塘围堰抽水后,挖除表层淤泥换填合格填料。
4 对段内地表水、地下水、及施工用水进行水质取样复查,若地表水、地下水复查结果与设计相符,对水质有侵蚀性的工点,按工点设计图要求进行抗侵蚀性设计。
1.3.2 试桩施工1 室内配比试验施工前现场取样做室内配方试验,利用室内水泥配比试验结果进行现场成桩试验(不少于3根),寻求满足设计要求的最佳水灰比、水泥掺入量及外加剂品种、掺量,一般要求对应28天龄期桩身无侧限压强度不小于1.35Mpa,以确定满足设计要求的施工工艺和施工参数。
水泥搅拌桩配合比一般控制在0.5,水泥掺量10%-15%,每米掺灰量45-50kg,高效减水剂0.5-1.0%。
2 成桩工艺试验正式施打搅拌桩前,为更加熟悉本地块的地层物理力学性质,掌握更准确的施工参数,必须进行试桩。
拟安排每台搅拌桩机试桩3根。
主要是确定钻进速度、旋转速、压力、地层变换电流变化值、喷浆量大小、桩的深度、成桩时间、搅拌次数,为正式施工提供较准确的依据。
浆体喷射搅拌桩应配置浆量自动记录仪,检查记录仪是否运行正常。
1.3.3 测量放样1 施工场地清理后即进行定位测量,确定定位轴线,随后分段放设井位桩,根据浆体喷射搅拌桩布置范围及间距,在现场采用小木桩或竹片桩准确定出每个桩位置。
水泥土搅拌桩施工方案

水泥土搅拌桩施工方案2.1.施工准备2.1.1材料规定1、水泥:用32.5级一般硅酸盐水泥,规定新鲜无结块。
2、外加剂:塑化剂采用木质素磺酸钙,促凝剂采用硫酸钠、石膏;应有产品出厂合格证,掺量通过试验确定。
3、配合比规定:水泥掺入量一般为加固土重旳7%~20%,每加固1m3旳土体掺入水泥约110~160Kg,当用水泥浆作固化剂,配合比为1:1~2(水泥:砂)。
为增长流动性,可掺入水泥重量0.2~0.25%旳木质素磺酸钙减水剂与1%旳硫酸钠和2%旳石膏,水灰比为0.43~0.50。
2.1.2 重要工机具1、机具设备:深层搅拌机、履带式起重机、灰浆搅拌机、灰浆泵、冷却泵及其配套设备。
2、重要工具:导向架、集料斗、磅秤、提速度测定仪、电气控制柜、手锤胶轮车等。
2.1.3 作业条件1、现场符合“三通一平”旳施工条件,地下以及高空旳障碍物清除完毕。
2、基础轴线及标高测量完毕,基础旳轴线和高程旳控制桩,应设置在不受打桩影响旳地点,并应妥善加以保护。
3、根据轴线放出桩位线,用木橛钉好桩位,并用白灰作标识,以便于施打。
4、施工前必须打试验桩,确定打桩设备、施工工艺及技术措施与否合适。
5、要选择和确定打桩机进出路线和打桩次序,制定施工方案,作好技术交底。
2.1.4 作业人员1、重要作业人员:机械操作人员、壮工。
2、施工机具应由专人负责使用和维护,大、中型机械特殊机具需执证上岗,操作者须经培训后,执有效旳合格证书可操作。
重要作业人员已通过安全培训,并接受了施工技术交底(作业指导书)。
2. 2.施工工艺2.2.1工艺流程1、湿法工艺流程2、干法工艺流程2.2.2操作工艺1、施工桩位放样1)放轴线桩,以基准线引出在打桩区附近设置控制桩,用水泥砂浆固定木桩,附近插上彩旗以便于保护与寻找。
2)放桩位,以轴线引出,按施工图放出桩位,用小木桩定桩。
3)放好桩位后,多出木桩及时拔除,以免错位,桩位周围作好标识,便于打桩查找。
4)轴线桩与桩位所有放好后,先进行自检,再由建设单位组织验收检查。
水泥搅拌桩施工方案

水泥搅拌桩施工方案目录第一章编制说明及依据 (3)1.1编制说明 (3)1.2编制依据 (3)第二章工程概况 (5)2.1场地位置 (5)2.2工程概况 (5)2.3设计做法 (5)2.4场地工程地质条件 (5)2.5场地地下水 (7)2.6结论 (9)2.7工程重点、难点及主要对策 (9)第三章施工计划 (10)3.1施工目标 (10)3.2总体部署 (10)3.3施工准备 (10)3.4组织机构 (11)3.5劳动力计划 (13)3.6设备计划 (14)3.7现场平面布置 (15)3.8施工进度计划 (16)第四章主要分项工程施工方法 (17)4.1作业条件 (17)4.2试桩 (17)4.3工艺流程 (17)4.4操作工艺 (17)第五章质量保证措施 (19)5.1保证项目 (19)5.2水泥搅拌桩地基质量检验标准 (20)5.3质量保证技术措施 (20)5.4成品保护 (22)第六章安全保证措施 (23)第七章文明施工措施 (24)7.1安全、文明施工措施 (24)7.2环境保护措施 (24)第八章施工危险源分析及应对措施 (26)8.1施工危险的风险分析 (26)8.2施工危险的应对措施 (26)附表水泥搅拌桩施工进度计划 (27)附图室外田径水泥搅拌桩施工平面布置图 (28)第一章编制说明及依据1.1编制说明对承建本工程,我司具有极大的热忱,在接到中标通知书后,我司组织有关人员认真阅读设计图纸、招投标文件及其它有关资料,并领会了主要精神的基础上,根据*********工程设计、施工的特点,经过对现场周边环境的考察,并结合我公司的施工力量、技术和机具的现有水平等多方面因素,进行了该工程《施工组织设计》的编写。
本《水泥搅拌桩施工方案》是指导工程施工的纲领性文件,编制时对工期、质量目标、项目管理机构设置与劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要技术方案、安全、文明施工、环保、季节性施工、等诸多因素尽可能做了充分考虑,突出其科学性、适用性及针对性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、编制依据 (2)二、工程概况 (2)三、工期计划 (2)四、施工准备 (2)五、施工操作工艺 (4)六、质量保证体系及控制措施 (8)七、安全、文明、环保措施 (10)八、质量控制指标、检验频率和方法 (12)水泥搅拌桩专项施工方案一、编制依据l、《公路路基设计规范》(JTG D30-2004)2、《公路路基施工技术规范>(JTG Fl0-2006)3、《施工图设计》4、已批复的《施工组织设计》5、我公司投入本项目的施工机械、上场人员等二、工程概况本项目的水泥搅拌桩系在A、B、C、D匝道桥桥头地基处理的位置,桥头地基处理长度20米,有效桩长12m,桩位呈正三角形布置,桩间距1.2米;桥头地基处理过渡段长度20米,有效桩长12m,桩位呈正三角形布置,桩间距1.5米。
本项目区域内水泥搅拌桩4321根,总长51852米。
固化剂采用42.5号普通硅酸盐水泥,水泥掺量在13%~15%左右,水灰比=0.65。
在基础和桩顶设置30cm碎石褥垫层做为一般路基的过渡层。
三、工期计划水泥搅拌桩计划于2015年9月16日开始施工,2015年11月30日完成。
四、施工准备l、技术准备1.1依据地质勘察资料进行室内配合比试验,结合设计要求,选择最佳水泥加固掺入比,确定搅拌工艺。
1.2依据设计图纸,编制施工方案,做好现场平面布置,安排施工进度,布置水泥浆制备的灰浆池。
1.3施工前应标定搅拌机械的灰浆输送量、灰浆输送管到达搅拌机喷浆口的时间和起吊设备提升速度等施工工艺参数。
2、工艺性试桩水泥搅拌桩施工前必须进行成桩试验,成桩试验应达到下列要求并取得以下技术参数。
2.1检验室内试验的水泥土的配合比,是否适用于现场。
2.2满足设计水泥用量的各种技术参数,如钻进速度、提升速度、搅拌速度、喷浆压力、单位时间喷入量等。
2.3检验桩身的无侧限抗压强度是否满足设计要求,即28d天龄期的强度不低于0. 7MPa。
2.4检验单桩允许承载力和复合地基承载力(28d)能否分别达到设计要求。
2.5检验加固剂分布的均匀性和有效加固长度能否符合设计要求。
2.6掌握下钻和提升的阻力情况,选择合理的技术措施。
2.7根据地层、地质情况确定复喷范围,成桩工艺性试验桩数不少于3根。
3、机具准备水泥搅拌桩的施工必须配备性能可靠、符合标准、种类齐全的施工机械和设备,在施工前做好机械设备的保养、试机工作,确保在施工期间正常作业。
机械和设备如下:深层搅拌机、灰浆拌制机、集料斗、灰浆泵、控制柜、自动记录喷浆量设备及其他辅助设备等。
4、材料准备4.1水泥:采用42. 5R水泥,严禁使用过期、受潮、结块、变质的劣质水泥。
4.2配合比:深层搅拌的浆液以42.5级普通硅酸盐水泥为主配制,一般情况下,水泥用量为水泥湿土重的13%-15%,水灰比=0. 48。
5、作业条件5.1场地准备:在路基外侧开挖临时排水边沟,保证施工期间的排水。
临时排水边沟不能和农田排灌沟渠共用,在施工期间不能长期积水。
根据设计文件和施工组织计划的要求,确定合理可行的施工顺序。
5.2施工现场应予平整,清理现场地下、地面及空中障碍物,遇到池塘、洼地时应抽水清淤,回填压实,以利施工安全。
五、施工操作工艺1、工艺流程深层水泥搅拌桩工艺流程、深层搅拌机配套机械设备及布置见下图2、操作方法2.1浆液配制与输送搅拌的浆液以42. 5R级普通硅酸盐水泥为主配制,水泥设计用量为60kg/m(施工水泥用量应通过室内试验和成桩试验确定)。
配制与输送:搅拌灰浆时,应先加水,根据施工配合比按水泥、减水剂、石膏顺序投料,用砂浆搅拌机将水泥浆充分拌匀,每次灰浆搅拌时间不得少于4min。
水泥浆从灰浆拌和机倒入集料斗时,必须过滤筛,把水泥硬块剔出。
集料斗的容量一般为0. 2m3,就可以保证一定的余量,不会因浆液供应不足而断桩,也不会因浆液过多产生沉淀而引起浆液浓度不足。
浆液进入储浆罐中必须不停顿搅拌.以保证浆液不离析。
水泥浆由挤压式灰浆泵压入胶管送到深层搅拌机的钻杆内,最后射入搅拌叶的出浆口。
2.2深层搅拌施工水泥搅拌桩采用“两喷四搅”法施工:湿喷桩机第一次下钻时喷出总浆量的20%~40%,第一次提钻时喷出设计的剩余浆量,即两喷:全过程四次搅拌,即四搅。
1)测量放样按设计桩位进行放样编号,以便顺序施工。
机械安装、调试、待转速、空压正常后,开始就位:钻机就位后用塔架将搅拌机吊至设计指定桩位,搅拌机的钻杆须垂直并对准桩位。
2)带浆下钻在确认浆液从搅拌叶的出浆口喷出后,方可启动搅拌机,搅拌机钻头下沉至设计深度后,停留搅拌喷浆约1~2min,搅拌头自桩底反转,继续喷浆,钻头提升至地面以下0. 25m.3)复搅第二次钻进不喷浆,重新复拌下沉至桩底后,以同样的方式反转钻头提升至地面以下0. 25m,此桩完成作业,然后移机到下一桩位施工。
4)下钻和提钻速度湿喷桩机下钻和提钻速度是控制喷浆量的关键因素,由试桩确定,一般钻进速度≤1.0m/min。
钻头到达桩底后搅拌喷浆1~2min,间歇后提钻,确保底部有足够的灰量,提钻速度≤0.8m/min。
5)湿喷桩机钻杆下沉或提升的时间应有专人记录,时间误差不得大于5S。
当复搅发生空洞或意外事故(如停电、灰管堵塞等)而影响桩体质量时,钻机提升后应立即回填素土,进行重新喷浆复搅,在12h内补救施工,其搭接长度不小于1.0m.3施工控制及注意事项1)钻机必须配置喷入计量装置,并定期标定,严禁无喷入计量装置的钻机投入使用,并记录瞬时喷浆量和累计喷浆量。
浆液罐容量应不小于一根桩的用灰量加60kg,当上述质量不足时,不得开始下一根桩的施工.2)严格控制喷浆高程,中间不得中断喷浆,确保桩体长度:严禁在尚未喷浆的情况下进行钻杆提升作业。
3)施工中若发现喷浆量不足,由监理选择在该桩位附近位置进行补桩。
4)桩体施工时,应采用中~低速挡钻机和提升,切勿采用高速挡快速钻进和提升。
5)压浆阶段不允许发生断浆现象,输浆管不能发生堵塞。
6)严格按设计确定数据,控制喷浆、搅拌和提升速度。
7)控制重复搅拌时的下沉和提升速度,以保证加固范围每一深度内,得到充分搅拌。
8)在成桩过程中,凡是由于电压过低或其他原因造成停机,使成桩工艺中断的,为防止断桩,在搅拌机重新启动后,将深层搅拌叶下沉0. 5m后再继续成桩。
9)相邻两桩施工间隔时间不得超过12h(桩状)。
10)施工前应确定灰浆泵输浆量、灰浆经输浆管到达搅拌机喷浆口的时间和起吊设备提升速度等施工参数,并根据设计要求通过工艺性成桩试验确定施工工艺。
11)所使用的水泥都应过筛,制备的浆液不得离析,泵送必须连续。
拌制水泥浆液的罐数、水泥和外掺剂用量以及泵送浆液的时间等应有专人记录:喷浆量及搅拌深度必须采用经国家计量部门认证的监测仪器进行自动记录。
12)搅拌机提升的速度和次数必须符合施工工艺的要求,并应有专人记录。
13)当水泥浆液到达出浆口后应喷浆搅拌30s,在水泥浆与桩端土充分搅拌后,再开始提升搅拌头。
14)避免工程质量通病①深层搅拌机应保持垂直,要注意平整度和导向架垂直度。
②深层搅拌叶下沉到一定深度后,即开始按设计配合比拌制水泥浆。
③水泥浆不能离析,水泥浆要严格按照设计的配合比配置,水泥要过筛,为防止水泥浆离析,可在灰浆机中不断搅动,待压浆前才将水泥浆倒入料斗中。
④要根据加固强度和均匀性预搅,软土应完全预搅切碎,以利于水泥浆均匀搅拌。
4施工中常遇见的问题及控制方法4.1水泥土的搅拌不均匀深层搅拌桩,桩身水泥土的强度及质量好坏,取决于搅拌水泥土的均匀程度,所以施工搅拌桩前,首先分析场地、地质条件。
粉质黏土、黏土的内聚力相对较大,黏性较强,按常规施工,搅拌水泥土的均匀性较差,有水泥、布性土的分离现象,钻头上易产生土球,应采取增加钻头叶片或钻头加长和上下叶片距离加大的处理措施。
另外,根据情况可采取增加一次重复搅拌来提高水泥土的均匀性。
在淤泥质土类,含水率较大,与水泥浆的融合性略差,也会产生水泥土的搅拌不均匀性,存在水泥土的分离现象,水泥土的强度偏低,这时,一般情况下采取增加水泥用量、水泥浆的浓度及重复搅拌来提高搅拌桩的成桩效果。
4.2土质不均匀及障碍桩的处理当施工区域有建筑垃圾、老宅地基、河道等情况时,根据地基报告,划分区域,一般采用的处理方法是较浅时,利用人工清除,素土回填:较深时,通过设计单位同意,对邻桩加强或在周边补桩。
在施工中遇硬土层,一般处理方法是改进钻头工艺,对最下部叶片增加一定间距的排爪,增加钻机的配重及钻头的压力:也可适量冲水,但冲水会对桩身强度有影响,一般慎重采用。
4.3漏浆漏浆的产生,如在原施工区域内,堆积大量的建筑垃圾,在建筑垃圾中黏性士的含量很少,因地下潜水层渗流影响,使喷浆液流失渗漏,成桩效果很差,采用措施是:在较浅部,可采取一定范围内换土回填:较深部,经设计单位同意一般采用重复上下搅拌,使水泥浆液渗透到周边的土层中,同时增加水泥浆液的浓度,或者可采用化学加固法等综合施工方法,降低水泥浆的渗透性,达到加固效果。
4.4地基土含水率低地基土含水率低,士性干燥,深层搅拌桩桩体强度低,有时形成豆腐渣状水泥土结构。
处理方法是增加一定量的喷浆或增加一定量的喷水搅拌:提高地基土层的含水率,在土层的含水率处在最佳状态下成桩,成桩效果较好。
六、质量保证体系及控制措施1、质量保证体系为有效保证工程质量,我部建立如下质量保证组织机构2、质量控制措施2.1正式施工前应检查各种计量设备的完好程度。
2.2桩体定位完毕,应及时请现场监理工程师检验,合格后才可进行搅拌施工。
2.3所使用的水泥必须过筛,水泥必须由试验室做原材料试验,并报监理工程师验收合格后方可使用,水泥浆液应严格按预定的配比拌制,制备好的浆液不得离析。
泵送必须连续,拌制浆液的罐数、水泥与外掺剂的用量以及泵送浆液的时间等应有专人记录。
喷浆量及搅拌深度必须采用经国家计量部门认证的监测仪器进行自动记录。
2.4搅拌机喷浆提升的速度和搅拌次数必须符合施工工艺的要求,应有专人记录搅拌机每米下沉或提升的时间,深度记录误差不得大于50mm,时间记录误差不得大于1min,并详细记录每根工程桩的位置、编号。
2.5搅拌桩成桩时应施工到整平高程,待开挖基坑时,再将上部0. 3-0. 5m的桩身质量较差的桩段挖去。
2.6当浆液到达出浆口后,应喷浆座底30s,使浆液完全到达桩端。
2.7搅拌机预搅下沉时不宜冲水,当遇到硬土层下沉太慢时,方可适量冲水,同时应考虑冲水对桩身强度的影响。
2.8因故停浆时,应及时通知操作人员,记录停浆深度。
同时应将钻头搅拌和下沉至停灰点以下0. 5m,进行竖向搭接,待恢复供浆时再喷浆提升。
若停机超过3h,宜先拆卸输浆管路,并用水清洗。
2.9基坑开挖时,基底高程以上0. 3m宜采用人工开挖,保护桩头质量。
