某机场供油工程(场内部分)-机场油库及航空加油站工程施工组织设计
油库施工组织设计方案

油库施工组织设计方案一、编制说明1、编制说明此投标书是我们针对油库技改工程安装工程编制的技术标,详细介绍了我公司承建同类项目的业绩、油库技改工程的工程概况、要紧施工方案、施工部署和技术、质量、安全治理等内容,施工要紧治理程序、施工总体部署及施工总体打算,施工机具设备平稳打算,施工劳动力平稳打算。
按照业主招标文件的要求,安装工程要紧包括以下内容:金属油罐现场制安机泵设备安装建筑物施工工业管道施工电气工程施工(不包括室内变配电部分)外表工程施工(业要紧求提供技术方案)2、编制依据★油库技改工程建设工程施工招标文件★油库技改工程建设工程施工招标文件补充说明★油库技改工程建设工程初步设计文件★国家、行业现行施工验收规范和质量检验评定标准★公司质量保证手册及质量体系文件★公司承建类似工程的施工技术体会二、组织机构及治理模式为了满足技改工程施工的需要,公司将迅速组建公司成都项目经理部,实行公司直截了当领导下的项目经理负责制。
采纳动态治理、目标操纵、节点考核的治理方法组织施工,实施ISO9002质量保证模式,创建优质工程。
经理部依照人员精、层次少、调度灵的原则建立高效率的指挥操纵系统和精干和谐的职能治理体制(公司项目经理部组织机构图见下页),实施工程进度、质量、成本的有效操纵。
所设六个职能部门的职责范畴如下:★行政部:负责党、政、工、团及内外关系和谐,文秘、公关、宣传、保卫、后勤、保健、打印复印、小车班等业务。
★施工部:负责打算、统计、施工调度、安全治理、现场文明施工以及施工机具调配等业务。
★技质部:负责施工技术、运算机技术、图纸资料等业务;负责贯彻ISO9002标准,监督、操纵质量体系运行,组织A、B级质量操纵点检查,组织单位工程质量评定,监督探伤和理化试验工作;负责优质工程、计量等治理业务。
★采办部:负责设备器材打算、采购、进货、验收、保管、发放等业务以及劳动用品治理;负责施工机具的治理。
★经营部:负责合同、预算、结算、劳资、定额、企业治理等业务。
机场供油工程施工方案

机场供油工程施工方案一、项目背景1.1项目概况机场供油工程是为了满足飞机在机场起降和停靠期间的燃油需求而进行的燃油供给工程。
随着航空产业的快速发展,机场供油系统的建设和改造已成为必然趋势。
本项目为某机场供油系统的改造工程,旨在保障机场航班正常运行,并提供更加安全、高效、环保的供油服务。
1.2项目需求本项目的主要需求包括:对机场供油系统进行改造,提高供油系统的供油能力和可靠性;对供油设施进行升级,提高供油设施的技术水平,满足多种型号飞机的供油需求;对供油管道进行检修和防腐处理,确保供油管道的安全和可靠运行;对供油设备进行检修和维护,确保供油设备的正常运行和高效使用。
1.3工程规模本项目的工程规模主要包括:供油系统改造面积约XXX平方米;供油设施升级面积约XXX 平方米;供油管道检修和防腐处理长度约XXX米;供油设备检修和维护数量约XX台。
1.4工程进度本项目的工程进度主要包括:工程设计期约X个月;工程施工期约X个月;工程验收期约X个月。
1.5工程预算本项目的工程预算主要包括:工程设计预算约XX万元;工程施工预算约XX万元;工程验收预算约XX万元。
二、施工方案2.1总体施工原则本项目的施工原则主要包括:按照法律法规和相关标准执行,保证工程质量和安全;严格控制工程进度和成本,确保工程按期完工和预算合理;加强施工组织和管理,提高施工效率和施工质量;注重环境保护和资源节约,促进可持续发展和科学施工。
2.2施工技术方案本项目的施工技术方案主要包括:供油系统改造方案,供油设施升级方案,供油管道检修和防腐处理方案,供油设备检修和维护方案。
2.2.1供油系统改造方案供油系统改造主要包括:供油泵站改造,供油管网改造,供油控制系统改造。
其中,供油泵站改造主要包括:更换新型供油泵,提高供油泵的供油能力和可靠性;改造供油泵配套设施,提高供油泵的技术水平和安全保障;完善供油泵站自动化控制系统,提高供油泵站的环保性和智能性。
机场油库工程电气安装施工方案

机场油库工程电气安装施工方案
1>工程概况及内容
1.1工程概况
(1)机场油库工程:
1.油库现有3座3000m3立式拱顶锥底油罐及2座80m3亢煤回收罐按检测结果对腐蚀及损坏罐壁板、底板进行局部补强及更换,新建1座10m3埋地卧式
污油罐及配套的工艺设施;
2.在新建的卸油棚下设置2台航煤卸油泵、卸车胶管2套及配套管线系统
等;油泵房内设置2台航煤灌油泵、1台航煤倒罐泵、I台底油泵及配套过滤器组5套;
3.对原有消防水池及消防泵房、灭火器材等设施设备进行维修、更换
4.对油库原有电气外线、电气设备、自控、暖通等设施进行维修、更换,增
设视频监控系统。
(2)航空加油站:
I.新建1座5m3埋地卧式污油罐,油棚下设油气回收装置1套;
2.增设视频监控系统,改造原有电气、自控设施
1.2主要工程量1.
2.1机场油库
1.2.1.1外线,机场油库
121.2消防泵房及配电间。
某国际机场线工程施工组织设计方案

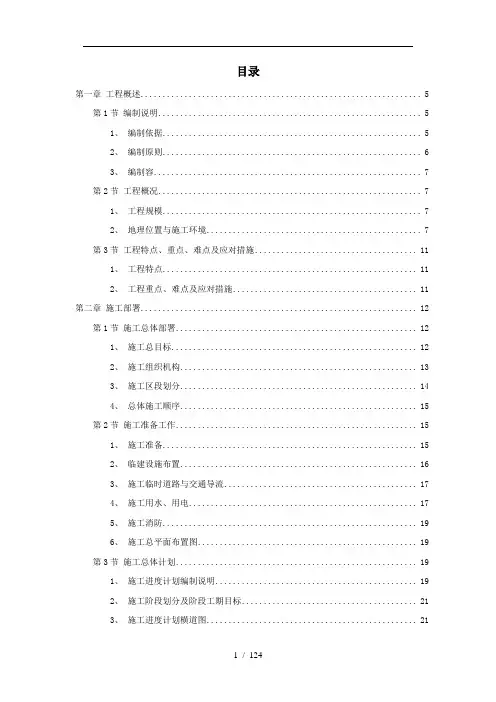

目录第一章工程概述 (5)第1节编制说明 (5)1、编制依据 (5)2、编制原则 (6)3、编制容 (7)第2节工程概况 (7)1、工程规模 (7)2、地理位置与施工环境 (7)第3节工程特点、重点、难点及应对措施 (11)1、工程特点 (11)2、工程重点、难点及应对措施 (11)第二章施工部署 (12)第1节施工总体部署 (12)1、施工总目标 (12)2、施工组织机构 (13)3、施工区段划分 (14)4、总体施工顺序 (15)第2节施工准备工作 (15)1、施工准备 (15)2、临建设施布置 (16)3、施工临时道路与交通导流 (17)4、施工用水、用电 (17)5、施工消防 (19)6、施工总平面布置图 (19)第3节施工总体计划 (19)1、施工进度计划编制说明 (19)2、施工阶段划分及阶段工期目标 (21)3、施工进度计划横道图 (21)4、施工进度计划网络图 (21)5、确保工期措施 (21)6、冬、雨季施工措施 (22)第4节施工资源配置计划 (26)1、劳动力配置与进场计划 (26)2、主要材料供应计划 (26)3、施工机械设备配备及进场计划 (27)4、主要检测设备配备及进场计划 (27)5、项目用款计划 (27)第5节施工配合及协调措施 (29)1、与业主的配合及协调措施 (29)2、与监理工程师的配合及协调措施 (29)3、与设计单位的配合及协调措施 (29)4、与当地政府部门、居民的配合及协调措施 (29)5、与相邻合同段的配合及协调措施 (30)6、与市政园林、管线归属单位的配合及协调措施 (31)第6节降低工程造价的措施 (31)1、材料管理 (31)2、机械管理 (32)3、资金管理 (33)4、技术措施 (33)第三章主要施工方法及技术措施 (33)第1节工程测量及试验检测 (34)1、测量控制方案 (34)2、试验检测控制方案 (36)第2节高架桥梁工程施工方案 (37)1、桩基工程 (37)2、高架桥梁下部结构 (39)3、高架桥梁上部结构 (40)4、桥面与附属工程 (46)第3节专项工程施工方案与技术措施 (47)1、钢筋工程 (47)2、模板工程 (50)3、混凝土工程 (53)4、预应力工程 (57)第四章各项保证体系与措施 (61)第1节质量保证体系及措施 (61)1、质量保证体系及管理组织机构 (61)2、施工过程质量控制 (64)3、质量管理措施 (72)4、质量通病的防治措施 (75)5、工程交付、回访与保修 (78)第2节安全保证体系及管理措施 (79)1、施工安全保证体系 (79)2、施工安全管理措施 (81)3、不同施工阶段的具体安全措施 (83)4、高空作业的安全措施 (84)5、施工中用电的安全措施 (84)6、施工现场安全设施的验收 (85)第3节文明施工、环保体系及管理措施 (85)1、文明施工体系及管理措施 (85)2、环境保护体系及管理措施 (87)第4节消防、保卫、职业健康体系及管理措施 (91)1、消防、保卫体系及管理措施 (92)2、职业健康体系及管理措施 (97)第五章附表二十七模板工程施工注意事项表 (102)第六章附表一容与标书要求对照表 (103)第七章附表十三主要材料供应计划表 (104)第八章附表十五拟配备本合同工程主要的试验、测量、质检仪器设备表 (105)第九章附表十二劳动力配置计划表 (106)第十章附表三主要工程数量表 (108)第十一章附表十四拟投入本合同工程的主要施工机械表 (110)第十二章附图20预应力拉工艺图 (113)第十三章附图16钻孔灌注桩施工工艺流程图 (114)第十四章附图4施工组织机构图 (114)第十五章附图19现浇钢筋混凝土预应力箱梁施工工艺流程 (115)第十六章附图25混凝土工程质量控制示意图 (116)第十七章劳动力配置计划 (117)第十八章附图23工程质量管理组织机构图 (118)第十九章附图21预应力施工质量控制框图 (118)第二十章附图28紧急预案执行流程图 (119)第二十一章附图22工程质量保证体系框图 (120)第二十二章附图24钢筋工程质量程序控制示意图 (121)第二十三章附图26模板工程质量控制示意图 (123)工程概述第一节编制说明1.1.1编制依据1.1 某国际机场线**合同段施工招标文件及施工图纸。
(完整版)某国际机场线工程施工组织设计

目录第一章工程概述 (8)第1节编制说明 (8)1、编制依据 (8)2、编制原则 (12)3、编制内容 (13)第2节工程概况 (13)1、工程规模 (13)2、地理位置与施工环境 (14)第3节工程特点、重点、难点及应对措施 (25)1、工程特点 (25)2、工程重点、难点及应对措施 (26)第二章施工部署 (28)第1节施工总体部署 (28)1、施工总目标 (29)word文档2、施工组织机构 (30)3、施工区段划分 (33)4、总体施工顺序 (34)第2节施工准备工作 (35)1、施工准备 (35)2、临建设施布置 (39)3、施工临时道路与交通导流 (41)4、施工用水、用电 (41)5、施工消防 (46)6、施工总平面布置图 (46)第3节施工总体计划 (46)1、施工进度计划编制说明 (46)2、施工阶段划分及阶段工期目标 (49)3、施工进度计划横道图 (49)4、施工进度计划网络图 (49)word文档5、确保工期措施 (50)6、冬、雨季施工措施 (53)第4节施工资源配置计划 (61)1、劳动力配置与进场计划 (61)2、主要材料供应计划 (63)3、施工机械设备配备及进场计划 (63)4、主要检测设备配备及进场计划 (65)5、项目用款计划 (65)第5节施工配合及协调措施 (68)1、与业主的配合及协调措施 (68)2、与监理工程师的配合及协调措施 (69)3、与设计单位的配合及协调措施 (69)4、与当地政府部门、居民的配合及协调措施 (70)5、与相邻合同段的配合及协调措施 (71)6、与市政园林、管线归属单位的配合及协调措施 (74)word文档第6节降低工程造价的措施 (74)1、材料管理 (75)2、机械管理 (76)3、资金管理 (77)4、技术措施 (78)第三章主要施工方法及技术措施 (79)第1节工程测量及试验检测 (79)1、测量控制方案 (79)2、试验检测控制方案 (85)第2节高架桥梁工程施工方案 (88)1、桩基工程 (88)2、高架桥梁下部结构 (92)3、高架桥梁上部结构 (96)4、桥面与附属工程 (110)第3节专项工程施工方案与技术措施 (113)word文档1、钢筋工程 (113)2、模板工程 (120)3、混凝土工程 (127)4、预应力工程 (137)第四章各项保证体系与措施 (148)第1节质量保证体系及措施 (148)1、质量保证体系及管理组织机构 (148)2、施工过程质量控制 (156)3、质量管理措施 (176)4、质量通病的防治措施 (185)5、工程交付、回访与保修 (193)第2节安全保证体系及管理措施 (194)1、施工安全保证体系 (194)2、施工安全管理措施 (198)3、不同施工阶段的具体安全措施 (204)word文档4、高空作业的安全措施 (205)5、施工中用电的安全措施 (207)6、施工现场安全设施的验收 (209)第3节文明施工、环保体系及管理措施 (210)1、文明施工体系及管理措施 (210)2、环境保护体系及管理措施 (214)第4节消防、保卫、职业健康体系及管理措施 (223)1、消防、保卫体系及管理措施 (223)2、职业健康体系及管理措施 (238)第五章附表二十七模板工程施工注意事项表 (249)第六章附表一施工组织设计内容与标书要求对照表 (250)第七章附表十三主要材料供应计划表 (252)第八章附表十五拟配备本合同工程主要的试验、测量、质检仪器设备表 (254)第九章附表十二劳动力配置计划表 (256)第十章附表三主要工程数量表 (258)word文档第十一章附表十四拟投入本合同工程的主要施工机械表 (261)第十二章附图20预应力张拉工艺图 (265)第十三章附图16钻孔灌注桩施工工艺流程图 (268)第十四章附图4施工组织机构图 (268)第十五章附图19现浇钢筋混凝土预应力箱梁施工工艺流程 (271)第十六章附图25混凝土工程质量控制示意图 (273)第十七章劳动力配置计划 (276)第十八章附图23工程质量管理组织机构图 (277)第十九章附图21预应力施工质量控制框图 (278)第二十章附图28紧急预案执行流程图 (279)第二十一章附图22工程质量保证体系框图 (281)第二十二章附图24钢筋工程质量程序控制示意图 (283)第二十三章附图26模板工程质量控制示意图 (285)word文档第一章工程概述第1节编制说明1、编制依据1.1 某国际机场线**合同段施工招标文件及施工图纸。
机场油库及航空加油站工程施工组织设计

机场油库及航空加油站工程施工组织设计一、工程概况机场油库及航空加油站工程是指为满足机场航空器加油需求而建立的容纳油料、供应油料以及加油作业的设施。
根据工程规模和要求,施工组织设计应综合考虑施工工艺、施工方法、施工工序、施工周期、施工设备以及质量、安全和环保等方面。
二、施工工艺和方法1.施工工艺:施工采用总包和分包相结合的方式进行。
总包负责工程的整体施工,分包负责专业施工,如油罐施工、管线敷设、给油机、泵站等的安装。
2.施工方法:采用分期施工的方式进行,首先进行土地清理和平整,然后逐步进行油罐基础建设、油罐安装、管线敷设、设备安装、油料供应系统建设等工作。
三、施工工序及时间节点1.地基处理:进行地面土地清理、平整,碎石填充和夯实。
2.油罐基础建设:进行基坑开挖、土方回填、地下室施工、基础混凝土浇筑等工作。
时间节点:第1-4周。
3.油罐安装:油罐的吊装、定位和固定。
时间节点:第5-6周。
4.管线敷设:根据设计要求进行管线敷设和焊接。
时间节点:第7-8周。
5.设备安装:给油机、泵站等设备的安装和调试。
时间节点:第9-10周。
6.油料供应系统建设:包括输送管道、阀门、计量设备、储油设备等的安装和调试。
时间节点:第11-12周。
7.系统调试和试运行:对整个系统进行调试和试运行,确保各项设备和系统稳定运行。
时间节点:第13-14周。
四、施工设备施工设备包括挖掘机、推土机、起重机、焊接设备、搅拌设备等。
设备选型应满足工程的需要,同时考虑施工现场的空间限制和道路交通情况。
五、质量、安全和环保措施1.严格按照相关施工规范和工艺要求进行施工,确保施工质量符合设计要求。
2.加强安全管理,制定安全操作规范,采取必要的防护措施,确保施工过程中无事故发生。
3.严格按照环保要求施工,采取控制扬尘、减少噪音污染、合理处理废弃物等措施,保护施工现场周边环境。
六、施工组织管理1.设置施工组织机构,明确各岗位职责,建立施工管理制度。
xx机场油库及航空加油站工程施工组织设计

目录1 编制说明 (1)2 工程概况 (1)2.1 项目简介 (1)2.2 工程范围 (2)2.3 工程特点 (2)2.4 工程施工条件 (3)2.5 编制依据 (3)3 施工部署 (3)3.1 总体施工设想和目标 (3)3.2 施工任务划分 (6)3.3 施工顺序和施工阶段的划分 (6)3.4 施工组织与管理 (7)3.5 施工总体方法的选择 (10)4 施工总进度控制计划 (11)4.1 施工总体计划安排 (11)4.2 施工总进度计划图 (12)5 施工技术方案 (13)5.1 土建工程施工方案 (13)5.2 油罐基础施工方案 (34)5.3 储罐施工技术方案 (47)5.4 工艺设备安装方案 (65)5.5 工艺管道施工方案 (70)5.6 电气安装施工方案 (75)5.7 仪表施工技术方案 (100)5.8 单机试车方案 (117)5.9 试压、吹扫清洗施工方案 (119)5.10 储罐防腐施工技术方案 (122)6 工程投入主要物资、施工机械设备情况及进场计划 (129)6.1 主要物资进场管理 (129)6.2 施工机械进场计划 (129)7 劳动力安排计划 (133)8 工程质量的保证措施 (134)8.1 建立完善的质量保证体系 (134)8.2 施工质量保证措施 (136)8.3 施工质量检查、试验计划 (143)8.4 本工程主要质量控制点 (150)8.5 服务保修 (153)9 HSE保障安全生产管理措施 (153)9.1 安全、环境与健康体系(HSE体系) (153)9.2 HSE责任、职责及资源配置 (154)9.3 资源配置 (157)9.4 危害识别、风险评价及控制 (158)9.5 重大风险作业管理 (161)9.6 个人防护 (165)9.7 HSE培训计划和沟通程序 (166)9.8 HSE规章制度和操作规程 (171)9.9 HSE检查监督 (178)9.10 事故事件报告、调查和处理管理规定 (179)10 文明施工保证措施 (182)10.1 整体场容场貌 (182)10.2 现场文明施工管理规定 (182)10.3 文明施工保证措施 (184)11 确保工期的技术措施 (186)11.1 建立完善的施工进度保证体系 (186)11.2 进度控制程序 (186)11.3 具体的工期保证措施 (187)12 施工总平面布置设计 (189)12.1 施工总平面布置原则和要求 (189)12.2 总平面布置图 (192)12.3 施工用水、用电计划 (192)附图:施工进度总计划图施工总平面布置图1 编制说明1)本施工组织设计针对xx机场供油工程(场内部分)-机场油库及航空加油站工程项目施工图纸、工程的施工实际,按照合同要求和国家现行的有关规范、规程及标准进行编写。
某国际机场线工程施工组织设计方案

目录第一章工程概述 (5)第1节编制说明 (5)1、编制依据 (5)2、编制原则 (6)3、编制内容 (7)第2节工程概况 (7)1、工程规模 (7)2、地理位置与施工环境 (7)第3节工程特点、重点、难点及应对措施 (11)1、工程特点 (11)2、工程重点、难点及应对措施 (11)第二章施工部署 (12)第1节施工总体部署 (12)1、施工总目标 (12)2、施工组织机构 (13)3、施工区段划分 (14)4、总体施工顺序 (15)第2节施工准备工作 (15)1、施工准备 (15)2、临建设施布置 (17)3、施工临时道路与交通导流 (17)4、施工用水、用电 (17)5、施工消防 (19)6、施工总平面布置图 (20)第3节施工总体计划 (20)1、施工进度计划编制说明 (20)2、施工阶段划分及阶段工期目标 (21)3、施工进度计划横道图 (21)4、施工进度计划网络图 (21)5、确保工期措施 (21)6、冬、雨季施工措施 (22)第4节施工资源配置计划 (26)1、劳动力配置与进场计划 (26)2、主要材料供应计划 (26)3、施工机械设备配备及进场计划 (27)4、主要检测设备配备及进场计划 (27)5、项目用款计划 (27)第5节施工配合及协调措施 (29)1、与业主的配合及协调措施 (29)2、与监理工程师的配合及协调措施 (29)3、与设计单位的配合及协调措施 (29)4、与当地政府部门、居民的配合及协调措施 (30)5、与相邻合同段的配合及协调措施 (30)6、与市政园林、管线归属单位的配合及协调措施 (31)第6节降低工程造价的措施 (31)1、材料管理 (31)2、机械管理 (32)3、资金管理 (33)4、技术措施 (33)第三章主要施工方法及技术措施 (34)第1节工程测量及试验检测 (34)1、测量控制方案 (34)2、试验检测控制方案 (36)第2节高架桥梁工程施工方案 (37)1、桩基工程 (37)2、高架桥梁下部结构 (39)3、高架桥梁上部结构 (41)4、桥面与附属工程 (46)第3节专项工程施工方案与技术措施 (47)1、钢筋工程 (47)2、模板工程 (50)3、混凝土工程 (54)4、预应力工程 (58)第四章各项保证体系与措施 (62)第1节质量保证体系及措施 (62)1、质量保证体系及管理组织机构 (62)2、施工过程质量控制 (64)3、质量管理措施 (73)4、质量通病的防治措施 (76)5、工程交付、回访与保修 (79)第2节安全保证体系及管理措施 (80)1、施工安全保证体系 (80)2、施工安全管理措施 (82)3、不同施工阶段的具体安全措施 (85)4、高空作业的安全措施 (85)5、施工中用电的安全措施 (86)6、施工现场安全设施的验收 (87)第3节文明施工、环保体系及管理措施 (87)1、文明施工体系及管理措施 (87)2、环境保护体系及管理措施 (89)第4节消防、保卫、职业健康体系及管理措施 (93)1、消防、保卫体系及管理措施 (93)2、职业健康体系及管理措施 (99)第五章附表二十七模板工程施工注意事项表 (105)第六章附表一施工组织设计内容与标书要求对照表 (106)第七章附表十三主要材料供应计划表 (107)第八章附表十五拟配备本合同工程主要的试验、测量、质检仪器设备表 (108)第九章附表十二劳动力配置计划表 (109)第十章附表三主要工程数量表 (111)第十一章附表十四拟投入本合同工程的主要施工机械表 (113)第十二章附图20预应力张拉工艺图 (116)第十三章附图16钻孔灌注桩施工工艺流程图 (117)第十四章附图4施工组织机构图 (117)第十五章附图19现浇钢筋混凝土预应力箱梁施工工艺流程 (118)第十六章附图25混凝土工程质量控制示意图 (119)第十七章劳动力配置计划 (120)第十八章附图23工程质量管理组织机构图 (121)第十九章附图21预应力施工质量控制框图 (122)第二十章附图28紧急预案执行流程图 (123)第二十一章附图22工程质量保证体系框图 (124)第二十二章附图24钢筋工程质量程序控制示意图 (125)第二十三章附图26模板工程质量控制示意图 (127)工程概述第一节编制说明1.1.1编制依据1.1 某国际机场线**合同段施工招标文件及施工图纸。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1 编制说明 (1)2 工程概况 (1)2.1 项目简介 (1)2.2 工程范围 (2)2.3 工程特点 (2)2.4 工程施工条件 (3)2.5 编制依据 (3)3 施工部署 (3)3.1 总体施工设想和目标 (3)3.2 施工任务划分 (6)3.3 施工顺序和施工阶段的划分 (6)3.4 施工组织与管理 (7)3.5 施工总体方法的选择 (10)4 施工总进度控制计划 (11)4.1 施工总体计划安排 (11)4.2 施工总进度计划图 (12)5 施工技术方案 (13)5.1 土建工程施工方案 (13)5.2 油罐基础施工方案 (34)5.3 储罐施工技术方案 (47)5.4 工艺设备安装方案 (65)5.5 工艺管道施工方案 (70)5.6 电气安装施工方案 (75)5.7 仪表施工技术方案 (100)5.8 单机试车方案 (117)5.9 试压、吹扫清洗施工方案 (119)5.10 储罐防腐施工技术方案 (122)6 工程投入主要物资、施工机械设备情况及进场计划 (129)6.1 主要物资进场管理 (129)6.2 施工机械进场计划 (129)7 劳动力安排计划 (133)8 工程质量的保证措施 (134)8.1 建立完善的质量保证体系 (134)8.2 施工质量保证措施 (136)8.3 施工质量检查、试验计划 (143)8.4 本工程主要质量控制点 (150)8.5 服务保修 (153)9 HSE保障安全生产管理措施 (153)9.1 安全、环境与健康体系(HSE体系) (153)9.2 HSE责任、职责及资源配置 (154)9.3 资源配置 (157)9.4 危害识别、风险评价及控制 (158)9.5 重大风险作业管理 (161)9.6 个人防护 (165)9.7 HSE培训计划和沟通程序 (166)9.8 HSE规章制度和操作规程 (171)9.9 HSE检查监督 (178)9.10 事故事件报告、调查和处理管理规定 (179)10 文明施工保证措施 (182)10.1 整体场容场貌 (182)10.2 现场文明施工管理规定 (182)10.3 文明施工保证措施 (184)11 确保工期的技术措施 (186)11.1 建立完善的施工进度保证体系 (186)11.2 进度控制程序 (186)11.3 具体的工期保证措施 (187)12 施工总平面布置设计 (189)12.1 施工总平面布置原则和要求 (189)12.2 总平面布置图 (192)12.3 施工用水、用电计划 (192)附图:施工进度总计划图施工总平面布置图1 编制说明1)本施工组织设计针对xx机场供油工程(场内部分)-机场油库及航空加油站工程项目施工图纸、工程的施工实际,按照合同要求和国家现行的有关规范、规程及标准进行编写。
2)结合本工程的特点,运用系统化管理,对工程项目的进度、质量、安全、文明、成本五大目标进行控制。
4)积极推行ISO9001质量管理体系,大力提高工作质量,达到优良工程的质量标准。
5)高度重视安全、文明施工管理,采取有针对性且行之有效的措施,保证施工安全,实现文明施工。
6)在保证施工进度和施工质量的前提下,运用目标管理,进行目标控制,努力降低成本。
7)本工程编制时对工程的总体概述、施工进度和各阶段进度的保证措施、劳动力和材料投入计划及其保证措施、机械设备投入计划及检测设备、施工平面布置图和临时设施布置、关键施工技术、工艺及工程项目实施的重点、难点和解决方案、安全文明措施、质量保证与承诺、HSE管理与承诺尽可能地作了充分的、综合的考虑,突出其科学性、适用性和针对性。
2 工程概况2.1项目简介项目名称:xx机场供油工程(场内部分)-机场油库及航空加油站工程工程地点:xx的中间地带,xx平原西南部,xx市工程规模:xx机场供油工程(场内部分)-机场油库及航空加油站工程(机场油库含2000 m3油罐2座及相应的各专业工程、综合办公用房1080 m3 及其配套的消防、供电、工艺、给排水等设施设备;敷设油库至航空加油站的输油管线约1.6公里;航空加油站包括灌油棚、生产业务用房、器材维修间及维修棚等)施工及相关服务。
施工场地条件:场地具备“三通一平”。
建设单位:xx航空油料有限公司。
xx机场供油工程(场内部分)-机场油库及航空加油站工程是由xx投资建设的工程项目。
2.2工程范围本次招标范围是xx机场供油工程(场内部分)——机场油库及航空加油站工程。
本次工程包括机场油库及航空加油站工程的所有图纸,包括但不限于总图、工艺、自控、设备、给排水、消防、供配电及防雷、防静电、土建、结构、自控等专业。
不在本次招标范围有:a、安保摄像(室内、道路及穿越构筑物的预埋套管除外);b、航班信息系统(室内、道路及穿越构筑物的预埋套管除外);c、油库围界以外的综合布线通信网络信息;d、焊缝无损检测。
e、施工图中的绿化工程。
2.3工程特点2.3.1 新旧系统对接由于本工程是扩建工程,施工中要完成新建系统与原系统的对接,因此,一定要与业主相关管理部门一起,对原系统的线路、功能及运行特点要作深入的了解,只有这样,才能将新旧系统形式成一个整体,既不影响原有的系统性能,又充分挖掘原系统的备用功能,既不影响现有系统的正常运作,又可以确保业主生产的安全、有序。
对原系统及设计意图的熟悉及掌握,还能加快施工工程的进度,确保目标工期的实现。
2.3.2 工期紧张本工程施工工期计划从2011年8月1日进场施工,到2011年11月18日工程完工(注:指完成合同所有施工任务,且具备调试的条件),总工期为110日历天,其中包括土建施工、罐体施工、设备管道施工、给排水、消防、暖通、电气仪表(包括防雷)施工,达到机械竣工,工期较紧张,这就要求施工单位在进场前做好详细的施工计划,安排好人力物力和施工机械,合理安排施工,才能确保工程按期完成。
2.3.3 与有关政府部门的对接本工程涉及到与当地质检、安监、消防、防雷、特种设备、管道、容器、仪表、罐容标定及办证等,有些专业的报建、报装、监检的流程繁复、专业性强等特点,110天的工期显得十分紧凑。
因此,施工单位要积极、主动与有关部门搞好工作流程上的对接,自觉接受政府有关部门的监督和指导,排除干扰,按有关规定及时办理。
水电、消防以及环保等各方面的报装报建、竣工验收手续,进行程序化、规范化施工,确保工程施工顺利进行。
2.4工程施工条件施工场地施工场地已具备“三通一平”。
施工现场交通方便,通往施工范围的道路可通行大型车辆,供施工设备和材料到达现场。
2.5编制依据①xx机场供油工程(场内部分)——机场油库及航空加油站工程施工招标文件及澄清文件②xx机场供油工程(场内部分)——机场油库及航空加油站工程施工图纸③相关现行国家标准及施工验收规范(具体见各施工方案)④我公司QHSE质量、安全与健康、环境管理体系有关文件。
⑤以往相似工程的施工经验、施工技术技能等。
3 施工部署3.1总体施工设想和目标本工程施工部署,根据工程的实际情况和标书的要求,围绕工程的特点,合理选择施工方法,尽量采用新技术,新工艺、新材料、新设备,运用网络计划技术,实施动态的施工管理、科学地组织施工、确保工程总体目标的实现,发挥企业的综合施工能力,通过增大人力、物力、财力的投入,保证整个工程优质、快速、安全、文明地完成。
本工程关键工序技术理解:本工程属于石油化工工程,施工质量是关系到能否达到设计要求的关键,本工程施工比普通的机电安装工程有所不同,施工难度较大,质量要求高,根据对现场考察和对图纸的熟悉,我公司认为以下工序是本工程的关键工序:油罐、管道安装难度比较大,安装要求特别是焊接质量要求很高,防止罐底变形,焊接的无损探伤比例和质量必须达到设计要求。
施工设想针对本工程的特点及施工关键工序的施工要求,我公司制定以下解决方案:选派精兵强将,组建精干高效的项目管理班子“管理”必须以“人”为本,要使项目的施工质量管理达到优良工程的质量标准,选派精兵强将,组建精干高效的项目管理班子十分重要,为此,我项目部将充分发挥集团优势,使选派到该项目的主要施工技术人员、管理人员都是具有丰富施工经验的骨干,特别是起重、焊接和铆工等专业人才均有非常丰富的类似工程施工经验,他们专业技能强,施工管理经验丰富,精力充沛,他们组合必将是一个精干高效的项目管理班子、将为工程质量合格工程的质量标准提供了强有力的保证。
精选高素质的施工作业班组要使工程质量达到“国家规范、民航行业相关标准及图纸设计要求,并通过国家民航局验收”的质量标准,与施工人员的专业技能素质有着密切的关系,因此,我公司将充分发挥有着若干支专业技能素质高的作业队伍的优势,精选施工人员,无论是从专业技能素质还是从身体素质等和方面都将严格筛选,确保为该工程施工组建一支专业技能强的高素质的施工作业队伍,特别是针对本工程吊装和焊接要求高的特点,将挑选有上岗证的技术过关,有丰富类似工程施工经验的起重工和焊工参与本工程的施工。
加强技术管理,科学施工施工技术的运用将贯穿工程的整个施工过程的始终这已是众所周知,因此如果没有有效的技术管理措施和科学的组织,工程的施工质量将无法得到保证,为此,我公司将根据长期积累的技术经验,建立一整套技术管理制度和措施,加强作业指导性文件的研究编制直至最终的落实,开展全面的QC活动,确保工程有条不紊,科学组织施工。
利用公司优势,加强HSE管理鉴于业主的HSE管理的高要求,项目部将设立以项目经理为核心的HSE管理机构,选派公司的注册安全主任、HSE体系内审员担任HSE经理,给以绝对权力,对安全生产实施一票否决制度。
加强数据管理,确保工程资料的及时和完整性工程资料是整个工程的全面反映,为确保本工程资料的及时性、真实性和完整性,本项目设立一各专职资料员,负责整个工程资料的收集、整理和归档,来往函件的收发以及反映工程生产过程的声像资料的拍摄,为达到工程质量标准准备可靠的凭证。
明确项目控制目标质量目标本工程施工,我们将严格按照ISO9001质量管理模式组织施工,成立过硬的项目经理部,全面履行施工合同及对甲方的承诺。
质量目标:(1)工程合格率100%;。
