(完整版)钻孔灌注桩施工方案(最终打印版)
灌注桩施工方案-(最终版)

灌注桩施工方案-(最终版).本工程采用旋挖钻孔灌注桩基础,桩长不小于44米,桩底进入持力层内不小于1米。
施工前应进行试孔,选择适宜的成空钻头和护壁材料,控制好桩底沉渣,确保满足不得大于50mm的要求。
编制依据包括甲方要求、建筑地基和桩基技术规范、公司经验以及国家、地方施工规范。
钻孔前的准备工作包括桩位放样、场地整理、施工便道布设、供电及供水系统设置、护筒制作和埋设、钻孔架制作、泥浆的制备和钻孔机具准备等。
钻孔桩采用钢护筒,直径为100cm,护筒直径应为120cm-125cm。
护筒埋设时,轴线对准测量所标出的桩位中心,保证位置偏差不大于5cm,倾斜度不大于1%。
基坑开挖至-6.3米,设计桩顶标高为-7.1米,桩身锚入承台100mm,钢筋锚入承台63mm。
护壁材料采用速溶型奈普顿泥浆,钻孔前提前准备好奈普顿泥浆,化学泥浆用量一般情况下比例按0.01%-0.1配置,根据现场实际情况实验确定配合比,在护筒内先进行泥浆的配置。
聚合物泥浆配合比根据地质情况选择。
旋钻钻孔工艺要点包括钻进时操作、护筒埋设、泥浆的配置和添加等。
开始钻进时,应适当控制进尺,特别是在护筒刃脚处,应低档慢速钻进,以形成坚固的泥皮护壁。
当钻至刃脚下1m时,可按土质以正常速度钻进。
如果护筒土质松软发现漏浆时,可提起钻锥,向孔中倒入泥浆粉,再放下钻锥倒转,使胶泥挤入孔壁堵住漏浆孔隙,稳住泥浆继续钻进。
在钻进粘土粉时,由于泥浆粘性大,钻锥所受阻力也大,易糊钻。
可以选择粘度在0.2-0.6公斤/立方水的泥浆进行钻进,使用尖底钻锥、中等转速、大泵量、稀泥浆进行钻进。
在砂土或软土层钻进时,易坍空孔。
可以选择平底钻锥,控制进尺,轻压,低档慢速,使用稠泥浆粘度进行钻进。
在砂砾岩钻进时,由于土层太硬,会引起钻锥跳动和钻杆摆动加大及钻锥偏斜等现象,易使钻机超负荷损坏。
宜采用低档慢速、调整好泥浆配合比、两级钻进的方法进行钻进。
钻进过程中,每进尺2-3m,应检查钻孔直径和竖直度。
钻孔灌注桩施工(完整版)

钻孔灌注桩施工(完整版)钻孔灌注桩施工(完整版)1. 引言钻孔灌注桩作为一种重要的地基处理方式,在建造工程中得到广泛应用。
本文档旨在提供钻孔灌注桩施工的详细步骤及相关要素,以供参考和指导。
2. 工程准备2.1 地质勘察:进行充分的地质勘察,确定地下地质条件、水位、土层特性等,以便制定合理的施工方案。
2.2 设计方案:根据地质勘察结果,设计钻孔灌注桩的数量、直径、深度等参数,并制定详细的施工方案。
2.3 材料准备:准备所需的灌注桩钢筋、混凝土、灌浆材料等,并进行质量检验。
3. 施工步骤3.1 钻孔设备安装:安装钻孔机、导向架、钻杆等设备,并严格按照操作规程进行检验和调试。
3.2 钻孔施工:按照设计要求,选择合适的钻头和泥浆,并进行钻孔作业。
控制钻孔的直径、深度和位置,保证施工的准确性和质量。
3.3 钢筋预埋:在钻孔完成后,按照设计要求,在孔内预埋钢筋,并进行固定和加固。
3.4 灌注桩混凝土浇筑:将预先调配好的混凝土通过浇筑装置注入钻孔,同时进行振捣,确保混凝土均匀填充孔内,并排除气泡。
3.5 灌浆施工:对灌注桩进行灌浆处理,采用合适的灌浆材料,并根据设计要求进行灌浆浓度和灌浆厚度的控制。
3.6 钢筋连接处理:对灌注桩上部的钢筋进行连接处理,保证整体的连续性和强度。
4. 施工质量控制4.1 施工记录:对每一个钻孔灌注桩的施工过程进行记录,包括施工时间、施工人员、材料采购等信息。
4.2 质量检测:对灌注桩的质量进行全面检测,包括混凝土强度、灌浆浓度、灌浆厚度等指标。
4.3 环境保护:在施工过程中,注意保护周围环境,防止土方塌陷、土壤沉降等不良影响。
5. 安全措施5.1 施工人员必须经过专业培训,并取得相关岗位资格证书。
5.2 施工现场应设置明显的安全警示标志,确保施工区域的安全通行。
5.3 使用钻孔灌注桩设备时,操作人员应严格按照操作规程进行操作,确保人员安全。
5.4 发生突发情况时,应及时采取紧急措施,并报告相关部门和负责人。
钻孔灌注桩施工方案3篇

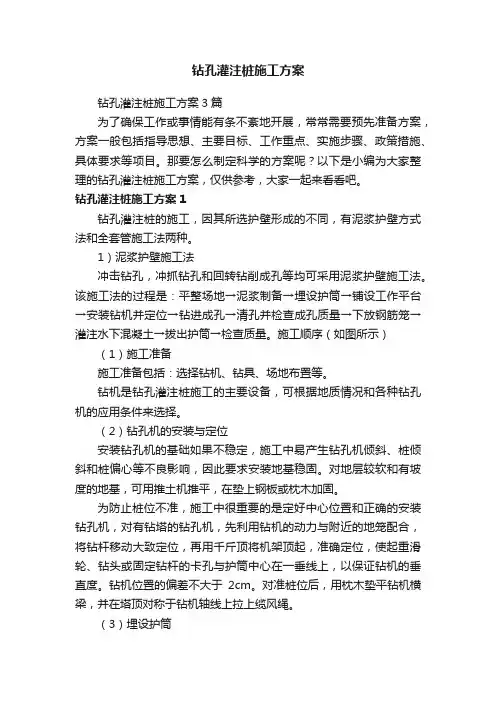

钻孔灌注桩施工方案钻孔灌注桩施工方案3篇为了确保工作或事情能有条不紊地开展,常常需要预先准备方案,方案一般包括指导思想、主要目标、工作重点、实施步骤、政策措施、具体要求等项目。
那要怎么制定科学的方案呢?以下是小编为大家整理的钻孔灌注桩施工方案,仅供参考,大家一起来看看吧。
钻孔灌注桩施工方案1钻孔灌注桩的施工,因其所选护壁形成的不同,有泥浆护壁方式法和全套管施工法两种。
1)泥浆护壁施工法冲击钻孔,冲抓钻孔和回转钻削成孔等均可采用泥浆护壁施工法。
该施工法的过程是:平整场地→泥浆制备→埋设护筒→铺设工作平台→安装钻机并定位→钻进成孔→清孔并检查成孔质量→下放钢筋笼→灌注水下混凝土→拔出护筒→检查质量。
施工顺序(如图所示)(1)施工准备施工准备包括:选择钻机、钻具、场地布置等。
钻机是钻孔灌注桩施工的主要设备,可根据地质情况和各种钻孔机的应用条件来选择。
(2)钻孔机的安装与定位安装钻孔机的基础如果不稳定,施工中易产生钻孔机倾斜、桩倾斜和桩偏心等不良影响,因此要求安装地基稳固。
对地层较软和有坡度的地基,可用推土机推平,在垫上钢板或枕木加固。
为防止桩位不准,施工中很重要的是定好中心位置和正确的安装钻孔机,对有钻塔的钻孔机,先利用钻机的动力与附近的地笼配合,将钻杆移动大致定位,再用千斤顶将机架顶起,准确定位,使起重滑轮、钻头或固定钻杆的卡孔与护筒中心在一垂线上,以保证钻机的垂直度。
钻机位置的偏差不大于2cm。
对准桩位后,用枕木垫平钻机横梁,并在塔顶对称于钻机轴线上拉上缆风绳。
(3)埋设护筒钻孔成败的关键是防止孔壁坍塌。
当钻孔较深时,在地下水位以下的孔壁土在静水压力下会向孔内坍塌、甚至发生流砂现象。
钻孔内若能保持壁地下水位高的水头,增加孔内静水压力,能为孔壁、防止坍孔。
护筒除起到这个作用外,同时好有隔离地表水、保护孔口地面、固定桩孔位置和钻头导向作用等。
制作护筒的材料有木、钢、钢筋混凝土三种。
护筒要求坚固耐用,不漏水,其内径应比钻孔直径大(旋转钻约大20cm,潜水钻、冲击或冲抓锥约大40cm),每节长度约2~3m。
钻孔灌注施工方案(3篇)

第1篇一、工程概况本项目位于XX地区,施工内容为钻孔灌注桩基础。
基础设计采用钢筋混凝土钻孔灌注桩,桩径为800mm,桩长根据地质条件确定,单桩承载力设计值为200kN。
二、施工准备1. 技术准备(1)熟悉设计图纸,了解工程地质条件,掌握施工工艺和技术要求。
(2)编制施工组织设计,明确施工顺序、施工方法、施工进度、质量控制、安全措施等。
(3)组织技术人员、施工人员及管理人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
2. 材料准备(1)钢筋:选用符合设计要求的钢筋,确保钢筋质量。
(2)水泥:选用符合设计要求的普通硅酸盐水泥,确保水泥质量。
(3)砂、石:选用符合设计要求的砂、石,确保砂、石质量。
(4)外加剂:选用符合设计要求的外加剂,确保外加剂质量。
3. 施工设备准备(1)钻机:选用适合钻孔灌注桩施工的钻机,确保钻机性能稳定。
(2)搅拌机:选用适合混凝土搅拌的搅拌机,确保搅拌效果。
(3)运输车辆:选用适合混凝土运输的车辆,确保运输效率。
(4)检测设备:选用符合国家标准的检测设备,确保检测数据的准确性。
三、施工工艺1. 钻孔施工(1)根据地质条件,选择合适的钻机进行钻孔。
(2)根据设计要求,确定钻孔深度和孔径。
(3)采用“正循环”钻进工艺,确保钻孔质量。
(4)在钻孔过程中,严格控制钻速、钻压,确保钻孔质量。
(5)钻孔完成后,进行清孔,确保孔底沉渣厚度小于30mm。
2. 钢筋笼制作与吊装(1)根据设计要求,制作钢筋笼,确保钢筋笼尺寸、形状符合要求。
(2)将钢筋笼吊装至孔口,确保钢筋笼位置正确。
(3)采用机械振动器振动钢筋笼,使其与孔壁紧密结合。
3. 混凝土灌注(1)根据设计要求,配制混凝土,确保混凝土质量。
(2)采用“从下至上”的灌注顺序,确保混凝土灌注均匀。
(3)在灌注过程中,严格控制混凝土的灌注速度,防止出现离析、断桩等现象。
(4)当混凝土达到设计强度后,停止灌注。
四、质量控制1. 钻孔质量:确保钻孔垂直度、孔径、孔深符合设计要求。
钻孔灌注桩施工方案

钻孔灌注桩施工方案一.施工流程施工准备T测量放线一桩位复核T护筒埋设一钻机就位T钻进成孔一一次清孔T吊放钢筋笼—导管安装一二次清孔T沉渣测量一灌注水下混凝土τ桩底注浆二、施工工艺根据施工条件、工程量及进度要求,本工程钻孔灌注桩成孔及清孔均采用正循环施工工艺。
三、测量放样1.建筑平面点位根据建设单位提供的测站,汇同监理单位,在施工范围内设立测点,算出方位角及距离,在施工现场内建立合适的测量控制网。
2、平面控制采用控制点座标测定,各点进行角度交会控制。
3、水准点现场水准点必须引测在永久性或非永久性的建筑物或构筑物上,且距离不得大于100m,需满足施工现场范围内通视,通视水准点不得少于2个。
4、测量规程(1)控制点、水准点等测量标志,均应严格保护好,做好醒目标志,并作好记录。
(2)桩位位置放样、标高引测均通过自检(技术负责人\现场监理、建设单位复核、验收合格后方可施工。
(3)保证测量原始记录的完整、技术资料符合要求。
(4泄位误差小于IOomm,建筑物位置符合设计及业主要求。
四、成孔工艺1、本工程较短的钻孔灌注桩成孔及清孔均采用正循环施工工艺。
桩成孔时拟采用正循环工艺,二清时也采用正循环工艺。
2、钻孔灌注桩施工期间,采取以下措施控制水压差:一是调整泥浆比重,二是调整孔内泥浆面高度。
3、为调整桩机施工技术参数及正确理解地质情况,在正式成孔前必须进行试成孔。
五•钢护筒制作1.钢护筒长2m,壁厚6mm,Φ800桩钢护筒内径为900、Φ600桩钢护筒内径为700钢护筒顶标高应高出水位。
2、钢护筒在钢结构加工场加工。
钢护筒加工标准为垂直度偏差不超过1%。
椭圆度不大于2cm,焊接采用坡口双面焊,所有焊缝连续,以保证不漏水。
3、钢护筒埋设应准确、稳定,护筒中心与桩位中心的偏差不得大于30毫米。
六、泥浆1.采用优质泥浆,采用正循环方式进行泥浆循环。
2、泥浆控制措施如下:(1)控制泥浆液面由于存在砂层,土体侧压力,为防止或减少砂层垮塌,控制孔内液面标高以保证足够水头压力,维护下部砂层的安全。

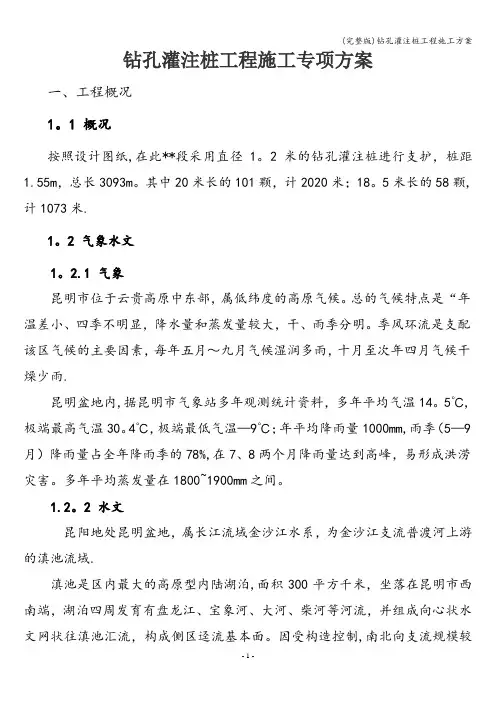

(完整版)钻孔灌注桩工程施工方案

钻孔灌注桩工程施工专项方案一、工程概况1。
1 概况按照设计图纸,在此**段采用直径1。
2米的钻孔灌注桩进行支护,桩距1.55m,总长3093m。
其中20米长的101颗,计2020米;18。
5米长的58颗,计1073米.1。
2 气象水文1。
2.1 气象昆明市位于云贵高原中东部,属低纬度的高原气候。
总的气候特点是“年温差小、四季不明显,降水量和蒸发量较大,干、雨季分明。
季风环流是支配该区气候的主要因素,每年五月~九月气候湿润多雨,十月至次年四月气候干燥少雨.昆明盆地内,据昆明市气象站多年观测统计资料,多年平均气温14。
5℃,极端最高气温30。
4℃,极端最低气温—9℃;年平均降雨量1000mm,雨季(5—9月)降雨量占全年降雨季的78%,在7、8两个月降雨量达到高峰,易形成洪涝灾害。
多年平均蒸发量在1800~1900mm之间。
1.2。
2 水文昆阳地处昆明盆地,属长江流域金沙江水系,为金沙江支流普渡河上游的滇池流域.滇池是区内最大的高原型内陆湖泊,面积300平方千米,坐落在昆明市西南端,湖泊四周发育有盘龙江、宝象河、大河、柴河等河流,并组成向心状水文网状往滇池汇流,构成侧区迳流基本面。
因受构造控制,南北向支流规模较大,东西向支流短小。
区内地表水系的基本特征如下:大河:是滇池南部的汇水河流,发源于晋宁县城东南的大石岩、三尖山一带,由南向北,经河涧铺、化乐到石子河村与柴河会合后注入滇池.汇流面积256km2,全长26km。
据1970—1795年的观测资料,大河的迳流量较为稳定,最大流量2065万立方米,最小流量1680万立方米,多年平均为1941万立方米.柴河:是滇池南部的汇水河流,发源于晋宁县城东南的甸头、龙潭村、新寨等地,由南向北,经六街、断七到石子河村与柴河会合后注入滇池。
汇流面积210km2,全长42km。
柴河的迳流量受降雨控制,年度变化和季节变化很大,最大流量8000万立方米,最小流量1934万立方米,一般为3595万立方米。
钻孔灌注桩施工方案(3篇)

第1篇一、工程概况钻孔灌注桩施工是建筑基础工程中常用的一种基础形式,适用于各种地质条件。
本方案针对某建筑基础工程,设计钻孔灌注桩基础,以下为施工方案。
1. 工程名称:某建筑基础工程2. 工程地点:某市某区某街道3. 工程规模:总建筑面积约10000平方米4. 基础形式:钻孔灌注桩基础5. 地质条件:根据地质勘察报告,地基土层主要为粉土、粉砂层,局部夹有砾石层。
二、施工准备1. 施工组织(1)项目经理负责整个施工过程的组织协调,确保工程质量和进度。
(2)施工员负责现场施工管理和施工质量控制。
(3)技术员负责技术指导和施工方案的实施。
(4)安全员负责现场安全管理和安全教育培训。
2. 材料准备(1)钢筋:选用符合国家标准的HPB300钢筋,直径为25mm。
(2)水泥:选用符合国家标准的硅酸盐水泥,强度等级为32.5MPa。
(3)砂石:选用符合国家标准的河砂和碎石,级配符合要求。
(4)其他材料:模板、桩帽、护筒、焊条等。
3. 机械设备(1)钻孔设备:选用XY-2型钻机,钻孔直径为600mm。
(2)混凝土搅拌设备:选用JS1000型混凝土搅拌机。
(3)混凝土输送设备:选用HBT60A型混凝土泵车。
(4)钢筋加工设备:选用钢筋弯曲机、钢筋切断机等。
(5)其他设备:汽车吊、搅拌运输车、挖掘机等。
三、施工工艺1. 施工流程(1)场地平整:将施工场地平整,清除障碍物。
(2)护筒埋设:根据设计图纸,埋设护筒,护筒埋设深度应符合设计要求。
(3)钻孔:使用钻机进行钻孔,钻孔深度应符合设计要求。
(4)钢筋笼制作与安装:根据设计图纸,制作钢筋笼,安装钢筋笼。
(5)混凝土浇筑:使用混凝土泵车进行混凝土浇筑,浇筑过程中应严格控制混凝土质量。
(6)成桩:待混凝土达到设计强度后,进行成桩。
2. 施工要点(1)护筒埋设1)根据设计图纸,确定护筒埋设位置。
2)使用挖掘机挖坑,坑底平整,坑底尺寸略大于护筒直径。
3)将护筒放入坑内,确保护筒垂直,使用水平尺校正。
钻孔灌注桩工程施工方案(3篇)

第1篇一、工程概况钻孔灌注桩是一种广泛应用于地基基础工程中的桩基础形式,具有施工速度快、质量可靠、适应性强等特点。
本工程钻孔灌注桩施工方案适用于各类地质条件,包括砂土、粘性土、岩层等。
二、施工准备1. 技术准备:熟悉工程地质资料,了解桩基设计要求,掌握钻孔灌注桩施工工艺。
2. 材料准备:钢筋、水泥、砂、石子等原材料应满足设计要求,并经过检验合格。
3. 机械设备准备:钻机、泥浆泵、混凝土搅拌机、振动器等设备应齐全,并处于良好状态。
4. 人员准备:组织施工队伍,明确施工任务和职责,进行技术交底。
三、施工工艺1. 桩位定位:采用全站仪、经纬仪等测量仪器进行桩位放样,确保桩位准确无误。
2. 护筒埋设:根据设计要求,在桩位处埋设护筒,护筒顶端标高应高出原地面或围堰面50cm。
3. 钻孔施工:根据地质条件选择合适的钻孔方法,如冲击成孔、旋挖成孔等。
4. 清孔:钻孔完成后,进行清孔,确保孔底沉碴厚度满足设计要求。
5. 钢筋笼制作与吊装:根据设计要求制作钢筋笼,吊装至孔口,确保钢筋笼位置准确。
6. 浇注混凝土:在钢筋笼上方安装导管,进行混凝土浇注,控制导管埋深。
7. 终孔处理:混凝土浇注完成后,进行终孔处理,确保桩顶标高满足设计要求。
四、施工质量控制1. 材料检验:对钢筋、水泥、砂、石子等原材料进行检验,确保符合设计要求。
2. 钻孔质量:控制钻孔垂直度、孔径、孔深等指标,确保钻孔质量。
3. 清孔质量:清孔过程中,检查孔底沉碴厚度,确保满足设计要求。
4. 混凝土质量:控制混凝土配合比,确保混凝土强度和耐久性。
5. 桩顶标高:确保桩顶标高满足设计要求。
五、安全措施1. 严格遵守安全操作规程,确保施工安全。
2. 定期对机械设备进行检查、维护,确保设备安全运行。
3. 设置安全警示标志,提醒施工人员注意安全。
4. 加强施工人员安全教育,提高安全意识。
六、环境保护1. 合理安排施工时间,减少对周边环境的影响。
2. 处理好施工废水、废气和固体废弃物,防止污染环境。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钻孔灌注桩施工方案编制人:施建军审核人:编制单位:江苏茂盛建设有限公司项目部目录一、编制依据 (1)二、工程概况与地质情况 (1)三、施工力量部署 (1)四、工期及施工进度计划 (4)五、施工工艺 (4)六、主要质量保证措施 (8)七、质量验收标准 (8)八、主要安全文明施工保证措施 (9)一、编制依据1、《建筑桩基技术规范》(JGJ94-94);2、《建筑地基基础工程施工质量验收规范》(GB50202-2002);3、该工程的《岩土工程勘察报告》及部份设计图纸。
二、工程概况与地质情况1、工程概况曹县阳光城市工程6区4---11#楼工程设计形式为钻孔桩基础,桩数为根,桩长23.6,桩径Φ500mm,其中工程桩根,锚桩根,混凝土强度为C25,单桩承载力设计值1800KN。
钢筋布置详见设计图纸。
2、地质情况本工程地基分层为:粉质粘土。
(详见《岩土工程勘察报告》。
三、施工力量部署我公司针对本工程的实际情况,选用四台GPS-10型工程钻机成孔,砼水下灌注技术成桩,施工设备、人员力量配备如表:施工设备配备表施工人员配备表四、工期施工进度计划工程量1006根,每机每天完成5 根,理论工期1040根÷4台÷5根=51天,计划六十天。
如遇停电、大雨以及甲方原因造成的工期延误,工期顺延。
五、施工工艺附:钻孔灌注桩工序流程图。
1、成孔工艺a、首节做孔口砼护筒按设计图纸测量放线定桩位后,采用原人工挖孔桩成孔护壁设置孔口砼护筒,砼护壁厚150mm,护筒需挖至原土层。
施工期时用桩位十字控制中心,并将十字控制线及高程引至第一节砼护壁上并埋设铁钉做好标志,供钻机钻头准确对准中心及控制钢筋笼、砼灌注顶面。
b、泥浆池、沉淀池设置与泥浆外送人员和机械配备按施工平面图设泥浆池,规格5×10×1.5米两个集中泥浆池,2×2×1.5米,16个桩机泥浆池,沉淀池在五区150×300×1.5米一个用泥砂包围成,有桩机池抽到集中池再抽到沉淀泥浆池。
一个电工,四个辅助工24小时负责用一台22千瓦500米4寸管的泥浆泵抽泥浆,一台大挖机24小时随时配合。
c、钻机就位与平整场地铺路用大挖机把场地平整至规范要求。
钻机就位必须平正、稳固,确保施工中不发生倾斜、移动。
使钻机转盘中心线、天车中心、钻头中心及桩中心位于一条沿垂线上,经当班技术人员检查,验收签字后方可钻孔。
d、钻孔技术人员和机班长校正钻机立轴的垂直度及核对钻头与桩径相符后移交给班长施工,为防止孔壁坍塌,在钻进过程中,利用回填的泥岩和水混合在钻头回转搅拌下自造泥浆,泥浆浓度宜维持在1.05~1.20之间,泥浆顶面平自然地面,使孔中的泥浆高出地下水位0.5——1.0m以上,泥浆所产生的液柱压力可以平衡地下水压力,并对孔壁有一定的侧压力维持孔壁的稳定。
当泥浆浓度小于是1.05时,要正循环造浆钻进,当泥浆浓度大于1.25时,要加水稀释泥浆。
用反循环钻进时,应事先使泥浆池浆面高于孔、沟泥浆面,以便泥浆及时入孔,保持孔内泥浆,并控制好进尺,以防堵塞。
依据反循环钻进时排出来的渣土岩样来判别正在钻进的土层,钻进到设计深度时,回转不进尺,开泵吸碴,如吸上来循环液中无碴时,将钻具提离孔底,停泵15分钟后仍能放回原处,起钻。
钻进时要尤其注意控制好泥浆浓度,泥浆要及时排出或用车拉走。
钻进到持力层后,应采用反循环工艺从反循环管路中排出的岩样中取样,经监理、勘察方等鉴定认可后,按设计要求深度钻进。
至此成直孔结束。
起完直孔钻具,立即下扩底钻头,连接好扩底钻头、钻杆及主动钻杆,把扩底钻头放至孔底校核孔深及有关钻具的相关数据是不是相符,如一致在主动钻杆上划出扩底行程,启动泥浆泵排完循环系统内的空气后启动砂石泵进行反循环扩底,直到扩刀按照要求完全张开,至扩底直径、高度满足设计要求为止。
提升扩底钻具,扩底成孔完毕。
e、清孔钻至设计深度后,即可终孔。
终孔后,如吸上来循环液中无渣时,将钻具提离孔底,停泵15分钟后仍能放回原处,起钻,至此成直孔完毕。
•水路循环及泥浆净化图:2、钢筋笼制作与安装a、钢筋加工:根据设计图纸要求,确定加劲箍的尺寸,然后根据尺寸制作箍的模具,用模具弯曲箍,内箍长度按图计算出后,再通过试弯调整钢筋长度,根据此长度下料,加劲箍筋必须按图要求搭接焊牢。
主筋应调直,不得弯曲。
b、钢筋笼成型:成型场地须平整,先用钢筋制作的1/4~1/6的圆弧支架,成型时,先将加工好的加劲箍按2.0 米等距离放好,在主筋和加劲筋上用粉笔做好标志,再将加劲箍放在主筋上对准标志焊接。
注意保证加劲箍2.0米的均匀间距,加劲箍与主筋焊接完后,箍筋与主筋之间依设计要求进行点焊。
c、钢筋笼在吊装运输过程中注意防止变形,如有变形必须调整加强,否则不许入孔。
d、钢筋笼用钻机卷扬机吊入孔内在孔口搭接,对准桩孔,避免碰撞孔壁,并按设计标高用固定装置固定,防止钢筋笼下沉和上浮,根据甲方提供的配筋图沿钢筋周边安放用12号螺纹钢0.6米长的保护层,每隔3米焊4只每根桩用24只,以确保钢筋笼的保护层并做好记录。
3、水下灌注工艺a、下管①配管长度应大于孔深,导管底部离孔底≤0.4m,从下往上编号,先下长的后下短的。
②接头必须放防水胶垫,连结螺杆必须对称上紧,试水压力0.6~1.0mpa,不漏水为合格,严防漏水和操作过程中发生事故。
③好管后,量孔深如沉渣在允许范围(≤50mm)内就接漏斗灌注混凝土,如沉渣厚度超过规定时应进行第二次清孔,符合要求后才能灌注。
④灌注漏斗后,把隔水气囊放在灌浆管液面上并安装上灌浆管拔阀。
b、水下混凝土浇筑(商品砼)(1).砼(商品砼)初存量满足要求时,拔开阀门让砼迅速下降。
如果地层漏水,孔口可能不返水,应严禁提动灌浆管,可继续装第二斗;当砼仍不继续下降时,只能轻微的上下提动灌浆管,提高高度≤0.4,导管埋深宜2~6米。
当测定灌浆埋深3米以上而造成困难时,在确保埋深大于1.2米前提下可将多余埋深的管卸掉。
(拆卸管时间不超过节15min)。
依此类推,直到灌注到设计标高为止。
(2).灌注过程中,当导管内砼不满含有空气时,后续的砼宜通过溜槽徐徐灌入漏斗和导管,不得将砼整斗从上面倾入导管内,以免导管内形成高压气囊,挤出管节间的橡胶垫而使导管漏水。
(3).准确操作不提脱,保证质量,故现场技术人员和管理人员(包括机长、班长等)必须严格掌握砼的灌注量和灌注速度,在灌注前应根据成孔记录和灌注长度算出孔的灌注砼量,再根据记录反映和土质情况、钻进难易来分析各孔段的超径情况,估算出容积,以指导备料工作,灌注中,每灌一斗都要测量导管内、外砼的深度,并填写水下砼灌注记录表,桩灌完后,再统计实际灌注砼量与图纸计算砼量之比,算出充盈系数(必须大于1,一般土质1.1~1.2,软土1.2~1.3)及划出孔深—灌注量曲线,借此评价成孔灌注质量,以指导后续成孔桩工作。
当灌注到设计标高时,技术人员应亲自检查,确保桩头质量。
每条桩抽查坍落度三次(上、中、下),作试块一组(当有怀疑和需要时应作两组)。
实际施工中,按比设计标高多灌0.50m,作为浮浆高度。
C:材料要求:1)水下灌注的混凝土必须具有良好的和易性。
其配合比应通过实验确定,坍落度宜采用160~220mm,每立方米混凝土中的水泥用量不得少于360㎏,水泥标号采用P.O42.5普通硅酸盐水泥。
2)早强型的水泥必须有缓凝措施。
当气温高于30℃时,无论使用早强型或非早强型水泥,都必须根据具体情况对混凝土采取缓凝措施。
所用的砂子,砂率一般控制在40﹪~50﹪。
用的粗骨料,其粒径不得大于40mm。
3)导管的结构和使用符合下列要求:导管壁厚不易小于3mm,直径宜为200~250mm,直径制作偏差不得超过2mm,应采用无缝钢管制作。
导管的分节长度一般为2~4m,底管长度不宜小于4m,底部应焊设加强箍,两管之间可用法兰或丝扣连接。
为避免提升导管时法兰挂住钢筋笼,可设置锥形护罩,或采用加焊三角形加劲板等有效措施。
导管使用前应试拼试压,试压压力一般为0.6~1Mpa,并要试验混凝土隔水球塞是否能通过。
使用丝扣连接的导管,应注意使用、运输和堆放中不得碰撞导管连接口的螺纹或压坏管口。
导管在每次灌注混凝土使用完毕后,应立即冲洗干净,及时在导管连接口的螺纹涂油防锈。
4)灌注水下混凝土时,预制混凝土隔水球塞吊放的位置应临近水面,导管底端到孔底的距离应为0.5m,排塞后不得将导管插回孔底。
①开灌前储料斗内必须有足以将导管的底端一次性埋入水下混凝土中0.8m以上深度的混凝土储存量。
随着混凝土的上升,要适当提升和拆卸导管,导管底端埋入混凝土面以下一般应保持1.5~4m左右,不宜大于6m和不得小于1.5m,严禁把导管底端提出混凝土面。
②在水下混凝土灌注过程中,应有专人测量导管埋深,填写好水下混凝土灌注纪录表。
另外要适时提升和拆卸导管外,还要适时提升和拆卸套管,套管底端埋入混凝土面以下不得大于6m和小于1m。
③水下混凝土灌注应连续进行,不得中断。
因此灌注前应有严密的施工组织设计及辅助设施,一旦发生急剧故障或停电、停水及发生导管堵塞、进水等事故,应立即采取有效措施进行处理,并同时做好记录。
提升导管时应避免碰挂钢筋笼。
④当混凝土面接近钢筋笼时,应严格控制导管的埋管不要过深,当混凝土面上升到钢筋笼内3~4m再提升导管,使导管底高于钢筋笼底端,以防钢筋笼上浮。
除此之外,全套管护壁冲抓桩的钢筋笼底端的加劲箍上还应焊设十字形钢筋。
⑤要控制最后一次混凝土的灌注量,不使桩顶超高或偏低过多,一般应控制在设计桩顶标高以上约0.5~0.8m。
⑥灌注桩身混凝土时,每根桩的留置试块应视桩身混凝土的数量而定,但不得小于一组。
⑦水下混凝土工程所用的水泥、水、骨料、外加剂、混凝土抗压强度必须符合设计要求和施工规范的规定。
水下混凝土的配合比、原材料计量、搅拌必须符合施工规范的规定。
清孔后,孔底泥桨比重和沉渣厚度必须符合施工规范的规定。
.允许偏差除设计规定浮浆高度外,灌注标高允许偏差+200mm。
⑧主要安全技术措施:吊车司机起吊混凝土及其它重物是要注意安全,听从指挥,严格遵守有关操作规程。
高空操作人员要衣着灵便,佩带安全带,严禁穿带钉易滑的鞋在高空作业。
夜间施工要有足够的照明,现场电线、电缆不能乱拉乱搭,并且要架空2m以上。
五、质量标准1.成孔深度和终孔基岩必须符合设计要求,沉渣厚度不得大于200mm。
2.钢筋的品种和质量、焊条型号及钢筋焊接接头必须符合设计要求和有关标准的规定。
3.钢筋笼加劲箍和箍筋、焊点必须密实牢固,漏焊点数不得超出规范的规定要求。
4.钢筋笼的主筋搭接和焊接长度必须符合规范的规定。
焊接应互相错开,35倍钢筋直径区段范围内的接头数不得超过钢筋总数的一半。
