保利地产2016年第三方精装修交付评估方案

合集下载

保利地产实测实量各分项评估进度要求

保利地产实测实量各分项评估进度要求

实测实量各分项评估进度要求一、混凝土工程1.结构出正负零,且高层住宅拆模楼层不少于3层。

别墅不少于5户拆模基本完成。

二、砌筑工程1.垂直度/平整度:高层项目砌筑施工新工作面需完成5层及以上,同时外门窗洞口尺寸需具备3层以上测区(保证满足测点要求前提),且不低于2层砌筑在施作业(反坎浇筑完成,目前正在砌筑施工);别墅项目现场砌筑施工新工作面需完成8户及以上基本完成测区,同时外门窗洞口尺寸需具备4户测区(保证满足测点要求前提),且不低于2户砌筑在施作业(反坎浇筑完成,目前正在砌筑施工)。

如现场全标段所有在建楼栋总计不足8户时,则砌筑需具备5户及以上测区(基本完成),且不少于1户在施。

2.外门窗洞口尺寸:砌体施工完成窗台压顶、过梁、构造柱,且完成不少于3层(别墅为5户基本完成),若无新工作面,即覆盖老工作面。

三、抹灰面层或粉刷石膏底层1.洁具:安装完成进度不少于3层,若无新工作面,即覆盖老工作面;2.同一室内的底盒标高差:电气底盒完成进度不少于3层,若无新工作面,即覆盖老工作面;3.同一室内开关、插座面板的高度偏差:开关、插座面板的完成进度不少于3层,若无新工作面,即覆盖老工作面。

4.垂直度/平整度/阴阳角/开间进深/顶棚(吊顶)水平度:对于高层项目,抹灰施工新工作面完成5层及以上,同时空鼓/开裂测区需具备3层以上测区,且不低于2层抹灰在施(挂网甩浆已完成)。

对于非首次抹灰参评的项目,抹灰新增工作面不足5层时老工作面覆盖。

对于毛坯交付项目,最后抹灰新增工作面不足5层时则现场所有楼栋全覆盖。

对于精装修交付项目,最后抹灰新增工作面3-5层时,可在这3-5层内抽选;对于别墅项目,抹灰施工新工作面完成8户及以上基本完成测区,同时空鼓/开裂测区需具备4户及以上测区((保证满足测点要求前提)),且不低于2户抹灰在施(挂网甩浆已完成)。

对于非首次抹灰参评的项目,抹灰新增工作面不足8户时老工作面覆盖。

对于毛坯交付项目,最后新增工作面不足8户时则现场所有楼栋全覆盖。

2016年保利地产精装修工作小结

2016年保利地产精装修工作小结

广东公司:积极落地全生命周期居住系统精装修强条要求。系 统内强条落实项目最多的公司也是精装修设计管控较强的单位。
星海小镇
海德公馆
紫云项目
曹将诚品
成绩与不足
3. 一些精装修工作开展较好的公司工作亮点
广东公司精装管理流程齐备, 管理精细度高,条理清晰,责 任明确,能有效提高工作效率, 提高管理精度。
曹将诚品
香槟项目
叁仟栋项目
保利城项目
曹将诚品
成绩与不足
3. 一些精装修工作开展较好的公司工作亮点
安徽公司:精装修全过程管理经验丰富。精装修技术与工程相 互积极配合。精装修全过程,技术部全程参与,管理及时到位。
曹将诚品
成绩与不足
3. 一些精装修工作开展较好的公司工作亮点
北京公司:面对高地价压力,努力研究高档精装修方向。随着 地价不断地走高,北京公司在豪宅精装修上的经验可以给一线 城市及部分房价上升的二线城市所借鉴。
2016集团内部精装修情况简介
02
补充完善精装修集采部品技 术标准
曹将诚品
2016集团内部精装修情况简介
集中采购本级采部分
集中采购区域采部分
新增集中采购部分
曹将诚品
2016集团内部精装修情况简介
集采部品完成项目
序号
工作内容
一 1.厨房电器,2.户内配电箱,3.电梯,4.国产 洁具龙头
二 1.收纳系统,2.开关插座面板,3.车库地坪, 4.柴油发电机,5.可视对讲,6.电线电缆,7. 玻璃
2.工业化
工业化,住宅装修所需的部件和 材料全部在工厂的专业流水线上 生产。产品标准化、系列化的生 产工艺,从根本上克服了手工作 业的不确定性和随意性,减少现场 施工量。

(保利)精装修交楼产品标准化手册户内(C2)标准

(保利)精装修交楼产品标准化手册户内(C2)标准

根据华南模 板调整海南 标准户型施 工图
标准图集
封面 目录 设计说明 材料表 平面类图 机电、给排水图 立面类图 大样类图
根据华南模 板调整海南 标准户型施 工图
标准图集
封面 目录 设计说明 材料表 平面类图 机电、给排水图 立面类图 大样类图
根据华南模 板调整海南 标准户型施 工图
标准图集
封面 目录 设计说明 材料表 平面类图 机电、给排水图 立面类图 大样类图
参考图 后期更换
硬装设计 细则
平面布置图
客厅效果图 餐厅效果图 主卧效果图
厨房效果图
卫生间效果图
参考图 后期更换
硬装设计 细则
平面布置图
客厅效果图 餐厅效果图 主卧效果图
厨房效果图
卫生间效果图
参考图 后期更换
硬装设计 细则
平面布置图
客厅效果图 餐厅效果图 主卧效果图
厨房效果图
卫生间效果图
参考图 后期更换
标准图集
封面 目录 设计说明 材料表 平面类图 机电、给排水图 立面类图 大样类图
标准图集
封面 目录 设计说明 材料表 平面类图 机电、给排水图 立面类图 大样类图
保利(三亚)房地产开发有限公司
保利(三亚)精装修交楼标准产品标准化手册
技术部室内组
技术资料 请勿外传 D系列【D1】
2017 10月
第一版
目录
目录
设计说明 产品配置标准 硬装设计细则 标准物料表 户型单元平面 标准图集 精装修管理标准 标识系统
设计说明
体系说明 色彩方案 审图强条
二、风格方案 根据海南各区域项目地域特点,主推都市现代风与旅游度假风,利于推广和销售。 每个档位均包含两种风格方案以供选择。 区别在于全屋地砖、实木、木皮、仿木PVC、仿木三聚氰胺、仿木金属收边条等的纹理和颜色,以及 与此密切相关的人造石台面纹理的颜色。 具体如下:

保利地产第三方精装修交付评估方案doc资料

保利地产第三方精装修交付评估方案doc资料

付评估工作,现场评估工作当日完成。

4、第三方评估单位完成现场评估后于2日内编写完成正式评估简报并递交工程管理中心审核。

工程管理中心于2日内完成简报审核及发放工作。

三、评估内容交付评估内容参见下表,具体内容详见附件三:《交付评估记录表》(一)评估条件第三方交付评估的项目或交付楼栋需具备以下条件:1、交付区域工程完工,完成保洁工作;2、完成交付的法定程序及证件办理工作;3、完成现场供水、供电、供气、供暖的接驳及施工,达到使用条件。

(二)评估时间评估工作于集中交付前7至15天开展,评估工作为期一天,当天完成。

(三)评估抽选范围1、各子公司所有交付的住宅项目(含公寓、别墅),评估单元按精装修或土建施工单位划分;2、交付标准为精装修的项目,每家精装修单位划为一个评估单元,别墅类户内随机抽选9套;住宅与公寓类户内随机抽12套。

3、交付标准为毛坯的项目,别墅类户内随机抽选9套,住宅与公寓类户内随机抽12套(当同一批次内由两家或两家以上土建总包施工时,交付评估按土建总包划分评估单元分别评估)。

4、标准层公共部位包含标准层电梯间、走火楼梯。

抽选部位为被抽选的户内对应楼栋的标准层公用部位。

5、屋面为被抽选的户内对应楼栋的屋面。

6、首层大堂为被抽选的户内对应楼栋的大堂,同一批次内抽选2个首层大堂。

7、地下室电梯厅的抽选为首层大堂对应的地下电梯厅,抽选数量同首层大堂。

8、地下车库为所选地下室电梯厅延伸出来的防火分区。

检查内容(或部位)含地下室出入口、墙、地及顶渗漏、地面、坡道、岗亭、停车位、排水沟、集水井等(所选测区末覆盖时,需增加检查区域)。

抽选数量为首层大堂对应地下车库的一个防火分区(共2个防火分区)。

9、对于交付批次内存在公建配套的项目,应对该交付批次内所有的公建配套进行评估。

10、建筑外立面随机选取3栋参与评估,不足3栋时全数检查;11、市政、园林检查区域为小区主入口、小区围蔽、中心园区及主要行走道路作为评估范围,如出现分期交付项目对于以上部位共用情况时,仍参与评估并在报告内进行提示。

保利项目精装修工程专项施工方案

保利项目精装修工程专项施工方案

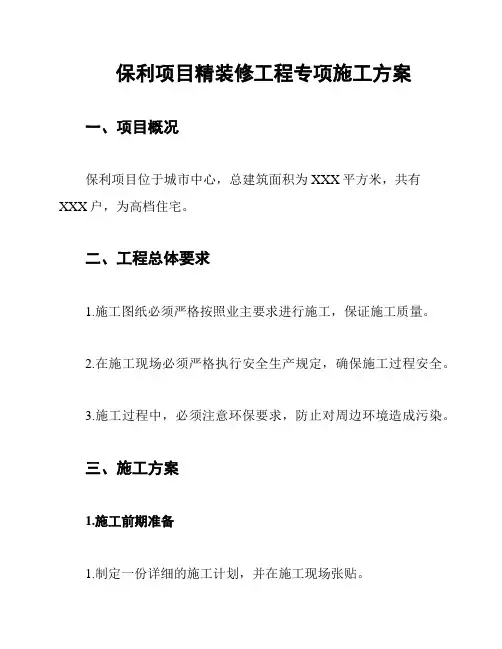

保利项目精装修工程专项施工方案一、项目概况保利项目位于城市中心,总建筑面积为XXX平方米,共有XXX户,为高档住宅。

二、工程总体要求1.施工图纸必须严格按照业主要求进行施工,保证施工质量。

2.在施工现场必须严格执行安全生产规定,确保施工过程安全。

3.施工过程中,必须注意环保要求,防止对周边环境造成污染。

三、施工方案1.施工前期准备1.制定一份详细的施工计划,并在施工现场张贴。

2.在施工现场搭建临时工棚,并制定管理制度,确保管理有序。

3.安排专业技术人员对施工现场进行勘查,确定施工前期准备工作。

2.施工中期工作1.进行基础设施工程,包括电气,水暖等基础设施施工。

2.进行室内墙面和地面的粉刷工作。

3.进行门窗安装工作。

3.施工后期工作1.进行家具的安装工作,确保家具品质。

2.进行室内灯具和照明系统的安装工作,保证照明质量。

3.进行装饰画和其他装饰工作,营造舒适美观的居住环境。

四、安全措施1.施工现场设置专人负责消防安全,定期检查防火设施的效益性。

2.严格按照安全生产规定进行操作,确保工人人身安全。

3.在施工现场设置专人负责环保工作,定期检查工地环境,保证环境质量。

五、工程质量要求保利项目施工要求高质量,达到以下要求:1.室内墙面和地面应平整光滑,没有明显的质量问题。

2.门窗应牢固,开启灵活,没有漏风漏水现象。

3.家具和灯具应牢固,无松动现象。

六、验收标准1.在施工完成后,由业主和施工单位代表组成验收小组,对整个项目进行全面验收。

2.在验收过程中,发现任何质量问题,施工单位必须及时进行处理。

七、施工进度本次工程施工预计需要XXX天,每一阶段的工作应按时完成,确保工期不延误。

八、总结本工程施工需要施工单位的高品质施工技术,落实好施工方案和施工计划,严格执行各项安全措施和环保要求,最终实现高标准,高品质的施工质量,并在业主验收中取得圆满的成绩。

保利集团交付评估亮点

保利集团交付评估亮点
保利集团交付评估亮点
2016年7月
上海平大建筑工程管理咨询有限公司
目录
一 二 三
户内观感 公区观感 室外观感
1
公平、公正、客观、廉洁——我们的原则
目录

户内观感
2
公平、公正、客观、廉洁——我们的原则
户内观感
•厨卫间门洞分色设置在中间,观感质量较好
3
公平、公正、客观、廉洁——我们的原则
户内观感
•门洞口进行分色包边处理,有利于提升观感
7
公平、公正、客观、廉洁——我们的原则
户内观感
•强电箱内标识齐全,无空缺开关位;弱电箱来自缆线标明对应功能及功能间8
公平、公正、客观、廉洁——我们的原则
目录

公区观感
9
公平、公正、客观、廉洁——我们的原则
公区观感
•电梯石材门套成品保护较好
10
公平、公正、客观、廉洁——我们的原则
室外观感
•灌木种植造型富有创意,修剪整齐,观感较好
22
公平、公正、客观、廉洁——我们的原则
室外观感
•直线铺装缝格直顺,拼缝大小统一;曲线铺装弧线圆润,收边质量较好
23
公平、公正、客观、廉洁——我们的原则
室外观感
•井盖涂鸦,创意无限
24
公平、公正、客观、廉洁——我们的原则
谢谢聆听!
平大——让建筑咨询服务无限延伸
•卫生间防水上口收口整齐,门洞口防水外翻、上翻满足要求
4
公平、公正、客观、廉洁——我们的原则
户内观感
•卫生间抹灰墙面拉细毛效果较好,顶棚涂料进行翻边下挂,提升观感
5
公平、公正、客观、廉洁——我们的原则
户内观感

保利地产第三方季度评估方案调整说明

保利地产第三方季度评估方案调整说明

保利地产第三方季度评估方案调整说明土建过程评估方案调整说明一、实测调整说明:1、季度评估不再对精装修进行检查,精装修标段抹灰工程全部参评完成后即不在进行检查。

如已进入精装修项目存在三层以上抹灰新工作面时,仍进行季度评估,墙面腻子已施工时仍按抹灰标准进行检查。

2、住宅实测将抹灰工程与设备安装合并,比例按一下原则进行调整:3、商业,实测项除删除地砖等精装修检查项外,防火门并入抹灰工程检查,其余部分保持不变。

同时抹灰空鼓测区由原方案一个自然间变更为一面墙。

4、实测实量把现在主体结构(混凝土、砌体、钢结构)、设备安装(通风与空调、给排水及采暖、电气工程)、抹灰工程(抹灰工程、防水)、幕墙工程共四分项改为三个分项:主体结构工程(混凝土、砌体、钢结构)、建筑装饰装修工程(抹灰、防水、幕墙)、机电安装工程(通风与空调、给排水及采暖、电气工程)。

5、商业砌筑工程中砌筑节点原“墙顶空隙的补砌挤紧或灌缝间隔不少于7天”调整为不少于14天。

调整说明:原体系中7天描述有误,与规范不符,因此按规范要求调整为14天。

6、明确对层高超过五米的住宅项目,垂平等指标只是三米以下的墙面进行检查,顶棚水平度等指标仍需继续检查。

7、防渗漏实测项中屋面防水卷材厚度应调整为防水层厚度。

调整说明:原体系中对于屋面涂膜厚度无检查项,因此予以增加。

8、防渗漏实测项中卫生间卫生间涂膜厚度选点原则由“共8个测区,现场取样,实测值与设计值进行对比。

”,调整为“随机选择8个卫生间,每个卫生间取目测最薄处,实测值与设计值进行对比。

”。

调整说明:对测区数量进行明确为8个卫生间,同时由于渗漏易发生在最薄弱环节,因此将取样部位调整为目测最不利部位。

9、防渗漏外门窗及窗口封堵检查项中选点原则由“已施工完成区域随机抽查10处,合格记为”0“,反之则为“1”。

”调整为“已施工完成区域随机抽查4处,合格记为”0“,反之则为“1”。

”调整说明:原体系描述有误,现进行修正。

保利地产 第三方交付评估方案

保利地产 第三方交付评估方案

4.墙地面瓷砖勾缝宽度一致、密实、阴阳角直线平顺,大面拼接缝直线平顺
地下室 电梯厅
(装 修)
1.涂料无凹坑、缺棱掉角、锈斑、异物或气泡;涂料线条或阴阳角顺直、无色差 一般
0条缺陷,得分30; 1条缺陷,得分20; 2条缺陷,得分10; 3条缺陷,得分0.
第 1 页,共 3 页
100% 50%
100%
严重
1.各设施设备的安装不规范,影响正常使用(如提升水泵、风机等)
2.地库内车行路线最低点净高不符合车库入口限高要求,各类设备管道安装高度影 响消防及车辆通行
0条缺陷,得分50; 1条缺陷,得分25; 2条缺陷,得分0;
1.安全
2.使用功能 通风/消防/水电设备运行时震动、噪音较大
品质缺 陷项 3.材料 a各类阀门的材质不符合要求b集水坑未采用格栅式井盖、井盖强度不足
0条缺陷,得分20; 1条缺陷,得分15; 2条缺陷,得分10; 3条缺陷,得分5; 4条缺陷,得分0。
4.墙地面瓷砖勾缝宽度一致、密实、阴阳角直线平顺,大面拼接缝直线平顺
首层大 堂
(大堂 装修: 墙地砖
、天 花)
100%
100%
30% 100%
70%
第 2 页,共 3 页
1.涂料无凹坑、缺棱掉角、锈斑、异物或气泡;涂料线条或阴阳角顺直、无色差
4.设计 a车库照明较差,阴暗不能清晰看见标识及指引
1.墙面涂料无污渍、污染现象。
轻微
2.顶棚涂料无刷痕,分色线顺直,涂刷均匀、无流坠、砂眼 3.墙、地砖无污染;墙地面瓷砖、石材表面平整光洁、排版合理、套割吻合、美观
0条缺陷,得分20; 1条缺陷,得分15; 2条缺陷,得分10; 3条缺陷,得分5; 4条缺陷,得分0。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

付评估工作,现场评估工作当日完成。

4、第三方评估单位完成现场评估后于2日内编写完成正式评估简报并递交工程管理中心审核。

工程管理中心于2日内完成简报审核及发放工作。

三、评估内容
交付评估内容参见下表,具体内容详见附件三:《交付评估记录表》
(一)评估条件
第三方交付评估的项目或交付楼栋需具备以下条件:
1、交付区域工程完工,完成保洁工作;
2、完成交付的法定程序及证件办理工作;
3、完成现场供水、供电、供气、供暖的接驳及施工,达到使用条件。

(二)评估时间
评估工作于集中交付前7至15天开展,评估工作为期一天,当天完成。

(三)评估抽选范围
1、各子公司所有交付的住宅项目(含公寓、别墅),评估单元按精装修或土建施工单位划分;
2、交付标准为精装修的项目,每家精装修单位划为一个评估单元,别墅类户内随机抽选9套;住宅与公寓类户内随机抽12套。

3、交付标准为毛坯的项目,别墅类户内随机抽选9套,住宅与公寓类户内随机抽12套(当同一批次内由两家或两家以上土建总包施工时,交付评估按土建总包划分评估单元分别评估)。

4、标准层公共部位包含标准层电梯间、走火楼梯。

抽选部位为被抽选的户内对应楼栋的标准层公用部位。

5、屋面为被抽选的户内对应楼栋的屋面。

6、首层大堂为被抽选的户内对应楼栋的大堂,同一批次内抽选2个首层大堂。

7、地下室电梯厅的抽选为首层大堂对应的地下电梯厅,抽选数量同首层大堂。

8、地下车库为所选地下室电梯厅延伸出来的防火分区。

检查内容(或部位)含地下室出入口、墙、地及顶渗漏、地面、坡道、岗亭、停车位、排水沟、集水井等(所选测区末覆盖时,需增加检查区域)。

抽选数量为首层大堂对应地下车库的一个防火分区(共2个防火分区)。

9、对于交付批次内存在公建配套的项目,应对该交付批次内所有的公建配套进行评估。

10、建筑外立面随机选取3栋参与评估,不足3栋时全数检查;
11、市政、园林检查区域为小区主入口、小区围蔽、中心园区及主要行走道路作为评估范围,如出现分期交付项目对于以上部位共用情况时,仍参与评估并在报告内进行提示。

12、评估单元实测实量测区的选取,每一评估单元所抽选的户内任选2套进行实测。

13、防渗漏检查包括外窗淋水试验、卫生间蓄水试验、地漏排水及厨卫台盆排水、
给水管打压试验、阳台管根蓄水试验、公共区域渗漏点查看。

外窗淋水试验(选取一栋的3个楼层作为淋水范围,挂管1层检测3层)、卫生间蓄水试验(选取10个卫生间作为检查范围)、给水管打压试验(选取4户进行打压)、地漏排水及厨卫台盆排水(选取10个地漏、厨卫台盆各5个,精装交付检查)、阳台管根蓄水试验(选取10个阳台管根、毛坯交付检查)、公共区域渗漏点查看(所选户内观感对应的楼层公区及地下车库的两个防火分区)。

详见附件四:《防渗漏试验检查说明》
14、空鼓/开裂检查分为户内空鼓/开裂检查及公共区域空鼓/开裂检查,户内检查范围为户内观感抽选的12户或9户内进行检查、公共区域检查范围为2个地下室电梯厅、2个首层大堂、户内观感抽选对应楼层的公共部位。

(公区墙面如果采用干挂形式装饰,取消空鼓检查)详见附件五:《空鼓开裂检查说明》(四)、评估组织构架:
第三方评估单位设总负责人一名,全面协调保利集团交付评估工作,第三方评估按四人组配置,对评估单元进行评估,评估经理一名和评估师三名。

(五)、评分方式:
1、户内观感、标准层公共部位、屋面由三名评估师按选取测区平均分配进行检查,分别打分,各分项的最终得分为三人算术平均分;
2、首层大堂、地下室电梯厅、地下车库由一名评估师负责检查打分;各分项得分为评估师检查得分;
3、建筑外立面、公建配套、市政、园林由三名评估师分别打分,分项的最终得分为三人算术平均分;
4、实测得分按现场采集数据,采用加权计算实测得分;
5、防渗漏得分按照现场所做的各项试验对应相应的权重计算得分;
6、空鼓/开裂由三名评估师按选取测区平均分配进行检查,分项的最终得分为三人算术平均分。

(六)、项目评估得分:
交付评估根据项目的交付标准,分为精装修交付与毛坯交付两种检查标准:1、精装交付项目综合分=渗漏×15% +空鼓开裂×10% +户内实测×10% + 户内观
感×45% + 公共部位×15% + 室外观感×5%;
2、毛坯交付项目综合分=渗漏×15% +空鼓开裂×10%+户内实测×10% + 户内观
各个分项按照所占权重换算得分。

较低风险:渗漏、空鼓/开裂、户内观感、户内实测、公共部位、室外六项得分均在80分以上(含80分);
一般风险:渗漏、空鼓/开裂、户内观感、户内实测、公共部位、室外六项得分中任何一项得分在80分以下;
较大风险:渗漏、空鼓/开裂、户内观感、户内实测、公共部位、室外六项得分中任何一项得分在70分以下;
重大风险:渗漏、空鼓/开裂、户内观感、户内实测、公共部位、室外六项得分中任何一项得分在60分以下;
项目计划交付前仍不具备申报条件的或提交资料不满足本方案要求的也视为重大风险。

五、结果应用:
1、交付评估结果于第三方交付评估完成后4日内书面告知子公司;
2、对于存在较大、重大交付风险的项目予以书面通告;
3、各子公司所属项目的交付综合得分在每一次的评估过程中进行动态排名,年底进行统一排名;
4、交付中单项的评分与供方年度考核挂钩;
5、对于交付中发现的客服、技术、销售类问题由第三方评估单位收集后统一由工程管理中心进行整理,并与各子公司、技术研发中心、品牌管理中心商议后形成公司正式文件制度及流程。

六、配合事项:
1、对于防渗漏试验,项目须按照《防渗漏试验检查说明》提前准备好喷淋设备、两套打压设备。

2、对于户内门、管井门、信报箱等,提前准备好钥匙。

3、对于实测,项目须准备相应的图纸,便于设计值的确定。

4、对于精装交付项目,提前准备好水桶,以便于进行阳台及卫生间的试水试验。

5、室外评估时,准备好铁锹,以便于评估工程师评估时对种植土的挖土抽样检查;并准备园林图纸,用以检查乔木胸径、灌木冠幅。

6、第三方交付评估完成后,参加人员应对第三方的交付工作做出评价,按照
附件六:《保利地产第三方评估服务确认单》的要求填写确认单。

七、评估管理规定及扣减分:
评估过程如出现下列情况,经工程管理中心核实进行扣分及通报处理:
1、若受检项目集中交付前15天仍未完成现场施工及相关验收,或未完成交付评估申请,每延迟一天,将予以0.5分/天的综合分扣分处理。

2、评估现场宴请、赠送礼品、购物卡、现金等情况(不分甲方、监理、施工单位),该标段综合分扣减5分。

3、规避测区,阻止评估人员正常检查,该标段综合分扣减5分。

4、项目人员对现场有意漏报、隐瞒等,经评估组证实,该标段综合分扣减5分。

5、项目人员配合检查过程中,有妨碍正常评估、故意引导或调整评估楼号,该标段综合分扣减5分。

6、项目人员不真实填报采集信息,误导第三方评估,该子公司年度得分扣减2分。

7、未经工程管理中心认可未开展交付评估进行集中交楼的,该子公司年度得分
扣减2分。

8、其它有违集团相关管理规定及制度的行为。

9、第三方评估如有违公正、客观、廉洁的评估行为,集团工程管理中心经核实将按合同处理。

为了鼓励各城市公司积极提升交付质量,增加优秀做法加分项:
1、交付评估时由各项目申报,由集团工程管理中心及第三方评估单位根据可推广价值、可适用范围、性价比等方面进行确认,对子公司年度交付评估得分进行加分,每项优秀做法加0.5分,累积加分不超过2分。

八:附件
附件一:《第三方交付评估信息采集表》
第三方交付评估信
息采集表.xlsx
附件二:《项目交付评估申请表》
项目交付评估申请
表.docx
附件三:《交付评估记录表》
保利集团交付评估
记录表.xlsx
附件四:《保利交付防渗漏试验要求》
防渗漏试验要求.do
cx
附件五:《空鼓开裂检查说明》
空鼓开裂检查说明.
docx
附件六:《保利地产第三方评估服务确认单》
保利地产第三方交
付服务确认单.docx
附件七:《交付评估操作实测实量操作指引》
保利地产交付操作
指引.docx。

相关文档
最新文档
