内墙面拉毛、条筋拉毛、拉条灰技术交底
墙体拉毛技术交底

工程名称万顺高尔夫公寓施工单位湖北远大建设集团有限公司交底部位墙体喷毛日期2012、07、19交底内容:一、施工准备1.1作业条件1.1.1 墙体有关作业处理完毕。
1.1.2 墙体表面杂物及构造柱处海绵条清理干净。
1.1.3 墙体表面提前浇水湿润。
1.2材料准备材料:采用42.5号普通硅酸盐水泥、细砂、108胶、不含有害物质的洁净水,(用于地下室、屋顶女儿墙、外檐有保温打底部位)。
其余部位喷毛材料用界面剂。
1.3施工工具锤子、钎子、大小水桶、铁锹、筛子、高木凳、空气压缩机、喷枪。
二、施工工艺2.1施工工序基层清理浇水湿润墙体喷毛2.1.1 清除墙体表面的浮砂和尘土,剔除残留的灰块及突出部分,突出及毛糙处用钎子剔平,构造柱处粘贴的海绵条清理。
2.1.2 喷毛前将墙体浇水湿润,水量应适宜,墙面太湿喷毛灰容易发生往下坠流的现象;若底灰太干,不容易操作,毛也喷不均匀。
2.1.3 按照水泥:砂:界面剂=1:1:1(重量)的比例配制水泥砂浆,搅拌均匀后用用灰浆泵等工具将墙面喷毛,满覆盖加气墙体表面,毛钉应向工程名称万顺高尔夫公寓施工单位湖北远大建设集团有限公司交底部位墙体喷毛日期2012、07、19上拉,平均厚度3mm,砂浆终凝后,喷水1~2次,养护1天。
毛钉以手掰不动为宜。
三、质量要求3.1 喷毛的花纹、斑点要均匀,不显接茬。
3.2 喷毛与原墙面要结合牢固,不能有起皮现象。
四、成品保护4.1 不能污染门窗和顶板以及一些不需抹灰的部位,墙体电线盒、水暖管等不得污染。
五、安全注意事项5.1 窗洞口施工时,要系好安全带,严禁站在窗台上施工。
5.2 登高作业时,高凳要牢靠,防止发生人员摔倒现象。
技术负责人:交底人:接交人:。
外墙面拉毛灰、洒毛灰、拉条灰技术交底

单位工程名称:年月日
交底项目
外墙面拉毛灰、洒毛灰、拉条灰
交底人
施工班组
内容摘要:1、配合比情况;2、冬、雨季施工注意要点;3、工艺标准及质量
要求;4、保证质量具体措施;5、容易忽略的其他问题。
一、施工操作工艺
(一)拉毛灰
拉毛灰的种类很多,有拉长毛、短毛、拉粗皮毛、细皮毛、还有条筋拉毛等等。
拉毛抹灰的基层处理、基层、中层抹灰、与一般抹灰相同,外墙面后毛灰多采用水泥石灰砂浆罩面拉毛,其操作工艺如下:
1、中层抹灰用抹子搓毛,待有六至七成干时,视干湿程度,浇水湿润墙面,然后刮掺水重10%的107胶素水泥浆,以保证拉毛面层与中层之间粘结牢固。
2、罩面砂浆采用1:0.5:1水泥石灰浆,拉毛时,应两人相互配合操作,即一人在前面刮素水泥浆,一人在后面进行抹面随抹随拉毛。
度要适宜,便于操作,也可在砂浆中掺入水重10%的107胶பைடு நூலகம்以改善砂浆性能,防止因砂子太少易开裂的质量缺陷。
参加交底人员:
记录人:
(三)允许偏差项目
外墙面拉毛、洒毛、拉行灰允许偏差项目及检验方法。
三、成品保护
拉毛灰、洒毛灰、拉条灰的成品保护与一般抹灰相同,但尚需增加以下两项:
1、严防水泥浆、石灰浆、油漆、涂料、颜料等液体污染饰面墙面。
2、教育施工人员禁止在抹好的饰面墙面上乱写乱画、手摸脚蹬,随意在饰面附近生火。
四、安全措施
外墙面拉毛灰、洒毛灰、拉条灰施工安全措施同18.7节。
要求;4、保证质量具体措施;5、容易忽略的其他问题。
(三)洒毛灰
洒毛灰与拉毛灰施工工艺是相近的。其操作工艺如下:
1、洒毛面层砂浆是用1:1水泥砂浆,用茅柴帚蘸着往带色的中层上洒,要十分注意一次成活,不能补洒。
拉墙筋安全技术交底模板

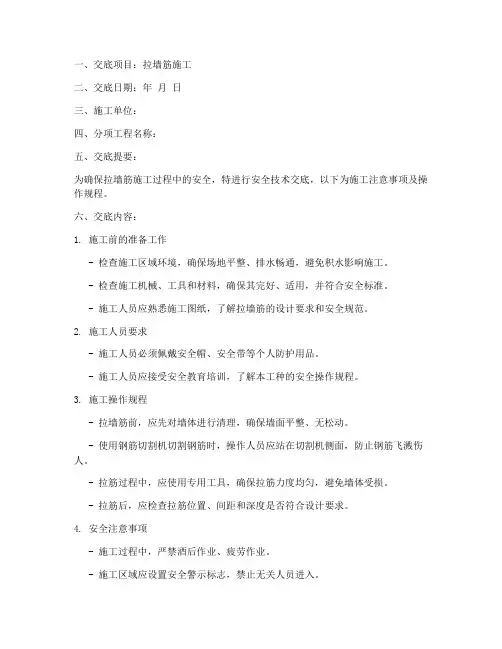

一、交底项目:拉墙筋施工二、交底日期:年月日三、施工单位:四、分项工程名称:五、交底提要:为确保拉墙筋施工过程中的安全,特进行安全技术交底,以下为施工注意事项及操作规程。
六、交底内容:1. 施工前的准备工作- 检查施工区域环境,确保场地平整、排水畅通,避免积水影响施工。
- 检查施工机械、工具和材料,确保其完好、适用,并符合安全标准。
- 施工人员应熟悉施工图纸,了解拉墙筋的设计要求和安全规范。
2. 施工人员要求- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工人员应接受安全教育培训,了解本工种的安全操作规程。
3. 施工操作规程- 拉墙筋前,应先对墙体进行清理,确保墙面平整、无松动。
- 使用钢筋切割机切割钢筋时,操作人员应站在切割机侧面,防止钢筋飞溅伤人。
- 拉筋过程中,应使用专用工具,确保拉筋力度均匀,避免墙体受损。
- 拉筋后,应检查拉筋位置、间距和深度是否符合设计要求。
4. 安全注意事项- 施工过程中,严禁酒后作业、疲劳作业。
- 施工区域应设置安全警示标志,禁止无关人员进入。
- 施工人员应保持通信畅通,发现异常情况立即停止作业并报告。
- 搬运材料时,应使用专用工具,防止材料滑落伤人。
5. 应急措施- 施工现场应配备急救箱,并定期检查药品的有效性。
- 发生意外事故时,应立即启动应急预案,及时进行救治。
七、检查执行情况:- 施工过程中,监理人员应定期检查施工质量及安全措施落实情况。
- 施工单位应做好施工记录,确保各项安全措施得到有效执行。
八、总结:拉墙筋施工是一项重要的分项工程,施工过程中必须严格遵守安全操作规程,确保施工安全。
各施工人员应充分认识到安全的重要性,共同努力,确保工程顺利进行。
九、附件:- 拉墙筋施工图纸- 安全操作规程- 个人防护用品清单十、备注:本安全技术交底适用于所有拉墙筋施工项目,如有特殊情况,应另行制定安全措施。
拉毛灰施工技术交底

拉毛灰施工技术交底一、概述拉毛灰施工技术是建筑施工中常用的一种表面处理技术,用于提高墙面的平整度和光滑度。
本文将详细介绍拉毛灰施工技术的步骤和注意事项,以确保施工质量和效果。
二、施工准备1. 材料准备:准备好水泥、骨料、砂浆等所需材料。
2. 工具准备:准备好刮板、批刀、毛刷等施工工具。
3. 表面处理:确保施工墙面干燥、无浮灰、无油污。
三、施工步骤1. 用刮板清理墙面:先用刮板清理墙面上的浮灰和松散的底层物质,确保墙面干净。
2. 混合砂浆:按照比例混合水泥、骨料和适量的水,搅拌均匀成砂浆状。
3. 涂抹砂浆:用批刀将砂浆均匀地涂抹在墙面上,确保厚度均匀,并保持垂直度。
4. 用刮板修整墙面:在砂浆尚未干燥之前,用刮板修整墙面,使其更加平整。
5. 持续抹平砂浆:在刮板修整后,用批刀或刮板在墙面上持续抹平砂浆,以增加墙面的光滑度。
6. 拉毛处理:在砂浆还未完全硬化之前,用专用工具或毛刷朝一个方向拉毛,使墙面呈现出均匀的凹凸纹路。
四、注意事项1. 施工环境:施工时应保持施工环境的通风良好,避免过于潮湿或干燥的环境。
2. 温度控制:施工时应注意环境温度,以免影响砂浆的凝固和干燥速度。
3. 湿润保养:施工后,应及时对墙面进行湿润保养,以防止砂浆过快干燥引发开裂。
4. 施工厚度:砂浆的施工厚度应均匀,并符合设计要求。
5. 工具清洁:使用完毕后,及时清洗施工工具,以免砂浆凝固影响下次使用。
6. 施工安全:施工过程中,应注意个人安全,佩戴必要的防护装备,防止砂浆溅入眼睛或口鼻。
五、验收标准1. 平整度:墙面应平整,不得有凹凸不平或明显划痕。
2. 光滑度:墙面表面光滑,不得有砂浆飞溅、滴痕等瑕疵。
3. 附着力:砂浆与墙面的附着力应牢固,不得有空鼓或起壳现象。
4. 凹凸纹路:墙面的凹凸纹路应均匀、规整,不得有断层或刮痕。
六、施工常见问题及处理方法1. 开裂:若出现砂浆开裂现象,应重新修整并保持湿润,确保砂浆充分硬化。
2. 凹凸不平:若出现墙面凹凸不平,可用刮板或批刀进行修复,将墙面修整到水平状态。
内墙面抹灰施工技术交底

内墙面抹灰施工技术交底- 装饰装修内墙面抹灰施工技术交底1、施工工艺流程清补基层→检查墙面垂直→抹阴阳角→墙面浇水→平整确定厚度→标准标志块→抹墙面标志块→阴阳角方正→内墙、柱及门洞口→做护角→铺钉钢丝网→抹水泥踢脚和墙裙→抹水泥窗台→墙面标志筋→抹底层灰→抹中层灰→罩面灰1.1内墙抹灰构造①基础处理。
②7厚1:3水泥砂浆打底扫毛。
③8厚1:2水泥砂浆罩面压光。
、2、施工方法(1)清补基层、墙面浇水:砼墙和砌体基层清扫干净,填补缝隙缺损;抹灰前一天,应用胶橡管自上而下的浇水湿润。
(2)拟按普通抹灰标准吊垂直、规方、找规矩,在地面弹出十字线作为准线,经检查基层表面平整度和垂直度情况后确定抹灰厚度,但最少不应小于7mm,最大不得大于20mm,墙面凹度较大时要分层衬平(水泥砂浆每层厚度宜为7至9mm)。
(3)抹阴阳角标准标志块。
按地面上弹出的十字线,先将房间四方在2m左右高度距离两边阴角10至20cm处,用底层砂浆,各做一个标准标志块(灰饼),厚度为密会层厚度(厚度应不包括面层,大小3cm见方),以这两个标准标志块为依据,再用托线板靠吊垂直确定墙壁下部对应的两个标志块厚度,其位置在踢脚板上口,使上下两个标准块在一条垂直线上。
(4)抹墙面标志块,在墙角(阴角)左右两个标准标志块附近钉上钉子,栓上小线,拉水平通线(小线要离标志块1mm)每隔1.2至1.5m左右加做若干个标志块,凡门窗口阴角、栓墙柱跺处必须做标志块。
(5)阴阳角找方:首先要将房间规方,然后先在阴角和阳角一侧墙都弹出基线用方尺将阴角、阳角先规方,然后在墙角弹出角线,并在基线上下两端挂通线做标志块。
(6)墙、柱及门洞口做暗护角:室内墙柱面的阳角和门洞口的阳角要求线条清晰、挺直、并防止碰坏,因此都要做暗护角,同时起到标筋作用。
护角应抹1:2水泥砂浆,高度1.8m,护角每侧宽度不小于50mm,抹护角时,门口靠门框一边,以门框离墙面的空隙(灰口)为准,另一边以墙标志块厚度为据,(墙柱以墙和阳角标志块为准)在地上化好准线,按准线粘好靠好尺板,线锤方尺找方,然后在靠尺板没另一边墙壁角面分层抹1:2水泥砂浆。
7技术交底--墙体拉毛

项目技术负责人交底人接受交底人工程名称
唐城·壹零壹三期工程施工单位南通建工集团股份有限公司交底部位墙体工序名称墙体拉毛交底提要:108胶水配比准确,墙面提前浇水,养护及时。
交底内容:
1、材料机械准备:108胶粉、P.O425水泥、水、拉毛滚筒、电动搅拌器、水桶
2、胶水配置:

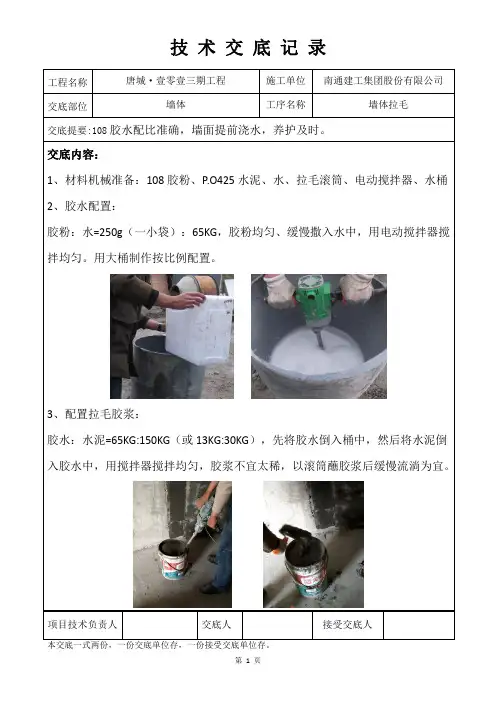

胶粉:水=250g (一小袋):65KG ,胶粉均匀、缓慢撒入水中,用电动搅拌器搅拌均匀。
用大桶制作按比例配置。
3、配置拉毛胶浆:
胶水:水泥=65KG:150KG (或13KG:30KG ),先将胶水倒入桶中,然后将水泥倒入胶水中,用搅拌器搅拌均匀,胶浆不宜太稀,以滚筒蘸胶浆后缓慢流淌为宜。
工程名称唐城·壹零壹三期工程施工单位南通建工集团股份有限公司
交底部位墙体工序名称墙体拉毛
交底提要:108胶水配比准确,墙面提前浇水,养护及时。
4、拉毛:墙体拉毛前,提前浇水湿润,加气块墙体适当多浇水,保证墙面潮湿;用专用拉毛滚筒由下向上滚涂,再向上滚一次,保证墙面出现毛刺,露底部位重复此操作。
5、养护:拉毛完成后10小时(夏季8小时)开始浇水养护,可采用水管浇水,也可用滚筒滚水;每隔8小时再养护一次,共养护三次。
项目技术负责人交底人接受交底人。
内墙抹灰技术交底

内墙抹灰技术交底内墙抹灰技术交底随着各种现代建筑材料的进步,如今的房屋建设越来越高科技化,但踏实可靠的施工工艺仍然是确保建筑物安全稳定的重要保障之一。
其中,内墙抹灰技术作为房屋建设中不可或缺的一部分,被广泛运用于新房建设和旧墙维修中。
针对这一领域,我们需要针对内墙抹灰技术进行系统深入的色楼,在此准备了一份内墙抹灰技术交底文档,让大家全面学习和了解这一技术的一些基础知识和注意事项。
一、内墙抹灰工艺细节介绍内墙抹灰工艺可以分为以下几个步骤:首先,先铺设粗糙毛坯,让墙面底层变得平整。
然后,在墙面上划线或者用吊线定位首先,将石膏和水进行混合,以保持比例。
将原材料倒入设备内,均匀搅拌,将浆料调制成糊状。
接着将混合好的混凝土涂抹到墙面上,然后用石灰泥或石膏腻子填补灰缝。
最后,使用棕刷,让其变得平整。
我们在施工时可视情况选择添加内墙专用弹性腻子,并注意调整干湿程度,让混凝土涂层更加牢固稳定。
需要提醒我们的工作人员,增加注意点,确保施工流利、环保和科学合理。
二、内墙抹灰的注意事项内墙抹灰是一个复杂的技术活,如果技术含量不高,就会导致施工质量下降。
因此,在施工时务必注意以下几点:1、鉴别原材料:我们在做混凝土涂层时,需要选用环保石膏或者石膏Powder,最好不要使用劣质原材料。
2、墙面准备工作要彻底:在施工之前,我们需要先清洗和擦拭墙面,确保墙面洁净干燥。
如果有需要,也要将水电等管道安装完毕,以方便接下来的施工。
3、注意时间的安排:在施工过程中,要尽可能避免在高温或者低温环境下施工,否则会影响混凝土涂层的结实程度,严重时,还会产生翻灰等不良现象。
4、注意涂料的分层次:涂抹混凝土涂层时,我们要尽量使其分层均匀,不能混合在一起。
这样,才能确保施工的外观整洁美观。
5、施工流程应谨慎:施工时,员工应遵照施工流程与规范要求,不可随意添加或减少材料、操作时间等,否则会影响最后的施工效果。
三、结语总而言之,内墙抹灰技术是一项非常重要的技术活,对于我们的建筑施工的美观程度和安全度都有着至关重要的影响。
内墙抹灰技术交底最新

注:本记录一式两份,一份交底单位存,一份接受交底单位存。
鲁JJ—005
现空档或者搭接长度不满足要求等现象(搭接长度大于
得起拱或脱离基层砂浆,严禁漏铺。
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
鲁JJ—005
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
鲁JJ—005
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
鲁JJ—005
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
鲁JJ—005
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、各粉刷层之间和粉刷层与基层之间必须粘结牢固,不得有脱层,空鼓和裂缝等缺陷。
(二)基本项目
1、拉毛波纹、斑点、毛疙瘩深浅一致;条筋毛自然、洁妆、清晰、顺直;拉条灰整洁清晰、美观大方。
2、线条平直、通顺、清晰、深浅一致,光滑洁净,间隔均匀。不显接槎,上下端口齐平。
6、条筋拉毛:条筋拉毛给人一种类似树皮的美感,适用于内墙面装饰工程施工。
待中层砂浆六至七成干时,刮素水泥浆一遍,然后抹水泥石灰砂浆面层,随即用专用硬刷,蘸1׃1水泥石灰浆拉细毛面,刷条筋前,先在墙上弹垂直线,线与
参加交底人员:
记录人
施工技术交底记录
单位工程名称:年月日
交底项目
内墙面拉毛、条筋拉毛、拉条灰
四、施工注意事项
要想拉毛灰波纹、斑点及毛疙瘩均匀一致、颜色协调。关键是基层浇水湿透,砂浆稠度控制匀,严格按分格缝或工作段进行拉毛成活,用力平稳均匀,快慢一致;不得中途停顿甩槎;表面平整,避免出现凹陷部分附着色浆多,颜色深;凸出部分附着色浆少,颜色浅或光滑部分色浆粘不住,粗糙的部分色浆粘得多等现象,造成饰面颜色不均。
交底人
施工班组
内容摘要:1、配合比情况;2、冬、雨季施工注意要点;3、工艺标准及质量
要求;4、保证质量具体措施;5、容易忽略的其他问题。
线距离红40cm为宜,作刷筋的依据,条筋的宽度20mm,间距红30mm。刷条筋宽窄不要太一致,应带点自然毛边,比拉毛面凸出2~3mm,稍干后用钢皮抹子压一下即成,要求条筋间的拉毛应保持清洁、清晰。最后按设计规定刷色浆。
2、检查基层表面平整和垂直度,拉水平通线、挂吊垂线,找规矩,用与底、吵层刮糙相同的砂浆贴粘灰饼和设置标筋。
3、用10.5:4混合砂浆抹度,中层灰,表面刮糙,厚度约为15mm左右。分层压实抹平,两遍成活。
4、按照墙面大小和设计图案,选定拉毛线间距尺寸(一般为500mm)嵌条。内墙上口离顶棚60mm,下面踢脚板。
5、拉毛灰:
(1)纸筋石灰罩面拉毛,是一人先抹纸筋石灰,另一人紧跟着用硬毛刷往墙上垂直方向拉拍拉,拉出毛头。操作时用力要均匀,使毛头显露均匀、大小整齐一致、厚薄一致(一般为4~20mm)。
(2)水泥石灰加纸筋砂浆拉毛,待中层砂浆5至6成干时,浇水湿润墙面,刮涂一道水灰比为0.37~0.40的水泥砂浆,以保证拉毛面层与中层粘结牢固。操作时,一人在前涂刮素子泥浆,另一人在后进行拉毛(混合砂浆配合比为10.5׃1)。拉毛用白麻缠成的圆形刷子,将砂将一点一带,带出均匀一致的毛疙瘩。
2、为防止抹灰裂缝、起壳,抹灰前应将基层清理干净,剔平墙面凸出部分,且刷净浮渣对有凹洼 、蜂窝、缺棱、掉角处应修补好,提前1~2d浇水湿润基层,每天不少两遍,抹罩面灰时,砂浆如失水快,需洒水湿润,以保证线模顺利拉动,上下搓压,不断加进灰浆,压实搓平,整齐一致。
参加交底人员:
记录人:
参加交底人员:
记录人
施工技术交底记录
单位工程名称:年月日
交底项目
内墙面拉毛、条筋拉毛、拉条灰
交底人
施工班组
内容摘要:1、配合比情况;2、冬、雨季施工注意要点;3、工艺标准及质量
要求;4、保证质量具体措施;5、容易忽略的其他问题。
1、条筋拉毛、拉条灰、应注意毛边和自然,线条平直、通顺、清晰、深浅一致等,一要全面统一吊线找规矩,粘贴轨道,作为拉抹条基准二要一次成活,较高的墙面应分组连续抹拉成,中途不得调换灰浆配合比和模具,且操作人员不得随意停顿。
7、拉条灰:拉条灰是根据设计要求的条形,用杉木、红松或椴木等木板条形模具。通过上下拉动,使墙面抹灰呈规则的细条、粗条、波形条、半圆条、梯形和长方形条等形状。它可以代替拉毛灰、洒毛灰等。具有吸音效果好、美观大方、整洁清晰、不易积灰、成本低、易操作等优点。
拉条灰的基层处理、底层、中层抹灰同拉毛灰、条筋拦毛灰相同(即一般抹灰)。抹灰前必须根据所弹的线,用素水泥浆贴10mm×20mm木条子。层高3.5以上,可从上到下加钉一条18号铁线作滑道,以免中途模子遇砂粒波动而影响质量,拉条时,墙面砂浆强度达70%才能涂抹粘结层及罩面砂浆,砂浆干湿要适宜,使其达到能够拉动的稠度,操作时,应按竖格连续作业,一次抹完,上下端灰口齐平,罩面灰应揉平压光。高的墙面可由2人到3人一组。每步架都人有人,上步架拉好传给下步架,依次往下,但模具只能用同一个否由上下由左至右、由上至下,也可从墙面中间向两侧进行,但一条拉条灰要一气呵成,不能中断停留,待拉条灰拉好后去掉木条。用小铁皮抹子加浆精心修补成型。
3、花纹、色彩均匀一致,素雅明快,深浅变化层次分明,视觉舒适。
(三)允许偏差项
内墙面拉毛、条筋拉毛、拉条灰抹灰质量允许偏差及检验方法。
三、成品保护
Hale Waihona Puke 1、要轻拆轻放脚手架和高马凳及跳板、严防碰坏拉毛、条筋拉毛及拉条抹灰的墙面。
2、防止水泥泵、石灰浆、颜料、油质液体污染墙面。也要教育施工人员,不要在墙面上乱定乱画或脚蹬、手抹或随意生火造成烟火燎污染墙面
1、面层砂浆凝结后,用喷壶洒水养护3~7d,待干燥后,用笤帚扫去浮砂浆渣等。
二、质量标准
(一)保证项目
抹灰所用材料品种、所量必须符合设计要求和国家现行材料规范定的标准。
参加交底人员:
记录人
施工技术交底记录
单位工程名称:年月日
交底项目
内墙面拉毛、条筋拉毛、拉条灰
交底人
施工班组
内容摘要:1、配合比情况;2、冬、雨季施工注意要点;3、工艺标准及质量
施工技术交底记录
单位工程名称:年月日
交底项目
内墙面拉毛、条筋拉毛、拉条灰
交底人
施工班组
内容摘要:1、配合比情况;2、冬、雨季施工注意要点;3、工艺标准及质量
要求;4、保证质量具体措施;5、容易忽略的其他问题。
一、施工操作工艺
1、基层表面的灰渣、污垢和油渍等,应清除干净,并浇水湿润。对不太粗糙的基层表面应凿毛,或用掺水重10%胶水泥砂浆洒毛,使基层与粉刷粘结牢固。
