互感器、避雷器及支柱绝缘子安装施工方案1

互感器、避雷器及支柱绝缘子安装施工方案1

互感器、避雷器及支柱绝缘子安装施工方案1一、引言本文介绍了互感器、避雷器以及支柱绝缘子的安装施工方案。

这些设备在电力系统中起着至关重要的作用,其安装质量直接关系到电力系统的正常运行和安全保障。

二、互感器安装施工方案1. 安装位置选定互感器的安装位置应避免高温、潮湿和振动等环境,同时要考虑通风良好,方便维护。

安装位置还需考虑与其他设备之间的安全距离,避免相互干扰。

2. 安装步骤1.将互感器固定在支架上,确保安装牢固。

2.连接互感器与相应的设备,进行线路连接。

3.确认连接正确无误后,进行设备调试。

4.安装完成后,对互感器和连接线路进行检查,确保安全可靠。

三、避雷器安装施工方案1. 安装位置选定避雷器安装位置应选择在高、低压设备的末端或分岔装置之间,以保护设备免受雷击。

2. 安装步骤1.确定避雷器的安装位置,进行装置支架的固定。

2.连接导线和避雷器,确保连接牢固。

3.对避雷器进行绝缘测试,确保安装正确。

4.调试设备,确认避雷器运行正常。

5.完成后进行详细检查以确保避雷器安装无误。

四、支柱绝缘子安装施工方案1. 安装位置选定支柱绝缘子的安装位置应根据线路的需要和工程要求来确定,遵循电力系统的设计。

2. 安装步骤1.将支柱绝缘子固定在支架上,确保水平稳固。

2.连接绝缘子与相应的导线,进行绝缘测试。

3.安装后对绝缘子进行检查,确保完好。

4.安装完成后调试设备,确保正常运行。

5.进行最终的系统检查,确保支柱绝缘子安装无误。

五、总结通过本文对互感器、避雷器及支柱绝缘子的安装施工方案进行详细介绍,可以提高电力系统设备的安装质量和可靠性。

在实际施工中,需要严格按照规范操作,确保设备的安装正确无误,以维护电力系统的安全稳定运行。

避雷器施工方案作业方案

避雷器施工方案作业方案

避雷器施工方案作业方案引言概述:避雷器作为一种重要的电力设备,广泛应用于各种建造物和设施中,用于保护电力设备和人员免受雷击的危害。

为了确保避雷器的施工质量和效果,制定一份科学合理的施工方案和作业方案是非常重要的。

本文将详细介绍避雷器施工方案作业方案的五个部份。

一、材料准备1.1 避雷器选型:根据实际工程需求和雷电环境条件,选择适合的避雷器型号和规格。

1.2 避雷器安装配件:准备好避雷器的安装配件,包括支架、导线、接地装置等。

1.3 避雷器施工工具:准备好必要的施工工具,如螺丝刀、扳手、电钻等,以确保施工的顺利进行。

二、施工准备2.1 现场勘察:对待安装避雷器的建造物或者设施进行现场勘察,了解建造物的结构和环境条件,确定避雷器的安装位置。

2.2 安全措施:在施工前,要做好安全防护工作,确保施工人员的人身安全,如佩戴好安全帽、防护眼镜等。

2.3 施工计划:制定施工计划,明确施工的步骤和时间安排,确保施工的有序进行。

三、避雷器安装3.1 安装支架:根据避雷器的安装位置和建造物的结构,安装好支架,确保支架的坚固稳定。

3.2 连接导线:将避雷器与建造物的电源系统连接起来,确保避雷器正常工作。

3.3 安装接地装置:安装好避雷器的接地装置,确保避雷器能够有效地将雷电流引入地下。

四、施工验收4.1 安装质量检查:对已安装的避雷器进行质量检查,检查避雷器的安装是否符合要求,是否存在松动、接触不良等问题。

4.2 避雷器测试:对已安装的避雷器进行测试,确保避雷器的工作性能符合要求。

4.3 施工记录:做好施工记录,包括避雷器的型号、安装位置、安装日期等信息,以备后续跟踪维护和管理。

五、施工后续5.1 避雷器维护:定期对避雷器进行维护和检修,确保其正常工作。

5.2 故障处理:如发现避雷器存在故障或者异常情况,及时处理和修复,确保避雷器的可靠性。

5.3 定期检测:定期对避雷器进行检测,评估其工作状态和效果,及时修复或者更换老化或者失效的避雷器。

互感器、避雷器及支柱绝缘子安装施工方案

互感器、避雷器及支柱绝缘子安装施工方案

互感器、避雷器及支柱绝缘子安装施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN***220kV变电站扩建变压器工程互感器、避雷器及支柱绝缘子安装施工方案批准:技术审核:安全审核:质量审核:编制:***220kV变电站扩建变压器工程施工项目部目录一、工程概述二、编制依据三、适用范围四、标准化作业流程图五、准备阶段六、作业阶段七、质量控制措施一、工程概述二、编制依据1、《电气装置安装工程盘、柜及二次回路接线施工及验收规范》(GB 50171-2012)2、《电气装置安装工程质量检验及评定规程》(DL/~17-2002)3、《国家电网公司电力安全工作规程(电网建设部分)》(试行)4、《国家电网公司电力安全工作规程(变电部分)》(2013年版)5、《国家电网公司输变电工程标准工艺》(2016年版)6、《国家电网公司电网工程施工安全风险识别、评估及预控措施管理办法》(国网(基建/3)176-2015)7、8、《国家电网公司输变电工程典型施工方法》(2015年版)9、本工程强制性条文实施计划、质量通病防治措施。

10、本工程施工组织设计;本工程的设计图纸、文件及设计变更。

三、适用范围1、使用说明:作业过程中除严格执行本指导书外,还应满足国家、行业有关法规和工程技术标准。

2、适用范围:本作业指导书适用于各电压盘柜安装作业,仅用于***220kV变电站扩建变压器工程互感器安装施工作业。

四、标准化作业流程图五、准备阶段5.1技术准备5.2人员准备及要求5.3工器具准备及要求材料准备及要求六、作业阶段施工准备技术准备:按规程、厂家安装说明书、图纸、设计要求及施工措施对施工人员进行技术交底,交底要有针对性;人员组织:技术负责人、安装负责人、安全质量负责人和技术工人;机具的准备:按施工要求准备机具并对其性能及状态进行检查和维护;施工材料准备:金具、槽钢、钢板、螺栓等。

设备基础安装及检查根据设备到货的实际尺寸,核对土建基础是否符合要求,包括位置、尺寸等,底架横向中心线误差不大于 10mm,纵向中心线偏差相间中心偏差不大于5 mm。

互感器、避雷器、支持绝缘子安装施工方案

互感器、避雷器、支持绝缘子安装施工方案

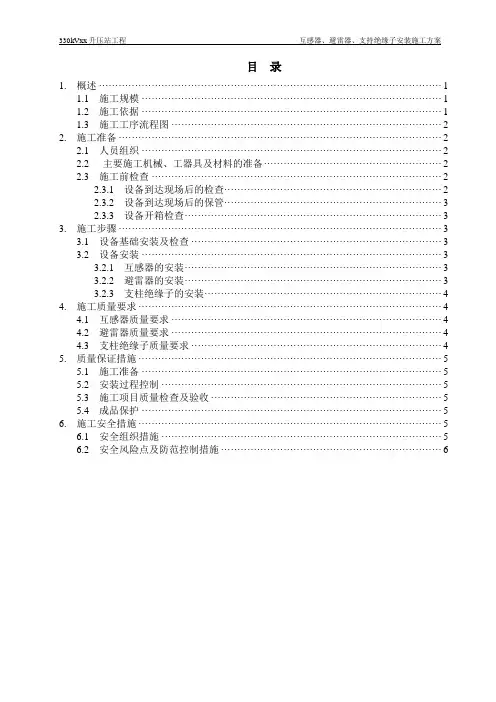

330kVxx升压站工程互感器、避雷器、支持绝缘子安装施工方案目录1. 概述 (1)1.1 施工规模 (1)1.2 施工依据 (1)1.3 施工工序流程图 (2)2. 施工准备 (2)2.1 人员组织 (2)2.2 主要施工机械、工器具及材料的准备 (2)2.3 施工前检查 (2)2.3.1 设备到达现场后的检查 (2)2.3.2 设备到达现场后的保管 (3)2.3.3 设备开箱检查 (3)3. 施工步骤 (3)3.1 设备基础安装及检查 (3)3.2 设备安装 (3)3.2.1 互感器的安装 (3)3.2.2 避雷器的安装 (3)3.2.3 支柱绝缘子的安装 (4)4. 施工质量要求 (4)4.1 互感器质量要求 (4)4.2 避雷器质量要求 (4)4.3 支柱绝缘子质量要求 (4)5. 质量保证措施 (5)5.1 施工准备 (5)5.2 安装过程控制 (5)5.3 施工项目质量检查及验收 (5)5.4 成品保护 (5)6. 施工安全措施 (5)6.1 安全组织措施 (5)6.2 安全风险点及防范控制措施 (6)330kVxx升压站工程互感器、避雷器、支持绝缘子安装施工方案1. 概述本施工方案适用于全站330kV、35kV干式、油侵式互感器、避雷器、支柱绝缘子的安装施工。

1.1 施工规模330kVxx升压站工程需安装的干式、油侵式互感器包括:江苏思源赫兹互感器有限公司提供的330kV油侵式电流互感器,其中:LVB(T)-330W3,2X800/1A型330kV油侵式电流互感器9台;LVB(T)-330W3,2X400/1A型330kV油侵式电流互感器12台。

山东泰开互感器有限公司提供的330kV、35kV电容式电压互感器,其中:TYD-330/√3-0.005GH型330kV电容式电压互感器24台;TYD-35/√3-0.02HF型35kV电容式电压互感器12台。

330kVxx升压站工程需安装的避雷器包括:西安西电避雷器有限责任公司提供的Y10W5-300/727型330kV氧化锌避雷器24支;正泰电气股份有限公司提供的Y5WZ-51/134型35kV氧化锌避雷器24支。

防雷工程安装施工方案怎么写

防雷工程安装施工方案怎么写

防雷工程安装施工方案怎么写一、前言进行防雷工程安装施工前,首先要做好施工准备工作,如场地勘测、测量、材料采购、人员调配等。

在进行施工方案编写时,需要充分考虑到工程的具体需求,并遵循相关的国家标准和规范。

二、施工准备1. 场地勘测:施工前需要对工程场地进行勘测,确定建筑物结构、设备布局、通信线路等,以便合理安排防雷设备的安装位置。

2. 材料采购:根据工程需求,采购符合国家标准的防雷设备和材料。

3. 人员调配:确定施工人员的数量和岗位,及时培训和指导施工人员,保证施工质量和安全。

三、防雷设备安装根据实际情况,防雷设备的安装包括接地装置、避雷针、防雷接地网、接闪器等。

具体安装步骤如下:1. 接地装置安装:根据建筑物结构和需求,选取合适的位置进行接地装置的安装,保证接地电阻符合要求。

2. 避雷针设置:在建筑物高处设置避雷针,保证其与接地装置连接牢固,并符合国家规范。

3. 防雷接地网安装:根据工程需要,合理布设防雷接地网,确保其连接牢固、接地电阻符合规范要求。

4. 接闪器等设备安装:根据建筑物结构和需求,安装接闪器等防雷设备,保证其有效运行,减少雷电对建筑物的危害。

四、验收与测试在防雷工程安装施工完成后,需要进行验收与测试,以保证工程质量和安全:1. 防雷设备验收:对安装的防雷设备进行验收,确认符合国家标准和设计要求。

2. 接地电阻测试:对各个接地装置和接地网进行接地电阻测试,确保符合规范要求。

3. 防雷设备测试:对安装的接闪器等防雷设备进行测试,保证其正常运行。

五、总结在完成防雷工程安装施工后,需要做好工程总结,包括施工情况记录、防雷设备使用说明书、维护与保养规程等。

同时,对施工中存在的问题和不足进行总结,为今后的工程施工提供经验。

六、安全与环保在进行防雷工程安装施工时,要注重安全和环保,严格遵守相关的施工规范和操作规程,保证施工人员和周围环境的安全。

以上是关于防雷工程安装施工方案的详细介绍,通过合理的施工准备、防雷设备安装、验收与测试、总结等步骤,可以保证防雷工程质量和安全,减少雷电对人员、设备和建筑物的危害。

220KV配电装置安装施工方案

220KV配电装置安装施工方案

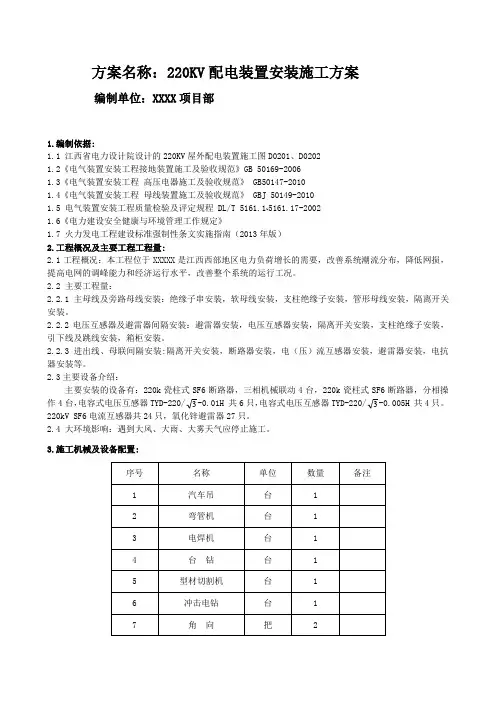

方案名称:220KV配电装置安装施工方案编制单位:XXXX项目部1.编制依据:1.1 江西省电力设计院设计的220KV屋外配电装置施工图D0201、D02021.2《电气装置安装工程接地装置施工及验收规范》GB 50169-20061.3《电气装置安装工程高压电器施工及验收规范》 GB50147-20101.4《电气装置安装工程母线装置施工及验收规范》 GBJ 50149-20101.5 电气装置安装工程质量检验及评定规程 DL/T 5161.1~5161.17-20021.6《电力建设安全健康与环境管理工作规定》1.7 火力发电工程建设标准强制性条文实施指南(2013年版)2.工程概况及主要工程工程量:2.1工程概况:本工程位于XXXXX是江西西部地区电力负荷增长的需要,改善系统潮流分布,降低网损,提高电网的调峰能力和经济运行水平,改善整个系统的运行工况。

2.2 主要工程量:2.2.1 主母线及旁路母线安装:绝缘子串安装,软母线安装,支柱绝缘子安装,管形母线安装,隔离开关安装。

2.2.2电压互感器及避雷器间隔安装:避雷器安装,电压互感器安装,隔离开关安装,支柱绝缘子安装,引下线及跳线安装,箱柜安装。

2.2.3 进出线、母联间隔安装:隔离开关安装,断路器安装,电(压)流互感器安装,避雷器安装,电抗器安装等。

2.3主要设备介绍:主要安装的设备有:220k瓷柱式SF6断路器,三相机械联动4台,220k瓷柱式SF6断路器,分相操作4台,电容式电压互感器TYD-220/3-0.01H 共6只,电容式电压互感器TYD-220/3-0.005H 共4只。

220kV SF6电流互感器共24只,氧化锌避雷器27只。

2.4 大环境影响:遇到大风、大雨、大雾天气应停止施工。

3.施工机械及设备配置:4.劳动力计划:5.施工方案、作业程序:5.1施工前的准备工作作业场所应道路通畅,无其它障碍物阻挡施工。

作业场所无交叉作业,如不可避免时,应采取相应的防护措施。

施工方案-配电设备安装施工方案2018

施工方案-配电设备安装施工方案2018

营口电力发展有限公司营口归州66kV变电站改造工程营口电力发展有限公司营口归州66kV变电站改造工程施工项目部2018年05月10日审批页批准:时间:年月日审核:时间:年月日编写:时间:年月日目录一、适用范围二、编制依据三、作业流程四、工艺流程及主要质量控制点五、危险点辨识及预控措施六、工艺质量要求七、质量通病防治措施八、强制性条文九、质量验评及质量控制方式十、文明施工及环境保护配电设备安装施工方案一、适用范围本施工方案适用于营口归州66kV变电站改造工程的配电设备安装工程。

二、编制依据序号引用标准1 《电气装置安装工程高压电器施工及验收规范》GB50147—20102 《电气装置安装工程_电力变压器、油浸电抗器、互感器施工及验收规范》GB50148-20103 《电气装置安装工程接地装置施工及验收规范》GB 50169—20164 《电气装置安装工程质量检验及评定规程》(DL/T5161.1-5161.17-2002)5 《110kV 及以上送变电工程启动及竣工验收规程》DL/T 782—20016 《国家电网公司输变电工程施工安全风险识别评估及预控措施管理办法》国网(基建/3)176-20157 《国家电网公司输变电工程安全文明施工标准化管理办法》国网(基建/3)187-20158 《国家电网公司输变电工程标准工艺管理办法》国网(基建/3)186-20159 《国家电网公司输变电工程标准工艺(一):施工工艺示范手册》10 《国家电网公司输变电工程标准工艺(三):工艺标准库》201611 《输变电工程建设标准强制性条文实施管理规程》 Q/GDW10248-201612 《国家电网公司输变电工程质量通病防治工作要求及技术措施》(基建质量〔2010〕19 号)13 设计施工图及工程施工质量验收规范、相关图集标准三、作业流程施工准备设备安装调整、紧固、检查附件、接地安装电气试验质量验收四、工艺流程及主要质量控制点4.1施工现场的准备和布置:a 对设备支架检验,满足支架杆顶面平整偏差≤2mm/m,垂直度偏差小于杆长度1‰,但不大于20mm,轴线偏差≤10mm,标高偏差≤5mm。

铁路防雷装置安装说明书(2015)

铁路防雷装置安装说明书(2015)

接触网防雷成套装置安装使用说明书南阳金冠电气有限公司二○一五年七月1.概述本安装使用说明书,介绍了电气化铁路接触网防雷成套装置的现场安装方式及注意事项。

2.用途电气化铁路接触网是沿铁路线路上空架设的高压、金属裸导线架空线路,在运行中很容易遭受雷电侵害及频繁的操作过电压危害,危及线路设备及电力机车的安全运行。

接触网防雷成套装置的安装,可有效地限制雷电和操作过电压,保护接触网及相关设备免受相关过电压损坏。

3.结构接触网防雷成套装置主要由避雷器、监测器、脱离器、支柱绝缘子四种设备及相关的安装托架、引线组成。

本结构含脱离装置(脱离器)和电连接肩架装置(支柱绝缘子),使避雷器在故障时有明显的断口,并能够避免避雷器与接触网间的电连接线脱落而影响行车。

接触网防雷成套装置的安装方式有柱顶安装和柱侧安装两种,图1为混凝土支柱柱顶安装方式,图2为混凝土支柱柱侧安装方式。

图1 混凝土支柱柱顶安装外形图图2 混凝土支柱柱侧安装外形图图3 桥钢柱柱侧安装外形图图4 格构式支柱柱侧安装外形图(半抱式)4.验收产品到货后对照装箱单对各箱零部件进行清点、检查,确认零部件数量齐全。

避雷器电气参数验收详见避雷器说明书。

5.安装5.1根据安装方式及安装的杆塔型号,领取相应的零部件。

5.2按照图5、图6进行避雷器托架安装,避雷器托架设计的安装为施工方所提供高度,托架顺线路安装;安装托架与托架槽钢由四根M16双头螺柱固定在杆塔上。

注意:1.安装托架槽钢时,槽钢开口朝外,底面贴杆塔塔体;2.柱侧安装的避雷器托架端部带有挡块,安装时,要确保托架挡块紧贴于杆塔塔体。

3.较窄的桥钢柱采用外抱式,其余格构式钢柱的托架抱在顺线路的两根主角钢上。

5.3固定好支柱绝缘子上连接板后,按图5、图6所示,用相应的螺栓将避雷器和支柱绝缘子固定于安装托架的相应位置上,然后连接脱离器及引线(裸铜线);脱离器用安装螺栓根据脱离器安装孔的不同配备不锈钢螺栓M12*25或M10*25。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

互感器、避雷器及支柱
绝缘子安装施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN
***220kV变电站扩建变压器工程互感器、避雷器及支柱绝缘子
安装施工方案
批准:
技术审核:
安全审核:
质量审核:
编制:
***220kV变电站扩建变压器工程
施工项目部
目录
一、工程概述
二、编制依据
三、适用范围
四、标准化作业流程图
五、准备阶段
六、作业阶段
七、质量控制措施
一、工程概述
二、编制依据
1、《电气装置安装工程盘、柜及二次回路接线施工及验收规范》(GB 50171-2012)
2、《电气装置安装工程质量检验及评定规程》(DL/~17-2002)
3、《国家电网公司电力安全工作规程(电网建设部分)》(试行)
4、《国家电网公司电力安全工作规程(变电部分)》(2013年版)
5、《国家电网公司输变电工程标准工艺》(2016年版)
6、《国家电网公司电网工程施工安全风险识别、评估及预控措施管理办法》(国网(基建/3)176-2015)
7、
8、《国家电网公司输变电工程典型施工方法》(2015年版)
9、本工程强制性条文实施计划、质量通病防治措施。

10、本工程施工组织设计;本工程的设计图纸、文件及设计变更。

三、适用范围
1、使用说明:作业过程中除严格执行本指导书外,还应满足国家、行业有
关法规和工程技术标准。

2、适用范围:本作业指导书适用于各电压盘柜安装作业,仅用于***220kV
变电站扩建变压器工程互感器安装施工作业。

四、标准化作业流程图
五、准备阶段
5.1技术准备
5.2人员准备及要求
5.3工器具准备及要求
材料准备及要求
六、作业阶段
施工准备
技术准备:按规程、厂家安装说明书、图纸、设计要求及施工措施对施工人员进行技术交底,交底要有针对性;
人员组织:技术负责人、安装负责人、安全质量负责人和技术工人;
机具的准备:按施工要求准备机具并对其性能及状态进行检查和维护;
施工材料准备:金具、槽钢、钢板、螺栓等。

设备基础安装及检查
根据设备到货的实际尺寸,核对土建基础是否符合要求,包括位置、尺寸等,底架横向中心线误差不大于 10mm,纵向中心线偏差相间中心偏差不大于5 mm。

设备底座基础安装时,要对基础进行水平调整及对中,可用水平尺调整,用粉线和卷尺测量误差,以确保安装位置符合要求,要求水平误差≤2mm,中心误差≤5mm。

设备开箱检查
与厂家、监理及业主代表一起进行设备开箱,并记录检查情况;开箱时小心谨慎,避免损坏设备。

开箱后检查瓷件外观应光洁无裂纹、密封应完好,附件应齐全,无锈蚀或机械损伤现象。

互感器的变比分接头的位置和极性应符合规定;二次接线板应完整,引线端子应连接牢固,绝缘良好,标志清晰;油浸式互感器需检查油位指示器、瓷套法兰连接处、放油阀均无渗油现象。

避雷器各节的连接应紧密;金属接触的表面应清除氧化层、污垢及异物,保护清洁。

检查均压环是否变型、裂纹、毛刺。

互感器、避雷器的安装
支架标高误差≤5mm,垂直度偏差≤5mm,顶面水平偏差≤2mm;
避雷器安装时,必须根据产品成套供应的组件编号进行,不得互换,法兰间连接可靠;
在线监测装置与避雷器连接导体超过 1m 时应设置绝缘支柱支撑,过长的硬母线应采取预防“热胀冷缩”应力的措施,接地部位一处与接地网可靠连接,另一处与集中接地装置可靠连接;
电流互感器二次接线盒或铭牌的朝向应符合设计要求。

避雷器应按厂家规定垂直安装,必要时可在法兰面间垫金属片予以校正。

避雷器接触表面应擦拭干净,除去氧化膜及油漆,并涂一层电力复合脂。

对不可互换的多节基本元件组成的避雷器,应严格按出厂编号、顺序进行叠装,避免不同避雷器的各节元件相互混淆和同一避雷器的各节元件的位置颠倒、错乱。

均压环应水平安装,不得倾斜,三相中心孔应保持一致。

互感器、避雷器的引线与母线、导线的接头,截面积不得小于规定值,并要求上下引线连接牢固,不得松动。

安装后保证垂直度符合要求,同排设备保证在同一轴线,整齐美观,螺栓紧固均匀,按设计要求进行接地连接,相色标志应正确。

备用的电流互感器二次端子应短接并接地。

支柱绝缘子安装
支架标高偏差≤5mm,垂直度偏差≤5mm,顶面水平度偏差≤m;
支柱绝缘子瓷柱弯曲度控制在规范规定的范围内,瓷柱与法兰结合面胶合牢固,应涂以性能良好的硅类防水胶。

瓷裙外观完好。

固定支柱绝缘子的螺栓齐全,紧固。

接地线排列方向一致,与地网连接牢固,导通良好。

安全技术措施
二次运输;
危险点:机械伤害、其他伤害控制措施:(1)二次运输时,宜使用吊车进行装卸。

(2)装卸过程中作业人员不得在吊件和吊车臂活动范围内的下方停留和通过。

(3)搬运过程中,应采取牢固的措施封车,车的行驶速度应小于15km/h,并始终保证电压互感器、避雷器等竖直、稳定放置,人不得在车箱内混乘。

吊装:
危险点:机械伤害、物体打击、其他伤害控制措施:(1)填写《安全施工作业票 A》。

拆互感器包装时,作业人员必须认真仔细,防止拆箱过程中损坏互感器瓷套,同时还应及时将包装板清理干净,避免伤脚。

(2)用尼龙绳绑扎固定吊索时,必须指定熟练的技工担任,严禁其他作业人员随意绑扎。

(3)吊车在使用工程中应接地,起吊时应缓慢试吊,吊至距地面 200mm 左右时,应暂停起吊,进行调平,并设控制溜绳。

(4)司索人员撤离具有坠落或倾倒的范围后,指挥人员方可下令起吊。

(5)互感器吊到安装位置后,作业人员方可使用梯子进行就位固定。

(6)就位固定时作业人员的双手应扶持在互感器的侧面,严禁手握下沿。

(7)在校对螺栓孔时,作业人员应使用尖扳手或其他专业
工具,严禁用手指触摸校对。

就位后将螺丝紧固,方可拆除吊索。

电容式电压互感器、避雷器:
危险点:机械伤害、物体打击、其他伤害控制措施:(1)填写《安全施工作业票 A》。

作业人员严禁攀爬耦合电容器、避雷器作业。

(2)连接上下节时宜使用人字梯进行,作业人员登上人字梯前必须对人字梯的稳定性进行确认,特别是人字梯的铰链应结实牢固。

安全风险辨析及控制措施表
安全文明及绿色施工措施
互感器、避雷器及支柱绝缘子作业工序及工艺标准
七、质量控制措施及检验标准
质量控制措施
设备在运输、保管期间应防止倾倒或遭受机械损伤;运输和放置应按产品技术要求执行。

设备整体起吊时,吊索应固定在规定的吊环上。

设备到达现场后,应作下列外观检查: (1)外观应完整,附件应齐全,无锈蚀或机械损伤。

(2)油浸式互感器油位应正常,密封应良好,无渗油现象。

(3)电容式电压互感器的电磁装置和谐振阻尼器的封铅应完好。

互感器的变比分接头的位置和极性应符合规定。

二次接线板应完整,引线端子应连接牢固,绝缘良好,标志清晰。

互感器油位指示器、瓷套法兰连接处、放油阀均应无渗油现象。

隔膜式储油柜的隔膜和金属膨胀器应完整无损,顶盖螺栓紧固。

油浸式互感器安装面应水平;并列安装的应排列整齐,极性方向应一致并符合设计要求。

电容式电压互感器必须根据产品成套供应的组件编号进行安装,不得互换。

各组件连接处的接触面,应除去氧化层,并涂以电力复合脂。

均压环应安装牢固、水平,不得出现歪斜,且方向正确。

具有保护间隙的,应按制造厂规定调好距离。

引线端子、接地端子以及密封结构金属件上不应出现不正常变色和熔孔。

放电计数器不应存在破损或内部有积水现象。
