草原喷播补播施工方案一、工程概况与目标本施工方案旨在针对退化草原进行喷播补播,以恢复草原的生态环境,提高草原的生产力和生态服务功能。
通过本工程,预期达到以下目标:恢复草原植被覆盖,提高草原生物多样性。
改善土壤结构,提高土壤肥力。
防治水土流失,保护草原生态环境。
二、施工前准备事项对施工区域进行详细的地形测量和土壤分析,以了解地形地貌和土壤状况。
制定详细的施工计划,包括施工时间、人员配置、材料准备等。
购置喷播机、灌溉设备、土壤改良剂等必要的施工设备和材料。
三、选择适宜植被种类根据施工区域的土壤类型、气候条件、生态需求等因素,选择适宜的草种和灌木种进行喷播补播。
优先选择适应当地环境、生长迅速、具有较好生态功能的植物种类。
四、土壤处理与改良对土壤进行深松处理,改善土壤通气性和透水性。
根据土壤分析结果,合理施用有机肥、无机肥等土壤改良剂,提高土壤肥力。
对土壤进行病虫害防治,确保土壤健康。
五、喷播与补播方法采用喷播机将草种和灌木种均匀喷洒在施工区域,确保种子分布均匀。
对于部分区域种子难以附着的,可进行人工补播,确保种子覆盖率。
播种后及时浇水,确保种子发芽生长所需的水分。
六、植被管理与养护建立定期灌溉制度,确保植被生长所需的水分。
对植被进行定期修剪、除草等养护管理,促进植被健康生长。
加强病虫害防治,确保植被生态安全。
七、后期监测与管理定期对施工区域进行植被覆盖率、生物量等指标的监测,评估工程效果。
根据监测结果,及时调整管理措施,确保草原生态环境持续改善。
加强与当地农牧民的沟通与合作,共同保护和管理草原资源。
八、施工验收与总结在工程竣工后,组织相关单位进行验收,确保工程质量符合要求。
对施工过程进行总结和评价,总结经验教训,为今后的草原喷播补播工程提供参考和借鉴。
通过本施工方案的实施,我们有信心能够有效恢复退化草原的生态环境,提高草原的生产力和生态服务功能,为生态文明建设作出积极贡献。
【整理版】喷播植草施工方案1

【整理版】喷播植草施工方案1喷播植草施工方案1、喷播植草喷播植生防护技术是利用液态播种原理,将生命力顽强、且能满足各种绿化功能的植物种子经科学处理后与肥料、防土壤侵蚀剂、内覆纤维材料、保水剂、色素及水按一定比例放入混料罐内将混合液搅拌至全悬浮状后,利用离心泵把混合液导入消防软管,经喷枪喷播在欲建边坡裸地,形成均匀覆盖层保护下的植物种子层,再铺设无纺布防护,而进行坡面强制绿化的一种施工新技术。
喷播植生防护工程的作业工序流程:边坡检验→边坡休整→喷播草灌种子→覆盖无纺布→养护管理→绿化成坪。
2、客土植生本工程的基材客土植生有以下四种类型:a、厚层基材客土植生:应先在坡面上打锚杆挂网,再喷射基材及植物种子(基材厚度为10cm,主锚杆长0.6m、直径Ф14,次锚杆长0.4m、直径Ф12,主次锚杆成梅花桩布置,铁丝网网径Ф2.0、网孔尺寸50*50mm),适用于稳定的微、中化岩质边坡。
b、中层基材客土植生:应先在坡面上打锚杆挂网,再喷射基材及植物种子(基材厚度为8cm,主锚杆长0.6m、直径Ф14,次锚杆长0.4m、直径Ф12,主次锚杆成梅花桩布置,铁丝网网径Ф2.0、网孔尺寸50*50mm),适用于稳定的中、强化岩质边坡。
c、薄层基材客土植生:直接在坡面喷射基材及植物种子(基材厚度为5cm),适应于稳定的全风化岩质边坡及贫瘠土(砂)质边坡。
d、框格梁内值生袋厚层基材客土植生:适合于坡率缓于1:0.75以上,适用于框格锚杆加固的路堑防护岩石边坡。
完成喷播植生施工后,应及时铺设外层覆盖无纺布。
采用单层14g/m2或双层10g/m2规格的无纺布。
无纺布铺设后,应采用U型钉或竹签及时固定,在风口处还应在其上下压土(石)、中部拉绳加固。
无纺布的覆盖待苗出齐后揭除。
3、三维土工网垫喷播草籽灌木籽、喷播草籽灌木籽三维土工网垫喷播适用于填方边坡高度3m≤H≤8m的土或土石路堤;H<3m 者不挂网只喷播草籽、灌木籽。
三维土工网规格:NSS1.5(2-1)/PE-PE。
(完整)喷播植草施工方案

喷播植草施工方案一、施工准备:1、施工人员进场进行清除坡面杂物。
2、根据项目部提供的施工作业面时间表定制喷播机械及材料进场计划。
3、边坡覆土:码砌生态袋位置(两层生态袋间形成的台阶面上)覆盖种植土以形成一个坡面。
4、确定喷播施工用水取水点。

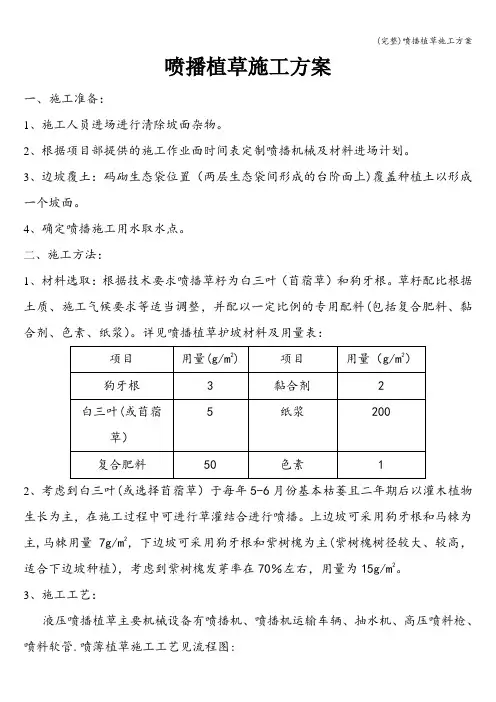

二、施工方法:1、材料选取:根据技术要求喷播草籽为白三叶(苜蓿草)和狗牙根。
草籽配比根据土质、施工气候要求等适当调整,并配以一定比例的专用配料(包括复合肥料、黏合剂、色素、纸浆)。
详见喷播植草护坡材料及用量表:2、考虑到白三叶(或选择苜蓿草)于每年5-6月份基本枯萎且二年期后以灌木植物生长为主,在施工过程中可进行草灌结合进行喷播。
上边坡可采用狗牙根和马棘为主,马棘用量7g/m2,下边坡可采用狗牙根和紫树槐为主(紫树槐树径较大、较高,适合下边坡种植),考虑到紫树槐发芽率在70%左右,用量为15g/m2。
3、施工工艺:液压喷播植草主要机械设备有喷播机、喷播机运输车辆、抽水机、高压喷料枪、喷料软管.喷薄植草施工工艺见流程图:(1)边坡修整:清除杂物.(2)在两层生态袋形成的台阶面上覆盖种植土并将其拍实。
(3)喷播前应先对坡面洒水浸润边坡土体。
(4)搅拌混合材料:在搅拌容器中加入纸浆、草种、复合肥料、色素等喷播材料,然后在加水.待水添加至容器2/3时搅拌,边搅拌边添加黏合剂,充分搅拌、形成均匀的溶液后再用喷播机将其均匀喷播于边坡上,在喷播过程中要注意检查喷播效果,不足位置应补喷,喷播过的地方严谨踩踏。
(5)喷播后及时用无纺布对坡面进行覆盖并固定好,可有效减少水分蒸发,并要根据当地气候情况洒水对边坡湿润,齐苗后再减少洒水次数。
待草长至10cm后移植灌木。
(6)移植灌木:为了增加景观效果,可在每一级坡面顶部和一级坡下面按照设计间距挖穴移植两排三角梅及朱槿。
其余部分采用草灌结合喷播。
(7)灌木移植完成后,视情况而定制养护计划。
要加强草灌植物的养护,直至生长稳定。
养护过程中要注意雨季防暴雨冲刷.(8)养护过程中,可根据草灌植物生长情况进行追施肥,发现病虫害时要及时喷药,防止蔓延,影响草灌植物的生长.三、质量控制1、健全质量控制体系,严格按照设计要求、技术规范、质量标准狠抓落实,把每道工序落实到人。
喷播植草施工方案

喷播植草施工方案喷播植草是一种快速和有效的植草方式,通常用于大面积植被恢复和绿化工程。
本文将探讨喷播植草的施工方案,包括准备工作、材料选择、施工步骤和后续维护。
一、准备工作1.1地面准备:清理施工区域上的杂草、树皮和其他杂乱物。
确保地面平整,没有浸水或积水。
1.2土壤准备:检测土壤质量,包括土壤酸碱度、有机质含量和养分水平。
如果发现土壤质量不理想,施工前应进行土壤改良。
二、材料选择2.1种子选择:根据施工区域的气候条件和土壤类型选择适合的植被种子。
要选择具有良好抗旱、耐寒和耐病虫害能力的植被种子。
2.2草种混合物:将不同种类的植被种子混合,以增加植被的多样性和抗病能力。
2.3混合物增加剂:根据土壤和气候条件选择适当的混合物增加剂,如水凝胶、复合肥料和保水剂,以促进种子发芽和植被生长。
三、施工步骤3.1混合准备:将选择好的种子和混合物增加剂按照规定比例混合,并确保均匀一致。
3.2喷播准备:选择适当的喷播设备,根据施工区域和施工要求调整喷播机的喷射宽度和压力。
3.3喷播施工:将混合好的种子和混合物喷洒在施工区域上。
喷洒时应保持一定的喷洒距离和速度,确保种子均匀分布在地表上。
3.4压实处理:使用压路机或人工压实器对施工区域进行压实处理,以确保种子与土壤接触良好。
3.5浇水保湿:施工后及时进行适当的浇水,保持施工区域湿润。
根据气候条件和土壤水分状况,决定浇水的频率和用水量。
四、后续维护4.1避免人工破坏:在植草施工后的一段时间内,避免人工踩踏,以免破坏新种子的生长环境。
4.2浇水管理:施工后继续进行定期的浇水,保持施工区域的湿润,促进新种子的发芽和生长。
4.3病虫害防治:定期检查施工区域上的植被生长情况,及时发现并采取措施防治可能出现的病虫害。
4.4施肥管理:根据植被生长情况和土壤养分水平,适时施肥,保证植物的养分供应。
通过喷播植草,可以快速修复大面积的荒地,提高生物多样性和土壤保持能力。
然而,施工前的准备工作和后续的维护管理同样重要。
边坡绿化喷播施工方案边坡喷播植草工程施工方案(精选5篇)

边坡绿化喷播施工方案边坡喷播植草工程施工方案(精选5篇)边坡喷播植草施工是指针对道路、水利工程等建设中形成的边坡,采用特定的设备和技术将草种、肥料、土壤改良剂、保水剂等混合材料喷射到坡面上,以实现边坡绿化和生态防护的一种施工方法。
书痴者文必工,艺痴者技必良,如下是编辑飞白为大伙儿收集的边坡喷播植草工程施工方案【精选5篇】。
边坡喷播植草工程施工方案篇一在当今注重生态环境保护和可持续发展的背景下,边坡治理工程不仅要确保边坡的稳定性,还要实现与周边自然环境的和谐共生。
边坡喷播植草作为一种兼具生态修复和景观美化功能的技术手段,具有重要的应用价值。
为了高质量、高效率地完成边坡喷播植草施工任务,同时较大程度减少对环境的影响,特制定以下工作方案。
一、工程概述1. 工程名称及地点明确工程的具体名称和所在地理位置。
2. 边坡基本情况详细介绍边坡的高度、坡度、长度、地质结构等特征。
分析边坡的'稳定性及存在的潜在风险。
二、施工目标1. 实现边坡的稳定加固,防止水土流失和滑坡等地质灾害的发生。
2. 营造绿色、美观的边坡景观,与周边环境相融合。
3. 采用环保材料和施工方法,减少对生态环境的负面影响。
三、施工准备1. 技术准备收集边坡的地质、水文、气象等资料。
制定详细的施工工艺流程和质量标准。
对施工人员进行技术培训和交底。
2. 材料准备精选优质的草种,如紫花苜蓿、白三叶等,确保其适应本地气候和土壤条件。
准备有机肥料、保水剂、粘合剂、土壤改良剂等辅助材料。
确保种植土的质量,要求疏松、肥沃、无杂质。
3. 设备准备配备专业的喷播机、搅拌机、水车、发电机等施工设备。
提前对设备进行调试和维护,确保正常运行。
4. 现场准备清理施工现场的杂物和障碍物。
搭建施工临时设施,如仓库、休息室等。
四、施工流程1. 坡面处理对坡面进行修整,清除松石、浮土等。
对于凹陷处进行填补,凸起处进行削平。
2. 铺设铁丝网将铁丝网平铺在坡面上,用锚杆固定。
喷播植草施工方案

喷播植草施工方案1. 引言喷播植草是一种将植草种子与营养土壤混合后通过喷射器均匀喷洒在需要植草的区域的施工方法。
喷播植草施工方案旨在快速、高效地恢复植被覆盖,改善土壤的质量,并防止土壤侵蚀等问题。
本文将详细介绍喷播植草的施工方案。
2. 准备工作在进行喷播植草施工前,需要进行一系列的准备工作,包括以下几个方面:2.1. 土壤分析首先,需要进行土壤分析,以了解土壤的质地、肥力和酸碱度等指标。
根据土壤分析结果,选择适合的植草种子和肥料配方。
2.2. 清理工作清理施工区域的杂草、石块和其他障碍物,确保施工区域光滑平整,以便喷播机均匀喷洒。
2.3. 提供水源喷播植草需要大量的水源作为溶剂和喷洒介质。
确保施工现场有足够的水源供应,并准备好水源接口,便于喷播机连接。
3. 施工步骤3.1. 准备喷播机将喷播机调整至合适的工作状态,确保压力稳定且均匀。
根据植草种子的大小和施工区域的大小,调整喷播机的喷洒范围和喷洒密度。
3.2. 混合植草种子和肥料根据土壤分析结果和需要植草的区域特点,将植草种子和肥料按照一定比例混合均匀。
确保混合后的种子能够在喷洒过程中均匀喷洒。
3.3. 进行喷播植草将混合后的种子和肥料加载到喷播机的容器中,并连接好水源接口。
根据施工区域的大小和需要覆盖的面积,合理调整喷播机的工作速度和喷洒量。
3.4. 喷播后处理喷播植草完成后,进行适当的喷水浇灌,加快种子发芽和生长。
根据需要,可以覆盖一层草皮或草木纤维网,以保护种子和土壤,增强植被覆盖效果。
4. 施工注意事项在喷播植草过程中,需要注意以下几个事项:•施工天气:最好选择早晨或晚上施工,避免施工过程中遭遇强风、高温或雨水等不利因素。
•施工设备:喷播机的参数调整和操作要符合要求,确保喷洒均匀稳定。
•水源:水源要充足,喷播机的连接管线要牢固可靠,防止水源中断或喷播机脱水。
•施工区域:施工前要进行清理,确保土壤表面光滑平整,避免杂草、石块等对施工影响。
•施工后处理:喷播完成后要及时进行浇水、覆盖保护等后续处理,加快种子发芽和生长。
边坡喷播植草施工方案 (5)

边坡喷播植草施工方案1. 介绍边坡喷播植草是一种常用的边坡护坡方法,通过喷射植草材料在边坡上形成植被覆盖,以达到固结土壤、防止水土流失和保护环境的目的。
本文档将详细介绍边坡喷播植草的施工方案,包括施工准备、施工步骤和后期维护等内容。
2. 施工准备在进行边坡喷播植草施工前,需要进行以下准备工作:2.1 边坡调查与评估首先需要对边坡进行调查与评估,确定边坡的类型、坡度和坡面条件等。
同时还要考虑边坡所处的地理位置、气候条件和降雨情况等因素,以确定适合的植草材料和施工方式。
2.2 植草材料准备根据边坡的情况,选择适合的植草材料。
通常使用的植草材料有草种、草本植物或者植被种子等。
在选择植草材料时,要考虑植物的耐旱性、抗逆性和适应性等因素。
2.3 喷播设备准备购买或租赁适合的喷播设备,根据喷播面积和边坡高度确定设备的规格和型号。
同时要检查设备的工作状态,确保设备能够正常运行。
3. 施工步骤边坡喷播植草的施工步骤主要包括以下几个环节:3.1 边坡准备在进行喷播植草前,需要对边坡进行清理和整理。
清除边坡上的杂草、积土和石块等物质,确保边坡表面平整,以便于植草材料的喷播和生长。
3.2 喷播植草根据植草材料的种类和要求,将植草材料放入喷播设备中。
调整设备的喷射角度和喷射压力,控制喷草的范围和密度。
喷播植草时要保持均匀和连续的喷草速度,确保植草材料能够均匀分布在边坡上。
3.3 培土施肥喷播植草后,需要进行培土施肥。
添加适量的有机肥料或培土材料,以促进植物的生长和根系的发育。
同时还可以加入土壤改良剂,改良边坡土壤的结构和肥力。
3.4 灌溉保养喷播植草后,及时进行灌溉保养是保证植草效果的关键。
根据植草材料的要求,合理安排灌溉的频率和水量。
确保植物能够得到充足的水分,促进植物的生长和根系的扎根。
4. 后期维护边坡喷播植草后,还需要进行后期的维护工作,以保证植被的生长和边坡的稳定。
4.1 定期巡查定期巡查边坡的植被状况和边坡的稳定性。
喷播植草施工方案

喷播植草施工方案植草喷播施工方案一、施工原则1. 充分了解施工现场的地形、土地条件和植被要求。
2. 确定施工方案,选择合适的草种。
3. 精确计算施工材料的用量。
4. 遵循施工技术规程,做好施工准备工作。
5. 使用先进的喷播设备,确保施工质量。
6. 施工结束后,做好喷播面的养护工作。
二、施工准备1. 检查喷播设备,确保设备齐全,操作正常。
2. 清理施工现场,清除杂草和垃圾。
3. 准备喷播材料,包括草种种子、土壤改良剂和水。
4. 根据施工现场实际情况,调整草种种子和土壤改良剂的配比。
三、施工步骤1. 在施工现场周围设置警示标志,确保施工安全。
2. 喷洒土壤改良剂,提高土壤质量,便于草种生长。
3. 准备喷播设备,将草种种子与适量的水混合均匀,按照喷播设备的操作说明进行喷播。
4. 从施工现场的上方开始喷播,逐步向下覆盖整个施工面。
5. 喷播完成后,对喷播面进行覆盖保护,防止种子被风吹散或被鸟儿捕食。
6. 按照草种的生长周期和需水量,合理浇水,保持喷播面湿润,促进草种生长。
7. 管理施工现场,确保施工面无人踩踏和其他干扰。
四、施工注意事项1. 选择适合施工现场的草种,考虑其耐旱、耐寒和生长速度等特性。
2. 控制草种种子的喷播量,确保覆盖均匀,避免重叠或漏播。
3. 根据草种的生长需要和地形条件,合理施加土壤改良剂。
4. 考虑草坪使用要求,在施工前进行充分的规划和设计。
5. 尽量选择草种生长适应能力强的品种,减少施工和养护的难度。
6. 在施工过程中及时调整喷播设备,确保喷播面的均匀度和一致性。
7. 施工后及时对喷播面进行养护,包括浇水、除草和施肥等。
8. 严格按照环保要求进行施工,确保不对周边环境造成污染。
五、植草喷播施工的优势1. 提高施工效率,节约人力和物力资源。
2. 喷播方式能够使种子更均匀地覆盖整个施工面,提高草坪起始密度。
3. 可根据施工现场的实际情况,灵活调整土壤改良剂的用量,改善土壤质量。
4. 喷播设备操作简单,易于掌握施工技巧。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
喷播植草施工方案
一、施工准备:
1、施工人员进场进行清除坡面杂物。
2、根据项目部提供的施工作业面时间表定制喷播机械及材料进场计划。
3、边坡覆土:码砌生态袋位置(两层生态袋间形成的台阶面上)覆盖种植土以形成一个坡面。
4、确定喷播施工用水取水点。
二、施工方法:
1、材料选取:根据技术要求喷播草籽为白三叶(苜蓿草)和狗牙根。
草籽配比根据土质、施工气候要求等适当调整,并配以一定比例的专用配料(包括复合肥料、黏合剂、色素、纸浆)。
详见喷播植草护坡材料及用量表:
2、考虑到白三叶(或选择苜蓿草)于每年5-6月份基本枯萎且二年期后以灌木植物生长为主,在施工过程中可进行草灌结合进行喷播。
上边坡可采用狗牙根和马棘为主,马棘用量7g/m2,下边坡可采用狗牙根和紫树槐为主(紫树槐树径较大、较高,适合下边坡种植),考虑到紫树槐发芽率在70%左右,用量为15g/m2。
3、施工工艺:
液压喷播植草主要机械设备有喷播机、喷播机运输车辆、抽水机、高压喷料枪、喷料软管。
喷
薄植草施工工艺见流程图:
(1)边坡修整:清除杂物。
(2)在两层生态袋形成的台阶面上覆盖种植土并将其拍实。
(3)喷播前应先对坡面洒水浸润边坡土体。
(4)搅拌混合材料:在搅拌容器中加入纸浆、草种、复合肥料、色素等喷播材料,然后在加水。
待水添加至容器2/3时搅拌,边搅拌边添加黏合剂,充分搅拌、形成均匀的溶液后再用喷播机将其均匀喷播于边坡上,在喷播过程中要注意检查喷播效果,不足位置应补喷,喷播过的地方严谨踩踏。
(5)喷播后及时用无纺布对坡面进行覆盖并固定好,可有效减少水分蒸发,并要根据当地气候情况洒水对边坡湿润,齐苗后再减少洒水次数。
待草长至10cm后移植灌木。
(6)移植灌木:为了增加景观效果,可在每一级坡面顶部和一级坡下面按照设计间距挖穴移植两排三角梅及朱槿。
其余部分采用草灌结合喷播。
(7)灌木移植完成后,视情况而定制养护计划。
要加强草灌植物的养护,直至生长稳定。
养护过程中要注意雨季防暴雨冲刷。
(8)养护过程中,可根据草灌植物生长情况进行追施肥,发现病虫害时要及时喷药,防止蔓延,影响草灌植物的生长。
三、质量控制
1、健全质量控制体系,严格按照设计要求、技术规范、质量标准狠抓落实,把每道工序落实到人。
2、从施工技术员、施工管理部直到施工班组的各级技术负责人,从施工方案、施工工艺技术措施上确保到质量标准,从技术上对质量负责。
四、安全与生产措施
1、根据项目部提供的施工作业面时间表,随着施工情况的不断变化,及时分析控制工期的关键线路,合理调剂人力、物力、财力和机械配置,使施工进度紧跟计划,加强调度统计工作,减少各道工序之间的衔接时间,充分利用各个工作面,避免出现窝工现场。
协调好各业务科室的工作,加强协作配合,为现场施工提供有力的经济、技术保障。
对施工现场的需求和需解决的问题及时反映,及时解决。
避免影响施工进度,解决雨季施工问题,合理安排施工生产。
2、注意各种施工机械设备的保养,保证机械在整个施工过程中的设备使用率和完好率。
使整个过程中处于良性循环,尽最大可能提高工程的机械化施工程度,较高的劳动效率,最佳的工程质量,保证按时完成预定任务。
3、加强施工程序和施工现场管理,充分考虑各分项工程相互之间的影响,搞好穿插施工,合理安
全时间、保证施工有序进行。
4、发挥全力保障施工生产,选配合理配套的施工机械,同时建立强有力的后勤保障体系,保证各种物质设备按时足额到位。
搞好工作和生活环境建设,全方位保障施工生产。
5、加强安全教育,施工人员上岗操作一律配戴安全帽,禁止施工人员穿拖鞋进入施工现场。
6、做好安全防范措施,落实各种防雷、防暴雨、防大风、防火的具体措施和准备。
7、开展文明施工,保证现场管理有序,有条不紊:场地布置统一规划,施工区内材料堆放整齐。
8、对施工现场内的边坡做经常性的巡视,发现有水土流失或边坡失稳的情况或征兆时,及时报告项目部。
