2017一建《管理》真题及参考答案

2017一建《管理》真题及参考答案

2017 年一级建造师真题《建设工程项目管理》1.在解决国际工程承包合同争议的时候,应该首选( )方式。

A.仲裁B.DABC.DRBD.协商【参考答案】D【解析】协商是解决争议最常见也是最有效的方式,也是首选的最基本的方式。

参见教材 P351。

2.施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他意外风险,承包商向业主提出索赔,则( )。

A.工期和费用索赔均能成立B.工期和费用索赔均不能成立C.工期索赔成立,费用索赔不能成立D.工期索赔不能成立,费用索赔能成立【参考答案】A【解析】工程师有权下令暂停全部或任何部分工程,只要这种暂停命令并非承包人违约和其他意外风险造成的。

承包人不仅可以得到要求工期延长的权利,而且可以就其停工损失获得合理的额外费用补偿。

3.根据《建筑施工场界环境噪声排放标准》GB 12523-2011,打桩机械在昼间施工噪声排放限值是( )dB(A)。

A.55B.60C.65D.70【参考答案】D【解析】施工昼间排挡限值是 70 分贝,晚间是 55 分贝。

参见教材 P263。

4.根据《工程网络计划技术规程》JQJ/T121-2015,直接法绘制时标网络计划的第一步工作是( )。

A.将起点节点定位在时标计划表的起始刻度线上B.绘制标时网络计划C.计算各工作的最早时间D.确定各节点的位置号【参考答案】A【解析】绘制步骤如下:1)将起点节,点定位在时标计划表的起始刻度线上;2)按工作持续时间在时标计划表上绘制起点节点的外向箭线;3)其他工作的开始节点必须在其所有紧前工作都绘出以后,定位在这些紧前工作最早完成时间最大值的时间刻度上,某些工作的箭线长度不足以到达该节点时,用波形线补足,箭头画在波形线与节点连接处;4)用上述方法从左至右依次确定其他节点位置,直至网络计划终点节点定位,绘图完成。

参见教材 P131。

5.预警信号一般采用国际通用的颜色表示不同的安全状况,Ⅲ级预警用( )。

2017一建管理真题及解析(完整版)

2017一建管理真题及解析(完整版)

2017一建管理真题及解析(完整版)2017一级建造师考试《项目管理》真题及答案一、单项选择题1、在解决国际工程承包合同争议的时候,应该首选( )方式。

A.仲裁B. DABC. DRBD.协商参考答案:D答案解析:解决国际工程承包合同争议的主要方式有:协商,调解,仲裁,诉讼。

协商是解决争议最常见也是最有效的方式,也是首选的最基本的方式。

答案选D。

DAB和DRB既不是调解也不是诉讼,是国际工程解决争议的特殊方式,因此BC不正确。

参见教材P351。

2、施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他意外风险,承包商向业主提出索赔,则( )。

A.工期和费用索赔均能成立B.工期和费用索赔均不能成立C.工期索赔成立,费用索赔不能成立D.工期索赔不能成立,费用索赔能成立参考答案:A答案解析:本题考核工程暂停、终止合同的索赔。

工程师有权下令暂停全部或任何部分工程,只要这种暂停命令并非承包人违约和其他意外风险造成的。

承包人不仅可以得到要求工期延长的权利,而且可以就其停工损失获得合理的额外费用补偿。

3、根据《建筑施工场界环境噪声排放标准》GB 12523-2001,打桩机械在昼间施工噪声排放限值是( )dB(A)。

A.55B.60A.较大事故B.特大伤亡事故C.重大事故D.重大伤亡事故参考答案:A答案解析:7、工程建设过程中,对施工场界范围内的污染防治属于()。

A.现场文明施工问题B.环境保护问题C.职业健康安全问题D.安全生产问题参考答案:C答案解析:这个题目貌似简单,实际难度很大。

工程建设过程中的污染包括两部分一是厂界内属于职业健康安全问题;一是厂界外的污染防治属于环境保护的问题。

答案选C。

8、关于工程变更的说法,正确的是()。

A.合同实施中,承包人应就合同范围内的业主变更先提出补偿要求B.工程变更的索赔有效期一般为7天,不超过14天C.工程变更的补偿范围越大,承包人的风险越大D.工程变更索赔期越短,对承包人越有利参考答案:C答案解析:工程变更如果属于合同范围内的,施工方要无条件执行,而不是先提出补偿要求,A选项错误。

2017年造价师《造价管理》真题及答案(详解版)

2017年造价师《造价管理》真题及答案(详解版)

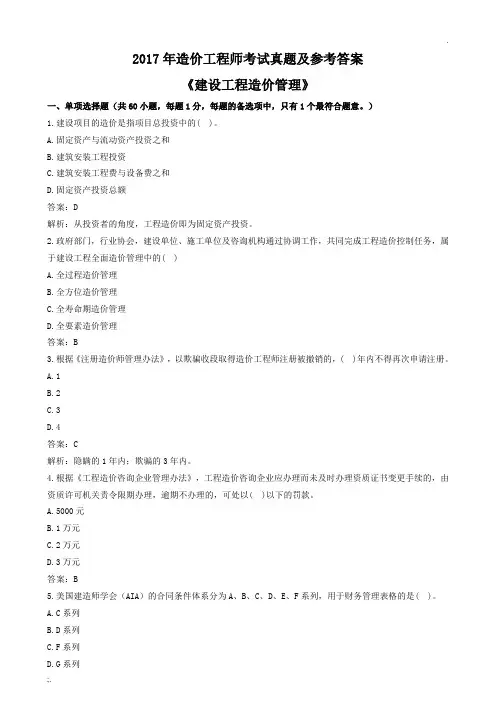

2017年造价工程师考试真题及参考答案《建设工程造价管理》一、单项选择题(共60小题,每题1分,每题的备选项中,只有1个最符合题意。

)1.建设项目的造价是指项目总投资中的( )。

A.固定资产与流动资产投资之和B.建筑安装工程投资C.建筑安装工程费与设备费之和D.固定资产投资总额答案:D解析:从投资者的角度,工程造价即为固定资产投资。

2.政府部门,行业协会,建设单位、施工单位及咨询机构通过协调工作,共同完成工程造价控制任务,属于建设工程全面造价管理中的( )A.全过程造价管理B.全方位造价管理C.全寿命期造价管理D.全要素造价管理答案:B3.根据《注册造价师管理办法》,以欺骗收段取得造价工程师注册被撤销的,( )年内不得再次申请注册。

A.1B.2C.3D.4答案:C解析:隐瞒的1年内;欺骗的3年内。

4.根据《工程造价咨询企业管理办法》,工程造价咨询企业应办理而未及时办理资质证书变更手续的,由资质许可机关责令限期办理,逾期不办理的,可处以( )以下的罚款。

A.5000元B.1万元C.2万元D.3万元答案:B5.美国建造师学会(AIA)的合同条件体系分为A、B、C、D、E、F系列,用于财务管理表格的是( )。

A.C系列B.D系列答案:C6.根据《建筑法》在建的建筑工程因故中止施工的,建设单位应当自中止施工起( )个月内,向发证机关报告。

A.1B.2C.3D.6答案:A7.根据《建设工程质量管理条例》,建设工程的保修期自( )之日起计算。

A.工程交付使用B.竣工审计通过C.工程价款结清D.竣工验收合格答案:D解析:保修期自竣工验收合格之日起计算。

8.根据《招投标法》,对于依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于( )日。

A.10B.20C.30D.60答案:B解析:如发售到截止、修改与澄清、异议、投诉等时间期限。

9.根据《招标投标法实施条例》,招标文件中要求中标人提交履约保证金的,保证金不得超过中标合同金额的( ).A.2%B.5%C.10%D.20%答案:D10.根据《会同法》关于要约和承诺的说法,正确的是( )A.撤回要约的通知应当在要约到达受要约人之后到达受要约人B.承诺的内容应当与要约的内容一致C.要约邀请是合同成立的必经过程D.撤回承诺的通知应当在要约确定的承诺期限內到达要约人A.遇价格上涨时,按原价格执行:价格下降时,按照新价格执行B.遇价格上涨时,按照新价格执行:价格下降时,按照原价格执行C.无论价格上涨或下降,均按新价格执行D.无论价格上涨或下降,均按照原价格执行丁答案:A12.根据《国务院关于投资体制改革的决定》,对于采用直接投资和资本金注入方式的改府投资项目,除特殊情况外,政府主管部门不再审批( )。

2017年造价工程师考试《造价管理》真题及答案

2017年造价工程师考试《造价管理》真题及答案

2017年造价工程师考试《造价管理》真题及答案一、单项选择题(共60小题,每题1分,每题的备选项中,只有1个最符合题意.)1。

建设项目的造价是指项目总投资中的()。

P3A。

固定资产与流动资产投资之和B.建筑安装工程投资C。

建筑安装工程费与设备费之和D.固定资产投资总额答案:D解析:考查工程造价的含义及相关概念,常规考点。

从投资者的角度,工程造价即为固定资产投资。

2。

政府部门,行业协会,建设单位、施工单位及咨询机构通过协调工作,共同完成工程造价控制任务,属于建设工程全面造价管理中的()P4A。

全过程造价管理B。

全方位造价管理C。

全寿命期造价管理D。

全要素造价管理答案:B解析:考查建设工程全面造价管理的概念,常规考点.3。

根据《注册造价师管理办法》,以欺骗收段取得造价工程师注册被撤销的,()年内不得再次申请注册。

P12A。

1B。

2C。

3D.4答案:C解析:考查法律责任,常规考点.隐瞒的1年内;欺骗的3年内。

4。

根据《工程造价咨询企业管理办法》,工程造价咨询企业应办理而未及时办理资质证书变更手续的,由资质许可机关责令限期办理,逾期不办理的,可处以()以下的罚款。

P17A。

5000元B。

1万元C.2万元D.3万元答案:B解析:考查法律责任中经营违规责任。

5。

美国建造师学会(AIA)的合同条件体系分为A、B、C、D、E、F系列,用于财务管理表格的是()。

P23A。

C系列B。

D系列C。

F系列D。

G系列答案:C解析:考查国际常见的合同文本:FIDIC、JCT、ACA、ICE、AIA等,常规考点。

6.根据《建筑法》在建的建筑工程因故中止施工的,建设单位应当自中止施工起()个月内,向发证机关报告。

P25A。

1B。

2C.3D。

6答案:A解析:考查建筑工程施工许可,常规考点.7。

根据《建设工程质量管理条例》,建设工程的保修期自()之日起计算。

P31A.工程交付使用B。

竣工审计通过C。

工程价款结清D。

竣工验收合格答案:D解析:考查工程质量保修,常规考点。

一级建造师管理2017考试真题(含答案解析)

一级建造师管理2017考试真题(含答案解析)

2017 年一级建造师《建设工程项目管理》真题一、单项选择题1.某工程项目的赢得值曲线如下图,关于项目偏差原因分析与纠偏措施的说法,正确的是()。

A.效率高,进度较慢,投入延后B.效率较高,进度较慢,投入超前C.抽出部分人员,放慢进度D.增加人员投入,加快速度2.某工作间逻辑关系如下图,则正确的是()。

A.A、 B 均完成后同时进行 C、 DB.A、 B 均完成后进行 DC.A、 B、 C 均完成后同时进行 D、 ED.B、 C 完成后进行 E3.根据《质量管理体系基础和术语》 GB/T19000-2008/ISO9000: 2005,“凡工程产品没有满足某个与预期或规定用途有关的要求” 称为()。

A.质量问题B.质量事故C.质量不合格D.质量缺陷4.某住宅小区施工前,施工项目管理机构对项目分析后形成结果如下图,该图是()。

A.组织结构图B.项目结构图C.工作流程图D.合同结构图5.质量管理中,运用排列图法可以()。

A.划分调查分析的类别和层次B.描述质量问题的原因分析统计数据C.确定质量问题的原因层次D.掌握质量能力状态6.下列质量风险对策中,属“减轻” 对策的是()。

A.设立质量事故风险基金B.正确进行项目规划选址C.依法实行联合体承包D.制定并落实施工质量保证措施7.下列合同实施偏差处理措施中,属于合同措施的是()。

A.变更技术方案B.采取索赔手段C.调整工作流程D.增加经济投入8.建设工程项目进度控制的措施中,“定义项目进度计划系统的组成” 属于()措施。

A.管理B.经济C.组织D.技术9.在施工成本的过程控制中,需进行包干控制的材料是()。

A.钢钉B.水泥C.钢筋D.石子10.某工程双代号网络计划如下图,其计算工期是()天。

A.11B.13C.15D.2211.关于建设工程项目施工成本控制的说法。

正确的是()。

A.施工成本管理体系由社会有关组织进行评审和认证B.管理行为控制程序是进行成本过程控制的重点C.施工成本控制可分为事先控制、过程控制和事后控制D.管理行为控制程序和指标控制程序是相互独立的12.下列财产损失和人身伤害事件中,属于第三者责任险赔偿范围的是()。

2017一建管理真题及解析(完整版)

2017一建管理真题及解析(完整版)

2017一级建造师考试《项目管理》真题与答案一、单项选择题1、在解决国际工程承包合同争议的时候,应该首选( )方式。

A.仲裁B. DABC. DRBD.协商参考答案:D答案解析:解决国际工程承包合同争议的主要方式有:协商,调解,仲裁,诉讼。

协商是解决争议最常见也是最有效的方式,也是首选的最根本的方式。

答案选D。

DAB和DRB既不是调解也不是诉讼,是国际工程解决争议的特殊方式,因此BC 不正确。

参见教材P351。

2、施工过程中,工程师下令暂停局部工程,而暂停的起因并非承包商违约或其他意外风险,承包商向业主提出索赔,那么( )。

A.工期和费用索赔均能成立B.工期和费用索赔均不能成立C.工期索赔成立,费用索赔不能成立D.工期索赔不能成立,费用索赔能成立参考答案:A答案解析:此题考核工程暂停、终止合同的索赔。

工程师有权下令暂停全部或任何局部工程,只要这种暂停命令并非承包人违约和其他意外风险造成的。

承包人不仅可以得到要求工期延长的权利,而且可以就其停工损失获得合理的额外费用补偿。

3、根据《建筑施工场界环境噪声排放标准》GB 12523-2001,打桩机械在昼间施工噪声排放限值是( )dB(A)。

A.55B.60C.65D.70参考答案:D4、根据《工程网络计划技术规程》JQJ/T121-2015,直接法绘制时标网络计划的第一步工作是(A)。

A.将起点节点定位在时标计划表的起始刻度线上B.绘制标时网络计划C.计算各工作的最早时间D.确定各节点的位置号参考答案:A答案解析:此题是一个比拟冷的题目。

直接法绘制双代号时标网络计划图,直接在时标计划表上绘制时标网络计划。

绘制步骤如下:1)将起点节,点定位在时标计划表的起始刻度线上;2〕按工作持续时间在时标计划表上绘制起点节点的外向箭线;3〕其他工作的开始节点必须在其所有紧前工作都绘出以后,定位在这些紧前工作最早完成时间最大值的时间刻度上,某些工作的箭线长度不足以到达该节点时,用波形线补足,箭头画在波形线与节点连接处;4)用上述方法从左至右依次确定其他节点位置,直至网络计划终点节点定位,绘图完成。

2017造价《管理》真题

2017造价《管理》真题

2017 年全国一级注册造价工程师执业资格考试真题《建设工程造价管理》一、单项选择题(共 60 小题,每题 1 分,每题的备选项中,只有 1 个最符合题意。

)1.建设项目的造价是指项目总投资中的()。

A.固定资产与流动资产投资之和B.建筑安装工程投资C.建筑安装工程费与设备费之和D.固定资产投资总额2.政府部门、行业协会、建设单位、施工单位及咨询机构通过协调工作,共同完成工程造价控制任务,属于建设工程全面造价管理中的()。

A.全过程造价管理B.全方位造价管理C.全寿命期造价管理D.全要素造价管理3.根据《注册造价师管理办法》,以欺骗手段取得造价工程师注册被撤销的,()年内不得再次申请注册。

(19 年已删除考点)A.1B.2C.3D.44.根据《工程造价咨询企业管理办法》,工程造价咨询企业应办理而未及时办理资质证书变更手续的,由资质许可机关责令限期办理,逾期不办理的,可处以()以下的罚款。

A.5000 元B.1 万元C.2 万元D.3 万元5.美国建造师学会(AIA)的合同条件体系分为A、B、C、D、E、F 系列,用于财务管理表格的是()。

A.C 系列B.D 系列C.F 系列D.G 系列6.根据《建筑法》在建的建筑工程因故中止施工的,建设单位应当自中止施工起()个月内,向发证机关报告。

A.1B.2C.3D.67.根据《建设工程质量管理条例》,建设工程的保修期自()之日起计算。

A.工程交付使用B.竣工审计通过C.工程价款结清D.竣工验收合格8.根据《招投标法》,对于依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于()日。

A.10B.20C.30D.609.根据《招标投标法实施条例》,招标文件要求中标人提交履约保证金的,履约保证金不得超过中标合同金额的()。

A.2%B.5%C.10%D.20%10.根据《合同法》关于要约和承诺的说法,正确的是()。

A.撤回要约的通知应当在要约到达受要约人之后到达受要约人B.承诺的内容应当与要约的内容一致C.要约邀请是合同成立的必经过程D.撤回承诺的通知应当在要约确定的承诺期限内到达要约人11.根据《合同法》,执行改府定价或政府指导价的合同时,对于逾期交付标的物的处置方式是()。

2017年全国一级建造师考试《建设工程项目管理》真题及详解

2017年全国一级建造师考试《建设工程项目管理》真题及详解

2017年全国一级建造师考试《建设工程项目管理》真题及详解一、单项选择题(共70题,每题1分。

每题的备选项中,只有1个最符合题意)1.在解决国际工程承包合同争议的时候,应该首选()方式。

A.仲裁B.DABC.DRBD.协商答案:D解析:解决国际工程承包合同争议的主要方式有:①协商;②调解;③仲裁;④诉讼。

其中,协商解决争议是最常见也是最有效的方式,也是应该首选的最基本的方式。

2.施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他意外风险,承包商向业主提出索赔,则()。

A.工期和费用索赔均能成立B.工期和费用索赔均不能成立C.工期索赔成立,费用索赔不能成立D.工期索赔不能成立,费用索赔能成立答案:A解析:施工过程中,工程师有权下令暂停全部或任何部分工程,只要这种暂停命令并非承包人违约或其他意外风险造成的,承包人不仅可以得到要求工期延长的权利,而且可以就其停工损失获得合理的额外费用补偿。

3.根据《建筑施工场界环境噪声排放标准》(GB 12523—2011),打桩机械在昼间施工噪声排放限值是()dB(A)。

A.55B.60C.65D.70答案:D解析:建筑施工的噪声包括打桩机、推土机、混凝土搅拌机等发出的声音,根据国家标准《建筑施工场界环境噪声排放标准》(GB 12523—2011)的要求,对建筑施工过程中场界环境噪声排放限值为:施工昼间排放限值是70dB(A),夜间排放限值是55dB(A)。

4.根据《工程网络计划技术规程》(JGJ/T 121—2015),直接法绘制时标网络计划的第一步工作是()。

A.将起点节点定位在时标计划表的起始刻度线上B.绘制时标网络计划C.计算各工作的最早时间D.确定各节点的位置号答案:A解析:双代号时标网络计划的编制方法有间接法绘制和直接法绘制两种。

直接法绘制双代号时标网络计划图是根据网络计划中工作之间的逻辑关系及各工作的持续时间,直接在时标计划表上绘制时标网络计划。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2017年造价工程师考试《造价管理》真题及答案一、单项选择题(共60小题,每题1分,每题的备选项中,只有1个最符合题意。

)1.建设项目的造价是指项目总投资中的()。

P3A.固定资产与流动资产投资之和B.建筑安装工程投资C.建筑安装工程费与设备费之和D.固定资产投资总额答案:D解析:考查工程造价的含义及相关概念,常规考点。

从投资者的角度,工程造价即为固定资产投资。

2.政府部门,行业协会,建设单位、施工单位及咨询机构通过协调工作,共同完成工程造价控制任务,属于建设工程全面造价管理中的()P4A.全过程造价管理B.全方位造价管理C.全寿命期造价管理D.全要素造价管理答案:B解析:考查建设工程全面造价管理的概念,常规考点。

3.根据《注册造价师管理办法》,以欺骗收段取得造价工程师注册被撤销的,()年不得再次申请注册。

P12A.1B.2C.3D.4答案:C解析:考查法律责任,常规考点。

隐瞒的1年;欺骗的3年。

4.根据《工程造价咨询企业管理办法》,工程造价咨询企业应办理而未及时办理资质证书变更手续的,由资质许可机关责令限期办理,逾期不办理的,可处以()以下的罚款。

P17A.5000 元B.1万元C.2万元D.3万元答案:B解析:考查法律责任中经营违规责任。

5.美国建造师学会(AIA)的合同条件体系分为A B C D E、F系列,用于财务管理表格的是()。

P23A.C系列B.D系列C.F系列D.G系列答案:C解析:考查国际常见的合同文本:FIDIC 、JCT、ACA、ICE、AIA 等,常规考点。

6.根据《建筑法》在建的建筑工程因故中止施工的,建设单位应当自中止施工起()个月,向发证机关报告。

P25A.1B.2C.3D.6答案:A解析:考查建筑工程施工许可,常规考点。

7.根据《建设工程质量管理条例》,建设工程的保修期自()之日起计算。

P31A.工程交付使用B.竣工审计通过C.工程价款结清D .竣工验收合格答案:D解析:考查工程质量保修,常规考点。

保修期自竣工验收合格之日起计算。

8.根据《招投标法》,对于依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于()日。

P37A.10B.20C.30D.60答案:B解析:考查招标标中的几个时间期限,常规考点。

如发售到截止、修改与澄清、异议、投诉等时间期限。

9.根据《招标投标法实施条例》,招标文件中要求中标人提交履约保证金的,保证金不得超过中标合同金额的().P44A.2%B.5%C.10%D.20%答案:D 解析:考查履约保证金,教材第一章和第六章均有改容,常规考查。

10.根据《会同法》关于要约和承诺的说法,正确的是()P47A .撤回要约的通知应当在要约到达受要约人之后到达受要约人B.承诺的容应当与要约的容一致C.要约邀请是合同成立的必经过程D .撤回承诺的通知应当在要约确定的承诺期限內到达要约人答案:B解析:考查合同订立的程序,近三年都出了题。

合同订立,需要两个环节:要约和承诺。

一要约一承诺合同就成立了。

11.根据《合同法》,执行改府定价或政府指导价的合同时,对于逾期交付标的物的处置方式是()。

P52A .遇价格上涨时,按原价格执行: 价格下降时,按照新价格执行B.遇价格上涨时,按照新价格执行:价格下降时,按照原价格执行C.无论价格上涨或下降,均按新价格执行D.无论价格上涨或下降,均按照原价格执行丁答案:A 解析:考查合同履行的特殊规则,常规考点,近两年都考过。

在计价教材,合同条款等都有类似容。

12.根据《国务院关于投资体制改革的决定》, 对于采用直接投资和资本金注入方式的改府投资项目,除特殊情况外,政府主管部门不再审批()。

P64A. 项目建议书B .项目初步设计C.项目开工报告D.项目可行性研究报告答案:C解析:考查项目投资决策管理制度,每年都考。

13.为了实现工程造价的模拟计算和动态控制,可应用建筑信建槙(BIM)技术, 在包含进度数据的建筑模型上加载费用数据而形成()模型。

P71A.6DB.5DC.4DD.3D答案:B解析:考查BIM的基本概念,这个应该是一个常识题,不看书也应该会,否则你怎么在行业混,你多么的孤陋寡闻。

14.建设工程采用平行承包模式的特点是()P78A.有利于缩短建设工期B.不利于控制工程质量C.业主组织管理简单D.工程造价控制难度小答案:A解析:不同发包模式的特点,常规考查。

总分包- 平行的对比。

我们学的每一个都有利于缩短工期。

平行发包也有利于质量控制,但和总分包的原因是不一致的;总分包是增加了质量控制的环节,平行发包是由于“他控”。

15.直线职能制组织结构的特点是()。

P82A.信息传递路径较短B .容易形成多头领导C.各职能部门间横向联系强D.各职能部门职责清楚答案:D解析:考查不同组织结构的特点,常规考查,15年刚刚考过。

16.下列计划表中,属于建设单位计划体系中工程项目建设总进度计划的是()p85A.年度计划项目表B.年度建设资金平衡表C.投资计划年度分表D.年度设备平衡表答案:C解析:考查建设单位的计划体系,常规考查,一个是建设总进度计划的表格,二个是工程项目年度计划表格。

17.编制单位工程施工进度计划时,确定工作项目持续时间需要考虑每班工人数量、限定每班工人数量上限的因素是()。

P95A.工作项目工程量B.最小劳动组合C.人工产量定额D.最小工作面答案:D解析:考查施工组织设计容,常规考查。

工作面决定了人数上限,劳动组合决定了人数的下限。

18.应用直方图法分析工程质量状况时,直方图出现折齿型分布的原因是()P105A.数据分组不当或组距确定不当B.少量材料不合格C.短时间內工人操作不熟练D.数据分类不当答案:A解析:考查项目目标控制的方法,常规考查。

无非就是考查各种方法的作用、质量控制方法动态的静态的、两个细节题(直方图不正常的类型、控制图不正常)19.下列流水施工参数中,属于时间参数的是()A.施工过程和流水步距B.流水步距和流水节拍C.施工段和流水强度D.流水强度和工作面答案:B20.其工程有3个施工过程,分为4个施工段组织流水施工。

流水节拍分别为2、3、4、3天:4、2、3、5天:3、2、2、4天。

则流水施工工期为()P115A.17B.19C.20D.21答案:D解析:考查流水施工组织,最最基本的考查。

非节奏流水施工工期的计算一大差法。

21.其工程双代号网络图如下图所示,存在的绘错误是()。

A.多个起点节点B.多个终点节点C.节点编号有误D.存在循环回路答案:A 解析:考查双代号网络图的绘制,常规考点。

有两个起始节点。

22.工程网络计划中工作,D有两项紧后工作,最早开始时同分别为17和20, 工作D的最开始时间为12,持续时间为3,则工作D的自由时差为()P123A.5B.4C.3D.2答案:D解析:考查网络计划时间参数计算(概念),历年最简单的一次考题,何为自由时差——不影响紧后工作最早开始时间的机动时间。

23.工程网络计划资源优化的目的是通过改变(),使资源按照时间的分布符会优化目标。

A.工作间逻辑关系B.工作的持续时间C.工作的开始时间和完成时间D.工作的资源强度答案:C 解析:考查网络计划的优化,通常是考查概念。

24.在资金时间价值的作用下,下列现金流量图(单位:万元)中,有可能与现金流入现值1200 万元等值的是()A.100J2 SO …販4QQ4503 200 00 rC150 t11'0 12 3460解析:考查等值的概念,常规考查,16年刚刚考过一道类似的题。

25.其企业前3年每年初借款1000万元,按年复利计息,年利率为 8%,第5 年末还款3000万元,剩余本在第8年末全面还清,则第8年末需还本付息()万元。

P152、P156A. 981.49B. 990.89C. 1270.83D. 1372.49 答案:D解析:考查现金流量图的绘制与等值计算,常规考点,除了 余每年都考了。

首先要画现金流量图,然后再计算。

50015年没考,其 2词26.其项借款,名义利率10%,计息周期为月,则有效利率是()A.8.33%B.10.38%C.10.47%D.10.52%答案:C解析:考查名义利率与有效利率,每年一题,也是最简单的一次考法。

(1+10%/12 12-1=10.47%27.*利用投资回收期指标评价投资方经济效果的不足是()。

P173A.不能全面反映资本的周转速度B.不能全面考虑投资方案整个计算期的现金流量C.不能反映投资回收之前的经济效果D.不能反映回收全部投资所需要的时间答案:B解析:考查投资回收期,常规考查。

能考的无非就是计算和缺点,缺点就常考的又是没有考虑整个计算期,最最基本的考查了。

28.投资方案经济效果评价指标中,利息备付率是指投资方案在借款偿还期的()的比值。

A.息税前利润与当期应付利息金额B.息税前利润与当期应还本付息金额C.税前利润与当期应付利息金额D.税前利润与当期应还本付息金额答案:A解析:考查经济评价指标-偿债能力指标,常规考查,13/14年都曾经考过。

29.下列投资方安经济效果评价指标中,能够直接衡量项目未回收投资的收益率的指标是()。

A.投资收益率B.净现值率C.投资回收期D.內部收益率答案:D解析:考查经济评价指标- 部收益率指标,常规考查,理解部收益率的经济含义,反应的是占用的尚未回收资金的获利能力,看好教材上的例题4.2.1 即可明白。

30.对于效益基本相同、但效益难以用货币直接计量的互斥投资方案, 在进行比选时常用()替代净现值。

A.增量投资B.费用现值C.年折算费用D .净现值率答案:B解析:考查互斥方案的评价方法- 净现值法(当只有现金流出的话,即费用现值法),常规考查。

31.关于投资方案不确定性分忻与风险分析的说法, 正确的是()A.敏感性分析只适用于财务评价B .风险分析只适用于国民经济评价C.盈亏平衡分析只适用于财务评价D.盈亏平衡分析只适用于国民经济评价答案:C 解析:考查不确定性分析和风险分析,常规考查。

盈亏平衡分析只适用于财务评价,敏感性分析和风险分析可同时用于财务评价和国民经济评价。

32.下列价值工程对象选择方法中, 以功能重要程度作为选择标准的是()A. 因素分析法B .强制确定法C.重点选择法D.百分比分析法答案:B解析:考查价值工程对象选择的方法,常规考查,12 年考过同样的一个题。

33.按照价值工程活动的工作程序, 通过功能分析与整理明确必要功能后的下一步工作是()。

A. 功能评价B .功能定义C.方案评价D.方案创造答案:A解析:考查价值工程的工作程序,常规考查。

首先要排除CD都整理后的事了,肯定早就定义了。

只能选A。

34.价值工程活动中, 方案评价阶段的工作顺序是()A.综合评价一经济评价和社会评价一技术评价B.综合评价一技术评价和经济评价一社会评价C.技术评价一经济评价和社会评价一综合评价D.经济评价一技术评价和社会评价一综合评价答案:C解析:考查价值工程中方案创造与平均。
