措施项目清单
措施项目清单的编制

(1)措施项目清单的编制规则《建设工程工程量清单计价规范》有以下规定:3.3.1措施项目清单应根据拟建工程的具体情况,参照表3.3.1列项。
3.3.2编制措施项目清单,出现表3.3.1未列项目,编制人可作补充。
(2)措施项目清单的编制依据1)拟建工程的施工组织设计;2)拟建工程的施工技术方案;3)与拟建工程相关的工程施工规范与工程验收规范;4)招标文件;5)设计文件。
(3)措施项目清单的设置措施项目清单的设置,首先要参考拟建工程的施工组织设计,以确定环境保护、文明安全施工、材料的二次搬运等项目。
其次参阅施工技术方案,以确定夜间施工、大型机具进出场机安拆、混凝土模板与支架、脚手架、施工排水降水、垂直运输机械、组装平台、大型机具使用等项目。
参阅相关的施工规范与工程验收规范,可以确定施工技术方案没有表述的,但是为了实现施工规范与工程验收规范要求而必须发生的技术措施。
招标文件中提出的某些必须通过一定的技术措施才能实现的要求。
设计文件中一些不足以写进技术方案的但是要通过一定的技术措施才能实现的内容(表4-1-10)。
表4-1-10 措施清单项目及其列项条件序号措施项目名称措施项目发生的条件1环境保护2文明施工3安全施工4临时设施正常情况下都要发生5材料二次搬运6脚手架7已完工程及设备保护8夜间施工拟建工程有必须连续施工的要求,或工期紧张有夜间施工的倾向9混凝土、钢筋混凝土模板及支架拟建工程中有混凝土及钢筋混凝土工程10施工排水降水依据水文地质资料,拟建工程的地下施工深度低于地下水位11大型机械设备进出场机安拆施工方案中有大型机具的使用方案,拟建工程必须使用大型机具12垂直运输机械施工方案中有垂直运输机械的内容、施工高度超过5米的工程13室内空气污染测试使用挥发性有害物质的材料14组装平台拟建工程中有钢结构、非标设备制作安装、工艺管道预制安装15议骨、官9a胞上赏芏防Q1利焊狡梯炉措施设备、管道冬季施工,易燃易爆、有毒有害环境施工,对焊接质量要求较高的工程16压力容器和高压管道的检验工程中有三类压力容器制作安装,及超过10MPa的高压管道敷设17焦炉施工大棚焦炉施工方案要求18焦炉烘炉、热态工程19管道安装充气保护设计及施工规范要求、洁净度要求较高的管线20隧道内施工的通风、供水、供气、供电、照明及通讯隧道施工方案要求2l现场施工围栏招标文件及施工组织设计要求,拟建工程有需要隔离施工的内容22长榆管线临时水工保护设施长输管线涉水敷设23长输管线施工便道一般长输管道工程均需要24长输管线穿跨越施工措施长输管道穿跨越铁路、公路、河流25长输管线穿越地上建筑物的保护措施长输管道穿越有地上建筑物的地段,26长输管线施工队伍调遣长输管道工程均需要27格架式抱杆(大型吊装机具)施工方案要求,>40t设备的安装28市政工程(略)参阅市政工程施工方案。
措施项目清单编制基本知识

1. 收集经验数据:收集以往类似 工程或类似措施项目的费用数据 。
3. 汇总:将所有措施项目的费用 汇总,得到措施项目清单的总费 用。
对比分析法
定义:对比分析法是通过对比类似工程或类似措施项目 的费用,来估算当前工程的措施项目费用。这种方法适 用于没有详细的施工图纸或施工方案的情况。 1. 收集对比数据:收集类似工程或类似措施项目的费用 数据。
清单内容
措施项目清单通常包括以下内容:安全文明施工、临时设施 、环境保护与治理、大型机械设备进出场及安拆、混凝土和 钢筋混凝土模板及支架、脚手架、已完工程及设备保护等。
清单格式
措施项目清单一般采用表格形式,包括序号、项目名称、计 量单位、工程量等。不同地区或不同招标人可能有不同的表 格格式和要求,编制时需根据具体情况进行调整。
团队经验分享
01
02
03
团队协作和沟通
在编制清单时,注重团队 协作和沟通,确保团队成 员之间的信息交流畅通, 提高工作效率。
分工合作和协调
根据团队成员的特长和经 验,合理分工合作,协调 各方面资源,确保清单编 制工作的顺利进行。
共同学习和进步
团队成员之间相互学习、 交流和分享经验,共同提 高编制水平,为项目提供 更好的支持。
合理性要求
符施工实际
措施项目清单应符合施工实际需要,不过于复杂或过于简单,确保其实施的可行性和经 济性。
优化资源配置
在编制措施项目清单时,应考虑资源的优化配置,合理安排人力、物力、财力等资源, 提高资源利用效率。
04
措施项目清单审核与调整
审核内容与标准
完整性审核
01
检查措施项目清单是否完整,是否涵盖了所有必要的措施项目
作用
环保文明施工措施费项目清单

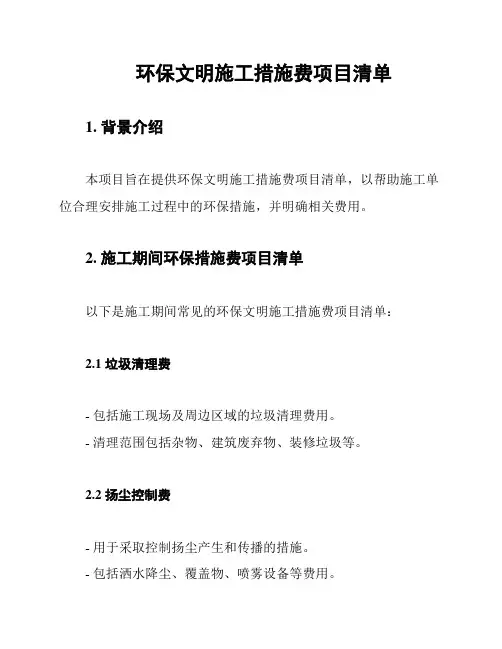

环保文明施工措施费项目清单1. 背景介绍本项目旨在提供环保文明施工措施费项目清单,以帮助施工单位合理安排施工过程中的环保措施,并明确相关费用。
2. 施工期间环保措施费项目清单以下是施工期间常见的环保文明施工措施费项目清单:2.1 垃圾清理费- 包括施工现场及周边区域的垃圾清理费用。
- 清理范围包括杂物、建筑废弃物、装修垃圾等。
2.2 扬尘控制费- 用于采取控制扬尘产生和传播的措施。
- 包括洒水降尘、覆盖物、喷雾设备等费用。
2.3 废水处理费- 用于处理施工期间产生的废水。
- 包括废水收集、处理设备购置和运行费用。
2.4 环保设施费- 用于购置和维护环保设施的费用。
- 包括噪音隔离设施、环保监测设备等。
2.5 环保宣传费- 用于开展环保宣传活动的费用。
- 包括制作宣传资料、组织宣传活动等费用。
3. 费用核算与结算- 各项环保文明施工措施费应按照实际发生进行核算。
- 核算依据包括施工记录、清理记录、设备运行记录等。
- 结算应在施工总结、验收通过后进行。
4. 相关政策与规定- 施工单位应遵守环保相关法律法规和政策要求。
- 违反环保规定的行为将按照相应法律法规进行处罚。
5. 总结通过合理安排环保文明施工措施费项目清单,并确保实施和核算,可以有效降低施工过程中对环境的影响,促进环境保护工作的顺利进行。
同时,施工单位应做好合规管理,遵守相关政策与规定,共同为环保事业做出贡献。
以上为环保文明施工措施费项目清单,希望对您有所帮助。
注意:请根据实际情况进行适当调整和补充。
措施项目清单范文

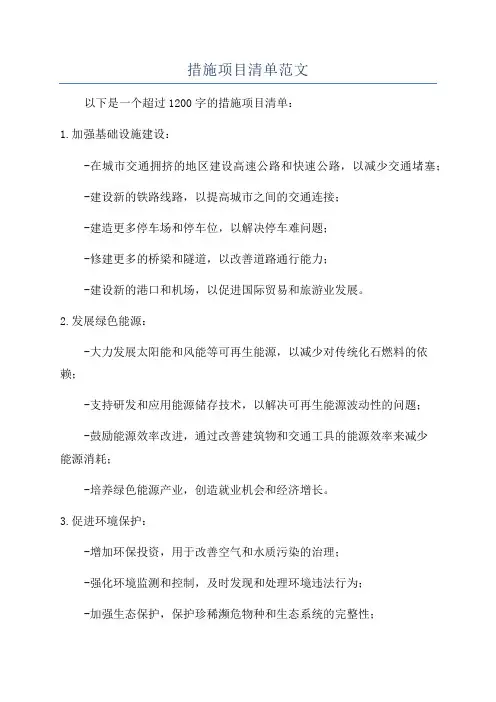

措施项目清单范文以下是一个超过1200字的措施项目清单:1.加强基础设施建设:-在城市交通拥挤的地区建设高速公路和快速公路,以减少交通堵塞;-建设新的铁路线路,以提高城市之间的交通连接;-建造更多停车场和停车位,以解决停车难问题;-修建更多的桥梁和隧道,以改善道路通行能力;-建设新的港口和机场,以促进国际贸易和旅游业发展。
2.发展绿色能源:-大力发展太阳能和风能等可再生能源,以减少对传统化石燃料的依赖;-支持研发和应用能源储存技术,以解决可再生能源波动性的问题;-鼓励能源效率改进,通过改善建筑物和交通工具的能源效率来减少能源消耗;-培养绿色能源产业,创造就业机会和经济增长。
3.促进环境保护:-增加环保投资,用于改善空气和水质污染的治理;-强化环境监测和控制,及时发现和处理环境违法行为;-加强生态保护,保护珍稀濒危物种和生态系统的完整性;-推动可持续发展,将环境保护融入经济和社会发展的方方面面。
4.加强教育和技能培训:-提高教育投入,改善学校设施和教育资源;-加强师资力量建设,提高教师的教育水平和教学质量;-推广技能培训和职业教育,提高劳动者的技能水平和就业能力;-鼓励学校与企业合作,搭建实习和就业平台,促进学校教育和社会需求的对接。
5.改善医疗卫生服务:-建设新的医院和诊所,增加医疗服务供给;-培养和引进医疗人才,缓解医生和护士紧缺问题;-提高医疗设备和技术水平,提供更好的诊断和治疗服务;-加强预防医学,推广健康教育和预防接种,提高公众健康水平。
6.促进农村发展:-支持农业科技研发,提高农作物品质和产量;-加强农村基础设施建设,改善农民生活条件;-推动农业产业化,发展农产品加工和流通业;-加强农民培训和扶持政策,提高农民收入和生活质量。
7.加强社会保障:-完善社会保险制度,提高养老、医疗和失业保险覆盖率;-加大社会救助力度,确保贫困人口的基本生活需求;-改善福利设施和服务,满足老年人和残障人士的特殊需求;-提供就业机会和职业培训,降低失业率和贫困率。
措施项目清单编制基本知识

措施项目清单编制基本知识汇报人:日期:CATALOGUE目录•措施项目清单编制概述•措施项目清单编制依据•措施项目清单编制流程•措施项目清单编制内容•措施项目清单编制注意事项•措施项目清单编制成果应用01措施项目清单编制概述措施项目清单是指为完成工程项目施工,发生于该工程施工前和施工过程中的技术、生活、文明施工等项目所需的清单。
定义措施项目清单是施工图预算的重要组成部分,是施工方与建设方在工程价款结算的重要依据,也是工程成本控制的关键环节。
重要性定义与重要性编制依据施工图纸、施工组织设计、合同文件、计价规范、现行定额等。
编制流程熟悉图纸→调查现场→依据规范、定额编制→复核→审批→实施。
编制依据与流程编制人员一般由造价人员或工程技术人员担任。
职责确保措施项目清单的准确性、完整性,以及符合规范和定额要求,为工程成本控制提供有力保障。
编制人员与职责02措施项目清单编制依据设计文件与图纸设计图纸设计文件和图纸是编制措施项目清单的主要依据,包括施工图纸、设计说明、图纸会审记录等。
设计变更在施工过程中,设计变更也是编制措施项目清单的重要依据,包括设计变更通知单、工程洽商记录等。
工程地质勘察报告是研究工程场地地质条件的重要资料,包括地质勘察报告、地质图等。
水文地质条件水文地质条件也是措施项目清单编制的重要依据,包括地下水勘察报告、抗浮设计水位等。
地质勘察工程地质勘察报告VS施工技术规范和标准是编制措施项目清单的重要依据,包括施工规范、验收规范等。
质量标准也是编制措施项目清单的重要依据,包括质量验收标准、施工质量评定标准等。
施工规范质量标准施工技术规范与标准建设单位提供的资料也是编制措施项目清单的重要依据,包括工程概况、施工合同等。
其他相关资料:其他与工程相关的资料也是编制措施项目清单的重要参考,包括工程计划、施工组织设计等。
建设单位提供的其他资料03措施项目清单编制流程组建由专业人员组成的编制团队,明确责任分工。
措施项目清单目录大全及项目特征描述

工程名称:怀来东花园项目
序号
1 2 3 4 5 6 7
项目 编码
子目名称
安全文明施工 夜间施工 二次搬运 大型机械设备进出场及安拆 超高增加费 支撑、马凳、垫铁、定位筋等 检验试验费
金额 (元)
8
临时用地(外租等)引起的费用
9
影响施工进度其它因素产生的费用
10
竣工资料、图纸及深化设计的制作费
22
室外空气检测费
23
施工过程中的远程监控费
24
其他专业分包与结构面的开孔、留洞 及收口费用
建筑工程一切险、安装工程一切险、
25
第三者责任险及其他与本工程相关的
保险
备注
需提供组价明细表 需提供组价明细表 此条费用是否存在,需根据自 身的施工组织自行综合考虑
本项目无冬季施工,但需对已 完成需做防冻保护的工程进行 相应的防冻保护。
措施项目清单与计价汇总表
工程名称:怀来东花园项目
序号
项目 编码
子目名称
金额 (元)
26
临电发电日以前的发电机发电费用
27
非夜间施工照明
28
脚手架费
29
垂直运输费
30
工程水电费
31
临电二次接驳费
备注 需提供组价明细表
需提供组价明细表 需提供组价明细表 需提供组价明细表
第二部分:总承包商自行补充的措施
项目
应包含:
1、本合同的所有“通用”、“专用
”、“补充”条款已明确需包含在合
同措施费中的所有项目;
32
2、所有本合同未提及但实际施工确
实需要发生的措施项目;
3、总承包商自行补充的措施项目需
安全文明施工措施项目清单(实用的)

以下工程在施工前单独编制安全专项施工方案后,应组织专家进行论证:(1)高度超过8m或虽未超过8m,但地质情况和周边环境较复杂边坡;开挖深度超过4m或虽未超过4m,但地质情况和周边环境较复杂基坑。(2)平混凝土构件模板支撑系统高度超过8m,或者跨度超过18,或者施工总荷载大于10KN/M2,或者施工总荷载大于10N/M2,或者集中线荷载大于15KM/M2的模板支撑系统。(3)地下暗挖工程。、\
(2)按两级保护的要求,选取符合容量要求和质量合格的总配电箱和开关箱中的漏电保护器。
接地保护装置
施工现场保护零钱的重复接地应不少于三处。
建设工程安全防护、文明施工措施项目清单
类别
项目名称
具体要求
预算金额
(元)
投入时间
安全
施工
临
边
洞
口
交
叉
高
处
作
业
防
护
楼板、屋面、阳台等临边防护
(1)房屋建筑主体工程应当实施脚手架密目网全封闭。脚手架基础、架体、安全网等应当符合规定。(2)楼板、屋面、阳台等临边用密目式安全立网全封闭,作业层另加两边防护栏杆和18㎝高的踢脚板。
(2)工地办公室、现场宿舍、食堂、厕所、饮水、休息场所符合卫生和安全要求。
施
工
现
场
临
时
用
电
配电
线路
(1)按照TN-S系统要求配备五芯电缆、四芯电缆和三芯电缆;
(2)按要求架设临时用电线路的电杆、横担、瓷夹、瓷瓶等,或电缆埋地的地沟。
(3)对靠近施工现场的外电线路,设置木质、塑料等绝缘体的防护设施。
配电箱
(2)水泥和其他易飞扬细颗粒建筑材料应密闭存放或采取覆盖等措施;
单项措施项目清单

单项措施项目清单
在现代社会中,各种问题层出不穷,需要我们采取一系列的措施来解决。
为了更好地管理和实施这些措施,我们需要制定一个单项措施项目清单。
这个清单可以帮助我们更好地规划和实施措施,确保我们能够达到预期的效果。
以下是一个单项措施项目清单的示例:
1. 目标:明确我们要达到的目标是什么。
2. 时间表:制定一个详细的时间表,包括开始时间、结束时间和每个阶段的时间。
3. 负责人:指定一个负责人来监督和管理整个项目。
4. 预算:制定一个详细的预算,包括所有的费用和支出。
5. 人员:确定需要哪些人员参与项目,并制定一个详细的人员计划。
6. 资源:确定需要哪些资源,并制定一个详细的资源计划。
7. 风险管理:制定一个详细的风险管理计划,包括如何识别、评估和应对风险。
8. 评估和监控:制定一个详细的评估和监控计划,包括如何评估项目的进展和效果。
9. 沟通计划:制定一个详细的沟通计划,包括如何与利益相关者沟通和如何处理问题和反馈。
10. 评估和总结:制定一个详细的评估和总结计划,包括如何评估项目的效果和如何总结经验教训。
以上是一个单项措施项目清单的示例,这个清单可以帮助我们更好地规划和实施措施,确保我们能够达到预期的效果。
当我们面临各种问题时,我们可以根据这个清单来制定一个详细的计划,以确保我们能够成功地解决问题。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
措施项目清单
措施项目清单计价表中的序号、项目名称应按措施项目清单的相应内容填写,不得减少或修改。
但投标人可根据拟建工程的施工组织设计,增加其不足的措施项目并报价。
措施项目清单计价表中的金额,山东省建设工程工程量清单计价办法提供了两种计算方法。
1.当以定额或组织设计报价时,一般应按下列顺序进行。
1)应根据项目措施清单和拟建工程的施工组织设计,确定措施项目。
2)确定该措施项目所包含的工程内容。
3)以现行的山东省建筑工程量清单计算规则,分别计算该措施项目所含每项工程内容的工程量。
4)根据确定的工程内容,参照“措施项目设置及其消耗量定额(计价方法)”表中的消耗定额,确定人工、材料、机械台班消耗量。
5)应根据山东省建设工程量清单计价办法规定的费用组成,参照其计算方法,或参照工程造价主管部门发布的信息价格,确定相应单价。
6)计算措施项目所含某项工程内容的人工、材料、机械台班的价款。
措施项目所含工程内容人、材、机价款=Σ(人、材、机消耗量×人、材、机单价)
×措施项目所含每项工程内容工程量
7)措施项目人工、材料、机械台班价款。
措施项目人、材、机价款=Σ措施项目所含某项工程内容人工、材料、机械台班的价款
8)应根据山东省建设工程量清单计价办法规定的费用项目组成,参照其计算方法,或参照工程造价主管部门发布的相关费率,结合本企业和市场的情况,确定管理费率、利润率。
9)金额。
①建筑工程金额=措施项目人、材、机×(1+利润率)
②装饰装修工程金额=措施项目人、材、机价款+措施项目中人工费×(管理费率+利润率)
③安装工程金额=措施项目人、材、机价款+措施项目中人工费×(管理费率+利润率)
2.当以工程造价管理机构发布的费率计算时,措施项目费(包括人工、材料、机械台
班和管理费、利润)计算如下:
1)建筑工程措施项目费=分部分项工程费的(人工费+材料费+机械台班费)×相应措施项目费率
2)装饰装修工程措施项目费=分不分项工程费的人工费×相应措施项目费率
3)安装工程措施项目费=分不分项工程费的人工费×相应措施项目费率
措施项目清单计价表的格式(数据是假设的),见表
措施项目清单计价表
序号项目名称金额/元
1 2 3 4 临时设施
垂直运输
环境保护
(以下略)
37 654.87
4 909.10
6 000.00 合计48 563.97。
