工程量清单 手工计算过程
手工算量图文详解

手工算量图文详解,亲自算一遍,才叫真理解!
按照平常理解,是要扣除的,因为柱子下面是不抹灰的,但是规则恰恰不是这样做的,计算规则有一个功能,就是让复杂的计算简单化。
下面看看教材的标准答案。
很显然,地面的抹灰面积是不扣柱子所占的面积的,教材不但给你计算过程,还给你总结下规则。
希望你也通过这种方式,总结一下你用过的规则,这样就不会存在记不住的问题了。
刚才讲了抹灰面积是不扣除柱子所占面积的,那么块料面积怎样算,也不扣吗?我们同样需要通过做作业的方式,深刻理解这个问题。
刚才地面抹灰面积是40.31,现在地面块料面积是40.345,如果说扣了柱子所占面积,应该比40.31小才对,怎么会大呢?
下面我们仔细看看计算过程,来解开集中的玄机。
如果有吊顶,按照清单规则,墙高是计算到吊顶底,还是板底?这两个问题很多预算员搞不清楚,你清楚吗?我们仍然要看下下面的图文详解。
通过这个例子,你理解清单墙面抹灰的计算规则了吗?
是否要加上侧壁?解决这个问题,看下图。
这个图是告诉你,先把房间分成四道墙来计算,把问题简单化。
很显然,这里高度扣除了踢脚高度,也就是说,计算墙面块料面积是要扣除踢脚的。

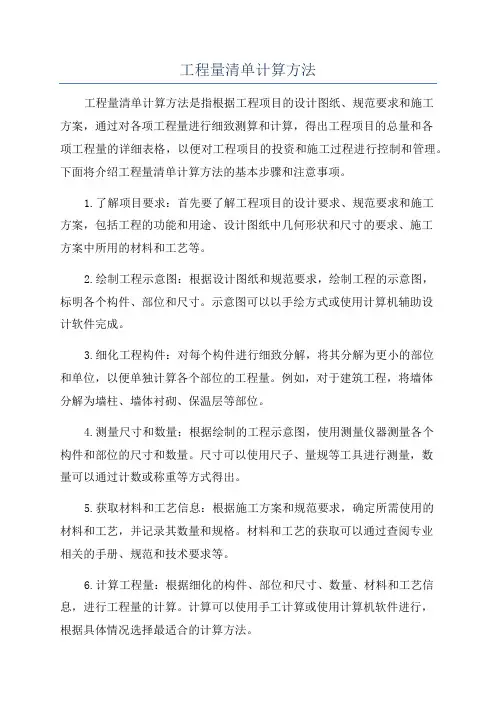

工程量清单计算方法

工程量清单计算方法工程量清单计算方法是指根据工程项目的设计图纸、规范要求和施工方案,通过对各项工程量进行细致测算和计算,得出工程项目的总量和各项工程量的详细表格,以便对工程项目的投资和施工过程进行控制和管理。
下面将介绍工程量清单计算方法的基本步骤和注意事项。
1.了解项目要求:首先要了解工程项目的设计要求、规范要求和施工方案,包括工程的功能和用途、设计图纸中几何形状和尺寸的要求、施工方案中所用的材料和工艺等。
2.绘制工程示意图:根据设计图纸和规范要求,绘制工程的示意图,标明各个构件、部位和尺寸。
示意图可以以手绘方式或使用计算机辅助设计软件完成。
3.细化工程构件:对每个构件进行细致分解,将其分解为更小的部位和单位,以便单独计算各个部位的工程量。
例如,对于建筑工程,将墙体分解为墙柱、墙体衬砌、保温层等部位。
4.测量尺寸和数量:根据绘制的工程示意图,使用测量仪器测量各个构件和部位的尺寸和数量。
尺寸可以使用尺子、量规等工具进行测量,数量可以通过计数或称重等方式得出。
5.获取材料和工艺信息:根据施工方案和规范要求,确定所需使用的材料和工艺,并记录其数量和规格。
材料和工艺的获取可以通过查阅专业相关的手册、规范和技术要求等。
6.计算工程量:根据细化的构件、部位和尺寸、数量、材料和工艺信息,进行工程量的计算。
计算可以使用手工计算或使用计算机软件进行,根据具体情况选择最适合的计算方法。
7.编制工程量清单:将计算得出的各个部位的工程量按照一定的格式整理起来,编制成工程量清单。
工程量清单包括各个部位的名称、尺寸、数量、单位、材料和工艺等信息,以便后续对工程项目进行投资和施工的管理和控制。
注意事项:1.在进行工程量计算时,要准确、细致地测量和计算尺寸和数量,避免出现误差。
尺寸和数量的误差会直接影响工程量的准确性和可靠性。
2.在获取材料和工艺信息时,要注意参考规范和技术要求,避免使用不符合标准的材料和工艺,以免影响工程项目的质量和安全。
建筑工程工程量清单计算

建筑工程工程量清单计算建筑工程的施工过程中,为了准确掌握材料和人力资源的需求,工程量清单的计算显得尤为重要。
工程量清单计算是依据规范和设计图纸,对各项工程量进行详细计算并编制而成。
本文将介绍建筑工程工程量清单计算的基本方法和步骤。
一、工程量清单计算的基本概念工程量清单计算是指根据施工图纸和设计规范,对建筑工程所需的各项材料、人工、机械设备等工程量进行详细计算,并将其组织成统一的清单。
工程量清单计算是建筑工程施工前的基础工作,为工程进度控制、材料采购和成本控制提供了依据。
二、工程量清单计算的方法和步骤1. 资料准备:收集施工图纸、设计规范、技术要求等相关资料。
2. 清单划分:根据工程项目的不同特点,将工程量划分成不同的单元,如土建工程、装饰工程等。
3. 定量计算:结合设计要求和施工图纸,对每个单元的工程量进行定量计算,包括长度、面积、体积等。
4. 单价计算:确定每个工程量项目的单位工程造价,并计算出总造价。
5. 校核和审核:对计算结果进行校核和审核,确保计算过程的准确性和可靠性。
6. 清单编制:按照一定格式和规范,将计算结果编制成工程量清单。
7. 审定和发布:经相关部门审定后,将工程量清单发布给施工单位和供应商使用。
三、工程量清单计算的注意事项1. 严格按照施工图纸和设计规范执行,避免出现计算错误。
2. 注意单位的统一和准确,避免混淆和漏项。
3. 在计算过程中,应考虑工程的实际施工情况,合理调整计算结果。
4. 清单编制过程中,应注意格式的规范和统一性,使清单易读易懂。
5. 工程量清单计算应由专业人员完成,确保计算结果的准确性和可靠性。
综上所述,建筑工程工程量清单计算是建筑施工前的重要工作,通过准确的计算和编制,能够为工程的顺利进行提供有力支持。
希望本文介绍的方法和步骤能够对建筑工程从业人员在实际工作中有所帮助。
工程量手算的顺序

工程量手算的顺序前言在进行建筑工程量的计算时,如果仅仅依靠计算机软件的计算功能来得出准确的数量,那么往往会忽视建筑施工的实际情况,导致工程量计算失真,引发建筑项目中的各种问题。
因此,在进行工程量计算时,手算是有必要和必须的。
本文将介绍工程量手算的顺序,以帮助工程师和建筑业务员准确且系统地完成工程量的计算。
工程量计算的流程工程量计算的流程一般为:工程量清单的编制、工程量清单的审核、工程量清单的计算、账目表清单的编制、工程量复核、修改、审核以及最终审核。
手算工程量时,也应该按照这个流程逐一进行。
工程量手算的顺序1.遵循建筑工程量计算规范。
工程师在进行工程量阶段性计算时,应该参考国家规范《建筑工程量清单编制规范》、《建筑安装工程量清单编制规范》、《市政公用工程量清单编制规范》等,遵循规范标准,保证工程量计算的精度。
2.对每一个施工部位进行分析。
在进行工程量计算时,应该检查每一个施工部位的结构、用材、数量、成本等,这样可以避免因为部位变化导致的漏项或者重复计算。
3.辨析每一项材料的成本价差。
在同类材料之间存在价格差异的情况下,应该在工程量计算中选择成本价较低的材料进行计算。
同时在选择材料时,应该考虑不同品牌的差异以及材料用途。
4.对每一项工程量进行复核。
在进行材料数量的计算时,应该按照标准单位进行计算。
如果存在和标准不符合的材料用量,应该手动进行复核并标记原因。
5.进行工程量计算。
在确认清单中所有成本价格和用料做法后,应该按照清单表格式规范地进行工程量计算。
计算时应该仔细核对每一项材料和材料价格,确保计算的准确无误。
6.进行工程量修改。
如果在计算工程量时发现之前做法存在错误或者费用汇总有异,应该立即进入修改流程,对原始数据进行删除、修改及重新计算。
7.进行工程量清单审核。
在修改和计算之后,应该添加清单审核环节,由有关方面负责对工程量清单进行审核,确保数据的准确性。
8.进行工程量账目表清单。
完成计算和审核以后,应该在表单上进行费用汇总,统计出人工成本和材料成本,并填好工程账目表清单。
工程量清单及定额计算实例

工程量清单及定额计算实例工程量清单是工程项目中对每一项工作所需的材料、人工、设备等资源进行详细记录的表格。
定额计算是根据相应的工程量清单以及工作的难易程度、工艺要求、标准规范等进行单价计算,最终得出项目的总造价。
下面以一些建筑工程项目为例,说明工程量清单及定额计算的过程。
1.选取范围:假设我们选取的项目是一栋多层住宅楼的结构工程。
2.编制工程量清单:我们需要根据设计图纸和技术规范,逐项列出需要完成的工程任务,并记录所需的材料、人工和设备数量等信息。
下面是一个简要的示例:-打地基:根据建筑设计要求,挖掘地基并清理底床。
材料:无人工:挖掘工人2人,清理工人3人设备:挖掘机1台-浇筑混凝土:按照结构设计要求,将混凝土倒入地基中,并进行抹光。
材料:混凝土500立方米,水200立方米,钢筋50吨人工:搬运工人10人,混凝土工人5人,抹光工人2人设备:混凝土搅拌机1台,抹光机1台-砌体墙:根据设计要求,进行砌筑内外墙体。
材料:砖5000块,砂浆500立方米人工:砖工10人,砂浆工5人设备:无-搭建脚手架:为施工提供平台和支撑。
材料:钢管500根,脚手架连接件1000个,木板200块人工:脚手架工人10人设备:无更详细的工程量清单应包含所有施工过程中所需的材料、人工和设备信息,并与实际施工情况相符。
3.定额计算:在进行定额计算时,需要根据相应的标准和技术规范确定各项工作的定额单价。
具体计算的步骤如下:(1)确定单位工程量:根据实际需要,将工程量清单中的每一项工作按照工程量单位进行划分。
例如,地基工作以立方米为单位,人工以小时为单位,设备以台为单位。
(2)确定定额单价:根据项目所在地区的市场情况和相关标准,确定每个单位工程量所需的定额单价。
(3)计算定额金额:将每个单位工程量与相应的定额单价相乘,得出每一项工作的定额金额。
(4)总结定额金额:将每一项工作的定额金额进行求和,得出项目的总造价。
总结:工程量清单和定额计算对于工程项目的顺利进行非常重要。
手工计算工程量的步骤

手工计算工程量的步骤一基数“三线一面”L中:外墙中心线,可计算外墙基挖地槽,外墙基础垫层、外墙基础砌筑、外墙墙基防潮层、外墙圈梁、外墙墙身砌筑等分项工程。
L外:外墙外边线(L外=L中+墙后*4)。
可计算平整场地、腰线、外墙抹灰、散水等分项工程。
L内:内墙净长线,可计算内墙基挖地槽、内墙基础垫层、内墙基础砌筑、内墙基础防潮层、内墙圈梁、内墙墙身的砌筑、内墙基础防潮层、内墙抹灰等分项工程。
S:砌筑面积,(分层)与面有关的计算项目有:平整场地、天棚抹灰、楼地面及屋面等分项工程。
二、人工平整场地:S=S底+2*L外+16三、基础工程部分1、人工挖地槽(立方米)增加柱外体积,不放坡和不支挡土板:V=(B+2C)*H*L (图我没法画了你看书理解)2、C10基础垫层(立方米)V=L*B*H 基础垫层模板(平方米)S=L*h*2个侧面3、C25无梁式带形基础(立方米)、模板(平方米)4、C25地圈梁:V=(L中+L内—嵌入基础内柱长度)*断面圈梁模板(平方米) S=L*h1*2个侧面5、M7、5水泥砂浆蒸压灰砖砌条形砖基础(立方米)V=(L中+L内—嵌入基础内柱长度)*(基础高度+折加高度)*墙厚—嵌入基础内砼砼构件体积(地圈梁或在基础高度中扣除)6、基础槽内回填土(立方米)V=基础挖土体积—室外地标高以下埋设物之和体积。
如砼垫层、砼基础、砖基础、柱等。
7、室内(房心)回填土(立方米)按主墙间净面积乘以回填厚度计算,公式:室内回填土的体积=底层主墙间净面积*(室内外高差—地坪厚度);底层主墙间净面积=底层记住面积—(L中*外墙厚+L 内*内墙厚)四、脚手架1、综合脚:S建筑面积之和2、垂直运输:(按卷扬机)S建筑面积之和五、门窗洞口面积工程详见P235表6—49以表格形式计算,要区分材料、型号、类型、带亮与否、内外墙主要在计算砌筑体中扣除,木制门的油漆等。
六、混凝土及钢筋混凝土和模板(一)、现浇砼要区分砼强度等级1、柱:(1)、现浇C25矩形柱:Z1 ,Z2, Z3 (立方米)四边模板(立方米)。
工程量清单-手工计算过程

26 010505003001
平板(屋面 板)
1、 混凝土种类:商品混凝 土 2、混凝(69.76-0.2*8-0.3*7-0.24*10)*(30.76-0.3*2-0.24*8)*0.12
27 010505008001
1、 混凝土种类:商品混凝 雨篷、悬挑板 土 、阳台板 2、混凝土强度等级:C20
20 010501005001 桩承台基础
1、 混凝土种类:商品混凝 土 2、 混凝土强度等级:C30
m3
67.34
1.2*1.2*0.8*(9+4+9)+3*1*1*(7+7)
21 010502001001 矩形柱
1、 混凝土种类:商品混凝 土 2、 混凝土强度等级:C25
m3
83.09
(0.55*0.5*22+0.5*0.5*14)*8.7
25 010503003001 异形梁
1、 混凝土种类:商品混凝 土 2、 混凝土强度等级:C25
m3
32.36
(((17.74-0.2*2)+(17.26-0.4)+(17.740.4))*2+31.24+10*2)*0.24*0.3+(((8.12*2+8.25*4)*2+9.37+10.5*2+9 .37*2)*0.24*0.6)
t
2.08
2.081
36 010515001002 现浇构件钢筋 钢筋种类、规格:HRB400
t
68.65
68.653
37 010515001003 现浇构件钢筋 盘螺
t
42.58
42.576
38 010515001002 预埋铁件
一般建筑工程手工算量顺序与计算方法

一般建筑工程手工算量顺序与计算方法以下为(曾氏)手工预结算的方法。
仅供帅哥与美女们参考,所有思路是保存在(曾氏大头里),因机械运转年数过长,难免出现死机,如有错误,不能追究曾氏法律责任喽,特此申明。
(不过昨天维修(休息)得还可以)。
(以下用智多星为例),首先打开套价软件“湖南2010建设项目造价管理”出现对话框,选择“新建项目”双击,出现对话框建立项目名称和选择项目模板(湖南2010建设工程工程量清单计价),选择保存路径至D盘,确定后出现界面,建设项目下有很多单项工程,首先建立单位工程土石方和建筑工程,分别打开出现另一个界面,建立工程信息,好后刷新,新建分部分项,先选择套用清单编码,在清单下打开工程量计算,把计算式体现在清单下。
切记建立清单后,必须马上把(项目特征完整的建立好)。
一般建筑工程:一、基础工程或土石方工程步骤1、平整场地(清单计算方法:按首层的建筑面积;套定额的计算方法:按首层建筑面积+外墙外边线*2+16);如遇特殊情况特殊处理,如有地下室的工程的计算方法:首层建筑面积+(地下室外墙底宽+基础垫层宽)*四周长+外墙外边线*2+16。
2、挖土方:分机械挖土方和人工挖土方,当今一般为机械挖土方,如因场地狭小,机械不能进出或施工条件有限才按人工挖土方。
机械挖土方套定额时,机械挖土占90%,人工挖土占10%(是指机械有部分挖不到的地方,必须为人工修整基地和边坡,所以要占人工)。
(1)首先计算挖基坑土方(一般是指独立柱基或承台):按照挖土深度又分放坡与不放坡两种情况,(放坡起点深度分多种情况,详见定额说明中表格或下表)。
不放坡的基坑挖土方:按基坑底面积*深度按体积计算。
先查看柱基图或表中平面尺寸长、宽、深。
例如:有1个柱基截面为1000*1200,基础垫层100mm厚,柱表中深度H为1.2米,机械挖土方坑上作业,基础土质为三类土。
则计算公式为(1.0+ 0.1*2+工作面宽度0.3*2)*(1.2+0.2+0.6)*1.3,(如遇特殊情况详见定额说明)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2 010101003001 挖沟槽土方
2、 挖土深度:深3m内 5、 弃土运距:投标人自行
m3
考虑
1、 土壤类别:一、二类土
3 010101004001 挖基坑土方
2、 挖土深度:深3m内 3、 弃土运距:投标人自行
m3
考虑
1、 土壤类别:一、二类土
4 010101004002 挖基坑土方
2、 挖土深度:深3m内 4、 弃土运距:投标人自行
m3
考虑
1、 密实度要求:密实
5 010103001001 回填方
2、 填方材料品种:素土 3、 填方粒径要求:
m3
4、 填方来源、运距:500m
6 010103002001 余方弃置
1、废弃料品种:素土 2、运距:500m
m3
桩基础与地基加固工程
2144.31
(70.24-0.2*8)*31.24
31、玻窗璃代品号种及、洞厚口度尺:寸普:通
42 010807001002 金属窗 屋面及防水工程
c2115,2100*1500 2、 框、扇材质:铝合金
m2
3、玻璃品种、厚度:普通
1、 卷材品种、规格、厚
43
010902001001
屋面卷材防水 度:见详图
(屋面1)
2、 防水层数:二道设防,
m2
3、 防水层数:见详图
86.40
1.8*1.5*32
37.80
2.1*1.5*12
2290.21
(31.24+0.72*2)*(70.24-0.2*8+0.72*2)
m3
14 010404008001
基础
填充墙 :女儿墙
1、 砖品种、规格、强度等 级::KP1页岩多孔砖MU10 2、 墙体类型:女儿墙,厚
m3
度:240, 1、 砖品种、规格、强度等
15 010404008003
填充墙
级:KP1页岩多孔砖MU10 2、 墙体类型:1砖墙厚,实
m3
砌
垫层
16 010404001001
内外墙遇不同材料墙体交 接处(或砌体与梁、柱交 接处)做找平层前均铺设
m2
门窗工程
1、门代号及洞口尺寸:
40 010801001001 木板大门
5000*4600
m2
21、、浙窗J代2-号93及洞口尺寸:
41 010807001001 金属窗
c1815,1800*1500 2、 框、扇材质:铝合金
m2
1、 混凝土种类:商品混凝
土
m3
2、 混凝土强度等级:C25
25 010503003001 异形梁
1、 混凝土种类:商品混凝
土
m3
2、 混凝土强度等级:C25
101.55
((7.42-0.2)*16+(7.520.2)*16+(8.67*2+9.8)*2+(7.745*2+8)*7)*0.3*0.75
31.67
梁基础:((7.42-0.2-0.2)*16+(7.52-0.2-0.2)*16+(8.67*2+9.80.2*3)*2+(7.745*2+8-0.2*3)*7)*0.5*0.1=21.98 桩承台:(1.4*1.4*(9+4+9)+1.2*3.2*(7+7))*0.1 =9.69
1、 混凝土种类:商品混凝
47.50
(1.4*1.4*(9+4+9)+1.2*3.2*(7+7)+((7.42-0.2-0.2)*16+(7.520.2-0.2)*16+(8.67*2+9.8-0.2*3)*2+(7.745*2+8-0.2*3)*7)*0.5) *0.15
17 010404001002
垫层
300厚粗砂石褥垫层,压实
系数≥0.94
m3
18 010404001003
垫层
矿渣分层夯实,压实系数 ≥0.94
m3
混凝土及钢筋混凝土工程
1、 混凝土种类:商品混凝
19 010501001001 混凝土垫层 土
m3
2、 混凝土强度等级:C20
643.29
(70.24-0.2*8)*31.24*0.3
643.29
(70.24-0.2*8)*31.24*0.3
7 010201009001 深层搅拌桩
查勘
2、空
桩长度、桩长:有效长度
m
L=8m,凿桩头至少500mm长
1、 地层情况:投标人根据
8
010301002001
预制钢筋混凝 地质资料自行考虑 土管桩ZJ1 2、 空桩长度、桩长:52m
m
3、 桩径:Ф600mm
1、 地层情况:投标人根据
9
010301002002
楼地面涂膜防 水涂料
水
2、 涂膜厚度、遍数:2厚,
m2
1遍、防水膜品种:高分子防
47
010902001002
雨篷涂膜防水
水涂料 2、 涂膜厚度、遍数:2厚,
m2
1遍
2.08
2.081
68.65
68.653
42.58
42.576
3.82
3.818
545.10
0.6*7.9*115
115.00
5*4.6*5
32.36
(((17.74-0.2*2)+(17.26-0.4)+(17.740.4))*2+31.24+10*2)*0.24*0.3+(((8.12*2+8.25*4)*2+9.37+10.5*2+9 .37*2)*0.24*0.6)
26
010505003001
平板(屋面 板)
1、 混凝土种类:商品混凝 土 2、混凝土强度等级:C25
垫层
垫层材料种类、配合比、厚 度:片石灌砂、150厚
m3
8448.00
1056*8
1144.00
22*52
1456.00
28*52
22.00
22
28.00
28
1056.00
1056
33.55
((30.24-0.5*2)*2+(69.24-0.2*8-0.5*7)*2)*0.24*0.8-0.24*0.3*32
218.80
(((8.250.2)*4+10.5)*0.24*0.6+2.1*2*4*0.3*0.5+8.39*4*0.24*0.5+2.1*2*0.3 5*0.5+10.54*0.24*0.5)+(31-0.43*2-0.55*2)*2*0.24*0.85+(310.43*2-0.5*2)*7*0.3*0.85+(31-0.24)*0.24*0.55*8+(70-0.2*8-0.5*70.38*2)*0.24*0.85*2+(70-0.2*8-0.24-0.24*80.3*7)*6*0.24*0.55+(70-0.2*8-0.5*7-0.38*2)*0.3*0.8*2
1、垫层材料种类、厚度:
c15,80厚
2
、面层厚度:20
3、混凝土种类:商品混凝 土
m2
4、混凝土强度等级 :c15
6、变形缝填塞材料种类: 建筑油膏
1、 混凝土种类:商品混凝
30 010507005001 女儿墙压顶 土
m3
2、混凝土强度等级:C25
31 010508001001 后浇带 32 010508001003 后浇带 33 010508001004 后浇带
1、部位:基础梁
2、混凝土强度等级:C30现
浇混凝土
3、采用补偿收缩混凝土,
m3
一般可采用内
掺12%水泥重量的HEA膨胀
剂
1、部位:梁
2、混凝土强度等级:C30现
浇混凝土
3、采用补偿收缩混凝土,
m3
一般可采用内
掺13%水泥重量的HEA膨胀
剂
1、部位:屋面
2、混凝土强度等级:C30现
浇混凝土
3、采用补偿收缩混凝土,
22 010502002001 构造柱
1、 混凝土种类:商品混凝
土
m3
2、 混凝土强度等级:C20
12.53
0.24*0.3*0.8*24+0.24*0.3*(7.9-0.6-0.85)*24
23 010503001001 基础梁
1、 混凝土种类:商品混凝
土
m3
2、 混凝土强度等级:C30
24 010503002001 矩形梁
2、 桩头截面、高度:Ф 500mm,1.5m
根
3、 混凝土强度等级:c60 1、 桩类型:水泥搅拌桩
12
010301004003
截(凿)桩头
2、 桩头截面、高度:Ф 500mm,0.5m
根
3、 混凝土强度等级:c15
砌筑工程
1、 砖品种、规格、强度等
13 010401001001 砖基础
级:混凝土标准砖MU10 2、 基础类型:实砌标准砖
215.74
329.66+66.84+94.08-47.5-21.98-9.69-67.34-101.55(33.55+0.24*0.3*23)*0.5/0.8-(0.55*0.5*22+0.5*0.5*14)*0.5
302.98
329.66+66.84+94.08-265.24/1.15
1、地层情况:投标人自行
