降排水方案

合集下载

管沟开挖降排水方案

管沟开挖降排水方案

管沟开挖降排水方案
管沟开挖降排水方案:
① 地质调查,了解施工现场的地质情况,确定地下水位高度;
② 设计排水沟,根据地质条件设计临时排水沟的位置和尺寸;
③ 选择设备,选用合适的抽水设备,如潜水泵或离心泵,确保排水效率;
④ 布置集水井,在管沟四周设置集水井,收集汇集的地下水;
⑤ 开挖前排水,开挖前先排除地表水,降低地下水位;
⑥ 动态监测,安装地下水位监测装置,实时监控地下水位变化;
⑦ 分段开挖,分段进行管沟开挖,缩短开挖段暴露时间;
⑧ 快速施工,加快施工进度,减少地下水对开挖面的影响;
⑨ 防护措施,对开挖面采取支撑或加固措施,防止坍塌;
⑩ 应急预案,制定应急预案,应对突发性大量涌水情况;
⑪ 定期检查,定期检查排水系统的工作状态,确保排水畅通;
⑫ 环保处理,对抽出的地下水进行环保处理,避免污染环境。

基坑降排水专项施工方案

基坑降排水专项施工方案

基坑降排水专项施工方案一、基坑降排水专项施工方案哎呀,兄弟们,咱们今天聊聊基坑降排水这个事儿。

你们知道吗,基坑降排水可是个大工程,关系到建筑的安全和质量。

咱们可不能马虎,得好好研究研究。

咱们得明确一个概念,那就是基坑降排水的目的。

简单来说,就是在建筑物施工过程中,为了防止地下水涌入基坑,影响施工进度和质量,所以要对基坑进行排水。

这样一来,咱们就可以放心大胆地施工了。

那么,如何进行基坑降排水呢?这里咱们就来详细说说。

咱们要对基坑的地形、地质、水文等情况进行详细的勘察。

这就像是找准了问题的症结所在,才能对症下药。

只有了解了基坑的情况,才能制定出合适的降排水方案。

接下来,咱们要根据勘察结果,选择合适的降排水方法。

这可是个技术活儿。

有的人可能会说:“我用水泵抽水不就完了吗?”其实,这可不是那么简单的。

水泵抽水虽然简单,但是如果水量过大,会导致基坑边坡坍塌的风险。

所以,咱们还得根据实际情况,选择合适的降排水设备和技术。

在选择了合适的降排水方法之后,咱们就要开始实施了。

这时候,可不能马虎大意。

咱们得严格按照施工方案进行操作,确保降排水的效果。

还要注意安全问题。

毕竟,施工现场可是危险重重啊。

所以,咱们要时刻保持警惕,确保自己和他人的安全。

在降排水施工过程中,咱们还要密切关注现场的天气情况。

因为天气的变化,可能会影响降排水的效果。

所以,咱们要随时关注气象预报,做好应对措施。

当然啦,基坑降排水这个大工程,不是一天两天就能完成的。

咱们还需要不断地总结经验,不断地改进技术,才能更好地完成这项任务。

基坑降排水是个大工程,关系到建筑的安全和质量。

咱们要认真对待这个事儿,不能马虎大意。

只有这样,才能保证建筑物的质量和安全。

二、基坑降排水施工要点兄弟们,刚才咱们说了基坑降排水的重要性和方法。

那么,接下来咱们就来说说基坑降排水的一些具体施工要点。

1. 首先要对基坑进行勘察,了解基坑的地形、地质、水文等情况。

这是为了找到问题的症结所在,为后续的降排水工作提供依据。

降排水及基坑支护施工方案

降排水及基坑支护施工方案

降排水及基坑支护施工方案一、工程概述本工程建设项目,总建筑面积为xxxx平方米。

为了满足项目需要,需要进行降排水及基坑支护工程。

本方案旨在确保工程的顺利进行,保证工程的安全性。

二、降水方案1.地面排水方案(1)对工地周边地面进行破碎、整平,确保地面平整。

(2)在工地周边铺设排水沟,确保雨水能够及时排除。

2.地下水降低方案(1)根据工程难度,确定采用井点降水,设置降水井。

(2)在降水井中安装水泵设备,将地下水抽出并排入运输车辆进行处理。

(3)在降水井与工地外的河道之间铺设输水管道,将地下水导入河道。

(4)定期检查井点降水设备的运行情况,确保其正常工作。

3.基坑防渗墙方案为了避免地下水渗入基坑,需要对基坑进行防渗墙施工。

(1)依据设计要求,在基坑四周挖掘出相应尺寸的挖槽。

(2)在挖槽内设置防渗墙,可以采用水泥搅拌桩、挖槽灌注桩及混凝土墙体等工法。

(3)定期检查防渗墙施工工艺,确保施工质量。

三、基坑支护方案1.桩基础施工方案(1)根据设计要求,确定桩基础的位置和数量,选取相应的桩型。

(2)施工前进行桩基础检查,保证能够在承重能力范围内使用。

(3)进行桩基础施工,包括打桩、灌注桩等工序。

(4)定期进行桩基础的质量检查,确保施工质量。

2.土工布支护方案(1)在挖坑后的土体表面铺设土工布,避免土体塌方。

(2)对土工布进行拉拔和固定,确保其紧贴土体表面。

(3)在土工布表面进行喷水处理,提高其稳定性。

(4)定期检查土工布施工情况,确保其使用效果。

3.支撑体系方案(1)根据基坑形状和施工要求,设计合适的支撑体系。

(2)选择合适的支撑材料,并按照设计要求进行支撑体系的搭设。

(3)定期检查支撑体系的稳定性,及时进行加固和调整。

四、总结通过本方案的实施,能够有效地降低地下水位,避免地下水渗入基坑,保证工程进度和质量。

同时,对基坑的支护工程,能够保证施工安全,确保施工人员的人身安全。

在施工过程中,应加强对施工质量和安全的监管,及时处理各种问题和风险,确保工程顺利完成。

桩基地下降排水施工方案(3篇)

桩基地下降排水施工方案(3篇)

第1篇一、项目背景随着我国经济的快速发展,基础设施建设步伐不断加快,桩基础施工已成为建筑工程中常见的地基处理方式。

桩基础施工过程中,地下水对施工质量和进度的影响较大。

因此,桩基地下降排水施工对于确保施工顺利进行具有重要意义。

本方案针对桩基地下降排水施工进行详细规划,以确保施工质量和进度。

二、工程概况1. 工程名称:某建筑工程桩基础施工2. 工程地点:某市某区3. 工程规模:总建筑面积约10万平方米4. 工程类型:住宅、商业、办公楼等综合型建筑5. 地质条件:场地内地下水丰富,土层主要为黏土、粉土和砂土。

三、施工方案1. 施工准备(1)人员准备:组织专业技术人员、施工队伍,进行施工技术交底和安全教育。

(2)材料准备:准备排水管、水泵、抽水设备、防水材料等。

(3)设备准备:准备挖掘机、装载机、搅拌机、钻机等施工设备。

2. 施工流程(1)现场勘查:对场地进行详细勘查,了解地质条件、地下水分布情况。

(2)排水沟开挖:根据现场勘查结果,设计排水沟的走向和尺寸,开挖排水沟。

(3)设置集水井:在排水沟末端设置集水井,以便收集排水沟内的水。

(4)安装排水管:将排水管铺设至集水井,确保排水顺畅。

(5)抽水设备安装:在集水井内安装水泵,进行地下水抽排。

(6)桩基础施工:在排水设施完成后,进行桩基础施工。

(7)排水设施验收:桩基础施工完成后,对排水设施进行检查和验收。

3. 施工技术要点(1)排水沟开挖:根据地质条件,选择合适的开挖方法。

对于软土地基,可采用人工开挖;对于硬土地基,可采用机械开挖。

开挖过程中,注意保护地下管线和设施。

(2)排水管铺设:排水管选用耐腐蚀、抗压强度高的材料,如PVC管、PE管等。

铺设过程中,确保排水管与集水井连接牢固,避免漏水。

(3)集水井设置:集水井应设置在排水沟末端,便于收集排水沟内的水。

集水井的容积应满足排水需求,避免溢水。

(4)抽水设备安装:水泵应选用高效、节能、噪音低的设备。

安装过程中,确保水泵与集水井连接牢固,避免漏水。

集水明排法降排水方案

集水明排法降排水方案

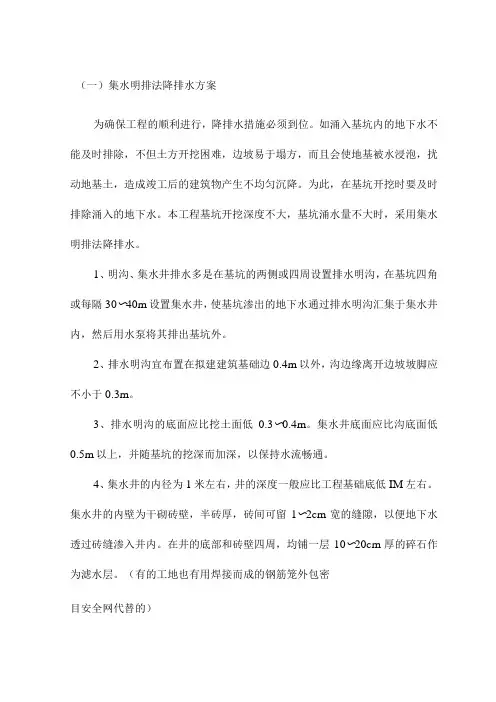

(一)集水明排法降排水方案
为确保工程的顺利进行,降排水措施必须到位。

如涌入基坑内的地下水不能及时排除,不但土方开挖困难,边坡易于塌方,而且会使地基被水浸泡,扰动地基土,造成竣工后的建筑物产生不均匀沉降。

为此,在基坑开挖时要及时排除涌入的地下水。

本工程基坑开挖深度不大,基坑涌水量不大时,采用集水明排法降排水。

1、明沟、集水井排水多是在基坑的两侧或四周设置排水明沟,在基坑四角或每隔30〜40m设置集水井,使基坑渗出的地下水通过排水明沟汇集于集水井内,然后用水泵将其排出基坑外。

2、排水明沟宜布置在拟建建筑基础边0.4m以外,沟边缘离开边坡坡脚应不小于0.3m。

3、排水明沟的底面应比挖土面低0.3〜0.4m。

集水井底面应比沟底面低0.5m以上,并随基坑的挖深而加深,以保持水流畅通。

4、集水井的内径为1米左右,井的深度一般应比工程基础底低IM左右。

集水井的内壁为干砌砖壁,半砖厚,砖间可留1〜2cm宽的缝隙,以便地下水透过砖缝渗入井内。

在井的底部和砖壁四周,均铺一层10〜20cm厚的碎石作为滤水层。

(有的工地也有用焊接而成的钢筋笼外包密
目安全网代替的)。

深基坑降排水实施方案

深基坑降排水实施方案

深基坑降排水实施方案一、背景介绍。

近年来,城市建设进程加快,高层建筑、地下综合管廊等大型工程日益增多,而深基坑工程作为城市建设的重要组成部分,也随之呈现出蓬勃发展的态势。

然而,由于深基坑工程施工过程中地下水的压力对基坑周围土体稳定性的影响,使得基坑降排水成为了一个不可忽视的问题。

因此,制定科学合理的深基坑降排水实施方案,对于确保工程施工安全、保障周边环境稳定具有重要意义。

二、实施方案。

1. 地下水勘察。

在深基坑工程施工前,首先需要对工程周边地下水情况进行详细勘察。

通过地下水勘察,可以了解地下水位、水质、水流方向等情况,为后续的降排水方案制定提供准确的数据支持。

2. 降水井布置。

根据地下水勘察结果,确定合理的降水井布置方案。

降水井布置应考虑地下水流动方向和地质条件,合理确定井点位置和井深,确保能够有效降低基坑周边地下水位。

3. 降水管网设计。

在确定降水井布置方案后,需要进行降水管网设计。

降水管网设计应考虑降水井之间的连接方式、管道材质和管道直径等因素,确保降水系统畅通有效。

4. 降水设备选型。

根据基坑降排水实际情况,选择适合的降水设备。

降水设备应具备排水量大、运行稳定、维护便捷等特点,以保障降水系统的正常运行。

5. 实施方案优化。

在实施深基坑降排水方案的过程中,需要根据实际情况进行不断优化。

通过对降排水系统的运行数据进行监测分析,及时调整方案,确保降排水效果达到预期目标。

三、实施效果。

通过科学合理的深基坑降排水实施方案,可以有效降低基坑周边地下水位,减小地下水对基坑周边土体稳定性的影响,保障工程施工安全。

同时,合理的降排水方案也有利于保护周边环境,避免地下水资源的浪费和污染。

四、总结。

深基坑降排水实施方案的制定,需要充分考虑地下水情况、工程施工要求和周边环境保护等因素,科学合理地确定降排水方案,以确保工程施工安全、保障周边环境稳定。

同时,在实施过程中需要不断优化方案,以确保降排水效果达到预期目标。

工程降排水实施方案

工程降排水实施方案

工程降排水实施方案一、前言。

工程降排水是指在建设工程中,为了避免或减少地下水位上升或地表水滞留引起的水害,采取相应的工程措施,将地下水位降低或地表水排除,以保证工程施工和使用的安全。

本文档旨在就工程降排水的实施方案进行详细阐述,以期为相关工程的设计和施工提供参考。

二、工程降排水的基本原理。

1. 地下水位降低原理,通过井点抽水、井点排水和深层井抽水等方式,将地下水位降低到安全范围内,以保证工程施工和使用的安全。

2. 地表水排除原理,通过设置排水沟、排水管道等设施,将地表水及时排除,避免地表积水引起的水害。

三、工程降排水的实施方案。

1. 地下水位降低方案。

(1)井点抽水,在工程施工区域设置抽水井点,通过抽水泵将地下水抽出,降低地下水位。

(2)井点排水,在工程施工区域设置排水井点,通过自流排水或抽水泵将地下水排出,降低地下水位。

(3)深层井抽水,在地下水位较深的区域,设置深层井进行抽水,以降低地下水位。

2. 地表水排除方案。

(1)设置排水沟,在工程施工区域设置排水沟,引导地表水流入排水沟,及时排除地表积水。

(2)设置排水管道,在工程施工区域设置排水管道,将地表水引至排水管道,快速排除地表积水。

(3)清理排水渠道,定期清理工程区域的排水渠道,保证排水通畅,避免地表积水。

四、工程降排水的实施注意事项。

1. 考虑环境影响,在实施工程降排水方案时,需充分考虑对周边环境的影响,避免对周边地下水和地表水环境造成负面影响。

2. 安全施工,在设置井点抽水、井点排水和深层井抽水设施时,需严格按照相关安全规范进行设计和施工,保证施工安全。

3. 排水设施维护,定期对排水设施进行维护保养,确保排水设施的正常运行,避免因设施故障导致的水害。

五、结语。

工程降排水是建设工程中不可或缺的重要环节,合理的实施方案能够有效避免或减少水害对工程施工和使用的影响。

本文档所述工程降排水实施方案,希望能够为相关工程的设计和施工提供参考,确保工程的安全顺利进行。

深基坑降排水方案

深基坑降排水方案

深基坑降排水方案
深基坑降排水的方案可以采取以下措施:
1. 明沟加集水井降水:这是一种人工排降法,具有施工方便、用具简单、费用低廉的特点,在施工现场应用的最为普遍。

在高水位地区基坑边坡支护工程中,这种方法往往作为阻挡法或其他降水方法的辅助排降水措施,主要排除地下潜水、施工用水和天降雨水。

在地下水较丰富地区,若仅单独采用这种方法降水,由于基坑边坡渗水较多,锚喷网支护时使混凝土喷射难度加大(喷不上),有时加排水管也很难凑效,并且作业面泥泞不堪阻碍施工操作。

因此,这种降水方法一般不单独应用于高水位地区基坑边坡支护中,但在低水位地区或土层渗透系数很小及允许放坡的工程中可单独应用。

2. 集水明排的措施:在基坑四周设置适当数量的排水沟及集水坑,用潜水泵将水抽走。

另外,基坑四周的地表也应设置排水措施。

排水采取基坑外排水和基坑内集排水。

例如,在基坑离坡顶处自然地坪处设置300×300的排水沟,每隔30m设一集水井,直径为1000mm,并配置水泵,不让地面水流入基坑内。

在距基坑坡脚1m处设300×300排水沟,每隔30m设一集水井。

这样,自然降水及部分地面积水通过上层排水沟排至集水井,由潜水泵排至城市排水管网,自然雨水及地表渗水可通过基坑内排水沟和集水坑至基坑外排水沟内,由潜水泵排至城市排水管网。

以上方案仅供参考,建议根据实际情况选择合适的降排水方案。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第五章降排水方案5.1、降、排水施工思路前述工程周边环境及建筑物地质条件情况,本工程降排水拟采用如下工艺:基坑内采用管井降水→用水泵抽集到基坑外排水明沟、汇集到沉淀池→排放至市政管网→挖土至设计标高后→汇集到坑内排水明沟、集水井→集水井内固定水泵抽排至坑外明沟或沉淀池→市政排水管网。

5.2、地下降水施工方案地下降水控制方案的选择是否合理有效,是工程施工成败的关键。

本工程在基坑施工过程中,基坑地下水控制工艺方式为基坑内以管井降水并结合明排。

1、坑内降水:降水井布置在基坑内部,基坑四周按20m间距布置管井,内部按25m间距布置管井。

成孔直径为280mm,内置230mm的钢管作为滤管,深度21-24m,数量为31口。

(井点布置详见附图一)。

2、基坑四周杂填土采用三七灰土换填夯实作为截水墙,宽0.8m深2 m。

坑顶做好截水沟(宽0.3m深0.4m)系统,截水沟距离坡顶不小于1.5m,坡顶采用C20素砼硬化,厚200,3%反坡至截水沟;坡顶及坡脚采水井按距离50m 并结合实际情况布置;准备足够的抽水设备,确保基坑内积水及时排除。

3、基坑降水技术要求基坑开挖时,必须保证地下水位全面降至基础垫层底1m以下,区域开挖时,降水深度以各区域垫层底标高为标准,确保降水效果,同时防止盲目大量抽水,引起其他不良反应和造成浪费。

基坑施工过程中应严格要求进行施工监测,并及时反馈检测效果,做到动态设计、信息化施工。

5.3、井的施工布设、井孔施工步骤及坑内排水1、井的布设原则深井布设时,应遵循以下原则:避开墩基或承台基础位置;尽量位于车库底板上;尽量位于集水坑、电梯井坑附近区域。

2.成孔、冲孔换浆常用的成孔方法有冲击式钻进成孔、长螺旋钻进成孔、循环回转成孔。

本工程拟采用循环回转成孔。

机关用泥浆护壁,孔口设置护筒,以防孔口塌方,并在一侧设排泥沟、泥浆循环系统。

施工过程中,当钻进到设计深度后,应立即采用水泵冲洗清孔,将孔内土块及泥浆冲洗出孔口,使孔内水的含泥量不大于5%。

成孔的垂直度偏差不大于1%,成孔的深度偏差不大于200mm。

3.井管制作、安装(1)井管制作井管采用D230钢管。

(2)井管安装冲孔换浆完成后,首先采用粗砂回填井底形成砂垫层,回填厚度约30cm,然后采用钻机上的卷扬机吊起井管,人工扶正安装进孔内。

井管安放应力求垂直并位于井孔中间,井管顶部应比自然地面高0.5m。

井管安装的垂直度偏差不大于1%,安装的深度偏差不大于200mm。

4.回填砾料井管安装完毕后,孔壁与井管外壁间的空隙采用绿豆砂回填,采用铁锹均匀地抛填在井管四周,保证填砾均匀、密实,严禁整车倾倒;填砾时宜采用边向孔内送水边投砾料的方法,以防填入的砾料被泥砂堵塞。

填砾前应彻底换浆,然后向井管四周填砾,开始时速度不宜过快,待井管内出水后再适当加快填砾速度。

井口返水随着填砾的进行由大变小,当井口返水突然变小时,说明滤水管已被淹没。

继续填砾至地面以下3米,改用粘土填至地面,并压实封闭孔口,以防地面水渗水。

砾料总投量与理论量的偏差不大于5%。

5.洗井洗井的目的是清除井壁上的泥皮并把进入含水层中的泥浆及一部分细颗粒抽吸出来,恢复并扩大含水层中的孔隙,所以疏干井成井后要认真洗井,充分发挥疏干井的涌水量。

洗井的方法可以采用封闭反压洗井(水泵加压注水洗井)和活塞洗井联合、交替进行洗井,要求破坏井壁泥皮,洗通井周的渗透层。

活塞洗井时提升、下降的速度应控制在0.6~1.2m/s内,不得硬拉猛拽。

6.置泵试抽洗井结束,应立即抽水、同时接通水源、补充清水,直至洗清。

洗清后应安装水泵进行单井试抽,抽水试验的水位和水量稳定延缓时间为8~16小时,单井出水量要求不得小于计算值的85%,若有较大出入应及时通知设计调整降水设计方案。

试抽水过程中定时应测定抽水量、工作水压力、真空度等并做好记录。

抽水试验完成后将试验资料报设计、监理,经认可后即可进行全面抽水。

7、基坑内排水:基础外侧明排水沟,基坑支护柱内侧设300×500mm(深)明排水沟,尤其是高低差部位,应按降水坡向设排水明沟,于各后浇带处外侧及转角处设集水井,明集水井深度应按该处后浇带垫层底标高+1.5m设置,集水井施工做法同深井。

8、深井泵抽水是不连续的,遵循的原则是有水则抽,无水则停,刚开始抽水时,由于地下水位较高进水速度快,出水时间长,则抽水间隔较短,抽水一段时间后则需遂渐延长抽水间隔时间。

深井泵抽水开始出水浑浊,经一定时间后,出水应逐渐变清。

对于长期出水浑浊的井点,应予以停闭或更换。

9、由于地基上渗透系数较小,因此应留有一定的预降水时间,要求在基坑开挖时前10天即实施工降水,在确保基坑内任意点水位均达到设计要求的情况下方可挖土。

10、当土层挖至设计标高后,基础施工前,此时基坑内的排水,利用坑外排水明沟进行排水,分别于集水井设抽水泵,抽排到坑外排水沟内。

若坑内水位降水效果达不到要求,坑内降水井内设移动式抽水泵,抽排到坑内集水井。

5.4、坑外排水及地表水控制1、现场排水沟布置由于现场场地占地面积大且仅建筑物四周有排水口,现考虑在现场设置三个沉淀池。

沉淀池的做法:尺寸1.5m×1.5m×1.5m,100厚的C15混凝土封底,四周为240厚砖砌体,内抹20厚防水砂浆,井口用木板覆盖。

沿沉淀池至市政排水管道旁,采取暗敷或明敷φ48下水管的方式,于沉淀池处安放固定水泵,及时排水至污水井排出。

5.5、降水与土方开挖的配合由于本基坑较深,降水施工后开挖分三个阶段,深井降水也相应分三个阶段降水,第一阶段将在土中水自然地坪以下3.5m处,便于挖土及满足第一次土方开挖的顺利进行;第二阶段降水要求控制在基岩面以下,便于挖土及满足第二次土方开挖的顺利进行;第三阶段降水要求控制确保基底土体干燥使坑底施工作业顺利进行。

为了配合挖土施工,深井设备将随挖土需要逐节割除,逐节降水。

5.6、现场保证措施1、项目部组织有关人员学习,并做好对工人的技术交底。

熟悉现场总平面布置、现场排水平面布置以及临水、临电的布置,确保施工安全和后续工序的施工。

2、保证昼夜有人值班并做好值班记录,同时要安排天气预报收集,负责收听和发布天气情况,防止暴雨突然袭击,合理安排每日的生产工作。

3、疏通各种排水渠道,清理雨水排水口,保证雨天场地内排水通畅。

雨季前对现场所有的配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时进行加固,缺盖、罩、门的及时补齐,确保用电安全。

4实行信息化运行管理及时提供各降水井水位、流量数据,各种机械的运行情况,协调好各分包施工单位关系,保护好降水设备。

5、人员分工明确,做到24小时工地不离岗,及时反馈信息,果断处理隐患及遇到的问题,实行交接班制度,技术人员要做好数据记录,每天填好水流量,水位测定报表并绘制水位曲线图交监理公司复核。

如某一井位后期抽水量过大,必须通知甲方采取必要措施,同时由监测单位测量基坑外水位沉降情况,以防围护漏水造成不良后果,必要时可采取其他相关措施。

6、为确保降水施工后顺利进行,现场成立降水施工管理领导小组,尤其是夜间施工作业时,应安排懂技术的人员值班,做好抽水记录。

5.7、应急预案1、深基施工全过程中,对降水进行观测测试,并做好记录,对于较重要和较危险的原有建筑物、构筑物和管线也要定期观察和记录。

支护桩位移及原有建筑物在降水施工前,由建设方委托专业测绘单位做好观测记录,降水后,开挖过程中应及时观测,遇有特殊情况,尽早处理。

2、由于土方开挖等因素,影响邻近建筑物、管线的使用安全时,由建设单位会同有关单位,事先采取加固、改迁等有效措施,以确保安全。

3、坑边不允许堆放重物,开挖后,施工荷载不准超过设计规定值。

4、基础施工时,在安全、劳动保护、防水、防火和环境保护等方面,按有关规定执行,上、下坑要有可靠、数量足够的安全通道。

5、若在基坑开挖过程中止水帷幕漏水,由支护单位及时注浆封堵。

6、基坑开挖前现场必需准备有注浆设备、棉絮、快干水泥、水玻璃及编织袋、钢管等应急材料,如发生隐患及时处理。

5.8、人员组织及主要机械设备结合本工程的地理环境情况,拟配备如下人员及降水机械设备。

1、土方开挖、降水阶段施工人员组织根据前述施工方案,在土方开挖前,计划安排如下施工人员:瓦工6人、普工10人、值班电工2人、管井井点施工人员6人,进行场地硬化及降排水施工作业。

2、降水阶段主要施工机械,主要是抽水泵及照明灯具,计划安排抽水设备如下:5.9、安全生产管理1、工程项目经理直接抓施工现场的安全文明生产,设安全员一名,坚决贯彻“预防为主”的方针,思想重视,加强管理。

2、施工人员必须坚守岗位,各守其责,思想集中,发现事故隐患立即采取措施解除。

3、机架移位时,指挥人员要观察机垫受力情况下的平稳,不毁坏砼支撑。

4、夜间施工,必须有足够的照明装置,确保安全施工。

5、各种电气设备,配电箱,不是专职人员,不许乱动。

6、注意保护井口,防止杂物掉入井内。

7、降水期间应对抽水设备和运行状况进行维护和检查,发现问题及时处理。

严禁降水期间随意停抽。

8、降水工程应自始至终进行信息化施工,以及时调整降水工程设计与施工质量。

8.10、降水井的后置处理(1)封井条件封井一般在基础底板完成后、主体结构施工期间的某个时间进行,在停止降水前应征得上部结构设计单位的书面同意文件尚可进行封井施工,同时必须具备以下几个条件才可以封井:1)地下室底板施工完毕,使底板下的抗拔桩与地下结构间有了结构联系。

2)疏通地下室外墙与围护桩间的排水沟和集水井等明排系统,现场经过停泵试验,确定水位上涨量可以通过明排控制,确保地下水不会浸泡基坑。

3)封井后,确定不会出现连续的强降雨天气对地下水进行大量补给。

4)制定好相关应急措施,现场备足抽水设备,防止大量地下水上涌、地面水下泻而浸泡基坑。

若上述条件不具备,应采取措施创造条件,否则应考虑采用带泵封井或延后封井。

(2)封井时间封井时间应该在征得结构设计同意后实施,可以根据降水井所处位置按照“先一般区域、后落深区域、最后后浇带或坑壁”的顺序分批封井。

(3)封井施工1)对于和柱、梁、侧墙等地下结构有矛盾的水井应在绑扎底板钢筋前封井。

封井时水井下部用粗砂砾石回灌,上部4米用C25素砼浇到底板底面。

2)对于保留的水井需作如下止水处理:在绑扎底板钢筋前,首先将垫层以上降水井砼外壁清除,内插Φ273×6钢管(也可在降水井外套钢管),其顶标高高出底板顶面400左右,其下端与降水井搭接长度0.8米。

钢管外侧缠绕麻丝或其它材料,并用水泥封死。

在底板中用两个半圆钢环焊在钢管外侧,形成止水翼环(厚6,内径273,宽150),焊缝要饱满,不得有缝隙。

止水翼环共两道,上道位于底板顶面下120,下道止水环与上道止水环间距不小于250,下道止水环以下砼厚度120。

相关文档
最新文档
