公路工程施工图预算表格(全套)

合集下载

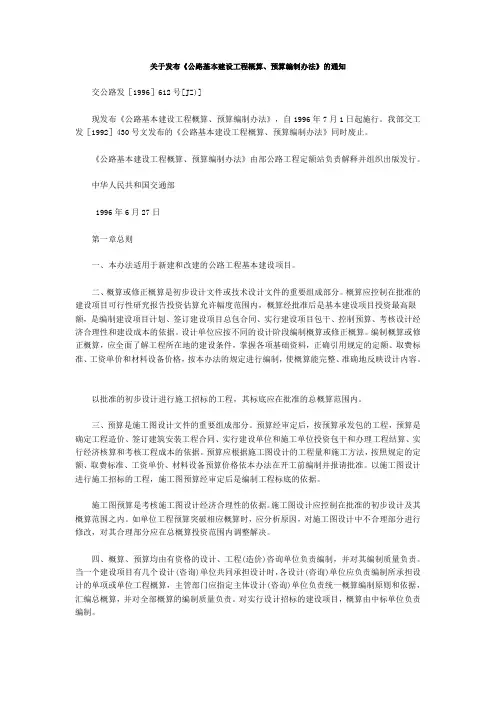

关于发布《公路基本建设工程概算、预算编制办法》的通知

关于发布《公路基本建设工程概算、预算编制办法》的通知

关于发布《公路基本建设工程概算、预算编制办法》的通知交公路发[1996]612号[JZ)]现发布《公路基本建设工程概算、预算编制办法》,自1996年7月1日起施行。

我部交工发[1992]430号文发布的《公路基本建设工程概算、预算编制办法》同时废止。

《公路基本建设工程概算、预算编制办法》由部公路工程定额站负责解释并组织出版发行。

中华人民共和国交通部1996年6月27日第一章总则一、本办法适用于新建和改建的公路工程基本建设项目。

二、概算或修正概算是初步设计文件或技术设计文件的重要组成部分。

概算应控制在批准的建设项目可行性研究报告投资估算允许幅度范围内,概算经批准后是基本建设项目投资最高限额,是编制建设项目计划、签订建设项目总包合同、实行建设项目包干、控制预算、考核设计经济合理性和建设成本的依据。

设计单位应按不同的设计阶段编制概算或修正概算。

编制概算或修正概算,应全面了解工程所在地的建设条件,掌握各项基础资料,正确引用规定的定额、取费标准、工资单价和材料设备价格,按本办法的规定进行编制,使概算能完整、准确地反映设计内容。

以批准的初步设计进行施工招标的工程,其标底应在批准的总概算范围内。

三、预算是施工图设计文件的重要组成部分。

预算经审定后,按预算承发包的工程,预算是确定工程造价、签订建筑安装工程合同、实行建设单位和施工单位投资包干和办理工程结算、实行经济核算和考核工程成本的依据。

预算应根据施工图设计的工程量和施工方法,按照规定的定额、取费标准、工资单价、材料设备预算价格依本办法在开工前编制并报请批准。

以施工图设计进行施工招标的工程,施工图预算经审定后是编制工程标底的依据。

施工图预算是考核施工图设计经济合理性的依据。

施工图设计应控制在批准的初步设计及其概算范围之内。

如单位工程预算突破相应概算时,应分析原因,对施工图设计中不合理部分进行修改,对其合理部分应在总概算投资范围内调整解决。

四、概算、预算均由有资格的设计、工程(造价)咨询单位负责编制,并对其编制质量负责。

第四章 施工图预算

第四章 施工图预算

及 “总预算汇总表”
⑽写编制说明、编目录及封面设计
求真务实 自强不息
§4.3 公路工程施工图预算审查
一、审查的意义 ⑴有利于控制工程造价,克服和防止预算超概算。 ⑵有利于加强固定资产投资管理,节约建设资金。
⑶有利于施工承包合同价的合理确定和控制。
⑷有利于积累和分析各项技术经济指标,不断提高
设计水平。
• 甲组文件包括:编制说明和表4-1—4-9 • 乙组文件包括:表4-10—4-14
求真务实 自强不息
表4-1 建设项目名称:
总预算汇总表 第 页 共 页 01-1表
项 次
工程或费 用名称
单 位
总 数 量
预算金额/元
技术经 济指标 总 计
各项费用比例 /%
备注
1
2
3
4
5
6
7
8
9
10
11
编制: 复核: 填表说明: 1、一个建设项目分若干单项工程编概、预算时,应通过本表汇总全部建设项目概(预)算金 额。 2、本表反映一个建设项目的各项费用组成,概(预)算总值和技术经济指标等。 3、 4、
应预算人工、材料、机械台班的定额用量,再人别乘以工程所 在地当时的人工、材料、机械台班的实时单价,求出单位工程 的人工费、材料费和施工机械使用费,并汇总求和,进而求得 直接工程费,最后按规定计取其他各项费用,最后汇总就可以
得出单位工程施工图预算造价。
2)公式 单位施工图预算直接费= ∑(工程量× 人工定额×人工单价 ) + ∑(工程量× 材料定额×材料单价) +∑(工程量× 机械台 班定额×机械单价)
现场经费/% 施 工 辅 助 费 综 合 费 率 临 时 设 施 费 基 本 费 用 其他单项 主 副 食 运 费 补 贴 职 工 探 亲 路 费 职 工 取 暖 补 贴 费 工 地 转 移 费 综 合 费 用 间接费/% 企 业 管 理 费 财 务 费 用 综 合 费 率

2018《公路工程建设项目概算预算编制办法 》解读

2018《公路工程建设项目概算预算编制办法 》解读

1 总则
1.0.5 文件编制的要求
编制设计概算和施工图预算时,应根据项目的设计文件,全 面了解工程所在地的建设条件,掌握各项基础资料, 引用定 额、取费标准、人工单价、材料与设备价格,按本办法进行编 制。
原有编制概预算的资格的要求,现取消了。
1.0.6 文件分多段编制的规定
公路工程建设项目的设计概算或施工图预算造价文件分多段 编制时,应统一编制原则,将分段造价汇总成项目总造价。总 造价与前一阶段总造价应做对比分析,以利于造价控制。需单 独 映造价的联络线、支线以及规模较大的辅道、连接线工程, 应单独编制造价文件,并汇总至项目总造价。
对概预算项目的调整很大,取消了独立桥梁工程项目。 2、概、预算费用标准变化
将原来的其他工程费取消,改为措施费、企业管理费、规费; 将原第二部分费用分解取消,把第三部分中的土地使用费及 拆迁补偿费作为第二部分; 将第三部分中的预备费作为第四部分费用; 将第三部分中的贷款利息作为第五部分费用。
一、总体变化情况
二、总目录
1 总则 2 概算预算编制方法
2.1 基本规定(新增) 2.2 编制依据 2.3 文件组成 2.4 概预算项目及编码规则 2.5 费用组成 3 概算预算费用标准和计算方法 3.1 建筑安装工程费 3.2 土地使用及拆迁补偿费(新增) 3.3 工程建设其他费 3.4 预备费 3.5 建设期贷款利息(新增) 3.6 公路工程建设项目各项费用的计算程序及计算方式
急处置中心作前 言为主编单位,负责 修订《公路工程基本建设项目概 算预算编制办法》(JTG B062007)(以下简称“本办法”)。 本办法修订工作,结合《公路工 程建设项目造价文件管理导则》 (JTG 3810-2018),系统地总结 了多年来我国公路工程建设项目

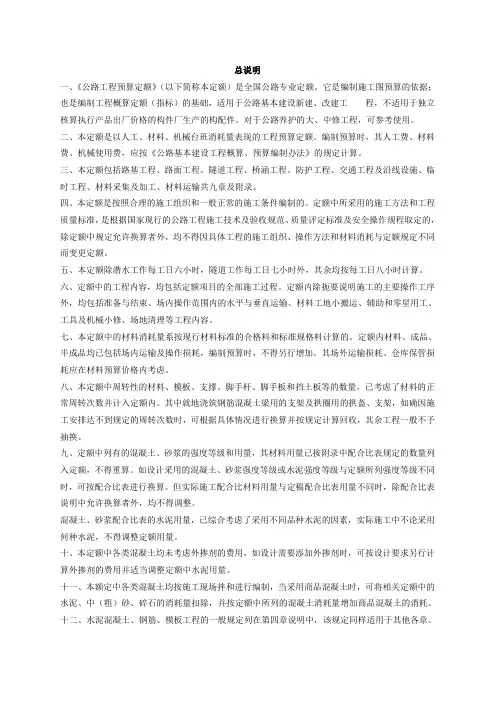

公路工程预算定额

公路工程预算定额

总说明一、《公路工程预算定额》(以下简称本定额)是全国公路专业定额。

它是编制施工图预算的依据;也是编制工程概算定额(指标)的基础,适用于公路基本建设新建、改建工程,不适用于独立核算执行产品出厂价格的构件厂生产的构配件。

对于公路养护的大、中修工程,可参考使用。

二、本定额是以人工、材料、机械台班消耗量表现的工程预算定额。

编制预算时,其人工费、材料费、机械使用费,应按《公路基本建设工程概算、预算编制办法》的规定计算。

三、本定额包括路基工程、路面工程、隧道工程、桥涵工程、防护工程、交通工程及沿线设施、临时工程、材料采集及加工、材料运输共九章及附录。

四、本定额是按照合理的施工组织和一般正常的施工条件编制的。

定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额规定不同而变更定额。

五、本定额除潜水工作每工日六小时,隧道工作每工日七小时外,其余均按每工日八小时计算。

六、定额中的工程内容,均包括定额项目的全部施工过程。

定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。

七、本定额中的材料消耗量系按现行材料标准的合格料和标准规格料计算的。

定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。

其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。

八、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。

其中就地浇筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。

九、定额中列有的混凝土、砂浆的强度等级和用量,其材料用量已按附录中配合比表规定的数量列入定额,不得重算。

施工图预算

施工图预算

2、单层建筑物内设有局部楼层者,局部楼层的二层及 以上楼层,有围护结构的应按其围护结构外围水平面 积计算,无围护结构的应按其结构底板水平面积计算。 层高在2.20m及以上者应计算全面积;层高不足2.20m者 应计算1/2面积。

3、高低联跨的单层建筑物,如需分别计算建筑面积, 应以高跨结构外边线为界分别计算。见图5.3、图5.4。

【例】求图5.29所示高低连跨单层厂房的建筑面积。 柱断面尺寸240㎜×240㎜,纵墙厚350㎜,横墙厚175 ㎜。
解:此单层厂房外柱的外边就是外墙的外边。
边跨的建筑面积: S1=(60.0+0.175×2)×(12.0-0.12+0.35) ×2=1476.16㎡ 中跨的建筑面积: S2=(60.0+0.175×2)×(18.0+0.24)=1100.78㎡ 总建筑面积: S=1476.16+1100.78=2576.94㎡
施工图预算
施工图预算的基本概念
施工图预算是施工图设计预算的简称,又叫设计预算。 它是由设计单位在施工设计完成后,根据施工图设计 图纸、现行预算定额、费用定额以及地区设备、材料、 人工、施工机械台班等预算价格编制和确定的建筑安 装工程造价的文件。
含 义
作 用
(1)施工图预算是设计阶段控制工程造价的重要环节,是控制 施工图设计不突破设计概算的重要措施。 (2)施工图预算是编制或调整固定资产投资计划的依据。 (3)对于实行施工招标的工程,施工图预算是编制标底的依据, 也是承包企业投标报价的基础。 (4)对于不宜实行招标而采用施工图预算加调整价结算的工 程,施工图预算可作为确定合同价款的基础或作为审查施工企 业提出的施工图预算的依据。
内容 建设项目总预算
一般土建
卫生工程

公路工程合同管理用表(B表)样表

公路工程合同管理用表(B表)样表

公路工程合同管理用表(B表)样表
一、合同基本信息
1.1 项目名称:
1.2 合同编号:
1.3 合同类别:
1.4 合同标的:
1.5 合同金额:
1.6 签订日期:
1.7 履约期限:
1.8 合同履行地点:
1.9 合同签订双方:
二、合同工期计划
2.1 总工期:
2.2 分期工期:
•阶段一: - 开工日期: - 完工日期:
•阶段二: - 开工日期: - 完工日期:
三、合同履行进度
3.1 已完成工作:
3.2 进行中工作:
3.3 下一阶段工作计划:
四、合同质量管理
4.1 质量要求:
4.2 监控措施:
4.3 效果评估:
五、合同费用管理
5.1 支出预算:
•资金来源:
•预算金额: ### 5.2 支付方式:
•阶段性支付:
•最终支付:
六、合同风险管理
6.1 风险识别:
6.2 风险评估:
6.3 风险应对:
七、合同变更管理
7.1 变更申请:
7.2 变更审批:
7.3 变更执行:
八、合同验收与结算
8.1 验收标准:
8.2 验收流程:
8.3 结算方式:
九、合同总结与评价
9.1 项目成果:
9.2 合同履行情况评价:
9.3 合同结案:
以上为公路工程合同管理用表(B表)样表,详细记录了合同的基本信息、工期计划、履行进度、质量、费用、风险、变更、验收与结算等方面的内容,以及对合同的总结与评价。

公路工程概预算

公路工程概预算

第七章公路工程概预算●§7-1 概 述●§7-2 概预算的作用与文件组成 ●§7-3 概预算费用计算●§7-4 概预算文件的编制●§7-5 预算实例§7-1 概 述一、基本建设工程与投资(一)投资及其作用1.投资:指为实现某一特定的目的而将其能支配的资源投入到社会再生产过程中的一种社会实践活动,称投资。

(一)投资及其作用2.作用(1)通过投资建立交通运输通道。

(2)为发展经济和提高人民生活提供最直接的物质条件。

3. 要求:对基本建设投资应严格控制和科学管理。

(国家、建设单位、施工单位)(二)投资管理控制的机构1.国家:宏观控制(按基本建设程序)。

——计划部门代表国家根据可行性研究报告审批的意见和设计概算控制投资总额。

2. 项目申报单位及建设单位:依可行性研究、概算、预算编制标底。

组织招标、确定施工单位、委托监理单位。

委托监理工程师对工程费用严格监理以控制工程费用。

(三)投资控制的任务:1.确定投资额的计划值:投资额在量上的参考值,又目标值,是投资控制的关键。

2.实际投资量会围绕计划值产生波动。

3.应控制使波动最小。

二、概预算制度的形成与发展 从事后算帐到事前算帐。

三 、公路工程概预算的分类:● 1 两阶段设计:初步设计阶段:设计概算; 施工图设计阶段:施工图预算。

● 2 三阶段设计:初步设计阶段:设计概算; 技术设计阶段:修正概算; 施工图设计阶段:施工图预算。

● 3 基建全过程:各类的投资额测算文件。

四、各类的投资额测算体系1.投资估算:(在申报项目时编制)(1)投资额估算:指在投资前期(规划、项目建议书、可行性研究报告)阶段,建设单位向国家申请拟建项目或国家对拟建项目进行决策时确定项目在规划、项目建议书、可行性研究报告等不同阶段的相应投资总额而编制的经济文件。

四、各类的投资额测算体系1.投资估算:(2)作用:①是国家决定项目是否继续进行研究的依据。

公路工程造价案例分析案例

公路工程造价案例分析案例

案例24用测时法进行人工挖基坑土方定额的测定,现场测定情况如下表。

假定基坑体积为75 m3,清理整修坑底、坑壁面积为36 m2,运土体积为回填后多余的土体,体积为32 m3,不考虑运土便道。

据经验,估计非工作耗时(指准备工作时间、合理中断和休息及结束整理时间)占定额时间的15%。

问题:请用上述资料计算人工挖基坑土方的劳动定额,定额单位取10 m3。

工作内容为:人工挖、装基坑土方并运出坑外,20m内弃土,清理坑底、坑壁。

参考答案:加权平均法是工人人数乘以耗时再相加得到总的耗时,然后再除以总共完成的工程量得到基本时间耗时;而算术平均法是用工人人数乘以耗时,然后除以相应完成的工程量算出每立方米耗时,最后再进行平均。

(1)按加权平均的方法计算。

①计算挖土出坑的定额时间。

挖土出坑基本时间耗时:()()37446+11258+6262+836827+24.1+13.525.2=116.659min/m ⨯⨯⨯⨯÷+挖土出坑定额时间耗时:3116.659(115%)137.246min/m ÷-= (非工作耗时占定额时间的15%)②计算清理整修坑底坑壁的定额时间。

清理整修坑底、坑壁基本时间耗时:2(725526628420)(35253015)=5.267min/m ⨯+⨯+⨯+⨯÷+++ 清理整修坑底、坑壁定额时间耗时:25.267(115%) 6.196min/m ÷-= ③计算的手推车运土的定额时间。

手推车运土基本时间耗时:3++++++=⨯⨯⨯⨯÷(7110812061214128)(19.825.918.713.4)38.149min/m手推车运土定额时间耗时:()338.1491-15%=44.881min/m ÷ ④计算挖基坑土方的劳动定额。

基坑体积为75 m 3,清理整修坑底、坑壁面积为36 m 2,运土体积为为32 m 3 挖基坑定额时间:137.24675+6.19636+44.8813211952.698min ⨯⨯⨯=挖基坑的劳动定额:311952.6986087510 3.320/10m ÷÷÷⨯=工日 (要计量的为基坑的体积,工程量为75 m 3,清理、运土等为挖基坑的附属工作,劳动定额定额单位为10 m 3)(2)按算术平均的方法计算。
