截洪沟施工方案
截洪沟工程施工施工方案

填埋库区截洪沟工程施工方案第一章工程概况一、工程一般情况重庆市黔江一般工业固废填埋场一期工程(一标段)位于重庆市黔江区正阳工业园区青杠片区青龙嘴东,由于本工程填埋场地库区面积较大,库区堆体高度大于周边道路后库区汇水亮较大,因此建设永久性环库截水沟。
本工程永久性截水沟设计标准按五十年一遇山区防洪标准设计,按一百年一遇标准进行校核,截洪沟最大横断面B=1.6m,H=1.8m,直角梯形断面.库区截洪沟全长1426.79m,共9种类型,各类型规格样式及工程量详附图;沟底和沟壁M15水泥砂浆块石砌筑,沟底底板垫层为100厚C15混凝土,底板基础以粘土夹碎石为持力层;沿截洪沟始点(A/A‘点)分别向两端终点(T点、U‘点)每隔20m和地质情况变化设置变形缝(缝宽2cm),缝内用沥青麻絮填塞,表面采用聚硫密封胶封堵(厚3cm);截洪沟斜面一侧沟壁每隔2m设置一个泄水孔.二、沿线地形、气候、水文地质条件1、地形地貌:生填埋场地处青龙嘴东沟谷中,为沟谷口狭窄、谷库区开阔的“瓢状地形”。
总体地势西高东低地势。
坡面较完整, 植被好,松散覆盖层厚.2、地质条件:根据施工图对地质资料描述,场地地层从上至下依次为:第①层:表层耕植土.第②层:粉质粘土,黄褐色,呈可塑~硬塑状,主要由黏土矿物组成.第③层:黏土夹碎石土,灰褐色,主要由页岩碎块石及粘性土组成,f ak=140KPa.第④层:强风化页岩,呈碎块状,碎粒状、岩质软,f ak=150KPa。
第⑤层:中风化页岩,芯多呈碎块状,薄饼状、短柱状、柱状,f ak=1566KPa.3、其他施工条件:经现场勘察,该项目的施工用水采用收集山水,根据山势可修建多个临时施工蓄水池,采用水管(高处)和水泵(低处)抽至施工现场,必须要做好水质的沉淀,以满足施工用水质量要求。
施工用电方面,采用一台功率为25KW发电机随施工点迁移。
施工现场现有施工便道可直接到达施工现场.三、主要工程项目规模及数量第二章编制依据一、编制依据1、重庆市黔江一般工业固废填埋场一期工程(一标段)招标文件、投标文件、施工图及施工组织设计。
截洪沟土石方专项施工方案

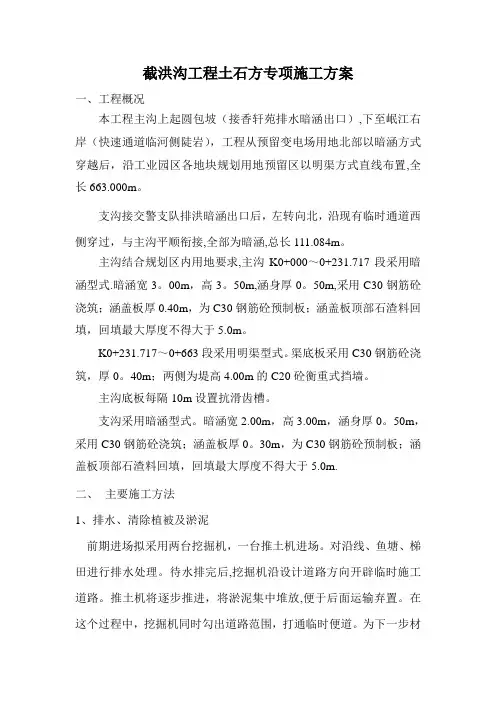

截洪沟工程土石方专项施工方案一、工程概况本工程主沟上起圆包坡(接香轩苑排水暗涵出口),下至岷江右岸(快速通道临河侧陡岩),工程从预留变电场用地北部以暗涵方式穿越后,沿工业园区各地块规划用地预留区以明渠方式直线布置,全长663.000m。
支沟接交警支队排洪暗涵出口后,左转向北,沿现有临时通道西侧穿过,与主沟平顺衔接,全部为暗涵,总长111.084m。
主沟结合规划区内用地要求,主沟K0+000~0+231.717段采用暗涵型式.暗涵宽3。
00m,高3。
50m,涵身厚0。
50m,采用C30钢筋砼浇筑;涵盖板厚0.40m,为C30钢筋砼预制板;涵盖板顶部石渣料回填,回填最大厚度不得大于5.0m。
K0+231.717~0+663段采用明渠型式。
渠底板采用C30钢筋砼浇筑,厚0。
40m;两侧为堤高4.00m的C20砼衡重式挡墙。
主沟底板每隔10m设置抗滑齿槽。
支沟采用暗涵型式。
暗涵宽2.00m,高3.00m,涵身厚0。
50m,采用C30钢筋砼浇筑;涵盖板厚0。
30m,为C30钢筋砼预制板;涵盖板顶部石渣料回填,回填最大厚度不得大于5.0m.二、主要施工方法1、排水、清除植被及淤泥前期进场拟采用两台挖掘机,一台推土机进场。
对沿线、鱼塘、梯田进行排水处理。
待水排完后,挖掘机沿设计道路方向开辟临时施工道路。
推土机将逐步推进,将淤泥集中堆放,便于后面运输弃置。
在这个过程中,挖掘机同时勾出道路范围,打通临时便道。
为下一步材料运送、借土回填和淤泥弃置作好充分准备。
2、土石方由于该截洪沟填方占主要土石方工程量,截洪沟、排水等位于路面以下.截洪沟土石方的首要任务是保证截洪沟排水工程的顺利实施.为此按三部分实施。
⑴根据本截洪沟工程特点,本工程土石方开挖采用横挖法进行施工,在开挖前,要确保各项准备工作落到实处,内容包括复查施工组织设计,核实调整土方调运图表,施工现场清理、施工放样、临时排水设施,施工机械的准备,环保措施的落实,安全措施的落实等.⑵施工顺序根据截洪沟放样测放的开挖范围线和各桩(点)位应开挖的深度进行土石方开挖。
截洪沟施工方案范文

截洪沟施工方案范文一、项目概况近年来,气候变化带来了频繁的极端天气,如暴雨、洪水等,给人民群众的生命和财产安全造成了巨大威胁。
为了有效地减少洪水对人民群众的危害,本项目拟建设一条截洪沟,以快速引导洪水流入主干河道,并采取相应的水利措施进行管理,以确保人民群众的安全。
二、项目目标1.建设一条截洪沟,能够迅速引导洪水流入主干河道,减少洪水对人民群众的危害。
2.提高沟道的排水能力,确保洪水能够顺利通过,不造成二次灾害。
3.对沟道进行科学管理,定期清理和维修,保持良好的工作状态。
三、施工步骤1.前期准备(1)确定截洪沟的位置和长度,并进行测量和勘察,制定详细的设计方案。
(2)根据设计方案,采购所需的施工材料和设备,并统一调配到施工现场。
(3)组织人员进行技术培训,确保施工人员具备相应的专业知识和技能。
(4)组织开展安全教育和培训,确保施工过程中的安全。
2.施工准备(1)清理施工现场,确保施工区域的平整和整洁。
(2)安装标志牌和警示牌,提醒施工区域的人员注意安全。
(3)按照设计方案进行地面开挖和清理,确保施工区域的通畅。
(4)根据设计方案,进行截洪沟的土方开挖,确保沟道的畅通。
3.施工操作(1)按照设计方案进行截洪沟的基础工程施工,包括基础填筑和加固工作。
(2)根据设计方案进行截洪沟的壁面施工,确保沟道的稳定和牢固。
(3)根据设计方案进行截洪沟的顶板施工,确保沟道的完整和密封。
(4)安装截洪沟的排水设备和防汛设施,确保沟道的排水能力和安全性。
4.施工完成(1)对截洪沟进行验收和检验,确保施工质量符合标准要求。
(2)进行截洪沟的试运行和调试,确保沟道的正常工作和功能。
(3)对施工过程中的安全情况进行总结和评估,做好文档备案。
四、施工注意事项1.施工过程中,要严格按照设计方案进行施工,不得随意更改施工内容和方法。
2.施工过程中,要严格按照施工图纸执行,确保施工质量符合标准要求。
3.施工过程中,要注重安全防范,采取相应的安全措施,确保施工人员的安全。
截洪沟施工方案

截洪沟施工技术方案一、施工方案一、截洪沟施工前先请测量组放样,打出灰线,确信标高、排水方向、开挖宽深。
各类类型的水沟彼此衔接及与其它构造物衔接时,能够依照沟底标高及地形情形适当调整尺寸,但沟底坡度不得小于%,特殊地段纵坡不小于%,沟深不小于米。
二、从截洪沟开挖出多余的土石应及时清理或废弃。
开挖时要进行拉线操纵开挖面,避免超挖和少挖,超挖时要补上。
3、截洪沟采纳人工开挖成型。
4、截洪沟采纳#砂浆挤浆法砌筑片石。
二、浆砌片石的施工1.在截洪沟开挖前必需请监理工程师检查签认后才能进行浆砌片石的施工。
2.所用片石必需符合标准要求,片石中间厚度大于15CM,用做面石时尽可能采纳较大的片石。
所用甲供材料不得自行采购,所用水泥是号的一般硅酸盐水泥。
水泥应符合现行国标准,并附有制造厂的水泥品质实验报告等证明文件。
水泥进场后,应按其品种、强度、证明文件和出厂时刻等情形分批进行取样验收。
袋装水泥在运输和贮存时应避免受潮,堆垛高度不宜超过10袋,假设水泥受潮或堆积超过3个月,应从头取样查验,并按监理批准的复验结果利用。
砂浆的拌制必需严格依照配合比用砂浆搅拌机拌制,在运输进程或贮存器中发生离析、泌水的砂浆,砌筑前应从头拌和;已经凝固的砂浆不得利用,必需做废弃处置。
4.砌筑应按测量技术交底来放样并挂线,严格挂线施工;新砌圬工完成10~12小时后就必需洒水养护,养护时刻在7天以上,最初3天,白天至少隔3小时洒水一次,夜间一次,3天后,每日夜至少洒水3次。
5.截洪沟位于较陡地段时,施工应采取支护方法,如有必要时必需搭设脚手架,片石砂浆的输送时,下方不得有人。
三、雨季施工要求1.把握本地气象资料,与本地气象部门联系,按期取得天气转变资料,把握年、月、旬降雨趋势的天气预报,尤其是近期预报的降雨时刻和雨量,以便安排施工。
2.拌和场应搭设雨棚,砂石料在那个时期含水量转变较大,需要常常测定,和时调整拌和时的加水量。
雨季空气潮湿,水泥库存要注意期限,避免漏雨和受潮。
截洪沟工程施工方案

截洪沟工程施工方案一、总体概述截洪沟工程是在河流附近地区设立截洪沟,能够在洪水来临时将水从河流引入截洪沟中,减轻河流水位,减少洪灾损失。
本工程施工方案是为了合理利用地形条件,构筑坚固的墙体和其他设施,确保截洪沟工程的可靠性和安全性。
二、施工前准备1. 编制工程施工方案并报审。
由工程设计单位根据实际情况编制工程施工方案,并经相关部门审批通过后,方可施工。
2. 选址和测量。
根据工程设计要求,在符合法律法规和环境保护要求的前提下,选择合适的截洪沟位置,并进行精确的测量。
3. 确定施工人员和设备。
招募并培训合格的施工人员,准备好所需的机械设备和工具。
4. 采购材料。
采购符合质量标准的施工材料。
三、施工工艺1. 清理现场。
清理施工现场,使其符合施工要求,确保施工安全和施工质量。
2. 挖掘基坑。
根据设计要求,在截洪沟位置开挖基坑,保证基坑深度和宽度符合设计要求。
3. 筑堤。
选择坚固的地基,根据设计要求筑堤,确保筑堤的高度和强度满足设计要求。
4. 安装边坡支护网。
在堤坡陡峭的部位,安装边坡支护网,防止坡面发生塌方。
5. 安装排水设施。
根据设计要求,在截洪沟位置安装排水设施,确保在洪水来临时能够及时将水引入截洪沟中。
6. 完善配套设施。
根据实际需要,完善配套设施,包括护坡、防护栏杆、闸门等。
7. 检验验收。
完成截洪沟工程后,进行施工质量检验和验收,保证工程质量合格。
四、安全和环保措施1. 施工人员安全培训。
施工前,对施工人员进行安全培训,确保施工人员具备丰富的施工经验和严格的施工操作规程。
2. 定期检查设备。
定期检查施工设备,确保设备正常运行,保证施工安全和施工质量。
3. 安全防护设施。
在施工现场设置完善的安全防护设施,包括安全围栏、标识、警示牌等。
4. 施工噪声控制。
合理控制施工噪声,减少对周边环境的影响。
5. 环境保护措施。
在施工过程中,严格执行环境保护规定,做好环境保护工作,减少对周边环境的影响。
五、施工期望完成时间表1. 清理现场:2天2. 挖掘基坑:5天3. 筑堤:10天4. 安装边坡支护网:3天5. 安装排水设施:7天6. 完善配套设施:4天7. 检验验收:2天六、施工方案预算1. 人工费用:100,000元2. 设备费用:50,000元3. 材料费用:200,000元4. 其他费用:20,000元总计:370,000元七、施工后维护1. 定期检查。
包头截洪沟工程施工方案

一、工程概况1. 工程名称:包头市截洪沟工程2. 工程地点:包头市市区3. 工程规模:本工程截洪沟总长度约为20公里,设计流量为100年一遇。
4. 工程主要内容:截洪沟新建、改造及附属设施建设。
二、施工组织设计1. 施工组织原则(1)确保工程质量和安全;(2)合理组织施工,提高施工效率;(3)节约资源,降低工程成本;(4)加强环境保护,减少施工对环境的影响。
2. 施工组织机构(1)成立项目经理部,负责工程全面管理工作;(2)设立工程技术部、质量安全部、物资设备部、财务部等部门,分别负责工程技术、质量安全、物资设备、财务管理等工作。
3. 施工进度安排(1)施工准备阶段:1个月;(2)主体工程阶段:6个月;(3)附属设施建设阶段:3个月;(4)工程验收阶段:1个月。
三、施工工艺及方法1. 施工工艺(1)开挖截洪沟:采用人工开挖与机械开挖相结合的方式进行,确保沟底平整、沟壁垂直。
(2)基础处理:根据地质情况,采用天然砂石、碎石等材料进行基础处理,确保基础稳定。
(3)砌筑截洪沟:采用预制混凝土构件砌筑,确保砌体质量。
(4)防渗处理:采用防水混凝土、防水砂浆等材料进行防渗处理,确保截洪沟的防渗性能。
(5)附属设施建设:包括排水口、检查井、雨水口等设施的建设。
2. 施工方法(1)开挖截洪沟:采用人工开挖与机械开挖相结合的方式进行,人工开挖用于沟底及沟壁的初步处理,机械开挖用于沟底及沟壁的深度开挖。
(2)基础处理:根据地质情况,采用天然砂石、碎石等材料进行基础处理,人工铺设,压实。
(3)砌筑截洪沟:采用预制混凝土构件砌筑,确保砌体质量。
砌筑前,先进行构件的验收,确保构件质量合格。
(4)防渗处理:采用防水混凝土、防水砂浆等材料进行防渗处理,施工过程中严格控制施工质量。
(5)附属设施建设:根据设计要求,进行排水口、检查井、雨水口等设施的建设,确保设施质量。
四、质量控制与安全管理1. 质量控制(1)严格执行国家、行业及地方有关施工规范和标准;(2)加强施工过程中的质量检查,确保施工质量;(3)对原材料、半成品、成品进行严格检验,确保质量合格。
截洪沟土石方专项施工方案

截洪沟土石方专项施工方案一、引言截洪沟是防洪工程中常见的一种重要措施,通过合理规划、设计和施工,可以有效地减轻洪水造成的损失。
土石方工程在截洪沟的建设中起着至关重要的作用。
本文将介绍截洪沟土石方专项施工方案,包括工程概况、施工单位、施工要求、施工工艺和安全措施。
二、工程概况截洪沟位于XX地区的XX河流域,总长度为XX公里,被划分为A段、B段和C段。
本次土石方施工任务涉及到C段的修建,总长度为XX公里。
工程的主要目标是增加洪水流量的承载能力,保护周边农田和居民的生命财产安全。
三、施工单位本次截洪沟土石方施工由XX施工单位负责。
该单位具备丰富的施工经验和专业技术,拥有一支高素质的工程施工队伍。
四、施工要求4.1 土石方工程的施工应符合相关工程规范和标准,确保施工质量。
4.2 施工过程中,应严格按照设计要求进行,不得随意变动地质环境和水位条件。
4.3 施工期间,应建立健全的施工组织和管理体系,确保施工进度和质量。
4.4 施工中产生的废弃物和余土应及时清理,保持施工现场的清洁和整洁。
4.5 施工过程中,应加强与环境保护部门的沟通,确保施工不对周边生态环境造成损害。
五、施工工艺5.1 依据设计图纸和规范要求,进行施工测量和标定。
5.2 清理施工场地,清除杂草和垃圾,确保施工面精细平整。
5.3 按照土石方计算书的要求,合理安排挖土和填土工序,确保工程质量。
5.4 施工过程中,应按照土方开挖、运土和回填的顺序进行,保证整个工程的稳定性。
5.5 土方开挖工序中,应尽量避免对周边建筑和道路的影响,确保安全施工。
5.6 填土工序中,应严格控制土石的含水率和压实度,确保填土的固结性和稳定性。
六、安全措施6.1 施工现场应设置明显的警示标志,确保施工人员的安全。
6.2 工程施工过程中,应设立专门的安全监控人员,及时发现和解决安全隐患。
6.3 施工人员应做好个人防护工作,佩戴好安全帽、手套和安全鞋。
6.4 挖土工序中,严禁超负荷挖掘和深度挖掘,以确保工程的稳定性。
截洪沟施工方案与技术措施

截洪沟施工方案与技术措施截洪沟工程包括临时截洪沟和永久截洪沟工程。
1、临时截洪沟工程临时截洪沟采用砖砌盖板结构。
临时截洪沟在施工期间作为排水沟,工程完工后,根据垃圾填埋的进度,逐渐变为垃圾填埋的锚固沟。
1)、挖基施工时用人工挖沟清基。
由于本工程工期紧,在锚固沟防渗膜施工完成后进行,故需形成流水作业,即在基槽开挖完成一段后立刻着手沟体施工,初步拟订按照相临两个沉降缝之间的基槽作为一个工作段,基槽开挖应超前沟体施工2-3m,留出足够的工作面,以免挖基和沟体施工相互干扰。
①测量放线用全站仪、经纬仪等放好截洪沟设计轴线、基槽宽度线等,并用白石灰线标明,并随工程进展情况,及时检查,增补各类桩点。
a.开挖中心线及施工控制桩的测设根据截洪沟的起止点和各转折点,测设基础的挖土中心线,每20m测设一点。
中心线的投点容差为±10mm。
量距的往返相对闭合差不得大于1/2000。
截洪沟中线定出以后,就可以根据中线位置和槽口开挖宽度,在地面上洒灰线标明开挖边界。
由于中线桩在施工中要被挖掉,为了便于恢复中线和附属构筑物的位置,应在不受施工干扰、易于保存桩位的地方,测设施工控制桩。
中线控制桩测设在主点中心线的延长线上。
边线控制桩则测设在中线的垂直线上。
控制桩采用大木桩,钉好后必须采取适当保护措施。
b.确定开挖边线,钉立边桩按照设计基槽宽度计算出两侧边桩与中心桩的水平距离,施测时在中心桩处用经纬仪测出横断面位置,在断面方向上用皮尺量定两侧边线距离并各钉立一个边桩。
相邻断面同侧边桩的联线,即为开挖边线,用石灰放出灰线,作开挖的界限。
c.龙门板的测设在每隔10m或20m槽口设置一个龙门板。
作为施工中控制中线和位置,掌握设计高程的标志。
龙门板的必须稳定、牢固,其顶面保持水平。
用全站仪或经纬仪将中心线位置设置到龙门板上,钉上中心钉,以中心钉为准,放出开挖边线、沟底边线及混凝土垫层基础边线。
②开挖挖沟槽的土应堆放在沟的一侧,且土堆底边与沟边应保持一定距离。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项目施工技术方案/作业指导书报审表表号:编号:本表由承包商填报,一式4份,自存2份,业主、监理部各存1份。
截洪沟施工方案编号:工程名称:项目编制单位:河南省安装集团有限责任公司编写:日期:河南省安装集团有限责任公司审批表目录1、编制依据1、招标文件及技术协议2、根据建设单位提供的场地施工图。
3、《建筑地面工程施工质量验收规范》GB50209-20024、《建筑工程质量验收统一标准》GB50300-20015、工程测量规范GB50026-936、土方与爆破工程施工与验收规范GBJ201-837、地基与基础工程施工及验收规范GBJ202-838、建筑地基处理技术规范JGJ79-91(98年版)9、建筑施工安全检查标准JGJ59-9910、建设工程施工现场供用电安全规范GB50194-9312、《建筑地基基础工程施工质量验收规范》GB20202-200213、本工程施工组织是依据《建筑施工组织设计编制大纲》的规定要求结合本工程的具体特点和国家现行施工规范及验收规范进行编制。
14、国家基本建设方针、政策、法令与法规。
15、国家现行相关规范、强制性标准、四新技术、防火、防爆、环境保护及职业健康标准。
16、根据拟建工程现场踏勘情况及类似工程经验。
2、工程概况2.1工程概况及特点:2.1.1工程名称:2.1.2工程地点:2.1.3招标人:2.1.4工程内容:截洪沟工程施工,包括:土方开挖、防洪堤坝施工2.1.5工程特点:场区地表高程2956~3014m,地形起伏大处在丘陵南麓平缓坡地上,地势北高南低,附近无河流影响,无内涝影响。
但站址北侧的丘陵区汇流面积较大,雨季丘陵区汇流形成的小流域洪水会影响站址,可见宽3~4m,深0.5~1m左右的冲刷痕迹,并经涵洞向南穿过国道。
站址需采取必要的截排洪设施,在站区东、北两侧设置截洪沟,将汇水截除后向南经涵洞穿过G315国道后散排。
2.2主要工程量2.2.1截洪沟的基槽土方开挖,约为5.8万立方米(暂定)。
2.2.2防洪堤坝的施工。
2.3施工重点:本工程槽开挖多为砂砾土,应做好放坡坡度控制,防止塌方;根据水的流向控制坡度,利于泄洪;做好截洪沟与G315国道下方涵洞的连接。
3、施工准备及应具备的条件3.1施工准备3.1.1 施工设计图纸到现场,并经过与现场核对,可以满足施工要求。
3.1.2 技术人员熟读图纸,对施工范围和工作量进行了解,并到现场进行摸底,对照图纸、说明及规范与专业人员沟通,,安排好施工流程。
3.1.3审批的方案实施前向班组施工人员进行质量、安全、技术交底说明。
3.1.4开工前组织参加的施工人员认真学习图纸、施工组织设计和有关技术文件,掌握工程技术要求和质量标准。
3.1.5 测量、计量器具及仪表检验合格,并在有效期内。
3.1.6施工机械设备进场,并对其进行功能检查,能达到施工要求。
3.2 应具备的条件3.2.1施工现场平面布置应满足施工程序要求。
3.2.2 测量专业在基础相对固定处清楚准确标明横向、纵向中心点和标高点。
4、主要施工机械、测量设备及工器具4.1 主要施工机械4.2主要测量设备5、人力资源计划6、施工进度计划详见中广核德令哈50MW光热发电示范项目场平2#标段工程总体施工组织设计施工进度计划,细化至分项工程或工序,明确工日天数,包括与之相关的节点要求。
7、施工主要流程施工准备→测量定位放线→基坑(槽)开挖→防洪堤坝施工→清基验槽8、施工方法8.1施工准备:8.1.1选择强有力的,技术力量雄厚的班组进行施工;8.1.2施工前先对班组进行技术交底和安全交底;8.2测量定位放线;8.2.1按照截洪沟图的坐标位置进行测量放线,并作好控制点;8.2.2高程控制在施工现场设置固定测点。
根据设计指定的水准点,在开挖区域内布设三至五个临时水准点,临时水准点读数的闭合差必须符合二等水准的精度要求;8.3基坑(槽)开挖:8.3.1开挖方式:采取自上而下的开挖方式,在开挖时严格按要求放坡,控制好边坡坡面平整度,严禁超挖,欠挖,保证基坑(槽)开挖达到设计施工要求。
8.3.2防洪堤坝施工:因本工程是沟槽施工,土石方不外运,开挖后的土方就近在沟道的顶部靠近厂区侧叠成防洪堤坝,堤坝高度超过3m时,应做成梯形,土体压实系数不小于0.93。
8.3.3施工排水:开挖时若遇暴雨天气,必须沿基坑(槽)边开挖一条300*300的排水沟,排在集水坑内,采用水泵统一抽出基坑(槽)。
排水沟和集水坑的位置必须在截洪沟两米以外,避免对开挖完成的基槽造成破坏。
8.3.4施工前对地下是否有有电缆等其他基础设施予以确定,若有施工过程中严禁破坏并采取保护措施。
9、质量控制和质检计划9.1质量目标截洪沟沟内尺寸、沟底流水面坡度、堤坝土方压实度及尺寸等符合设计及规范要求;9.2质量标准见相关施工规范及质量验收标准。
9.4质量控制措施9.4.1质量控制体系9.4.1.1 严格遵守公司制定的质量保证体系。
9.4.1.2 施工管理严格执行三不准施工制度,没有技术措施不准施工、有技术措施未交底不准施工,虽进行技术交底但被交底人对技术措施内容不清楚不准施工。
9.4.1.3 质量管理实行严检制度,即操作者进行自检,工序间进行交接检,质量检查人员进行专检。
9.4.1.4 质量管理实行预控为主,施工程序进行质量动态的跟踪检查监督,上一程序完成,进行程序质量的静态检查,合格后转入下一工序施工,对影响质量的因素实行严格预控9.4.2人员素质9.4.2.1有计划的对施工人员进行针对性培训,提高施工人员素质,合格后才能上岗操作,特殊工种持证上岗。
9.4.2.2组织全体施工人员认真学习图纸、施工组织设计和有关技术文件,掌握工程技术要求和质量标准。
9.4.3技术交底开工前对施工人员进行详细的技术交底,并在交底过程中进行探讨,发现问题及时进行修改。
9.4.4计量工具9.4.4.1 测量调整可使用C类测量工具,记录数据必须使用A、B类测量工具。
9.4.4.2 建立测量器具台帐,不准使用未经计量或超周期的测量设备。
9.4.4.3 对测量器具校验进行有效的控制和管理,确保安装工期内的器具检验计划在有效期内。
9.4.4.4 组织施工人员学习掌握各种测量仪器的正确使用方法。
9.4.5现场施工监督9.4.5.1 监督施工人员严格按设计及技术要求施工。
9.4.5.2 对于设备材料不合格/缺陷问题、施工中的不符合项等问题,严格执行公司相关程序,并做详细记录。
9.4.5.3 严格要求质量监督员熟悉施工程序、安装规程规范要求,日常巡检及时发现和纠正施工中的不符合项。
9.4.6施工机械设备选用配备性能良好、操作稳定的施工机械设备。
9.4.7 加强对尺寸及标高的控制,同时对挖方边坡加强观察,防止塌方。
9.5质量通病及控制措施9.5.1 基准点及基准线偏移施工过程中经常复测基准线的准确性,把此项工作当作为次开始工作前的必备工作内容。
工作完成交付最终验收前的自检,要求测量专业的人员重新复核基准点及基准线。
9.5.3工程质量实行“工序质量”控制管理方法。
对主要工序实行施工技术员事先技术交底;“现场看工”质量跟踪控制,质检员对“工序质量”过程检查,做到以工程质量保证工序质量,以工序质量保证产量;9.5.4切实加强施工质量管理,强化职工的质量意识教育,遵守施工职业道德;9.5.5认真履行“四定三检”制,形成完整的质量保证体系;9.5.6严格按照国家现有的施工规范、规程、质量验评标准进行施工,积极开展施工质量竞赛,推行优质优价的奖励办法,形成一种谁先进,谁好汉,总结评比看一看的比、学、赶、帮、超的良好风气;9.5.7做好隐蔽工程验收工作,并提前将隐蔽工程验收申报单送达监理部门或建设单位,经相关部门验收合格后方可施工下道工序;9.5.8认真做好施工技术交底工作,并对整个工程施工进行跟踪检查、督促。
10、职业健康安全与环境控制10.1安全施工目标本项工程施工目标定为优良,做到杜绝发生人员伤害事故、设备损坏事故,并严格控制一般事故,作到“零”事故。
10.2文明施工目标杜绝违章,保护环境。
A、减少废弃物与减少资源耗损;B、降低或消除污染物和噪声的排放;C、遵守操作规程,按规程作业。
D、在施工、使用与处置等过程中所造成的环境污染减至最低E、提升作业人员与施工环境的认知度。
10.3安全管理网络图10.4.4危险点提示:基坑(槽)较深,有坠物伤人隐患;10.4.5坡顶设置警界线,除运料通道外,其它部位禁止通行。
10.5文明施工,杜绝违反安全操作的行为和野蛮施工,保持良好的施工环境。
10.6环境保护措施10.6.1施工现场道路、通道必须保持畅通,不允许材料、设备堵塞道路与通道。
10.6.2施工现场禁止大小便,严禁吸烟。
禁止无关人员进入施工现场。
10.6.3每天的施工余料要统一回收,并堆放整齐。
10.6.4每天下班之前必须把现场清理打扫干净,不留死角。
10.6.5所有的废料不能乱丢,要统一回收到分类垃圾池。
10.6.6每个施工人员都来监督、做好环境保护,增强环境保护意识。
10.7出现危险/紧急情况时的应急措施。
10.7.1当出现危险情况或紧急情况时时,作业人员首先保持冷静,立即判断施工发生的危险情况或紧急情况,作好应急准备。
10.7.2作出正确判断后必须采取必要的相应的救援措施,组织报警、抢救、采取急救措施。
10.7.3应对发生的危险情况或紧急情况时,在第一时间采取相应的控制措施,如及时灭火、正确救助被伤害人员、切断危险情况发生源等。
10.7.4如发生不能及时控制的危险情况或紧急时,作业人员必须迅速向没有被封闭和受到损坏的通道或爬梯撤离事故现场。
10.7.5如果发生有毒有害事故,在空气中呼吸到不良气体应立即用衣袖或口罩掩住口鼻和感觉到皮肤有不适感觉,应立即尽快撤离有毒有害区域。
10.8上述控制不能满足要求时的安全专项控制计划:10.8.1当发现危险情况或紧急情况时,一方面进行现场救助,同时尽快向附近人员和上级领导和安全部门进行报警。
排洪沟施工组织设计10.8.2附近人员应积极协助进行救助,接警领导和安全人员必须立即到现场及时掌握危险情况,组织指挥并根据危险情况启动应急预案。
10.8.3根据应急启动程序,保卫、安全科、施工科机械、物资、医务做好应急准备,并及时到现场,履行本部门的职责。
10.8.4如发生重大危险或以造成重大后果,必须按事故上报程序在规定时间内向上级汇报。
页脚内容重大危险源清单及控制措施页脚内容页脚内容页脚内容重要环境因素清单及控制措施页脚内容页脚内容页脚内容。
