热力管道施工方案

合集下载

热力管道施工方案

热力管道施工方案

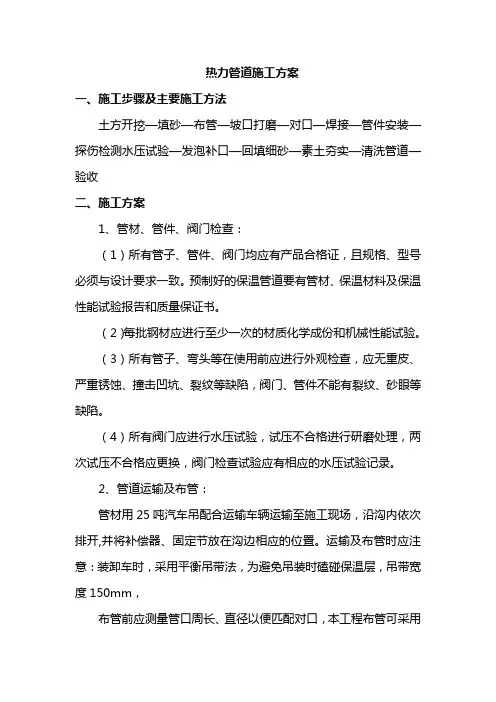

热力管道施工方案一、施工步骤及主要施工方法土方开挖—填砂—布管—坡口打磨—对口—焊接—管件安装—探伤检测水压试验—发泡补口—回填细砂—素土夯实—清洗管道—验收二、施工方案1、管材、管件、阀门检查:(1)所有管子、管件、阀门均应有产品合格证,且规格、型号必须与设计要求一致。

预制好的保温管道要有管材、保温材料及保温性能试验报告和质量保证书。

(2)每批钢材应进行至少一次的材质化学成份和机械性能试验。

(3)所有管子、弯头等在使用前应进行外观检查,应无重皮、严重锈蚀、撞击凹坑、裂纹等缺陷,阀门、管件不能有裂纹、砂眼等缺陷。

(4)所有阀门应进行水压试验,试压不合格进行研磨处理,两次试压不合格应更换,阀门检查试验应有相应的水压试验记录。

2、管道运输及布管:管材用25吨汽车吊配合运输车辆运输至施工现场,沿沟内依次排开,并将补偿器、固定节放在沟边相应的位置。

运输及布管时应注意:装卸车时,采用平衡吊带法,为避免吊装时磕碰保温层,吊带宽度150mm,布管前应测量管口周长、直径以便匹配对口,本工程布管可采用沿沟槽依次布管,即将管材沿沟槽内一字排开,一次吊装就位。

管与管间距由管的保温外皮与相邻管保温外皮净空尺寸不得小250mm。

各种管件按图纸中所注位置对应摆放,过路地段不能一字排管时可集中存放再二次倒运。

保温管进入现场后应分类堆放,管端应用罩封好以防止杂物进入管内。

保温管放置硬地时,管两端用尼龙土袋垫离地面,以保护保温层不被破坏。

保温管堆高不宜超过2 米。

3、管道安装前的准备工作:(1)管子下沟前,应将沟内杂物清理干净,管内有杂物必须清除干净。

(2)排水,沟槽遇雨季或有地下水情况下,应有降、排水措施,可采用明沟集水井或人工降低地下水位,采用明排水方法为沿沟槽每50m 设一集水井,井径0.5m 井底比槽底深0.5m,井内稳4″潜水泵,集水井之间沿沟槽一侧作排水沟,排水沟为0.3×0.3 米,并以3‰坡度坡向集水井,沟槽内水应排入指定地点,排水时排水口应做滤网,防止堵塞排水管道。

热力管道安装施工方案及方法

热力管道安装施工方案及方法

热力管道安装施工方案及方法一、前期准备工作1.了解相关法规:熟悉并了解国家、地方相关的工程建设规范、安全规范以及热力管道设计标准。

2.确定工程方案:根据实际情况,确定热力管道的布置方案、管道材质和尺寸等。

3.勘察和测量:对工程场地进行勘察和测量,确定地面条件、地形地貌和地下设施管线等情况。

4.采购和筹备:按照设计要求,采购所需的材料和设备,并做好施工人员的组织和培训。

二、施工方案1.固定管道路线:根据设计方案,确定热力管道的路线,并进行地面标记,便于后续施工操作。

2.准备设备和材料:根据施工需要,准备好各种设备和材料,例如管道、阀门、焊接设备、焊材等。

3.管道安装:按照设计要求,对地面进行挖掘,铺设管道,并进行固定。

4.管道连接:采用钢管焊接或法兰连接等方式,对管道进行连接,并使用试压试验其连接的质量。

5.安装支架:根据需要,在管道的中间或连接点等位置进行支架的安装,以确保管道的稳定性。

6.防腐处理:对焊接部位和管道表面进行防腐处理,以延长管道的使用寿命和防止腐蚀。

7.清洗和检测:对已安装完毕的管道进行清洗和检测,确保管道内部无杂质和构造完好。

8.安装阀门和配件:根据需要,安装阀门和配件,并进行试压和漏水试验,确保其运行正常。

三、施工方法1.安全施工:进行施工前的安全会议,确保施工人员具备必要的安全培训,并佩戴好个人防护装备,严格按照安全操作规程进行施工。

2.管道开挖:根据设计要求,在地面进行挖掘,保证开挖深度和宽度符合要求,避免影响其他地下设施。

3.管道铺设:将管道依据设计方案进行铺设,保证管道的坡度、水平和垂直度符合要求,避免阻塞和漏水。

4.管道固定:使用专用的固定架和支架对管道进行固定,保证管道的稳定性和安全性。

5.管道焊接:采用电弧焊、气割焊等方法对管道进行焊接,保证焊接质量和焊接强度。

6.防腐处理:使用防腐涂料或防腐胶带进行管道的防腐处理,以保护管道不受腐蚀。

7.管道试压:对管道进行试压,通过将试验介质注入管道,提高管道内部压力,检测管道的密封性和承载能力。

热力管道施工方案

热力管道施工方案

热力管道施工方案一、前言热力管道是供热、供暖的重要组成部分,而其施工方案则是热力管道工程的重要环节。

正确的施工方案能够保证热力管道的正常运行和长期使用。

因此,本文将探讨热力管道施工方案。

二、工程概况该热力管道工程为铺设长度为10km、管道直径为Φ630mm的钢制管道。

管道环境温度为-20℃,管道介质温度为120℃。

三、施工准备1. 组织机构施工单位需要有合格的施工人员,工地负责人负责工地的日常管理和协调。

质量管理人员负责质量管理工作。

2. 施工材料与设备施工材料主要包括钢制管道、阀门、隔热材料、焊材等。

施工设备主要包括塔吊、发电机、焊接设备等。

3. 环保与安全措施施工单位需要制定环保和安全保障措施,保证施工工作的安全和环境的卫生。

四、施工步骤1. 管道预制根据设计要求,在工厂内进行管道预制。

首先对钢管进行尺寸检查和壁厚测量,符合要求的进行喷漆。

然后进行管弯制,采用热弯方式。

随后进行管道的预装调试,涉及到阀门、管道接头的安装,静压试验,漏电试验等工序。

预制完成后交由施工队运到现场。

2. 开挖管沟根据设计方案在施工现场开挖管沟。

管沟的宽度为1.5m,深度根据管道埋深和地质情况确定,在确保管沟底部有足够的支撑和排水能力的前提下,管道底部嵌入薄麻垫和缝有膨胀砂的垫层。

3. 管道敷设根据施工图进行管道敷设,采用塔吊吊装、人工安装的方式进行。

在管道过弯处,需采用弯头并做好支架支撑工作。

接头要求使用弧形焊缝,采用保护气体焊接。

4. 阀门安装管道敷设完成后,根据设计要求在管道上安装阀门,包括止回阀、截止阀、调节阀等。

阀门在这个过程中应安装得牢固、开关灵活并在管道内无死角。

5. 管道保温管道敷设和阀门安装完成后,对管道进行保温处理,主要采用硅酸钙、胶合板等隔热材料进行保温。

在保温前应进行管道表面清洁,张贴应有标识的施工标准质量保证章。

6. 管道试验管道敷设、阀门安装、保温完成后,需进行管道试验。

包括水压试验、气密性试验、强度试验等,确保管道安全可靠。

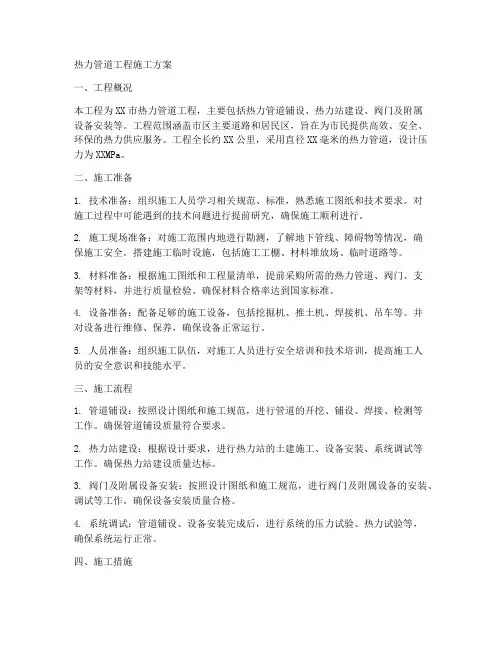

热力管道工程施工方案

热力管道工程施工方案

热力管道工程施工方案一、工程概况本工程为XX市热力管道工程,主要包括热力管道铺设、热力站建设、阀门及附属设备安装等。

工程范围涵盖市区主要道路和居民区,旨在为市民提供高效、安全、环保的热力供应服务。

工程全长约XX公里,采用直径XX毫米的热力管道,设计压力为XXMPa。

二、施工准备1. 技术准备:组织施工人员学习相关规范、标准,熟悉施工图纸和技术要求。

对施工过程中可能遇到的技术问题进行提前研究,确保施工顺利进行。

2. 施工现场准备:对施工范围内地进行勘测,了解地下管线、障碍物等情况,确保施工安全。

搭建施工临时设施,包括施工工棚、材料堆放场、临时道路等。

3. 材料准备:根据施工图纸和工程量清单,提前采购所需的热力管道、阀门、支架等材料,并进行质量检验。

确保材料合格率达到国家标准。

4. 设备准备:配备足够的施工设备,包括挖掘机、推土机、焊接机、吊车等。

并对设备进行维修、保养,确保设备正常运行。

5. 人员准备:组织施工队伍,对施工人员进行安全培训和技术培训,提高施工人员的安全意识和技能水平。

三、施工流程1. 管道铺设:按照设计图纸和施工规范,进行管道的开挖、铺设、焊接、检测等工作。

确保管道铺设质量符合要求。

2. 热力站建设:根据设计要求,进行热力站的土建施工、设备安装、系统调试等工作。

确保热力站建设质量达标。

3. 阀门及附属设备安装:按照设计图纸和施工规范,进行阀门及附属设备的安装、调试等工作。

确保设备安装质量合格。

4. 系统调试:管道铺设、设备安装完成后,进行系统的压力试验、热力试验等,确保系统运行正常。

四、施工措施1. 质量控制:严格遵循国家相关规范、标准,加强施工过程的质量控制,确保工程质量。

2. 安全措施:加强施工现场的安全管理,制定安全事故应急预案,确保施工安全。

3. 环保措施:严格执行环保法规,采取有效措施减少施工过程中对环境的影响。

4. 进度控制:合理安排施工进度,确保工程按时完成。

五、工程验收工程完成后,组织相关单位进行验收,验收内容包括工程质量、设备运行情况、安全环保等。

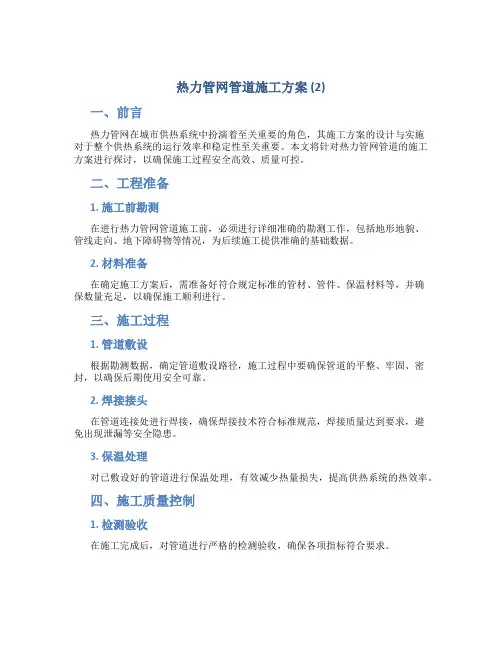

热力管网管道施工方案 (2)

热力管网管道施工方案 (2)

热力管网管道施工方案 (2)
一、前言
热力管网在城市供热系统中扮演着至关重要的角色,其施工方案的设计与实施
对于整个供热系统的运行效率和稳定性至关重要。

本文将针对热力管网管道的施工方案进行探讨,以确保施工过程安全高效、质量可控。

二、工程准备
1. 施工前勘测
在进行热力管网管道施工前,必须进行详细准确的勘测工作,包括地形地貌、
管线走向、地下障碍物等情况,为后续施工提供准确的基础数据。

2. 材料准备
在确定施工方案后,需准备好符合规定标准的管材、管件、保温材料等,并确
保数量充足,以确保施工顺利进行。

三、施工过程
1. 管道敷设
根据勘测数据,确定管道敷设路径,施工过程中要确保管道的平整、牢固、密封,以确保后期使用安全可靠。

2. 焊接接头
在管道连接处进行焊接,确保焊接技术符合标准规范,焊接质量达到要求,避
免出现泄漏等安全隐患。

3. 保温处理
对已敷设好的管道进行保温处理,有效减少热量损失,提高供热系统的热效率。

四、施工质量控制
1. 检测验收
在施工完成后,对管道进行严格的检测验收,确保各项指标符合要求。

2. 纪录备份
将施工过程中的关键数据、施工记录等进行备份存档,以备日后查阅及维护使用。

五、总结
本文围绕热力管网管道施工方案展开讨论,重点强调了工程准备、施工过程、质量控制等方面的重要性,希望能为热力管网施工提供有效指导,确保供热系统的正常运行和安全稳定。

热力管道施工方案

热力管道施工方案

热力管道施工方案热力管道施工方案一、工程介绍本工程是为某市新建区域供热系统的热力管道施工工程。

供热系统包括主干管道和分支管道,主要包括热水管道和蒸汽管道两个部分。

本施工方案将对主干管道和分支管道进行施工方案设计和施工安排。

二、施工流程1. 定位测量:根据施工图纸和设计要求,进行管道定位测量,确定管道的走向和尺寸。

2. 掘沟开挖:根据设计要求,在管道走向的地方进行沟槽开挖,并保证开挖的宽度、深度和坡度满足设计要求。

3. 管道敷设:先进行主干管道的敷设,然后再进行分支管道的敷设。

保证管道的平整、稳固,并按照施工要求进行焊接。

4. 管道支管的安装:在主干管道上根据设计要求,安装支管,并保证其与主管的连接牢固。

5. 管道保温:对已敷设完毕的管道进行保温处理,保证其在运行过程中热量的不损失。

6. 管道试压:在管道施工完成后,进行压力试验,确保管道能够承受设计要求的压力。

7. 收尾工作:清理施工现场,恢复原貌,并进行相关验收工作。

三、施工注意事项1. 安全第一:施工过程中必须严格遵守相关安全规定,做好安全防护工作,确保人员和设备的安全。

2. 施工质量:保证管道材料的质量,确保管道的稳固和密封性。

3. 环境保护:施工过程中要注意环境保护,控制扬尘、污水等对环境的污染。

4. 施工进度:按照施工计划进行施工,保证施工进度的合理安排和施工质量的控制。

四、施工设备和人员配置1. 施工设备:挖掘机、起重机、焊接设备、试压设备等。

2. 施工人员:工程经理、工程技术人员、施工人员、质检人员等。

五、施工安全措施1. 施工现场应设置安全警示标志,做好安全隐患的检查和隐患排查工作,确保施工现场的安全。

2. 施工人员必须佩戴好安全防护用品,严禁在没有安全条件的情况下进行施工作业。

3. 施工过程中严禁乱堆放材料、乱倒渣土等行为。

4. 对施工现场的设备和材料要进行经常性的检修和维护,确保施工设备的正常运转。

六、施工时间本工程总施工时间预计为30天,具体施工时间根据实际情况进行安排。

供热管道工程施工方案

供热管道工程施工方案

供热管道工程施工方案
一、技术要求
1、热管道工程施工装置和应用材料
(1)热管道工程施工应采用聚酰胺管件或者金属波纹管件,建议采
用聚酰胺管件,其件料的质量必须符合行业质量标准。

(2)管件的应用材料应采用PE、PPR等多层复合热熔电线组件,施
工时需采用抗紫外线、耐低温材料,使其经久耐用。

2、热管道工程施工根据实际情况,可采用焊接、热熔、沟槽、压缩
等方式进行组装,以保证热管道工程施工质量:
(1)采用特殊焊接技术,如激光焊、TIG焊、碳钢焊、铝合金焊等;
(2)采用热熔技术,如热枪熔接、热弯热接等;
(3)采用沟槽方式,如掀角沟槽、折弯沟槽、沟槽压缩等;
(4)采用压缩方式,如按夹件压缩等。

3、热管道工程施工安装
(1)热管道的安装应遵循热力学原理,避免出现水流湍流,防止水
流中产生冲击波,减少罐头损失。

(2)热管道安装和支架定位必须精确,安装距离要符合实际需要,
安装位置不能造成压力损失、浪费能源和水资源。

(3)热管道安装应采用专用安装件,如止回阀、安全阀、补偿器、
局部支吊架、调节阀等。

二、施工方案
1、施工现场准备
(1)检查。

热力管道施工方案

热力管道施工方案

热力管道施工方案一、前期准备在开始热力管道施工之前,必须对施工现场进行充分的前期准备工作,确保施工能够顺利进行。

具体的前期准备包括以下几个方面:1.1 施工地点选择选择合适的施工地点是保证施工质量的关键之一。

施工地点应远离人口密集区,交通便利,地势平坦,便于机械设备进出。

1.2 施工人员配备为了保证施工进度,必须配备足够数量的施工人员,包括工程师、技术人员、机械操作人员等。

1.3 材料准备提前准备好施工所需的各种材料,包括管道、阀门、管件等,以免在施工过程中出现材料短缺的情况。

二、施工步骤2.1 预先布置施工区域在施工地点进行现场勘测,确定管道敷设的具体位置和路径,并进行相关标志,确保整个施工过程顺利进行。

2.2 开挖沟槽根据设计方案,在地面上开挖沟槽,为管道的敷设做好准备。

2.3 管道敷设将预先制作好的管道、阀门等设备逐步放置到沟槽中,并依照设计方案逐步连接好各个部件。

2.4 焊接与测试对已经敷设完毕的管道进行焊接,确保焊接质量符合相关标准,并对管道进行压力测试,以确保施工质量。

2.5 终验及验收经过所有的施工过程后,相关部门进行终验,确保管道的质量合格,达到规定标准后进行最终验收。

三、施工安全措施3.1 安全防护在整个施工过程中,严格按照相关安全规定进行操作,保障施工人员的安全。

3.2 现场管理建立完善的施工现场管理制度,做好现场安全巡查,及时发现并解决安全隐患。

3.3 紧急应对制定紧急应对预案,一旦发生意外情况,能够迅速采取措施,保障施工人员和设备的安全。

四、施工结束4.1 收尾施工结束后,进行现场清理,恢复原状,清理施工垃圾,保持施工现场的整洁。

4.2 档案整理整理相关施工档案,包括设计方案、施工记录等,做好相关资料的归档和保管工作。

4.3 后期维护与管理建立管道的定期维护保养制度,确保管道长期稳定运行,延长使用寿命。

以上就是关于热力管道施工方案的全部内容,希望能够对相关工程师和技术人员提供一些参考和帮助。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

热力管道施工方案一、热力管道本工程热力管道均采预制保温直埋热水管(一)管材运输及布管1、管材、管件及设备运至施工现场卸车时要使用软吊带吊装,轻吊轻放,避免管道互相碰撞。

2、存放管材的地方要平坦松软,场地附近不得有腐蚀性化学物品。

3、管材、管件及设备运至施工现场后,必须由材料员(质检员配合)逐根逐件检查外防腐及管口质量,并作好标识记录,不合格的不准使用,并且运离现场。

4、管材、管件及设备进场后,应具备合格证、材质单。

5、布管:布管前应测量管口周长、直径,以便匹配对口,本工程布管采用沟上布管,即将管道沿沟槽一侧一字排开,且距沟槽边缘最小距离不应小于1米。

(二)施工工艺流程施工进场准备→测量放线→管材进场与验收→沟槽开挖→管道组焊→焊口检测→管道下管→管道分段试压→沟槽回填→总体试压→接口保温→管道清洗→清理现场→竣工验收。

(三)管道安装1、管道吊装(1)管道安装前,管节应逐根测量、编号,宜选用管径相差最小的管节组对。

下管前应先检查管节的保温层,合格后方可下管。

(2)下管采用吊车或人工下管。

下管时吊车在管沟槽边将排放在沟槽边的管子吊下沟槽。

(3)下管时,吊车距沟边应间隔1m的距离,以避免沟壁坍塌。

(4)吊车不得在架空输电线路下作业。

在架空线路附近作业时,其安全距离应符合电业管理部门的规定。

(5)机械下管应有专人指挥。

指挥人员必须熟悉机械吊装的有关安全操作规程和指挥信号,驾驶员必须听从信号进行操作。

(6)绑管子应找好重心,平吊轻放,不得忽快忽慢和突然制动。

(7)起吊及搬运管材、配件时,均应采取保护措施,以防损坏。

吊装闸阀的配件,不得将钢丝绳捆绑在操作轮及螺栓孔上。

(8)在起吊作业区内,任何人不得在吊沟或被吊起的重物下面通过或站立。

(9)管道安装前应检查沟槽底高程、基底处理是否符合设计要求。

管道内杂物是否清除干净。

(10)管道安装采用吊车单根吊入沟槽内安装,也可2根或多根组焊完后吊装,当组焊长度较长时,应采用两台或多台吊车抬管下管,吊点的位置按平衡条件选定,应稳起稳放。

严禁将管道直接推入沟内。

管道安装时不得产生轴向或沿管线方向应力,安装允许偏差应符合轴线位置为±30mm,高程为±20mm。

2、钢管对口(1)不得强力对口。

当存在间隙偏大、错口、不同心等缺陷时,不得强力对口,也不得用加热延伸管道长度或加焊金属填充物等方法去对接管口。

(2)外径和壁厚相同的管子或管件对口,应做到外壁平齐。

对口错边量应小于下表规定:钢管对口时允许偏差3、钢管焊接(1)管材:本工程用的管材为采暖预制保温直埋热水管及管材,保温采用25mm厚聚氨酯硬质泡沫塑料。

管道直径为:DN200、DN150、DN100、DN80、DN65、DN50及DN25。

其管道接口采用焊接连接。

(2)焊接材料的选用及保管:1)焊条选用必须有产品合格证和批量的质量证明书。

2)焊条在使用前应进行烘干,经过烘干的焊条放在保温桶内,随用随拿。

3)焊条烘干应设专人负责,并做好详细烘干纪录和发放纪录.4)施工现场当天未用完的焊条应回收存放,重新烘干后使用,重新烘干的次数不得超过两次。

(3)焊接设备:焊机选用交流电焊机,焊机性能必须稳定,功率等参数应满足焊接条件。

(4)焊接人员:所有管道焊接人员必须持证上岗,选派焊接技术过硬的焊接人员,加强焊接技术力量。

(5)焊前准备:1)焊接前,应根据焊接工艺评定制定焊接工艺规程,参加管道焊接的电焊工必需持有有效期内的焊工考试合格证书。

2)管子及管件对口前,应检查坡口的外形尺寸和坡口质量。

坡口表面应征器、光洁,不得有裂纹、锈皮、溶渣和其它影响焊接质量的杂物,不合格的管口应进行修正。

3)管道施焊前应将坡口两侧各100mm表面上的油污、浮绣、水分、泥沙、气割后的熔渣氧化皮等杂物以及破口内侧及加工毛刺等清洁干净,使坡口两侧10mm范围内外表面露出金属光泽。

4)槽内施焊需挖工作坑,其尺寸距管外皮宽0.6米,长1.2米。

深,低于管底0.4米。

(6)焊接施工:1)在下列任何一种焊接环境,如不采取有效的防护措施不得施焊。

雨天或大气相对湿度超过90%、风力大于5级。

2)根据冬季寒冷特点,焊接时在现场必须搭设移动防风罩棚以保证焊接的正常进行。

3)焊接时应使焊缝可自由伸缩并应使焊口缓慢降温,不得在焊完的管道上敲打。

每道焊缝均应焊透,且不得有裂纹、夹渣、气孔、砂眼等缺陷。

焊缝表面成形良好。

管道焊接中,每层焊毕必须用钢丝刷清渣并进行外观检查,发现缺陷,必须铲除重焊,以确保焊接质量。

4)对口时纵、环向焊缝的位置应符合:纵向焊缝应放在管道中心垂线上半圆的45°左右处;纵向焊缝应错开,间距不得小于100mm,环向焊缝距支架净距不应小于200mm,任何位置不得有十字型焊缝。

5)管道焊接依照《现场设备、工业管道焊接工程施工及验收规范》(GB50236-98)。

管节焊接前应先修口、清根,对口时应使内壁平齐,错口的允许偏差应为0.2倍壁厚,且不得大于2mm。

6)焊接前应先点焊,点焊必须焊透,点焊焊条应采用与焊口焊条相同的焊条;点焊时,应对称施焊,其厚度应与第一层焊接厚度一致;钢管的纵向焊缝及螺旋焊缝处不得点焊,点焊长度及点焊数量见下表。

7)焊工在施焊前应了解所焊管道的材质,所用的施焊工艺,如坡口形式,焊条牌号及规格、焊接电流、层间温度等。

焊接过程中,焊工应严格按照“焊接工艺指导书”的要求施焊。

8)点焊:一般分上下、左右四处定位焊,最少不应少于3处;定位后点焊后检查与调直,若发现焊肉有裂纹等缺陷应及时处理。

9)不得在焊件表面引弧或试验电流。

在焊接中应确保起弧与收弧处的质量,收弧应将弧坑填满,多层焊口应将层间接口相互错开。

10)焊口表面质量要求:检查前应清除焊缝的渣皮、飞溅物,表面不得有裂纹,融合性飞溅物、气孔、夹渣、凹陷等缺陷。

焊缝宽度应按坡口宽度每侧增加2.0mm为宜,并用焊接检验尺进行检验。

咬边深度小于等于0.5mm,长度小于100mm。

11)进行多层焊接时,焊缝内堆焊的各层,其引弧和熄弧的地方彼此不重合。

焊缝的第一层应呈凹面,并保证根部焊透,中间各层要把两焊接管的边缘全部结合好,最后一层应把焊缝全部填满,并保证自焊缝过渡到母材的平缓。

12)焊接过程严格执行“三检制”(操作者自检、班组互检、质检员专检),并做好记录。

(四)附属设备安装1、阀门安装(1)工程所用的阀门必须具有产品合格证和工程所在地阀门检验部门的检验合格证明。

(2)未经工程所在地阀门检验部门的检验的阀门,应按国家现行标准《工业管道工程施工及验收规范》的规定进行检验。

(3)阀门在安装前应根据设计要求核对阀门的型号以及法兰、螺栓的规格和数量,阀门各部件不得有裂纹、气孔、砂眼等缺陷,开启灵活。

(4)阀门的开关轮应放在便于操作的位置。

水平安装的闸阀,阀杆应处于上半周范围内,蝶阀的阀杆应垂直安装。

阀门应在关闭的状态下进行安装。

(5)阀门的操作机构和传动装置应进行清洗检查和调整,应灵活、可靠、无卡涩现象,开关程度指示标志应准确。

阀门运输时应平稳起吊和排放,不得仍、摔,已安装就位的应防止重物撞击和有高空坠落。

不得用阀门手轮作为吊装的承重点。

(6)阀门安装必须垂直安放在支撑座上。

阀门安装时应按介质流动方向确定其安装方向,且在关闭状态下进行安装。

2、补偿器安装(1)安装前应进行外观尺寸的检查,核对出厂合格证与检验合格证。

(2)安装前应进行预拉伸或压缩试验,不得有变形不均现象。

(3)波纹补偿器应与管道保持同轴,不得偏斜。

(4)波纹膨胀节内套有焊缝的一端,在水平管道上应迎介质流向安装。

(5)安装时应在波纹补偿器两端加设临时支撑装置,在管道安装固定后,再拆除临时设施,并检查是否有不均匀沉降。

靠近波纹补偿器的两个管道支架,应设导向装置。

(五)水压试验水压试验同给水及灌溉系统水压试验(六)接口保温1、聚乙烯套管安装(1)安装前清除套管内外及管部两端的泥土及污物,保证塑料粘接部位清洁干净。

(2)确定接头套管和聚乙烯外套管的搭接尺寸,将接头套管放置在接头处,保证外套管居中,然后进行热收缩带安装。

2、热缩带安装(1)准备1)清除热缩套和外套管粘接部位的泥土及污物,清除宽度大于热缩带的宽度,有油污的地方用酒精清洗干净,并将粘接部位打毛,打毛宽度大于热缩宽度。

2)粘接部位有水的地方应保证晾干或用烘灯烘干。

(2)安装1)确定热缩带与热缩套的搭接长度。

2)截取热缩带的长度。

3)热缩带的一端裁去倒角50×15mm。

4)将热缩带胶层向内包覆在接口外,并保证热缩带在焊口居中位置。

5)先用小火依次将搭接的两层热缩带烘烤至胶层微化并搭接固定住,再将胶层已烘烤过的压盖居中扣在搭接缝上,然后用中火来回均匀烘烤压盖直至压盖与热缩带完全粘接无翘边和气泡,加热过程中可用手套或压滚抚平压盖使其与热缩带紧密粘接。

6)压盖压紧后,从热缩带的中部开始,首先烘烤与接头套搭接的一边,烘烤时应从底部开始,并遵循由下向上、由里向外的烘烤规则,以避免气泡产生,7)调整喷枪火焰长度,先沿热缩带中部环向均匀加热,中间收缩完后再依次加热两端,加热过程中喷枪应来回移动以保证热缩带不局部过热。

8)加热收缩时应仔细观察热缩带边沿是否有热熔胶溢出。

9)待收缩完毕后,再次检查热缩带和压盖是否有翘边和气泡存在,若有应及时修补排除气泡保证热缩带和压盖平整。

10)严禁保温材料浸水,如发现保温层浸水,应挖去进水部分保温材料重新进行保温。

3、气密试验(1)在外套管上一端先钻一个孔,将压力表安装在孔部,拧紧固定螺栓。

(2)开启空气压缩机,压力升至0.02Mpa用肥皂水进行检验,不得漏气。

(3)若聚乙烯热缩带部位漏气应进行修补,然后进行气密性试验,合格后方可进行聚氨酯发泡。

(4)外套管另一端钻孔,使外套管上的孔一个为浇注孔,一个为出气孔。

4、聚氨酯发泡:当气密性试验合格并满足相应规定后,可进行聚氨酯发泡。

(1)发泡:发泡采用机械发泡。

(2)原料采用优质合格的聚氨酯原料。

(3)根据接口的长度计算聚氨酯的注射量(4)从两孔溢出的泡沫完全固化后进行敲击检验,泡沫应充实饱满。

(5)聚乙烯封堵:采用塞焊分别封住发泡孔及出气孔,注意聚乙烯焊塞一定充分熔焊,焊接牢固。

(6)对于热收缩盖,具体操作如下:1)清除焊塞周围的油污、泥土及水分等;2)采用铜毛刷对聚乙烯焊塞及周围进行彻底打毛,打毛范围大于热缩压盖尺寸;3)清洗热缩部位;4)用喷灯烘烤热缩表面;5)对压盖胶进行烘烤;6)把压盖置于聚乙烯焊塞部位,居中不得偏移;7)用喷灯温火进行烘烤至色温点完全变色,胶溢出为止;8)采用聚乙烯四氟压滚对压盖进行压实。

9)接头发泡工序完成后,在管道接口处做好编号标记;10)认真填写“接口保温质量检测表”,保证接口编号和管道接口处编号标记相符。

接头发泡质量验收标准(七)施工现场条件要求1、预制直埋保温管中的聚氨酯虽然吸水率极低,但不可在水中浸泡。
