干熄焦本体制作安装标段施工组织设计汇总
资料范本本资料为word版本,可以直接编辑和打印,感谢您的下载干熄焦本体制作安装标段施工组织设计汇总地点:__________________时间:__________________说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容第1章综合说明1.1编制依据1.1.1招标文件北京首钢设计院.NSC.北京中日联公司武钢工程项目部发《武钢焦化公司1、2#焦炉干熄焦工程主体安装(制作)工程招标文件》。
1.1.2 随招标文件提供的本工程设备设计图纸。
1.1.3现行的施工验收规范标准。
1.1.4 类似工程施工经验1.2 编制原则本投标文件编制将遵循以下三个原则:即符合性、先进性、合理性三个原则。
⑴符合性原则:即整个投标书的编制符合武钢1、2#焦炉干熄焦主体安装(制作)工程招标文件的要求,响应招标文件。
其次是要符合基本建设施工的程序和客观规律及特点要求。
⑵先进性原则:即要求在符合性原则的基础上,结合本公司的技术、装备、员工素质为前提,采用科学的方法,先进的管理,优化的配置,完善的措施,实现先进的目标。
⑶合理性原则:即要求以符合性为前提,先进性为目标,在选择施工方案和组织管理体系时,结合及武钢1、2#焦炉干熄焦主体安装(制作)工程的实际,选择合理的施工方案和管理措施,在工期、质量、成本的最佳点上实现建设目标。
1.3 我公司承建本工程的优势1.3.1高素质的员工队伍优势十九冶拥有员工9700多人,其中:各类专业技术及管理人员2360人;具有中级职称的工程师、经济师、会计师等665人,具有高级职称的工程、经济、财会系列等各类技术和管理人员157人,有资质证书的项目经理391人,其中一级54人,二级165人,三级168人;技术工人5000多人,平均技术等级7.8级。
公司拟派到该项目的项目经理潘海俊为国家一级项目经理、高级工程师,拟参与该工程施工的钢结构公司、机械设备安装公司都将调集精锐部队参加该工程的建设。
1.3.2 公司拥有完善的冶金工程建设技术体系及支持文件、工法⑴本公司通过长期的工程承包实践积累,拥有良好的冶金工程项目的施工业绩,积累了大量的实际施工经验,形成了公司冶金工程建设的技术体系,主要包括:◆地基基础施工技术◆大体积混凝土施工技术◆各类炉窑砌筑及喷涂技术◆各类钢结构制作和安装技术◆大型工业厂房安装技术◆装备精良、工艺先进的焊接技术◆压力容器制作安全技术◆大型机械设备安装技术◆液压系统安装及调试技术⑵公司拥有的技术体系支持文件及国家工法◆企业级工法65个◆企业专业作业指导书48个◆项目技术管理文件1套其中与冷轧系统施工相关的工法19项,工程奖项和专有技术10项。
⑶十九冶具有完整的检测体系,较强的质量检测控制手段十九冶具有完整的检测体系,较强的质量检测控制手段。
十九冶建筑设计研究院主要承担建筑材料、地基基础、建筑结构、施工机械等试验研究及设计、检试验等。
其下设的中心试验室具有国家一级试验室资格,从事化学分析、金相分析、金属材料性能试验、建筑材料试验、无损检测、室内土工试验和室外静载、动测等200项不同内容、不同方法的检验。
具有丰富的地基处理、防腐工程、大型金属压力容器热处理施工能力和经验,并在这些领域内取得多项科研成果。
十九冶在武汉地区建立了经湖北省技术监督局资质认证的一级试验室。
配备了各种检测仪器、设备243台,配备计量器具330台(件)。
每年检测项目达3000项(次)以上,检验及时率95%,准确率达100%。
十九冶具有较强的钢结构二次设计能力。
各类详图设计人员45人,详图设计能力30000t/年。
十九冶承建的各类大中型冶金工业厂房的二次设计均由十九冶的设计人员自行完成(除宝甬特钢工程因业主要求设计院完成外)。
1.4.3公司拥有完善的质量保证体系本公司以“技术领先,精心施工,优质安全;持续改进,诚实守信,业主满意”为企业质量方针,本公司已按GB/T19001∶2000idt ISO9001∶2000标准及本企业《质量管理体系文件》及项目管理办法,建立项目质量管理体系,并已通过质量体系认证中心的认证。
同时,在具体项目实施中,将按企业的质量体系来制定详细的项目质量计划,确保项目质量目标的实现。
1.3.4公司拥有精良的装备,保证工程的施工需要本公司通过多年经营积累,固定资产增长迅速,施工机械装备得以增加和更新,十九冶现拥有各类机械设备1494余台,总功率6.14万千瓦,机械设备原值17073万元,净值8690万元。
我公司在武汉地区建成永久性生活基地34000平方米,能容纳3000余人居住,形成了配套的生产基地,其中钢结构制作1.2万吨/年,砼搅拌站设一座60m3/h和一座35m3/h搅拌站机及配套设施,其他装备可通过公司协调在较短时间内调集到位,完全能满足工程施工需要。
1.3.5公司拥有完善的材料采购供应体系公司下属物资供应公司,是根据市场经济模式设立的,服务于十九冶承担工程所有的物资采购供应公司,多年来已建立起广泛的市场网络,可以为十九冶采购到价廉质优的材料,保证本工程的物资材料采购,满足武钢1、2#焦炉干熄焦主体安装(制作)工程进度的需要。
1.3.6本公司享有良好的社会信誉十九冶在施工生产建设中创建多项国家、省、部级的优质工程、优质产品。
十九冶连续五年获得攀技花市“重合同守信用单位”称号。
并被四川省工商局、省建委命名为“重合同守信用”单位。
近年来先后荣获冶金部科学技术进步奖、全国施工企业管理优秀奖、全国先进施工企业、全国思想政治工作优秀企业、五一劳动奖状等荣誉称号。
两度获国家建筑工程鲁班奖,本公司将会珍惜企业的良好信誉,全力建设好工程。
1.3.7本公司企业综合实力1992年国家有关部委评价中国500家最大建筑企业排名中居第20位;1993年在建设部“中国大型企业排序”中位居最大经营规模建筑企业第42位;1994年四川省统计局发布“四川建筑业综合经济百强名单”,名列第一位;公司近年技术经济指标完成良好,雄厚的资金、装备、员工队伍等综合实力可确保武钢1、2#焦炉干熄焦主体安装(制作)工程的顺利进行。
1.3.8我公司具有类似工程的施工经验近年来,我公司先后承担了武钢7、8号干熄焦,通钢干熄焦工程,昆钢焦化厂干熄焦工程,通过这些项目培养了一大批成熟的管理人才、技术人才、专业职工队伍,若由我公司承担武钢1、2#焦炉干熄焦主体安装(制作)工程高炉工程的施工,对工程建设有较好的有利条件,可以使工程更加顺利,具有更好履行工程合同的能力。
第二章工程概况2.1 厂址及环境武钢1、2号焦炉干熄焦位于武钢1号焦炉东南角的端头位置,只有一条断头的施工道路施工场地狭小,道路畅通,用水用电可就近接入。
2.2 工程施工内容新建干熄焦装置(含锅炉)、焦粉回收、一次、二次除尘等。
2.3 主要工艺流程及设备说明2.3.1 干熄焦工艺装满红焦碳的焦罐车由电机车牵引至焦罐提升井架底部,由提升机将焦罐提升并送到干熄焦顶,通过炉顶装入装置将焦碳装入干熄炉。
在干熄炉中焦碳与惰性气体直接进行热交换,焦碳冷却至2000C以下,经排焦装置卸到胶带输送机上,经炉前焦库送到筛焦系统。
主要设备有电机车、焦罐、运载车、提升机、循环风机、装焦装置、干熄槽、供气装置、排焦装置等。
2.3.2 干熄焦锅炉系统干熄焦锅炉系整个干熄焦工艺系统中的一个重要组成部分,其作用是降低干熄焦系统循环冷却气体的温度并吸收其热量加以有效利用。
2.3.3 运焦系统干熄焦运焦系统将干熄焦装置处理后的焦碳运至的1、2号焦炉筛贮焦系统。
2.4 工程特点2.4.1工艺布置紧凑,熄焦塔、一次除尘、余热锅炉、二次除尘在工艺布置上相当紧凑,施工安排上应合理穿插,有效配合。
2.4.2 设备安装单体重量重,高度高。
焦碳提升机单体设备重量有62t左右,安装高度达到52m左右。
在设备安装时,须采用合理的吊装方案进行吊装。
2.4.3 工期偏紧,配合单位多。
本工程要求工期仅7个月,根据类似工程经验,工期偏紧,本工程标段划分较细,配合单位稍有拖期都会影响主体工程进度。
第三章项目施工组织3.1项目管理为搞好该工程的建设,真正做到责、权、利结合,调动各层次的积极性,达到优质,快速,低耗,安全的经营目标,对该工程施工实行项目法管理。
3.2项目经理部十九冶武钢工程项目经理部。
3.2.1 聘任项目经理部经理、项目总工程师和副经理由十九冶总经理聘任,项目经理部其他人员由项目经理聘任。
项目经理受十九冶法人代表委托,全权代表十九冶行使各项权力,对工程的效益,进度,安全,质量和文明施工全面负责。
3.2.2职责3.2.2.1 代表十九冶全面履行该工程承包合同中的各项权利和义务,处理合同未尽事宜,根据十九冶各项管理办法和标准,结合实际情况认真履行各项管理职能。
3.2.2.2根据项目要求做好任务切块承包,编制施工组织设计和施工总进度网络计划,作好施工过程和内外协调工作,对工程款统一平衡合理分配,组织好主要材料的供应和设备管理工作。
3.2.2.3统一组织、指挥该工程的施工。
按照与业主签订的合同,确保工期,质量;按照十九冶要求,安全,物耗,文明施工和降低成本达到规定目标,直至工程竣工验收合格。
3.2.2.4 加强各项管理工作,按照国家有关规定和十九冶的各项管理标准,认真搞好计划,技术,质量,物资,设备,财务等管理工作。
3.2.2.5认真执行十九冶的有关规定,按十九冶,业主和地方政府的要求,及时报送有关资料。
3.2.2.6 遵守政府政策法令,负责施工片区治保安全。
3.2.3权限3.2.3.1人事管理权:项目经理对经理部人员根据其作用与业绩有聘用(干)权,对不能胜任本职工作或玩忽职守的经理部人员有权予以解聘,对严重违纪职工,按照公司有关政策和规定进行处理。
3.2.3.2劳资管理权:对项目部和作业层的工资总额和分配制度有审批权。
3.2.3.3项目分配权:在该工程合同范围内,与十九冶主管经理和部门商量后,由项目经理部对各工程处发包。
3.2.3.4资源调配权:可根据施工的具体情况对机械装备和施工队伍进行合理调配。
3.2.3.5质量否决权:按公司质量管理标准规定行使质量否决权。
3.2.4 机构设置项目经理部机构设置要体现精干,高效,统一和责权利相一致的原则。
项目经理部下设四部一室。
施工技术部:负责施工、技术管理。
质量安全部:负责质量、安全管理。
物资部:负责设备、材料供应及管理。
计财部:负责合同、计划、预算、财务、劳资管理。
办公室:负责行政、公关、后勤、保卫、文秘等工作,并协助经理处理事务性工作。
3.3项目作业层3.3.1作业层的组成作业层是参加该工程施工的十九冶各专业工程处,他们是本项目施工生产要素的主体,也是本项目组织结构的基本层次,并各自具有相对独立和固定的建制及核算体制,在项目经理部的领导和统一指挥下完成该工程的施工任务,实现项目目标。
(建筑工程管理)武钢干熄焦本体制作安装标段施工组织设计汇总
(建筑工程管理)武钢干熄焦本体制作安装标段施工组织设计汇总的建设。
1.3.2 公司拥有完善的冶金工程建设技术体系及支持文件、工法⑴本公司通过长期的工程承包实践积累,拥有良好的冶金工程项目的施工业绩,积累了大量的实际施工经验,形成了公司冶金工程建设的技术体系,主要包括:◆地基基础施工技术◆大体积混凝土施工技术◆各类炉窑砌筑及喷涂技术◆各类钢结构制作和安装技术◆大型工业厂房安装技术◆装备精良、工艺先进的焊接技术◆压力容器制作安全技术◆大型机械设备安装技术◆液压系统安装及调试技术⑵公司拥有的技术体系支持文件及国家工法◆企业级工法65个◆企业专业作业指导书48个◆项目技术管理文件1套其中与冷轧系统施工相关的工法19项,工程奖项和专有技术10项。
⑶十九冶具有完整的检测体系,较强的质量检测控制手段十九冶具有完整的检测体系,较强的质量检测控制手段。
十九冶建筑设计研究院主要承担建筑材料、地基基础、建筑结构、施工机械等试验研究及设计、检试验等。
其下设的中心试验室具有国家一级试验室资格,从事化学分析、金相分析、金属材料性能试验、建筑材料试验、无损检测、室内土工试验和室外静载、动测等200项不同内容、不同方法的检验。
具有丰富的地基处理、防腐工程、大型金属压力容器热处理施工能力和经验,并在这些领域内取得多项科研成果。
十九冶在武汉地区建立了经湖北省技术监督局资质认证的一级试验室。
配备了各种检测仪器、设备243台,配备计量器具330台(件)。
每年检测项目达3000项(次)以上,检验及时率95%,准确率达100%。
十九冶具有较强的钢结构二次设计能力。
各类详图设计人员45人,详图设计能力30000t/年。
十九冶承建的各类大中型冶金工业厂房的二次设计均由十九冶的设计人员自行完成(除宝甬特钢工程因业主要求设计院完成外)。
1.4.3公司拥有完善的质量保证体系本公司以“技术领先,精心施工,优质安全;持续改进,诚实守信,业主满意”为企业质量方针,本公司已按GB/T19001∶2000idt ISO9001∶2000标准及本企业《质量管理体系文件》及项目管理办法,建立项目质量管理体系,并已通过质量体系认证中心的认证。
焦炉及干熄焦安装
昆钢煤焦化干熄焦安装工程施工组织总设计第一章编制说明1.1 编制依据 (1)昆钢煤焦化干熄焦工程建设工程施工合同 (2)我公司施工承建类似工程的施工经验。
如:干熄焦工程、各类风机、除尘设备、焦化工程等。
(3)国家现行施工及验收规范、工程质量检验评定标准。
(4)GB/T19002-ISO9002 系列国际质量体系标准及一冶颁布实施的有关企业技术质量标准和操作规程。
(5)建设部颁布的《建设工程施工现场管理规定》。
1.2 编制原则本施工组织总设计编制将遵循三项基本原则:一是符合性原则;二是先进性原则,三是合理性原则。
(1)符合性原则:严格遵守基本建设程序,在时间和空间(平面)两个方面统筹安排施工程序,缩短工期,加速建设进度,做到文明施工;贯彻施工验收、安全技术、环境保护等方面的标准规范、规程和法规,以及有关规章制度,保证工程质量和施工安全。
(2)先进性原则:在符合性原则的基础上,以本公司的技术资源为前导,采用科学的方法、先进的管理、优化的配量、完善而切实可行的措施,实现先进的目标。
充分利用高新技术,提高机械化施工程度,提高劳动生产率。
(3)合理性原则:以符合性原则为前提,先进性原则为目标,在选择 1 昆钢煤焦化干熄焦安装工程施工组织总设计施工方案和组织管理体系时,根据本工程的特点,采取合理的施工组织,做好人力、物力的平衡调配,均衡组织施工;选择先进的施工方案和管理措施,节约施工用料,提高工效,降低工程成本;合理选择施工资源和运输方式,使工期、成本最佳化。
2 昆钢煤焦化干熄焦安装工程施工组织总设计第二章工程概况2.1 工程简介昆钢煤焦化干熄焦工程相对传统的湿法熄焦,干熄焦有三大优点:避免湿熄焦对环境的污染;提高焦炭的质量;回收利用热能,具有环境保护和节约能源双重效益,工程情况综合如下:工程名称:昆钢煤化公司干熄焦工程项目业主:昆钢铁集团有限责任公司设计单位:中冶焦耐有限公司总包单位:中冶焦耐有限公司工期要求:开工:2007 年 7 月 15 日竣工:2010 年1 / 40干熄焦本体、一次除尘、二次除尘、灰仓、主控楼、干工程范围: 4 月 30 日设熄焦除尘、筛焦除尘、循环水等工程。
安徽某钢铁厂焦炉干熄焦工程施工组织设计

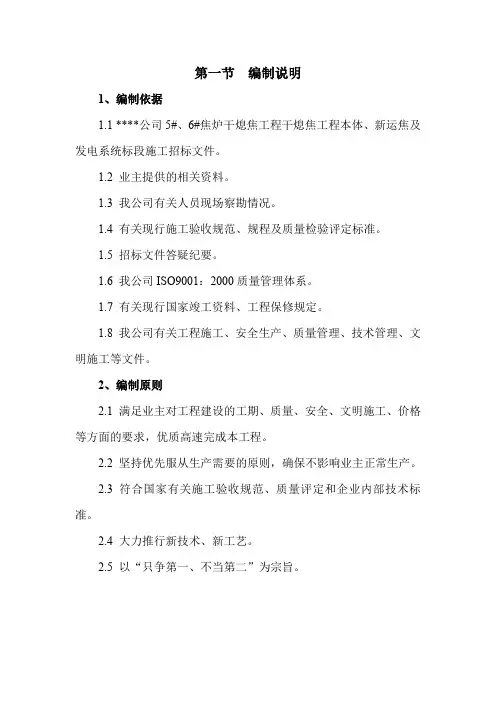

第一节编制说明1、编制依据1.1 ****公司5#、6#焦炉干熄焦工程干熄焦工程本体、新运焦及发电系统标段施工招标文件。
1.2 业主提供的相关资料。
1.3 我公司有关人员现场察勘情况。
1.4 有关现行施工验收规范、规程及质量检验评定标准。
1.5 招标文件答疑纪要。
1.6 我公司ISO9001:2000质量管理体系。
1.7 有关现行国家竣工资料、工程保修规定。
1.8 我公司有关工程施工、安全生产、质量管理、技术管理、文明施工等文件。
2、编制原则2.1 满足业主对工程建设的工期、质量、安全、文明施工、价格等方面的要求,优质高速完成本工程。
2.2 坚持优先服从生产需要的原则,确保不影响业主正常生产。
2.3 符合国家有关施工验收规范、质量评定和企业内部技术标准。
2.4 大力推行新技术、新工艺。
2.5 以“只争第一、不当第二”为宗旨。
第二节工程概况及工程特点1、项目情况1.1 工程名称:****公司5#、6#焦炉干熄焦工程干熄焦本体、新运焦及发电系统工程施工。
1.2 工程建设地点:****公司厂区内。
1.3 工程建设单位:****股份有限公司。
1.4 工程总承包单位:****有限公司。
1.5 设计单位:****有限公司。
2、现场情况2.1 施工图及相关资料未到。
2.2 利用厂区原有电源、水源,提供施工用电、用水。
2.3 根据现场场地实际情况布置临时设施。
2.4 “三通一平”由业主开工前完成。
3、业主工期要求施工要求工期:2003年2月16日开工,2003年11月30日竣工。
4、质量要求工程质量:国家及冶金行业现行质量验评优良等级标准。
5、工程内容5.1 本次招标的范围包括1×125t/h干熄焦装置(含锅炉)、除尘系统(干熄焦除尘系统、运焦除尘系统)、余热锅炉发电、锅炉给水处理系统、循环水系统和干熄焦运焦系统等。
工程从施工准备开始,至单体试车,系统气密性实验和水压实验,并负责排焦实验临时设施制作与安装,配合冷、热负荷联动试车。
3#、4#焦炉易地改造干熄焦除尘地面站安装工程施工方案(钢结构)
5、结构件紧固连接
本工程中的所有构件先用螺栓连接紧固,调正后再用焊接固定。螺栓安装时,构件的磨擦面应保护干燥清洁,不得在雨中作业。拧紧顺序应从节点板中心向边缘施拧,两个连接件的为先主要后次要的顺序,H型钢构件为上翼缘、下翼缘、复板的顺序,同一节柱上梁、柱节点紧拧顺序为先上梁柱接点再下梁柱节点,最后为中间梁柱节点。待所有构件安装完毕并调正后,将所有螺栓连接的构件进行焊接固定。
主钢构吊装校正完成后,才可进行灌浆通常在校正完毕后三天内完成,以免因其他原因造成结构体移位,灌浆材料应采用细石混凝土,使柱底板与基础完全接触,灌浆砼标号比柱砼标号高一级。灌浆前准备工作,削除砼表面过高处使灌浆厚度至少保持4cm以上,去除砼表面的细微物,油脂、泥土等不良物质,而保持适当粗糙.一端及两侧而之模板亦需高出板面,且留出间隔,并稍具倾斜,以使插入木棒或钢筋。灌浆料必须以拌和机拌和,若以手拌和,则缺乏流动性而使水易增加,造成收缩之危险。一经灌注,必须连续不断进行作业,直到灌浆从周围出为止,灌浆料必须从一侧开始,未完成前不可中断。灌注后,保持湿润状态保养至少七天。
6、焊接与再矫正
本工程采用成品型钢进行制造,只有部分型材需要采用气体保护焊机进行焊接。焊接时必须根据材料的规格尺寸按工艺要求选用相应的焊丝、电流、电压和焊接速度。对焊接材料选用要严格按照《钢材焊接焊条、焊丝焊剂选配规定》进行选材。焊接材料使用前应仔细检查,凡发现有药皮脱落、污损、变质、吸湿、结块和生锈的焊条、焊丝、焊剂等焊材,不得使用.型钢焊接后,因焊接对钢材进行局部不均匀的加热,而导致焊接应力的产生发生焊接变形,故应进行矫正.
熄焦系统施工方案
捣固式焦炉工程熄焦系统结构、设备安装工程施工组织设计一、工程简介本工程为捣固式焦炉工艺设备、管道安装及金属结构制作安装工程由中冶焦耐院设计。
该工程要求在2008月8月18日出焦,工期紧、任务重,施工有一定的难度。
因此编制合理的施工组织设计方案十分有必要的。
为确保熄焦中的设备能够顺利的投入使用,根据本工程的特点以及施工环境的特殊,我方特编制此施工方案。
二、编制依据2.1《捣固式焦炉工程工程合同》2.2《建筑工程质量管理条理》2.3《工程建设标准强制性条文条纹——工业建筑部分》2.4《建筑工程项目管理规定》2.5 国家建筑安装工程现行质量检验、评定标准和施工验收规范GB50390-2006 《焦化机械设备工程安装验收规范》GB50185-93 《工业设备及管道绝热工程质量检验评定表》GB5020-2001 《钢结构工程施工质量验收规范》GB50231-98 《机械设备安装工程施工及验收通用规范》GB50235-93 《工业金属管道工程施工及验收规范》GB50236-98 《现场设备工业管道焊接工程施工及验收规范》GB50252-94 《工业管道安装工程质量检验评定标准》《压力容器安全监察规程》《炉设备及管道安装规程》《熄焦泵使用说明书》三、施工组织方案3.1设备质量验收必须严把质量关,所有设备到达安装现场时必须进行检查和验收,以便发现制造和运输过程中的缺陷,并记录。
3.2管道的制作管道的制作在工厂进行,卷管的材料、规格必须符合设计要求并具有产品合格证明和材质证明。
卷管所有焊缝质量必须符合设计要求和规范规定,焊缝100%做煤油渗透试验,不合格不得出厂。
卷管的同一节上面纵向焊缝不宜大于两道,两纵向焊缝间距不得小于200㎜,卷管的周长为800㎜偏差不大于4㎜,周长800-1200㎜为4㎜。
卷管对接内壁错边不得超过壁厚的10%,且不大于2㎜,卷管端面与中心线的垂直偏差不大于管子外径的1%且小于3㎜平直读偏差不得大于1㎜/m。
干熄焦专用设备安装施工方案
干熄焦专用设备安装施工方案
一、安装前准备工作
在进行干熄焦专用设备的安装施工前,需要做好以下准备工作:
1.确认设备型号、规格和数量是否与订单一致。
2.安装位置进行测量,确保设备能够安装在合适的位置。
3.制定安全施工计划,明确施工流程和安全措施。
二、设备安装流程
1.搬运设备:
–使用合适的吊装设备将干熄焦专用设备从运输车上卸载,并小心搬运至安装位置。
2.设备安装:
–根据设备安装图纸和说明书,按照安装顺序进行设备的组装和安装,确保每个部件安装到位。
3.连接管路:
–将设备的各个管路连接到相应的管道上,注意保证连接处的严密性。
4.电气连接:
–进行设备电气连接,接地保护措施必须符合相关标准。
5.测试运行:
–完成设备安装后,进行设备的试运行测试,确认设备正常工作。
6.安全检查:
–检查设备安装是否牢固,管路连接是否密封,电气连接是否准确,确保设备安全可靠。
三、施工注意事项
1.在安装设备时一定要使用合适的工具,严禁使用损坏或无标识的工具。
2.安装现场要保持干燥、通风,并做好防火措施。
3.安装过程中,操作人员须佩戴相关防护装备,严格遵守安全操作规程。
4.完成施工后,清理安装现场,保持环境整洁。
四、验收与保养
1.完成设备安装后,需进行设备的验收工作,确认设备安装符合相关标准要求。
2.设备在投入使用前需进行试运行和调试,确保设备运行正常。
3.对设备进行定期保养和维护,延长设备使用寿命和保证设备性能。
以上即为干熄焦专用设备的安装施工方案,希望能为您提供参考和帮助。
干熄焦专用设备安装施工方案汇总
榆钢支持地震灾区恢复重建项目干熄焦与余热发电工程干熄焦专用设备施工方案编制人:审核人:审批人:中国五冶榆钢干熄焦工程项目部二〇一四年四月十三日目录1、工程概况 (3)1.1、工程概况 (3)1.2、编制依据 (3)1.3、工程特点 (4)2、主要施工工艺与方法 (4)2.1、装入装置安装 (4)2.2、排出装置安装 (7)2.3、循环风机安装 (9)3、施工组织计划 (14)3.1、施工计划 (14)3.2、机具计划 (14)3.3、人力资源计划 (15)4、质量保证措施 (15)5、安全保证措施 (18)5.1重大危险源识别 (18)5.2主要保证措施 (18)5.3施工安全注意事项 (19)1、工程概况1.1、工程概况榆钢干熄焦工程的提升机用于榆钢集团公司焦化厂炭化室高为6m的焦炉的干熄焦工程项目。
干熄焦装置的处理能力为110t/h。
干熄焦专用设备主要包括循环风机一套、装入装置一套、本体排除装置一套、提升机一套、汽轮机发电设备一套。
其中提升机、汽轮发电机单独编写方案。
1.2、编制依据1)、《焦化机械设备工程安装验收规范》GB50390-20062)、《压缩机、风机、泵安装工程施工与验收规范》GB50275-20113)、《现场设备、工业管道焊接工程施工规范》GB50236-2011 4)、《机械设备安装工程施工与验收通用规范》GB50231-20095)、工程测量规范GB50026—20076)、中冶焦耐提供的设计图7)、设备供货商提供的图纸1.3、工程特点干熄焦场地狭窄,装入装置安装在31m炉顶之上,安装高度高、设备单件重量大。
循环风机为日本进口,安装精度高,需严格按照图纸、规范进行施工。
2、主要施工工艺与方法2.1、装入装置安装1、主要参数装入装置安装应在提升机安装完成后进行。
2、放线与专业中间交接(1)、根据土建提供的基础标高点引测到31.26m平台,在梁或柱上画出标高点备查。
对支座的标高、轴线等进行复测划线,核查是否下一道工序要求。
干熄焦施工方案
目录第一章编制说明…………………………………………………………第二章工程概况及特点…………………………………………………..第三章施工管理组织机构…… … ………………………..第四章施工准备………………………………………………………………...第五章主要工程施工方案及施工方法…………………………………………第六章雨季施工措施……………………………………………………第七章施工进度计划及工期保证措施……………………………………………第八章质量保证体系及技术组织措施……………………………………………第九章安全文明施工………………………………………………………………第一章编制说明一、编制说明本工程为山东浩宇能源有限公司干熄焦工程图纸及其他相关资料。
我们在熟悉图纸、了解设计意图和对工程现场实地勘察的基础上,严格遵循设计图纸,结合现场的实际情况,科学合理的安排施工部署、制订施工方案和各项保证措施,力求做到本施工方案的科学性、针对性、可行性。
二、编制依据1)干熄焦工程图纸和周边的实地情况。
2)我公司的相关管理文件;3)国家及建设部颁发的建设工程施工及验收规范和相应的国家标准4)《建筑地基基础工程施工质量验收规范》(GB50202-2002)5)《建筑施工安全检查标准》(JGJ59-99)6)《建筑施工高处作业安全技术规范》(JGJ80-91)7)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-20018)《建筑机械使用安全技术规程》(JGJ033-2001)9)《建筑工程施工现场供用电安全规范》(GB50194-93)10)《施工现场临时用电安全技术规范》(JGJ46-2005)11)《建筑施工现场环境与卫生标准》(JGJ146-2004)12)《混凝土结构工程施工质量验收规范》(GB50204-2002)13)《建筑工程施工质量验收统一标准》(GB 50300—2001)三、编制目的施工时对业主负责,竣工时让业主放心,交付时让业主满意。
140t干熄焦安装施工组织设计
南钢联炼铁新厂3#、4#焦炉干熄焦设备及结构安装工程施工组织设计中国一冶工业炉公司南钢项目部二OO五年五月十二日………………………………………………………………………………………业主审核意见:年月日..................................................................中冶焦耐院审核意见:年月日………………………………………………………………………………………………………………………………………………………………………………威仕监理公司审核意见:年月日..................................................................中国一冶工业炉南钢项目部技术负责人意见:年月日………………………………………………………………………………………目录1.编制依据 (5)2.焦炉干熄焦工艺概要 (5)3. 施工总布署 (7)4. 总平面管理 (10)5.焦炉干熄焦工程安装方案 (11)6.施工进度计划及保工期的主要措施 (48)7.工期发生延误时补救措施 (52)8. 组织机构 (53)9. 技术力量与劳动力安排计划 (55)10.施工机械设备计划 (55)11.工程质量管理及保证措施 (57)12.安全施工保证措施 (62)13.文明施工、环境保护措施 (69)南钢联炼铁新厂3#、4#焦炉干熄焦设备及结构安装工程施工组织设计1.1编制依据:(1)南钢联炼铁新厂3#、4#焦炉干熄焦设备及结构安装工程施工设计图。
(2)现行国家、行业施工及验收规范:(3)《钢结构工程施工及验收规范》GB50205-95(4)《钢结构工程施工质量验收规范》GB50205-2001(5)《钢结构高强度螺栓联接的设计、施工及验收规程》JGJ82-91(6)《冶金建筑安装工程施工测量规范》YBJ212-88(7)《冶金机械设备安装工程施工及验收规范-通用规定》YBJ201-83(8)《冶金机械设备安装工程施工及验收规范-焦化设备》YBJ204-83(9)《冶金机械设备安装工程质量检验评定标准-焦化设备》YBJ9241-92(10)《冶金建筑施工安全检查评定标准》YB9242-92(11)GB/T19002-ISO9002系列质量体系标准。
施工方案(榆钢干熄焦砌筑方案)(修改完成)
88.6
5
高铝浇注料
t
0.9
ZCH010
3)一次除尘器
序号
材料名称
单位
数量
备注
1
N53粘土砖
t
116.8
2
N3粘土砖
t
14
3
隔热砖碎块
m3
100
4
A级莫来石砖
t
103.1
5
B1高强隔热砖
t
38.1
6
N53耐火泥
t
12.1
7
N3耐火泥
t
1.6
8
莫来石耐火泥
t
11.2
9
隔热耐火泥
t
7.6
10
发泡苯乙烯
6.2.5、砖层线及其它控制线
砖层线的放法是以每层托砖板为准,为保证托砖板下部砌体与托砖板之间胀缝尺寸和托砖板上部砌体与下部砌体的胀缝尺寸,用砖层板向下返出每层断热砖的控制线,然后再连线,待断热砖砌完后,用同样的方法画出粘土砖砖层线。
根据投放在左、右侧壁上的排灰口中心线,在左、右侧壁上画出每一段胀缝和挂钩砖的位置。在熄焦室及锅炉侧壁上,根据纵向中心线确定胀缝及挂钩砖的位置。
劳动力组织
干熄焦砌筑劳动力安排表
工
种
筑炉工
普工
搅拌工
机运工
架工
、
起重
电
工
铲车司机
测量工
管理
班长
材料员
合
计
项目
人数
熄焦室一次除尘器
8
8
1
3
2
1
1
1
2
1
1
29
5、施工准备
5.1、技术准备
