人防工程定额人工费
人防工程施工定额(3篇)

第1篇一、工程量计算1. 土方工程:人防工程土方工程量计算包括挖方、填方、平整场地等。
计算公式为:工程量=挖方体积-填方体积。
2. 混凝土工程:人防工程混凝土工程量计算包括基础、墙体、梁、板、柱等。
计算公式为:工程量=混凝土体积。
3. 钢筋工程:人防工程钢筋工程量计算包括钢筋长度、数量等。
计算公式为:工程量=钢筋长度×数量。
4. 门窗工程:人防工程门窗工程量计算包括门窗洞口面积、数量等。
计算公式为:工程量=门窗洞口面积×数量。
5. 设备安装工程:人防工程设备安装工程量计算包括设备种类、数量、安装位置等。
计算公式为:工程量=设备数量×安装费用。
二、工程质量要求1. 混凝土工程:人防工程混凝土强度等级应符合设计要求,抗渗等级应达到P6。
钢筋连接方式应采用电渣压力焊。
2. 钢筋工程:钢筋种类为热轧钢筋HRB(E)400级,钢筋搭接处应相互错开。
3. 门窗工程:人防工程门窗应选用符合国家人防办定点企业生产的产品,并按规定同步施工安装。
4. 设备安装工程:设备安装应与土建工程紧密配合,确保设备安装质量。
三、施工周期人防工程施工周期应根据工程规模、施工难度、施工条件等因素确定。
一般分为以下几个阶段:1. 施工准备阶段:包括图纸会审、施工组织设计、人员培训等。
2. 土建施工阶段:包括土方工程、基础工程、墙体工程、梁板柱工程等。
3. 设备安装阶段:包括门窗安装、设备安装等。
4. 竣工验收阶段:包括工程验收、资料整理等。
四、施工定额编制原则1. 合理性:人防工程施工定额应充分考虑工程实际情况,确保施工过程的顺利进行。
2. 科学性:人防工程施工定额应依据国家相关标准、规范和工程实际情况进行编制。
3. 经济性:人防工程施工定额应综合考虑施工成本,提高工程效益。
4. 可操作性:人防工程施工定额应便于施工人员理解和执行。
总之,人防工程施工定额是确保人防工程质量和施工进度的关键。
在施工过程中,应严格按照定额要求进行施工,确保人防工程的安全、可靠和实用。
人防工程概预算定额

定额是产品生产过程中规定的人力、物力或资金消耗数量的标准。
定额的种类繁多,根据使用对象和组织生产的具体要求,有各种不同的定额。
按定额内容和使用要求分:有劳动定额、机械台班定额、材料消耗定额、施工定额、金属工艺加工工时消耗定额、预算定额、综合预算定额、概算定额(指标)等。
按颁发单位和执行范围分:有全国统一定额、地方统一定额、企业定额等。
按专业分:建筑工程、矿山井巷工程、人防工程、设备安装工程等定额。
由国家人防办公室组织编制,国家人防委批准颁发的人防工程定额有《人防工程预算定额》、《人防工程概算定额》、《人防工程概算指标》及《人防工程工期定额》等,是纳入国家标准定额序列、属于部颁部管的全国统一定额。
一、人防工程预算定额预算定额即规定消耗在单位工程(或工程基本构造要素、分部分项细目)上的劳动力(工日、工时)、材料和机械使用(台班)的数量标准。
预算定额是编制施工图预算和竣工决算的依据,也是编制概算定额和概算指标的基础,也可作为编制施工组织设计、进行财务核算和施工企业进行经济核算都有重要作用。
《人防工程预算定额》是人防工程建设单位、施工单位和建设银行都必须遵守的一项经济法规。
按照人防工程预算定额计算确定的人防工程的预算造价,是施工单位与建设单位进行工程结算的依据。
根据国家规定,全国统一的人防工程预算定额基价是按北京地区建筑安装工人预算工资和基本建设材料预算价格编制的。
(一)关于定额人工费预算定额的人工费是按定额工日消耗量和分部分项平均工资等级或按不同工程项目测算的综合平均工资等级的基本日工资和工资性津贴组成的预算日工资进行计算的。
1、月工资与日工资。
在概预算定额中,建筑安装工人基本工资通常是以日工资形式表示,工日按8小时工作制计算。
日工资和月工资可按下式换算:日工资=月工资/25.5天式中的25.5天是法定每月工作日数(25.5是按每周6个工作日计算,若按每周5.5个工作日计算应为23.2天)。
2、工资性津贴。
人防工程定额人工费

人防工程定额人工费什么是人防工程?“人防工程”是指为了保障人民生命财产安全,采取各种措施对城市和特定重要地区进行防护的一种工程。
其常见的工程包括地下防空洞、地下掩体、防空墙等。
人防工程的施工过程人防工程的施工过程较为复杂,通常需要经过以下步骤:1.布置施工现场:根据施工需要,合理布置现场设备和施工队伍。
2.地质勘探:对施工区域的地质情况进行勘探,确定地下岩层、地下水位、地下管线等情况。
3.方案设计:根据勘探结果,制定施工方案,包括施工工艺、防水隔氧、材料选用等。
4.施工准备:准备好所需材料和施工设备,并进行必要的调试和检测。
5.基础施工:进行基础施工,包括打桩、挖地坑、浇筑板基等工作。
6.构造物施工:根据施工方案进行墙体构造等施工作业。
7.安装设备:安装通风设备、照明设备、水电设备等。
8.完成工程: 对工程进行验收、清理整理,保证工程质量。
人防工程定额人工费是怎么计算的?人防工程定额人工费是指人防工程施工中所使用的人工费用,通常根据施工过程中的不同环节,分别计算对应的人工费用。
根据《人防工程定额》的相关规定,人防工程定额人工费的计算方法如下:一、拌和料的运输和搅拌拌和料的运输和搅拌是人防工程施工过程中必不可少的一个步骤,其费用占人防工程总投资的一定比例。
根据具体的施工地点和工程条件,其费用的具体计算方法可以按照国家有关规定进行计算。
二、土石方开挖与回填土石方开挖和回填作业是人防工程施工的重要组成部分,其费用的计算应根据开挖面积和深度、土石方的性质等多个因素进行计算。
三、基础工程基础工程是人防工程的重要组成部分,其费用的计算应考虑基础工程的规模、施工工艺和材料选用等多个因素。
四、砌体工程砌体工程是人防工程的重要组成部分,其费用的计算应根据其规模和材料选用等因素进行计算。
五、安装工程人防工程中的安装工程包括通风设备、照明设备、水电设备等,其费用的计算应根据具体的设备规格和数量等因素进行计算。
人防工程是一项复杂的工程,需要采用多种施工技术和工艺完成,因此人防工程定额人工费的计算方法也较为复杂。
人防工程费用计算规则及计算标准

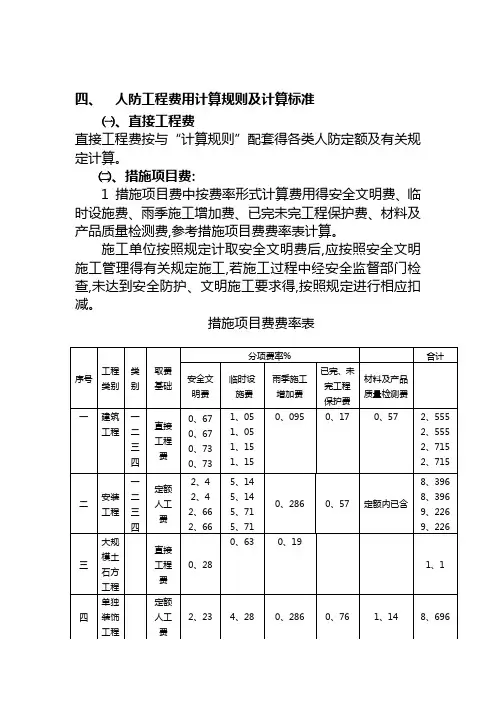

四、人防工程费用计算规则及计算标准㈠、直接工程费直接工程费按与“计算规则”配套得各类人防定额及有关规定计算。
㈡、措施项目费:1措施项目费中按费率形式计算费用得安全文明费、临时设施费、雨季施工增加费、已完未完工程保护费、材料及产品质量检测费,参考措施项目费费率表计算。
施工单位按照规定计取安全文明费后,应按照安全文明施工管理得有关规定施工,若施工过程中经安全监督部门检查,未达到安全防护、文明施工要求得,按照规定进行相应扣减。
措施项目费费率表计取方法:夜间施工人员数按实际参加夜间施工人员总数以工日计取,工事封顶后,不计取夜餐补助费。
3二次搬运费及完工清理费:二次搬运费应按实际发生计算,对招投标工程欲进行工程造价包干得工程,可按每平方米建筑面积计算,参考值为2元/m2;完工清理费2、5元/m2,其中主体工程1元/m2;装饰工程1、5元/m2。
4大型机械设备进出场及安拆费:按《人防工程预算定额》第一册掘开式工程计算。
5混凝土、钢筋混凝土模板及支架费:按《人防工程预算定额》第一册掘开式工程计算。
6脚手架费:按《人防工程预算定额》计算。
7施工排水、降水费:按《人防工程预算定额》计算。
8冬季施工增加费:①需要冬季施工得工程其措施费由施工单位编制冬季施工措施与冬季施工方案,连同增加费用一并报建设、监理单位批准后实施。
②人工、机械降效费用按冬季施工工程人工费、机械费之与得20%计取。
③对于冬季停止施工得工程,施工单位可以按实际停工天数计算瞧护费用。
费用计算标准为:单项工程每天120元;由一个总包单位承包得建设项目每天180元。
专业分包工程不计取瞧护费。
瞧护费包括瞧护人员工资及其取暖、用水、用电费用。
冬季机械停滞时间已经在台班费用定额内考虑,不得计算冬季施工机械停滞费。
9内部施工照明费:按《人防工程预算定额》计算。
10垂直运输机械费:按《人防工程预算定额》计算。
11室内空气污染测试,根据工程实际情况,由发承包双方在合同中约定。
人防工程费用计算规则及计算标准

四、人防工程费用计算规则及计算标准㈠、直接工程费直接工程费按与“计算规则”配套的各类人防定额及有关规定计算.㈡、措施项目费:1措施项目费中按费率形式计算费用的安全文明费、临时设施费、雨季施工增加费、已完未完工程保护费、材料及产品质量检测费,参考措施项目费费率表计算。
施工单位按照规定计取安全文明费后,应按照安全文明施工管理的有关规定施工,若施工过程中经安全监督部门检查,未达到安全防护、文明施工要求的,按照规定进行相应扣减.措施项目费费率表计取方法:夜间施工人员数按实际参加夜间施工人员总数以工日计取,工事封顶后,不计取夜餐补助费。
3二次搬运费及完工清理费:二次搬运费应按实际发生计算,对招投标工程欲进行工程造价包干的工程,可按每平方米建筑面积计算,参考值为2元/m2;完工清理费2。
5元/m2,其中主体工程1元/m2;装饰工程1.5元/m2.4大型机械设备进出场及安拆费:按《人防工程预算定额》第一册掘开式工程计算.5混凝土、钢筋混凝土模板及支架费:按《人防工程预算定额》第一册掘开式工程计算。
6脚手架费:按《人防工程预算定额》计算.7施工排水、降水费:按《人防工程预算定额》计算。
8冬季施工增加费:①需要冬季施工的工程其措施费由施工单位编制冬季施工措施和冬季施工方案,连同增加费用一并报建设、监理单位批准后实施。
②人工、机械降效费用按冬季施工工程人工费、机械费之和的20%计取。
③对于冬季停止施工的工程,施工单位可以按实际停工天数计算看护费用。
费用计算标准为:单项工程每天120元;由一个总包单位承包的建设项目每天180元。
专业分包工程不计取看护费。
看护费包括看护人员工资及其取暖、用水、用电费用。
冬季机械停滞时间已经在台班费用定额内考虑,不得计算冬季施工机械停滞费。
9内部施工照明费:按《人防工程预算定额》计算。
10垂直运输机械费:按《人防工程预算定额》计算.11室内空气污染测试,根据工程实际情况,由发承包双方在合同中约定。
人防工程施工预算定额

人防工程施工预算定额一、总则人防工程是指为了保护人民生命财产安全,防御空袭、核爆等灾害侵害的工程。
人防工程建设是国家安全和国防建设的重要组成部分。
在进行人防工程施工预算定额编制时,必须按照国家相关规定和标准,科学合理地进行预算编制,确保人防工程项目的施工预算定额准确、合理、规范。
本文主要基于《人防工程施工预算定额管理规定》及有关标准资料,对人防工程施工预算定额进行探讨。
二、施工单位选择1. 依据国家相关规定,组织公开招标或者邀请竞争性谈判确定人防工程施工单位。
2. 施工单位应具备相应的施工能力和资质,拥有相应的技术力量和专业人才。
三、人防工程施工预算定额编制的依据1. 国家相关法律法规和有关规划及设计文件。
2. 项目招标文件中的技术规范和施工图纸。
3. 项目施工现场具体情况。
4. 构建适应现代化战争的人防设施的需求,满足居民的较高要求。
四、编制程序按照有关规定及标准,本编制工程预算定额的程序步骤分为:确定工程量、计算量值、查找定额、定额组包、成本统计、预算分析等环节。
五、工程量的确定1. 工程量的确定是人防工程预算定额编制的首要任务。
工程量应该根据设计规范和施工图纸等资料进行详细测算,要准确无误地计算出每项工程所需的数量和规格。
2. 工程量的测算可以通过实地勘察进行初步测算,然后根据施工图纸和设计规范进行进一步详细测算。
六、计算量值1. 根据确定的工程量,计算出各项工程的实际数量和规格。
2. 结合实际情况,测算出每项工程所需要的人力、物料、施工期限等情况。
七、查找定额1. 根据工程的实际情况和需要,查找相关的人防工程预算定额。
2. 选择合适的人防工程预算定额,进行适当的调整,确保符合项目规格和质量要求。
八、定额组包1. 将查找的定额进行合理组合,编制成完整的工程量清单。
2. 对定额组包后的工程量清单进行检查,确保工程量清单的准确性和完整性。
九、成本统计1. 根据定额组包的工程量清单,结合物料价格和人工成本等,进行成本的统计。
人防工程费用计算规则及计算标准

四、人防工程费用计算规则及计算标准㈠、直接工程费直接工程费按与“计算规则”配套的各类人防定额及有关规定计算。
㈡、措施项目费:1措施项目费中按费率形式计算费用的安全文明费、临时设施费、雨季施工增加费、已完未完工程保护费、材料及产品质量检测费,参考措施项目费费率表计算。
施工单位按照规定计取安全文明费后,应按照安全文明施工管理的有关规定施工,若施工过程中经安全监督部门检查,未达到安全防护、文明施工要求的,按照规定进行相应扣减。
措施项目费费率表计取方法:夜间施工人员数按实际参加夜间施工人员总数以工日计取,工事封顶后,不计取夜餐补助费。
3二次搬运费及完工清理费:二次搬运费应按实际发生计算,对招投标工程欲进行工程造价包干的工程,可按每平方米建筑面积计算,参考值为2元/m2;完工清理费2.5元/m2,其中主体工程1元/m2;装饰工程1.5元/m2。
4大型机械设备进出场及安拆费:按《人防工程预算定额》第一册掘开式工程计算。
5混凝土、钢筋混凝土模板及支架费:按《人防工程预算定额》第一册掘开式工程计算。
6脚手架费:按《人防工程预算定额》计算。
7施工排水、降水费:按《人防工程预算定额》计算。
8冬季施工增加费:①需要冬季施工的工程其措施费由施工单位编制冬季施工措施和冬季施工方案,连同增加费用一并报建设、监理单位批准后实施。
②人工、机械降效费用按冬季施工工程人工费、机械费之和的20%计取。
③对于冬季停止施工的工程,施工单位可以按实际停工天数计算看护费用。
费用计算标准为:单项工程每天120元;由一个总包单位承包的建设项目每天180元。
专业分包工程不计取看护费。
看护费包括看护人员工资及其取暖、用水、用电费用。
冬季机械停滞时间已经在台班费用定额内考虑,不得计算冬季施工机械停滞费。
9内部施工照明费:按《人防工程预算定额》计算。
10垂直运输机械费:按《人防工程预算定额》计算。
11室内空气污染测试,根据工程实际情况,由发承包双方在合同中约定。
苏防[2010]74 号--省民防局关于调整我省人防工程预算工资单价的通知
![苏防[2010]74 号--省民防局关于调整我省人防工程预算工资单价的通知](https://img.taocdn.com/s3/m/8def1948c850ad02de804155.png)
江苏省民防局文件苏防〔2010〕74 号━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━省民防局关于调整我省人防工程预算工资单价的通知各市民防局(人防办):根据省住房与城乡建设厅《关于调整建筑、装饰、安装、市政、(苏建价[2010]494修缮加固、仿古建筑及园林工程预算工资单价的通知》号),我省人防工程(包括掘开式、坑地道工程及安装工程)预算工资单价同步调整,现行《江苏省人防工程费用计算规则》(2009)相关项目作如下调整:一、《江苏省人防工程费用计算规则(2009)》中涉及预算工资单价的表3.1.1调整见附件1,表3.1.2调整见附件2。
二、附件2中机械费已调整到《江苏省施工机械台班2007年单价表》同一水平,其中人工工资按53元/工日计算。
三、编制人防工程投资估算、设计概算、招标控制价、施工图预算时,按本通知规定的预算工资单价执行。
四、本通知规定的预算工资单价调整适用于固定总价合同、固定单价合同和可调价合同。
合同有约定的,按约定处理;合同未约定时按本通知规定执行。
五、本通知规定的预算工资单价,应计入基价,作为取费基础。
六、本通知自即日起执行。
在此之前签订施工合同的在建工程按合同约定执行;合同中未约定人工工资调价方法或未规定不执行国家政策性调整的工程,2010年11月1日之后完成的工程量部分按本通知中的标准执行;投标报价或签订施工合同时人工工资单价有让利的工程,在执行新工资标准时,应同比让利。
附件:1.人防工程定额综合工日单价、预算人工单价2.人防工程定额人工费、材料费、机械费调整系数二○一○年十月三日附件1人防工程定额综合工日单价、预算人工单价表1附件2。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
人防工程定额人工费、材料费、机械费调整系数
序
号
项目
调整系数
备注
人工费(Ka)
材料费(Kb)
机械费
(Kc)
1
掘开式工程
1.1
土石方工程
2.804
1.272
1、本表未列材料费调整系数的 相关项目,材料价差据实调整。
1.2
土建主体
3.004
1.974
1.3
一般装饰
3.138
1.974
2、一般装饰指未单独签订合同 的粘贴块料面层、天棚工程、
1.4
施工降水
ห้องสมุดไป่ตู้1.4.1
井点降水
1.330
油漆、涂料、门窗等工程。
1.4.2
机井降水
2.804
1.468
1.4.3
管井真空降水
1.457
人防工程定额人工费、材料费、机械费调整系数
序
号
项目
调整系数
备注
人工费(Ka)
材料费(Kb)
机械费
(Kc)
1.5
支护桩(桩基)工程
本表未列材料费调整系数的相 关项目,材料价差据实调整
1.5.1
打预制方桩
2.804
0.897
1.5.2
静力压方桩
0.870
1.5.3
打(拔)钢板桩
1.118
1.5.4
打孔(夯扩、爆扩)灌注桩
1.206
1.5.5
钻孔灌注桩
1.510
1.5.6
深层搅拌桩
1.491
1.5.7
高压旋喷桩
1.574
人防工程定额人工费、材料费、机械费调整系数
序 号
项目
调整系数
备注
人工费(Ka)
材料费(Kb)
机械费
2
坑地道工程
(Kc)
2.1
掘进
1.849
2.2
锚杆支护
2.820
1.932
2.3
喷(网)支护
1.815
2.4
被复
1.625
2.5
辅助费
洞内
2.820
1.901
洞外
3.004
2.6
支护(被复)结构完成后的内部工程
3.004
1.974
3
装饰工程
3.138~4.028
1.974
适用于单独承包的装饰工程
4
安装工程
4.1
通风空调
1.043
2.170
4.2
给排水、采暖
2.939
0.996
1.854
4.3
电气
1.032
1.365
4.4
刷油、绝热
1.148
1.854
