2020年《标准化样板工地申报材料》
安全质量标准化示范工地申报材料(1)

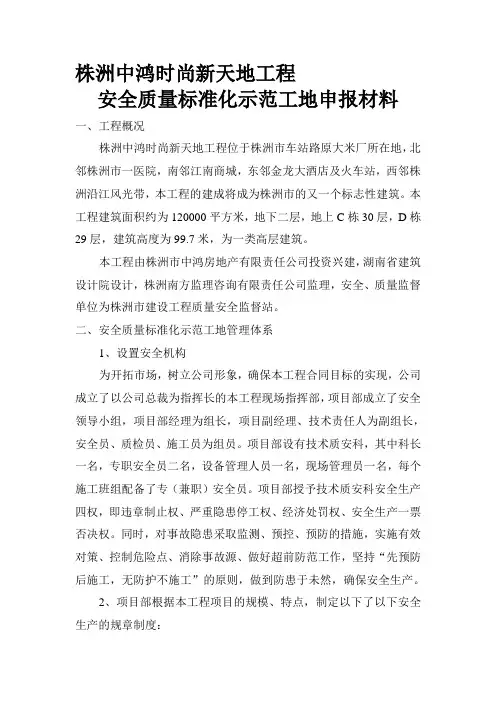

株洲中鸿时尚新天地工程安全质量标准化示范工地申报材料一、工程概况株洲中鸿时尚新天地工程位于株洲市车站路原大米厂所在地,北邻株洲市一医院,南邻江南商城,东邻金龙大酒店及火车站,西邻株洲沿江风光带,本工程的建成将成为株洲市的又一个标志性建筑。
本工程建筑面积约为120000平方米,地下二层,地上C栋30层,D 栋29层,建筑高度为99.7米,为一类高层建筑。
本工程由株洲市中鸿房地产有限责任公司投资兴建,湖南省建筑设计院设计,株洲南方监理咨询有限责任公司监理,安全、质量监督单位为株洲市建设工程质量安全监督站。
二、安全质量标准化示范工地管理体系1、设置安全机构为开拓市场,树立公司形象,确保本工程合同目标的实现,公司成立了以公司总裁为指挥长的本工程现场指挥部,项目部成立了安全领导小组,项目部经理为组长,项目副经理、技术责任人为副组长,安全员、质检员、施工员为组员。
项目部设有技术质安科,其中科长一名,专职安全员二名,设备管理人员一名,现场管理员一名,每个施工班组配备了专(兼职)安全员。
项目部授予技术质安科安全生产四权,即违章制止权、严重隐患停工权、经济处罚权、安全生产一票否决权。
同时,对事故隐患采取监测、预控、预防的措施,实施有效对策、控制危险点、消除事故源、做好超前防范工作,坚持“先预防后施工,无防护不施工”的原则,做到防患于未然,确保安全生产。
2、项目部根据本工程项目的规模、特点,制定以下了以下安全生产的规章制度:2.1制定了工程项目安全生产、文明施工工作目标。
对工程项目施工全过程中各阶段的安全防护、文明施工要求,施工安全重大危险源,需要解决的主要问题,主要保证措施,各项主要工作的负责人,对各项工作的检查验收等事项进行明确。
2.2工程项目部安全生产管理职责进行了分工。
对工程项目部各部门及施工管理人员所担负的安全生产管理工作予以具体的明确和细化。
2.3制定了工程项目施工安全事故应急救援预案。
对工程项目事故应急救援器材、设备的配备,应急救援的启动,事故现场的保护,防止事故扩大,及时、如实上报事故和一般人身伤害及财产损失事件,应急救援预案演练等事项予以明确。
标准化工地汇报材料

标准化工地汇报材料(文章一):标准化工地汇报材料(一)、工程概况:今年项目部在建工程主要是港区纬三路和陆公路新建工程,纬三路工程全长3050米,路幅宽度22米;陆公路全长1717米,路幅宽度15米。
在项目部的精心管理和有关上级部门的热情指导下,现场严格执行各项要求,坚持科学的发展观,以安全生产为重点,以构建安全、文明、和谐为目标,向管理要效益,向提高职工素质要效率,不断增强了施工现场的生机和活力。
(二)、开展安全标准化工作的基本情况:自安全标准化工作开展以来,认真贯彻落实上级关于开展施工安全标准化建设的文件、指示精神,以创建示范安全标准化为目标,按照安全标准化的标准,坚持高境界定位、高标准运作,高起点创新,全员发动,全员参与,不断强化安全基础工作,狠抓现场安全管理,有力推动施工现场安全生产形势的稳定发展。
自项目部组建以来未发生任何一起安全事故。
(一)、提高思想认识,深入宣传发动,强化组织领导,保证安全质量标准工作的顺利开展。
安全标准化工地建设是一套行之有效的安全管理体系和方法,是促进施工安全持续发展的有效途径,是安全生产的基础,是建立安全生产长效机制和构建本质安全型工地的主要内容和根本措施。
为切实保证安全标准化工作的顺利进行,成立了以项目经理为组长的安全标准化工作领导小组,并定期召开会议,对照标准,从制度建设、现场管理落实到各方面的工作标准要求都逐一安排落实,逐项落实到分管部门、分管人员。
领导小组在安质科设办公室,安质科科长具体负责日常的管理工作,重点检查各级人员的责任落实,对责任落实不力的在总结会议进行通报。
各作业队也都相应地设置群众兼职安全员,形成了自上而下的安全标准化工作领导体系。
在组织全体人员进行学习培训做了大量工作,进行了广泛的宣传发动,制作了安全宣传牌板、标语等,组织人员深入现场各道工序认真讲解,让每一名职工都熟知安全标准化工作的总体规划、工作目标、工作重点、工作措施,从而为安全标准化工作地顺利开展打下了坚实的基础。
建设工程项目施工安全生产标准化工地(AAA工地)申报资料

建设工程项目施工安全生产标准化工地(AAA工地)申报资料建设工程项目施工安全生产标准化工地申请表申请单位XX有限公司申请工程XX项目申请日期2020.7.1中国建筑业协会建筑安全分会制目录一、企业简介二、工程概况(一)工程效果图(二)工程概况(三)合同工期实际开工日期和已完工程形象进度三、创建“AAA级安全文明标准化工地”的情况1.成立创优组织机构,明确岗位责任目标2.完善安全文明管理体制3.制定目标,加强安全管理4.建立健全安全规章制度5.加强安全教育培训6.落实安全技术交底制度7.建立安全检查及例会制度8.严格落实标准化要求,提高项目安全管理水平9.职工劳动保护10.临时设施环境卫生11.环境保护管理12.临时用电管理13.消防管理14.应急预案演练15.安全内业资料管理16.经验总结一、企业简介XX有限公司,于2013年更改XX有限公司,公司成立于2003年12月29日,是具有多功能、集团化经营的大型建筑安装骨干企业。
注册资本为人民币300000万元。
经营范围涉及各类建筑工程总承包、施工、咨询、建筑技术开发与转让、机械设备租赁、路桥建设、商品混凝土生产和批发等。
公司下辖单位主要有:中建三局第一、二、三建设工程有限责任公司等控股子公司,以及总承包公司、股份公司(北京)、股份公司(沪)等非法人实体。
根据商务部批准的改制重组方案和建设部审定的资质,公司全面继承了XX公司成立以来取得的工程业绩:截至目前,共有湖北省电力调度楼、厦门嵩屿电厂、三峡工程开发总公司总部综合大楼、上海国际网球中心、天津泰达司法服务中心、河南省职工之家、武汉协和医院外科病房大楼等63项工程荣获中国建筑工程质量最高荣誉——鲁班奖(国家优质工程奖);深圳金福大厦、河南报业大厦、中铁十一局办公科研综合楼、清华大学美术学院教学楼、广西玉林体育馆等541项工程被评为省部级以上优质工程和样板工程;武汉世界贸易大厦、深圳鸿昌广场、南宁市建设大厦技术业务综合楼及地王国际商会中心等5项工程获得“全国建筑业新技术应用金牌示范工程”荣誉称号;辽宁广播电视发射塔主体工程成套施工技术、武汉国贸大厦综合施工技术、复杂空间钢结构施工技术的研究与应用等369项科技成果获得各级科学技术进步奖,其中获国家科学技术进步奖7项,省部级科学技术进步奖68项;开发总结出工法174项,其中国家级工法18项,省部级工法42项;共有77个QC小组获得全国优秀QC小组称号或全国质量信得过班组称号。
安全质量标准化示范工地申报材料

株洲中鸿时尚新天地工程安全质量标准化示范工地申报材料一、工程概况株洲中鸿时尚新天地工程位于株洲市车站路原大米厂所在地,北邻株洲市一医院,南邻江南商城,东邻金龙大酒店及火车站,西邻株洲沿江风光带,本工程的建成将成为株洲市的又一个标志性建筑。
本工程建筑面积约为120000平方米,地下二层,地上C栋30层,D栋29层,建筑高度为99.7米,为一类高层建筑。
本工程由株洲市中鸿房地产有限责任公司投资兴建,湖南省建筑设计院设计,株洲南方监理咨询有限责任公司监理,安全、质量监督单位为株洲市建设工程质量安全监督站。
二、安全质量标准化示范工地管理体系1、设置安全机构为开拓市场,树立公司形象,确保本工程合同目标的实现,公司成立了以公司总裁为指挥长的本工程现场指挥部,项目部成立了安全领导小组,项目部经理为组长,项目副经理、技术责任人为副组长,安全员、质检员、施工员为组员。
项目部设有技术质安科,其中科长一名,专职安全员二名,设备管理人员一名,现场管理员一名,每个施工班组配备了专(兼职)安全员。
项目部授予技术质安科安全生产四权,即违章制止权、严重隐患停工权、经济处罚权、安全生产一票否决权。
同时,对事故隐患采取监测、预控、预防的措施,实施有效对策、控制危险点、消除事故源、做好超前防范工作,坚持“先预防后施工,无防护不施工”的原则,做到防患于未然,确保安全生产。
2、项目部根据本工程项目的规模、特点,制定以下了以下安全生产的规章制度:2.1制定了工程项目安全生产、文明施工工作目标。
对工程项目施工全过程中各阶段的安全防护、文明施工要求,施工安全重大危险源,需要解决的主要问题,主要保证措施,各项主要工作的负责人,对各项工作的检查验收等事项进行明确。
2.2工程项目部安全生产管理职责进行了分工。
对工程项目部各部门及施工管理人员所担负的安全生产管理工作予以具体的明确和细化。
2.3制定了工程项目施工安全事故应急救援预案。
对工程项目事故应急救援器材、设备的配备,应急救援的启动,事故现场的保护,防止事故扩大,及时、如实上报事故和一般人身伤害及财产损失事件,应急救援预案演练等事项予以明确。
《标准化样板工地申报材料》[五篇]
![《标准化样板工地申报材料》[五篇]](https://img.taocdn.com/s3/m/9e0d98287dd184254b35eefdc8d376eeaeaa1710.png)
《标准化样板工地申报材料》[五篇]第一篇:《标准化样板工地申报材料》加强管理提升品牌—争创安全文明标准化工地申报材料由中国×××××××××承建的×××轨道交通六号线二期复合式TBM 试验段工程,已进入正常的施工生产阶段,特向×××市轨道交通(集团)有限公司申报‚×××市轨道交通建设工程安全文明标准化工地‛。
现将我项目的基本情况和活动计划汇报如下:1、、工程概况1.1 蔡家段×××轨道交通六号线二期复合式TBM 试验(蔡家)段工程位于×××市北碚区蔡家岗镇。
其中的蔡家站站前、站后两个明挖段基坑在开挖完成后作为复合式 TBM 始发场地用,站前明挖段周边现状为梯田,城市规划路网尚未形成,站后明挖段位于规划LC3 路下方,始于LC2 路,止于纵三路。
基坑周边其余地块现状为荒地,本段主要包括四个区间,分别为嘉陵江北桥头~曹家湾站区间、曹家湾站~蔡家站区间、蔡家站~向家岗站区间、向家岗站~渝合高速小里程端出洞口区间,另包含嘉陵江北桥头 46m 明挖段,北桥头 210m风机房钻爆段,蔡家站前 120m 及站后 309m 明挖基坑段,向家岗站后 517m 明挖基坑段和 940m 钻爆段等。
蔡家车站向家岗家岗站后出站后出洞口洞口曹家湾车站嘉陵江北桥头出碴进料井钻爆区间掘进通过人防段中间风道风道复合式施工段明挖段钻爆区间向家岗车站家岗车站复合式施工段复合式施工段复合式施工段明挖段明挖段钻爆区间钻爆区间复合式施工段明挖段钻爆区间复合式施工段复合式施工段复合式施工段明挖段明挖段钻爆区间右线左线图 1 工程筹划示意图本标段共采用 3 台复合式 TBM,两台(中铁19 号、23 号)由蔡家站站前明挖段基坑始发,掘进线路走向为‘蔡家站站前~曹家湾站~嘉陵江北桥头’其中掘进距离3792 米(其中过出渣井 8 米,掘进通过曹家湾站,步进钻爆区间 210 米)在出渣进料井转场一次,另外一台复合式TBM(中铁20 号)由蔡家站站后明挖段基坑始发,线路走向为‘蔡家站站后~向家岗站’共计掘进 2768 米,此台复合式 TBM 需在掘进到向家岗站后拆解再转场回到蔡家站站后始发。
安全文明标准化示范工地申报材料示范文本

附件要求:内容完整、真实、 准确,符合相关规范和标准
附件提交方式:通过电子邮 件或邮寄方式提交给评审机
构
申报材料附件内容及要求
附件目录: 列出所有需 要提交的附 件清单
申报表格: 填写完整的 申报表格, 包括基本信 息、项目概 况、实施计 划等
PART 4
安全文明标准化建设情况
安全文明标准化建设目标
提高员工安全意识和操作技 能
确保施工现场符合安全标准
建立完善的安全管理体系
实现安全事故零目标
安全文明标准化建设措施
建立安全文明标 准化管理体系
制定安全文明施 工规范和标准
加强施工现场安 全管理和监督
开展安全文明施 工宣传和培训
安全文明标准化建设成果
明施工
申报意义:推动行业安全文 明标准化建设,提高整体安
全管理水平
申报单位在安全文明标准化建设方面的优势和特点
申报单位在安全文明标准化建设方面具有丰富的经验和专业的技术团队,能够确保项目的顺利 进行和高质量的完成。
申报单位注重安全文明标准化建设,建立了完善的管理制度和操作规程,能够有效地保障施工 安全和文明施工。
单击添加章节标题
PART 2
申报材料概述
申报材料的目的和意义
目的:申请安全文明标准化示范工地,提高工地安全文明水平
意义:促进工地安全文明建设,提高施工质量和效率,保障施工人员生命财产安全
申报材料的组成和要求
申报材料组成:封面、目录、申报表、附件等
申报材料要求:内容真实、完整、准确,符合规范要求,能够清晰反映申报项目的特点和 优势
申报单位在安全文明标准化建设方面具有创新意识和创新能力,能够不断探索新的技术和方法, 提高施工效率和质量。
标准化工地申报全套资料

目录安徽省池州市级安全质量标准化示范工地申报表申报“市级安全质量标准化工地”报告一、公司相关证件二、工程概况三、创“市级安全质量标准化示范工地”计划四、安全组织管理五、安全生产管理措施六、特种作业人员证书七、文明施工管理措施八、安全教育与培训九、安全检查、验收记录十、施工现场图片安徽省池州市建筑施工安全质量标准化示范工地申报表申报单位:池州市振华建筑安装工程有限公司:日期:二0一0 年十月二十日市级安全质量标准化示范工地申报表工程概况工程名称:城西小学教学综合楼结构形式:钢筋混凝土框架结构结构规模:3123.4㎡结构层数:五层建筑物高度:21.0米业主单位:贵池区城西小学监理单位:贵池区城建监理建设有限公司施工单位:池州市振华建筑安装工程有限公司建筑说明:本工程位于邮电北路城西小学校园内,该工程为五层框架结构,建筑面积为3123.4平方米。
屋面防水等级为Ⅱ级;结构说明:本工程采用钢筋混凝土结构体系,±0.00相当于绝对高程18.80,结构安全等级二级,对应的结构重要性系数为r0=1.0; 设计使用年限为50年, 建筑物耐火等级为二级, 砌筑施工质量控制等级为B级, 抗震设防烈度为6度, 设计地震分组为第一组, 场地类别为二类, 建筑抗震设防类别为丙类;创市级“安全质量标准化工地”计划贵池区城西小学教学综合楼,全框架结构,主楼五层,建筑面积3123.4平方米,工程于二0一0年月日开工,计划于二0-0年十二月日竣工一、管理组织机构(安全领导小组)组长:陈灿光副组长: 吴问才纪光顺成员:袁长发桂会球陈春生吴卫中陈东生二、施工现场安排:1.该工程城西小学校园内;大门高度4.5米;进入大门正面围墙上“六牌一图”书写质量、安全标语;场地地面硬化处理,道路畅通,施工污水有组织排入沉淀池后排入污水管网;建筑材料分类堆放,并注明名称、品种、规格,做到工完场地清;施工作业区与办公、生活区分开设置,配置灭火器。
安全质量标准化示范工地申报材料

株洲中鸿时尚新天地工程安全质量标准化示范工地申报材料一、工程概况株洲中鸿时尚新天地工程位于株洲市车站路原大米厂所在地,北邻株洲市一医院,南邻江南商城,东邻金龙大酒店及火车站,西邻株洲沿江风光带,本工程的建成将成为株洲市的又一个标志性建筑。
本工程建筑面积约为120000平方米,地下二层,地上C栋30层,D栋29层,建筑高度为99.7米,为一类高层建筑.本工程由株洲市中鸿房地产有限责任公司投资兴建,湖南省建筑设计院设计,株洲南方监理咨询有限责任公司监理,安全、质量监督单位为株洲市建设工程质量安全监督站。
二、安全质量标准化示范工地管理体系1、设置安全机构为开拓市场,树立公司形象,确保本工程合同目标的实现,公司成立了以公司总裁为指挥长的本工程现场指挥部,项目部成立了安全领导小组,项目部经理为组长,项目副经理、技术责任人为副组长,安全员、质检员、施工员为组员。
项目部设有技术质安科,其中科长一名,专职安全员二名,设备管理人员一名,现场管理员一名,每个施工班组配备了专(兼职)安全员。
项目部授予技术质安科安全生产四权,即违章制止权、严重隐患停工权、经济处罚权、安全生产一票否决权。
同时,对事故隐患采取监测、预控、预防的措施,实施有效对策、控制危险点、消除事故源、做好超前防范工作,坚持“先预防后施工,无防护不施工”的原则,做到防患于未然,确保安全生产。
2、项目部根据本工程项目的规模、特点,制定以下了以下安全生产的规章制度:2。
1制定了工程项目安全生产、文明施工工作目标。
对工程项目施工全过程中各阶段的安全防护、文明施工要求,施工安全重大危险源,需要解决的主要问题,主要保证措施,各项主要工作的负责人,对各项工作的检查验收等事项进行明确。
2。
2工程项目部安全生产管理职责进行了分工。
对工程项目部各部门及施工管理人员所担负的安全生产管理工作予以具体的明确和细化。
2.3制定了工程项目施工安全事故应急救援预案。
对工程项目事故应急救援器材、设备的配备,应急救援的启动,事故现场的保护,防止事故扩大,及时、如实上报事故和一般人身伤害及财产损失事件,应急救援预案演练等事项予以明确。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
加强管理
提升品牌
-争创安全文明标准化工地申报材料
由中国XXXXXXXXX承建的XXX轨道交通六号线二期复合式TBM试验段工程, 已进入正常的施工生产阶段,特向XXX市轨道交通(集团)有限公司申报XXX市轨道交通建设工程安全文明标准化工地。
现将我项目的基本情况和活动汁划汇报如下
11、、工程概况
11蔡家段
XXX轨道交通六号线二期复合式TBM试验(蔡家)段工程位于XXX市北陪区蔡家岗镇。
苴中的蔡家站站前、站后两个明挖段基坑在开挖完成后作为复合式TBM始发场地用,站前明挖段周边现状为梯田,城市规划路网尚未形成,站后明挖段位于规划LC3路下方,始于LC2路,止于纵三路。
基坑周边其余地块现状为荒地,,本段主要包括四个区间,分别为嘉陵江北桥头〜曹家湾站区间、曹家湾站〜蔡家站区间、蔡家站〜向家岗站区间、向家岗站〜渝合高速小里程端岀洞口区间,另包含嘉陵江北桥头46m明挖段,北桥头210m风机房钻爆段, 蔡家站前120m及站后309m明挖基坑段,向家岗站后517m明挖基坑段和940m钻爆段等。
蔡家车站向家岗家岗站后出站后出洞口洞口曹家湾车站嘉陵江北桥头出磴进料井钻爆区间掘进通过人防段中间风道风道复合式施工段明挖段钻爆区间向家岗车站家岗车站复合式施工段复合式施工段复合式施工段明挖段明挖段钻爆区间钻爆区间复合式施工段明挖段钻爆区间复合式施工段复合式施工段复合式施工段明挖段明挖段钻爆区间右线左线
图1工程筹划示意图本标段共采用3台复合式TBM,两台(中铁19号、23号)由蔡家站站前明挖段基坑始发,掘进线路走向为'蔡家站站前〜曹家湾站〜嘉陵江北桥头’其中掘进距离3792米(其中过出渣井8米,掘进通过曹家湾站,步进钻爆区间210米)在岀渣进料井转场一次,另外一台复合式TBM (中铁20号)由蔡家站站后明挖段基坑始发,线路龙向为'蔡家站站后〜向家岗站’共讣掘进2768米,此台复合式TBM需在掘进到向家岗站后拆解再转场回到蔡家站站后始发。
复合式TBM管片采用装配式钢筋混凝土管片,错缝拼装,管片内径4m,厚0.3m,环宽5m,分块方式3B+2L+1F,分为标准环和左右转弯环,转弯环楔形量为38mm.
本工程合同工期为20个月。
2010年5月1日开工,2011年12月30日竣工。
2010 年5月,明挖基坑开始施工,预制管片开始生产;2010年9月,第一台复合式TBM设备始发场地具备进场组装条件,设备进场现场组装、调试:2010年10月,第一台复合式TBM 正式开始掘进;2011年12月工程全部完工。
22茶园段
本工程位于XXX市南岸区茶园新城区,本工程共分2个区间,即茶恫南站〜茶园北站区间和茶园北站〜长生桥站区间,分为左右
线施工,设有TBM始发井、矿山法暗挖段和黑沟桥明挖段隧道,苴余为复合式TBM隧道,区间总长度为496688m单线延米,英中复合式TBM长445688单线延米,始发井矿山法隧道长312单线延米,黑沟桥明挖隧道长197单线延米,竖井4座,复合式TBM端头加固工程12个,联络通道9座。
茶园南站〜茶恫北站区间长9804双线延米,其中复合式TBH隧道长8304双线延米,始发井矿山法隧道长156双线延米,附属工程包括竖井4座,盾构始发到达端头加固4个。
茶园北站〜长生桥站区间长149304双线延米,其中复合式TBM隧逍长129304双线延米,黑沟桥明挖隧道长95双线延米,附属工程包括盾构始发到达端头加固8个端头。
茶园段复合式TBM施工计划采用2台复合式TBM.在茶园南站后始发竖井进行始发,掘进到达茶园北站后,步进通过茶园北站及黑沟桥明挖段向长生桥站掘进。
在长生桥站TBM 吊出井拆机吊出。
茶园站进料井始发井长生桥站始发井空推过站空推过站钻爆区间钻爆区间复合式施工段明挖钻爆钻爆复合式复合式右线左线邱家湾站明挖钻爆区间钻爆区间钻爆钻爆复合式施工段复合式复合式
图2茶园段工筹示意图复合式TBM管片采用装配式钢筋混凝上管片,错缝拼装,管片内径4m,厚0.3m,环宽5m,分块方式3B+2L+1F,分为标准环和左右转弯环,转弯环楔形虽:为38mmo
本工程合同工期为20个月。
2010年5月1日开工,2011年12
月30日竣工。
2010年5月,工作竖井开始施工,预制管片开始生产;2010年8月,第一台复合式TBM设备始发场地具备进场组装条件,设备进场现场组装、调试;2010年9 月,第一台复合式TBM正式开始掘进;2011年12月,招标范围内工程全部完工。
33北陪段
XXX轨道交通六号线二期复合式TBM试验段北硝段工程位于XXX市北硝区,分为三段区间,按线路前进方向依次为北硝站前区间、北陪站〜天生站区间、天生站〜五路口站区间,另含5座竖井和18座联络通逍,合同范用行车线路总长58192双延米,其中复合式TBM掘进合计双洞单线53947双延米,北硝站前入洞口〜北殆站区间含1907m明洞段,天生站〜五路口站区间含186米钻爆段。
北硝车站风井风井吊岀井出磴进料井磴进料井天生车站出磅井出悔井始发吊岀井发吊岀井掘进通过钻爆区间出磴进料井磴进料井连接通道风井风井连接通道空推空推右线左线五路口站前入洞口明挖区间复合式施工段复合式施工段复合式施工段复合式施工段钻爆区间右线左线钻爆区间明挖区间复合式施工段复合式施工段复合式施工段复合式施工段钻爆区间
图3
北硝段工程筹划示意图北陪段复合式TBM施工计划采用3台复合式TBM。
英中2台复合式TBM从北硝站前入洞口明挖段始发向天生站掘进,掘进通过北硝站(为保证北陪站施工,复合式TBM通过北硝站后地面生产系统转场至出硝进料井),在天生站站前设苣的吊出井接收并拆卸吊出:另1台复合式TBM从天生站站后左线始发向五路口站掘进,在五路口站调头后沿右线掘进回天生站后吊出井。
复合式TBM管片采用装配式钢筋混凝丄管片,错缝拼装,管片内径4m,厚0.3m,环宽
L
onio
开工伊始,项目部就按照集团公司安全第一,预防为主,综合治理的安全生产方针及建一项工程,树一座丰碑,立一方信誉,拓一块市场的质量要求,以创建XXX市安全文明样板工地为奋斗目标,全而实行项目法施工管理和工程现场标准化管理。
在施工过程中,项目部全体员工在项目领导的带领下,精心组织、严格管理。
为达到XXX市安全文明施工样板工地的目标,奠定了基础。
22、总体要求
(1)通过开展创建市文明样板工地活动,大力提髙员工的工作积极性、主动性和创造性, 以质量创优为核心,以施工安全为基础,以加强管理为手段,以科技创新为动力,以推进工程建设安全、优质、环保、和谐为目标,坚持精细设计、精细施工、精细管理。
(2)通过提髙项目部全体管理人员的职业素质和现场安全生产、质量创优的管理水平, 创造一个良好的文明施工氛围,使文明工地的管理理念深入人心:(3)通过开展创建市文明样板工地活动,打造精品工程,创建企业品牌,贏得信誉,树立企业的光辉形象,提高企业在当今建筑大潮中的竞争力,使企业能够做强做大;(4)杜绝伤亡事故、火灾事故、重大机械设备事故及群体中毒事故,确保达到市文明安全工地。
(5)要建立科学合理的检査、考核、评比、奖励工作体系。
33、明确目标
11安全目标
安全目标严格遵守国家与相关部门、XXX市、XXX市轨道交通(集团)有限公司颁布的有关安全生产的法律、法规和相关规左,工地安全检査达标。
无责任事故、无质量事故、无死亡事故、无重大设备事故、无重大管线事故、无重大消防事故,杜绝重伤事故,轻伤率控制在6%。
以内,职业病发病率控制在1%。
以内。
2文明施工的目标
文明施工的目标实施标准化管理,规范施工,严格执行X X X市有关规左,搞好现场文明施工,创建X XX市安全文明工地。
44、过程控制
11安全施工过程控制
在施工过程中,施工组织设计、施工方案、专项安全施工方案力求在技术可靠、措施得力,确保安全施工上有充分的分析论证,要落实有效的技术方案及特殊防护措施。
所以,本工程需采取的安全措施非常多,需建立的安全生产保障制度要高度完善,执行的安全笛理程序要非常健全,安全投入很大。
根据我单位类似工程施工经验并结合工程实际情况,我们制订的重点安全防护控制对象如下
(1)钻孔爆破作业安全控制;(2)施工用电的安全防护:(3)外脚手架、承重排架安全防护:
(4)隧道内通风;(5)高处施工防坠落:
(6)大型起重机械设备的安全使用措施;(7)复合式TBM进仓换刀:(8)复合式TBM 设备安全维护;(9)特殊地质条件下的复合式TBM掘进施工等。
针对上述重点安全防护重点,我们除采取详尽的常规安全措施和完善的安全管理方法外, 引进一些较为有特色的安全措施和安全管理方法,如建立工地工地一卡通管理制度、安装电子远程视频监控系统并实行24小时不间断自动监控等。
22文明施工过程控制
(1)制订施工现场的文明施工措施,保持施工现场的良好秩序和良好的厂房管理,包括物料堆放的安全和整齐,安全标志和宣传标志淸楚而醒目,废料、废物分类收集且及时,通道畅通,场地整洁。
(2)采取一切合理有效的措施在合同实施期间,做好现场及附近区域的环境保护工作,避免因施工和其它单位引发的因素引起环境污染、环境破坏及文物损坏、文物流失等。
否则由此引起的经济纠纷和责任,由项目承担,并按照国家及地方有关规左赔偿经济损失。
(3)根据实际需要,在施工现场布垃临时卫生设施(洗手间、卫生间等),施工作业不破坏环境卫生,不污染现场环境。
(4)在合同规左的范围内,由项目自建的各类生产、生活设施等,均应按业主总体规划的要求,做好全面规划(先报监理人审查,或按监理人指示报有关部门审查批准后实施),使全项目分部的建筑。
