软弱地基的处理方法

合集下载

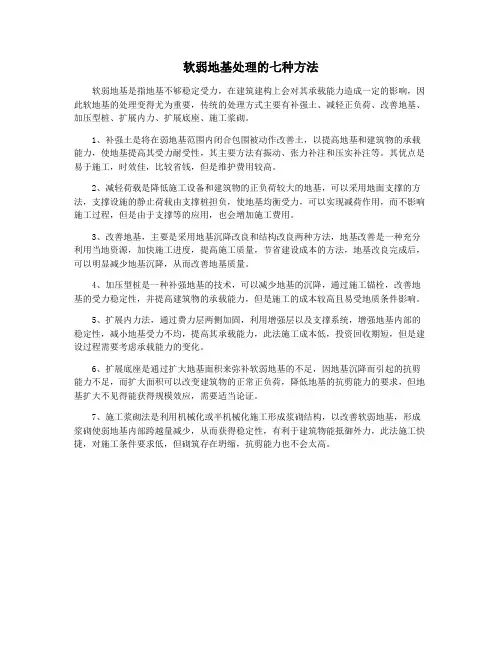

软弱地基处理的七种方法

软弱地基处理的七种方法

软弱地基处理的七种方法软弱地基是指地基不够稳定受力,在建筑建构上会对其承载能力造成一定的影响,因此软地基的处理变得尤为重要,传统的处理方式主要有补强土、减轻正负荷、改善地基、加压型桩、扩展内力、扩展底座、施工浆砌。

1、补强土是将在弱地基范围内闭合包围被动作改善土,以提高地基和建筑物的承载能力,使地基提高其受力耐受性,其主要方法有振动、张力补注和压实补注等。

其优点是易于施工,时效佳,比较省钱,但是维护费用较高。

2、减轻荷载是降低施工设备和建筑物的正负荷较大的地基,可以采用地面支撑的方法,支撑设施的静止荷载由支撑桩担负,使地基均衡受力,可以实现减荷作用,而不影响施工过程,但是由于支撑等的应用,也会增加施工费用。

3、改善地基,主要是采用地基沉降改良和结构改良两种方法,地基改善是一种充分利用当地资源,加快施工进度,提高施工质量,节省建设成本的方法,地基改良完成后,可以明显减少地基沉降,从而改善地基质量。

4、加压型桩是一种补强地基的技术,可以减少地基的沉降,通过施工锚栓,改善地基的受力稳定性,并提高建筑物的承载能力,但是施工的成本较高且易受地质条件影响。

5、扩展内力法,通过费力层两侧加固,利用增强层以及支撑系统,增强地基内部的稳定性,减小地基受力不均,提高其承载能力,此法施工成本低,投资回收期短,但是建设过程需要考虑承载能力的变化。

6、扩展底座是通过扩大地基面积来弥补软弱地基的不足,因地基沉降而引起的抗剪能力不足,而扩大面积可以改变建筑物的正常正负荷,降低地基的抗剪能力的要求,但地基扩大不见得能获得规模效应,需要适当论证。

7、施工浆砌法是利用机械化或半机械化施工形成浆砌结构,以改善软弱地基,形成浆砌使弱地基内部跨越量减少,从而获得稳定性,有利于建筑物能抵御外力,此法施工快捷,对施工条件要求低,但砌筑存在坍缩,抗剪能力也不会太高。

软土地基处理方法

软土地基处理方法

软土地基处理方法换填垫层法当软弱土层厚度不很大时,可将路基面以下处理范围内的软弱土层部分或全部挖除,然后换填强度较大的土或其它稳定性能好、无侵蚀性的材料(通常是渗水性好的中粗砂)称为换填或垫层法。

此法处理的经济实用高度为2~3m,如果软弱土层厚度过大,则采用换填法会增加弃方与取土方量而增大工程成本。

通过换填具有较高抗剪强度的地基土,从而达到增强地基承载力的目的,满足构筑物对地基的要求。

主要加固方法有换填、抛石挤淤、垫层、强夯挤淤几种。

垫层法根据材料的不同可分为砂(砾石)垫层、碎石垫层、粉煤灰垫层、干渣垫层、土(灰土、二灰)垫层。

代表方法有砂垫层法及换填法。

砂砾垫层:当路堤高度小于极限高度的2倍,软土层较薄,填筑材料比较困难,或雨季施工时,采用砂砾(砂)垫层,在填土与基底之间设一排水面,从而使地基在受到填土荷载后,迅速地将地基土中的孔隙水排出,加快固结速度,提高地基的承载力,减少沉降,防止地基局部剪切变形。

要注意控制填土速度,所用的材料为含泥量不大于5%的洁净中粗砂,或最大粒径小于5cm的天然级配砂砾。

换填法:在软土厚度不大于2m 时,利用渗水性材料(砂砾或碎石)进行置换填土,可以降低压缩性,提高承载力,提高抗剪强度,减少沉降量,改善动力特性,加速土层的排水固结。

它的特点是施工工艺简单,但费用比较高。

抛石挤淤:当软土或沼泽土位于水下,更换土施工困难,且厚度小于3m,表层无硬壳、基底含水量超过液限、路堤自重可以挤出的软土之上,排水比较困难时,采用抛片石(直径一般不小于30cm)挤淤的方法。

从中部开始抛石,逐渐向两边延伸,挤出淤泥,提高路基强度。

2 深层密实法采用爆破、夯击、挤压和振动及加入抗剪强度高的材料等方法,对地基深层的软弱土体进行振密和挤密的地基加固方法称为深层密实法。

适用于软土厚度3m的中厚软土的加固,分布面积广的软基加固处理,其加固深度可达到30m。

通过振动、挤压使地基中土体密实、固结,并利用加入的具有高抗剪强度的桩体材料置换部分软弱土体中的三相(气相、液相与固相)部分,形成复合地基,达到提高抗剪强度的目的。

软弱地基形成的原因及处理方法

软弱地基形成的原因及处理方法

软弱地基形成的原因及处理方法一、软弱地基形成的原因1、软弱地基是由淤泥、淤泥质土、杂填土、冲填土或者其它高压缩性土层形成的地基,这些地基基本上很少受到地质变动或者地形的影响,也从没有受到过地震、荷载等物理作用的影响,更没有受到土颗粒间化学作用的影响。

2、软弱地基是一种不良的地基,其稳定性非常的差、强度较低、压缩性较高、容易出现液化,沉降量也很大。

因此在工程的建设过程中,要充分考虑地基的变形和稳定等问题。

在软弱地基上建设的工程,由于其地基强度不够和变形,往往不能满足工程的质量,所以要采用一定的措施,对软弱地基进行处理,从而提高地基的稳定性,减少地基的沉降和不均匀下降。

二、软弱地基的处理方法软弱地基的处理的方法主要包括为:换填垫层法、预压法、挤密法、深层搅拌法、高压喷射注浆法、灌浆法、强夯法、加筋法等。

①换填垫层法该方法是用物理力学性质较好的岩土材料置换天然地基中的部分或全部软土层,并分层夯实成低压缩性的地基持力层,地基持力层有利于防止地基的冻胀,有利于提高地基的承载能力,也有利于加速软土的排水固结,同时也有利于减少地基的沉降量。

②预压法预压法有两种分类方法,一种是堆载预压法,另外一种是砂井预压法。

此种方法有利于利用外载作用,提高软土的排水固结,增强它的抗剪强度和能力。

由于预压目的不同,需要采用不同的预压方式。

如果利用预先荷载加压,能够减少建筑物的沉降量;如果利用建筑物本身的荷载分级加荷进行预压,能够增加地基强度和提高地基的承载能力。

砂井预压法是在软土层中按一定距离设置砂井来改变软土层的排水边界条件,该方法可以加速软土的固结,缩短预压时间。

该方法是在通过在软土层中按一定的距离设置砂井,通过设置的砂井来改变软土层的排水条件,排水条件的提高有利于加速软土的固结,有利于减少预压的时间。

③挤密法该方法是通过望土中打入桩管成孔,并把填入孔中的砾石等材料捣实。

此种方法主要针对的是含砂粒、瓦屑的杂填土等较多的松散土地基,对于粘性大的饱和软土地基不太合适。

常见的软基处理方法及适用范围

常见的软基处理方法及适用范围
常见的软基处理方法及适用范围
目录
• 软基处理方法介绍 • 各种处理方法的适用范围 • 各种处理方法的优缺点比较 • 各种处理方法的工程实例
01 软基处理方法介绍
换填法
总结词
适用于浅层软土处理
详细描述
通过挖除软弱土层,换填为强度较高的材料,如砂、碎石、素土等,以提高基 础承载力和减少沉降。
预压法
总结词
适用于沉降要求不高的工程
详细描述
通过在地基上施加静荷载,使土层中的孔隙水排出,达到密实土层、提高承载力 的效果。常用于处理大面积的软土地基。
强夯法
总结词
适用于处理碎石土和砂土
详细描述
通过重锤自由落下产生冲击力,使土层中的颗粒重新排列,从而提高地基的密实度和承载力。适用于处理碎石土 和砂土地基。
预压法是在工程构筑物荷载作用下,对软土地基进行预压,使地基土密实,提高承载力。 该方法适用于处理淤泥质粘土、淤泥和人工冲填土等软弱地基,但对于沉降要求较高的
工程,需谨慎使用。
强夯法的适用范围
总结词
适用于碎石土和砂土的处理
VS
详细描述
强夯法是利用重锤自由下落产生的冲击能 对土体进行强力夯实,以提高其承载力和 压缩模量。该方法适用于处理碎石土、砂 土、低饱和度的粉土和粘性土等,但对于 高饱和度的粉土和粘性土处理效果不佳。
02 各种处理方法的适用范围
换填法的适用范围
总结词
适用于浅层软土处理
详细描述
换填法是将基础底面一定深度的软弱土层挖除,然后分层换 填强度高、压缩性低、性能稳定、无侵蚀性的材料,如砂、 碎石、矿渣等,分层夯实至设计标高,使地基得到有效增强 。
预压法的适用范围
总结词
适用于沉降要求不高的工程

市政工程软弱地基处理方法

市政工程软弱地基处理方法

市政工程软弱地基处理方法市政工程中,地基处理是一个非常重要的环节。

软弱地基是指地基土质松软、湿度高、荷载能力差等特点,如果不进行有效的处理,将会对建筑物的稳定性和使用性能产生很大的影响。

以下是几种常见的软弱地基处理方法。

一、填筑料加固方法这种方法是利用填筑料填埋软弱地基,通过填筑料的密实,增加地基土的密度和强度,提高地基的承载能力。

填筑料可以采用各种不同的材料,比如碎石、砂岩、碎砖等。

填筑料加固方法主要分为夯实法和挤压法两种。

夯实法是将填筑料进行层夯,通过夯实来增加填筑料的密度。

挤压法则是将填筑料通过机械力进行挤压,使填筑料充满软弱地基的空隙,提高地基土的稳定性。

二、增加地下水位方法这种方法适用于软弱地基地下水位较低的情况。

在处理软弱地基时,可以采用引入地下水的方法,通过增加地下水位使地基土变湿,进而提高地基的稳定性。

增加地下水位的方法可以采用人工注水或者灌溉等方式。

需要注意的是,在实施该方法之前,应先充分了解地下水的来源、水质等情况,并采取相应的预防措施,以防止地下水造成的不良影响。

三、挖土加固方法挖土加固方法是将软弱地基中的松软土壤挖除,用较为坚实的土壤或其他填筑料替代。

这样可以增加地基的承载能力和稳定性。

在挖土加固过程中,需要注意挖土的深度和坡度,以及挖土后的回填和夯实等工作。

还可以采用深层搅拌桩等技术,将软弱地基中的松软土壤搅拌均匀,增加地基的强度和稳定性。

四、地基加固桩方法地基加固桩方法是采用桩基来加固软弱地基。

桩基可以分为不同的类型,比如沉桩、承台桩、摩擦桩等。

桩基能够将建筑物的荷载传导到较深层的地基土层中,起到承载和稳定的作用。

在进行地基加固桩施工时,需要根据地基土的情况选择合适的桩型和桩长,并进行桩身的处理和桩顶的连接。

软弱地基处理方法有填筑料加固方法、增加地下水位方法、挖土加固方法和地基加固桩方法等。

选取适合具体情况的方法,能够有效地提高软弱地基的承载能力和稳定性,保证市政工程的安全和可持续发展。

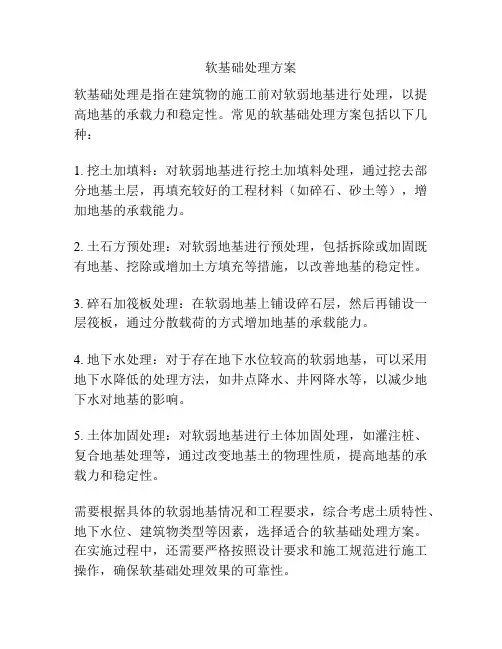

软基础处理方案

软基础处理方案

软基础处理方案
软基础处理是指在建筑物的施工前对软弱地基进行处理,以提高地基的承载力和稳定性。

常见的软基础处理方案包括以下几种:
1. 挖土加填料:对软弱地基进行挖土加填料处理,通过挖去部分地基土层,再填充较好的工程材料(如碎石、砂土等),增加地基的承载能力。

2. 土石方预处理:对软弱地基进行预处理,包括拆除或加固既有地基、挖除或增加土方填充等措施,以改善地基的稳定性。

3. 碎石加筏板处理:在软弱地基上铺设碎石层,然后再铺设一层筏板,通过分散载荷的方式增加地基的承载能力。

4. 地下水处理:对于存在地下水位较高的软弱地基,可以采用地下水降低的处理方法,如井点降水、井网降水等,以减少地下水对地基的影响。

5. 土体加固处理:对软弱地基进行土体加固处理,如灌注桩、复合地基处理等,通过改变地基土的物理性质,提高地基的承载力和稳定性。

需要根据具体的软弱地基情况和工程要求,综合考虑土质特性、地下水位、建筑物类型等因素,选择适合的软基础处理方案。

在实施过程中,还需要严格按照设计要求和施工规范进行施工操作,确保软基础处理效果的可靠性。

软弱地基的处理方法

软弱地基的处理方法

软弱地基的处理方法1、软弱地基的特征及危害软土是指天然含水量高、孔隙大、压缩性高、抗剪强度低的细粒土。

软土具有天然含水量商、天然孔隙比大、压缩性高、抗剪强度低、固结系数小、固结时间长、扰动性大、透水性差等特点。

软土层状分布复杂,各层之间物理力学性质相差较大。

软土地基是指由软土、冲填土、杂填土、松散砂土及其他具有高压缩性的土层构成的地基。

这些地基的共同特点是模量低、承载力小,未经人工加固处理是不能在上面修筑基础和建筑物的。

在珠江三角洲地区,最常见的软土主要为淤泥、淤泥质土、泥炭土等,它们有一个共同的特点就是:沉积时间短,含水量高,压缩性高,抗剪强度低,灵敏度高。

在软弱土层上建造建(构)筑物时,采用天然地基其强度往往不能满足设计要求,遇到诸如土体稳定、变形等一系列问题。

于是,需采取措施对软弱地基进行地基处理,以满足设计的要求,确保建筑物的安全与正常使用。

地基处理的对象包括:软弱地基与不良地基。

建设工程越来越多地遇到不良地基。

因此,软弱地基处理问题也就显得更为常见和更加重要。

现就常用的软弱地基处理方法谈点看法与同行作一些探讨。

希望在今后类似工程的施工中得以借鉴,确保工程质量。

2、常用的软弱地基处理方法一、置换法(1)换填法就是将表层不良地基土挖除,然后回填有较好压密特性的土进行压实或夯实,形成良好的持力层。

从而改变地基的承载力特性,提高抗变形和稳定能力。

施工要点:将要转换的土层挖尽、注意坑边稳定;保证填料的质量;填料应分层夯实。

(2)振冲置换法利用专门的振冲机具,在高压水射流下边振边冲,在地基中成孔,再在孔中分批填入碎石或卵石等粗粒料形成桩体。

该桩体与原地基土组成复合地基,达到提高地基承载力减小压缩性的目的。

施工注意事项:碎石桩的承载力和沉降量很大程度取决于原地基土对其的侧向约束作用,该约束作用越弱,碎石桩的作用效果越差,因而该方法用于强度很低的软粘土地基时必须慎重行事。

(3)夯(挤)置换法利用沉管或夯锤的办法将管(锤)置入土中,使土体向侧边挤开,并在管内(或夯坑)放人碎石或砂等填料。

常见的软基处理方法及适用范围

常见的软基处理方法及适用范围
常见的软基处理方法及适 用范围
• 引言 • 常见的软基处理方法 • 软基处理方法的适用范围 • 软基处理方法的比较与选择 • 结论
01
引言
软基处理的定义
01
软基处理是指对软弱地基进行处 理,以提高其承载力和稳定性, 防止地基变形和沉降的方法。
02
软弱地基是一种天然形成的地基 ,其承载力较低,容易发生变形 和沉降,需要进行加固处理。
详细描述
振冲法适用于砂土、粉质粘土和粘土地基的处理。通 过振动和压力使填料在原地振实或振密,或通过振动 使原地液化并分层振实。该方法可用于处理可液化地 基、湿陷性黄土地基和人工填土地基等。
ห้องสมุดไป่ตู้
土工合成材料法的适用范围
要点一
总结词
要点二
详细描述
适用于反滤、隔离、防渗和防护等工程
土工合成材料法主要应用于反滤、隔离、防渗和防护等工 程。通过在土体中铺设各种合成材料,如土工布、土工膜 等,起到反滤、排水、隔离、加筋和防护等作用,以提高 地基的承载力和稳定性。该方法适用于各种类型的软土地 基处理。
响。
处理成本的比较
压实法
成本较低,但可能需要大量的人力和机械。
排水固结法
成本适中,但处理时间较长可能会增加成本。
换填法
成本较高,但处理效果显著。
化学加固法
成本较高,且需要专业的技术和设备。
处理时间的比较
压实法
处理时间较短,但可能需要多次压实。
换填法
处理时间较长,但处理效果显著。
排水固结法
处理时间较长,需要耐心等待排水和 固结过程。
详细描述
将基础底面下一定范围内的软弱土层挖去,然后以质地坚硬、强度较高、性能稳 定的砂、碎石、石渣、素土等材料进行分层填筑和压实,形成良好的持力层。适 用于浅层软弱地基,尤其适用于无不良工程地质作用的地段。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

软弱地基的处理方法陈刚在建筑工程的建设中,经常需要对软弱地基进行处理。

随着我国建筑工程项目的不断增多,软弱地基的处理变的越来越重要,软弱地基处理的好坏,不仅关系到工程建设的速度,而且关系到工程建设的质量,因此提高软弱地基处理方法具有重要的价值和意义。

一、软弱地基形成的原因软弱地基是由淤泥、淤泥质土、杂填土、冲填土或者其它高压缩性土层形成的地基。

软弱地基是一种不良的地基,其稳定性非常的差、强度较低、压缩性较高、容易出现液化,沉降量也很大。

因此在工程的建设过程中,要充分考虑地基的变形和稳定等问题。

在软弱地基上建设的工程,由于其地基强度不够和变形较大,往往不能满足上部荷载及变形要求,所以要采用一定的措施,对软弱地基进行处理,从而提高地基的稳定性,改变其变形性能和渗透性能,减少地基的不均匀沉降。

二、软弱地基处理的目的承受建筑物上部荷载埋在地面以下部分称为基础;承受建筑物基础传来荷载的天然土层称为地基。

基础是建筑物的及其重要的部分,基础不坚固耐久,上部结构再牢固也是不安全的;同样的,地基虽然不是建筑物的组成部分,但它的好坏,也直接影响建筑物的安危和寿命。

因此,当天然地基很软弱,不能满足强度、变形和稳定性的要求时,则必须先经人工加固处理后,才能在其上建造基础,这种地基加固,称为地基处理。

通过采取切实有效的方法,改善地基土的工程性质,使其满足工程建设的要求。

三、软弱地基的处理方法软弱地基的处理的方法主要包括为:换填垫层法、预压法、挤密法、高压喷射注浆法、强夯法、加筋法和水泥粉煤灰碎石桩法等。

1、换填垫层法:该方法适用于浅层软弱土层或不均匀土层地基处理,包括淤泥、淤泥质土、湿陷性黄土、杂填土地基及暗塘、暗沟等浅层处理,换填法处理深度宜控制在3米内。

其方法为挖除基础底面下一定范围内点软弱土层或不均匀土层,回填其它性能稳定,强度较高的材料,并分层夯压密实成低压缩性的地基持力层。

换填法有利于提高地基的承载能力,同时也有利于减少地基的沉降量。

加速软弱土层的排水固结,消除膨胀土的胀缩作用。

2、预压法:预压地基适用于处理淤泥质土、淤泥、冲填土等饱和黏性土地基,预先在拟建构造物的地基上施加一定静荷载,使地基土压密后再将荷载卸除的压实方法。

按处理工艺可以分为,堆载预压法、真空预压法、真空和堆载联合预压。

使用预压法处理软弱地基能提高软土的排水固结,增强它的抗剪强度和能力。

由于预压目的不同,需要采用不同的预压方式。

堆载预压法,能够减少建筑物的沉降量;利用建筑物本身的荷载分级加荷进行预压,能够增加地基强度和提高地基的承载能力。

真空预压法主要优点有采用真空负压的增加,不会导致土体中剪应力的增加,故不会发生土体失稳破坏。

不会发生因侧向挤出而引起的附加沉降,加固的土体孔隙压密程度较高,施工工期短,节省时间。

3、挤密法:适用于处理地下水位以上的粉土、黏性土、素填土、杂填土和湿陷性黄土等地基,处理深度宜为3-15米。

其方法为利用专门的振冲器产生重复水平振动和侧向挤压作用,使土体的结构逐步破坏,孔隙水压力迅速增大。

由于结构破坏,土粒有可能向低势能位置转移,这样土体由松变密。

挤密法是以另外一种散体材料用一定的施工方法以“桩的形式”植入地基,使地基产生侧向挤密作用。

一方面原地基土得到挤密,强度提高,另一方面“桩”被看作为一种竖向加筋增强体,与被挤密的地基组成复合地基。

从而提高地基的承载力,减少沉降和不均匀沉降,是一种快速经济有效的地基加固方法。

此种方法主要针对的是含砂粒、瓦屑的杂填土等较多的松散土地基,对于粘性大的饱和软土地基不太合适。

4、强夯法:适用于处理碎石土、沙土、低饱和度的粉土与粘性土、湿陷性黄土、素填土和杂填土等基。

强夯法即强力夯实法,又称动力固结法。

是利用大型履带式强夯机将8-30吨的重锤从6-30米高度自由落下,对土进行强力夯实,迅速提高地基的承载力及压缩模量,形成比较均匀的、密实的地基,在地基一定深度内改变了地基土的孔隙分布。

强夯法施工已广泛运用到高速公路铁路,机场、核电站、大工业区、港口填海等基础加固工程。

优点工期短、效果好、造价低。

5、加筋法:通过在土层中埋设强度较大的土工聚合物、拉筋、受力杆件等提高地基承载力、减小沉降、或维持建筑物稳定。

减少地基的断裂的可能,使得地基的整体性和刚度得到进一步加强,改善地基土体的应力场和应变场。

该办法合适于各种软土地基和各种高填土等。

6、水泥粉煤灰碎石桩法:水泥粉煤灰碎石桩(CFG桩)法适用于处理粘性土、粉土、砂土和已自重固结的素填土等地基。

对淤泥质土应根据地区经验或现场试验确定其适用性。

用各种成桩机械制成的可变强度桩。

通过调整水泥掺量及配比,其强度等级在C15-C25之间变化,是介于刚性桩与柔性桩之间的一种桩型。

水粉煤灰碎石桩和桩间土一起,通过褥垫层形成水粉煤灰碎石桩复合地基共同工作,故可根据复合地基性状和计算进行工程设计。

水粉煤灰碎石桩一般不用计算配筋,并且还可利用工业废料粉煤灰和石屑作掺和料,进一步降低了工程造价。

该桩具有施工速度快、无污染、噪音小、经济且桩身质量好控制等优点。

7、注浆加固处理:该方法利用压力配以填充渗透和挤密等方式,把能凝固的浆液均匀地注入岩土层中,驱走岩石裂隙中或泥土颗粒间的水分和气体,并以其自身填充,待硬化后即可将岩土胶结成一个整体,可以改善持力层受力状态和荷载传递性能,从而使地基得到加固,防止或减少渗透或不均匀沉降。

四、工程实例项目为青川县竹园经济开发区庄子上拆迁安置房1#楼工程,该工程为一幢6层(局部7层)框架结构建筑物,设计采用桩径≥1.0m,(设计桩长≥6.0m)的人工挖孔灌注桩基础,桩端持力层为稍密卵石层,并要求桩端极限端阻力标准值不小于2300kPa。

1工程地质概况(1)、素填土①1:杂色,主要由岩石碎块及粘性土组成,层厚5.70~8.40m。

(2)、松散卵石②1:灰、灰黄色为主,由花岗岩、石英岩及砂岩等组成,次圆形,一般粒径30-70mm,最大粒径170mm,层厚0.70~3.20m。

(3)、稍密卵石②2:灰、灰黄色为主,由花岗岩、石英岩及砂岩等组成,次圆形,一般粒径30~80mm,最大粒径180mm,层厚0.60~3.50m。

(4)、中密卵石②3:灰、灰黄色为主,由花岗岩、石英岩及砂岩等组成,次圆形,一般粒径30~80mm,最大粒径190mm,层厚0.60~2.40m。

(5)、密实卵石②4:灰、灰黄色为主,由花岗岩、石英岩及砂岩等组成,次圆形,一般粒径40-90mm,最大粒径200mm,揭示厚0.80~6.80m。

(6)、强风化粉砂质泥岩③1:褐灰、紫红等色,泥质胶结为主,钙质胶结次之,粉砂泥质结构,薄~中层状构造,岩质软;岩层节理裂隙发育,岩芯较破碎,多呈短柱状,层厚0.90m。

(7)、中风化粉砂质泥岩③2:褐灰、紫红等色,泥质胶结为主,钙质胶结次之,粉砂泥质结构,薄~中层状构造,岩质较软;岩层节理裂隙较发育,岩芯较完整,多呈短柱状,揭示厚5.20m。

(8)、中风化粉泥质石灰岩④:灰~褐灰色,泥质隐晶结构,中~厚层状构造,节理裂隙较发育,揭示厚3.50m。

2、现场检测情况该工程桩端持力层为稍密卵石层,根据规范要求采用深层平板载荷试验对其进行承载力检测,3个检测点平面布置图如下图所示:根据检测p—s曲线图可见,各点(孔)试验所得p—s曲线均为缓变型,沉降量均随荷载的递增而较缓慢增加,p—s曲线均未出现明显的拐点,各点总沉降量分别为26.79mm(1#点)、19.15mm(2#点)和25.70mm(3#点),最大差值为7.64mm。

根据规范可按相对变形量s/d=0.012(即s=9.6mm)确定各点端阻力实测值:q pa1=986.7kPa,q pa2=1176.0kPa,q pa3=1000.8kPa。

则1#~3#点对应的桩端土极限端阻力标准值分别为:q pk1=1973.4kPa,q pk2=2352.0kPa,q pk3=2001.6kPa,平均值为2109.0kPa,极差为378.6kPa,极差与平均值之比为18.0%<30%,故取平均值2109.0kPa为该工程人工挖孔灌注桩桩端稍密卵石层极限端阻力标准值,其检测结果不满足设计要求。

1#-3#点P-S曲线图3、原因分析及加固处理方案根据现场施工方反映,在挖孔过程中出现流砂,不能再继续作业,我们现场检测时的桩端土层未达到稍密卵石层。

根据检测结果,设计单位综合考虑后给出的处理方案为在桩端软弱土层进行压力灌浆加固处理。

4、压力注浆加固处理(1)加固范围根据业主、设计要求,需对该工程人工挖孔桩桩端主要受力层即桩底以下3D(D为桩径)且不小于5.0m深度范围内的卵石层作加固处理。

(2)加固原理根据相关国家规范与广元地区工程经验,地基压浆加固设计与施工应从以下三个方面着手,才能达到加固目的:a、通过水泥浆的扩散、劈裂、穿插,对该加固范围的夹砂卵石间的孔隙进行充填,形成水泥浆脉、浆泡。

b、通过压浆管内外水泥浆的充填,作为微型桩与桩间土共同承担上部荷载,形成桩土复合地基。

c、加固施工需采用较高的注浆压力,对松散卵石产生挤密、凝结作用,从而提高地基承载力。

(3)、注浆装置的设置a、注浆导管采用φ110mm的PVC管,且应与钢筋笼加劲筋绑扎固定;b、扩底灌注桩端后注浆导管及注浆阀数量宜根据桩径大小设置。

桩径1.0米应沿钢筋笼圆周对称设置2 根;c、钢筋笼应沉放到底,不得悬吊,下笼受阻时不得撞笼、墩笼、扭笼。

d、注浆前应进行压水试验。

e、注浆作业宜于成桩2d后开始;5、地基加固检测按《建筑地基处理技术规范》与《四川省建筑地基基础检测技术规程》的要求,对桩端土注浆加固地基,应采用动力触探试验进行检测,检测时间宜在压浆施工完成15天后进行。

触探深度应超过地基加固深度。

经压力注浆加固处理后该工程进行了超重型动力触探试验,试验结果满足设计要求。

相关文档
最新文档
