地下室防水施工方案
地下室防水施工方案(地下室,防水)

地下室防水施工方案(地下室,防水)第一篇:地下室防水施工方案地下室防水施工方案一、工程概况及编制依据1、工程概况:山东中润济南世纪成二期工程(ⅰ、ⅳ区)位于济南市历下区窑头路西首。
ⅰ区和ⅳ区各由两栋办公楼和裙楼组成,办公楼为现浇混凝土框架—核心筒结构,基础为筏板基础,裙楼为现浇混凝土框架结构,基础为独立柱基。
其中ⅰ区主楼地上24层,地下2层;裙楼地上3层,地下2层;ⅳ区主楼地上22层,地下3层,裙楼地下3层。
本工程地下室外墙防水采用js复合防水涂料,厚1mm,防水层位置从外墙基础底到裙房地下室顶或散水底标高,具体位置按设计要求。
2、编制依据:1)《地下防水工程施工及验收规范》(gbj208-83)2)本工程的设计图纸及设计变更;3)山东省《建筑做法说明》l96j002。
编制依据:4)《建筑施工手册》(第四版)二、施工准备:1、材料:js复合防水涂料,有出厂合格证并经复试合格后方可使用。
2、主要工具:电动搅拌器,搅拌桶,小铁桶,橡胶刮板,滚动刷等。
3、作业条件:1)、搭设好施工操作架,地下室外架顶部满铺跳板,并铺一层密目安全网;首层搭设水平防护挑网。
2)、防水基层清理干净,清扫浮灰,基层表面要平整,无起砂、龟裂现象。
在防水层上口部位的外墙上弹好通长水平墨线。
3)、防水基层隐检验收合格。
4)、注意收听天气预报,有雨天气不得施工。
三、施工工艺工艺流程:rarr;rarr;rarr;rarr;rarr;rarr; rarr;1、基层处理:第 1 页先将地下室墙面止水螺杆处的小木块剔除,并将螺栓杆周围剔成喇叭状,深20~30mm,然后用割枪将螺栓杆从根部割除,将栓孔洗刷干净并用1∶2的水泥砂浆(内掺12%膨胀剂)填实,表面分两次压实抹平。
将外墙面上的砂浆、浮灰清理干净,墙面凸出物用磨光机打磨平整,基础面及凸凹不平处用1∶2水泥砂浆补平,然后满刮2遍水泥腻子,阴阳角应做成圆弧角。
外墙面必须干燥,含水率<12%。
地下室防水工程施工方案

地下室防水工程施工方案地下室防水工程施工方案一、施工前准备工作1.了解地下室结构和设备布置情况,查看有无裂缝和漏水现象。
2.地下室清理,清除所有异物和杂物。
3.修复地下室内已有的裂缝和漏水点。
4.检查地下室的排水系统,排除堵塞和泄漏问题。
二、地下室防水的材料选择1.选择高品质的防水涂料,如聚氨酯、环氧树脂等。
2.选择合适的防水卷材,如SBS、APP等。
三、施工方法1.地面处理:地面用砂浆铺平,保证地面平整,以便更好地固定防水材料。
2.防水涂料施工:将防水涂料均匀涂刷在地下室墙面和地面上,确保覆盖完整,防止水分渗透。
3.灌浆处理:在地下室墙体和地面的接缝处进行灌浆处理,填补缝隙,提高防水效果。
4.防水卷材施工:将防水卷材进行定位施工,用专用焊接机器对接缝进行热焊接处理,确保接缝牢固。
5.加强层施工:在防水涂料和防水卷材之间加铺一层纤维布,增加防水层的稳固性。
6.检查和清理:施工完成后,对地下室进行检查,清理施工垃圾和残留物。
四、施工细节:1.施工过程中对施工现场进行严格管理,防止灰尘和水渍污染防水层。
2.墙面和地面处理切换时要注意缝隙的处理和相互的衔接。
3.边角处的处理要仔细,确保无漏水现象。
4.施工过程中应定期进行质量检验,确保施工质量符合要求。
五、施工后的保养和维护:1.施工完成后,施工单位要对工程进行验收,确保防水工程合格。
2.地下室的保养:禁止在地下室随意堆放物品,定期清理地下室,保持通风和干燥。
3.定期检查地下室的防水状况,发现问题及时修复,防止漏水扩大。
4.对于有排水系统的地下室,定期清理和检查排水管道,防止堵塞和泄漏。
以上是地下室防水工程施工方案的基本内容,通过合理的施工和有效的维护,可以确保地下室的防水效果,维护地下室的正常使用。
地下室防水施工方案

地下室防水施工方案地下室作为建筑物的一部分,防水工作是非常关键的。
一个有效的地下室防水施工方案可以确保地下室免受潮湿和水浸的影响,保护建筑物结构的稳定性。
本文将介绍一种可行的地下室防水施工方案,以确保地下室的防水效果。
1. 地下室防水施工前的准备工作地下室防水施工前的准备工作非常重要。
首先,需要彻底清理地下室的表面,确保表面干净、无尘,并进行光滑处理。
此外,对于地下室的裂缝、孔洞等进行修补或封堵,以确保施工后的防水效果。
对于基层材料的选择,应根据地下室的具体情况和使用要求进行考虑。
2. 地下室防水施工方案2.1 表面防水涂料表面防水涂料是地下室防水施工中常用的一种方式。
首先,在地下室表面涂刷一层防水涂料,一般采用聚合物改性沥青防水涂料。
这种涂料具有良好的粘附性和抗渗透性能,可以有效地防止水分渗透到地下室内部。
2.2 地下室墙体防水地下室墙体防水也是地下室防水的重要环节。
常用的方式是在地下室墙体上涂刷防水涂料,如聚合物水泥混凝土防水涂料。
该涂料具有良好的抗渗性和耐化学腐蚀性能,适用于长期暴露在潮湿环境中的地下室墙体。
2.3 地下室底板防水地下室底板的防水施工也需要特别关注。
可以使用聚氨酯密封剂对地下室底板进行密封处理,填补底板表面的微小裂缝,阻止水分渗透。
此外,还可以铺设防水卷材,如聚合物防水卷材,提高地下室底板的防水效果。
3. 施工注意事项在进行地下室防水施工时,需要注意以下几点:3.1 施工时间选择最好选择在气温较高,湿度较低的时段进行地下室防水施工。
这样可以提高施工材料的附着力和防水效果。
3.2 施工技术要求在施工过程中,需要严格按照防水材料的使用说明进行操作。
确保施工环境干燥、无风,并保证防水涂料的均匀涂刷,避免漏刷和重复涂覆。
3.3 质量检查与验收地下室防水施工完成后,应进行质量检查和验收,确保施工质量符合要求。
检查时应特别注意检查地下室的裂缝、接缝等部位,以及施工是否存在问题,如涂层厚度不均匀等。
地下室防水工程施工方案

地下室防水工程施工方案一、前期准备工作1.完成地下室的结构和建筑工程,确保地下室外部墙体、地面、地基等结构完好无损。
2.对地下室内部进行清理,清除所有障碍物,并进行垃圾分装和搬运。
3.对地下室进行细致的检查,检查是否存在漏水、渗水等问题,确保地下室防水施工前的工程质量。
二、主体施工工作1.表面处理:首先对地下室外墙进行清理处理,确保墙面表面平整干净。
然后对墙面进行基层处理,使用专业的材料进行涂刷或抹灰,增强墙面的附着力和防水性能。
2.防水层施工:采用聚合物、注浆、水泥浆等防水材料进行防水层的施工。
根据地下室结构的不同,可采用不同的防水层施工方式,如喷涂、卷材等。
3.排水系统施工:在地下室的地面进行排水系统的施工,以确保地下室内不会积水。
可采用排水沟、排水管等方式进行施工,并与防水层相连,确保排水系统的顺畅和防水性能。
4.接缝处理:地下室内部的墙缝、地缝等接缝部分进行处理。
可采用填缝剂、密封胶等材料进行填充,增强接缝的密封性和防水性能。
5.防水涂料施工:在地下室墙面、地面进行防水涂料的施工。
防水涂料可采用多种类型,如水性、油性等,根据需要选择合适的涂料进行施工。
6.防水层检查:在完成防水层施工后,进行仔细的检查,确保防水层的质量和效果。
若有问题及时进行修复和重施工。
三、施工质量检查和验收1.对防水工程进行质量检查,检查防水层是否有开裂、渗水等问题,并进行记录整理。
2.对防水层进行特别检查,如使用专用检测仪器进行水密性和可靠性测试。
3.进行施工质量评估,评估防水工程的质量和效果,根据评估结果进行优化和改进。
4.进行防水工程的验收,根据工程监理的要求进行验收并出具相关的验收报告。
地下室防水工程施工方案需要根据具体的工程情况和需求进行调整和优化。
在施工过程中,需要严格按照工程监理的要求和相关标准进行施工,并且要定期进行质量检查和评估,确保地下室的防水工程质量和效果,以提高地下室的使用安全性和舒适度。
地下室防水施工方案

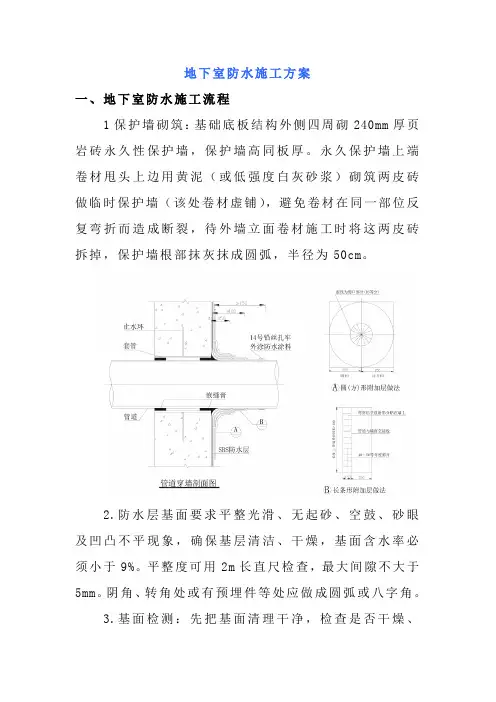

地下室防水施工方案一、地下室防水施工流程1保护墙砌筑:基础底板结构外侧四周砌240mm厚页岩砖永久性保护墙,保护墙高同板厚。
永久保护墙上端卷材甩头上边用黄泥(或低强度白灰砂浆)砌筑两皮砖做临时保护墙(该处卷材虚铺),避免卷材在同一部位反复弯折而造成断裂,待外墙立面卷材施工时将这两皮砖拆掉,保护墙根部抹灰抹成圆弧,半径为50cm。
2.防水层基面要求平整光滑、无起砂、空鼓、砂眼及凹凸不平现象,确保基层清洁、干燥,基面含水率必须小于9%。
平整度可用2m长直尺检查,最大间隙不大于5mm。
阴角、转角处或有预埋件等处应做成圆弧或八字角。
3.基面检测:先把基面清理干净,检查是否干燥、无明水,或用1m2面积的橡胶板或卷材覆盖基层,2-3小时后基层无水印、橡胶板或卷材无凝结水为合格。
4.材料检查,自粘卷材的包装、外观等必须符合规范和产品说明书要求。
5.因自粘型卷材是在工厂生产时,在其底面涂有一层压敏胶,胶粘剂表面敷有一层隔离纸,施工时只要剥开隔离纸,即可直接铺贴。
6.附加层铺设:阴阳角、后浇带等细部构造部位,其附加层宽度应大于加强部位150mm。
7.卷材铺贴顺序为:先远后近,同一立面,从高向低处开始铺贴。
8.弹线、试铺:在基层上按实际搭接面积弹出粘贴控制线,严格按粘贴控制线试铺及实际粘铺卷材。
根据现场特点,确定弹线密度,以便确保卷材粘贴顺直,不会因累积误差而出现粘贴歪斜、难以纠正的现象。
卷材应先试铺就位,按需要形状正确剪裁后,方可开始实际粘铺。
9.大面积铺贴卷材:大面积粘贴自粘卷材有两种方法,在实际施工中,施工人员可根据现场环境、温度、日照等条件,自行确定粘贴方式,但基本的排气、压实、防皱要求仍然相同。
10.将卷材对准基线全幅铺开,从一头将卷材(连同隔离纸)揭起,沿卷材幅长中线对折,用裁纸刀将隔离纸边轻轻划开,注意不要划伤卷材,将隔离纸从卷材背面小心撕开一小段约500mm长,再两人合力将揭掉了隔离纸的这段卷材,对准基准线粘铺定位。
地下室防水施工方案

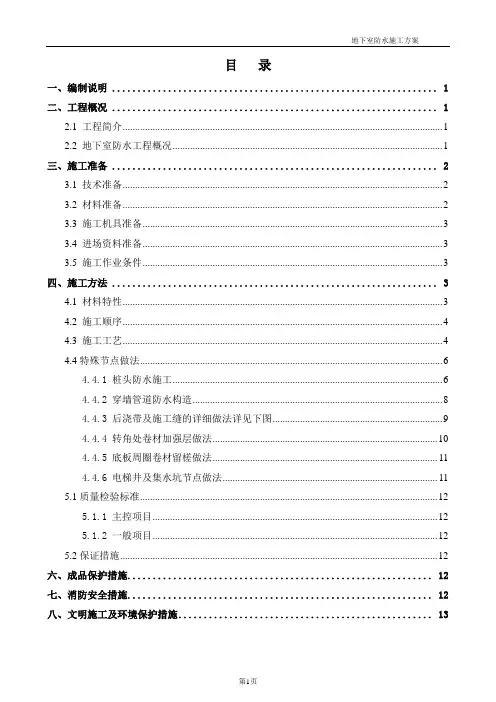

目录一、编制说明 (1)二、工程概况 (1)2.1 工程简介 (1)2.2 地下室防水工程概况 (1)三、施工准备 (2)3.1 技术准备 (2)3.2 材料准备 (2)3.3 施工机具准备 (3)3.4 进场资料准备 (3)3.5 施工作业条件 (3)四、施工方法 (3)4.1 材料特性 (3)4.2 施工顺序 (4)4.3 施工工艺 (4)4.4特殊节点做法 (6)4.4.1 桩头防水施工 (6)4.4.2 穿墙管道防水构造 (8)4.4.3 后浇带及施工缝的详细做法详见下图 (9)4.4.4 转角处卷材加强层做法 (10)4.4.5 底板周圈卷材留槎做法 (11)4.4.6 电梯井及集水坑节点做法 (11)5.1质量检验标准 (12)5.1.1 主控项目 (12)5.1.2 一般项目 (12)5.2保证措施 (12)六、成品保护措施 (12)七、消防安全措施 (12)八、文明施工及环境保护措施 (13)一、编制说明1.2 《地下防水工程施工质量验收规范》(GB50208-2002)1.3 《地下工程防水技术规范》(GB50108-2008)1.4 《弹性体改性沥青防水卷材》(GB18242-2008)1.5 《建筑工程施工质量验收统一标准》(GB50300-2001)1.6 《地下建筑防水构造》(02J301)1.6 《建筑施工手册》第四版二、工程概况2.1 工程简介包括5栋高层住宅和5栋两层裙楼商业用房,总建筑面积约为106795.95平方米,其中,地下建筑面积14545.95平方米,地上建筑面积约为92250平方米。
地下室一层为车库;地上1#楼29层,建筑高度为92.00m,2、3#楼33层,建筑高度为104.00m,4、5#楼26层,建筑高度为84.50m,6~10#楼2层,建筑高度为8.70m。
1~5#楼为高层住宅,4、5#楼周边裙楼及6~10#楼为低层商业用房。
2.2 地下室防水工程概况本工程地下室为一层,地下埋深最深为12.1m,地下室防水等级为II级,桩头采用20×30遇水膨胀密封条密封,地下室底板、顶板及外墙防水采用2道设防,除钢筋混凝土自防水(抗渗等级为P6)外,结构主体外侧防水采用一层4.0厚SBS改性沥青防水卷材;凡阴角、阳角、穿墙管道、坑槽、后浇带等薄弱部位,应做卷材加强层,复杂部位必须采用相应节点做法处理;地下室底板及导墙和后浇带采用360×3止水钢板。
地下室防水施工方案及工艺流程

地下室防水施工方案及工艺流程
1. 防水施工方案
地下室的防水施工方案主要包括以下几个步骤:
1.1 预处理:在进行地下室防水施工前,需要对地下室进行预处理,包括清理地表杂物、填补地面裂缝和修复墙面等。
1.2 防水材料选择:根据地下室环境以及使用要求,选择合适的防水材料。
常用的防水材料包括聚氨酯涂料、土工膜、水泥砂浆等。
1.3 施工方法:根据防水材料的特性和地下室的具体情况,选择合适的施工方法。
常见的施工方法有刷涂、贴膜、喷涂等。
2. 工艺流程
地下室防水的工艺流程主要有以下几个步骤:
2.1 表面准备:清理地表杂物、填补裂缝、修复墙面等,确保施工表面干净平整。
2.2 底层处理:表面涂刷底涂或者铺设土工膜,增加整体的防水效果。
2.3 中层处理:根据具体情况选择适当的防水材料进行施工,如刷涂或贴膜等。
2.4 高层处理:在中层处理干燥后,涂刷或者喷涂更高层次的防水材料,增加防水的持久性。
2.5 检测和修补:施工完成后,进行防水层的检测,如有破损或漏水现象,需要及时修补。
2.6 防水层保护:完成防水层后,需要进行保护措施,避免在后续施工或使用过程中对防水层产生损坏。
注意事项
- 施工过程中,需要严格按照相关施工规范和安全操作要求进行操作。
- 防水材料的选择要符合地下室使用环境和防水效果的要求。
- 防水施工过程中,要注意保护已经施工完成的部分,避免损坏。
- 完成施工后,定期检查和维护地下室防水,确保防水效果的持久性。
以上是地下室防水施工方案及工艺流程的简要介绍,希望对您有所帮助。
地下室防水专项施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区地下室防水工程,地下室建筑面积为10000平方米,地下层数为2层,主要包括地下车库、设备用房等。
地下室防水等级为二级,防水设计使用年限为50年。
为确保地下室防水质量,特制定本专项施工方案。
二、施工依据1. 《地下工程防水技术规范》(GB 50108-2008)2. 《建筑防水材料应用技术规范》(GB 50208-2011)3. 《建筑工程施工质量验收统一标准》(GB 50300-2013)4. 《建筑工程施工安全规范》(JGJ 59-2011)5. 《建筑工程施工质量验收规范》(GB 50203-2011)三、施工准备1. 施工人员准备:组织专业防水施工队伍,对施工人员进行防水施工技术培训,确保施工人员具备相应的防水施工技能。
2. 材料准备:选用符合国家标准的防水材料,包括防水卷材、防水涂料、防水砂浆等,确保材料质量。
3. 工具设备准备:准备防水施工所需的工具和设备,如切割机、滚筒、刷子、喷枪、施工平台等。
4. 施工场地准备:清理施工场地,确保施工环境整洁,无杂物。
四、施工工艺1. 防水材料施工(1)防水卷材施工:采用热熔法施工,将防水卷材粘贴在基层上,搭接处应重叠50mm,确保搭接牢固。
(2)防水涂料施工:采用喷涂法施工,将防水涂料均匀涂覆在基层上,涂层厚度应符合设计要求。
2. 防水砂浆施工(1)防水砂浆施工:采用抹灰法施工,将防水砂浆均匀涂抹在基层上,厚度应符合设计要求。
(2)细部处理:对地下室墙角、管道、预埋件等细部进行处理,确保防水层无遗漏。
3. 防水施工注意事项(1)基层处理:确保基层平整、干燥、清洁,无油污、松散物等。
(2)防水层施工:严格按照防水材料的技术要求施工,确保防水层无气泡、裂纹等缺陷。
(3)搭接处理:搭接处应紧密贴合,无空隙,搭接宽度应符合设计要求。
(4)防水层检验:施工完成后,对防水层进行检验,确保防水质量。
五、施工质量控制1. 材料检验:对进场防水材料进行检验,确保材料质量符合国家标准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、工程概况 (2)1.1工程总体概况 (2)1.2 防水设计概况 (3)二、编制依据 (3)三、施工部署 (4)四、防水施工方法 (5)4.1 、施工准备 (5)防水卷材理力学性能(GB/T23457-2009) (5)4.2、技术准备 (6)4.3、自粘聚合物改性沥青卷材防水施工主要技术措施 (6)4.4、防水保护层施工: (10)4.5、地下室特殊部位防水施工 (10)4.6、防水混凝土 (11)五、质量控制要点及要求 (14)5.1、材料及施工标准 (14)5.2、验收 (14)5.3、施工要点和质量问题分析 (14)六、成品保护工作 (15)七、施工注意事项 (16)八、安全文明要求 (16)一、工程概况1.1工程总体概况建设单位:珠海市恒大海泉湾置业有限公司设计单位:景森设计股份有限公司勘察单位:韶关地质工程勘察院监理单位:广州市恒合工程监理有限公司总承包施工单位:开平住宅建筑工程集团有限公司工程总体质量目标:合格珠海恒大海泉湾花园Ⅰ标段(A1、A3地块)总建筑面积约为204166平方米,包括4栋17F高层住宅、4栋15F高层住宅、13栋11F高层住宅,2/3层别墅69栋,幼儿园1栋,销售中心1栋及综合楼1栋。
工程范围:基础土石方工程、基础工程(桩基础除外)、主体结构工程、砌筑工程、屋面工程(含隔热、保温)、外墙保温工程、防水工程、防腐工程、室内初装修工程、外墙饰面工程、阳台栏杆工程、金属结构工程(大型钢结构工程除外)、飘窗栏杆,铝合金门窗安装工程、防火门安装工程、GRC构件安装工程、架空层及地下室顶板滤水层以上的土石方回填、人防工程的电缆井及部分水电等工程。
1.2 防水设计概况本工程场地的常年最高地下水位为2.45;根据地下室使用功能,地下室防水等级为二级,地下室种植顶板的防水等级为一级。
地下室采用明挖法施工,设防做法为一道防水钢筋砼结构自防水,设计抗渗等级为P6级,一道1.5厚自粘聚合物改性沥青防水卷材。
1.2.1地下室防水工程设计:1.2.1.1地下室底板防水做法:100厚C15混凝土垫层(随捣随抹平)→1.5厚自粘聚合物改性沥青防水卷材→干铺无纺聚脂纤维布隔离层→50厚C20细石混凝土随捣随抹平→C30P6抗渗混凝土底板。
1.2.1.2地下室外墙防水做法:C30P6抗渗混凝土侧墙→纯水泥浆批平→1.5厚自粘聚合物改性沥青防水卷材→30厚聚苯乙烯泡沫塑料板保护层,用聚醋酸乙烯胶粘剂粘贴。
1.2.1.3地下室种植顶板防水做法:钢筋混凝土顶板自防水原浆收光(C30P6)→1.5厚1.5厚自粘聚合物改性沥青防水卷材→4厚耐根穿刺防水层→隔离层(无纺布一层200g/㎡)→C20细石砼保护层兼找坡(厚度最薄处≥50,最厚处≤150,内配A6@200双向钢筋网,4×4m分缝,缝宽20~30mm,缝填聚苯板,单组份聚氨酯密封胶嵌缝)→疏水层(20高凹凸型排水板,凸面向上放置)→过滤层(无纺布一层200g/㎡)→覆土层。
二、编制依据2.1国家标准《建筑工程施工质量验收统一标准》(GB50300-2013)2.2 地下防水工程施工质量验收规范(GB50208--2011)2.3地下工程防水技术规范(GB50108--2008)2.4恒大防水做法图集(HD2015-J-FS)2.5《自粘聚合物改性沥青防水卷材》GB23441-20092.6本工程施工图纸三、施工部署3.1、组织机构:地下室防水施工管理组织架构图3.2 、施工进度控制:别墅按单体别墅划分施工段,高层区域整体地下室底板按后浇带划分施工段,本工程工期紧,防水施工人员配备必须满足多个作业面同时进行施工要求,并满足进度计划要求。
地下室外墙及地下室顶板防水仍然按照底板的施工段进行划分。
由于外墙及顶板防水施工已不在关键线路上,因此可以有较为充足的时间等混凝土强度达到100%,天气适宜防水作业等外部条件全部具备的时间进行防水施工,以保证外墙防水施工质量。
进度计划根据场地需要具体安排。
3.3 、本工程工期紧,质量要求高。
根据工程情况,计划进场技术熟练的防水工30人,所有进场人员服从项目部的统一管理。
进场人员须持有上岗证。
防水施工队负责对其质量、进度、安全、成本进行管理,与其他班组交叉施工,确保施工一次合格。
四、防水施工方法4.1 、施工准备4.1.1、材料准备1)、材料供应商提供所有原材料的技术和使用说明书,并提交产品性能试验报告、质量管理手段及产品兼容性报告。
本工程地下防水施工为雨季,考虑到防水施工对施工进度的影响,采用可干铺,可湿铺的科顺APF自粘聚合物改性沥青防水卷材。
2)、进场的防水材料必须包封完整、密封,容器或包装上清晰地标明生产商的名称、品牌名称、使用指南及所有的鉴别数字。
3)、防水材料室内储存,避免雨水和遭阳光直晒。
防水卷材理力学性能(GB/T23457-2009)4.1.2、主要施工机具准备1)、混凝土基层必须清洁、坚硬、平整光滑,阴阳角做成圆弧,不存在突出的尖锐物、垃圾和灰尘。
2)、施工前,人工凿除基层表面突出的表面磨平,除去松散的缺陷,如蜂窝、麻面并用无收缩砂浆修复。
3)、彻底清理基层表面,最后使用空压机吹扫基层表面,彻底清除基层表面的灰尘及杂质。
4.2、技术准备4.2.1、编制防水施工方案,对防水施工人员进行技术交底。
4.2.2、防水卷材进场已按要求抽样送检,并检测合格。
4.2.3、防水施工作业基层隐蔽验收合格,各个细部节点按要求做细部处理。
4.3、自粘聚合物改性沥青卷材防水施工主要技术措施4.3.1施工流程清理基层→节点处理→配制聚合物水泥砂浆→涂刮聚合物水泥砂浆粘结层→铺贴自粘卷材→搭接→辊压→收头→验收4.3.2施工工艺(1)基面处理用铁铲、扫帚等工具清除施工垃圾,使基面干净、无尘。
防水施工要求基面找平层水泥砂浆达到一定标号,按设计要求结构面找平,表面抹平压光,基层不允许有凹凸不平松动和起砂弹灰等缺陷存在,阴阳角部位在找平时作半径约50mm的小圆角,以便涂刷施工。
(2)自粘卷材铺贴因自粘型卷材是在工厂生产时,在其底面涂有一层压敏胶,胶粘剂表面敷有一层隔离纸,施工时只要剥开隔离纸,即可直接铺贴。
(3)节点处理1) 出结构板管道附加增强防水层:先将穿墙管周边300mm宽范围内基面清理干净,然后将管壁清洗干净并拉毛,再用聚氨酯防水涂膜沿管口周边基面多遍涂刷封严,涂刷宽度250mm,管口上翻适当高度,并增设胎体增强材料的附加层。
2)各类预留洞口、管口等结构板在未做找平层之前,先将各预留洞口、管口及周边基面清理干净,然后涂刷一道聚氨酯涂膜防水层,以作增强处理。
洞口、管口内壁使用小毛刷进行多遍涂刷。
3)节点加强处理:在节点部位(如:阴阳角、施工缝、变形缝、穿墙管道)先按规范要求进行加强处理。
阴阳角处理:卷材铺设完毕后,将阴阳角位置卷材上表面隔离纸揭除,满铺防水卷材附加层,附加层宽度500mm。
梁底部位的搭接缝要避免长缝设置在梁底。
梁底、独基、承台、阴阳角应增设一层附加层。
承台、基础梁附加层示意图(4)弹线、试铺在基层上按实际搭接面积弹出粘贴控制线,严格按粘贴控制线试铺及实际粘铺卷材。
根据现场特点,确定弹线密度,以便确保卷材粘贴顺直,不会因累积误差而出现粘贴歪斜、难以纠正的现象。
卷材应先试铺就位,按需要形状正确剪裁后,方可开始实际粘铺。
(5)搅拌聚合物水泥砂浆采用不低于42.5级普通硅酸盐水泥配制聚合物砂浆,按照1:10的重量比将聚合物母料与水泥干拌均匀后加水调成浆状,用电动搅拌器将盛在容器里混合物搅拌1-2min,拌匀静置5-8min后备用。
(6)涂刮聚合物水泥砂浆粘结层将拌合好的聚合物水泥砂浆涂刮在基层上,根据砂浆涂刮厚度不同选用不同规格的粘霸APF卷材防水系统配套专用的涂刮工具钢齿镘刀进行涂刮(控制在1-3mm厚)。
边涂刮聚合物砂浆边将粘霸APF卷材铺贴在上面,并排气辊压粘牢。
(7)铺贴自粘卷材采用满粘铺贴防水卷材:水平面铺贴:先在基层弹出一条基准线,然后由低向高铺贴。
展开卷材同时,揭开隔离纸,沿基准线铺贴,卷材搭接宽度≥80mm(满贴),铺贴后应及时用橡胶压棍压实卷材。
垂直面铺贴:垂直面由低向高铺贴,边展开边揭去隔离纸。
搭接宽度同上,铺贴后用压棍压实。
铺贴时应二个人配合进行,避免了铺贴不平、不齐。
(8)搭接搭接:交互搭接时应对准搭接控制线,搭接宽度有设计要求的按设计要求,无设计要求可按长边80mm,短边80mm。
施工时撕去接缝自粘边的预留隔离带直接粘贴即可。
卷材搭接部位粘接前,应先用布将卷材擦干净,避免有水泥砂浆污染搭接面。
(9)辊压卷材每铺贴两幅后,将先铺贴的一幅卷材用专用压辊或手缓缓用力压平,按此顺序依次进行辊压。
(10)卷材搭接边收口密封处理在粘结层干固后用聚合物作封边处理,收口密封宽度为10mm。
(11)检查、修整待自粘卷材全部铺贴完毕后,进行一次全面检查,对存在缺陷的地方及时进行修整,以使自粘卷材防水层完全封闭。
4.4注意事项(1) 拌制聚合物水泥浆料时,注意水灰比,以免影响防水层粘结质量;(2) 预留的卷材甩茬处应保留隔离纸(膜),并采取妥善的临时保护措施,以保证后续施工的连续性;(3) 在粘霸APF卷材铺设完成后,必须注意成品保护,安排专人巡查,发现卷材有破损处及时修补,以免留下渗漏水隐患。
2)相邻两排卷材的短边接头应相互错开1/3幅宽以上,以免多层接头重叠而使得卷材粘贴不平整。
4.4、防水保护层施工:4.5.1、地下室外墙保护层施工:采用酚醛保温板保护层。
4.5.2底板保护层50厚C20细石混凝土保护层:待自粘聚合物改性沥青防水卷材完成并验收合格后,在防水面层上满铺无纺聚脂纤维布隔离层,再在上面施工50厚C20细石混凝土保护层。
4.5.3顶板板保护层为C20细石混凝土保护层兼找坡,最薄处50厚,最厚处150厚,4*4米分隔缝。
待自粘防水卷材完成并验收合格后在防水面层上满铺无纺聚脂纤维布隔离层,再在上面施工C20细石混凝土保护层。
厚度最薄处≥50,最厚处≤150,内配A6@200双向钢筋网,4×4m分缝,缝宽20~30mm,缝填聚苯板,单组份聚氨酯密封胶嵌缝。
4.5、地下室特殊部位防水施工4.6.1、穿墙管道采用套管式防水法,套管加焊止水环,外墙穿墙螺杆须加止水片,模板和螺杆拆除后,螺杆洞口采用高强度膨胀水泥砂浆封实抹平。
4.6.2、水平施工缝浇筑混凝土前,应将其表面浮浆和杂物清除,涂刷混凝土界面处理剂并及时浇筑掺膨胀剂的高一等级的抗渗混凝土。
4.6.3、垂直施工缝浇筑混凝土前,将其表面清理干净,构件中间加膨胀止水条,涂刷混凝土界面处理剂并及时浇筑掺膨胀剂的高一等级的抗渗混凝土。
4.6.4、桩头防水根据设计要求及图纸会审纪要,桩头防水按照标准图集10J301施工,具体见下图。
