体育场馆看台面层施工方案
体育场看台装修施工方案

2.3、工程特点本工程为一复杂体育建筑(6万人体育场),上部为钢结构悬挑罩棚,下部为混凝土框架剪力墙结构,上部结构悬挑罩棚支撑于下部混凝土结构之上,三角管桁架空间悬挑结构通过V形支座与混凝土柱顶相连。
主体育场外轮廓为300.6米的圆形;±0.000为777.15m,室内外高差0.15m。
看台轮廓为近椭圆形,观众由二层平台进入坐席区。
坐席区分为上、中、下三层,分别设有观众服务设施和贵宾包间。
比赛场地为标准田径场地和一个标准足球场地。
2.4、看台装修施工概况本工程看台为钢筋混凝土现浇结构,下层看台高度为225mm—285mm、中层看台高度为615mm—635mm、上层看台高度为545mm—565mm,各层看台从下到上均为变量进行递增,使看台整体呈一个碗底形,便于观众进行更好的比赛的观看。
看台台面装修做法依次为:①素水泥浆一道(内掺建筑胶)、②1.5mm厚聚合物水泥基复合防水涂料、③50mm厚C20细石混凝土随打随抹(内掺渗透结晶型添加剂,内配ф6@200钢筋网片)上撒1:1水泥砂子压实赶光(找1%的坡)、④1.5mm聚脲喷涂涂料面层。
看台立面做法依次为:①素水泥浆一道(内掺建筑胶)、②1.5mm厚聚合物水泥基复合防水涂料、③20mm厚1:2.5水泥砂浆压实抹平、④1.5mm聚脲喷涂涂料面层。
在上、中、下三层看台分别设置了出入口通道及供观众通行的踏步。
三、施工准备3.1、人员准备3.1.1、项目组织机构3.1.2、劳务准备对于进场施工人员,由项目总工牵头对各级管理人员进行集中培训,学习相关法律法规,灌输看台装修施工质量管理目标、管理原则及方法,学习国家省、行业、省、市颁布的新规范、新标准,让所有管理人员吃透设计文件,掌握施工管理、施工组织及施工技术的全部内容。
项目管理人员对其管辖范围内的劳务层、专业施工队进行培训,书面和口头交底,让劳务层人员都能熟悉掌握各项管理制度,操作工艺、质量标准等。
3.2、技术准备在施工前认真熟悉图纸,并将图纸中存在的问题通过与设计单位的沟通解决后,按设计要求及规范规定编制专项施工方案,由施工员对工人进行技术安全交底,确保施工质量。
体育场馆看台面层施工方案

**体育场看台面层施工方案************有限公司**体育场项目经理部2008年**月施工方案报审表工程名称:**体育场主体工程编号:**体育场主体工程施工组织设计(方案)审批表施工方案调整变更索引表目录一、工程概况 (1)二、构造做法 (2)三、材料 (2)四、施工方法 (5)4。
1施工工序 (5)4.2施工准备 (6)4.3基面处理 (7)4。
4水泥基防水层施工 ........................................................................ 错误!未定义书签。
4。
4.1 主要机具............................................................................... 错误!未定义书签。
4。
4。
2 作业条件............................................................................ 错误!未定义书签。
4.4。
3 操作工艺............................................................................... 错误!未定义书签。
4.4.4 质量标准.................................................................................. 错误!未定义书签。
4.4.5 成品保护.................................................................................. 错误!未定义书签。
4.4。
6 应注意的问题....................................................................... 错误!未定义书签。
体育馆改造工程看台装修施工技术方案及措施

体育馆改造工程看台装修施工技术方案及措施介绍本文档旨在提供关于体育馆改造工程看台装修施工的技术方案及措施。
通过详细描述和解释,确保施工过程高效、安全,并确保看台的质量符合相关标准和要求。
施工技术方案1. 装修设计:装修设计:- 根据体育馆的整体装修风格和使用需求,设计具有美观和实用性的看台装修方案。
- 确保看台装修方案与体育馆整体装修风格相协调,达到统一的视觉效果。
2. 材料选择:材料选择:- 在看台装修材料选择方面,应优先选择耐磨、耐久、易清洁和防火等特性的材料。
- 材料选择应符合相关建筑和安全规范,确保看台装修的质量和安全性。
3. 施工工艺:施工工艺:- 确定看台装修的施工顺序和工艺流程,以确保施工过程有条不紊、高效安全。
- 对于装修细节和难点,制定详细的施工方案和专门的施工注意事项,确保施工质量。
4. 品质控制:品质控制:- 定期对看台装修施工进行质量检查,及时发现和解决施工中出现的问题。
- 根据相关标准和要求,对看台装修进行检测和验收,确保装修质量与设计要求相符。
施工措施1. 施工准备:施工准备:- 在施工前,对看台装修区域进行清理和平整,确保施工环境整洁有序。
- 确保施工人员具备相关技术和经验,掌握安全规范,佩戴必要的安全防护用具。
2. 施工组织:施工组织:- 制定施工计划,确定施工顺序和分工,确保施工过程的顺利进行。
- 协调与其他工种施工的配合,避免施工冲突和延误。
3. 施工安全:施工安全:- 强化施工安全意识,加强施工现场管理,执行施工现场安全措施。
- 定期组织施工人员进行安全培训,提高他们的安全意识和技能。
4. 质量控制:质量控制:- 对施工过程和施工结果进行全面检查,及时发现和纠正质量问题。
- 确保施工过程中使用的材料符合质量要求,材料的运输、存储和使用符合标准和规范。
结论通过本文档提供的体育馆改造工程看台装修施工技术方案及措施,能够确保施工过程高效、安全,并实现看台装修的质量要求。
体育场馆看台面层施工方案

**体育场看台面层施工方案************有限公司**体育场项目经理部2008年**月施工方案报审表工程名称:**体育场主体工程编号:**体育场主体工程施工组织设计(方案)审批表施工方案调整变更索引表目录一、工程概况 (1)二、构造做法 (2)三、材料 (2)四、施工方法 (5)4.1施工工序 (5)4.2施工准备 (6)4.3基面处理 (7)4.4分格缝的留设(兼泄水用) (8)4.5水泥砂浆、细石砼施工 (8)4.7环氧漆施工 (11)4.7.1 施工前的基层要求 (11)4.7.2 环氧自流平地面施工 (12)4.7.3 质量验收要求 (13)五、成品保护 (13)六、质量标准 (14)七、安全及注意事项 (14)八、附图:《看台分隔条平面布置图》一、工程概况体育场看台水平投影面积约28000㎡,分上、下两层及中间夹层,。
整个看台总观众坐席数约60000席,其中无障碍坐席及看护席各130席,为全现浇钢筋混凝土梁板式台阶,踏步宽度一般为800或850(无障碍坐席为1200mm),高度为275~530mm,看台设立80个安全疏散通道口,径向设人员上下踏步。
看台平面图如下:本工程看台均按室外看台要求做。
为保证看台的质量,达到不起壳、不裂、不渗、耐磨、不起砂、尺寸准确、表面平整美观,特在经多次讨论和实样试验的基础上制定本施工方案。
二、构造做法三、材料1、水泥①采用42.5级普通硅酸盐水泥,不得使用R型水泥和高铝水泥;要求普通水泥中熟料含量不得少于80%,要求水泥中矿渣含量不低于10%~15%。
②常规性能满足《通用硅酸盐水泥》(GB175-2007)各项指标要求。
③碱含量(等当量Na2O)不大于0.60%,若使用非活性砂石,碱含量(等当量Na2O)不大于0.75%。
④水泥质量要求稳定,混凝土生产过程中定期抽查稳定性。
⑤控制水泥使用温度低于80℃。
⑥同一单位工程中应采用同一厂家、同一型号和品种水泥。
姜堰市体育中心室外看台面层施工方案002

姜堰市体育中心室外体育看台面层施工方案1 概要看台在体育场、馆建筑中占据相当大的数量,其施工质量的成败直接影响感官效果和使用功能,感官效果一般或一般偏下时质量评优或评杯的可能将大打折扣;看台表面起砂或因裂缝渗水或面层起壳时,体育场馆使用功能将受严重影响,工程质量更无从谈起,特别是看台的防水更是建筑中的难题。
因此看台面层的施工工艺和做法的选择就显得十分重要,根据对体育场馆长期施工的经验总结,分别对室内看台和室外看台面层的施工工法分别提出相关建议,以保证看台的质量,达到不起壳、不裂、不渗、耐磨、不起砂、尺寸准确、表面平整美观的效果。

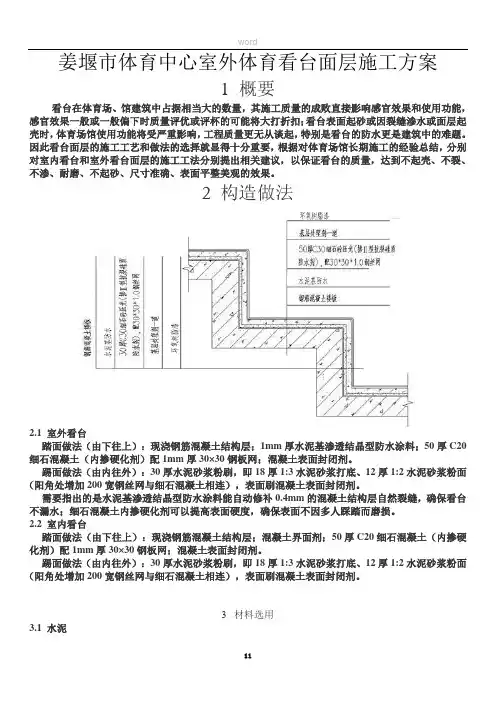

2 构造做法2.1 室外看台踏面做法(由下往上):现浇钢筋混凝土结构层;1mm厚水泥基渗透结晶型防水涂料;50厚C20细石混凝土(内掺硬化剂)配1mm厚30×30钢板网;混凝土表面封闭剂。
踢面做法(由内往外):30厚水泥砂浆粉刷,即18厚1:3水泥砂浆打底、12厚1:2水泥砂浆粉面(阳角处增加200宽钢丝网与细石混凝土相连),表面刷混凝土表面封闭剂。
需要指出的是水泥基渗透结晶型防水涂料能自动修补0.4mm的混凝土结构层自然裂缝,确保看台不漏水;细石混凝土内掺硬化剂可以提高表面硬度,确保表面不因多人踩踏而磨损。
2.2 室内看台踏面做法(由下往上):现浇钢筋混凝土结构层;混凝土界面剂;50厚C20细石混凝土(内掺硬化剂)配1mm厚30×30钢板网;混凝土表面封闭剂。
踢面做法(由内往外):30厚水泥砂浆粉刷,即18厚1:3水泥砂浆打底、12厚1:2水泥砂浆粉面(阳角处增加200宽钢丝网与细石混凝土相连),表面刷混凝土表面封闭剂。
3 材料选用3.1 水泥①采用32.5级普通硅酸盐水泥,不得使用R型水泥;要求普通水泥中熟料含量不得少于80%,要求水泥中矿渣含量不低于10%~15%。
②常规性能满足GB175-1999各项指标要求。
③碱含量(等当量Na2O)不大于0.6%,若使用非活性砂石,碱含量(等当量Na2O)不大于0.75%。
体育场看台施工方案

体育场看台施工方案摘要:本文旨在提供体育场看台施工方案,包括施工准备工作、施工流程、安全措施等内容,以帮助读者有效、安全地进行体育场看台的建设工作。
一、引言体育场是举办体育赛事、演唱会以及其他大型活动的重要场所,其建设对于提供观众的观赛体验至关重要。
而看台作为观众观赛的主要区域,其施工方案需要合理规划,以确保观众的安全和舒适。
二、施工准备工作1. 方案设计:在开始施工前,需进行详细的方案设计,包括看台的结构、尺寸、材料选择等。
设计人员需要充分考虑场地环境、观众数量和使用需求,确保看台的稳固性和安全性。
2. 场地清理:施工前需要彻底清理施工区域,包括清除杂草、移除障碍物,并确保场地平整。
3. 材料准备:根据施工方案,准备所需的材料,包括金属支架、混凝土、钢筋等。
三、施工流程1. 基础施工:首先进行看台的基础施工。
根据设计方案,进行基础的测量,然后挖掘基础坑并砌筑基础墙,以确保看台的稳固性。
2. 支架安装:根据设计方案和测量结果安装金属支架。
支架的安装要求准确、精确,确保承载力和稳定性。
3. 架设看台结构:根据设计方案逐步架设看台结构,包括梁、柱、楼梯等部分。
在架设过程中要严格按照施工规范进行操作,确保各部分的精确对接和牢固连接。
4. 补充设施安装:完成看台的基本架设后,根据需要进行补充设施的安装,如扶手、栏杆、座椅等。
5. 防水施工:为了保护看台不受雨水侵蚀,需要进行防水处理。
可以采用涂抹型防水材料,确保看台的长久使用。
6. 空气调节施工:在看台上设置适当的空气调节设施,以确保观众在观赛时能够获得舒适的环境。
四、安全措施1. 施工人员安全:在施工期间,需要对施工人员进行安全培训,确保他们了解相关安全规范和操作要求。
2. 施工区域限制:设立施工区域限制牌示,确保非施工人员不进入施工区域,防止发生人员伤害事故。
3. 安全设施:设置适当的安全设施,如防护网、警示标识等,保障施工期间的安全。
4. 施工过程监督:设立专人进行施工过程监督,确保施工按照设计方案和规范进行。
看台施工方案

4.施工工艺:采用先进、合理的施工工艺,提高施工效率,保证施工质量。
六、施工进度计划
1.施工准备阶段:进行现场勘查、办理施工手续、编制施工组织设计等,预计时间为1个月。
2.土建施工阶段:完成主体结构施工,预计时间为3个月。
3.装饰施工阶段:完成室内外装修工程,预计时间为2个月。
1.土建工程:采用预应力混凝土技术,确保结构安全稳固。
2.装饰工程:选用绿色、环保、防火、耐用的装修材料,保障室内外装修质量。
3.机电安装工程:遵循国家及地方相关标准,确保设备安装规范、运行可靠。
4.施工工艺:引进先进的施工工艺,提高施工效率,保证工程质量。
六、施工进度计划
1.施工准备期:进行现场勘查、办理施工许可、编制施工组织设计等,预计耗时1个月。
1.严格执行国家及地方环保法规,加强施工现场环保管理。
2.采取有效措施,降低施工过程中的噪声、粉尘、废水等污染。
3.积极推广节能技术,提高能源利用效率。
十、文明施工要求
1.保持施工现场卫生、整洁,营造良好的施工环境。
2.加强施工现场文明施工管理,杜绝违章作业。
3.做好施工现场成品保护,防止施工过程中对成品造成损坏。
本施工方案旨在为项目施工提供全面、详细的指导,项目实施过程中需根据实际情况进行调整、优化。在施工过程中,全体施工人员应严格遵守国家法律法规,确保项目顺利进行。
第2篇
看台施工方案
一、项目概述
本看台施工项目为某大型体育场馆配套设施,涉及主体结构建设、室内外装修、机电安装及附属设施建设。为确保工程顺利进行,特制定本施工方案,以规范施工流程,保障工程质量、安全与进度。
体育场馆看台面层施工方案

体育场馆看台面层施工方案1. 引言本文档旨在提供体育场馆看台面层施工方案的详细说明。
体育场馆看台面层施工是体育场馆建设过程中的重要环节,它直接关系到观众的舒适度和安全性。
本文档将介绍施工方案的准备工作、具体施工步骤以及注意事项等内容,以确保看台面层施工的高质量和顺利进行。
2. 准备工作在进行体育场馆看台面层施工之前,需要进行以下准备工作:2.1 材料准备根据设计方案和施工图纸确定所需要的材料种类和数量,包括看台面层使用的座椅、地面覆盖材料等。
同时,要确保所采购的材料符合相关的质量标准和安全要求。
2.2 设备准备购置和准备好所需的工程设备和施工工具,例如吊车、挖掘机、扫地机等。
2.3 工作人员安排根据施工规模确定所需的施工人员数量和工作安排,确保具备足够的人力资源。
3. 施工步骤本节将介绍体育场馆看台面层的施工步骤,包括基础处理、地面铺设、座椅安装和完工等。
3.1 基础处理在进行看台面层施工之前,需要对基础进行处理。
首先,清理基础表面的杂物和沉积物。
然后,检查基础的平整度和稳定性,如有需要,进行修复和加固。
3.2 地面铺设在基础处理完成后,可以开始进行地面铺设工作。
根据设计方案和施工图纸,按照施工要求进行地面铺设。
通常采用的材料有人工草皮、合成材料等。
在铺设过程中,要注意材料的平整度和牢固性,确保铺设效果的质量。
3.3 座椅安装地面铺设完成后,可以进行座椅的安装工作。
根据设计方案和施工图纸,按照施工要求进行座椅的安装。
座椅的安装需要注意固定性和舒适度,确保观众在使用过程中的安全和舒适。
3.4 完工所有施工工作完成后,要对整个看台面层进行检查和清理。
检查是否存在施工瑕疵和安全隐患,及时修复和处理。
清理工作包括清除施工过程中产生的垃圾和杂物,并对整个看台面层进行清洁和消毒。
4. 注意事项在进行体育场馆看台面层施工时,需要注意以下事项:4.1 安全第一施工过程中,要将安全放在第一位,确保工作人员和观众的人身安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
体育场馆看台面层施工方案
细致
一、项目简介
本项目是为在建的体育场馆提供看台面层的施工方案,施工地点位于xxx省xxx市xxx县。
该体育场馆总面积为xxx,看台面层约为xxx㎡,
看台设计容纳人数约为xxx人,全部采用钢结构。
二、施工方案
1.组织施工:
(1)施工队伍组织方式:采取分包组织施工,队伍结构分设经理部、计划部、发包部、技术部等,施工队伍由xxx组成。
(2)施工组织机构:施工组织机构由项目经理、质量员、安全员、
制图员、施工员等成员组成,按照专科职分和专业技术人员岗位安排组建
施工团队,有利于项目施工安全及施工质量控制。
2.施工计划:
(1)施工方案:施工技术方案,主要包括材料选择、结构设计安全、建设工艺、施工组织方案、施工安全防护、质量把控措施等。
(2)施工管理:按照施工计划,结合施工工艺要求,制定相应的施
工管理方案,采取大型施工队伍组织形式,由技术负责人统筹,有效的安
排施工人员,确保施工顺利完成;
(3)施工安全:建立完善的施工安全管理制度,制定安全注意事项,加强文明施工,维护施工现场的环境安全。
三、布局及材料
1.结构布局:
(1)组织。
